雨污管道施工技术交底
- 格式:doc
- 大小:131.36 KB
- 文档页数:9

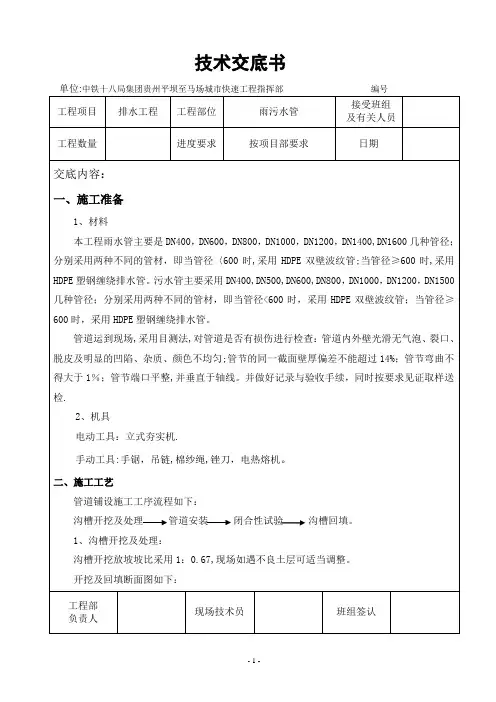

排水(雨水和污水)管道工程技术交底一、项目概况本标段排水工程雨水管主要规格为DN300、DN400、DN500、DN600、DN800、DN1000、DN1200、DN1500Ⅱ级钢筋混凝土管(离心制作),接口为雨水管连接管,承插式橡胶圈接口共计9571m;规格为DN300、DN600、DN800、DN1200、Ⅲ级钢筋混凝土管(离心制作),位于车行道下,接口为雨水管连接管,承插式橡胶圈接口共计783m;污水管主要规格为DN400Ⅱ级钢筋混凝土管(离心制作)800m,承插式橡胶圈接口;DN400HDPE双壁波纹管3495m覆土<4.0m,弹性密封橡胶圈接口,SN8;DN400HDPE双壁波纹管151m覆土≥4。
0m,弹性密封橡胶圈接口,SN12;DN400、DN500、DN600HDPE双壁波纹管355m位于车行道下,弹性密封橡胶圈接口,SN12.1、排水平纵面设计市政配套路段上设置雨水管道和污水管,雨水管道布置于两侧3m侧分带下,管道中心距机动车道1。
5m;污水管位于线路左侧辅道下,管道中心距机动车道6.5m.具体布置位置情况如下:排水管道上每隔35m左右设一座排水检查井,对应雨水检查井桩号,对应桩号在顶端设置一座雨污水口井.雨水管管内底纵坡0。
05%~1。
4%,埋深1。
09~4.64m;污水管管内底纵坡0.15%~1。
3%,埋深1。
45~4。
86m。
2、排水管道、检查井及其基础:(1)、雨水管均采用开挖施工,管材采用Ⅱ级钢筋混凝土管(离心制作),雨水管横穿盛宁线车行道时采用Ⅲ级钢筋混凝土管(离心制作)。
橡胶圈承插接口,120°钢筋混凝土基础。
(2)、终点段(非软土地基)开槽施工污水管采用Ⅱ级钢筋混凝土管(离心制作),橡胶圈承插接口,120°钢筋混凝土基础.起点段(软土地基)开槽施工污水管采用HDPE双壁波纹管,环刚度SN8(覆土<4。
0m),环刚度SN12(覆土≥4.0m),弹性密封橡胶圈承插口,砂石垫层基础。

一、交底目的为确保本次雨水管道清淤施工的安全进行,提高施工人员的安全意识,预防事故发生,特进行本次安全技术交底。
二、施工人员要求1. 所有参与清淤施工的人员必须经过专业培训,熟悉清淤作业流程和安全操作规程。
2. 作业人员必须持证上岗,特种作业人员必须具备相应资格证书。
3. 进入施工现场必须正确佩戴安全帽、劳保手套、防护眼镜等个人防护用品。
三、施工前准备1. 施工现场勘察:对施工区域进行详细勘察,了解周边环境、地下管线分布、交通状况等,排除安全隐患。
2. 施工方案制定:根据现场情况,制定详细的清淤方案,包括作业流程、安全措施、应急预案等。
3. 安全培训:对施工人员进行安全培训,确保其了解并掌握清淤作业的安全注意事项。
四、安全技术措施1. 测量放线:- 施工前进行现场测量,确定管道走向、尺寸和深度。
- 测量人员必须佩戴安全帽,注意周围行人的安全,不得随意抛掷工具。
2. 沟槽开挖:- 沟槽开挖前,先进行管道检查,确认管道内部无障碍物。
- 开挖过程中,保持沟槽边坡稳定,防止坍塌。
- 机械设备操作人员应与挖掘机保持安全距离,并穿戴防护用品。
3. 管道清淤:- 使用专业清淤设备进行清淤作业,确保清淤效果。
- 作业人员应站在稳固的位置操作,防止滑倒或跌落。
- 清淤过程中,注意观察管道内部情况,发现异常立即停止作业,并采取相应措施。
4. 管道修复:- 清淤完成后,对损坏的管道进行修复,确保管道畅通。
- 修复过程中,注意安全操作,防止发生意外。
5. 安全防护:- 作业区域设置安全警示标志,防止无关人员进入。
- 施工现场配备必要的安全防护设施,如安全网、防护栏等。
- 定期对施工人员进行安全检查,确保其安全意识。
五、应急预案1. 人员伤害事故:立即拨打急救电话,同时组织人员对受伤人员进行现场急救,并迅速送往医院。
2. 火灾事故:立即启动应急预案,组织人员灭火,并拨打火警电话报警。
3. 其他事故:根据事故情况,采取相应措施,确保事故得到及时处理。
一、交底目的为确保雨污管道清淤作业安全、高效进行,预防事故发生,特进行安全技术交底。
二、交底内容1. 作业前准备- 对作业人员进行安全教育培训,确保作业人员掌握相关安全知识和操作技能。
- 对作业工具和设备进行检查,确保其完好、可靠。
- 检查作业现场,确保现场安全,无障碍物,通风良好。
2. 安全注意事项- 作业人员必须佩戴安全帽、防尘口罩、防毒面具等个人防护用品。
- 严禁作业人员进入管道内作业,如需进入,必须采取相应的防护措施,并设专人监护。
- 作业过程中,应保持通讯畅通,确保信息传递及时。
- 作业现场禁止吸烟、动火,严禁使用明火。
3. 管道清淤操作- 使用专用工具对管道进行清淤,严禁使用铁锹等硬物直接敲击管道。
- 清淤过程中,注意观察管道内情况,发现异常情况立即停止作业,并向现场负责人报告。
- 清淤过程中,确保管道内通风良好,防止有害气体积聚。
- 清淤后的泥沙、杂物等应及时清理,防止污染环境。
4. 紧急情况处理- 如发生人员中毒、窒息等紧急情况,应立即采取急救措施,并及时拨打急救电话。
- 如发生火灾、爆炸等事故,应立即切断电源、气源,并组织人员疏散,同时拨打火警电话报警。
5. 作业结束后- 清理作业现场,确保无遗留物品。
- 对作业工具和设备进行清洗、保养。
- 对作业人员进行总结评价,总结经验教训。
三、安全责任1. 作业人员必须严格遵守安全操作规程,确保自身安全。
2. 现场负责人负责对作业现场进行安全检查,确保作业安全。
3. 施工单位应提供必要的安全防护用品和设备,并确保其完好、可靠。
四、附则1. 本交底适用于雨污管道清淤作业。
2. 本交底由施工单位负责解释。
3. 本交底自发布之日起实施。
五、其他注意事项1. 作业过程中,如遇恶劣天气,应立即停止作业,并采取相应措施确保作业人员安全。
2. 作业结束后,应对作业现场进行清洁,确保无污染。
3. 施工单位应定期对作业人员进行安全教育培训,提高作业人员的安全意识。
一、交底对象1. 施工单位全体施工人员2. 监理单位相关监理人员二、交底时间(具体时间)三、交底地点(具体地点)四、交底内容一、施工准备1. 施工单位应根据工程特点,编制详细的施工组织设计,明确施工方案、施工顺序、施工工艺及安全措施。
2. 施工人员应熟悉施工图纸,了解工程概况、施工要求及安全注意事项。
3. 严格按照国家相关标准和规范进行施工,确保工程质量及安全。
二、施工安全注意事项1. 施工现场必须贯彻“安全第一,预防为主”的方针,严格执行安全生产责任制。
2. 施工人员必须佩戴安全帽、安全带等个人防护用品,确保人身安全。
3. 施工现场各类防护设施、机械设备、临时用电、脚手架等均需严格验收后,方可挂牌使用。
4. 施工现场应设置明显的警示标志,提醒施工人员注意安全。
5. 施工现场必须制定有关控制环境污染(道路保洁、噪音、施工单位给水、雨水、污水管道月日污水排放)的措施。
三、沟槽开挖安全注意事项1. 开挖前应对开挖场地进行清理,对地下管线进行调查,并予以保护。
2. 机械开挖时严禁所有人员进入其旋转半径以内。
3. 开挖时应严格按照边线进行开挖,严禁超挖。
4. 施工队伍对施工人员的安全、教育、培训和学习工作必须有针对性、需要性、动态性。
5. 正确使用个人防护用品和安全防护设施。
6. 施工现场各类防护设施、机械设备、临时用电、脚手架等均需严格验收后,方可挂牌使用。
7. 要制定对施工现场危险部位的安全监控措施。
8. 根据实际需要及有关规定张挂各类安全标志、警告牌、安全标语等,渲染施工现场的安全气氛。
四、管道安装与施工安全注意事项1. 管道安装前,应检查管道质量,确保符合设计要求。
2. 安装过程中,严禁使用破损、变形的管道。
3. 管道连接处应牢固,防止泄漏。
4. 施工人员应遵守操作规程,确保管道安装质量。
五、施工结束后安全注意事项1. 施工结束后,应对施工现场进行全面清理,确保无安全隐患。
2. 施工单位应按照规定对施工现场进行封闭管理,防止无关人员进入。
技术交底书沟槽底部的开挖宽度,应符合设计要求;管道一侧的工作面宽度管道的外径D0管道一侧的工作面宽度a(mm)混凝土类管道金属类管道、化学建材管道D 0≤500刚性接口400300柔性接口300500<D0≤1000 刚性接口500400 柔性接口4001000<D0≤1500 刚性接口600500 柔件接口5001500<D0≤3000 刚性接口800~1000700 柔性接口600注:1 槽底需设排水沟时,a应适当增加;2 管道有现场施工的外防水层时,a宜取800mm;3 采用机械回填管道侧面时,a需满足机械作业的宽度要求。
管线开槽后必须会同勘察、设计、甲方、监理验槽,沟槽经验收合格后即可进行砂垫层部分基础施工。
砂基础采用中粗砂,雨水管槽砂垫层厚150-200mm,污水管槽砂垫层厚150mm,由人工铺设,振密实。
中粗砂含水量不大于砂重的10%。
砂石基础铺设作到表面平整,其横断面最大水平偏差控制在10mm以内,压实系数不低于90%,以满足管道的安装要求。
工程部负责人现场技术员班组签认当现场状况不符合设计要求时,及时进行现场处理;遇有地下水时,应采用可靠的降水措施,地下水将至管底0。
5m以下。
由于HDPE双壁波纹管大头承口处呈喇叭状,故每节管承口处需要挖一稍深的工作坑,以便使管子稳平及检查、修找胶圈就位情况。
随安管随挖工作坑,保证工作坑有足够尺寸,使管子大口悬空。
承插安装后,用砂填实工作坑。
如图所示:2、管道安装:1)、安装前管床处理管床必须处理的连续平整,不得有大颗粒圆石(直径大于38mm)或尖角形石块(大于25mm),防止应力集中损伤管道.2)、下管、排管(布管):管道安装采用人工安装。
槽深不深时由人工抬管入槽,槽深大于3m或管径大于公称直径DN400mm时,用非金属绳索溜管入槽,依次平稳的放在沙砾基础管位上。
严禁用金属绳索勾住两端管口或将管材自槽边翻滚抛入槽中.混合槽或支撑槽,采用从槽的一端集中下管,在槽底将管材运送到位。
雨污水工程安全技术交底一、背景介绍雨污水工程是指城市排水系统中的雨水和污水的采集、输送和处理工程。
为了确保雨污水工程的安全运行和施工过程中的安全,进行安全技术交底是非常必要的。
本文将详细介绍雨污水工程安全技术交底的内容和要求。
二、安全技术交底的目的1. 提高工作人员的安全意识:通过交底,使施工人员充分了解雨污水工程的安全风险和防范措施,增强他们的安全意识,减少事故发生的可能性。
2. 保障工程施工的安全性:交底内容涵盖了施工过程中的各个环节,包括材料选择、设备使用、工作流程等,确保施工过程中的安全和质量。
3. 提高项目管理的效率:通过安全技术交底,项目管理人员可以及时了解工作人员的安全培训情况和掌握施工现场的安全状况,及时采取措施解决问题,提高项目管理的效率。
三、安全技术交底的内容1. 雨污水工程的基本情况:包括工程的位置、规模、设计要求等基本信息,以及施工过程中可能遇到的安全风险和应对措施。
2. 施工人员的安全培训:包括施工人员的资质要求、安全操作规程、应急救援措施等。
确保施工人员具备相关安全知识和技能。
3. 工程材料的安全使用:介绍雨污水工程中常用的材料,如管道、阀门、泵等,以及材料的选择、存放和使用要求,保证施工过程中的材料安全。
4. 设备的安全操作:详细介绍雨污水工程中使用的各类设备的操作规程、安全注意事项和维护保养要求,确保设备的安全运行。
5. 施工现场的安全管理:包括现场的安全防护措施、消防设施的设置、危(wei)险源的识别和管理等,保障施工现场的安全。
6. 环境保护要求:介绍雨污水工程对环境的影响和保护要求,包括噪音、污染物排放等方面的控制措施,确保施工过程对环境的影响最小化。
四、安全技术交底的要求1. 交底的方式:可以通过会议、培训、讲座等形式进行,确保施工人员充分了解交底内容。
2. 交底的频率:在施工前、施工中和施工结束后都需要进行安全技术交底,以确保施工过程中的安全。
3. 交底的记录:交底过程中应有详细的记录,包括参预人员名单、交底内容、交底时间等,以备查证和后续管理使用。
雨污水施工技术交底在城市建设和发展过程中,雨水和污水的处理和管道建设是至关重要的。
而施工技术交底则是其中不可或缺的环节。
本文将从施工前的准备工作开始,逐步介绍雨污水施工的主要技术内容和注意事项。
一、施工前准备工作1.1 设计方案分析在施工前,施工方应认真分析设计方案,明确管道的敷设位置、长度、深度和坡度等主要技术参数,以及管道所用材料、管道弯头数量和位置、阀门等的配置。
同时,要与设计单位和监理单位沟通协调,确保施工方案的可行性和合理性。
1.2 安全措施在施工前,必须制定详细的安全措施,确保施工过程中的人员和设备安全。
施工现场应安装合格的安全警示标志,严格执行安全操作规程,确保人员戴好安全帽、穿防护鞋、穿反光衣等安全用品。
1.3 动员施工人员在正式开工前,施工方要对施工人员进行动员,告知施工须知和注意事项,确保施工人员熟悉施工方案和相关技术要求,提高工作效率和施工质量。
二、主要施工技术2.1 管道敷设管道敷设是雨污水管道施工的重要环节。
首先,要在地面上按照设计方案用白粉线框出管道的敷设位置和轮廓。
在敷设管道时,要注意管道连接处是否平直,是否与地面保持水平,还要注意避免管道在敷设过程中发生位移等问题。
同时,还需要在管道的连接点和高程变化处等设置弯头,确保管道畅通无阻。
2.2 管道焊接在雨污水管道的焊接过程中,一定要按照技术规范和焊接工艺要求,在保证焊缝质量的前提下,避免出现氧化、烧焊等不良情况。
在焊接中,焊接工人还应遵守安全操作规程,加强通风和防火工作。
2.3 管道阀门安装雨污水管道中的阀门主要用于排放管道内积水和维护管道设备。
在阀门安装过程中,要确保阀门开启和关闭灵活,不泄漏,并合理设置管道的支撑和吊扣,避免管道振动和移动。
2.4 管道压力测试在管道施工过程中,要进行管道压力测试,以确保管道内部不会漏水、渗水等问题。
管道压力测试通常分为气密性测试和水密性测试两种方式。
在测试过程中,要使用专业的压力计和漏报仪进行监测,确保测试数据准确。
雨污分流施工技术交底范文1. 施工前的准备工作在开始雨污分流施工之前,我们得先做好充分的准备工作,这可是保证工程顺利进行的关键。
首先,咱们得明确施工范围,搞清楚哪些地方是雨水管,哪些地方是污水管。
就像买菜一样,要先知道自己要买什么,才能避免走冤枉路,对吧?然后,材料的准备也是重中之重。
各种管道、接头、密封材料……这一堆东西都得准备齐全,不然在施工过程中总得停下来去找材料,耽误工期不说,还容易把大家的心情搞坏。
所以,材料清单一定要细致,确保每一样都到位。
接着,咱们还得进行现场勘查,看看地形、土质、周围的环境,免得施工的时候被意外情况搞得措手不及。
比如,周围有树根,挖的时候可得小心,别让树根给你添麻烦。
还有,要跟周围居民打个招呼,告诉他们这段时间可能会有点吵,毕竟,和谐邻里关系可是施工顺利的重要保障。
2. 施工过程中的注意事项2.1 安全第一,重于泰山施工的时候,安全可是头等大事!我们得时刻提醒自己,安全帽、反光背心、护目镜这些防护装备可不能少。
想象一下,如果不小心被掉落的工具砸到,那可真是得不偿失。
记住,安全工作从来不是多余的,绝对不能掉以轻心。
2.2 工序要规范,讲究流程施工的每一步都得按照流程来,马虎不得。
比如,挖沟的时候,深度和宽度要符合设计要求,不然后面管道装不进去,真是笑话一场。
而且,管道的连接处要确保密封良好,避免出现漏水的情况。
谁都不想在雨天看到自家门前变成小河,心里那个郁闷啊,简直不敢想。
施工中还要注意天气情况,遇到大雨可得停工,防止被雨水冲刷了新铺的管道,这样一来,前面的辛苦全都白费了。
我们可是不能让天公不作美给我们捣乱。
3. 施工后的收尾工作3.1 检查验收,细致入微施工完成后,得进行仔细的检查,看看各个管道是否安装到位,连接是否稳固。
这个时候,咱们不能马虎,最好把每一个细节都过一遍。
验收的时候,要确保每个环节都符合标准,不然今后出问题可就麻烦大了。
3.2 清理现场,留下好印象最后,别忘了清理施工现场哦!把多余的材料、垃圾清理干净,留给大家一个整洁的环境。
工程名称施工单位交底部位工序名称排水工程交底提要:交底日期:米以下时方可进行管道铺设等其它工序。
⑧沟槽开挖达到设计标高后,应会同建设单位、设计单位、勘察单位、监理单位和施工单位验槽。
3、管材标准及要求①本工程排水管道均采用钢筋混凝土管,管材应符合国标的要求。
地下水对混凝土结构具有若腐蚀性,地下水对钢筋混凝土结构中的钢筋在长期浸水环境中具微腐蚀性,在干湿交替环境中具中腐蚀性。
管道要求混凝土强度不小于C35级,S6,水泥用量≥320kg/m³,水灰比≤水灰比≤0.45,氯离子含量≤0.10%。
覆土小于4m 的钢筋混凝土管道外表面需涂刷耐中等腐蚀性防腐涂料,具体做法:涂沥青冷底子油2 遍,沥青胶泥涂层,干膜厚度大于500 微米。
覆土大于4m 的钢筋混凝土管道外表面需涂刷耐弱等腐蚀性防腐涂料:具体做法:涂环氧沥青,干膜厚度大于300 微米。
d300mm ~ d1500mm采用承插口钢筋混凝土排水管②管级选择:承插口钢筋混凝土管管级选择:参照国家建筑标准设计图集《混凝土排水管道基础及接口》图集号“06MS201-1”施做。
根据管道覆土厚度和基础角度选择Ⅱ级或Ⅲ级管材。
4、砂石基础①污水管道基础采用180°砂石基础。
施工过程遇其他软弱地基请及时联系设计进行现场处理。
砂石基础材料采用自然级配碎石,其最大粒径不宜大于25mm。
②雨水主管道基础采用120°砂石基础,D300管道基础采用150°砂石基础。
施工过程遇其他软弱地基请及时联系设计进行现场处理。
砂石基础材料采用自然级配碎石,其最大粒径不宜大于25mm,收水井支管采用D300mm钢筋混凝土承插口管,起端深度1.1m,坡度0.01坡向雨水检查井,基础采用混凝土基础。
参照国家建筑标准设计图集《混凝土排水管道基础及接口》图集号“06MS201-1”工程名称施工单位交底部位工序名称排水工程交底提要:交底日期:施作。
③基础处理1) 一般情况:按上述管道基础要求施做。
一、交底对象全体参与雨污水管道施工的施工人员、技术人员及管理人员。
二、交底目的确保雨污水管道施工过程中的安全,预防安全事故的发生,提高施工人员的安全意识和操作技能。
三、交底内容1. 施工现场安全管理制度(1)严格遵守国家及地方有关安全生产的法律法规,严格执行施工现场安全管理制度。
(2)施工人员必须佩戴安全帽、安全带、防尘口罩等个人防护用品。
(3)施工现场必须设置安全警示标志,明确警示区域,确保施工人员安全通行。
2. 施工现场安全操作规程(1)测量放线:施工前进行现场勘察,了解施工区安全情况,排除事故隐患。
测量打桩要注意周围行人的安全,不得对面使锤。
钢钎和其他工具不得随意抛弃。
在高压线附近工作时,必须保持足够的安全距离。
遇雷雨时不得在高压线、大树下停留。
在陡坡及危险地段测量时应系好安全带,脚穿软底轻便鞋。
在公路、街道、交通繁忙的道路上测量时,必须有专人警戒,防止交通事故。
(2)沟槽开挖:在测量人员的标高控制下进行开挖。
开挖沟槽要求位置准确,深度符合规定要求,槽底平坦,坡度适宜。
进入施工现场必须遵守安全各项规章制度,必须正确佩戴安全帽,不准违章作业。
机械开挖前应先发出信号,在挖掘机的回旋半径内严禁立人和进行其它工作。
机械施工时与附近房屋、架空输电线路保持规定的安全距离。
机械挖土跟清底操作人员应与机械保持一定距离,并戴好安全帽。
并经常检查沟槽边坡的稳定性,特殊情况及时采取措施。
(3)管道安装:根据图纸设计确定管道安装位置,确保管道安装准确。
管道安装过程中,严禁违规操作,防止管道变形、损坏。
管道安装完成后,进行打压测试,确保管道无泄漏。
(4)回填及压实:回填土方前,清除沟槽内的杂物。
回填土方应分层进行,每层厚度控制在20cm左右。
回填后,采用振动压路机进行压实,确保回填土方密实。
3. 施工现场环境保护(1)施工现场必须做到三通一平,即道路、给水、排水、供电通,场地平整。
(2)施工现场各类防护设施、机械设备、临时用电、脚手架等均需严格验收后,方可挂牌使用。

一、交底编号: [填写编号]二、工程名称: [填写工程名称]三、交底日期:年月日四、施工单位: [填写施工单位]五、分项工程名称:雨污管道施工六、交底提要:为确保雨污管道施工过程中的安全,防止意外事故发生,现将雨污管道施工的安全技术要求及注意事项进行交底。
七、交底内容:1. 施工前的准备工作:- 对施工现场进行勘察,了解周边环境及地下管线情况。
- 对施工人员进行安全教育和培训,提高安全意识。
- 检查施工工具、设备,确保其完好、可靠。
2. 施工过程中的安全注意事项:- 施工人员必须佩戴安全帽、安全带、防尘口罩等个人防护用品。
- 雨污管道施工区域应设置安全警示标志,防止无关人员进入。
- 施工现场应设置排水沟,确保排水畅通。
- 施工人员上下管道时,应使用梯子或扶手,不得直接攀爬管道。
- 在管道内作业时,应保持通风良好,避免中毒。
- 严禁在管道内吸烟、使用明火。
- 施工过程中,如发现异常情况,应立即停止作业,并及时报告上级。
3. 施工过程中的防护措施:- 施工人员应穿戴防滑鞋,防止滑倒。
- 作业区域应设置安全围栏,防止人员误入。
- 施工现场应设置警示灯,夜间作业时提高可见度。
- 严格执行高处作业安全规程,确保作业人员安全。
4. 施工后的清理工作:- 施工结束后,应及时清理施工现场,确保无安全隐患。
- 对施工工具、设备进行保养、维护,确保下次使用。
八、验收标准:1. 施工人员必须按照安全技术交底的要求进行施工。
2. 施工现场安全防护设施齐全,符合安全要求。
3. 施工过程中无安全事故发生。
九、责任部门:1. 施工单位负责安全技术交底的组织实施。
2. 项目部负责安全技术交底的实施监督。
3. 施工人员负责遵守安全技术交底的要求。
十、接受人:[填写接受人姓名及职务]十一、备注:本安全技术交底适用于雨污管道施工全过程,施工人员应严格遵守。
如有疑问,应及时向项目负责人或安全员咨询。
安全第一,预防为主。
让我们共同努力,确保雨污管道施工安全顺利进行。
一、交底目的为确保雨污分流工程施工过程中的安全,预防事故发生,提高施工人员的安全意识,特制定本安全技术交底。
二、工程概况1. 工程名称:XX雨污分流工程2. 施工单位:XX公司3. 施工地点:XX地区4. 施工时间:XX年XX月至XX年XX月三、施工内容1. 雨污分流管道的铺设2. 雨污分流井的施工3. 雨污分流设施的安装4. 雨污分流系统的调试与验收四、安全技术措施1. 人员安全(1)施工人员必须穿戴好个人防护用品,如安全帽、工作服、手套、防滑鞋等。
(2)高空作业人员必须系好安全带,并佩戴安全帽。
(3)施工现场应设置明显的警示标志,确保施工人员安全。
2. 施工机械安全(1)施工机械必须定期检查、保养,确保其安全可靠。
(2)施工机械操作人员必须经过专业培训,熟悉操作规程。
(3)施工现场应设置安全防护设施,防止机械伤人。
3. 雨污分流管道施工安全(1)管道铺设前,应先进行管道的检查,确保管道无损坏、无变形。
(2)管道铺设过程中,应避免碰撞、挤压管道,防止管道破裂。
(3)管道连接时,应确保接口密封,防止泄漏。
4. 雨污分流井施工安全(1)井室施工前,应先进行井室基础的处理,确保基础稳定。
(2)井室施工过程中,应确保井室结构完整,防止坍塌。
(3)井室施工完成后,应及时进行回填,确保井室稳固。
5. 雨污分流设施安装安全(1)设施安装前,应先检查设施的质量,确保设施无损坏。
(2)设施安装过程中,应避免碰撞、挤压设施,防止设施损坏。
(3)设施安装完成后,应及时进行调试,确保设施运行正常。
6. 雨污分流系统调试与验收安全(1)系统调试过程中,应确保各部件运行正常,无异常情况。
(2)系统验收前,应先进行系统试运行,确保系统稳定可靠。
(3)系统验收过程中,应确保各项指标符合设计要求。
五、应急措施1. 发生安全事故时,应立即停止施工,组织人员进行救援。
2. 报告相关部门,启动应急预案。
3. 对事故原因进行调查,采取措施防止类似事故再次发生。
雨污水管道工程施工技术交底范本一:一:工程概况本工程为雨污水管道工程,施工地点位于XX市XX区,总工程量为XXX米。
二:施工准备1.现场布置:根据工程设计图纸,在施工现场进行材料和设备的摆放和布置,确保施工顺利进行。
2.材料准备:按照设计要求,采购所需的材料,如水泥管道、塑料管道、配件等。
三:工程施工流程1.地面开挖:根据设计要求,进行地面开挖,确保管道的埋设深度符合规定。
2.管道安装:在地面开挖完毕后,按照设计图纸要求,安装管道并进行固定。
3.管道连接:将管道进行连接,确保连接处密封性良好。
4.管道埋设:将管道埋设至设计要求的深度,并进行排水坡度的调整。
5.管道覆土:将埋设好的管道进行覆土,保护管道不受外力破坏。
6.补充土方:根据需要,对管道周围的土方进行必要的补充,确保地面平整。
7.泥浆清理:清理施工过程中产生的泥浆和污泥,保持施工现场整洁。
四:施工安全措施1.施工人员必须佩戴安全帽、安全鞋等个人防护用品,加强施工现场安全管理。
2.施工现场必须设置警示标识,确保施工区域的安全。
3.严格执行施工现场防火措施,禁止在施工现场吸烟、明火操作。
4.对施工现场进行定期巡查,发现问题及时处理。
5.工程施工期间必须配备专业的急救人员和急救设备。
五:施工质量要求1.材料选择:选用符合国家标准的材料,确保施工质量。
2.工艺操作:按照工艺要求进行施工,确保施工质量。
3.施工验收:施工完成后,进行验收,确保施工质量符合设计要求。
六:附件1.设计图纸2.工程合同3.施工计划表七:法律名词及注释1.施工许可证:指由相关部门颁发的允许进行施工的证件。
2.国家标准:指由国家标准化管理委员会发布的国家标准。
范本二:一:工程概况本工程为雨污水管道工程,施工地点位于XX市XX区,总工程量为XXX米。
二:施工准备1.现场布置:根据工程设计图纸,在施工现场进行设备和人员的布置,确保施工顺利进行。
2.材料准备:按照设计要求,采购所需的材料,如水泥管道、塑料管道、配件等。
雨污水管道施工技术交底一、雨、污水管线沟槽开挖交底内容:一、注意事项: 1、沟槽开挖采用人机配合,开挖前先挖探沟,查明地下线路及地下结构物; 2、机械开槽预留 10cm 左右厚,测量人员跟槽,用人工清槽,严禁超挖及扰动原状土; 3、反铲挖出的土方存放在槽的一侧,距槽边至少 2 米,另一侧应留出下管的位置(约 5 米左右预留豁口); 4、开槽基底宽度为管直径(含壁厚)+两侧工作宽度各 50cm。
根据现场土质沟槽边坡按 1:0.5 放坡; 5、沟槽两边应筑土埂和设置临时排水沟。
上口宽度砼管下口宽度开槽断面二、验收标准: 1、槽底高程:0mm≥高程≤-20mm;槽底中线每侧宽度:不小于规定。
二、雨、污水管线下管交底内容:1 ○下管前应检查每根管子的外观质量,发现有裂缝的管子严禁使用,同时检查承口内部和插口外部是否光滑,如不光滑,应在下管前对其进行处理;2 ○下管时应注意管子的承口应朝向来水方向,且与铺设的前进方向,即承口在上游,铺设时从下游往上游铺设;3 ○下管时采用压绳法,即在管子两端各套一根大绳,下管时,把管子下面的半段大绳用脚踩住,必要时并用铁钎锚固,上半段大绳用手拉住,必要时并用撬棍拨住,两组大绳用力一致,听从指挥,将管子徐徐下入沟槽。
根据情况,下管处的槽边可斜拉两根方木。
下管前检查下管用的大绳是否坚固,有无断股,糟朽和夹心现象;4 ○下管时应注意对管子的保护,特别时在管子落入槽底时应放慢速度,防止管子接触槽底硬物时磕坏;5 ○如使用机械下管时,应设专人指挥起重设备,套绳时应考虑使两绳受力均匀,防止起吊时滑脱;6 ○起重设备离槽边应槽边至少保持两米。
三、雨、污水管线安管交底内容:1 ○管道必须垫稳,管底坡度不得倒流水,缝宽均匀;2 ○管道内不得有泥土、砖石、砂浆、木块等杂物;3 ○将管子从模板移至混凝土面,轻轻揉动,将管子揉至设计高程(一般掌握高 1~2mm,以备稳下一节时又稍有下沉),同时注意保持对口和中心线位置的准确。
一、交底目的为确保雨污水管网施工过程中人员安全和工程质量,特制定本安全技术交底,对施工人员进行详细的安全技术交底,提高施工人员的安全意识,预防安全事故的发生。
二、交底内容1. 施工现场安全规定(1)施工现场必须贯彻“安全第一,预防为主”的方针,严格执行国家和地方有关安全生产的法律、法规。
(2)施工人员必须持证上岗,熟悉本岗位的操作规程和安全知识。
(3)施工现场应设置明显的安全警示标志,确保施工区域安全。
2. 沟槽开挖安全(1)开挖前,应对施工现场进行清理,对地下管线进行调查,并予以保护。
(2)机械开挖时,严禁所有人员进入其旋转半径以内。
(3)开挖时应严格按照边线进行开挖,严禁超挖。
(4)施工队伍对施工人员的安全、教育、培训和学习工作必须有针对性、需要性、动态性。
(5)正确使用个人防护用品和安全防护设施。
3. 施工人员安全(1)施工人员必须穿戴符合国家标准的安全帽、安全带、防护眼镜等个人防护用品。
(2)施工现场各类防护设施、机械设备、临时用电、脚手架等均需严格验收后,方可挂牌使用。
(3)施工现场必须制定有关控制环境污染的措施,如道路保洁、噪音、施工单位给水、雨水、污水排放等。
(4)施工现场必须做到“三通一平”,即通水、通电、通路、平整场地。
(5)施工现场必须按规定设置消防器材设备,对动火进行审批和监护。
4. 施工材料与设备安全(1)施工材料应按规格、型号、批次进行验收,确保质量合格。
(2)机械设备应定期检查、保养,确保设备安全运行。
(3)施工过程中,应严格按照操作规程使用机械设备,防止设备故障导致安全事故。
5. 管道安装与调试安全(1)管道安装前,应检查管道质量,确保管道无破损、变形等问题。
(2)管道安装过程中,应确保管道连接牢固,防止因管道脱落导致安全事故。
(3)管道安装完成后,应进行调试,确保管道运行正常。
三、安全注意事项1. 施工人员应严格遵守安全操作规程,严禁违章作业。
2. 施工过程中,应密切关注施工现场安全状况,发现问题及时报告并采取相应措施。
佳兆业.东戴河商业街污、雨水施工技术交底
沈阳北方建设股份有限公司 2017/5/20
1、雨水管道
为收集道路附近的雨水,主要为U-PVC双壁波纹管管道,自流方式汇入市政雨水管道,管道坡度2‰~2.5‰。
主要使用机具:全站仪、水准仪、蛙式打夯机、铁锹等
1)、测量放线
根据设计图,测设管道中心线和井中心位置,设立中心桩。
管道中心线和井中心位置须经监理复核。
根据施工管道直径大小,按规定的沟槽宽定出边线,开挖前用白粉划线来控制,在沟槽检查井位置的两侧设置控制桩,并记录两桩至检查井中心的距离,以备校核。
2)、沟槽开挖和支护及排水设施
管沟开挖采取人机结合的方法进行。
施工时,要按照工区段的划分情况分段施工。
(1)施工时现场应设置明显标志,根据现场实际情况在单位门口及十字路口处,架设临时便桥(T20),采取施工措施加快施工进度,尽快恢复交通。
(2)土方开挖后,应在设计槽底高程以上保留一定余量,避免超挖,槽底以上20cm必须用人工修整底面,槽底的松散土、淤泥、大石块等要及时清除,并保持沟槽干燥,两侧进行边坡支护,修整好底面,立即进行基础施工。
如遇局部超挖或发生扰动;①超挖深度不超过150mm时,可用挖槽原土回填夯实,其压实度不应低于原地基土的密实度;②槽底地基
土壤含水量较大,不适于压实时,应采取换填等有效措施。
排水不良造成地基土扰动时;①扰动深度在100mm以内,宜换填粒径10-15mm的天然级配砂石;②扰动深度在300mm以内,但下部坚硬时,宜换填卵石或块石,再用砂石填充空隙并找平表面。
槽底如有硬物必须清除,沟底应下挖200mm,换填粒径10-15mm 的天然级配砂石,并整平夯实。
(3)挖槽时,堆土高度不宜超过1.5m,且距槽口边不宜小于0.8m。
施工机具设备停放离沟槽距离不得小于0.8m。
槽底量出检验尺寸、标高,合格后填写工程报验单报请有关部门验槽。
沟槽开挖时边开挖边进行沟槽支护,支护采用木模板,横向放置,竖撑采用20×20cm木方,中间采用Φ63.5×6mm钢管作为撑柱。
4)、管道基础施工
本工程管道基础严格按照“市政排水管渠工程质量检验标准”及施工图纸要求进行施工。
在沟槽开挖完毕后,在槽口上方每隔20m或30m设置一个龙门板,基础施工前,必须及时复核高程样板标高,以控制挖土、垫层和基础面标高。
龙门板必须稳定牢固,有一定刚度且不易变形,其顶部保持水平,用全站仪将中心位置测设在龙门板上并钉上中心钉,安装时在中心钉上系上锤球,确定中心位置,以中心线为准放出基础或垫层边线,如图所示。
基础的底层土应人工挖除,修整槽底,如有超挖应用3:7灰土回填夯实到设计标高
当管道沟槽挖成,验槽达到设计要求,可以从高程样板上测出铺筑高度,插入木桩控制标高
5)、铺设管道
本工程管道安装采用人工下管、稳管,在施工时以逆流方向进行铺设,承口应对向上游,插口对向下游,铺设前承口和插口用清水刷净。
稳管时,相邻两管底部应齐平。
为避免因紧密相接使管口破损,并使柔性接口能承受少量弯曲,管子两端面之间应预留约1厘米的间
隙。
排管前需检查管路基础的标高、轴线,清除基础表面的杂物及积水。
标高经复核后方可排管,排管时以控制管内底标高为准。
管道铺设要严格按照操作规程进行,管道承插接口需严密,管道间隙要符合设计要求,管枕、垫尖、管道不得左右晃动。
管道中心线垂直引至撑柱上,拉好中线,吊好锤球。
排管铺设结束后,必须进行一次综合检查,当线形、标高、接口、管枕等符合质量要求时,方可进行下道工序的施工。
管道铺设质量验收标准应符合《市政排水管道工程施工及验收规程》的有关要求,具体指标如下:
管道中心线允许偏差:20mm;
管内底标高允许偏差:-10mm~+20mm;
承口、插口之间外表隙量允许偏差:<9mm
(1)中线控制:本次施工采用边线法,即将管边线用钉子钉在龙门板桩上,通过锤球定位线定出边线,在基础上做好记号,稳管时通过锤线控制管道边线,这样管道就处于中心位置,用这种方法对中,比中心线法速度快。
(2)高程控制:管道高程控制采用水准仪复测,龙门板控制高程。
相邻两板的高程钉分别到管底标高的垂直距离应相等,则两高程钉之间连线的坡度即为管道坡度,该连线为坡度线。
坡度线上任何一点到管底的垂直距离为一常数。
高程控制时,使用丁字形高程尺,将高程尺垂直放在管底,当标
记和坡度线重合时,表明高程正确。
管线平面位置与高程误差必须符合规范要求。
管中心控制与高程控制必须同时进行。
6)、附属构筑物、检查井及雨水口施工:
雨水管道检查井及雨水口为砖砌筑,在施工时,井底基础应与管道基础同时做好。
排水管检查井内的流槽,宜与井壁同时进行砌筑,流槽应与上下游管线底部接顺,井内的踏步应随砌随安,位置准确,踏步安装后,未达砌筑强度前不得踩踏。
此外,检查井的预留支管应随砌随安,预留管的直径、方向、标高应符合设计要求,管与井壁衔接处应严密,预留支管口宜用砂浆砌筑封口并抹平。
检查井内设置流槽(如图)
7)、沟槽回填
沟槽回填是管道工程中的一道重要工序,沟槽回填后,管顶以上的回填土将变为管道上的竖向土压力施加在管道结构上,因此,采取措施减小竖向土压力强度就意味着减少管道的荷载,采用“中松侧实法”,先用手扶式振动夯、冲击夯将管道两侧分层回填压实,分层厚度为20cm,到管顶以上50cm后,再采用大型压实机械回填。
8)、磅水(闭水)试验
根据规范要求,污水管道必须逐节(两检查井之间的管道为一节)作磅水检验。
直径≤800mm的管道可采用磅筒磅水,磅水前,管道预先充满水24h以上才能磅水。
磅水时按照要求水头高度先加水试磅20min,待水位稳定后才进行正式磅水,计算30min内水位下降的平均值。
磅水水头为检验段上游管道内顶以上2m。
正式磅水时,应仔细检查每个接缝和沟管的渗漏情况,作好记录,若磅水不合格,应进行修补重磅,直至磅水合格为止。
2、污水管道施工同雨水
1)、预制钢筋混凝土化粪池安装施工方法
土方开挖:同基坑开挖,基坑进行支护,放坡
排水:基坑内四周设置积水沟,距离基坑一侧2米处设置集水坑,将集水沟与集水坑连接,为雨季降雨,基坑降水用
基础处理:基础夯实,加300厚3:7灰土垫层,根据土质及沉降情况是否配置单层双向∮12加强筋)当有地下水时,垫层下铺设200厚的碎石
组合化粪池吊装
1、化粪池坑底部打100mm厚C10级砼垫层,然后将带底管节座于垫层上。
2、化粪池管与管接口处,用1:2防水砂浆勾缝、抹灰。
3、进水口、出水口的设置与进水、出水方向一致。
预制钢筋砼化粪池安装允许偏差
土方回填:分层回填,夯实
检查井俗称“窨井”,一般设在排水管道交汇处、转弯处、管径或坡度改变出、跌水处以及直线管段上每隔一定距离处,是便于定期检查、清洁和疏通管道的排水附属构筑物。
