内爬式塔吊方案
- 格式:doc
- 大小:520.50 KB
- 文档页数:33
目录上虞****广场施工方案内爬式塔吊安装及使用专项方案编制说明为了主楼超高层垂直运输方便、安全,塔楼垂直运输采用内爬式塔吊,现将内爬式塔吊的安装、安全使用、保养、管理要求和项目部以及分包的安全职责及验收等要求,编制在专项方案内。
项目安全管理系统按此方案进行日常管理和监督检查,保证塔楼施工时垂直运输安全和文明使用有章可循。
第一章、内爬式塔吊垂直运输概况.编制依据:1.1.1.浙江省****院设计的施工图;1.1.2.长沙****工程机械有限公司Q6015内爬式塔吊使用说明书。
.规范和标准:《建筑施工安全检查评定标准》(JGJ59-1999《施工现场临时用电安全技术规范》(JGJ46-2005)(执行);《建筑机械使用安全技术规程》(JGJ33-2001)(执行);《建筑塔式起重机安全规程》(GB5144-1994)(执行);《建筑施工安全技术操作规程》(执行);.国家建设部文件:《建筑起重机械安全监督管理规定》(建设部令第166号);《建筑起重机械备案登记办法》的通知建质[200]76号。
.****建设公司有关塔吊安全管理文件:《工程施工各工种操作规程》;《工程施工安全生产责任制》;《专项施工方案编制指导意见》;《Q/WY M327-2004 塔式起重机驾驶员岗位职责》。
.由集团公司总工程师批准执行的专项方案:《上虞市****广场施工组织总设计》;《上虞市****广场临时用电专项方案》;《塔吊安装、使用应急预案》;《塔吊群吊方案》;《上虞市****广场安全文明施工专项方案》。
.塔吊安全使用监督机构:绍兴市和上虞安检部门;****建设上虞分公司;浙江****监理公司;项目安全管理部门。
内爬式塔吊供货、技术服务、安装单位:长沙****工程机械有限公司。
.内爬式塔吊垂直运输概况:1.7.1.内爬式塔吊布置位置:内爬式塔吊布置在核心筒消防电梯井,轴线在○14~○15/○F轴间,基础节坐落在核心筒电梯井底板上,标高-11.35m。

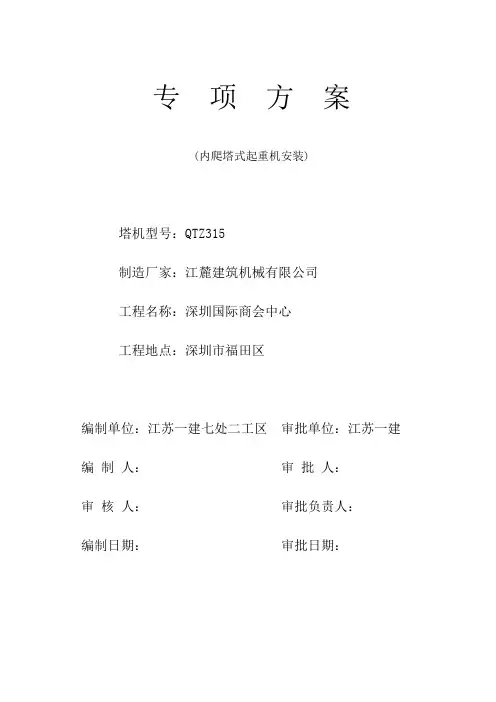

专项方案(内爬塔式起重机安装)塔机型号:QTZ315制造厂家:江麓建筑机械有限公司工程名称:深圳国际商会中心工程地点:深圳市福田区编制单位:江苏一建七处二工区审批单位:江苏一建编制人:审批人:审核人:审批负责人:编制日期:审批日期:目录1.0工程概况2.0设备简介2.1设备规格型号2.2 购置时间2.3基础要求2.4允许安装高度2.5设备各主要部件尺寸和重量3.0现场对设备的要求4.0安装过程5.0防碰撞措施6.0附图1.0工程概况深圳国际商会中心大厦工程位于深圳市福田中心区6—3地块,南临福华路,与正在筹建的深圳市会展中心隔路相望,西靠益田路,地块的东面及北面均为待建的高层建筑群,东北角为待建的城市广场,地块处于“城市规划设计指南”的黄金商务区。
本工程是集办公与商业为一体的超高层民用建筑,地上53层(局部55层),地下一层至19层设有钢骨混凝土柱墙,顶层为直升机停机坪。
裙房部分:北侧裙房为3层,东侧裙房为5层;地下室为3层,用作车库及设备用房,地下三层在战时作为人防地下室。
本工程总建筑面积为134081.38m2,建筑高度为214.5m,基础为人工挖孔桩,桩承台及满堂梁板基础,地下室底板长90.4m,宽78.85m,塔楼下底板厚1m,承台最深处8.3m,其余地方板厚600。
2.0设备简介2.1设备规格型号:1、概述江麓QTZ315塔式起重机是国家“九五”重点科技攻关项目,采用最新可逆的变频调速技术,满足最新国际国内各种安全标准。
QTZ315塔机是江麓汇集二十多年塔机设计生产经验推出的一种上回转、水平臂自开塔式起重机。
该机具有以下特点:(1)、各项性能参数先进、起重力矩大、起升高度高、工作幅度大,作业空间广、使用效率高。
(2)、整机造型美观、钢结构轻巧、选材精良并经整形喷漆,防锈等预处理,标准节采用胎具组焊和切削加工,互换性好;起重臂变截面,自重轻,风阻小;塔顶为前倾式,受力简单,采用销轴和高强度螺栓连接,装卸方便,倒置式司机室,视野开阔,司机座椅可根据人体需要自由调节,操作舒适。

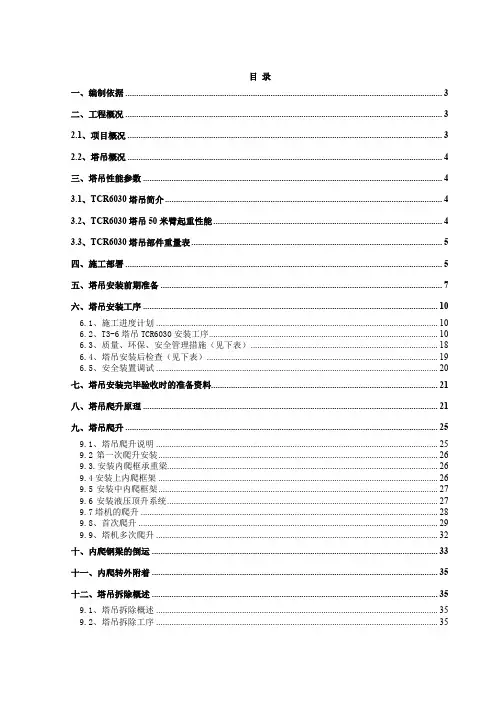

目录一、编制依据 (3)二、工程概况 (3)2.1、项目概况 (3)2.2、塔吊概况 (4)三、塔吊性能参数 (4)3.1、TCR6030塔吊简介 (4)3.2、TCR6030塔吊50米臂起重性能 (4)3.3、TCR6030塔吊部件重量表 (5)四、施工部署 (5)五、塔吊安装前期准备 (7)六、塔吊安装工序 (10)6.1、施工进度计划 (10)6.2、T3-6塔吊TCR6030安装工序 (10)6.3、质量、环保、安全管理措施(见下表) (18)6.4、塔吊安装后检查(见下表) (19)6.5、安全装置调试 (20)七、塔吊安装完毕验收时的准备资料 (21)八、塔吊爬升原理 (21)九、塔吊爬升 (25)9.1、塔吊爬升说明 (25)9.2第一次爬升安装 (26)9.3.安装内爬框承重梁 (26)9.4安装上内爬框架 (26)9.5安装中内爬框架 (27)9.6安装液压顶升系统 (27)9.7塔机的爬升 (28)9.8、首次爬升 (29)9.9、塔机多次爬升 (32)十、内爬钢梁的倒运 (33)十一、内爬转外附着 (35)十二、塔吊拆除概述 (35)9.1、塔吊拆除概述 (35)9.2、塔吊拆除工序 (35)十三、安全规程 (41)13.1、塔吊安装安全规程 (41)13.2、塔吊爬升安全规程 (43)13.3、塔吊使用安全规程 (44)13.4、塔吊拆卸安全规程 (46)一、编制依据1、《建设工程安全生产管理条例》国务院第393号令2、《特种设备安全监察条例》国务院第373号令3、《建筑起重机安全监督管理规定》建设部第166号令4、《施工现场安全防护用具及机械设备使用监督管理规定》建施【2008】368号5、《建筑施工企业安全生产许可证管理规定》建设部令第128号6、《建筑起重机械备案登记办法》建质[2008]76号7、《危险性较大的分部分项工程安全管理办法》建质【2009】87号8、《建筑机械使用安全规程》 JGJ33-20019、《塔式起重机》 GB/T 5031—200810、《塔式起重机安全规程》 GB5144-200611、《塔式起重机混凝土基础工程技术规程》 JGJ+T187-200912、《建筑施工塔式起重机安装、使用、拆卸安全技术规程》 JGJ196-201013、《建筑施工高处作业安全技术规范》 JGJ80-199114、《建筑施工特种作业人员管理规定》建质[2008]75号15、《劳动防护用品监督管理规定》国家安全生产监督管理总局令第1号16、《重大危险源辨识》 GB18218-200917、《生产安全事故应急预案管理办法》国家安全生产监督管理总局令第17号18、《TCR6030塔式起重机说明书》19、建筑及结构图纸。

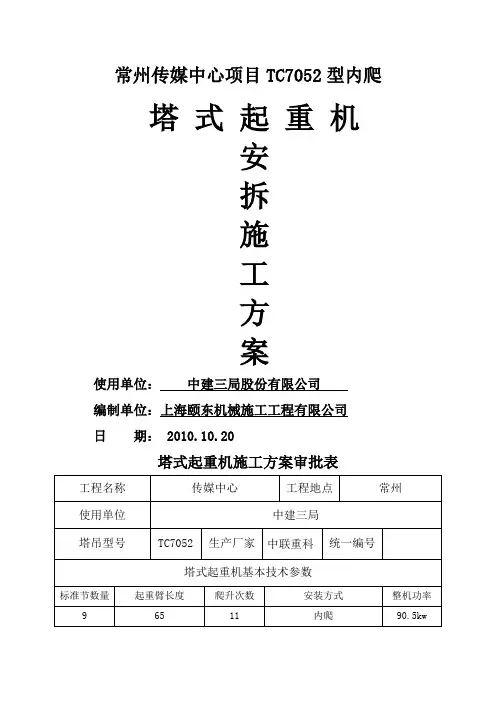

常州传媒中心项目TC7052型内爬塔式起重机安拆施工方案使用单位:中建三局股份有限公司编制单位:上海颐东机械施工工程有限公司日期: 2010.10.20塔式起重机施工方案审批表1、项目概况...............................................................2、塔吊性能介绍...........................................................3、编制依据...............................................................4、工程管理目标 (4)4.1、质量目标.........................................................4.2、工期目标.........................................................4.3、安全管理目标.....................................................5、组织机构及职责.........................................................5.1、组织机构.........................................................5.2、职责.............................................................5.3、机器具选择 (7)5.4、塔吊平面布置.....................................................6、塔吊的安装工艺流程.....................................................7、塔吊的爬升.............................................................8、群塔作业及安全措施.....................................................9、检查...................................................................10、附表..................................................................10.1、塔吊安装作业活动危险辨识与危险评价表............................10.2、塔吊安装作业活动安全风险控制对策表..............................11、应急预案..............................................................11.1 应急救援工作的组织...............................................11.2紧急事故救援小组成员分工..........................................11.3应急准备..........................................................11.4施工现场的急救步骤................................................11.5现场救护注意事项..................................................11.6伤亡事故的报告....................................................11.7伤亡事故的处理.................................. 错误!未定义书签。

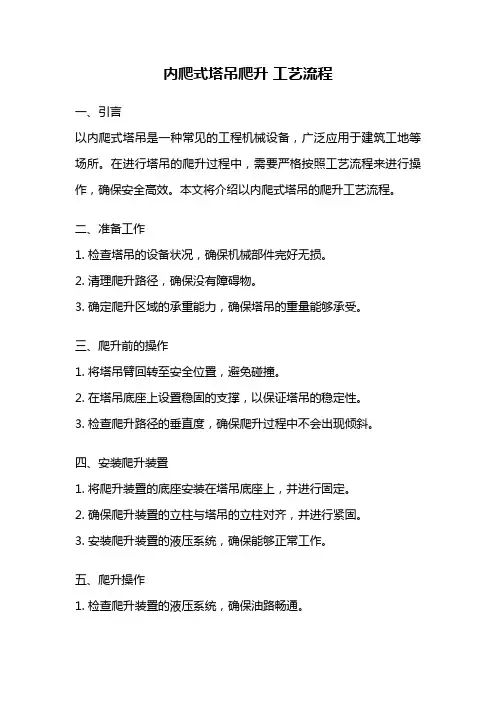

内爬式塔吊爬升工艺流程一、引言以内爬式塔吊是一种常见的工程机械设备,广泛应用于建筑工地等场所。
在进行塔吊的爬升过程中,需要严格按照工艺流程来进行操作,确保安全高效。
本文将介绍以内爬式塔吊的爬升工艺流程。
二、准备工作1. 检查塔吊的设备状况,确保机械部件完好无损。
2. 清理爬升路径,确保没有障碍物。
3. 确定爬升区域的承重能力,确保塔吊的重量能够承受。
三、爬升前的操作1. 将塔吊臂回转至安全位置,避免碰撞。
2. 在塔吊底座上设置稳固的支撑,以保证塔吊的稳定性。
3. 检查爬升路径的垂直度,确保爬升过程中不会出现倾斜。
四、安装爬升装置1. 将爬升装置的底座安装在塔吊底座上,并进行固定。
2. 确保爬升装置的立柱与塔吊的立柱对齐,并进行紧固。
3. 安装爬升装置的液压系统,确保能够正常工作。
五、爬升操作1. 检查爬升装置的液压系统,确保油路畅通。
2. 根据爬升高度,调整爬升装置的高度。
3. 将塔吊臂回转至与爬升装置对齐的位置。
4. 启动爬升装置的液压系统,逐步提升塔吊。
5. 在爬升过程中,及时检查爬升装置的工作状态,确保稳定性。
6. 当塔吊达到预定高度后,停止爬升操作。
六、固定塔吊1. 将塔吊底座与爬升装置进行固定,确保稳定性。
2. 检查固定螺栓的紧固情况,确保牢固可靠。
七、收尾工作1. 清理爬升路径,确保无杂物。
2. 检查塔吊的各项设备,确保完好无损。
八、注意事项1. 在爬升过程中,严禁超载操作,避免设备损坏或人员伤亡。
2. 确保爬升过程中没有人员或障碍物在塔吊周围,以免发生意外。
3. 操作人员应具备相关的证书和经验,熟悉塔吊的操作规程和安全操作要求。
结语以内爬式塔吊的爬升工艺流程是保证塔吊安全运行的重要环节。
只有严格按照工艺流程进行操作,才能确保塔吊的稳定性和工作效率。
在实际操作中,操作人员应严格遵守相关安全要求,确保工程的顺利进行。

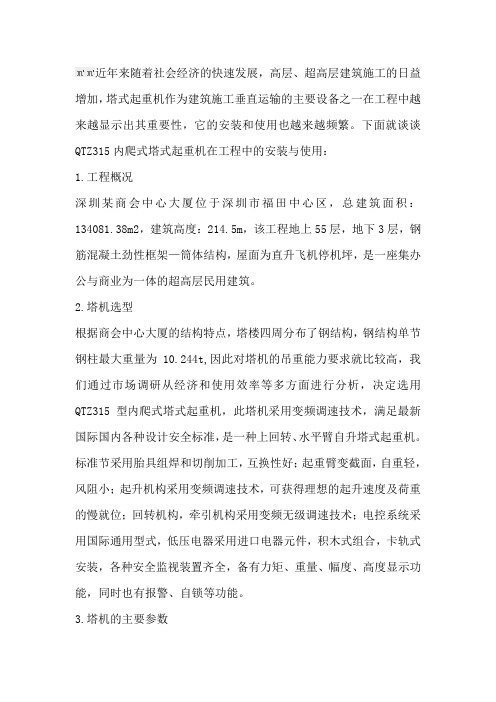

近年来随着社会经济的快速发展,高层、超高层建筑施工的日益增加,塔式起重机作为建筑施工垂直运输的主要设备之一在工程中越来越显示出其重要性,它的安装和使用也越来越频繁。
下面就谈谈QTZ315内爬式塔式起重机在工程中的安装与使用:1.工程概况深圳某商会中心大厦位于深圳市福田中心区,总建筑面积:134081.38m2,建筑高度:214.5m,该工程地上55层,地下3层,钢筋混凝土劲性框架—筒体结构,屋面为直升飞机停机坪,是一座集办公与商业为一体的超高层民用建筑。
2.塔机选型根据商会中心大厦的结构特点,塔楼四周分布了钢结构,钢结构单节钢柱最大重量为10.244t,因此对塔机的吊重能力要求就比较高,我们通过市场调研从经济和使用效率等多方面进行分析,决定选用QTZ315型内爬式塔式起重机,此塔机采用变频调速技术,满足最新国际国内各种设计安全标准,是一种上回转、水平臂自升塔式起重机。
标准节采用胎具组焊和切削加工,互换性好;起重臂变截面,自重轻,风阻小;起升机构采用变频调速技术,可获得理想的起升速度及荷重的慢就位;回转机构,牵引机构采用变频无级调速技术;电控系统采用国际通用型式,低压电器采用进口电器元件,积木式组合,卡轨式安装,各种安全监视装置齐全,备有力矩、重量、幅度、高度显示功能,同时也有报警、自锁等功能。
3.塔机的主要参数3.1 塔机型号:QTZ315,最大起重力矩:315t.m,起重量2.5~16t, 起重臂长45~70m,平衡臂长16~20m,自由高度:60m,最大起重高度:280m,塔身标准节尺寸2000×2000×3000mm(重2100kg),基础节尺寸2000×2000×4000mm(重3800kg),内爬基础节尺寸2000×2000×3000mm(重3250kg),爬升架尺寸2615×2615×6960mm (重5780kg),回转塔身尺寸1590×1590×2200mm(重2500kg)。

超高层结构中内爬式塔吊支撑梁安装与转换工艺发布时间:2021-08-10T09:40:27.580Z 来源:《建筑科技》2021年8月下作者:唐梦河袁新田张鹏薛奥迪周景龙[导读] 高层及超高层建筑结构施工过程中材料垂直运输必不可少的起重机械分为附着自升式塔吊和内爬式塔吊,随着建筑结构发展的需要内爬式塔吊在超高层建筑结构中得到了广泛应用。
中建八局钢结构工程公司唐梦河袁新田张鹏薛奥迪周景龙广东广州 510663摘要:高层及超高层建筑结构施工过程中材料垂直运输必不可少的起重机械分为附着自升式塔吊和内爬式塔吊,随着建筑结构发展的需要内爬式塔吊在超高层建筑结构中得到了广泛应用。
通过研究和分析超高层内爬式塔吊在爬升过程中支撑梁的安装和转换遇到的诸多不利因素并阐述在这些不利因素条件下塔吊爬升过程支撑梁的安装及转换是如何完成的。
关键词:超高层;内爬式塔吊;支撑梁;转换前言粤海置地大厦位于深圳市罗湖区布心路,用地面积约1.6万平方米,总建筑面积约25.49万平米,其中塔楼地下4层、地上62层,建筑高度为303.15米,主体结构见下图1。
工程垂直运输采用两台型号分别为TCR6055和L630的动臂塔吊,塔吊均采用内爬式爬升。
本工程采用平层浇筑既核心筒和外框楼板同起的施工方法,塔吊支撑梁每隔三层设置一道,首道梁设置在1层,本文重点阐述第三道支撑梁的安装及第一道支撑梁的转换工艺。
图1 主体结构示意1塔吊工况概述本工程两台塔吊按位置编为1号和2号,1号塔吊TCR6055位于塔楼核心筒西北角,地下室施工阶段采用独立塔式基础,结构施工至地上部分后采用内爬式支撑梁系统,支撑梁系统通过钢牛腿与核心筒剪力墙内预埋件连接。
随着工程进度,塔吊通过支撑系统爬升以满足高度工况要求。
2号塔吊L630位于核心筒内东南角,也采用内爬式支撑梁系统,支撑梁系统通过钢牛腿与核心筒剪力墙内预埋件连接。
随着工程进度,塔吊通过支撑系统爬升以满足高度工况要求,塔吊型号参数见下表1。
某超高层工程内爬动臂式塔吊安装施工方案目录第一章工程概况 (1)第二章塔吊主要技术参数 (2)第三章内爬式塔吊布置 (5)一、依据 (5)二、规范和标准 (5)三、塔吊安全使用监督机构 (5)四、内爬式塔吊布置 (5)第四章内爬式塔吊安装使用工作准备 (6)一、管理工作准备 (6)二、安装及使用准备 (6)第五章内爬式塔吊的安装 (7)一、安装前的工作 (7)二、内爬式塔吊设备安装前的检查 (7)三、塔吊安装程序 (8)四、内爬式塔吊安装 (9)第六章内爬式塔吊的检查、调试、试验、保养、爬升、拆除 (12)一、内爬式塔吊安装后的检查项目 (12)二、塔吊安装后的荷载试验 (13)三、安全装置的调试 (13)四、内爬式塔吊的保养与维修 (15)五、内爬式塔吊的爬升 (16)六、内爬式塔吊的拆除 (18)第七章内爬式塔吊的安全管理 (18)一、《建筑机械使用安全技术规程》强制性条文 (18)二、项目部安全管理责任 (19)三、内爬式塔吊的安全操作 (20)四、塔吊安装、使用注意事项 (21)五、电气安装与使用 (23)六、其他安全要求 (23)七、安装单位安全职责 (26)八、内爬式塔吊安全技术档案资料 (26)第八章危险源控制及应急预案 (27)第九章塔吊爬升钢梁、牛腿、埋件计算 (33)一、爬升支撑梁计算 (33)二、牛腿计算 (34)三、埋件计算 (36)五、钢梁等具体布置 (38)六、钢筋混凝土梁承载能力 (40)为了主楼超高层垂直运输方便、安全,塔楼垂直运输采用内爬式塔吊,现将内爬式塔吊的安装、安全使用、保养、管理要求和项目部以及分包的安全职责及验收等要求,编制在专项方案内。
项目安全管理系统按此方案进行日常管理和监督检查,保证塔楼施工时垂直运输安全和文明使用有章可循。
第一章工程概况第二章塔吊主要技术参数一、MCR225A塔吊主要技术参数内爬塔吊的塔身组成内爬塔身的应力二、MCR225A塔吊各主要组成部件的重量序号名称高度(长度)㎜宽度㎜重量(㎏)1 塔身节L68B2 3260 2120 14102 回转机构72403 平衡臂总成143554 驾驶室11305 顶升套架45506 起重臂约40407 配重块4120一、依据1、中旭建筑设计有限责任公司设计的施工图;2、马尼托瓦克起重设备(中国)有限公司MCR225A动臂式塔吊使用说明书。
以我给的标题写文档,最低1503字,要求以Markdown 文本格式输出,不要带图片,标题为:爬架塔吊过道方案# 爬架塔吊过道方案## 引言在建筑施工中,塔吊被广泛应用于吊装重物和提升设备的工作。
然而,塔吊在工地中的移动和操作却存在一些困难和挑战。
特别是在狭小的工地环境中,塔吊的过道问题可能成为一个重要的考虑因素。
本文将提供一种爬架塔吊过道方案,以解决在有限空间中安全、高效地移动塔吊的问题。
## 方案概述爬架塔吊过道方案是一种基于现有塔吊设计的改进方案。
它通过在塔吊底座和前梢之间增加连接构件并设置移动设备,使塔吊能够沿着构件移动,从而达到移动塔吊的目的。
该方案的主要特点如下:1. **可靠性和稳定性**:通过增加连接构件来提供足够的支撑和固定,确保塔吊在移动过程中的稳定性和可靠性。
2. **安全性**:连接构件和移动设备都采用高强度材料制造,经过严格的测试和质量控制,确保在施工中不会出现安全隐患。
3. **适用性**:该方案能够适应不同类型和规格的塔吊,并适用于各种工地环境,尤其是狭小的工地空间。
## 方案设计### 过道构件设计过道构件是连接塔吊底座和前梢的关键部件。
它需要具备足够的强度和刚性,以承受塔吊整体重量和移动时的冲击力。
过道构件的设计考虑以下几个方面:1. **材料选择**:过道构件通常采用高强度钢材制造,具有良好的抗压和抗弯强度。
2. **连接方式**:过道构件与塔吊底座和前梢的连接需要采用可靠的螺栓连接或焊接方式,确保连接紧固牢固。
3. **结构设计**:过道构件可以采用梁、桁架或箱型结构,根据具体要求选择最合适的结构形式。
### 移动设备设计移动设备是使塔吊能够沿着过道构件移动的关键部件。
它需要具备足够的承重能力和稳定性,以确保塔吊移动时的安全和平稳。
移动设备的设计考虑以下几个方面:1. **轮子选择**:移动设备通常采用带有刹车装置的高强度尼龙轮,可以在过道构件上平稳移动。
2. **支撑设计**:移动设备需要提供足够的支撑来承受塔吊的重量,在移动过程中保持稳定。
QTZ125内爬塔式起重机施工方案山东中建众力设备有限公司一、概述工程位于山东路与延吉路交汇处,工程地下2层,地上25层,层高3.9米。
设计高度98.9米,混凝土结构高度104米,为满足施工需要,我公司将安装1台QTZ125塔式起重机。
此塔式起重机为内爬式,最大额定载重量为10吨,最大工作幅度为50 m,最大工作幅度起重量为2.3吨(具体见QTZ125性能参数),最大安装高度124米,最大吊钩高度104米,爬升6次。
二、编制依据2.1《QTZ125塔机使用说明书》;2.2《建筑机械使用安全技术规程》——JGJ33-2001;2.3《塔式起重机安全规程》(GB5144-2006)2.4工程施工图纸2.5现场勘查报告三、QTZ125各种参数3.1 QTZ125塔吊起重性能表3.2 QTZ125塔吊主要结构件重量表3.3 QTZ125内爬式安装力学模型:四、QTZ125塔机具体安装位置:综合考虑工程施工需要及塔吊安装拆除顶升要求,结合工程实际,塔吊定位于6-4/6-E处前室位置,详见下图:五、QTZ125塔机在固定基础安装程序:5.1安装说明:1、塔吊基础顶标高:3.75m,塔楼基础顶标高为5.45米。
2、塔吊安装高度初始安装高度及独立高度:初始安装高度15米,独立高度53.6米。
3、塔吊安装时,项目已基本完成地下室开挖及基础垫层浇筑,地下室垫层标高为1.98米,因塔吊中心位于基坑内,塔吊只能在坑内或东侧施工道路上安装,按工程施工工序要求,在车库底板钢筋绑扎前须将塔吊安装完。
5.2现场勘查、汽车吊吊装位置及进场路线1、现场特点:塔吊中心位于基坑内,塔吊只能在坑内或东侧施工道路上安装,现基坑坡道已开挖,安装只得在东侧施工道路上进行。
2、汽车吊吊装位置确定:塔吊安装时,汽车吊位于塔吊东侧,南北放置,汽车吊回转中心离塔吊中心约22米。
5.3塔吊主要部件重量及吊装幅度根据现场实际情况及塔吊主要部件重量及吊装幅度表,塔吊安装时选用50吨汽车吊,塔吊初始安装高度为15米.5.5安装前准备工作1、场地准备:将工作面内所有脚手架、建筑材料、杂物等必须予以清除,以确保汽车吊进场站位作业及塔吊部件的堆放,塔吊起重臂朝东,投影在地面上的区域要清理干净,以便放置起重臂。
核心筒外混凝土梁承载式塔吊内爬施工工法核心筒外混凝土梁承载式塔吊内爬施工工法一、前言核心筒外混凝土梁承载式塔吊内爬施工工法是一种在高层建筑施工中常用的施工工法。
它通过合理利用塔吊内部空间,利用承载梁进行内爬施工,能够提高施工效率,减少对外部环境的依赖,同时确保施工的安全和质量。
本文将详细介绍该施工工法的特点、适应范围、工艺原理、施工工艺、劳动组织、机具设备、质量控制、安全措施以及经济技术分析。
二、工法特点核心筒外混凝土梁承载式塔吊内爬施工工法具有以下几个特点:1. 高效节约:通过合理利用塔吊内部空间,减少塔吊的移动次数,节省设备和人力资源,并提高施工效率。
2. 安全可靠:工法采用承载梁进行内爬施工,可有效确保施工过程的安全,并减少对外部环境的依赖,降低意外风险。
3. 适应性强:适用于高层建筑的混凝土梁施工,能够灵活应对不同结构形式和尺寸的梁体施工需求。
4. 质量控制:通过工法的灵活性和可控性,能够更好地进行质量控制,保障施工过程的质量达到设计要求。
三、适应范围核心筒外混凝土梁承载式塔吊内爬施工工法适用于高层建筑混凝土梁的施工,特别适用于以下情况:1. 建筑结构高度大于塔吊吊钩高度,无法从顶部进行吊装施工的情况。
2. 楼层高度适合塔吊内爬施工,能够满足爬升高度的要求。
3. 建筑结构具有一定的混凝土梁结构,适合采用承载梁内爬施工的方式。
四、工艺原理核心筒外混凝土梁承载式塔吊内爬施工工法的工艺原理是通过承载梁的配合,将塔吊内的钢筋、模板和混凝土输送到梁体所在的施工位置。
工法与实际工程之间的联系主要体现在以下几个方面:1. 承载梁的设计和制造:承载梁需要根据实际梁体的形状和尺寸进行设计制造,确保承载梁能够承载和输送混凝土等施工物料。
2. 承载梁的安装和调整:承载梁需要在塔吊内部进行安装并进行调整,确保承载梁与梁体的配合精确。
3. 传输设备的选择和布置:根据实际需求选择合适的传输设备,如输送管道、输送泵等,并合理布置在塔吊内部,以便输送混凝土等施工物料到梁体所在位置。
动臂式内爬塔吊在超高层建筑施工中的应用一、引言:介绍内爬塔吊的功能和使用的必要性- 内爬塔吊在超高层建筑施工中的应用背景- 本文主要讨论的内爬塔吊的类型和优势二、内爬塔吊的主要构成- 内爬塔吊的构成和原理- 内爬塔吊的各部件介绍与功能三、内爬塔吊在超高层建筑施工中的应用- 内爬塔吊的适用场景和优势- 内爬塔吊在超高层建筑中的作用和重要性- 具体案例分析和实际效果四、内爬塔吊在提高超高层施工效率方面的应用- 通过提高效率降低成本的分析- 内爬塔吊在施工中的作用对提高施工效率的影响- 内爬塔吊在人力、物力、时间等方面的节约五、内爬塔吊在超高层建筑工程中的安全问题- 安全意识和责任意识的培养- 内爬塔吊在超高层建筑中的安全注意事项- 内爬塔吊在施工中出现的问题及其解决方法结论:内爬塔吊是超高层建筑施工中的必备工具,应用广泛,具有显著的经济效益和工程实用价值。
同时,在应用过程中要注重安全问题,加强安全意识和责任意识的培养。
一、引言:超高层建筑的施工越来越重要,然而,如何将材料和设备安全送到高空施工地点成为了一个主要的挑战。
这就需要进行高效的施工安排和使用合适的机械工具。
内爬塔吊是一种非常强大的机械工具,它可以在限制的空间内进行工作,具有高效率、简易性和灵活性等优点。
本文主要介绍动臂式内爬塔吊在超高层建筑施工中的应用情况,探讨其在提高施工效率和降低成本方面的优越之处,同时,也对它的安全性问题进行了探讨。
二、内爬塔吊的主要构成内爬塔吊(或称内爬式塔吊)是针对在超高层建筑施工中出现的许多技术问题而设计的一种特殊型自升塔吊。
它是通过内爬升形式实现垂直升降,并通过内爬滑轨进行横向移动和装置的升降。
下面对内爬塔吊的主要构成进行详细介绍。
1.支架内爬塔吊需要在建筑结构内部支撑,以支撑自身和起重物的重量。
支架的设计与制造与塔吊的高度和型号有关。
一般说来,支架是一个独立的拱形结构,由二十四个或三十二个拱形构件组成。
支架内的脚手架框架是用于支持塔吊机架和花车的。
超高层内爬式塔吊施工工法超高层内爬式塔吊施工工法一、前言随着城市建筑的不断发展和城市化进程的加快,超高层建筑的需求越来越大。
在超高层建筑的施工中,塔吊是一种不可或缺的设备,用于起重和安装材料。
然而,传统的塔吊在施工过程中存在一些问题,如操作限制、安全风险等。
因此,超高层内爬式塔吊施工工法应运而生,它不仅提高了施工效率,还提升了施工的安全性。
二、工法特点超高层内爬式塔吊施工工法与传统的变幅式塔吊相比,具有以下几个显著特点:1. 灵活性:超高层内爬式塔吊可以通过爬升机构实现垂直移动,而无需依赖大型起重机进行安装和拆卸。
这使得塔吊可以非常灵活地适应施工进度和需要。
2. 内爬式施工:超高层内爬式塔吊可以沿着建筑物内部的固定轨道进行爬升和操作。
这种工法可以最大限度地减少对周围环境的影响,并且降低了风险和安全隐患。
3. 大起重量:超高层内爬式塔吊具备大起重量的特点,可以满足超高层建筑施工中的各种起重需求。
其设计和制造的核心原则是在保证安全的前提下提高起重能力。
4. 高效率:超高层内爬式塔吊的施工速度较快,可以快速地完成吊装和安装任务,提高施工效率。
三、适应范围超高层内爬式塔吊适用于各种超高层建筑的施工,特别适用于城市中心区域或狭小空间的建筑项目。
由于其灵活性和安全性,超高层内爬式塔吊可以在有限的工作空间内完成复杂的起重和安装任务,满足施工的需要。
四、工艺原理超高层内爬式塔吊的工艺原理主要包括以下几个方面:1. 施工工法与实际工程之间的联系:超高层内爬式塔吊的施工工法是根据具体工程的要求和施工条件进行设计和选择的。
通过合理的工艺方案,可以最大限度地发挥塔吊的优势和功能。
2. 采取的技术措施:超高层内爬式塔吊在施工过程中采取了一系列的技术措施,以确保施工的顺利进行。
例如,加强塔吊的安全防护措施、合理安排塔吊的使用时间和范围、定期检查和维护塔吊等。
五、施工工艺超高层内爬式塔吊的施工工艺主要包括以下几个阶段:1. 基础施工:在超高层建筑的地基上预留塔吊基座,并进行锚固。
汉京金融中心1#塔吊M1280D爬升安全专项施工方案编制:审核:审批:中建三局第二建设湖北长安设备工程有限公司编制日期:2015/10/12目录7.1 塔吊爬升安全管理组织结构.............................................一、编制依据1.1主要规范、规程及其他1.2 编制目的及适用范围1.2.1 编制目的本工程主塔楼的大型动臂塔吊安装于核心筒内部,采取自爬升的方式向上顶升,即核心筒内部的爬升方式,以满足结构施工需求。
由于其爬升施工条件复杂,为做到技术先进、经济合理、安全适用、确保质量,特编制本施工方案。
塔机布置如下:1.2.2 适用范围本施工方案适用于塔楼的1#M1280D塔吊爬升施工。
二、工程概况2.1工程总体概况2.2结构设计概况本工程为超高层甲级写字楼,地上部分除楼面及部分钢柱内需浇筑混凝土外,其余梁、柱、桁架等均为钢结构,箱型钢柱最大尺寸达到3200×1200×65×32,构件重,吊装难度大。
结构图如下:2.3周围环境概况2.4塔吊爬升概况(1)本项目主楼建筑高度约349.9m,地上部分为全钢结构,核心筒图如下:(2)根据构件吊装需要,主塔楼核心筒内需安装2台塔吊,塔吊的独立高度均为56米,现1#塔吊M1280D已投入使用,该台塔吊固定混凝土基础,待核心筒施工至+3层后,直接为核心筒内爬升形式。
建筑结构及支撑系统的承载力满足塔吊安装使用的安全要求,详细设计及计算见附件《塔吊支撑体系设计及其计算书》)。
图:塔吊初始安装布置(3)爬升规划:按照结构施工间歇时间最短及爬模爬升规划的要求,最终确定爬升高度为18m(标准层)、19.5m、20m,每4层(上下两道附着间距离)。
为便于预埋件的安装,特将各主要标高点明确如下:表:塔吊爬升高度计划表(4)各支撑所在层平面布置及埋件定位:为保证塔机内爬支撑梁及C型框的安装、倒运,所以经过将塔机的爬升规划,归结以下几种工况:(5)塔吊支撑系统预埋件图纸及埋设的具体做法图(详见附件:支撑体系设计及计算)(6)(6)爬升工序时间、任务分工安排塔吊爬升施工根据工程进度控制,待支撑系统验收合格移交后;由塔吊安装爬升单位进行附着C 型框及爬带等部件的调整、倒运、安装及塔吊爬升等工作。
XXXXX项目内爬式塔吊安装及使用专项方案编制说明为了塔楼垂直运输方便、安全、经济,本工程塔楼垂直运输考虑采用内爬式塔吊。
现对内爬式塔吊的安装、安全使用、保养、安装和总包的安全职责及验收等要求进行编制。
项目安全管理系统也按此方案进行日常管理和监督检查,保证塔楼施工时垂直运输安全和文明使用有章可循。
第一章、内爬式塔吊垂直运输概况1.1.编制依据:1.1.1.贵州同盛建筑设计有限公司设计的施工图;1.1.2.塔吊使用说明书。
1.2.规范和标准:《建筑施工安全检查评定标准》(JGJ59-1999)(执行1999.5.1);《施工现场临时用电安全技术规范》(JGJ46-2005)(执行2005.4.15.);《建筑机械使用安全技术规程》(JGJ33-2001)(执行2001.11.1);《建筑塔式起重机安全规程》(GB5144-1994)(执行1994.10.1);《建筑施工安全技术操作规程》(执行2004.8);1.3.国家建设部文件:《建筑起重机械安全监督管理规定》(建设部令第166号);《建筑起重机械备案登记办法》的通知建质[2008.4.18]76号。
1.4.中鑫公司有关塔吊安全管理文件:《工程施工各工种操作规程》;《工程施工安全生产责任制》;1.5.内爬式塔吊垂直运输概况:1.5.1.内爬式塔吊布置位置:内爬式塔吊布置在核心筒消防电梯井,基础节坐落在核心筒消防电梯井底板上。
1.5.2. 因本工程塔楼框架柱内设计有劲性柱,地下一层和地上一层层高较高,劲性柱重量较大,框架柱中的劲性柱重量最大,约为10吨,其余的也均在7吨以上。
地下室和地上一层因重量较大,考虑采用200吨汽车式起重机进行吊装,二层以上局部采用汽车式起重机吊装,其余均采用塔吊吊装。
考虑塔吊的吊装,上部避难层劲性柱分两段进行加工。
1.5.3.内爬式塔吊爬升方式:由顶升系统和支撑钢梁组成爬升系统,通过安装在核心筒钢梁做支撑,顶升系统提升下部塔身,到位后坐落在安装好的钢梁上,即可进行吊装作业。
1.5.4.内爬式塔吊垂直运输概况:回转半径安装长度为60m,覆盖全部塔楼和大部分裙房。
起吊重量基本满足劲性柱吊装需要。
第二章、内爬式塔吊安装使用工作准备2.1.管理工作准备:2.1.1.组织准备:项目安全经理代表项目经理管理好塔吊的安全使用,负责组织塔吊设备的进场验收、安装验收,负责布置内爬式塔吊日常安全和文明使用管理工作,布置和参加定期安全检查,监督整改工作的完成。
组织好内爬式塔吊安全资料搜集、归档工作。
项目安全、质量人员负责日常使用期间的监督检查。
2.1.2.技术准备:编制内爬式塔吊安装及使用专项方案。
做好内爬式塔吊设备进场验收、安装、使用期间的安全、文明使用技术交底工作。
做好塔吊操作人员的岗前技术培训和三级安全教育工作。
2.2.安装及使用准备:2.2.1.根据建设部文件要求做好内爬式塔吊备案登记和分清楚安装和使用单位的安全责任。
2.2.2.根据设备说明书要求,复核爬升式塔吊基础及核心筒强度,使其满足塔吊在各种荷载作用下强度要求。
2.2.3.根据设备说明书要求,找好塔吊安装基础节中心位置和标高,为爬升式塔吊正确位置搞好测量放线。
2.2.4.做好操作人员岗前培训,搞好安全管理制度、岗位责任制。
2.2.5.选择好塔吊安装施工队伍,准备好安装塔吊用的吊车、工具、钢丝绳口、扳手、电器检测工具等。
2.2.6.做好安装前的施工技术交底。
2.2.7.清理好设备进场道路。
2.2.8.检查机械传动系统的润滑情况,必要时应更换和清洗传动系统、变速箱、轴承等部位。
2.2.9.检测电器系统线路,是否达到设备说明书、规范和使用要求的标准,必要进行调整时,应由供货方进行调整至使用说明书要求的标准。
2.2.10.设备进场验收,经开箱检查配件齐全,数量、规格、型号要符合设备说明书要求,外观检查,无损坏、脱漆和生锈情况,电器设备线路排列整齐、箱柜无碰撞情况,外观检查合格,线路经测试合格才能验收。
2.2.11.做好设备安装后验收的准备。
第三章、内爬式塔吊的安装3.1.安装前的工作:3.1.1.清理塔吊安装现场的障碍物,满足安装塔吊所使用场地,对现场土质情况进行观察,观察地面承载能力是否承受塔吊安装时的荷载,安装时不致于塌陷而危及到安全。
3.1.2.根据塔机基础节相对结构的位置,在结构上给定控制塔吊垂直度、标高、中心线位置,然后按结构上所给的测量控制点进行安装塔吊。
3.1.3.内爬式塔吊安装的吊装机械:用塔楼部位的附着式塔吊进行吊装。
3.1.4.准备辅助吊装设备、枕木、木楔以及足够的铁丝、索具、绳扣等常用工具。
3.1.5.核心筒混凝土基础强度必须达到70%时才能安装塔吊。
3.1.6.塔吊使用电源配置:按照塔吊供电电源方案要求,选择好塔吊使用二级配电箱位置(见临时用电专项方案),塔吊用电电源安全装置应配备齐全,便于操作和安全防护。
3.2.内爬式塔吊设备安装前的检查:3.2.1.检查塔身金属结构检查:对塔吊的焊缝检查,有无脱焊、焊缝开裂、焊缝高度不够或锈蚀严重和其它消弱焊缝的情况。
3.2.2.金属结构检查:检查有无伤痕、裂缝、锈蚀严重和其它消弱结构强度的情况。
3.2.3.塔吊其它金属配件的检查:金属结构连接件,金属结构连接件数量、质量、规格、型号必须满足塔吊使用说明书要求,配件清洁后做好防锈处理备用。
3.2.4.塔吊机械系统检查:1).机械变速系统润滑情况:机械在地面缠绕钢丝绳时,检查润滑油质量和数量是否符合要求,电动机和变速箱运转时声音正常情况,是否有杂音和温度高于设备说明书的要求,轴瓦光洁度是否达到设备制造标准,出现问题时应有供货商进行调整。
2).机械设备顶升系统检查:油压顶升设备油封和活塞工作正常,油路供油正常,顶升工作正常。
3).传动轴润滑系统正常,机械设备的制动系统正常,检查滑轮转动及滑轮的润滑情况,机械设备安装制作部位符合要求。
4).起重小车检查:小车卷扬机系统润滑系统、卷筒、车轮运行正常。
5).滑轮组检查:滑轮组润滑系统及转动正常。
3.2.5.电气设备及配件检查:塔吊电气设备和配件检查准备:按照塔吊电气设备说明书要求,各使用功能的电器配件必须齐全,配件的型号、技术参数必须符合塔吊说明书要求,并通过检验、监测合格,其中重点检查用于塔吊安全装置的电气配件。
配电设备检查有无损坏、缺少配件情况,输入和输出功能是否正常,保持好配电设备干净线路整齐。
3.3.塔吊安装程序:3.3.1.塔吊安装应严格按照本方案和塔式起重机说明书所规定的顺序和要求进行,每一道安装工序准确无误后方能进行下道安装工序。
3.3.2. 塔吊安装注意事项:在安装过程中,作业人员应佩戴安全帽与安全带,起重过程中的起重臂下不得站人。
3.3.3.内爬式塔吊安装程序:技术交底→复核基础节中心、标高→安装内爬顶升节→检查合格→安装普通加强节→检查合格→安装第一道内爬支撑框架→检查合格→安装内爬加强节→检查合格→安装第二道内爬支撑框架→检查合格→安装标准节→安装回转总成→安装塔帽→安装平衡臂总成→安装司机室→安装起重臂总成→安装配平衡→起升钢丝绳缠绕→电器设备调试→试运行→安全装置调试、检验合格→现场检验→专业验收。
3.3.4. 塔吊验收程序:塔吊安装完毕调试合格,工地进行验收合格,再让专业验收人员进行验收合格。
其中:有关安全功能的机械设备制动系统和电气安全装置应检验三遍才能进行专业验收和正常使用。
3.3.5.对塔身连接螺栓和电器线路安装程序:螺栓应边安装边用力矩扳手检查拧紧力矩,线路和电气设备应用仪器进行逐项检测,减少返工程序。
3.4.内爬式塔吊安装:3.4.1.基础节埋设:基础节埋设前应先进行测量定位放线,按照放线位置固定好基础节,基础节施工如下:1).基础节固定支架采用直径45扣件式钢管制作;2).按要求埋设铁件。
铁件为200*200*10钢板四块和部分加劲板;3).基础节的安装:基础节在核心筒基础底网钢筋绑扎完成后安装,为了保证基础节的正确位置和标高,基础节应与内爬顶升连接后,同时进行安装,基础支撑架与水平钢筋焊接连接,组成牢固的水平和竖向支撑系统,保证基础节安装的稳定性。
安装完成校正合格交下道工序施工。
3.4.2.安装塔身:塔身有普通加强节、内爬加强节和标准节,将吊具挂在加强节和标准节上,将其吊起每节用12件10.9级高强度螺栓连接牢固,确保每一节标准节上有踏步的一面应在同一平面,以便于塔机的顶升、下降和操作时操作人员上下,M36高强度螺栓的预紧扭矩为2400N.m,每根高强度螺栓均应装配两个垫圈、两个螺母。
双螺母拧紧防松,并扣紧螺母拧紧扭矩应稍大于或等于2400N.m,用经纬仪或吊线法检查其垂直度,主弦杆四个侧面的垂直度误差应小于1.5/1000。
3.4.3.安装回转总成:回转包括下支座、回转支承、回转机构、上支座共四部分。
下支座为整体箱形结构,下支座下部分与标准节和套架通过高强度螺栓和销轴连接,上部与回转支承外圈的下平面通过高强度螺栓连接。
将下支座、回转支承、上支座用80件10.9级的M27高强度螺栓连为整体。
每个螺栓的预紧扭矩为980N-m,双螺母中防松螺母拧紧扭矩应稍大于或等于980 N.m。
切记,爬梯与套架引进平台在同一方向。
用8件10.9级的M36高强度螺栓将下支座与标准节连接牢固(每个螺栓用两个垫圈、两个螺母,螺栓的预紧扭矩为2400 N.m,双螺母中扣紧螺母拧紧扭矩应稍大于或等于2400 N.m)。
3.4.4.安装回转塔身:回转塔身总成包括回转塔身和起重量限制器,回转塔身上端面分别有用于安装起重臂和平衡臂的耳板,上面用四根销轴与塔帽相连。
在回转塔身的横梁上安装有起重量限制器,限制各速度的最大起重量。
将吊具挂在回转塔身四根主弦杆处,拉紧吊索。
吊起回转塔身(吊装回转塔身时注意用于安装平衡臂和起重臂耳板的方向),使靠近起重量限制器一边的耳板与上支座的起重臂方向一致,用4件销轴将回转塔身与上支座连接牢固。
3.4.5.吊装塔帽:塔帽为四棱锥形结构,顶部有拉板架和起重臂拉板,通过销轴分别与起重臂、平衡杆拉杆相连,为了安装方便,塔帽上部设有工作平台,工作平台通过螺栓与塔帽连接。
塔帽上部设有起重钢丝绳导向滑轮和安装起重臂拉杆用滑轮,塔帽后侧主弦杆下部设有力矩限制器,并设有带护圈的扶梯,塔帽下端有四个耳板,通过四根销轴与回转塔身连接。
吊装前在地面上先把塔帽上的平台、栏杆、扶梯及力矩限制器装好,为使安装平衡器方便,在塔帽的后侧左右两边各装上两根平衡臂拉杆,将塔帽吊到回转塔身上,应注意将塔帽垂直的一侧应对准回转塔身的起重臂的方向。
用4件销轴将塔帽与回转塔身连接,穿好并充分张开开口销。
3.4.6.安装平衡臂总成:平衡臂分两节,用销轴连接。
平衡臂上设有栏杆及走道,还设置了工作平台,平衡臂的一端用两根销轴与回转塔身连接,另一端则用两根组合刚性拉杆同塔帽连接。
