铁路营业线施工安全技术技术交底
- 格式:docx
- 大小:11.64 KB
- 文档页数:4

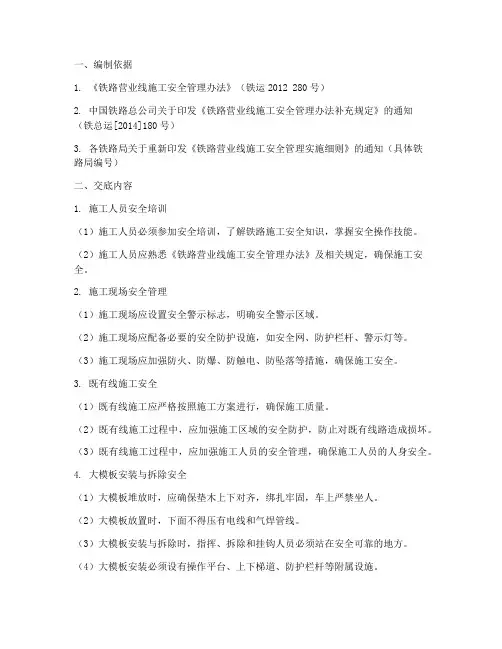

一、编制依据1. 《铁路营业线施工安全管理办法》(铁运2012 280号)2. 中国铁路总公司关于印发《铁路营业线施工安全管理办法补充规定》的通知(铁总运[2014]180号)3. 各铁路局关于重新印发《铁路营业线施工安全管理实施细则》的通知(具体铁路局编号)二、交底内容1. 施工人员安全培训(1)施工人员必须参加安全培训,了解铁路施工安全知识,掌握安全操作技能。
(2)施工人员应熟悉《铁路营业线施工安全管理办法》及相关规定,确保施工安全。
2. 施工现场安全管理(1)施工现场应设置安全警示标志,明确安全警示区域。
(2)施工现场应配备必要的安全防护设施,如安全网、防护栏杆、警示灯等。
(3)施工现场应加强防火、防爆、防触电、防坠落等措施,确保施工安全。
3. 既有线施工安全(1)既有线施工应严格按照施工方案进行,确保施工质量。
(2)既有线施工过程中,应加强施工区域的安全防护,防止对既有线路造成损坏。
(3)既有线施工过程中,应加强施工人员的安全管理,确保施工人员的人身安全。
4. 大模板安装与拆除安全(1)大模板堆放时,应确保垫木上下对齐,绑扎牢固,车上严禁坐人。
(2)大模板放置时,下面不得压有电线和气焊管线。
(3)大模板安装与拆除时,指挥、拆除和挂钩人员必须站在安全可靠的地方。
(4)大模板安装必须设有操作平台、上下梯道、防护栏杆等附属设施。
5. 模板安装安全技术(1)进入施工现场的操作人员必须戴好安全帽,扣好帽带。
(2)高处和临边洞口作业应设护栏,张安全网,如无可靠防护措施,必须佩带安全带。
(3)工作前应先检查使用的工具是否牢固,扳手等工具必须用绳链系挂在身上。
(4)安装模板时操作人员应有可靠的落脚点,并应站在安全地点进行操作。
(5)支模应按规定的作业程序进行,模板未固定前不得进行下一道工序。
6. 应急预案(1)施工现场应制定应急预案,明确事故发生时的应急处置措施。
(2)施工人员应熟悉应急预案,确保在事故发生时能够迅速、有效地进行处置。
完整版)铁路施工安全技术交底1.安全意识培训为了确保铁路施工工作的安全进行,对施工人员进行安全意识培训是非常重要的。
施工人员应该具备以下几个方面的安全意识:安全第一:将安全放在首位,确保自己和他人的安全。
审慎操作:在施工过程中,要审慎操作,遵守相关规章制度和操作规程,不得鲁莽行事。
风险识别:及时发现施工现场的安全隐患和风险,并提出解决措施。
协同配合:团队施工时要加强沟通,相互协作,确保施工过程中的安全。
2.安全防护措施为了保障铁路施工工作的安全,必须采取一系列的安全防护措施。
以下是一些常见的安全防护措施:安全帽:施工人员在施工现场必须佩戴安全帽,确保头部的安全。
防护鞋:施工人员应该佩戴防护鞋,以保护脚部免受意外伤害。
安全绳索:对于高空作业,应该使用安全绳索来保护施工人员的安全。
遮盖物:对于需要防护的危险区域,应该使用遮盖物进行封闭,防止无关人员进入。
紧急救护装备:施工现场应该配备紧急救护装备,如急救箱、消防设备等,以应对紧急情况。
3.施工设备操作规范施工设备操作规范是保障铁路施工安全的关键环节。
施工人员在操作施工设备时应遵守以下规范:熟悉设备:施工人员在操作设备之前,必须对设备进行了解和熟悉,掌握设备的操作方法和使用注意事项。
检查设备:在使用设备之前,要对设备进行检查,确保设备的正常运行和安全性。
操作规程:严格遵守设备操作规程,操作过程中不得擅自改动设备设置或参数。
维护保养:对设备进行定期的维护保养,确保设备的正常运行和安全性能。
4.紧急情况处理在铁路施工过程中,可能会遇到紧急情况,施工人员应该对紧急情况有所准备,并采取相应的紧急处理措施:火灾:在发生火灾时,应及时拉响警报,组织施工人员进行紧急疏散,并使用灭火器进行初期扑救。
意外伤害:如不慎发生人员伤害,应立即停止施工,并进行紧急救援和报警处理。
设备故障:在设备故障时,应停止使用设备,尽快报告设备维修部门,等待维修人员处理。
以上是针对铁路施工安全技术交底的主要内容。

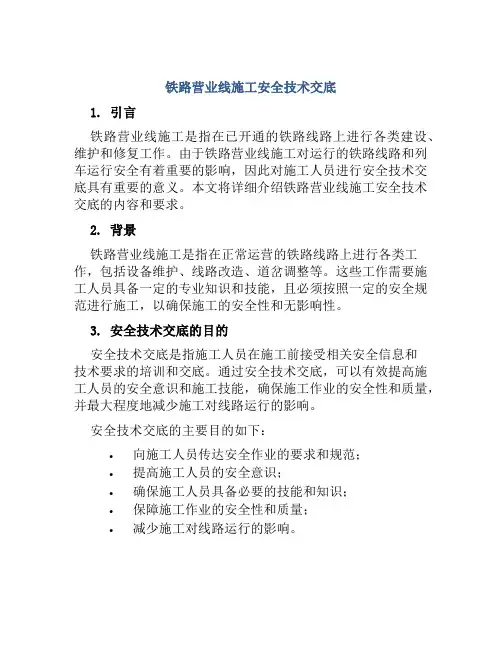

铁路营业线施工安全技术交底1. 引言铁路营业线施工是指在已开通的铁路线路上进行各类建设、维护和修复工作。
由于铁路营业线施工对运行的铁路线路和列车运行安全有着重要的影响,因此对施工人员进行安全技术交底具有重要的意义。
本文将详细介绍铁路营业线施工安全技术交底的内容和要求。
2. 背景铁路营业线施工是指在正常运营的铁路线路上进行各类工作,包括设备维护、线路改造、道岔调整等。
这些工作需要施工人员具备一定的专业知识和技能,且必须按照一定的安全规范进行施工,以确保施工的安全性和无影响性。
3. 安全技术交底的目的安全技术交底是指施工人员在施工前接受相关安全信息和技术要求的培训和交底。
通过安全技术交底,可以有效提高施工人员的安全意识和施工技能,确保施工作业的安全性和质量,并最大程度地减少施工对线路运行的影响。
安全技术交底的主要目的如下:•向施工人员传达安全作业的要求和规范;•提高施工人员的安全意识;•确保施工人员具备必要的技能和知识;•保障施工作业的安全性和质量;•减少施工对线路运行的影响。
4. 安全技术交底的内容4.1 安全作业要求安全作业要求是指施工人员在施工过程中需要遵守的安全规范和要求。
这些要求包括但不限于以下内容:•佩戴符合标准的个人防护装备;•遵守施工现场的安全警示标识;•严格执行施工方案和作业指导书;•注意施工环境的安全风险,并采取相应的防护措施;•进行必要的动火操作时,应按照规定采取防火措施;•对施工现场进行定期巡查和整理;•遵守相关安全操作规程等。
4.2 施工技术交底施工技术交底是指向施工人员介绍具体施工工艺和技术要求的内容。
这些要求包括但不限于以下内容:•熟悉施工方案和相关图纸;•理解施工过程中的风险点和注意事项;•掌握施工所需的工具和设备的使用方法;•熟悉相关施工材料和其使用要求;•理解施工中常见的问题和异常情况的处理方法;•掌握施工过程中的质量控制要求等。
4.3 应急管理要求应急管理要求是指施工人员在施工过程中需要遵守的应急管理措施和流程。

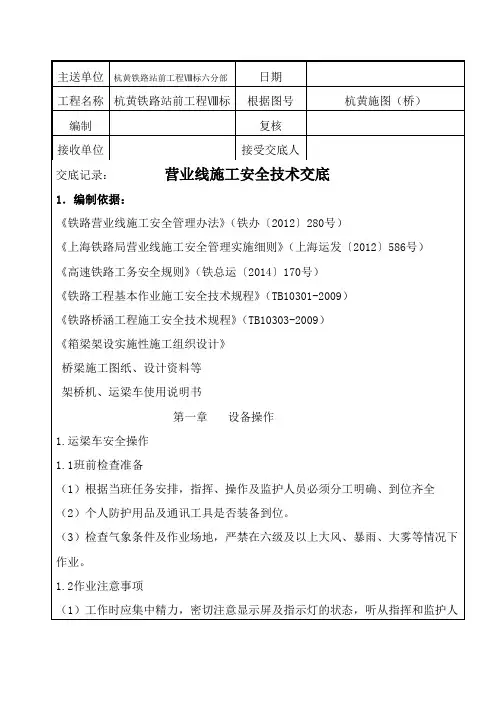

一、编制依据1. 《铁路营业线施工安全管理办法》(铁运2012 280号)2. 中国铁路总公司关于印发《铁路营业线施工安全管理办法补充规定》的通知(铁总运[2014]180号)3. 各相关铁路局、集团公司及地方铁路公司关于铁路营业线施工安全管理的实施细则二、交底内容一、施工前准备1. 施工方案审查:确保施工方案符合实际情况,不得超能力组织施工,严格执行监管方案。
2. 人员组织:明确施工项目负责人、技术负责人、安全负责人及各施工班组人员职责。
3. 安全培训:对所有施工人员进行安全教育培训,确保掌握安全操作规程。
4. 施工材料及设备:检查施工材料及设备的质量,确保符合施工要求。
二、施工安全措施1. 现场安全管理:- 施工现场设置明显的安全警示标志。
- 设置安全通道,确保人员疏散通道畅通。
- 施工现场设立安全防护设施,如围栏、警戒线等。
2. 施工操作安全:- 严格按照操作规程进行施工,不得违规操作。
- 施工过程中,密切注意设备运行状态,发现异常情况立即停机检查。
- 严格执行高空作业、爆破作业等特殊作业的安全措施。
3. 用电安全:- 施工现场用电设备必须符合国家相关标准。
- 严格执行施工现场用电安全管理规定,确保用电安全。
4. 机械设备安全:- 机械设备必须定期检查、保养,确保设备安全运行。
- 机械设备操作人员必须具备相应资质,熟练掌握操作技能。
三、施工防护措施1. 防护措施设置:- 根据施工内容,设置相应的防护措施,如围栏、警戒线、警示标志等。
- 防护措施应设置在施工区域周边,确保行人、车辆安全。
2. 邻近营业线施工:- 严格执行邻近营业线施工安全管理规定,确保施工安全。
- 施工过程中,与铁路部门保持密切联系,及时沟通施工信息。
四、施工应急处理1. 应急预案:制定施工应急预案,明确应急处理流程和责任人。
2. 应急物资:配备必要的应急物资,如急救箱、消防器材等。
3. 应急演练:定期组织应急演练,提高施工人员应急处置能力。

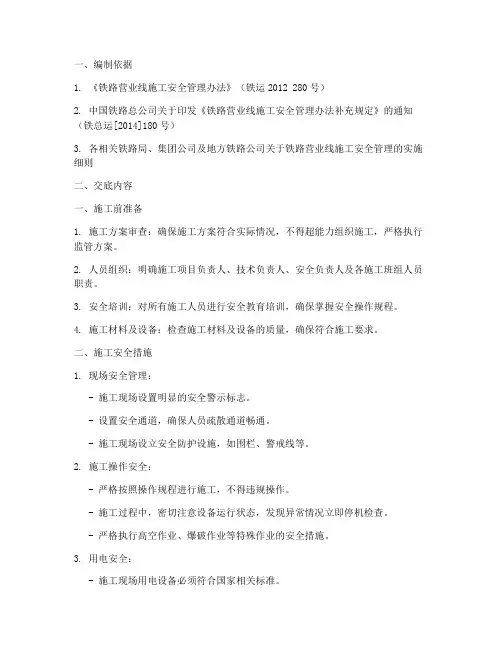

一、编制依据1. 《铁路营业线施工安全管理办法》(铁运2012 280号)2. 中国铁路总公司关于印发《铁路营业线施工安全管理办法补充规定》的通知(铁总运[2014]180号)3. 太原铁路局关于重新印发《太原铁路局铁路营业线施工安全管理实施细则》的通知(太铁师2012 512号)二、交底目的为确保铁路施工安全,提高施工人员的安全意识,规范施工行为,特制定本安全技术交底。
三、交底内容1. 施工人员安全意识教育(1)施工人员应充分认识到铁路施工安全的重要性,严格遵守各项安全规定。
(2)施工人员应掌握基本的安全知识,提高自我保护能力。
2. 施工现场安全措施(1)施工前,应进行全面的安全检查,确保施工现场安全。
(2)施工现场应设置安全警示标志,明确警示区域。
(3)施工过程中,应严格执行操作规程,防止意外事故发生。
3. 既有线施工安全要求(1)既有线施工应严格按照设计方案进行,确保施工质量。
(2)既有线施工应加强施工组织管理,明确各岗位责任。
(3)既有线施工应加强施工监控,确保施工安全。
4. 机械设备安全操作(1)机械设备操作人员应经过专业培训,取得操作资格证书。
(2)机械设备操作前,应进行全面检查,确保设备安全可靠。
(3)机械设备操作过程中,应严格按照操作规程进行,防止机械伤害。
5. 施工用电安全(1)施工用电应严格按照国家规定进行,确保用电安全。
(2)施工用电设备应定期检查、维护,防止电气火灾。
(3)施工用电区域应设置警示标志,提醒施工人员注意用电安全。
6. 应急预案(1)制定完善的应急预案,明确应急处理流程。
(2)定期进行应急演练,提高应急处置能力。
(3)确保应急物资储备充足,随时应对突发事件。
四、交底程序1. 项目部安全管理人员对施工人员进行安全技术交底。
2. 施工人员认真学习安全技术交底内容,掌握安全操作技能。
3. 施工人员签字确认,表示已了解并接受安全技术交底。
4. 项目部安全管理人员对施工人员进行跟踪检查,确保安全技术交底落实到位。

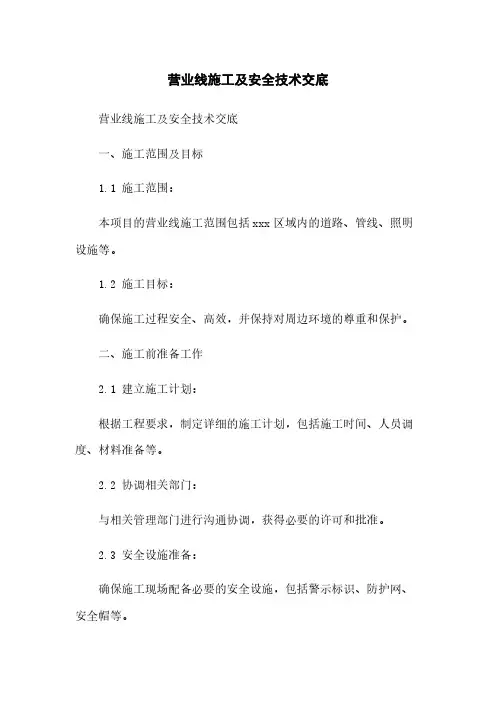

营业线施工及安全技术交底营业线施工及安全技术交底一、施工范围及目标1.1 施工范围:本项目的营业线施工范围包括xxx区域内的道路、管线、照明设施等。
1.2 施工目标:确保施工过程安全、高效,并保持对周边环境的尊重和保护。
二、施工前准备工作2.1 建立施工计划:根据工程要求,制定详细的施工计划,包括施工时间、人员调度、材料准备等。
2.2 协调相关部门:与相关管理部门进行沟通协调,获得必要的许可和批准。
2.3 安全设施准备:确保施工现场配备必要的安全设施,包括警示标识、防护网、安全帽等。
2.4 环境保护措施:制定环境保护措施以减少对周边环境的影响,如垃圾分类、噪音控制等。
三、施工过程及技术要求3.1 施工流程:按照施工计划进行道路平整、管线敷设、照明设施安装等工作。
3.2 施工技术要求:确保施工质量,按照像关标准和规范进行施工,包括土方开挖、管线接口处理、电气设施接线等。
3.3 安全措施:施工过程中要严格遵守安全操作规程,特殊是在高处作业、密闭空间作业等环境中需加强安全措施。
3.4 环境保护措施:在施工过程中,密切关注施工对周边环境的影响,采取必要的措施减少污染和破坏。
四、施工后处理4.1 清理整理:施工完成后,对施工现场进行清理整理,清除垃圾、干净道路,并进行可回收物的分类处理。
4.2 检查验收:经过施工方的自检,安全专人进行验收,确保施工质量和安全要求达标。
4.3 安全交底:向施工人员进行安全交底,告知施工现场的安全风险及相应的防范措施,保障施工人员的人身安全。
附件:1. 施工计划表2. 安全设施配备清单3. 相关许可和批准文件法律名词及注释:1. 建设工程质量管理条例:对建设工程的质量控制和管理进行规范的法律法规。
2. 施工现场安全管理条例:对施工现场安全管理进行规范的法律法规。

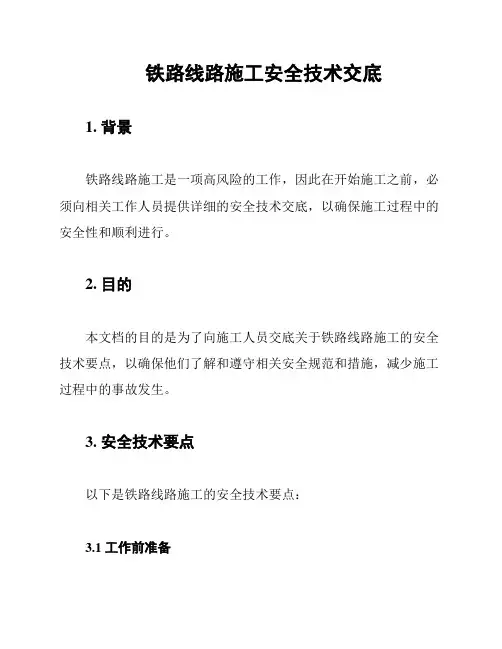

铁路线路施工安全技术交底1. 背景铁路线路施工是一项高风险的工作,因此在开始施工之前,必须向相关工作人员提供详细的安全技术交底,以确保施工过程中的安全性和顺利进行。
2. 目的本文档的目的是为了向施工人员交底关于铁路线路施工的安全技术要点,以确保他们了解和遵守相关安全规范和措施,减少施工过程中的事故发生。
3. 安全技术要点以下是铁路线路施工的安全技术要点:3.1 工作前准备- 施工人员必须经过相关培训并持有有效的施工证书。
- 施工前必须对施工区域进行详细的勘察和评估,确保施工条件符合要求。
- 施工材料和设备必须符合相关标准,并经过质量检验和合格认证。
3.2 施工现场安全措施- 施工现场必须设置明显的警示标志,提醒行人和车辆注意安全。
- 施工现场必须按照规定的安全距离设置栅栏或隔离措施,确保施工区域的安全性。
- 施工人员必须佩戴个人防护装备,包括安全帽、安全鞋、手套等。
3.3 作业规范- 施工过程中必须严格按照施工规范和操作规程进行操作,禁止违章施工。
- 施工设备必须经过定期检查和维护,确保其正常运行和安全性。
- 施工人员必须严格遵守工作程序和指令,确保工作的顺利进行。
4. 交底要求根据《铁路线路施工安全管理办法》,铁路线路施工安全技术交底应满足以下要求:- 技术交底必须是以口头或书面形式进行。
口头交底时应设置交底记录,书面交底时应签署交底确认。
- 技术交底应由具备相关资质和经验的施工负责人进行,确保交底的准确性和权威性。
- 技术交底应定期进行,包括新员工入职时的交底和工作内容变更时的再交底。
5. 总结铁路线路施工安全技术交底是确保施工过程中安全的重要环节。
本文档提供了安全技术要点和交底要求,希望能够帮助施工人员确保施工的顺利进行,减少安全事故的发生。

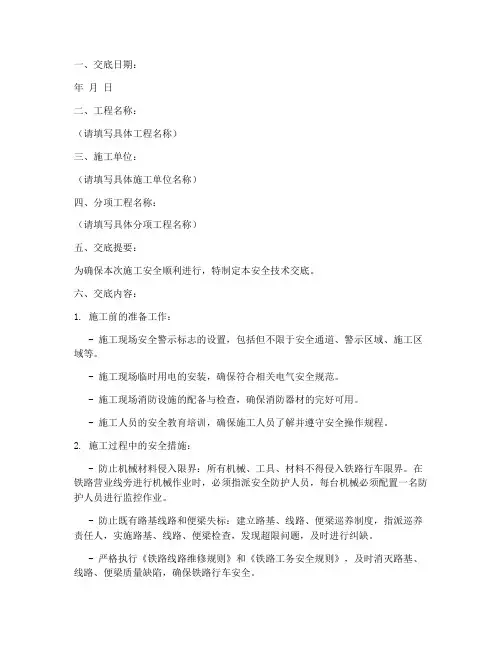

一、交底日期:年月日二、工程名称:(请填写具体工程名称)三、施工单位:(请填写具体施工单位名称)四、分项工程名称:(请填写具体分项工程名称)五、交底提要:为确保本次施工安全顺利进行,特制定本安全技术交底。
六、交底内容:1. 施工前的准备工作:- 施工现场安全警示标志的设置,包括但不限于安全通道、警示区域、施工区域等。
- 施工现场临时用电的安装,确保符合相关电气安全规范。
- 施工现场消防设施的配备与检查,确保消防器材的完好可用。
- 施工人员的安全教育培训,确保施工人员了解并遵守安全操作规程。
2. 施工过程中的安全措施:- 防止机械材料侵入限界:所有机械、工具、材料不得侵入铁路行车限界。
在铁路营业线旁进行机械作业时,必须指派安全防护人员,每台机械必须配置一名防护人员进行监控作业。
- 防止既有路基线路和便梁失标:建立路基、线路、便梁巡养制度,指派巡养责任人,实施路基、线路、便梁检查,发现超限问题,及时进行纠缺。
- 严格执行《铁路线路维修规则》和《铁路工务安全规则》,及时消灭路基、线路、便梁质量缺陷,确保铁路行车安全。
3. 个人防护装备:- 施工人员必须穿戴符合国家标准的安全帽、工作服、安全鞋等个人防护装备。
- 根据施工需求,配备安全带、防护眼镜、防尘口罩等特殊防护用品。
4. 施工环境管理:- 施工现场应保持整洁,不得堆放杂物,确保施工通道畅通。
- 施工现场应保持良好的通风,防止有害气体积聚。
- 施工现场应设置排水设施,防止积水。
5. 紧急预案:- 制定应急预案,包括火灾、触电、中毒、机械伤害等突发事件的应对措施。
- 定期进行应急演练,提高施工人员应对突发事件的能力。
七、注意事项:- 施工过程中,施工人员必须严格遵守安全操作规程,不得擅自改变施工工艺和安全措施。
- 施工过程中,如发现安全隐患,应立即停止施工,并及时上报相关部门处理。
- 施工完成后,应及时清理施工现场,确保不影响铁路行车安全。
八、责任落实:- 施工单位应成立安全领导小组,负责施工现场的安全管理工作。

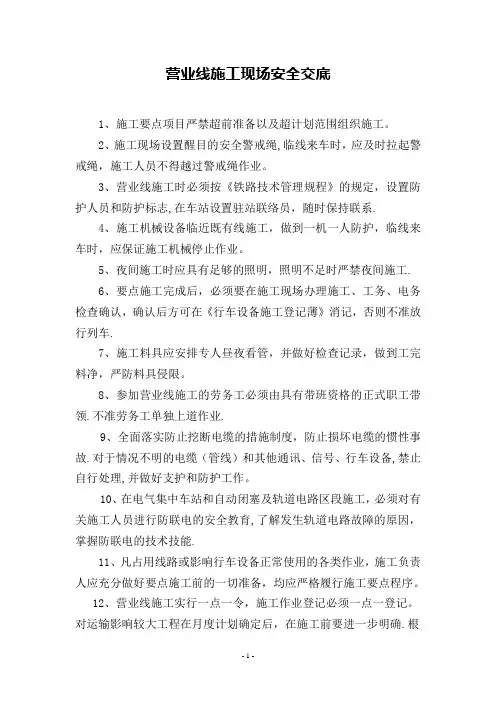

营业线施工现场安全交底1、施工要点项目严禁超前准备以及超计划范围组织施工。
2、施工现场设置醒目的安全警戒绳,临线来车时,应及时拉起警戒绳,施工人员不得越过警戒绳作业。
3、营业线施工时必须按《铁路技术管理规程》的规定,设置防护人员和防护标志,在车站设置驻站联络员,随时保持联系.4、施工机械设备临近既有线施工,做到一机一人防护,临线来车时,应保证施工机械停止作业。
5、夜间施工时应具有足够的照明,照明不足时严禁夜间施工.6、要点施工完成后,必须要在施工现场办理施工、工务、电务检查确认,确认后方可在《行车设备施工登记薄》消记,否则不准放行列车.7、施工料具应安排专人昼夜看管,并做好检查记录,做到工完料净,严防料具侵限。
8、参加营业线施工的劳务工必须由具有带班资格的正式职工带领.不准劳务工单独上道作业.9、全面落实防止挖断电缆的措施制度,防止损坏电缆的惯性事故.对于情况不明的电缆(管线)和其他通讯、信号、行车设备,禁止自行处理,并做好支护和防护工作。
10、在电气集中车站和自动闭塞及轨道电路区段施工,必须对有关施工人员进行防联电的安全教育,了解发生轨道电路故障的原因,掌握防联电的技术技能.11、凡占用线路或影响行车设备正常使用的各类作业,施工负责人应充分做好要点施工前的一切准备,均应严格履行施工要点程序。
12、营业线施工实行一点一令,施工作业登记必须一点一登记。
对运输影响较大工程在月度计划确定后,在施工前要进一步明确.根据营业线施工的类型,必须按规定程序和步骤,进行相应的登记要点手续。
13、根据施工计划内容,在施工前通过车站值班员向列车调度递交施工申请;施工当日提前在车站《行车设备检查登记簿》进行登记,通过车站值班员向调度员提出申请。
在取得行车调度命令或车站的同意,办理妥当相关手续后,方可正式进行施工作业活动。
并保证在规定时间内完成工作量。
如因特殊情况,不能按时开通或恢复常速时,必须提前通过车站值班员向行车调度提出延长施工封锁时间或继续限速的申请。
铁路营业线施工安全技术交底目录1.引言2.施工安全技术– 2.1 施工前的安全准备– 2.2 安全设施的设置– 2.3 施工过程中的安全措施– 2.4 施工结束后的安全清理3.结论4.参考文献1. 引言铁路营业线施工是指对铁路线路、设备、桥梁、电务设备等进行维护、改造、修建等工作的过程。
施工过程中存在着一定的危险性,因此在施工前需要进行安全技术交底,以确保施工人员的安全。
本文将介绍铁路营业线施工的安全技术要点。
2. 施工安全技术2.1 施工前的安全准备在施工前,需要做好以下安全准备工作:•安排专业施工队伍,并确保施工人员具备相应的技术能力和工作经验;•对施工区域进行详细的勘察和测量,并制定详细的施工方案;•根据施工方案,明确施工区域的危险区域和安全通道;•向施工人员宣传施工过程中的安全要求和注意事项,确保施工人员掌握相关知识并遵守安全规定。
2.2 安全设施的设置在施工区域,需要设置以下安全设施:•线路安全警示标志:对施工区域进行标识,提醒过往行人和车辆注意施工。
•警示牌:设置在施工区域的入口处,提醒施工人员遵守安全规定。
•安全隔离带:设立在危险区域周围,防止未授权人员进入。
•安全通道:确保施工人员有安全通道可供撤离,以应对突发情况。
•临时信号设备:在施工期间,需要设置临时的信号设备,以确保施工人员和列车之间的安全距离。
2.3 施工过程中的安全措施在施工过程中,需要采取以下安全措施:•控制交通:施工期间,需要临时管制铁路交通,确保施工人员和列车之间的安全距离。
•施工动态保护:如有需要,在施工区域附近设置警戒线并派人进行警戒,防止未授权人员进入施工区域。
•定期检查:对施工区域进行定期检查,确保施工设备的正常运行和施工区域的安全。
2.4 施工结束后的安全清理在施工结束后,需要做好以下安全清理工作:•清除施工区域内的材料和设备,确保不留下任何隐患;•恢复铁路交通的正常运行,包括拆除临时信号设备和恢复原有的铁路设施;•检查施工区域的清洁情况,确保施工结束后没有对环境造成污染。
营业线施工现场安全技术交底
1.施工里程K + 至K + ,施工内容为:1)。
2)。
3)。
施工依据为(月日)计划第条
2.施工人员安排:
现场负责人:,电话:。
现场领工员:,电话:。
防护员:,,,,,驻站联络员:,
3.地下电缆情况:
1)纵向:根,电缆类型。
2)横向:根,电缆位置。
3)保护措施:□标识、□架空、□包裹、□改移、□
砌筑、□隔离,其他措施。
4)施工注意事项:
4.接触网情况
1)共有接触网杆根,拉线基础个。
2)接触网和拉线基础 5米范围内不得开挖地下土。
3)防护措施:□标识、□隔离(围挡隔离、钢管防护)、□编织袋装土堆码,其他措施:
4)施工注意事项:
5.其他设备情况:
6.运输设备
1)设备情况:
2)调头区域设置:设备在调头,现场指挥人:,调头区设置标识牌。
3)注意事项:
7.带臂设备
1)挖掘机台,装载机台,吊车台,其他:
2)一机一人盯控人员安排:
3)盯控内容:车过机停、既有设备保护、设备侵限、既有设备安全。
7.既有工务设施情况:
9.防洪情况:
交底人:
接底人(签名如下)
现场施工负责人:领工员:
防护员:
机械操作手:
带臂设备一机一人盯控人员:。
一、交底对象本次安全技术交底针对全体参与铁路线路施工的作业人员,包括但不限于工程师、施工队长、班组长、作业人员等。
二、交底目的为确保铁路线路施工过程中的安全,提高施工人员的自我保护意识和安全操作技能,预防安全事故的发生,特进行安全技术交底。
三、交底内容1. 施工现场概况(1)工程名称:_______(2)工程地点:_______(3)工程规模:_______(4)施工周期:_______2. 施工安全注意事项(1)进入施工现场必须佩戴安全帽,穿着工作服,并按要求系好安全带。
(2)施工现场严禁酒后作业、疲劳作业,确保作业人员精神饱满。
(3)施工过程中,应保持施工现场整洁,不得随意堆放材料、工具等,以免影响施工安全和通行。
(4)施工用电必须符合安全规定,使用合格的电器设备,禁止私拉乱接电线。
(5)高空作业时,必须使用安全防护设施,如安全带、安全网等。
3. 施工过程中常见安全隐患及预防措施(1)坍塌事故:施工过程中,应确保基坑支护、模板支撑等安全措施到位,防止坍塌事故发生。
预防措施:加强基坑支护、模板支撑的检查,确保其稳定性。
(2)高处坠落事故:高处作业时,必须使用安全带,并定期检查安全带的有效性。
预防措施:加强高处作业人员的安全培训,提高安全意识。
(3)触电事故:施工现场用电设备必须符合安全规定,严禁使用不合格的电器设备。
预防措施:加强施工现场的电气安全管理,定期检查电气设备,确保其安全可靠。
(4)物体打击事故:施工现场应设置明显的警示标志,禁止无关人员进入施工区域。
预防措施:加强施工现场的管理,确保施工区域安全。
4. 应急处理措施(1)火灾:施工现场应配备灭火器材,作业人员应掌握灭火器的使用方法。
(2)触电:发现触电事故时,立即切断电源,并对伤者进行急救。
(3)高处坠落:发现高处坠落事故时,立即组织救援,并对伤者进行急救。
四、交底要求1. 施工人员必须认真听取安全技术交底,了解施工过程中的安全注意事项和常见安全隐患。
安全技术交底书工程名称:编制时间:年月日施工项目营业线施工交底书编号DLJZDJD主送单位安全技术措施交底内容:一、铁路营业线施工基本要求1、所有施工人员施工前必须进行营业线施工安全培训教育,通过考试合格后方可上岗作业。
2、施工期间必须设专人驻站,使施工现场时刻与车站保持密切联系,以便于列车逼近时施工人员及时待避,确保行车、人员安全。
3、既有线上施工必须按《铁路技术管理规程》规定的防护办法设置施工安全防护。
4、进入施工现场的人员必须正确佩戴好合格的安全防护用品,着装整齐,严禁赤脚和穿拖鞋,施工现场禁止追逐打闹,禁止酒后作业。
施工人员必须在现场防护员的带领下通过规定线路进入施工现场。
5、对于临近既有线施工,施工现场必须设专职防护员,现场防护员必须经过专门培训并取得合格证书后方可上岗作业,严禁使用劳务工担任安全防护工作。
6、施工前须根据现场工点对线路栅栏采取彩钢加固措施设置防护,对邻近既有线边坡做好防护及排水措施。
施工中加强对线路稳定的监测和维修养护,并在现场备齐相应应急物资等。
7、施工前必须布置好照明线路,确保施工期间现场照明。
8、施工期间,施工人员禁止穿越轨道、道床,不得在轨道上行走。
施工中各种施工用料和机具严禁侵入限界。
9、临近营业线施工,作业人员严禁翻越既有线栅栏,防护员通过既有线路时,必须止步嘹望,确认上下行均无列车开来时方宜通过,保证横过线路时“一站、二看、三通过”。
10、严格执行避车制,来车时防护员要及时通知现场大型机械设备停止运转,待列车通过后方可恢复施工,防护员要时刻检查施工机械或工具是否侵限。
11、现场材料及机具设备、脚手架不得侵限、分门别类堆放整齐、稳固,并做好标识及相应防护措施。
12、施工结束前,现场防护员要通知现场施工负责人将人员、工具、料具等撤出限界以外,现场防护员要检查线上是否还有施工工具或工具是否侵限,确保达到列车放行条件。
13、加强施工地点设备检查整修,随时掌握变化情况,遇有异常,及时通知施工负责人,果断采取措施确保行车安全。
一、交底目的为确保铁路营业线施工安全,提高施工人员的安全意识,明确施工过程中的安全责任和操作规范,特制定本安全技术交底。
二、交底范围1. 铁路营业线施工人员;2. 施工管理人员;3. 施工现场相关人员。
三、交底内容1. 施工现场安全基本要求(1)严格遵守国家及铁路行业有关安全生产的法律、法规和标准;(2)施工人员必须持证上岗,上岗前必须经过安全教育培训;(3)施工过程中必须穿戴好个人防护用品,如安全帽、安全带、防护眼镜等;(4)施工现场必须设置明显的安全警示标志,并保持整洁有序。
2. 防止机械材料侵入限界(1)所有机械、工具、材料不得侵入铁路行车限界;(2)在铁路营业线旁进行机械作业,必须指派安全防护人员,每台机械必须配置一名防护人员进行监控作业;(3)铁路营业线施工所需的材料、工具必须安放在铁路限界外,作业完毕后及时将工具带回驻地、将材料堆放在安全地带;(4)施工负责人在收工前必须仔细检查材料、工具收集状况及安放情况。
3. 防止既有路基线路和便梁失标(1)建立路基、线路、便梁巡养制度,指派巡养责任人,实施路基、线路、便梁检查,发现超限问题,及时进行纠缺;(2)在架设施工便梁地段,必须设置沉降和位移观察桩,定时进行测量记录,发现沉降和位移急剧,及时报告项目经理;(3)线路作业完毕后,必须指派专人进行质量检查,确认线路满足放行列车的基本条件后才能消点开通线路;(4)顶进涵施工作业队必须组建线路便梁养护班,经常性地进行线路便梁质量校正,保持良好状态;(5)严格执行《铁路线路维修规则》和《铁路工务安全规则》,及时消灭路基、线路、便梁质量缺陷,确保铁路行车安全。
4. 营业线施工安全注意事项(1)营业线施工实行坐台制,指定专人到行车室,按规定办理登记、销记手续,与车站值班员保持联系,随时将列车运行情况通知施工现场;(2)封锁施工采用三级防护,即驻站联络员、两端施工防护人员和现场安全员;(3)作业前,应认真作好技术、安全交底,明确安全注意事项,按规定设置好防护,才能上道作业;(4)施工作业中,要随时掌握好进度和质量,及时消除不安全因素;(5)施工完毕,要认真进行检查,确认线路状态良好,机具、材料无侵限才能收工。
营业线施工安全交底一、安全措施1.严格执行铁道部《铁路技术管理规程》、《成都铁路局营业线施工安全管理实施细则》等安全生产规定和指挥部编制下发的《营业线施工安全管理办法》、《营业线施工安全管理实施细则》。
遵守营业线施工“18不准”管理制度。
加强管理,落实措施,严密防范,确保行车安全。
18不准即:1.1施工方案未经批准,不得施工;1.2无登记点不得施工;1.3未按规定与铁路局签订施工合作协议,不得开工;1.4未按规定时间召开施工协调会,不得施工;1.5未经车站联络,不得施工;1.6在没有按要求配备防护设备的情况下,不得开始工作;1.7合作单位人员到位后方可施工;1.8未与作业队作业人员签订安全协议,不得施工;1.9施工管人员、操作人员未经培训或培训不合格不得上岗;1.10除非在施工现场指定施工负责人,否则不得施工;1.11未经安全技术交底,不得施工;1.12安全防护人员到位后方可施工;1.13未制定安全防护措施、安全应急措施不准开工;1.14施工现场电线、电缆、管道、如果铁路设施的方向不明确,则不允许施工;1.15机械设备施工时,不得安排一机一人随班;1.16列车来临10分钟前不要工作;1.17电缆沟两侧1.5米范围内无开挖;1.18机械设备、机具、材料停(放)如果违反限制,则不允许施工。
2.施工前编制既有线施工方案及防护措施,包括既有线施工地点、范围、施工内容、防护范围、施工时间和防护措施应报主管部门批准。
加强既有线施工安全教育,提高安全防范能力。
施工负责人、驻站员、防护员等均由经培训合格的职工担任,确保施工及行车安全。
3.施工前,制定切实可行、安全可靠的措施,对施工人员进行明确的安全技术交底,施工中做到人到位、职务到位、责任到位、业务水平到位。
4.原则上不允许夜间装卸作业,夜间工作时必须有足够的照明设备。
5.对氧气瓶、乙炔气瓶和其他加压爆炸装置,要按规定放置安全场所,严加保管。
6 .现场机具、设备及材料堆放牢固,符合限界的要求;建立健全与既有线行车、设备及其他管理部门联络网,确保联系安全畅通。
施工安全技术交底记录单位工程名称:武汉车站站房工程分部工程名称地基及基础交底部门工程部施工里程K140+829.273~K140+917.873 交底时间2012-4-18营业线旁施工安全技术交底内容:1.铁路营业线施工要坚决执行铁道部《铁路安全技术管理规范》、铁路营业线施工及安全管理办法》以及铁道部、铁路局颁发的其他有关安全管理规定,做到“四不”:即施工方案不通过铁路局签认审批不施工;末签定安全协议不施工;施工准备不充分不开工;把关人员不到位不施工。
做好十个卡控关键工作,即:营业线施工组织方案制定,计划审批,调度命令发布,安全措施落实,准备工作检查,现场组织监控,领导干部把关,质量验收,列车放行,应急预案,总之要按标准进行现场管理与控制,确保铁路营业线施工安全可控。
2.营业线旁施工过程中,做到视营业线为“高压线”,运行列车为“带电体”,把确保铁路交通安全放在首位,承担施工安全的主体责任。
重点抓住“五防”:防机具路料侵限、防挖断电缆、防线路防护失格、防既有路基和线岔质量失标、防作业人员车辆伤害。
从卸料、材料堆放、机具保管、作业标牌、人员教育、硬件投入、督促检查等方面入手,规范管理,严加控制。
3.对施工范围内的既有行车设备、地下管、线、电缆等设施的准确位置在工程开工前向设备管理单位提出核查请求,共同查清准确位置,并做好明显的识别标志,并写明“下有电缆,严禁机械超越”字样,在施工挖坑、挖沟、铲土时,保证不影响“四电”设备的正常使用,不造成设备隐患。
对边界以内的架空电力线、通信线拆迁后再施工。
4.当无法提供准确位置时,请设计单位会同施工、设备管理单位共同探查、核实、划定防护范围。
对划定防护范围内的既有设施制定可靠的具体防护措施。
对地下光电缆等设施位置不明时,必须采用“人工挖探”的方法,查明位置后,才可大面积开挖。
5.凡封锁线路或停用信号、联锁、闭塞设备及其它影响行车、或影响设备使用、或需要列车限速运行的施工,均按运输部门的规定将施工计划经设备管理部门审核并盖章后报请行车组织部门批准,纳入月度施工计划。

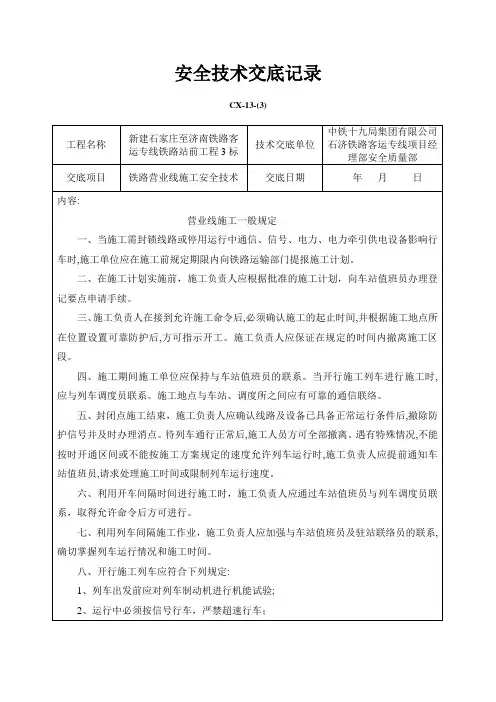

安全技术交底记录
CX-13-(3)
交底项目
铁路营业线施工安全技术
交底日期
年 月 日 内容:

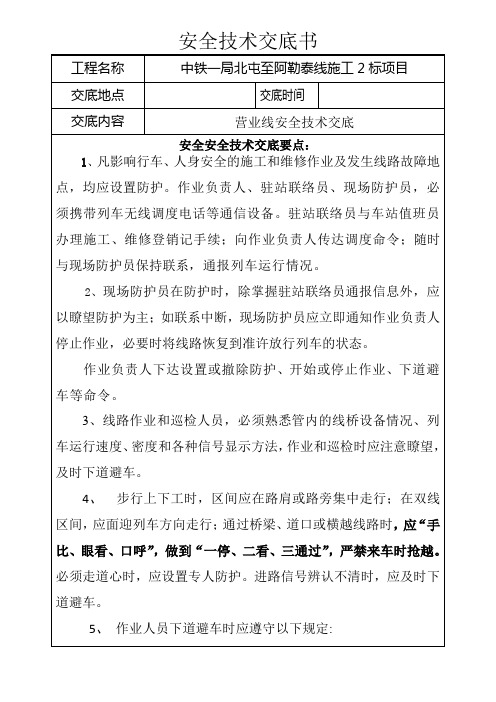

营业线施工一般规定
一、 当施工需封锁线路或停用运行中通信、信号、电力、电力牵引供电设备影响行 车时,施工单位应在施工前规定期限内向铁路运输部门提报施工计划。
二、 在施工计划实施前,施工负责人应根据批准的施工计划,向车站值班员办理登 记要点申请手续。
三、 施工负责人在接到允许施工命令后,必须确认施工的起止时间,并根据施工地 点所在位置设置可靠防护后,方可指示开工。
施工负责人应保证在规定的时间内撤离施 工区段。
四、 施工期间施工单位应保持与车站值班员的联系。
当开行施工列车进行施工时, 应与列车调度员联系。
施工地点与车站、调度所之间应有可靠的通信联络。
五、 封闭点施工结束,施工负责人应确认线路及设备已具备正常运行条件后,撤除 防护信号并及时办理消点。
待列车通行正常后,施工人员方可全部撤离。
遇有特殊情况, 不能按时开通区间或不能按施工方案规定的速度允许列车运行时,施工负责人应提前通 知车站值班员,请求处理施工时间或限制列车运行速度。
六、 利用开车间隔时间进行施工时,施工负责人应通过车站值班员与列车调度员联 系,取得允许命令后方可进行。
七、 利用列车间隔施工作业,施工负责人应加强与车站值班员及驻站联络员的联系, 确切掌握列车运行情况和施工时间。
八、 开行施工列车应符合下列规定: 1列车出发前应对列车制动机进行机能试验; 2、运行中必须按信号行车,严禁超速行车;
工程名称
新建石家庄至济南铁路客 运专线铁路站前工程3标 技术交底单位 中铁十九局集团有限公司 石济铁路客运专线项目经 理部安全质量部 接受单位:
接受人: 交底人:。
