排水系统施工组织设计方案
- 格式:doc
- 大小:123.00 KB
- 文档页数:21
排水工程施工组织设计方案一、工程概况根据XX地区市政排水管网建设规划,本工程为XX街道区域排水管网改造工程,总长度约XXkm。
本工程旨在提升区域排水系统的运行能力和抗洪能力,解决雨污水混排以及排水管网老化等问题。
二、施工组织原则1.安全第一:坚持安全第一的原则,严格落实施工现场安全管理制度,确保施工过程中没有人员伤亡和财产损失。
2.保质保量:合理组织施工流程,确保工程按时按质完成。
3.环境保护:采取合理的环境保护措施,减少施工对周边环境的影响。
4.合理利用资源:合理利用施工资源,提高资源利用效率,降低工程造价。
三、施工组织方案1.施工队伍组建我们将组建一支专业施工队伍,由经验丰富的项目经理领导,包括工程师、技术工人和管理人员等,保证施工的高效、顺利进行。
2.施工流程安排a)前期准备:i.设计方案评审:组织专业人员对设计方案进行评审,确保设计方案的合理性和可行性。
ii. 施工方案制定:根据设计方案,制定详细的施工方案,包括施工顺序、工期安排、资源配置等。
iii. 材料采购:根据施工方案,组织材料采购,确保材料的及时供应。
b)地面施工:i.地面开挖:根据设计方案,对排水管道所在区域进行地面开挖,确保施工区域的平整。
ii. 管道敷设:按照设计方案要求,对排水管道进行敷设,确保管道的倾斜度和连接质量。
iii. 管道连接:采用专业的连接方式,确保管道连接处的严密性和牢固性。
iv. 检查井和泵站建设:按照设计方案要求,建设检查井和泵站,确保排水系统的正常运行。
c)室内施工:i.排水管道安装:按照设计方案要求,对室内排水管道进行安装施工。
ii. 排水设备安装:安装各种排水设备,如抽水泵、排水阀门等。
d)改造工程验收i.与设计单位、监理单位进行联合验收,确保工程质量符合要求。
ii. 缺陷整改:对验收中发现的问题,及时整改,确保改造工程的完善性。
四、安全措施1.严格落实安全管理制度,制定并组织实施安全操作规程和安全技术措施。
市政排水工程施工组织设计一、工程概况市政排水工程是城市基础设施的重要组成部分,对于改善城市排水系统、缓解城市内涝、保障城市居民生活环境具有重要意义。
本次工程为某城市新建片区市政排水工程,包括排水管道铺设、检查井建设、排水泵站建设等工程项目。
工程规模较大,施工周期较长,涉及多个施工环节。
二、施工目标1. 确保工程质量:严格按照国家及地方相关标准、规范进行施工,确保工程质量满足使用要求。
2. 保证施工安全:加强施工现场安全管理,降低施工过程中事故风险,确保人员安全。
3. 控制施工进度:合理安排施工计划,确保工程按时完成,不影响其他工程进度。
4. 保护生态环境:在施工过程中,注意保护周边生态环境,减少对环境的影响。
三、施工组织设计1. 施工团队组建:根据工程需求,组建专业的施工团队,包括项目经理、技术负责人、施工员、安全员等岗位。
对施工人员进行技能培训和安全教育,确保施工队伍素质。
2. 施工平面布置:合理规划施工现场,明确施工区域、材料堆放区、临时办公区等,确保施工现场整洁、有序。
3. 施工材料管理:严格材料采购、验收、储存、发放制度,确保材料质量。
对原材料进行标识,定期检查材料状态,防止材料损耗和浪费。
4. 施工机械配置:根据施工需求,合理配置施工机械,包括挖掘机、装载机、泵车、搅拌车等。
定期对机械进行维护、检修,确保机械设备正常运行。
5. 施工进度安排:制定详细的施工计划,明确各施工环节的时间节点。
根据工程进度,合理安排施工人员、材料和机械设备,确保工程按时完成。
6. 施工质量控制:加强施工过程质量控制,对关键工序进行验收,确保工程质量。
定期对施工质量进行检查,发现问题及时整改。
7. 施工安全管理:制定施工现场安全管理制度,明确安全责任人和安全措施。
对施工现场进行定期安全检查,发现问题及时整改,确保施工安全。
8. 生态环境保护:在施工过程中,注意保护周边生态环境,减少对环境的影响。
严格执行环保法规,确保施工过程中的环保要求。
给排水施工组织设计方案排水系统是建筑物的重要组成部分,它负责将废水、雨水等排放到合适的地点。
排水施工组织设计方案是确保排水系统安装正确、高效运行的重要工作之一、下面是一个排水施工组织设计方案示例。
一、施工前准备工作1.安排施工人员:根据施工计划,确定所需的施工人员数量,并安排其工作时间和责任。
2.准备材料和设备:根据设计图纸和工程要求,准备好所需的排水管材、接头、密封材料、工具和设备。
3.建立施工现场:在施工区域建立工地办公室、仓库、生活区和施工设备停放区域。
二、施工过程安排1.绘制标高线:根据设计图纸和地形情况,在现场标定出所需的排水位置和坡度。
2.安装排水管道:按照设计图纸和施工图纸的要求,安装排水管道,确保其正确连接和密封。
3.安装排水附件:根据需要安装各种排水附件,如排水阀门、排气阀和检修井等。
4.进行压力测试:在安装完成后,进行排水系统的压力测试,以确保其能够承受正常使用条件下的压力。
5.进行泄漏测试:在完成压力测试后,进行系统的泄漏测试,以确保系统无泄漏情况。
6.进行清扫和检查:在施工完成后,对施工区域进行清扫,清除杂物和碎屑,并进行系统的最终检查。
三、安全和质量控制1.安全措施:制定并执行施工现场的安全规范,如佩戴防护设备、设立警示标志等,确保施工过程中的人员和设备安全。
2.质量控制:监督施工过程中的质量控制,如材料的验收、施工工艺的执行等,以确保排水系统质量符合标准和规范要求。
四、项目管理和沟通1.项目管理:指定项目经理负责施工过程中的项目管理,包括进度控制、人员管理、材料采购和设备调度等。
2.沟通与协调:与设计方、业主和其他相关方保持密切的沟通和协调,及时解决问题和处理变更。
五、施工后工作1.完成施工记录:在施工结束后,对施工过程进行详细记录,包括施工日期、材料使用情况、质量检查结果等。
2.交付和验收:将施工完成的排水系统交付给业主,并进行系统的验收工作,确保其达到设计要求和功能要求。
排水工程施工组织设计方案范本一、总体规划1.1工程概况本工程是市xxxx区排水工程的改造项目,旨在提升市区排水系统的排水能力。
工程总投资xxxx万元,工期预计为12个月。
1.2工程目标1)提高市区内排水系统的排水能力,确保城市内涝风险的控制;2)更新老化的排水设施,提升系统的可靠性和稳定性;3)优化排水管网,提高管网的运维管理效率。
1.3组织结构1)项目经理:负责工程的整体策划、组织和管理工作;3)施工队长:负责具体施工任务的组织安排和现场管理;4)监理工程师:负责对施工质量进行监督和检查。
二、施工方案2.1施工工艺1)土方开挖:根据设计要求,采用机械开挖的方式对排水沟和管道进行开挖;2)管道安装:根据设计图纸,将新的排水管道按照规定的坡度和位置进行安装;3)排水口建设:根据设计要求,在需要排水的地点建设排水口和检查井,确保排水通畅;4)资料报验:所有施工环节完成后,进行资料报验并办理竣工手续。
2.2施工顺序1)现场勘察和准备:对施工区域进行勘察,确定施工方案和材料需求;2)施工图纸设计:根据勘察结果,编制施工图纸,明确施工参数;3)土方开挖:按照施工图纸要求,进行土方开挖和填筑;4)管道安装:根据管道图纸,按照规定的坡度和位置进行管道的安装;5)排水口建设:根据设计要求,在规定的位置建设排水口和检查井;6)资料报验和竣工手续办理:所有施工环节完成后,进行资料报验和竣工手续的办理。
2.3安全措施1)安全培训:对参与施工的工人进行排水工程施工安全培训,并确保各施工人员持证上岗;2)安全设施:在施工现场设置安全警示标志,安装防护网和护栏,确保施工现场的安全性;3)安全监管:每天进行施工现场巡查,及时发现和处理安全隐患。
三、项目进度管理3.1工期计划1)建立详细的工程进度计划,明确各施工环节的起止时间;2)分阶段进行施工,每个阶段确定关键节点,确保工期的可控性;3)根据实际施工情况,及时调整工期计划。
第1篇一、工程概况本工程为XX小区给排水改造工程,主要包括生活给水、生活排水、雨水排放、中水回用等系统。
工程范围为小区内所有建筑物的给排水系统,包括室内外管道、阀门、井室、设备等。
工程总投资约XX万元,预计工期为XX个月。
二、施工组织设计1. 施工组织机构(1)项目经理部:负责整个工程的施工组织、协调和管理。
(2)施工队:负责具体施工任务,包括管道安装、阀门安装、井室施工等。
(3)质检组:负责工程质量检查和验收。
2. 施工人员配备(1)项目经理:1名,负责工程整体规划、协调和管理。
(2)技术负责人:1名,负责技术指导和施工方案的实施。
(3)施工人员:根据工程量配备,包括管道工、电工、焊工、电工等。
(4)质检人员:2名,负责工程质量检查和验收。
3. 施工进度计划(1)施工准备阶段:1个月。
(2)管道安装阶段:3个月。
(3)设备安装阶段:1个月。
(4)调试阶段:1个月。
(5)验收阶段:1个月。
三、施工方案1. 施工准备(1)技术准备:熟悉图纸,了解设计意图,制定详细的施工方案。
(2)材料准备:采购符合设计要求的管道、阀门、井室等材料。
(3)设备准备:准备施工所需的各种设备,如焊机、切割机、钻机等。
(4)人员准备:组织施工队伍,进行技术交底和安全教育。
2. 管道安装(1)管道铺设:按照设计要求,铺设给水、排水、雨水等管道,确保管道铺设平直、牢固。
(2)管道连接:采用焊接、法兰连接等方式,确保管道连接严密、无渗漏。
(3)管道试压:对管道进行试压,确保管道强度和严密性。
3. 井室施工(1)井室开挖:按照设计要求,开挖井室,确保井室尺寸和位置准确。
(2)井室砌筑:采用砖砌或混凝土浇筑,确保井室结构稳定、坚固。
(3)井室回填:回填土时,分层夯实,确保井室周围土壤密实。
4. 设备安装(1)阀门安装:按照设计要求,安装各种阀门,确保阀门启闭灵活、无渗漏。
(2)水泵安装:安装水泵,确保水泵运行平稳、可靠。
(3)中水处理设备安装:安装中水处理设备,确保中水处理效果。
城市排水系统整治项目施工组织设计1. 项目概述本文档旨在提供城市排水系统整治项目的施工组织设计。
该项目的目标是改善城市的排水系统,确保其运行高效且具有可持续性。
2. 施工组织原则在进行项目施工组织设计时,应遵循以下原则:- 安全第一:确保工人和周围环境的安全;- 效率优先:采用合理的施工方法和进度计划,以确保项目按时完成;- 资源合理利用:合理编排人力、物资和设备,优化资源利用效率;- 合规操作:遵守相关法律法规和标准,保证施工过程符合要求;- 合理协调:与相关部门和单位协调配合,保证施工过程的顺利进行;3. 施工组织方案本项目的施工组织方案如下:3.1 项目准备阶段在项目准备阶段,应进行以下工作:- 指定项目经理和项目团队成员;- 完成施工图纸的审核和修改;- 准备所需材料和设备清单;- 制定安全管理方案和质量控制方案;- 确定施工进度计划和里程碑节点。
3.2 施工过程管理在施工过程管理中,应采取以下措施:- 严格按照施工图纸和技术规范进行操作;- 定期检查施工现场,确保质量和安全;- 做好施工记录和施工日志;- 组织施工进度控制,确保项目进展符合计划;- 保持与相关部门和单位的沟通,解决问题和协调工作。
3.3 完工和验收阶段在项目完成阶段,应进行以下工作:- 完成施工任务并进行初步验收;- 准备项目竣工报告;- 进行最终验收和交接;- 归档相关施工文件和资料。
4. 项目风险和应对措施在项目施工过程中可能出现以下风险:- 自然灾害风险:如暴雨、洪水等灾害可能影响施工进度和施工质量;- 土质和地质条件风险:不良的土质和地质条件可能对施工造成影响;- 施工安全风险:施工过程中可能存在的安全隐患;- 法律合规风险:不符合相关法律法规和标准可能导致法律问题。
针对这些风险,应采取相应的应对措施,如加强施工现场监控和安全管理,提前制定预案等。
以上是城市排水系统整治项目施工组织设计的文档内容。
> 注意:以上内容仅作为参考,具体实施时需根据项目实际情况进行调整。

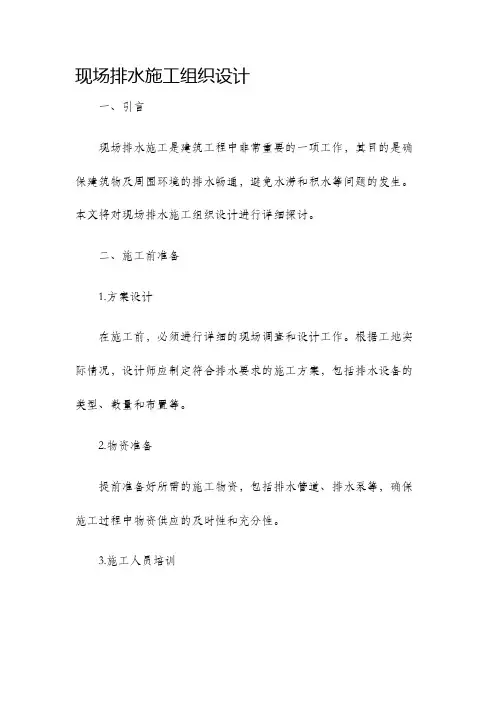

现场排水施工组织设计一、引言现场排水施工是建筑工程中非常重要的一项工作,其目的是确保建筑物及周围环境的排水畅通,避免水涝和积水等问题的发生。
本文将对现场排水施工组织设计进行详细探讨。
二、施工前准备1.方案设计在施工前,必须进行详细的现场调查和设计工作。
根据工地实际情况,设计师应制定符合排水要求的施工方案,包括排水设备的类型、数量和布置等。
2.物资准备提前准备好所需的施工物资,包括排水管道、排水泵等,确保施工过程中物资供应的及时性和充分性。
3.施工人员培训对施工人员进行相关培训,包括施工操作规范、安全注意事项等,确保施工人员具备必要的技术和安全意识。
三、施工过程1.现场布置根据施工方案,合理安排施工场地,确保施工过程中的安全与通畅。
同时,需要对施工区域进行清理,将多余的材料和垃圾清除,保持施工现场的整洁。
2.开挖施工按照设计方案,在施工区域进行地面开挖工作。
施工人员应按照相关规范进行开挖操作,确保开挖的深度、宽度和坡度等符合要求。
3.安装施工将排水管道、排水泵等设备按照设计方案进行安装。
安装过程中务必确保设备的牢固稳定,避免设备松动或损坏。
4.测试验收在施工完成后,进行相关测试和验收工作。
例如,对排水管道进行堵塞试验、泵站进行运行试验等,以确保排水系统的正常运行。
四、安全措施1.安全防护施工过程中需要加强对安全防护的控制。
设立警示标志,划定安全区域,并派遣专人负责安全巡查和警示工作。
2.安全培训施工人员需要参加安全培训,了解施工过程中可能出现的危险和应对方法。
同时,施工现场应配备必要的消防设备,并定期进行消防演习。
3.安全监测配备专业的安全监测人员,负责对施工现场进行安全监测和隐患排查,确保施工现场的安全性。
五、施工总结在施工过程中,需要严格按照设计方案进行施工,保证施工质量和安全。
同时,及时调整施工进度,确保施工工期的合理性。
通过合理的组织设计和安全措施,现场排水施工能够顺利进行,达到预期的效果。
雨水排水系统施工组织设计1. 引言本文档旨在为雨水排水系统施工组织设计提供指导和建议。
在施工过程中,合理的组织设计是确保施工质量和工期的关键因素之一。
2. 施工组织结构为了有效地进行雨水排水系统的施工,建议构建以下施工组织结构:2.1. 项目经理项目经理负责整个施工项目的规划、执行和管理,协调各项施工工作,确保按计划进行。
2.2. 雨水排水系统工程师雨水排水系统工程师负责设计、安装和调试雨水排水系统,确保其符合相关标准和规范要求。
2.3. 设计团队设计团队负责进行雨水排水系统的详细设计,包括管道布置、施工图纸等。
2.4. 施工队伍施工队伍由熟练工人组成,负责具体的施工工作,包括土方开挖、管道安装、接口焊接等。
2.5. 材料供应商材料供应商负责提供符合要求的雨水排水系统所需的管道、配件等材料,保证质量。
3. 施工任务划分为了合理组织施工过程,建议将施工任务划分如下:3.1. 前期准备前期准备包括现场勘察、图纸研究、材料采购等准备工作,确保施工顺利进行。
3.2. 土方开挖土方开挖是为了埋设雨水排水管道而进行的工作,需要根据设计要求进行精确开挖。
3.3. 管道安装管道安装是将预制好的管道进行拼装,并与配件连接起来的工作,需要注意安装质量和施工安全。
3.4. 焊接和密封焊接和密封是保证管道连接处的密封性和安全性的关键步骤,需要由专业焊工进行操作。
3.5. 系统调试系统调试是对雨水排水系统进行功能测试和调整,确保其正常运行和达到设计要求。
4. 工作计划和资源安排为了保证施工工期和质量,建议制定详细的工作计划,并合理安排人员和资源:4.1. 工期计划根据施工任务划分和各项工作的时间要求,制定详细的工期计划,包括开始日期、完成日期等。
4.2. 人员安排根据施工任务的性质和难度,合理安排具有相关经验和技能的人员参与施工工作。
4.3. 资源调配根据工作计划的要求,合理调配工程设备、材料等资源,确保施工进度和质量。
排水施工组织设计方案361. 引言排水施工是城市建设中极为重要的一项工作。
为确保排水系统的正常运行,需要制定合理的施工组织设计方案。
本文将介绍排水施工组织设计方案36,包括施工组织结构、施工流程、资源管理及质量控制措施。
2. 施工组织结构2.1 工程组工程组是负责整个排水施工工程的组织,包括工程经理、技术人员、工程师和施工人员等。
工程组的主要职责是制定施工方案和组织协调各项工作。
2.2 施工队伍施工队伍由假设干个施工班组组成,每个施工班组由一名班组长带着,负责具体的施工工作。
施工队伍应具备丰富的施工经验和技能,确保施工质量和工期的达标。
3. 施工流程3.1 前期准备前期准备工作包括施工现场布置、施工设备准备、材料采购和人员培训等。
施工现场布置要符合平安、环保和效率的要求,施工设备应按照施工方案安排,并进行必要的维护和检修。
材料采购要及时进行,保证施工过程中的材料供给。
人员培训要实施,确保施工人员了解工作流程和平安标准。
3.2 桩基施工桩基施工是排水施工的重要环节。
在桩基施工过程中,需要对桩基进行开挖、打桩和灌注等工作。
施工人员应按照设计要求和施工标准进行操作,确保桩基的质量和稳定性。
3.3 排水管道施工排水管道施工是排水系统的关键步骤。
在排水管道施工过程中,需要进行管道敷设、连接和固定等工作。
施工人员应按照设计要求和施工标准进行操作,确保排水管道的畅通和密封。
3.4 排水设备安装排水设备安装是排水系统正常运行的保证。
在排水设备安装过程中,需要进行设备安装、管道连接和电气接线等工作。
施工人员应按照设备说明书和施工标准进行操作,确保排水设备的正常运行。
4. 资源管理4.1 施工设备管理施工设备是排水施工的重要资源。
工程组应对施工设备进行管理和维护,确保设备的正常运行和平安使用。
施工设备的领用、归还和维修等应有明确的管理制度和流程。
4.2 材料管理材料是排水施工的重要资源。
工程组应对材料进行管理和控制,确保材料的及时供给和质量合格。
城市排水系统改造工程施工组织设计方案介绍本文档旨在提供城市排水系统改造工程施工组织设计方案。
城市排水系统的改造是为了提高城市排水能力、减少洪水灾害发生,并提供更高质量的排水服务。
施工组织设计方案1. 项目概况- 工程名称:城市排水系统改造工程- 工程地点:城市名称- 工程规模:包括市区内的主要排水管道和下水道改造- 工程目标:提高城市排水能力,减少洪水灾害发生2. 施工组织架构- 项目经理:负责整个工程的统筹和协调- 工程师团队:负责工程设计和技术支持- 施工团队:负责具体的施工工作- 安全监督员:负责工地安全监督和管理3. 工程施工流程- 前期准备:调查勘察、设计方案制定、施工准备- 地基处理:清理地表、地基处理、土方开挖- 排水管道改造:旧管道拆除、新管道安装、连接与测试- 下水道改造:井口加盖、管道清理与修复- 设备安装:泵站设备安装、通风设备安装- 系统调试:排水系统整体调试和测试- 竣工验收:施工质量验收、交接与移交4. 安全措施- 施工现场要设置围挡,并做好警示标志- 工作人员必须按照安全操作规程进行施工- 安全教育培训,提高工人的安全意识- 定期检查施工场地和设备安全状况5. 质量控制- 工程师团队进行工程设计和质量监控- 施工单位按照设计要求进行施工- 施工过程中进行质量检验与测试- 竣工验收前进行综合质量检查6. 环境保护- 废弃物处理:施工过程中产生的废弃物必须按规定处理- 河道保护:施工期间要保护河道水质和生态环境- 噪音控制:采取噪音抑制措施,减少施工噪音对周边居民的影响- 污水处理:对施工期间产生的污水进行处理,确保不对环境造成污染以上是城市排水系统改造工程施工组织设计方案的概要内容。
具体的方案和细节将由工程师团队进一步制定和完善。
排水施工组织设计方案

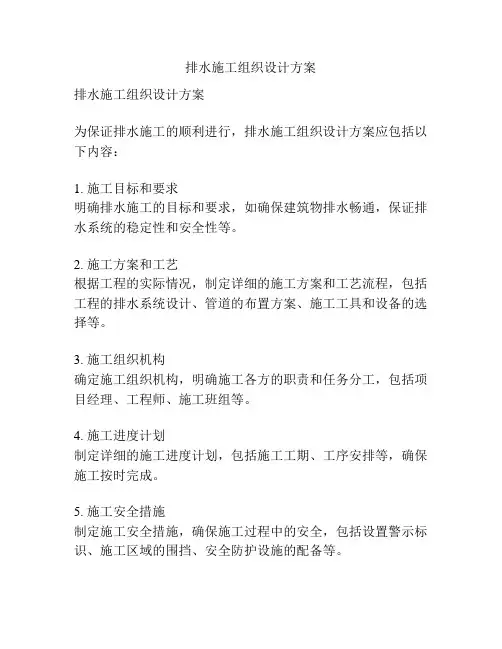

排水施工组织设计方案
为保证排水施工的顺利进行,排水施工组织设计方案应包括以下内容:
1. 施工目标和要求
明确排水施工的目标和要求,如确保建筑物排水畅通,保证排水系统的稳定性和安全性等。
2. 施工方案和工艺
根据工程的实际情况,制定详细的施工方案和工艺流程,包括工程的排水系统设计、管道的布置方案、施工工具和设备的选择等。
3. 施工组织机构
确定施工组织机构,明确施工各方的职责和任务分工,包括项目经理、工程师、施工班组等。
4. 施工进度计划
制定详细的施工进度计划,包括施工工期、工序安排等,确保施工按时完成。
5. 施工安全措施
制定施工安全措施,确保施工过程中的安全,包括设置警示标识、施工区域的围挡、安全防护设施的配备等。
6. 施工质量控制
制定施工质量控制方案,明确施工质量检验标准和方法,确保施工质量符合要求。
7. 施工资源准备
明确施工所需的各类资源,包括人力、物力、机械设备等,确保施工所需资源的充足性。
8. 施工协调与沟通
建立施工的协调与沟通机制,明确各方沟通的方式和频次,确保施工中的问题能够得到及时解决。
9. 组织管理与人员培训
建立施工组织管理制度,明确管理职责和流程,提供必要的人员培训,确保施工的高效进行。
10. 施工成本控制
制定施工成本控制方案,按照预算要求进行施工成本的控制,确保施工成本的合理性。
总之,排水施工组织设计方案是保证排水施工顺利进行的重要文件,要全面考虑施工的各个方面,确保施工质量、安全和进度的达到项目要求。
某排水系统施工组织设计方案排水系统是城市基础设施的重要组成部分,用于收集、排放和处理城市污水。
为了保证排水系统的正常运行,需要进行施工组织设计方案。
一、项目概况本排水系统施工项目位于市区域,用于收集和排放市区内的污水。
该区域人口较多,工业活动也较为频繁,因此排水系统的设计和施工至关重要。
二、施工目标1.实施高效的排水系统,确保污水的及时排放和处理。
2.提供稳定可靠的运行性能,以适应日益增长的人口和工业需求。
3.确保排水系统的安全性和可维护性。
4.保证施工过程的环保性和可持续性。
1.配置施工人员根据工程规模和施工周期,合理配置施工人员,并组织好施工团队。
包括项目经理、工程师、施工队员等,以确保施工过程的高效性和质量可控性。
2.安全施工在施工过程中,要严格遵守相关的安全规定和标准,确保施工人员的安全。
对危险区域要进行标识和隔离,并配备必要的安全设备和防护装备。
3.施工进度控制制定详细的施工计划,并按照计划进行施工。
加强施工进度的监控和控制,及时处理施工过程中的问题和延误,确保项目按时完成。
4.施工质量控制在施工过程中,要按照相关的标准和规范进行施工,确保施工质量。
对每个施工环节进行验收,确保工程质量符合要求。
5.环境保护在施工过程中,要注意对环境的保护。
合理处理废水和废弃物,减少对周围环境的影响。
使用环保材料和设备,降低施工对环境的污染。
6.多方协调排水系统的施工涉及多个相关部门和单位,需要进行多方协调。
与相关部门和单位保持沟通,确保施工顺利进行。
四、质量控制及验收标准1.施工材料:使用符合国家标准和规范的排水管材,确保其质量达到要求。
2.施工工艺:按照工程设计要求进行施工,包括开挖、管道铺设、连接和封堵等环节,确保施工工艺正确。
3.工程质量:对每个施工环节进行质量检查和验收,确保工程质量符合要求。
4.设施运行:经过施工的排水系统应能正常运行,达到设计要求。
五、项目风险及应对措施1.施工安全风险:加强安全教育和培训,提高施工人员的安全意识,并配备必要的安全设备和防护装备。
完整版给排水工程施工组织设计方案一、项目概况本项目为一座城市排水工程,包括雨水排水和污水排水两个部分。
项目总面积为XXX平方米,总工期为X个月,工程总投资为XXXX万元。
二、组织机构及人员配置1.组织机构本次施工组织设计设立总指挥部,总指挥部下设工程部、质量部、安全部、技术部等。
各部门之间进行紧密合作,共同完成工程任务。
2.人员配置(1)工程部:负责工程的整体协调以及施工进度的安排。
(2)质量部:负责工程质量控制和验收。
(3)安全部:负责施工现场安全管理和事故预防。
(4)技术部:负责工程技术方案的研究、总结和技术支持。
三、施工方案及工序1.施工方案(1)方案一:地下管道敷设方案:根据设计图纸确定管道布置方案,首先进行管道预埋和开挖工作,然后进行管道敷设及连接工作,最后进行管道回填和封闭工作。
(2)方案二:泵站建设方案:根据设计要求,进行泵站楼房地基和结构施工,泵池的开挖和混凝土浇筑工作,泵站设备的安装以及管路的连接和调试工作。
2.工序安排(1)地下管道敷设工序安排:a.管道预埋和开挖工作b.管道敷设及连接工作c.管道回填和封闭工作(2)泵站建设工序安排:a.泵站楼房地基施工b.泵池开挖和混凝土浇筑工作c.泵站设备安装和管路连接d.泵站调试和投运四、施工资源及材料1.施工资源:施工所需的机械设备、人力资源、施工车辆等。
2.施工材料:包括管道、泵站设备、混凝土、回填土等。
五、安全措施1.施工现场要设置明显的安全标志,明确施工区域,禁止无关人员进入施工现场。
2.工人必须佩戴防护用品,并接受必要的安全教育培训。
3.施工机械设备必须经过质量检验合格后方可使用,操作人员需持相关操作证书。
4.预留安全通道,确保人员和车辆通行方便,并设置应急疏散通道。
5.安装安全监控设备,及时发现和解决施工现场的安全隐患。
六、质量控制1.在施工过程中,严格按照设计要求进行施工,保证施工质量。
2.施工过程中定期进行质量检查,发现问题及时整改。
第1篇本项目为某住宅小区给水排水工程,位于XX市XX区,占地面积约为XX万平方米,总建筑面积约为XX万平方米。
工程包含给水系统、排水系统、中水系统、雨水系统等,共计XX栋住宅楼、XX个地下车库、XX个公共设施等。
二、施工方案1. 施工组织设计(1)施工组织机构成立以项目经理为领导的施工项目部,下设技术组、质量组、安全组、材料组、施工班组等,明确各岗位职责,确保工程顺利进行。
(2)施工进度计划根据工程实际情况,制定合理的施工进度计划,确保工程按期完成。
(3)施工资源配置根据工程规模和施工要求,合理配置施工资源,包括人力、物力、财力等。
2. 施工工艺(1)给水系统施工工艺1)管道安装:采用焊接、螺纹连接、法兰连接等方式,确保管道连接牢固、密封。
2)阀门安装:按照设计要求,安装各类阀门,确保阀门启闭灵活、密封性能良好。
3)水表安装:按照规范要求,安装各类水表,确保水表计量准确、运行稳定。
4)管道试压:按照规范要求,对给水管道进行试压,确保管道无泄漏、安全可靠。
(2)排水系统施工工艺1)管道安装:采用焊接、螺纹连接、法兰连接等方式,确保管道连接牢固、密封。
2)检查井施工:按照设计要求,施工检查井,确保检查井结构合理、尺寸准确。
3)管道试压:按照规范要求,对排水管道进行试压,确保管道无泄漏、安全可靠。
(3)中水系统施工工艺1)管道安装:采用焊接、螺纹连接、法兰连接等方式,确保管道连接牢固、密封。
2)中水处理设备安装:按照设计要求,安装中水处理设备,确保设备运行稳定、处理效果良好。
3)中水管道试压:按照规范要求,对中水管道进行试压,确保管道无泄漏、安全可靠。
(4)雨水系统施工工艺1)管道安装:采用焊接、螺纹连接、法兰连接等方式,确保管道连接牢固、密封。
2)雨水口施工:按照设计要求,施工雨水口,确保雨水口结构合理、尺寸准确。
3)管道试压:按照规范要求,对雨水管道进行试压,确保管道无泄漏、安全可靠。
3. 施工质量控制(1)材料质量:严格按照设计要求和规范标准,选用合格的材料,确保材料质量。
排水工程施工组织设计一、工程概况本工程是地区新建排水管道工程,主要包括管道敷设、井基础施工、管道连接、设备安装等工作。
工程总长度为X公里,需要在Y天内完工。
二、工程组织架构3.施工队伍:包括管道施工队、井基础施工队、设备安装队等,负责具体施工工作。
三、施工方案1.管道敷设:先按照设计要求找出管道线路,并在地面做好标示,然后进行挖掘、管道铺设、填埋等工作。
在施工过程中,要注意保护周围环境和已有管道设施,加强安全防护措施。
2.井基础施工:根据设计图纸要求,进行基坑开挖、基础浇筑、井筒墙体施工等。
施工过程中,要注意及时排水、加强基坑边坡支护和地下水防治。
3.管道连接:根据设计要求,进行管道的连接和焊接工作,确保连接处的密封性。
同时,进行相应的试压工作,保证管道的安全可靠。
4.设备安装:按照设计要求,对机组设备进行安装调试,包括泵站设备、管道阀门、自动控制设备等。
四、施工流程1.前期准备:组织施工队伍,准备施工材料和设备。
编制详细施工计划,确保施工进度。
2.管道敷设:挖掘管道敷设区域,进行管道铺设和填埋工作。
3.井基础施工:根据设计要求,进行基坑开挖、基础浇筑、井筒墙体施工等。
4.管道连接:进行管道的连接和焊接工作。
进行相应的试压工作,保证管道的安全可靠。
5.设备安装:对机组设备进行安装调试,确保设备正常运行。
6.收尾工作:进行工程验收、整理材料、清理现场等工作。
五、施工安全与质量控制1.安全措施:为施工人员提供必要的劳动保护用品,制定安全生产管理制度和操作规程。
加强施工现场管理,定期组织安全教育培训。
2.质量控制:严格按照设计要求和质量标准进行施工,加强工序检查和工程验收。
完善质量记录,做好施工记录和档案,保证施工质量。
六、施工进度控制1.制定详细的施工计划,并与施工队伍共同制定进度目标。
2.进行现场管理,及时解决施工中的问题和难题。
3.加强施工进度的监督和控制,确保按照计划进行施工。
七、临时设施与材料1.为施工人员提供临时宿舍、食堂等生活设施,保证施工人员的基本生活需求。
给排水系统工程施工组织设计方案1. 引言该施工组织设计方案旨在指导给排水系统工程的施工过程,确保施工按照规范和要求进行。
本文档详细描述了组织设计的步骤,施工工序和安全措施。
2. 组织设计步骤1. 项目准备阶段:- 确定项目地点和范围;- 确定施工时间表;- 分配施工人员和职责;- 准备施工材料和设备。
2. 施工工序:- 安装给水系统:- 分析设计图纸,确定给水管道的布置和安装方式;- 按照设计要求,安装给水管道和阀门;- 检查管道安装质量,并进行漏水测试。
- 安装排水系统:- 分析设计图纸,确定排水管道的布置和安装方式;- 按照设计要求,安装排水管道和排水口;- 检查管道安装质量,并进行排水测试。
- 安装污水处理设备:- 根据设计要求,安装污水处理设备;- 进行设备的调试和运行测试;- 检查设备安装和运行质量。
3. 安全措施:- 制定安全操作规程,确保施工人员的安全意识和安全行为;- 提供必要的安全防护设备和培训;- 定期进行安全检查和评估,及时处理安全隐患。
3. 施工质量控制为了确保给排水系统工程的质量,我们将采取以下措施:- 严格按照设计要求和施工标准进行施工;- 定期组织施工质量检查,及时发现和纠正问题;- 加强与设计、监理单位的沟通,确保施工符合设计意图;- 对关键节点进行质量把关,如管道连接、设备安装等。
4. 施工进度安排根据项目时间表和施工工序的不同需求,制定施工进度安排表,明确各项工作的开始时间和完成时间,确保施工按时完成。
5. 运行和维护完成施工后,给排水系统需要进行运行和维护。
我们将:- 对系统进行功能和性能测试,确保正常运行;- 制定系统运行维护手册,指导运营和维护人员的工作;- 定期进行系统巡检和维护,及时处理故障或损坏。
6. 项目总结项目结束后将进行总结,包括施工过程中的问题和经验教训,以及施工质量评估和客户满意度调查等。
总结报告将用于改进今后类似项目的施工管理和组织设计。
完整版市政排水工程施工组织设计项目概述本文档旨在提供完整的市政排水工程施工组织设计,确保施工过程按照规范进行,并达到预期的工程质量。
工程概述本市政排水工程位于XXX区域,主要包括XXX部分和XXX 部分。
工程的主要目标是解决该区域长期存在的排水问题,提高城市排水系统的运行效率。
施工组织方案1. 施工组织架构本工程的施工组织架构如下:- 总工程师: 负责整个工程的规划和管理。
- 工程经理: 负责协调施工过程中的各项工作,并与相关部门进行沟通。
- 施工队伍: 包括各类专业施工人员,根据需要进行组建。
2. 施工进度计划根据工程的规模和施工要求,制定了以下施工进度计划:- 第一阶段:完成XXX部分的排水管道敷设,预计工期为X个月。
- 第二阶段:完成XXX部分的排水设施安装及测试,预计工期为X个月。
- 第三阶段:完成整体工程的验收及交付,预计工期为X个月。
3. 施工方法和技术为确保工程质量,采用以下施工方法和技术:- 排水管道敷设使用开挖和铺设的方法,确保管道的准确安装和连接。
- 排水设施安装使用专业设备和技术,遵循相关规范和要求。
施工安全和环保措施为保障施工过程安全和环境保护,我们将采取以下措施:- 按照相关法规和标准,制定施工安全管理制度,并加强施工人员的安全教育培训。
- 严格控制施工现场噪音和粉尘污染,配备专业设备和防护措施。
- 将施工废弃物妥善处理,确保环境不受污染。
资源需求和风险评估针对本工程的资源需求和相关风险,我们进行了如下评估:- 人力资源:根据工程进度计划,合理安排施工人员,并确保他们具备相关专业技能。
- 物资供应:及时储备所需材料和设备,确保施工过程不受延误。
- 施工风险:进行详细的风险评估,并制定相应的应对措施,降低施工风险对工程的影响。
经济预算和质量控制为确保工程的经济可行性和质量控制,我们将采取以下措施:- 制定详细的工程经济预算,合理控制施工成本。
- 建立严格的质量检查制度,确保施工质量符合相关标准和要求。
给排水工程施工组织设计方案一、工程概况本工程是一项排水工程,主要包括管道敷设、排水管道安装、疏通井建设等工程内容。
工程所在地为城市道路,总长约1000米。
施工地段交通繁忙,需要合理安排施工工序和交通组织,确保施工安全和通行畅顺。
二、工程施工组织原则1.安全第一原则:确保施工人员的安全和施工现场的安全。
2.符合工期要求:合理安排工序和施工计划,确保按时完成工程。
3.保证施工质量:采用优质材料和先进设备,进行质量检测和监控,保证工程质量。
4.环保要求:采取环保措施,减少对周边环境的影响。
三、施工工序安排1.路面准备根据施工图纸要求,进行路面的清理和平整,清除垃圾和杂物,确保施工的顺利进行。
2.管道敷设根据工程设计要求,进行排水管道的敷设工作。
首先进行测量定位,然后开挖沟槽,根据设计要求敷设排水管道,连接好各个管道的接口。
确保管道的坡度和连接的严密性。
3.排水管道安装根据工程设计要求,安装排水管道的支架和各种附件,如弯头、三通、法兰等。
连接各个排水管道的接口,确保管段之间的连续性。
4.疏通井建设根据工程设计要求,建设疏通井,包括井壁砌筑和疏通井盖安装。
确保疏通井的稳固性和使用功能。
5.检测和试验在施工完成后,进行排水管道的检测和试验工作,确保施工质量符合设计要求。
包括对连接处进行渗漏测试、水压试验等。
四、施工组织措施1.安全组织措施设立施工现场的警示标志和围挡,明确施工区域,防止外来人员进入。
安排专人负责施工安全的管理,定期组织安全培训和演练。
2.交通组织措施根据施工区域的交通情况,制定合理的交通组织方案。
在需要封闭道路的情况下,提前通告周边居民和单位,合理安排车辆的行驶路线。
3.进场手续办理制定进场手续办理方案,确保施工单位具备进入施工现场的资质和条件。
包括办理相关证件和报备手续,确定施工区域边界。
4.施工设备和材料采购根据施工计划和工期要求,提前采购施工所需设备和材料。
确保施工过程中设备和材料供应的及时性和充足性。
农村排水系统建设工程施工组织设计一、项目背景本项目位于农村地区,旨在建设全面的排水系统,提升农村环境和居民生活条件。
为了确保施工工作的顺利进行,需要进行详细的施工组织设计。
二、施工组织设计内容1. 施工目标:本工程的施工目标是按照设计方案,全面建设农村排水系统,包括排水管网、泵站等设施。
2. 施工方案:制定详细的施工方案,包括施工工序、工期安排、人员组织和协调等内容。
3. 材料准备:根据施工方案确定所需材料种类和数量,并及时采购,确保施工进度。
4. 人员组织:合理组织施工人员,确定各工序负责人,协调各方配合,确保施工质量和工期。
5. 安全措施:制定完善的安全管理方案,确保施工过程中的安全。
6. 质量控制:设立施工过程中的质量控制点,监测施工质量,并及时进行纠正和改进。
7. 环境保护:制定环境保护措施,确保施工对环境的影响最小化。
三、施工组织设计原则1. 安全第一:施工过程中,始终把安全放在首位,严格按照相关法律法规和标准进行操作。
2. 资源优化:合理规划和利用施工资源,降低成本,提高效率。
3. 环境友好:采取环境友好型施工方法,减少对环境的影响。
4. 持续改进:持续监测施工过程,及时纠正问题,不断提升施工质量和效率。
四、施工组织设计实施步骤1. 制定施工方案:根据工程设计方案,制定详细的施工方案,包括工序、工期、人员安排等内容。
2. 确定材料和设备:根据施工方案确定所需材料和设备种类、规格,并进行采购准备。
3. 组织施工人员:根据工程需要,合理组织施工人员,确定各工序负责人和施工班组。
4. 制定安全和质量管理措施:制定完善的安全和质量管理方案,确保施工过程中的安全和质量。
5. 环境保护措施:制定环境保护措施,减少施工对环境的影响。
6. 施工监管:建立健全的施工监管机制,进行施工过程的监督和检查。
7. 施工质量控制:设立质量控制点,及时监测施工质量,保证工程质量。
8. 施工进度控制:制定施工进度计划,及时调整工期,保证工程按时完成。
某小区排水整治施工组织设计方案一、项目概况该小区排水整治项目位于市X区小区,该小区由多栋楼房组成,目前存在排水管道老化、管道堵塞等问题,需要进行排水整治施工。
该项目施工范围涵盖小区内的排水管道及其附属设施的维修、改造和新建工程。
二、施工目标1.提高排水管道的整体质量,延长使用寿命。
2.解决管道堵塞问题,保证小区排水畅通。
3.合理配置排水设备,提高排水系统的效率。
4.确保施工期间小区居民的生活不受影响。
三、组织架构1.项目经理:负责项目的整体策划、组织、协调和管理工作。
2.施工队:负责具体施工工作,包括管道维修、更换、接口处理等。
3.监理单位:负责对施工过程进行监督和检查,确保施工质量。
四、施工步骤1.前期准备a.组织项目启动会议,明确各方责任,制定施工计划。
b.搜集相关资料,了解现场情况、管道走向、管道类型等。
c.购买所需材料和设备,并经过验收。
d.招募施工人员,进行培训,确保施工人员具备专业技能。
2.施工准备a.确定施工人员的工作区域和责任范围。
b.编制施工计划和施工流程图,并与监理单位及相关部门进行沟通和协调。
c.制定施工安全措施和应急预案,确保施工期间的安全。
3.施工过程a.安全检查:施工前进行安全检查,确保施工人员的人身安全。
b.现场清理:清理施工区域内的杂物、垃圾等。
c.管道维修、更换:根据现场情况,对老化、堵塞的管道进行维修或更换。
d.接口处理:对已更换或维修的管道进行处理,确保连接紧密、无泄漏。
4.施工结束a.施工验收:对施工过程进行验收,确认施工质量是否符合要求。
b.交接工作:将施工过程中所涉及的资料、设备等交接给相关方。
c.进行修复工作:对施工过程中可能造成的损坏进行修复。
五、施工安全措施1.施工现场设置警示标识,指引施工人员和过往行人注意安全。
2.配备必要的安全防护设备,包括安全帽、手套、安全绳等。
3.室外施工区域采取围挡措施,确保施工过程中不会对行人和车辆造成威胁。
4.严禁施工人员在无人看管的情况下操作施工设备。
施工组织设计一、工程概况与特点(一)工程概况:该工程起点为污水处理厂南侧,桩号为K0+000,终点为洋河北岸,桩号为K5+799.266途径高新区姚家坊镇、宣化沙岭子镇农田。
主要包括退水管线及退水明渠,其中退水管线最大能力为4845.5L/S。
K0+000~K4+300为Φ1500钢筋混凝土排水管,全长4300米,滑动胶圈柔性接口,基础采用砂石基础,设检查井46座。
(二)工作特点:本工程建设地处远郊,施工材料运输大多经过田间道路及沿管线修筑临时道路,运输困难,条件较差,需经维修临时路;管线在农田中经过,施工时耕植土需暂存,施工完毕后需恢复耕地;管线多次穿过农渠,施工过程中不能影响农田灌溉,施工时需铺设混凝土管导流或改水,并搭设便桥,施工完毕后恢复农渠;机械作业需合理安排,防止毁坏农田;工程所在地大部分为农田,含水量大,回填时需注意回填土含水量控制。
(三)工程地质:多数地区为耕植土,在工程施工深度范围内无地下水,不需降水。
(四)气象:张家口市气候属暖温带与寒温带过度的东亚半干旱大陆性季风气候区。
特点为气温低、温差大;夏季凉爽短促,雨量少而集中;冬季寒冷干燥,封冻时间长。
年平均气温:7.7℃最高气温:40.9℃最低气温:-26.2℃主导风向:西北次导风向:东南最大冻土深:1.2m最大积雪深度:0.31m(五)质量目标:优良工程目标:2005年4月15日——2005年6月10日计划工期65天工程建设单位:某排水有限公司工程设计单位:某城乡建设规划设计院工程设计所工程施工单位:某市政工程管理处工程监理单位:某监理公司二、施工准备(一)施工现场准备工作1、做好“三通一平”,其中水源、电源就附近单位、村镇可提供的水、电源与相关单位协商解决,并调查好现场地下管线障碍物情况。
2、对拆迁范围内的拆迁工作,应积极配合业主进行。
3.做好测量放线工作。
4、落实好施工期间地面道路正常通行及安全文明施工措施。
5、机械设备的调整及购置。
6、做好材料计划及进场工作。
7、落实临时设施及施工场地。
拟在本工程设办公室2间,机械设备停放用地200m²,部分材料加工用地300m²。
(二)技术准备1、在准备阶段应认真熟悉图纸,审核其工程量,做到胸有成竹。
对图纸进行认真研究,了解设计意图,进行图纸会审,不明处向设计方提出答疑。
2、组织项目部相关人员认真学习施工规范和质量检验标准,编写实施性施工组织设计和各分项工程施工方案,并编写施工作业指导书,并进行技术交底。
3、材料人员协同监理对材料厂家进行考察,并进行抽样,由检测单位进行检查。
检测单位应具有相应资质,并得到监理和业主认可。
检验合格后方可使用。
三、施工力量计划及布置施工时分为三个施工队,每个施工队分段同时负责沟槽,垫层,管道,砌检查井,闭水试验及沟槽回填工程施工。
施工将以机械为主,人工配合的方式进行,采用继续化流水作业,各类机械按进度计划分阶段进场作业。
施工人员分期进入施工现场,并为作业组准备具有施工经验的熟练工。
为保证工期完成,必要时采用昼夜施工,具体劳动计划表如下。
四、施工布置及施工总体安排(一)、本工程建设地处远郊,施工材料大多经过田间道路及沿线修筑临时道路进入现场,运输困难,条件较差,需经维修临时路,管线在农田中经过,施工时耕植土需暂存,施工完毕后需恢复耕地;管线多次穿越农渠,为使施工过程中不影响农田灌溉,施工时需铺设混凝土管导流,并搭设便桥,施工完毕后恢复农田渠,机械作业需合理安排,防止毁坏农田,因农田含水量大,回填时需注意回填土含水量控制。
(二)、施工分段污水管道分三段同时施工,分别流水作业,施工范围为k0+943.241-k4+300,第一施工段为南尾村段,桩号为k0+943.241-k2+000,第二施工段为k2+000-k3+100,第三施工段为k3+100-k4+300,第一施工段基地设在南尾村,第二.三施工段及项目经理部设在南兴渠村。
(三)、施工顺序:工程总体施工顺序:沟槽开挖-沙石基础-管道安装-砌检查井-闭水试验-沟槽回填。
(四)、主要施工方法:使用挖掘机边挖槽边下管的方法进行,管道按从下游向上游进行施工,每循环工作为一根管长度。
狗槽土方耕植土需暂时保存,施工完毕后恢复耕地,耕植土以下土方再不影响施工的前提下,堆放沟槽一侧,以待回填。
沟槽采用大开挖方法进行施工,机械开挖,人工配合,用挖掘机设管道中线,根据挖深确定开口范围内挖高填低,整平开槽工作面,然后在工作面依次开挖,在沟槽开挖前,将管材及其他所需材料提前运至现场,存放在便道上,下管采用吊车下管,人工配合吊车安管。
五、施工组织管理体系成立项目经理部进行现场·确定项目经理,全面负责该标段的工程指挥,协调和组织管理工作,调集具有丰富市政道路施工经验的施工队伍,确保项目快速优质竣工交付,项目经理部实行项目经理负责制,按项目法要求,组织实施合同工程的管理,项目经理全权代表公司组织工程施工。
项目管理层由技术负责人、质检员、安全员、化验员、材料员、劳资员等组成。
分别负责项目实施过程的工程技术、质量、物资设备以及试验、安全等管理。
施工作业由三个施工作业队构成,由经验丰富的施工员带领。
施工组织机构管理网络图如下六、关键部位或特殊要求的施工工艺方案(一)、沟槽开挖1项目经理:*** 技术负责人:*** 质检员:*** 材料员:*** 化验员:*** 安全员:*** 劳资员:*** 第一施工队 施工员:*** 质检员:*** 测工:*** 第三施工队 施工员:***质检员:***测工:***第二施工队、沟槽开挖以机械为主,人工为辅的方式进行。
为防止超挖扰动或破坏槽底结构,挖掘机挖沟槽土方至设计槽底以上20cm,其余土方由人工清挖至槽底随时测点,槽底高程允许偏差控制在±2cm,不得超挖。
基底用机械夯实。
2、当开挖沟槽发现以建的地下各类设施或文物时,应采取保护措施,并及时通知有关单位处理。
3、沟槽的开挖质量应符合下列规定:不扰动天然地基或地基处理符合设计要求槽壁平整,边坡度符合设计的规定,沟槽中心线每侧的净宽不应小于管道沟槽底部开挖宽度的一半。
4、在有地下管道地段,为防止破坏,采用人工挖沟槽,在开挖前对地下管线平面位置以及埋深等作详细调查。
5、沟槽边坡系数按1:0.05放坡,并按设计规定在沟槽底两侧留工作宽度,对松软土质和易塌方地段用方木、木板支撑加固,防止塌方。
6、土方在沟槽一侧堆放,耕植土及时外运,现场土方应堆放整齐,美观稳定,保持排水通畅。
7、沟槽开挖时出现土质松软与原设计水文地质条件不符及其他特殊情况时,及时通知监理工程师会同设计单位、业主等部门制定具体处理方法,办理设计变更或洽商手续。
(二)、砂石基础垫层1、经监理工程师验槽合格后,进行天然级配砂石垫层基础施工。
如土质为湿陷性黄土则采用灰土换填或会同甲方、监理几设计单位共同协商处理。
2、自卸汽车将砂石料运至现场并分段卸至槽边,砂石材料每一个段设一个下料通道,人工沿线下至槽内、槽底人工摊平至设计管底高程、用机动冲击夯实整平,测量放出接口各种坑位置,开挖和接口管道工作坑,设立中心线。
3、垫层标高控制按估计垫层预沉淀。
4、经监理工程师验收合格后,方可进行下一道工续。
(三)、管道铺设1、管材在安装前,对管口、直径、椭圆度等进行检查,如有突起,用砂轮机打磨,铺设管材应在项目管理认可厂家预制,具有出厂合格证且满足招标文件中相应的规范要求。
经监理验收合格同意后方可使用。
橡胶圈要符合规范规定,使用前检查橡胶圈外观无气泡,裂缝及碰伤等缺陷,对影响使用功能的产品杜绝使用。
安装时并清除管口处表面的油污,杂物,并在相交圈均匀涂刷润滑剂。
2、相交圈贮存运输应符合下列规定:(1)、贮存室内温度宜为-5—30摄氏度,温度不大于80%,存放位置不宜长期受紫外线光源照射,离热源距离不应小于1m.(2)、相交圈不得与溶剂、易挥发物、油脂和可再生臭氧的装置放在一起。
(3)、在贮存、运输中不得长期受挤压。
3、管道铺设前要检查砂石基础垫层平整度和标高,采用16t吊车人工配合下管。
下管时吊车设专人指挥,指挥信号统一,明确。
起吊速度均匀,回转平稳,下落应低速轻放。
4、管道插口顺流方向,承口逆水流方向,管道顺序由下游排向上游。
5、安管、对管:dl500管道采用吊车对管。
用吊车直接将管节吊至对口位置,底部离基础约1cm左右,在管的插口端套上橡胶圈。
涂上润滑剂,在用手拉葫芦拉入承口中。
检测好标高及方向后立即用机具将接口锁定,接口不得少于2个,对管派专职人员检查胶圈安装情况,防止胶圈扭曲。
利用经纬仪控制中线,使管道中线符合设计要求。
接口完成后,报项目监理检查合格后,进行检查井砌筑。
接口完成后,立即将管道腋下部位工作坑填入毛砂。
并木夯和木锤夯实。
6、穿越河流管道采用倒虹管施工,倒虹管的施工场地布置,土石方堆弃及排流等,不得影响水利灌溉,施工中,对危及堤岸和建筑物应采取保护措施。
倒虹管施工前。
应对施工范围内的河道地形进行校测,设置在河道两岸的管道中线控制桩及临时水准点,每侧不应少于2个,应设在稳固地段和便于观测的位置,并采取保护措施,倒虹吸水平段与斜坡段交接处应采用弯头连接,排水倒虹管的混凝土弯头可现浇式预制,混凝土强度等级和抗渗标号不应低于设计规定,倒虹管竣工后应进行水压实验。
(四)、检查井砌筑管道安装后立即进行各检查井砌筑。
砌筑前应检查基础尺寸及高程,符合图纸规定方可砌井,并对瓦工进行技术交代。
井体和流槽整体砌筑,采用砖砌法。
砌筑时坐浆要饱满,上下两层砖间竖缝错缝砌筑。
砌筑用机砖砌筑前先用水浸湿。
管与井壁衔接处应严密,不得漏水。
安装盖板前,在井室墙体上面均匀摊铺一层水泥砂浆后在吊装。
井室内壁用水泥砂浆抹面,抹面厚度不小于规范厚度。
抹面砂浆配比准确,砂浆面要压光,抹面要一气呵成,表面不得露砂粒,以防脱皮,空鼓影响质量。
抹面完成后,覆盖洒水养护。
各种尺寸准确,铁梯、盖板、井圈、井盖等安装正确牢靠,盖板预制在预制构件分公司集中预制。
按施工图的尺寸和标准图制订,混凝土必须符合招标文件技术规范中相关要求,安装前检查盖板、井圈、井盖等,必须符合设计标准,不得有损坏和裂缝,质量满足设计规定和“给水排水管道工程设施和验收规范。
”在井室砌筑时,应同时安装踏步,位置应准确,踏步安装后,在砌筑砂浆或混凝土未达到规定抗压强度前不得踩踏。
砌筑圆形检查井时,应随时检测直径尺寸,当圆面收口时,每层收进不应大于30mm,当偏心收口时,每层收进不应大于50mm。
(五)、闭水实验(污水管道)1、闭水实验管道段在两检查井之间进行,内外水壁用水泥防水砂浆抹面,达到闭水要求。
2、将实验管道两段的管口用砌37cm砖墙封堵,砖墙用M7.5水泥砂浆砌筑内侧抹面压实。
3、闭水水源在附近联系自来水管道,接入施工现场。
