恒大名都四期2#25#外墙保温施工方案
- 格式:doc
- 大小:11.14 MB
- 文档页数:25

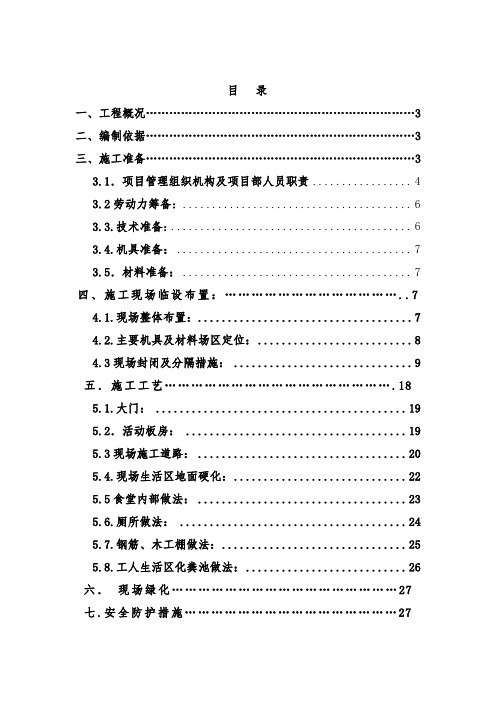

目录一、工程概况 (3)二、编制依据 (3)三、施工准备 (4)3.1.项目管理组织机构及项目部人员职责 (4)3.2劳动力筹备: (7)3.3.技术准备: (8)3.4.机具准备: (8)3.5.材料准备: (8)四、施工现场临设布置: (8)4.1.现场整体布置: (9)4.2.主要机具及材料场区定位: (10)4.3现场封闭及分隔措施: (11)五.施工工艺 (22)5.1.大门: (22)5.2.活动板房: (22)5.3现场施工道路: (24)5.4.现场生活区地面硬化: (26)5.5食堂内部做法: (26)5.6.厕所做法: (28)5.7.钢筋、木工棚做法: (29)5.8.工人生活区化粪池做法: (30)六.现场绿化 (31)七.安全防护措施 (31)7.1基槽、坑、沟等工程防护: (31)7.2临时用电安全防护: (32)7.3.环保措施: (33)后附:基础施工阶段现场平面布置图施工现场临设方案一、工程概况1.1信阳恒大名都位于新二十四大街与新七大道交叉口处,我司承建的信阳恒大名都四期建筑面积约13万平方米。
由1#楼、2#楼、25#楼组成;2#、25#楼为住宅楼主楼结构为剪力墙结构;1#楼为公寓主楼结构为框架结构。
场地东侧红线以东是新二十四大街,场地北侧红线以北是新七大道,现场大门共设3处,场地东侧设置2处大门,北侧设置1处大门。
1.2本工程结构的设计使用年限为50年,建筑安全等级为二级,耐火等级为2级,建筑工程设计等级为1级,抗震设防烈度为6度。
1.3信阳恒大名都工程共分四期开发,其中一期二标段、四期由我司施工。
现场的办公用房主要利用一期二标段现有的办公生活区,工人宿舍在一期二标段生活区的基础上进行改建(拆除一部分,扩建一部分)。
二、编制依据2.1甲、乙双方施工合同及业主有关要求;2.2《中铁建设集团有限公司VI手册》;2.3广州恒大地产公司郑州分公司提供的《总平面图》;2.4《信阳市施工现场管理规定》及公司《施工现场管理规定》;2.5施工现场实际情况;2.6信阳恒大名都四期的施工图纸。
签发人:徐湘武关于安全生产专项检查情况的通报恒地司管函字[2011]第266号各地区公司:根据2011年10月11日集团发文《关于开展安全生产检查活动的通知》的要求,全国各地区公司均按要求成立了安全生产专项检查小组,对各项目的安全生产情况进行了比较全面的检查,并制定了相应的整改方案和应急预案,很大程度上促进了全国各项目的安全生产的改善。
11月5日至11月10日,管理中心与质量监察中心对各项目进行的安全生产复查中,发现不少项目仍然存在整改不到位的情况,具体如下:一、发生安全事故的项目(一)沈阳公司1、辽阳恒大绿洲因现场安全文明管理存在漏洞,导致10月24日发生安全事故。
2、恒大江湾11月10日16#楼首层主体单位海天建设临时库房,因值守人员违规使用电炉子取暖并擅自离守,导致发生火灾。
3、恒大城11月11日40#楼主体单位南通二建工人野蛮施工,违规使用电气焊,引燃楼下防水材料和保温材料,导致发生火灾。
(二)长春公司恒大绿洲10月19日1#楼下堆放的防火门外包装发生火情,所幸为造成较大影响。
(三)启东公司威尼斯水城10月24日小学东北角发生因电缆下雨时短路引燃木方的火情,所幸发现及时未造成较大影响。
给予相关责任人失职问责,按上述地区公司相应问责处理文件执行。
(四)济南公司1、恒大城因现场安全管理存在漏洞,导致10月27日发生安全事故。
工程部未引起重视,对现场存在的安全隐患未能及时排查,导致11月16日再次发生安全事故。
2、恒大名都因安全制度落实不到位,导致10月9日发生安全事故。
要求地区公司对相关责任人进行问责处理,并报管理中心备案。
(五)乌鲁木齐公司11月1日浙江广厦生活区板房发生火灾,导致两栋板房共28间烧毁,幸无人员伤亡。
要求地区公司对相关责任人进行问责处理,并报管理中心备案。
要求上述地区公司督促施工单位加强安全文明教育,强化作业人员的安全意识,发现安全隐患及时处理,杜绝安全事故的再次发生。
二、整改落实较差的项目(一)南昌名都1、首期1、3、4、5#楼各楼层临边、临口位臵防护不到位。
恒大停工楼盘业主与开发商协商提问问题以恒大停工楼盘业主与开发商协商提问问题为标题近期,恒大集团所涉及的多个楼盘停工引起了广泛关注。
对于这一情况,业主们自然希望能够与开发商进行协商,了解具体情况,解决问题。
在与开发商协商时,业主们可以提出以下问题:1. 停工原因:请开发商给出详细的解释,为什么楼盘停工?是否与资金链断裂有关?有没有其他原因?2. 施工进度:请开发商说明停工后的施工计划。
停工期间是否会有相关人员进行监管和维护?停工是否会对整个楼盘的交付时间造成延误?3. 资金安全:停工是否会对购房者的资金安全造成影响?开发商是否能够保证购房者的资金不受损失?如果资金链断裂,开发商是否有相应的解决方案?4. 业主权益:停工是否会对购房者的权益造成损害?停工期间,购房者是否可以继续支付房款?停工是否会影响购房者的贷款办理和利息支付?5. 项目进度披露:请开发商提供项目的具体进度披露信息,包括开工时间、竣工时间、预售许可证办理情况等。
同时,开发商是否会及时更新项目进度信息,以保证购房者了解项目的最新动态?6. 解决方案:开发商是否有相应的解决方案来应对停工问题?是否会重新启动施工,以保证项目能够按时交付?如果无法按时交付,开发商是否会提供相应的补偿或赔偿措施?7. 退房政策:对于因停工而不愿意继续购买的购房者,开发商是否提供退房政策?退房手续是否简便快捷?退房后,购房者是否能够及时拿回已支付的房款?8. 法律保障:请开发商说明是否会依法履行相关责任,保障购房者的合法权益。
对于开发商的违约行为,购房者是否可以通过法律途径维权?9. 沟通渠道:开发商是否有专门的沟通渠道,方便购房者与开发商进行沟通和协商?是否会定期召开业主会议,及时向购房者通报项目的最新情况?10. 其他费用:停工期间,购房者是否需要额外承担其他费用,如物业费、停车费等?如果停工期间无法居住,购房者是否能够获得相应的临时住宿安排?以上问题旨在帮助业主们全面了解目前停工楼盘的情况,并与开发商进行有效的协商。
生态环境部关于新建长沙至赣州高速铁路环境影响报告书的批复文章属性•【制定机关】生态环境部•【公布日期】2024.11.04•【文号】环审〔2024〕113号•【施行日期】2024.11.04•【效力等级】行政许可批复•【时效性】现行有效•【主题分类】环境影响评价正文关于新建长沙至赣州高速铁路环境影响报告书的批复环审〔2024〕113号中国国家铁路集团有限公司:你公司《关于报送新建长沙至赣州高速铁路环境影响报告书的函》(铁发改函〔2023〕278号)、《关于暂缓审批〈新建长沙至赣州高速铁路环境影响报告书〉的请示》(长赣工管〔2023〕1号)、《关于启动审批〈新建长沙至赣州高速铁路环境影响报告书〉的请示》(怀邵衡安长赣〔2024〕2号)收悉。
经研究,批复如下。
一、该项目位于湖南省、江西省境内,包括正线和相关工程。
正线自长沙西站接轨引出,经湖南省长沙市、株洲市和江西省萍乡市、吉安市、赣州市,于赣州市赣县区衔接既有赣瑞龙铁路。
正线全长429.459公里(湖南131.886公里、江西297.573公里),按高速铁路标准建设,为双线电气化客运专线,设计速度350公里/小时;运行列车对数近期(2035年)为32对/日至91对/日;远期(2045年)为40对/日至114对/日;新建桥梁273座长182.672公里,新建隧道117座长193.779公里,桥隧比为87.66%;正线设车站10座(新建9座、扩建1座)。
设牵引变电所10座(新建8座,改建2座)。
相关工程包括长株潭枢纽配套工程、萍乡地区配套工程和赣州枢纽配套工程。
该项目符合《中长期铁路网规划》,国家发展改革委以发改基础〔2022〕1499号文件批复项目可行性研究报告。
项目实施将对沿线生态、声环境、水环境等造成不利影响,在全面落实环境影响报告书提出的各项生态环境保护措施及本批复要求的前提下,项目建设的不利生态环境影响可以得到一定程度减缓和控制。
我部原则同意环境影响报告书的总体结论。
中铁建设集团有限公司郑州分公司China Railway Construction Group,Zhengzhou Branch信阳恒大名都四期工程2#、 25# 楼 外 墙 保 温 施 工 方 案编制人: 审核人: 审批人:编制单位:中铁建设集团有限公司信阳恒大名都项目部编制日期: 2013 年 07月 10日中铁建设集团郑州分公司第四项目部外墙保温施工方案目录1、编制依据 (1)1.1、工程建设文件 (1)1.2、有关规范、规程、标准和图集 (1)2、施工部位的工程概况 (1)2.1、总体概况 (1)2.2、外保温做法概况 (1)2.3、外墙保温重点、难点分析 (2)3、施工准备 (3)3.1、项目组织机构及人员职责 (3)3.2、分项工程工期部署 (4)3.3、劳动力筹备 (4)3.4、技术准备 (4)3.5、机具准备 (5)3.6、作业条件 (5)3.7、材料准备 (5)4、施工安排 (8)4.1、总体策划目标 (8)4.2、工期保证措施 (8)5、施工方法和工艺 (9)6、质量要求 (18)6.1、一般规定 (18)6.2、主控项目 (18)6.3、一般项目 (19)6.4、质量验收标准 (20)7、成品保护 (20)8、安全环保措施 (21)1、编制依据1.1、工程建设文件序号规范、规程名称日期1 信阳恒大名都四期2#、25#楼图纸2012年7月2 信阳恒大名都四期1#、2#、25#楼主体及配套工程施工合同2012年7月3 信阳恒大名都四期2#、25#施工组织设计2012年7月表1-1 工程建设文件1.2、有关规范、规程、标准和图集序号规范、规程名称编号1 《外墙外保温建筑构造》10J1212 《外墙外保温工程技术规程》JGJ144-20043 《建筑节能工程施工质量验收规范》GB50411-20074 《建筑工程施工质量验收统一标准》GB50300-2001(2011)5 《河南省民用建筑节能检测及验收技术规程》DBJ41/065-20056 《建筑装饰装修工程施工质量验收规范》GB50210-20017 《膨胀聚苯板薄抹灰外墙外保温系统》JG149-20038 《建筑工程饰面砖粘结强度检验标准》JGJ110-2008表1-2 规范、规程、标准2、施工部位的工程概况2.1、总体概况本工程位于信阳市羊山新区新九路以北,新二十四街以西,新七大道以南,新二十二街以东,剪力墙结构,基础形式为桩基承台基础。
无地下室。
其中25#楼1、2层为小商铺,3-30层为住宅,主体结构高度为93.300m,总建筑面积约为16915.26㎡;2#楼1、2层为小商铺,3至32层为住宅,主体结构高度99.300m,总建筑面积约为17412.58㎡。
2.2、外保温做法概况根据2013年6月17日核工业第五研究设计院《图纸修改通知单》[信1106-1/06、07 建-04]要求,本工程外墙外保温参照《外墙外保温建筑构造》10J121中的A2型聚苯板构造做法进行施工,聚苯板采用B1级,厚度为50厚,面砖饰面。
根据图纸设计要求及本工程外保温及面层具体做法明确如下表所示:分类A2型(面砖饰面)构造示意图①基层墙体钢筋混凝土墙、各种砌体墙②找平层基层墙面全面做1:1建筑胶素水泥浆拉毛,20厚1:3水泥砂浆粉刷③粘接层粘点面积大于50%以上,粘接剂厚度4mm④保温层聚苯板采用B1级,50mm厚EPS板⑤抹面层第一遍抗裂砂浆;在阴、阳角、门、窗洞口处铺设耐碱涂塑玻纤网格布(规格5*5mm并>160g/㎡)、大墙面铺设热镀锌电焊网(丝径0.9mm,网孔12.7*12.7mm)两网间搭头要在60mm以上,用锚栓固定、对网面不平整的采用U型卡找平;第二遍抗裂砂浆(抹面层厚度7mm)⑥饰面层面砖粘结砂浆+面砖+勾缝料⑦固定锚栓锚栓规格为¢8*122mm,每平米不少于5个,阴、阳角、门、窗洞口适当加强表2-1 外墙保温做法表2.3、外墙保温重点、难点分析2.3.1、外墙基层处理:由于外墙渗漏多通过螺杆洞,因此外墙螺杆洞的封堵质量好坏直接影响到后期外墙的渗漏与否,当外墙渗漏时,渗漏点难以寻找且处理起来难度较大,故外墙螺杆洞的封堵质量需重点控制、全数检查。
2.3.2、外墙保温施工的空间顺序:由于结构施工较慢,故外墙保温施工需提前插入,此种情况下,插入点的选择、如何保证整体外立面的垂直度在专项工作开展前必需提前策划并在施工过程中重点控制。
2.3.3、材料质量的控制:市场上保温板材规格、种类多,粘结剂、玻纤网格布、镀锌电焊网、固定锚栓等材料质量的好坏难以准确区分,故对进场的材料需要根据所用材料的各项指标要求进行严格把关,避免不合格材料投入使用。
2.3.4、外墙保温的施工组织:由于外墙装修工序较多,施工过程中必定会出现各种交叉作业及工作面移交,其中任何一个工序出现了问题必将造成全面的影响,因此该阶段的施工组织显得尤为重要。
3、施工准备3.1、项目组织机构及人员职责(1)、结合我项目部管理组织机构形式及整体工程特点,建立如下图所示“外墙外保温工程施工组织机构图”:队长 技术员班组长 质检员劳务施工队实验员质检员土建工程师工长 材料员预算室材料室技术室工程室项目总工项目经理测量员图3-1 项目部组织机构(2)、项目部组成了以执行经理为组长的领导小组,负责外墙外保温工程的组织协调和控制,项目部的人员组成见下表: 序号部门 职务 姓名 工作内容01 经理室项目经理 马行空 负责项目各部门的分工。
02执行经理 高兴岗 全面负责外墙保温现场工作及与劳务队的沟通协调工作03技 术 室项目总工高 金 负责外墙保温施工方案的审核,施工过程的技术支持,质量管理及各专业的协调土建技术员 吴文杰 杨 勇 负责施工中的技术支持,督促施工队落实技术交底中的技术措施,现场指导施工队伍进行保温施工 质检员 张松威 负责外保温施工质量的检查及验收水暖主管 黄建设 全面负责施工过程临水管理,参与外保温验收 电气技术员 杨明昊 全面负责施工过程临电管理 试验员 师伟奇 负责施工过程中材料检验与检测 资料员陈 静负责相关技术资料的收集、整理工作测量员王杨全面负责测量工作及相关内页资料04 工程室工程经理林雷全面负责项目的现场、工程进度管理工作工长李迎高永琪落实外保温施工过程的现场管理安全员郝利军鲍泽峰全面负责项目安全管理、相关内页资料及外保温施工现场安全巡查及验收05 材料室材料主任肖教和全面负责工程材料的进场、验收、发放工作材料员王涛范振明高艳云协助材料主任负责材料的进场、发放、保护工作06 预算室成本经理师晓焕全面负责项目的预核算工作和成本管理工作预算员刘明明任辉程协助成本经理完成项目的预核算工作和成本管理工作07 财务室出纳员常宇全面负责项目日常财务管理工作08 综合室办公室主任陈东锋全面负责项目后勤工作表3-1 项目管理人员职责分工表3.2、分项工程工期部署2#楼悬挂吊篮28-24层23-19层29-32层18层以下完成时间2013.08.15 2013.07.30 2013.08.15 2013.08.30 2013.10.15 25#楼悬挂吊篮26-22层21-17层27-30层16层以下完成时间2013.08.30 2013.07.30 2013.08.15 2013.08.30 2013.10.15表3-2分项工程工期部署表3.3、劳动力筹备本外墙基层找平层施工计划由二次结构队伍进行,外墙保温及抹面层施工计划由1个专业队伍分2个班组进行施工,具体人员配备如下:序号班组名称分班组数每班组人数负责范围1 基层找平2 20 2#、25#楼2 保温及抹面 2 20 2#、25#楼表3-3劳动力配备表3.4、技术准备3.4.1、施工前应对图纸认真审核,了解各部位的材料选择、做法及相关技术要求。
3.4.2、施工方案通过审批并做好书面的技术(安全)交底,施工前进行现场交底。
3.4.3、施工单位及材料厂商相关资质文件报验合格,相关产品应具备产品合格证出厂检测报告及进场复试报告。
3.4.4、工序展开前应做好管理人员及作业人员的技术培训工作。
3.5 、机具准备3.5.1、工器具准备:外接电源设备、电动搅拌器、开槽器、角磨机、电锤、称量衡器、密齿手锯、壁纸刀、剪刀、钢丝刷、腻子刀、抹子、阴阳角抿子、托线板、2m 靠尺、墨斗,水电设备等。
3.5.2、机械准备序号机具名称单位数量进场时间退场时间备注1 双笼SC200/ST200 台2 2013.4.20 2013.10.20 /2 电动吊篮台28 2013.7.30 2013.10.20 室外电梯部位预留4台表3-4 机具准备3.6、作业条件3.6.1、施工单位必须具有外墙保温工程施工资质。
3.6.2、基层墙体螺杆洞封堵完毕并验收合格。
3.6.3、实行样板引路,大面积粘贴保温板前先做样板,以检验施工队伍的水平及明确质量标准。
样板施工前由技术人员、质检人员现场交底,施工完毕后及时召集工人进行总结,并请业主、监理验收合格后方可大面积施工。
3.6.4、基层施工质量验收合格后方可进行外墙保温施工。
3.6.5、外保温工程施工前,外门窗洞口应通过验收,洞口尺寸、位臵应符合设计要求和质量要求,门窗框或辅框应安装完毕。
伸出墙面的消防梯、水落管、各种进户管线和空调器等的预埋件、连接件应安装完毕,并按外保温系统厚度留出间隙。
3.6.6、外保温施工前应进行基层处理,基层应坚实、平整,表面清洁、无油污、浮沉等妨碍粘接的附着物,凸起、空鼓的地方应剔除并找平,找平材料应与基层粘结牢固。
3.6.7、外保温工程采用的材料在施工过程中要采取防潮、防水保护措施,材料进入施工现场后按规定取样复试,对于露天存放的材料,要及使用塑料布覆盖。
3.6.8、外保温工程施工期间以及完工后24h内,基层及环境空气温度不应低于5℃。
夏季应避免阳光暴晒。
在5级以上大风天气和雨天不得施工。
3.7、材料准备3.7.1、材料准备:模塑聚苯板(B1级50mm厚)、镀锌电焊网(丝径0.9,网孔12.7*12.7mm)、耐碱涂塑玻纤网格布(5*5并>160g/M2)、专用保温钉、塑料胀栓(Φ8*122mm)、抗裂砂浆、U型卡、界面处理剂等材料按照工程进度由项目部技术室提前编制材料进场计划,提前进场。
3.7.2、材料性能指标(1)、模塑聚苯板(EPS)性能指标序号项目指标1 密度(kg/m3)18~222 导热系数【W/(M〃k)】≤0.0393 抗拉强度(MPa) ≥0.104 尺寸稳定性(%) ≤0.35 燃烧性能B1表3-5模塑聚苯板性能指标(2)、泡沫混凝土性能指标序号项目/单位指标1 内部结构1mm封闭微孔2 密度(kg/m3)80~1603 导热系数[W/(m.k)] 0.045~0.0484 干缩值(mm/m)0.37~0.705 抗冻性(冻后质量无损失)≤5%6 吸水率(重量%)10~207 抗压强度(kpa)0.10~0.20表3-6泡沫混凝土性能指标(3)、胶粘剂性能指标序号检验项目性能要求与水泥砂浆与保温板或保温板装饰板1拉伸粘结强度(MPa) 标准状态≥0.6 ≥0.10和保温板破坏2 浸水后2h ≥0.3 ≥0.063 浸水后7d ≥0.6 ≥0.10和保温板破坏表3-7胶粘剂性能指标(4)、抹面砂浆性能指标检验项目性能要求与保温板与保温砂浆拉伸粘结强度(MPa)标准状态≥0.10和保温板破坏≥0.05和保温板层破坏浸水后2h ≥0.06 ≥0.05和保温板层破坏浸水后7d ≥0.10和保温板破坏≥0.05和保温板层破坏冻融试验后≥0.10 ≥0.05和保温板层破坏表3-8抹面胶浆性能指标(5)、热镀锌电焊网性能指标序号项目性能指标1 镀锌工艺先焊接,后热镀锌2 丝径(mm)0.9〒0.043 网孔大小(mm)12.7〓12.74 焊点抗拉力(N)≥655 网面镀锌层质量(g/m2)≥122表3-9热镀锌电焊网性能指标(6)、耐碱网格布主要性能指标序号项目指标1 单位面积质量(g/m2)≥130注12 耐碱断裂强力(经、纬向)(N/50mm) ≥750注23 耐碱断裂强力保留率(经、纬向)(%)≥50 注:1.贴面砖系统耐碱玻纤网单位面积质量≥160。
