一、交底目的为确保钢筋套筒连接施工过程中的安全,提高施工质量,预防安全事故的发生,特进行本次安全技术交底。
二、交底内容1. 施工人员要求(1)施工人员必须持有有效的钢筋操作证,并经过专业培训,具备相应的操作技能。
(2)施工人员应熟悉钢筋套筒连接技术要求,了解施工流程及注意事项。
2. 施工现场安全措施(1)施工现场应设置明显的警示标志,禁止无关人员进入施工区域。
(2)施工人员必须佩戴安全帽、手套、防尘口罩等个人防护用品。
(3)施工现场应设置临时隔离设施,确保施工区域与周边环境的安全隔离。
3. 施工工艺及注意事项(1)钢筋套筒连接施工前,应检查套筒尺寸、形状是否符合要求,确保套筒内腔为凹凸表面。
(2)灌浆料应选用专用高强水泥基灌浆料,确保灌浆料凝固后钢筋锚固在套筒内。
(3)预制构件在工厂完成套筒与钢筋的连接后,应将套筒预埋在混凝土构件内。
(4)在建筑施工现场,通过注浆管将灌浆料注入套筒,完成预制构件钢筋的连接。
(5)灌浆腔密封时,应确保密封良好,防止灌浆料泄漏。
(6)灌浆料加水拌合时,应严格按照比例进行,避免灌浆料过稠或过稀。
4. 施工安全操作规程(1)钢筋断料、配料、弯料等工作应在地面进行,不准在高空操作。
(2)搬运钢筋时,注意附近有无障碍物、架空电线和其他临时电气设备,防止钢筋在回转时碰撞电线或发生触电事故。
(3)现场绑扎悬空大梁钢筋时,不得站在模板上操作,必须要在脚手架上操作。
(4)绑扎独立柱头钢筋时,不准站在钢筋上绑扎,也不准将木料、管子、钢模板穿在钢箍内作为立人板。
(5)起吊钢筋骨架时,下方禁止站人,必须待骨架降到距模板1m以下才准靠近,就位支撑好方可摘钩。
(6)起吊钢筋时,规格必须统一,不准长短参差不一,细长钢筋不准一点吊。
(7)切割机使用前,须检查机械运转是否正常,有否二级漏电保护;切割机后方不准堆放易燃物品。
(8)钢筋头子应及时清理,成品堆放要整齐,工作台要稳,钢筋工作棚照明灯必须加网罩。
带肋钢筋套筒挤压连接工程技术交底1. 背景介绍带肋钢筋套筒挤压连接工程是一种新型的钢筋连接方式,它通过套筒挤压将钢筋连接成一体,其连接方式具有以下优点:•破坏性小:与传统的焊接、搭接连接相比,带肋钢筋套筒挤压连接不需要加热和冷却等外力影响,可以在常温下完成连接,从而避免了热膨胀和冷缩所引起的破坏。
•强度高:挤压连接处的强度很高,可以达到或者超过钢筋本身的强度。
•节约成本:挤压连接不需要机器操作,只需要简单的工具就能完成连接,减少人力投入和设备成本。
•施工效率高:挤压连接不需要等待焊缝的冷却,可以快速完成连接,提高了施工效率。
2. 技术交底2.1 端部切割在进行带肋钢筋套筒挤压连接之前,首先要进行钢筋的端部切割,将钢筋的表面锈迹、腐蚀和氧化层等清理干净,同时注意保护好钢筋的原始状态,以免影响连接效果。
2.2 套筒制备带肋钢筋套筒的长度可以根据需要进行制造,其内径应该略大于接头的直径。
套筒应该使用具有可靠性和耐蚀性的材料制成,如碳素钢、不锈钢等。
2.3 安装套筒安装套筒是整个连接过程中最重要的环节。
首先需要将制备好的套筒放置在钢筋连接处,并通过加硬度低的挤压机将其紧贴在钢筋表面。
在压制过程中,需要时刻监控压力情况,确保套筒完全贴合钢筋表面,并尽可能保证套筒的形状不受影响。
2.4 检测连接质量在进行带肋钢筋套筒挤压连接后,需要进行连接质量的检测,并将其记录。
主要检测项包括连接强度、套筒外径及长度,和套筒与钢筋表面之间的紧密程度等。
如果发现不合格现象,则需要及时进行修复,直到检测全部合格。
3. 注意事项1.进行带肋钢筋套筒挤压连接需要技术工人操作。
2.在进行连接的整个过程中,需要严格保护钢筋的原始状态。
3.连接质量需要得到有效的保证,可以通过强度计、超声波检测仪等设备进行检测,确保连接质量。
4.带肋钢筋套筒挤压连接的工作环境应该干净整洁,以免出现脏污和杂质对连接质量的影响。
4. 结语带肋钢筋套筒挤压连接技术是一种优秀的钢筋连接方式,其优势在于连接强度高、施工效率高、破坏程度小等。
一、交底目的为确保套筒机械连接施工过程中的安全,提高施工质量,特制定本安全技术交底。
二、适用范围本交底适用于所有套筒机械连接施工项目。
三、施工前的准备工作1. 材料及主要机具:- 确保钢筋、套筒等材料质量合格,符合设计要求。
- 准备钢筋切断机、套筒连接机、水平尺、卷尺、砂轮机等机具。
2. 人员培训:- 施工人员必须经过专业培训,掌握套筒机械连接技术及安全操作规程。
- 持证上岗,确保操作技能和安全意识。
四、施工工艺1. 钢筋下料:- 钢筋下料时,不得使用电焊、气焊等加热方法,应使用无齿锯下料。
- 确保钢筋端头平直,与钢筋轴线垂直,不得有马蹄形或弯曲现象。
2. 套筒连接:- 钢筋丝头加工长度为标准型套筒长度的1/2,加工丝头的牙系牙形、螺距必须与连接套的牙形、螺距一致。
- 在直螺纹滚轧机上按设计的螺距、进刀长度等参数滚轧出钢筋直螺纹丝头。
- 使用螺纹环规和丝头卡扳检测合格。
3. 连接操作:- 连接过程中,确保钢筋丝头与套筒连接紧密,不得出现松动现象。
- 使用力矩扳手按照规定力矩紧固套筒,确保连接强度。
五、质量要求和注意事项1. 质量要求:- 钢筋连接强度应满足设计要求,不得低于钢筋母材强度。
- 连接部位外观平整,无裂纹、变形等缺陷。
2. 注意事项:- 施工过程中,严格遵守操作规程,确保安全。
- 定期检查机具设备,确保其正常运行。
- 施工现场保持整洁,及时清理施工垃圾。
六、安全文明施工1. 施工现场安全:- 施工人员必须佩戴安全帽、安全带等防护用品。
- 上下班途中,遵守交通规则,确保人身安全。
- 严禁酒后施工、违章操作。
2. 文明施工:- 施工现场保持整洁,及时清理施工垃圾。
- 遵守施工现场管理制度,共同营造文明施工环境。
七、总结本交底旨在提高套筒机械连接施工过程中的安全意识和操作技能,确保施工质量和人员安全。
施工过程中,严格执行本交底内容,共同为项目的顺利推进贡献力量。
施工技术底书标段名称:ZTSG-2标 工程名称:张唐家铁路工程ZTSG-2标 分部:七分部 作业 队名称:沈家泉进口作业队 编号:、工程概况沈家泉隧道地处赤城县石窑沟与刘长沟之间。
沈家泉进口洞口位于郭家屯窑沟背半山腰位 置,出口洞口位于刘长沟村尖牛嘴山沟沟谷位置。
该隧道穿越最高峰海拨高度1012m,最大埋深为132m 隧道进口里程为改 DK99+ 695,出口里程为改 DK102+ 554,隧道全长2859m 、编制依据及原则1、 编制依据1) 《带肋钢筋套筒挤压连接技术规程》 2) YJ-32 40型带肋钢筋挤压连接机使用说明书 3) 钢筋套筒挤压连接工艺试验结论4) 设计图纸要求、相关的试验规程及质量验收标准。
5 )现有的施工技术水平和机械设备配备能力。
6)安全操作规程。
2、 编制原则1) 优先考虑安全,避免安全事故发生。
2) 坚持实事求是的原则。
坚持工艺试验可行、科学合理。
三、钢筋套筒挤压连接施工原理及工艺1、施工原理将两根待接钢筋插入钢套管,用挤压连接设备径向挤压套筒,使之产生塑性变形,依靠变 形后钢套筒与被连接钢筋纵、横肋生产机械吻合成为整体的钢筋连接连接方式。
a 、挤压钢套筒使套筒与被连接钢筋吻合的连接方式;工程名 称 工序名 称沈家泉隧道 二衬钢筋交底名称 交底日期钢筋套筒挤压连接专项技术交底2011/7/15b、要对连接套筒的材质、尺寸及强度和延伸性进行检验和实验,以确定其连接性能等级,并据此确定用不同重要等级的结构和部位;见人员签到表(作业队队长、班组长、全体作业人员)c 、钢筋套筒挤压连接主要用于”〜V 级围岩衬砌及明洞衬砌带肋钢筋的连接;d 、加工安装的设备轻便灵活、易操作,使用范围广,有利于设计施工的灵活选用,不受环境、气候及钢筋疏密的限制,对同断面接头百分率限制不严格。
施工工艺 施工准备工作 将钢筋端头的锈、泥沙、油污等杂物清理干净。
钢筋与套筒进行试套,如钢筋有马蹄,弯折或纵肋尺寸过大者,应预先矫正。
一、交底对象1. 施工单位全体施工人员2. 相关管理人员二、交底目的为确保钢套筒安装过程中的安全,预防事故发生,特进行安全技术交底。
三、交底内容1. 进场须知- 所有进入施工现场的人员必须遵守国家有关安全生产的法律法规,严格执行安全技术操作规程。
- 施工人员必须经过专业培训,取得相关操作证书后方可上岗。
2. 个人防护- 施工人员必须佩戴安全帽、安全带、防护眼镜、防尘口罩等个人防护用品。
- 操作过程中,严禁酒后作业、疲劳作业。
3. 现场安全措施- 施工现场应设置明显的安全警示标志,确保施工区域安全。
- 严禁无关人员进入施工现场,特别是危险区域。
- 施工现场应保持整洁,及时清理施工垃圾,防止滑倒事故。
4. 钢套筒安装操作规程- 安装前,应仔细检查钢套筒的尺寸、质量,确保符合设计要求。
- 安装过程中,应使用合适的工具和设备,避免用力过猛,造成损坏。
- 钢套筒的连接应牢固,确保连接部位无松动现象。
- 安装过程中,应随时检查钢套筒的垂直度和水平度,确保安装精度。
5. 起重作业安全- 起重作业必须由专业人员进行操作,严格按照操作规程进行。
- 起重设备应定期进行维护保养,确保设备完好。
- 起重作业现场应设置警戒区域,严禁无关人员靠近。
- 起重过程中,严禁将钢套筒悬吊在空中长时间不动。
6. 高空作业安全- 高空作业人员必须佩戴安全带,并系在可靠的固定点。
- 高空作业平台应稳固可靠,确保作业人员安全。
- 高空作业过程中,严禁操作人员攀登、跳跃。
7. 事故应急处理- 施工过程中,如发生意外事故,应立即停止作业,组织人员进行救援。
- 立即向项目经理报告事故情况,启动应急预案。
- 及时对事故现场进行保护,防止事故扩大。
四、交底人(签名)五、职务(职务)六、交底时间(年月日)七、接受交底人(签名)八、审核人(签名)九、注意事项1. 施工人员应认真阅读安全技术交底内容,确保掌握安全操作规程。
2. 施工过程中,应严格遵守各项安全规定,确保自身和他人的安全。
挤压套筒施工技术交底接头→检查接头质量。
2、套筒安装:根据设计要求,在钢筋连接处安装套筒,并保证套筒的长度和直径符合要求。
3、钢筋对接:将待连接的钢筋对接,使其在套筒内的重叠长度符合设计要求。
4、套筒就位校正:使用卡板等工具将套筒固定在正确的位置,并进行校正。
5、安装钢筋压接机:将钢筋压接机安装在套筒上方,并调整好压接机的压力和位置。
6、挤压接头:启动钢筋压接机,将套筒径向挤压,直到达到设计要求的挤压标志。
7、检查接头质量:检查挤压接头的外观质量和内部连接情况,确保符合设计要求。
四、安全注意事项1、操作人员必须经过专业培训,并严格按照操作规程进行作业。
2、在作业过程中,必须戴好安全帽、手套等防护用品,确保人身安全。
3、挤压设备必须正常运转,并定期检查维护。
4、在作业过程中,必须注意钢筋和套筒的尺寸和位置,确保符合设计要求。
5、在作业过程中,必须严格遵守施工现场安全规定,确保施工安全。
本技术交底书适用于兴泉铁路XQNQ-4标DK262+200~DK301+320段隧道二次衬砌及仰拱钢筋工程施工。
施工前必须进行准备工作,包括培训操作人员、提供型式检验报告、进行工艺性实验等。
施工过程中,必须按照工艺流程进行作业,注意安全事项。
最后,必须检查接头质量,确保符合设计要求。
二衬环的主筋采用φ25(φ22、φ20、φ18、φ16)螺纹钢,套筒采用G25(G22、G20、G18、G16)套筒,套筒外径分别为45(40、36、34、30)mm,壁厚分别为7.5(6.5、6、5.5、5)mm,长度分别为150(125、120、115、110)mm。
施工工艺及方法如下:1)首先在仰拱两侧预留筋端头,并做好插入套筒深度标记,以防钢筋插入套筒过深或插不到位。
2)根据标记将G25(G22、G20、G18、G16)套筒安装在两侧仰拱二衬预留钢筋端头,保证钢筋头伸入套筒7.5(6.5、6、5.5、5)mm,且相互错开的接头基本处于同一水平线上。
带肋钢筋套筒挤压连接技术交底记录带肋钢筋套筒挤压连接技术是一种常用于钢筋混凝土结构中的连接方式。
该技术通过将两根钢筋的一端插入套筒内,然后利用专用设备将套筒内的钢筋挤压,以达到连接的目的。
下面是对带肋钢筋套筒挤压连接技术的交底记录。
时间:XXXX年XX月XX日地点:施工现场参与人员:施工队伍全体成员一、技术原理和适用范围的交底1.1技术原理:带肋钢筋套筒挤压连接技术是通过将两根钢筋的一端插入套筒内,然后利用专用设备施加压力将套筒内的钢筋挤压,使其紧密连接。
1.2适用范围:带肋钢筋套筒挤压连接技术适用于钢筋混凝土结构的连接,特别适用于灌注式构件连接以及钢筋连接部位的加固强化。
二、操作要求的交底2.1施工前准备:-确保钢筋的质量合格,按照设计图纸和相关规范要求进行分类、存放和保管。
-检查挤压设备的运行状态,确保设备功能正常、维修记录完备。
-钢筋连接区域的清理:应清除杂物、污垢和锈蚀,确保连接处干净整洁。
2.2操作流程:-包含待连接的两根钢筋长度应按照规范要求进行控制,并确保两根钢筋共同的插入长度不小于套筒长度的2倍。
-插入套筒前,应在钢筋端部涂抹合适的抗锈涂料,以防止腐蚀。
-将一个钢筋的一段插入到另一根钢筋的套筒中,并确保插入的紧密程度符合要求。
-使用挤压设备,保持设备压力和挤压时间符合规范的要求。
-检查连接部位的质量,并进行必要的验收。
三、安全注意事项的交底3.1操作人员应全面了解和掌握操作规程,严格按照操作规程进行施工。
3.2使用挤压设备时,应确保设备的安全可靠,操作人员应戴好安全帽、手套和防护眼镜等个人防护装备。
3.3在挤压过程中,操作人员应远离挤压部位,以免发生意外伤害。
3.4施工现场应设立警示标志,并设置专人监管,禁止未授权人员进入施工区域。
四、质量验收标准的交底4.1连接部位的挤压效果应满足设计要求和相关规范的要求,不得出现明显的裂缝或破坏现象。
4.2连接部位应无松动、脱落等情况,连接的钢筋应紧密相连。
中铁十七局集团兴泉铁路XQNQ-4标
技术交底书
G28 Φ50×8 ×170 4×2 G16 Φ30×5×110 2×2
6、主要工器具有:压接钳、超高压泵站、超高压油管、卡板等。
二、基本工作原理

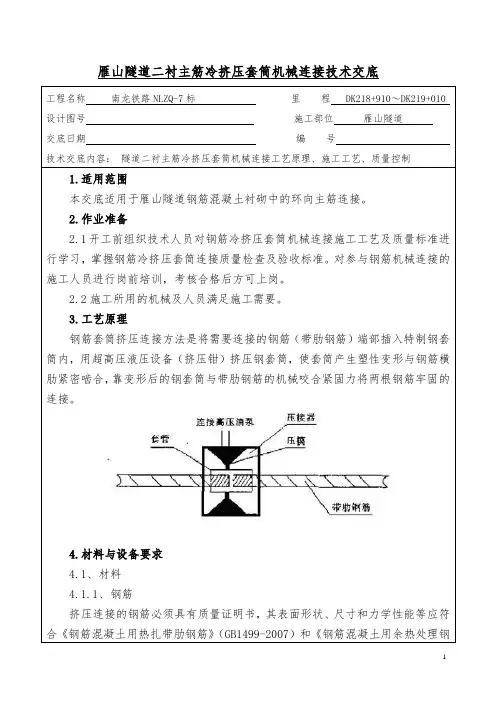

直螺纹挤压套筒连接也叫钢筋冷挤压连接,属于机械式连接的一种新形式,及基本原理是:将两根待连接钢筋插入特别的连接套筒内通过压接机径向挤压套管,使套管产生塑型变形,从而使套管的内壁嵌入钢筋肋之间的凹槽内,经此实现两根钢筋的连接。
钢筋所承受的轴向力主要通过钢筋肋和变形后套筒之间的剪力来传递。
三、施工工艺流程
1、施工流程:套筒安装→钢筋对接→套筒就位校正→安装钢筋压接机→挤压
二衬环向主筋为φ25(φ22、φ20、φ18、φ16)螺纹钢,套筒采用G25(G22、G20、G18、G16)套筒(见图一),套筒外径为45(40、36、34、30)mm,壁厚7.5(6.5、6、5.5、5)mm,长度150(125、120、115、110)mm。
图一:G25(G22、G20、G18、G16)套筒
2、施工工艺及方法:
1)首先在仰拱两侧预留筋端头做好插入套筒深入标记,以防钢
筋插入套筒中过深或插不到位。
2)根据标记将G25(G22、G20、G18、G16)套筒安装在两侧仰拱二衬预留钢筋端头,保证钢筋头伸入套筒7.5(6.5、6、5.5、5)mm,且相互错开的接头基本处于同一水平线上(见图二)。
同时在连接套筒上做好压接标记(6处),以保证压痕分布均匀一致;
图二:预留筋套筒安装
3)将安装好的拱墙钢筋底部接头插入对应预留钢筋接头已安装好的套筒内(见图三)
图三:已安装好的套筒
4)校正套筒的位置,保证上下钢筋对接接头处于套筒中间;
5)安装钢筋压接机:
钢筋压接机采用HJ-4032
型压接机配有HJ-B80型的超高压泵站,HJ-B80型的超高压泵站输出油压可达100MPa ,额定工作压力80MPa ,最大工作压力100MPa ,电机功率3KW,重量58kg 。
(见图四、五)
图四:HJ-4032型压接机 图五:HJ-B80型的超高压泵站 6)挤压:压接时在压接头处上方,挂好平衡器与压接机,接好进出油管,启动超高压泵站。
旋松通气孔盖先空转5分钟,调好压接所需的工作压力,然后将下压模卡板打开,取出下压模,把压接机机架的开口插入被挤压的变形钢筋的连接套中,插入下压模,锁死卡板,压接机在平衡器平衡力作用下,对准连接套筒所需压接的标记,操作泵站换向阀便可开始工作。
当压力表指针调到定值不再上升时,压接完毕,换向阀换向至上压模回程,取出下压模,拉出压接机移到下根钢筋,继续压接施工。
(见图六、七)
挤压操作中要重点控制四个要素:即插入深度、挤压顺序、挤压
道次及最小压痕直径。
挤压时应注意:
1)挤压方向:使挤压钳轴线与钢筋轴线垂直,并应尽可能朝钢筋横肋(即垂直于横肋方向)挤压,以便接头获得最佳性能。
2)挤压顺序:挤压必须从钢套筒中部标志向两端依次挤压。
如从套筒两边开始顺次向中间挤压,可能造成钢套筒开裂或压空(挤压到无钢筋处)而切断套筒。
为避免压空,钢套筒中央没有挤压标志的部位(约20~30mm)要严禁挤压。
3)挤压力:泵站压力为参考参数,以压痕最小直径满足规定为准;挤压每批套筒的第一个接头的第一道压痕时,由于不同批钢套筒的硬度可能有所不同,为避免套筒挤压过度而报废,要先选较低压力(一般取40MPa),如达不到要求,可提高压力在原位置重新挤压,直至压痕合格时的压力,即为该批钢套筒应采用的参考挤压力。
4)每个接头最外(最后)一道的挤压,由于金属变形拘束力减小,此时压力须比其它压痕道低3~5MPa。
图五:压接机挤压施工图六:挤压好的套筒
四、质量要求
1、外观质量检查应符合下列要求:。
