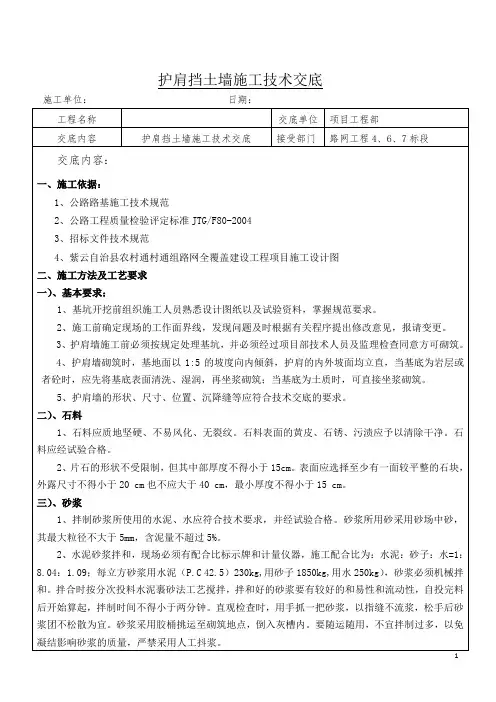

(完整版)路基护肩施工技术交底

  • 格式:pdf
  • 大小:153.91 KB
  • 文档页数:3

中铁十四局新建贵广铁路
技术交底单
单位:第三项目部编号:GGTJ9-ZTSSJ-3JSJD-签发单位签发人签发日期
签收单位签收人签收日期
工程项目路基护肩施工技术交底
一、工程概况
路基基床表层两侧设有盖板式电缆槽,电缆槽外侧为C25素混凝土护肩,护肩位于基床底层顶面,护肩顶标高与电缆槽盖板顶标高平齐
(-78.9cm),护肩顶宽度为10cm,护肩内纵向上下设有2道泄水孔。

护肩纵向15m左右设置1道伸缩缝。

二、技术要求和质量标准
1、技术要求
(1)、护肩底部纵向每间隔1米设PVC泄水孔(直径0.05m),管口与电缆槽底部的碎石垫层衔接。

在路堑地段无护肩时泄水孔埋设在侧沟沟壁
上,电缆槽外侧泄水孔每两米设置一处(φ50mmPVC泄水管)。

(2)、电缆槽泄水孔接护肩泄水管处设置一层150mm*150mm热镀锌铁丝方眼防鼠网,镀锌网网孔尺寸15mm,施工前采用M10水泥砂浆将镀锌网固定在电缆槽泄水孔孔口处。

2、质量标准
护肩、电缆槽预埋件的允许偏差
序号项目允许偏差检验方法
1 顶面宽度+20mm
尺量
0mm
2 顶面高程±10mm 测量仪器检测
3 厚度±5mm 尺量
4 预埋孔中心里程±5mm
尺量尺寸
+10mm
0mm
三、施工标准及要点
1、施工前将电缆槽外侧基床底层顶面和边坡骨架顶镶边面上的尘土
及杂物清理干净,护肩砼施工前应洒水湿润。

2、护肩顶面宽度10cm,底面宽度93cm,采用C25素混凝土浇筑。

护肩顶面高度为内轨顶以下-78.9cm,与电缆槽盖板顶标高一致。

3、施工前,在电缆槽泄水孔外侧安装防鼠铁丝方眼网,尺寸为
150mm*150mm,镀锌网网孔尺寸15mm,镀锌铁丝直径不小于 1.5mm,采用M10水泥砂浆将镀锌网固定在电缆槽泄水孔孔口处。

在护肩底部设有泄水孔,每间隔1m设置1处,采用φ50PVC管。

要求泄水孔必须固定牢固高度一致。

4、护肩混凝土在砼拌合站拌制,罐车运输至施工现场,使用小型插
入式振捣棒振捣。

砼应分层浇注,每层厚度约25cm。

振捣过程中移动间距不宜大于,插入下层混凝土内的深度宜为5~10cm、振捣延续宜为20~30s 以混凝土不沉落,不出现气泡,表面呈现浮浆为度。

振捣后将混凝土护肩
外露面收光抹平。

5、路肩砼每15m左右设置一道竖向沉降缝。

沉降缝必须竖直,缝宽2cm,缝内填塞沥青麻筋。

6、护肩混凝土浇注完成后应及时覆盖并洒水养护,养护时间不得小
于7天。

四、质量保证措施
1、施工前,需经技术人员现场确认电缆槽安装及边坡骨架已施工到
位后,方可进行护肩施工。

2、护肩内预留孔及预埋件全部安装并加固牢固,经技术人员现场确
认无误后,方可报监理检验,合格后才可进行护肩混凝土施工。

3、护肩浇注完毕后,表面必须收光抹平,护肩线性应圆顺。

混凝土
浇注完成后应安排专人负责保湿养护。

五、环境注意事项
1、建立环境保护体系、落实环境保护的各种责任制;
2、规范施工现场的场容,保持作业环境的整洁卫生,每施工一段落需
做到工完场清料净。

六、安全注意事项
1、施工操作人员工作时,必须思想集中,不得擅自离开工作岗位;
进入施工现场必须佩带安全帽、严禁酒后操作、严格遵守施工现场安全制度。

2、严格遵守施工现场临时用电安全技术规范,坚持做到“一机一闸
一漏一箱”、“三相五线制”、“三级配电两级保护”的安全要求,防止
用电安全事故的发生。

所有施工工人均进行岗前安全教育,要认真学习,
做到人人熟知,并始终贯穿在施工全过程中。

编制:审核:时间:。
