江西五河治理防洪工程:吉安固江镇防洪工程江西是我国南部一个多河流域,其中五河是这个区域最大的河流之一。
由于江西地处丘陵山区,暴雨频发,洪水来袭的风险较高。
为了有效预防洪灾,江西省政府决定实施五河治理防洪工程,吉安固江镇防洪工程被列入其中。
防洪工程概述吉安固江镇防洪工程地处吉安市境内,是此次五河治理防洪工程的三个重点之一。
这个防洪工程的建设主要是为了防止固江境内的极端天气条件下的洪水。
据了解,吉安固江镇防洪工程包括了河道清淤,堤坝加固,护岸修建等多项工作。
其中最重要的是堤坝加固和护岸修建。
堤坝加固由于山洪暴发的情况下,江河中水位迅速上升,一旦堤坝垮塌,很可能出现一场洪灾。
为了避免这种情况的发生,吉安固江镇防洪工程采取了堤坝加固的措施。
具体措施包括:•使用石材覆盖混凝土坝体的上下游坡面。
石材覆盖能有效增加坝体的承载能力和稳定性,避免出现坝体形变或者崩塌的情况。
•在坝顶上架设减水洞和进水孔,避免因为雨水过多导致坝顶的淹没,同时也能够确保坝内的水位不超过一定的高度。
•对于现有房屋和基础,增加混凝土护面,增强房屋和基础的抗洪承载能力。
护岸修建护岸修建通常是指利用护岸工程解决防洪、防冻、防蚀等防护问题。
在吉安固江镇防洪工程中,护岸修建是非常重要的一项工作。
具体的护岸修建措施包括:•对于老化的护坡,进行加固处理,使其能够满足抵御更大流量的需要。
•在岸边栽种大量的硬质植物,如竹子、鸭跖草、锦鸡儿等,来固定岸壁,避免坍塌。
同时,硬质植物还可以起到防风、保护生态平衡的作用。
成果与展望吉安固江镇防洪工程的建设,在增强固江抵御洪水的抗洪能力、提升固江流域防洪服务的效能方面发挥了不可或缺的作用。
目前,防洪工程已经取得了显著的成果,大幅降低了洪水带来的损失。
目前,吉安市政府在五河治理防洪工程中还有很多工作要做,其中之一就是加强对于当地居民的防洪意识教育,提高公共安全意识。
同时,还要注重维护抗洪工程实施初期起到的效果,保障当地居民的生命财产安全。
江西省五河治理防洪工程余江县中潢圩除险加固工程射水造砼防渗墙专项施工方案一、施工技术要点1、场地平整施工场地采用推土机推平压实,场地平整要求为纵向坡度<3%,横向高差<10cm。
2、铁轨铺设铁轨铺设应平整稳固,前轨外侧面距防渗墙轴线0.9m,孔位中心偏差不大于3cm,轨面纵向坡度<2%,横向高差<1cm,轴线方向误差不大于5mm。
3、孔位中心放样轨道铺设好后,进行孔位中心放样,孔距用钢尺丈量,孔距2.04m,孔位中心放样误差应小于5mm。
孔位中心放样后,用红漆在前轨外侧面上作出标记,然后丈量出各孔中心与防渗墙轴线的偏差,其偏差值应小于3cm。
4、施工分序射水法造墙施工分两序进行,即先施工单号孔,间隔24小时以上,再施工双号孔。
槽孔分缝宽4~6cm。
5、造孔机就位对中造孔机就位后,根据前轨外侧面上的孔位中心标志,移动机架进行孔位对中,对中误差小于5mm。
孔位对中后,固定机架,防止对中错位。
6、造孔机调平、调直造孔机就位对中后,用水平尺检查机架的水平和垂直情况,并调整使机架保持水平和垂直。
7、造孔前射流检查进行射水造墙造孔施工前,排气后启动射流清水泵,打开8寸闸阀,调节射流水压,进行地面试喷射水,并检查所有喷嘴射流是否正常(造二序孔时,必须打开成型器两侧的侧向喷嘴,检查所有喷嘴射流是否正常)。
8、射水造墙造孔施工喷嘴射流经检查正常后,调节射流压力,视地层情况,射流水压力为0.2~0.5Mpa,启动卷扬机,操纵成型器,上下均匀反复运动,进行造孔施工。
9、造孔泥浆采用搅浆机制泥浆。
泥浆质量要求为比重1.1~1.2g/cm3,粘度18~25s,含砂量≤5%。
10、造孔中,孔内泥浆液面应高于地下水位1.5m以上。
11、造孔中,如遇有漏失地层,应立即采取堵漏和补救措施。
12、准确丈量和记录成型器和下水管的长度,确保造孔深度不小于设计孔深。
13、成孔孔斜检测造孔达到设计深度后,使成型器提离孔底面,用水平丈和直尺检测成孔的孔斜率,孔斜率应小于0.3%。
江西省五河治理防洪工程上饶市城防城东防洪堤施工组织设计目录第一章编制总述 (4)1.1编制依据、原则和适用范围 (4)1.2编写说明 (4)第二章工程概况 (6)2.1自然环境 (6)2.2施工环境 (6)2.3合同工期 (6)第三章施工总体规划 (9)3.1施工目标 (9)3.2工程特点、难点及解决措施 (9)3.3施工分区 (10)3.4工程总体施工顺序 (10)第四章施工总布置 (11)4.1施工平面布置 (11)4.2交通道路 (11)4.3混凝土生产系统 (12)4.4 预制场布设 (12)4.5木工厂 (12)4.6钢筋厂 (12)4.7办公及生活用房布设 (12)4.8 辅助设施布置 (13)4.9水、电供应 (13)4.10通讯系统 (14)4.11施工平面布置图 (14)第五章主要项目施工程序及方法 (15)5.1现场施工测量 (15)5.2施工导流 (16)5.3土方开挖 (17)5.4土方回填 (19)5.5砼空心预制块草皮护坡 (22)5.6砼及钢筋砼工程 (24)5.7砌石工程 (28)5.8草皮护坡工程 (30)5.9砼公路施工 (32)5.10金属结构安装 (36)第六章施工组织管理与机构 (37)6.1施工组织管理机构设置 (37)6.2项目经理部各职能部门职责 (39)6.3人员配置 (42)第七章工期及保证措施、拟投入施工机械设备 (43) 7.1编制施工总进度计划 (43)7.2施工进度控制措施 (43)7.3主要项目生产强度 (45)7.4计划投入本工程的主要施工设备表 (45)第八章施工质量保证与控制措施 (46)8.1工程质量总目标 (46)8.2质量检查与质量保证体系 (46)8.3施工质量管理 (49)第九章安全文明施工措施 (53)9.1安全施工 (53)9.2文明施工 (55)第十章施工环境保护措施 (57)10.1环保目标 (57)10.2环境保护的认识 (57)10.3环境保护措施 (57)第十一章施工防洪措施 (60)11.1防洪渡汛目标 (60)11.2防洪渡汛的材料准备 (60)11.3防洪渡汛技术措施 (60)第十二章冬雨季、节假日施工保证措施 (62)12.1雨季施工保证措施 (62)12.2冬季施工保证措施 (63)12.3节假日施工保证措施 (64)第十三章附图、附表 (65)附件一:拟投入本标段的主要施工设备表 (65)附件二劳动力计划表 (67)附表三:施工进度 (68)附表四:施工总平面图 (70)第一章编制总述1.1编制依据、原则和适用范围1.1.1编制依据一、本工程招标文件、招标文件补充通知以及招标文件需澄清问题的答复。

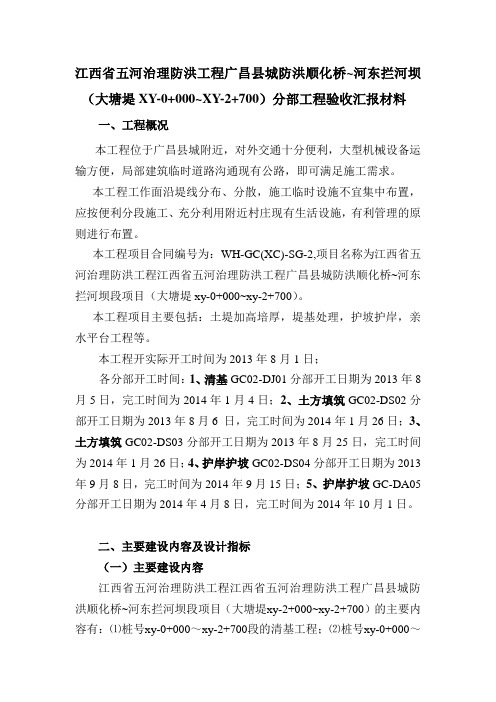

江西省五河治理防洪工程广昌县城防洪顺化桥~河东拦河坝(大塘堤XY-0+000~XY-2+700)分部工程验收汇报材料一、工程概况本工程位于广昌县城附近,对外交通十分便利,大型机械设备运输方便,局部建筑临时道路沟通现有公路,即可满足施工需求。
本工程工作面沿堤线分布、分散,施工临时设施不宜集中布置,应按便利分段施工、充分利用附近村庄现有生活设施,有利管理的原则进行布置。
本工程项目合同编号为:WH-GC(XC)-SG-2,项目名称为江西省五河治理防洪工程江西省五河治理防洪工程广昌县城防洪顺化桥~河东拦河坝段项目(大塘堤xy-0+000~xy-2+700)。
本工程项目主要包括:土堤加高培厚,堤基处理,护坡护岸,亲水平台工程等。
本工程开实际开工时间为2013年8月1日;各分部开工时间:1、清基GC02-DJ01分部开工日期为2013年8月5日,完工时间为2014年1月4日;2、土方填筑GC02-DS02分部开工日期为2013年8月6 日,完工时间为2014年1月26日;3、土方填筑GC02-DS03分部开工日期为2013年8月25日,完工时间为2014年1月26日;4、护岸护坡GC02-DS04分部开工日期为2013年9月8日,完工时间为2014年9月15日;5、护岸护坡GC-DA05分部开工日期为2014年4月8日,完工时间为2014年10月1日。
二、主要建设内容及设计指标(一)主要建设内容江西省五河治理防洪工程江西省五河治理防洪工程广昌县城防洪顺化桥~河东拦河坝段项目(大塘堤xy-2+000~xy-2+700)的主要内容有:⑴桩号xy-0+000~xy-2+700段的清基工程;⑵桩号xy-0+000~xy-2+700段的土堤加高培厚工程;⑶桩号xy-0+500~xy-2+200段的堤后压浸工程;⑷护坡护岸工程。
(二)设计指标堤基清基厚度20CM;堤身迎水面和背水面设计边坡均为1:2.5,堤身土方填筑压实度不小于0.9,堤身填土料含水率与最有含水率的允许偏差为±3%。
上饶市水利局关于印发信州区沙溪镇防洪工程初步设计报告的批复文章属性•【制定机关】•【公布日期】2019.03.25•【字号】饶水建字〔2019〕18号•【施行日期】2019.03.25•【效力等级】地方行政许可批复•【时效性】现行有效•【主题分类】正文上饶市水利局关于印发信州区沙溪镇防洪工程初步设计报告的批复饶水建字〔2019〕18号上饶市水利局关于印发信州区沙溪镇防洪工程初步设计报告的批复信州区农业农村水利局:2019年1月28日,我局在上饶市主持召开了《信州区沙溪镇防洪工程初步设计报告(送审稿)》(以下简称《初步设计报告》)专家评审会。
参加会议的有信州区农林水利局、沙溪镇人民政府以及报告编制单位上饶市水利电力勘测设计院的代表和特邀专家。
会议组成了专家组(名单附后),参会人员查看了工程现场,听取了设计单位的汇报,并进行了认真讨论,提出了评审意见。
会后报告编制单位根据评审意见进行了修改补充和完善。
经研究,基本同意修改复核后的《初步设计报告》。
现将批复意见予以印发,请抓紧组织实施。
一、工程建设的必要性信州区沙溪镇防洪工程属江西省五河治理防洪工程(信江主支玉山水)的一部分,位于信江主支玉山水北岸。
沙溪镇防洪工程始于黄家溪出口右岸山体,沿玉山水右岸经沙溪镇区、秦峰桥至牛头山止,全长10.06km。
沙溪镇防洪堤保护千年古镇沙溪镇,保护耕田约1.2万亩,保护人口约3.0万人,还保护浙赣铁路及老320国道。
现有的沙溪防洪堤,建设年代久远,低矮单薄,且不连续、不封闭,地势稍高处则无堤。
近年来随着沙溪镇工农业生产的快速发展,城乡经济不断繁荣,受极端天气影响,洪涝灾害造成的经济损失也逐年增加,防洪排涝矛盾日益突出。
不仅影响了当地经济社会发展,还危及沙溪镇人民群众生命财产的安全。
为保障区域内人民生命财产安全,改善和保护区域内的生产、生活条件,促进区域经济建设和社会和谐稳定,根据江西省五河治理防洪工程规划,尽快实施沙溪镇防洪工程是十分必要和紧迫的。
江西五河治理防洪工程引言江西省位于我国南方,拥有众多的河流和湖泊,其中五河是赣江水系的一条重要支流。
由于地理位置和气候等因素的影响,五河经常面临洪水灾害的威胁。
为了保护人民生命财产安全,保障区域经济的发展,江西省政府制定了五河治理防洪工程计划。
本文将介绍江西五河治理防洪工程的背景、目标、实施计划以及效果预测等内容。
背景五河是赣江水系的一条重要支流,它发源于江西省南部,流经宜黄、石城、广昌、会昌、寻乌五个县区,最终注入赣江。
五河流域面积达到了3,160平方公里,是江西省重要的灌溉、生态和城市供水资源。
由于五河地理位置和气候等因素的影响,每年都会遭遇洪水和泥石流等自然灾害,给当地居民和企业带来严重的经济损失和人身威胁。
因此,江西省政府决定启动五河治理防洪工程,减少洪水灾害的发生,保障当地人民的安全和稳定。
目标五河治理防洪工程的主要目标是保障当地人民的生命和财产安全,提高灾害应对能力和自然环境的稳定性。
•消除五河洪水灾害的隐患,达到防洪标准;•保护五河流域的生态环境,改善湿地生态功能;•解决当地供水难题,改善人民生活水平;•提高当地的经济发展水平,增强区域竞争力。
实施计划五河治理防洪工程的实施计划包括以下内容:1. 建设多功能的水利设施在五河流域布置多功能的水利设施,包括护堤、水闸、调蓄池等,以提高抗洪能力和水资源的利用效率。
此外,还要进行排涝、疏浚等工程,改善局部水文环境。
2. 加强环境监测和预警预报加强五河周边的环境监测和资源管理,依据数据情况制定实施方案,并进行及时预警和预报,便于实时跟进灾害发展情况。
3. 优化流域管理体系通过对流域的规划和管理工作进行优化,提高流域治理能力和资源利用效率。
效果预测五河治理防洪工程的实施将带来以下效益:•减少洪水灾害发生的概率,保障当地人民的生命和财产安全;•改善五河生态环境和水文情况,提高流域的稳定性和生态功能;•解决部分地区供水难题,改善人民生活水平;•提高当地的经济发展水平,增强区域竞争力。
江西省五河治理防洪工程
吉水县乌江河乌丁段防洪工程施工图审查意见
一、施工图设计总说明
1.“一、工程概况、工程等级与洪水标准”。
所列述“工程等别为Ⅳ等”存误,校正为“本工程防护区为Ⅳ等级乡村防护区,工程等别为Ⅴ等”。
补充说明本防洪工程的堤防工程、护岸工程、恢复重建电灌泵站工程建筑物级别为5级。
2.补充列述防洪工程10年一遇洪水位范围值、施工期设计洪水位范围值、设计枯水位范围值。
3.“三、工程加固方案及设计要点”。
补充说明防洪堤桩号堤K1+461、堤K1+521、堤K1+684近背水侧水塘实施填塘压浸处理;补充列述恢复重建电灌泵站位处桩号及装机容量;补充列述恢复重建防洪堤背水侧灌溉渠道起讫桩号;补充列述拟设置便民亲水踏步座数、上堤坡道条数及其位处桩号。
4.补充说明加高加固新田防洪堤段(桩号堤k0+000~堤K1+837)10年一遇设计洪水位、5年一遇施工期洪水位、设计枯水位范围值。
5.“四、施工技术要求”。
防洪堤临水侧培坡设计,要求填筑土渗透系数k≤1×10cm/s,为误,予以改正;防洪堤背水侧培坡设计,要求填筑土渗透系数1×10-4cm/s~9×10-3cm/s,不合理,予以修正。
6.补充土堤加高加固填筑沉陷加高设计控制值;补充泥结碎石路面压实度要求。
7.“干砌石所用石料要求”。
所要求石料“抗压强度不小于30Mpa,软化系数应不小于0.7”,校正为“石料饱和抗压强度不小于50Mpa,软化系数不小于0.75”。
8.“砼养护”。
所要求“砼养护期最短不小于14天”,存误。
改正为“砼养护时间最短不少于28天”。
9.所要求“泵房地基承载力≥160Kpa”,与“电灌站结构设计图(1/2)”
中“说明”要求“泵房地基承载力≥180Kpa”不一致,予以校核、统一。
二、平面布置图
1.“乌丁段防洪工程设计情况表”,补充说明“恢复重建电灌泵站座数、装机容量、位处桩号”;“便民亲水踏步”座数、位处桩号;“上堤坡道”条数、位处桩号;“填塘压浸处理”处数、起讫桩号;“恢复重建灌溉渠道”条数、起讫桩号等本期防洪工程建设项目控制性内容。
表中“护岸工程”与“土堤加固工程”长度不能相加,予以更改。
2.“陂头段平面布置分幅图(1/3~3/3)”,补充标注“便民亲水踏步”位处桩号;补充标注护岸工程弯道段起讫桩号、弯道半径及弯道段转角值;采用表格形式,明晰列示控制点桩号位置及其坐标值,并据施工要求予以加密。
3.“新田段平面布置分幅图(1/4~4/4)”补充标注防洪堤中心线;补充标注“便民亲水踏步”位处桩号;补充标注“上堤坡道”布设位置;补充标注“恢复重建灌溉渠道”平面位置;补充标注护岸工程、防洪堤加固处理工程弯道段起讫桩号、弯道半径及弯道段转角值;采用表格形式,分别列示护岸工程、防洪堤加固工程控制点桩号位置及其坐标值,并据施工要求予以加密。
补充标注现状防洪堤临、背水坡坡脚线及灌溉渠道平面位置。
4.应据防洪堤渗流计算,合理确定背水侧水塘填塘压浸宽度,压浸盖重厚度一般不小于1.5m,予以复核。
5.补充标注水位尺;防汛物质存料场布设位置高程过低,一般洪水下即受淹浸,予以调整。
6.补充村民密集河段安全防护工程平面布置设计。
7.补充村民密集河段涉防洪堤、护岸工程排水、排污管(沟)道平面布置设计。
8.补充涉防洪堤、护岸工程溪沟口防护衬砌平面布置设计。
9.对河滩开阔、植被良好岸坡河段(新田段K3+480~K4+080)的防护设计予以优化。
三、纵断面图
1.“护岸工程纵断面图”,其栏目应增加“设计枯水位”、“现状河床底高程”;补充标注恢复重建电灌站、便民亲水踏步、排水、排污管(沟)道等位处桩号。
2.“新田段防洪堤纵断面图”,补充标注便民亲水踏步、上堤坡道、填塘压浸平台、排水、排污管(沟)道等位处桩号。
四、横断面图
1.横断面图桩号间距100m,不满足施工与计量要求,应据《水利水电工程测量规范》(SL197——2013)有关条款规定,予以加密。
2.布设于枯水平台内侧的C15砼脚槽基础位处设计枯水位以下,砼基础浇筑难以成形,宜予抬高,以保证C15砼脚槽干地施工。
3.对陂头段护岸工程左岸桩号K0+000—K0+200岸坡开挖再造设计断面予以比选优化,减少对天然稳定岸坡的扰动。
4.对非迎流顶冲、河滩开阔、植被良好的新田段左岸桩号K3+480—K4+080河段护岸设计作进一步踏勘、优化,尽可能保留现有水清岸绿生态自然岸坡,减少干砌石护岸结合抛石固脚长度。
5.“新田段横断面图(2/7—7/7)”,桩号堤K1+200—堤K1+700应补充标注恢复重建灌溉渠道、填塘压浸盖重平台横断面图设计,予以完善。
补充标注堤顶横坡坡度及方向。
五、电灌站(陂头段左岸桩号K1+825)
1.补充电灌站工程特性表,明确列示设计灌溉面积、设计流量、特征水位、设计扬程、水泵机组型号等,对吸出扬程予以复核。
2.“电灌站纵剖面图”,补充、完善进出水管道镇墩、支墩标注;进出水管道应采用铸铁管替代所设计PE管,予以调整;电动机与出水管轴线在同一纵剖面内,不合理,予以校正。
对进水池侧墙设计墙高予以复核,不应阻洪。
3.对电灌站泵房钢筋砼平板式筏形基础、进水池、出水池结构尺寸与配筋予以优化,以节约投资。
4.对机电设备检修吊装方式及配套设计予以优化,可取消所设置钢轨道;可取消布设于泵房内的集水井,调整为排水沟。
5.泵房机组布置“纵剖面图”与“平面图”不一致,予以校核、统一。
六、其它
1.本次提交的施工图有:施工图设计总说明;工程总体布置图;陂头段平面布置图(1/3—3/3);新田段平面布置图(1/4—4/4);陂头段护岸纵断面图;新田段护岸纵断面图;新田段防洪堤加固纵断面图;陂头段横断面设计图(1/5—5/5);新田段横断面图(1/7—7/7);踏步设计图;电灌站结构设计图、配筋图。
2.补充“主要工程量清单表”。
3.加强施工地质工作,检验、校正前期勘察成果。
4.对施工图中高程、单位、结构尺寸、配筋标注、文字说明作进一步校正。
请设计单位按上述审查意见对施工图进行补充、修改、完善。
