轻型井点降水专项施工方案

轻型井点降水专项施工方案

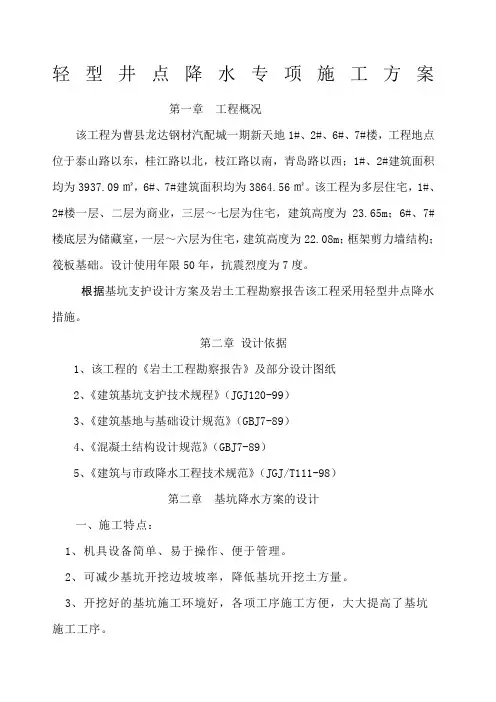

第一章 工程概略

依据基坑支护设计方案及岩土工程勘探报告该工程采纳轻型井点降水措

施。

第二章 设计依照

1、该工程的《岩土工程勘探报告》及部分设计图纸

2、《建筑基坑支护技术规程》( JGJ120-99)

3、《建筑基地与基础设计规范》( GBJ7-89)

4、《混凝土构造设计规范》( GBJ7-89)

5、《建筑与市政降水工程技术规范》( JGJ/T111-98 )

第二章 基坑降水方案的设计

一、施工特色:

1 、机具设备简单、易于操作、便于管理。

2 、可减少基坑开挖边坡坡率,降低基坑开挖土方量。

3 、开挖好的基坑施工环境好,各项工序施工方便,大大提升了基坑施工工序。

4 、开挖好的基坑内无水,相应的提升了基底的承载力。

5、在软土路基,地下水较为丰富的地段应用,有显然的施工成效。

6、拥有防备泥土大批流失的作用

二、基坑降水方案整体技术思路

依据该场所地下土层、粉质土层透水性差的性质和深度并减少降水成本,

拟采纳真空泵强盛的自吸力量抽取粉质土层水分,提升施工效率,用自动控制 轻型井点降水专项施工方案

轻型井点降水系统降水,达到阻截基坑外头地下水流入基坑的目的,进而知足

基础施工对降水的要求。

第四章 降水设备

1、井点设备的选择:

3、连结收:采纳内径 DN32的高压钢丝透明塑料管与集水总管连结。

5、采纳真空泵: 4KW

第五章 降水施工工艺

1、施工次序: 丈量放线→表皮第一层开挖→挖井点→沟槽冲孔→下设

吸水井点管→灌填粗砂滤料→铺设集水管→连结集水管与井→安装抽水设

备→试抽→正式抽水→第二次开挖→基础施工→撤退井管

3、利用 4KW高压水泵,经过软管与一根特制的ΦΦ 40 冲水管,插入

井点管,以防坍塌,集水管放入达成后,向孔内灌入少许粗砂,保证流水

通畅。

每根井点管埋设达成后应检查其渗水性能, 检查方法为, 在正常状况下,

井点口应有地下水向外冒出;不然从井点管口向管内灌清水,看守内水下

渗状况,假如下渗越快,说明该管质量优秀。

井点降水在使用时,要求不中断的连续抽水,真空泵旁侧一定配有备

用发电机,一但停电,立刻要进行恢复,不然可能造成基坑大面积坍塌,

井点降水的正惯例律是“先大后小,先混后清”不然应立刻检查纠正,在

降水过程中,要派专人观察水的流量,对井点系统的保护察看。

5、在水降至必定深度时候为了保证降水的深度,先开挖一小坑,观察

降水深度,后进行基础施工。

6、在基础施工完成后撤退降水井设备。 轻型井点降水专项施工方案

第六章 施工技术举措及质量保证举措

2、为保证场所内的大气降水不回灌到地表以下,用 150PVC管将集水总管

经过积淀池引致就近的市政排水井内。

3、井点降水设备进场, 在埋设井点以前,必要认真检查井点管及集水总管,发现破坏实时改换, 保证滤网完满。 井点管埋设以前, 用布头或麻丝堵住管口,免得埋设时杂物调入管内。

4、井孔冲成后应立刻拔出冲管插入井点管, 并在井点管与孔之间填砂滤层

以防孔壁坍塌。

5、每根井点管埋设后应实时查验渗水性能。 向管内注水时能很快下渗方为合格。

6、布设集水总管以前, 一定对集水总管进行冲洗, 并对其余部位进行检查

冲洗。井点管与集水总管之间用高压钢丝橡胶软管连结,保证其密闭性。

7、系统安装完成后一定实时试抽, 全面检查管路接头质量, 井点出水状况

和抽水机运转状况,配电装置和系统报警等能否功能正常,如发现漏气、死井

及控制无启动,应立刻办理。

8、试抽合格后,井点孔口到地面以下 2 米的深度范围内用粘性土填塞严实,

以防漏气。

9、开始抽水后一般不该停抽,时抽时停滤网易拥塞。

10、为保证水位降至设计标高,在每个降水机组均设一个水位监测孔,派

人值班发现状况实时上报。

11、井点降水施工应派人员 24 小时价班检查, 准时观察流量及水位降低情

况,并做好《轻型井点降水记录》,施工人员要做好《井点降水施工记录》等

降水资料采集整理。 轻型井点降水专项施工方案

12、表层土渗水性较强, 抽出的水又快速返回井内, 做好地表水排水系统,

防备雨水倒灌。

13、因为降水时间较长应准备备用发电机一台,若遇停电实时用发电机组

供电抽水,保证基坑降水成效达到设计要求。

第七章 地面防渗举措

1、严格控制基坑四周的用水滴。

2、基坑四周修建排水渠或管,防备人工或雨水流入坑内。

3、妥当办理各样管道渗漏水。

第八章 现场安全防备举措

1、坚持电气专业人员持证上岗,非电气专业人员禁止进行任何电气零件的

改换或维修。

2、成立对现场临电的检查制度,每周一定对现场临电做一次按期检查,并

做好相关记录。

3、设备安装后(线路敷设后),一定进行绝缘摇测,而后每一个礼拜对重

要设备、线路做一次绝缘摇测,要求雨后增添一次测试,并做好记录。

4、关于主要设备的漏电保护器一定进行按期检测,每周检查一次,关于性

能达不到要求的漏电保护器, 进行改换,并做好改换记录。 雨后增添一次测试,

并做好记录。

5、每日对现场临电进行巡视、维修,并成立巡视、维修工作记录。

6、检查、维修配电箱、开关箱时,一定将其前一级相应的电源开关分闸断

电,并悬挂停电标记牌,禁止带电作业。

第九章 注意事项

1 、土方发掘运输车道不设置井点,这不影响整体降水成效。 轻型井点降水专项施工方案

2 、在正式动工前,由电工实时办理用电手续,保证在抽水时期不断电。抽水应连续进行,特别是开始抽水阶段,时停时抽,会致使井点管的滤网堵塞。同时因为半途长时间停止抽水,造成地下水位上涨,会惹起土方边坡塌方等事故。

3 、轻型井点降水应常常进行检查, 其出水规律应 “先大后小, 先浑后清” 。若出现异样状况,应实时进行检查。

4 、在抽水过程中,应常常检查和调理离心泵的出水阀门以控制流水量,当地下水位降到所要求的水位后,要减少出水阀门的出水量,尽量使抽吸与排水保持平均,达到细水长流。

5 、真空度是轻型井点降水可否顺利进行降水的主要技术指数, 现场设专

人常常观察 若抽水过程中发现真空度不足,应立刻检查整个抽水系统有

无漏气环节,并应实时清除。

6 、在抽水过程中,特别是开始抽水时,应检查有无井点管淤塞的死井,可经过管内水流声、管子表面能否湿润等方法进行检查。如“死井”数目超出 10%,则严重影响降水成效,应实时采纳举措,采纳高压水频频冲刷办理。

7 、在打井点以前应勘察现场,采纳洛阳铲凿孔,若发现场内有旧基础、隐性墓地等应及清晨报。

9 、骨干管流水坡度流向水泵方向。

10 、基坑四周上部应挖好水渠,防备雨水流入基坑。
