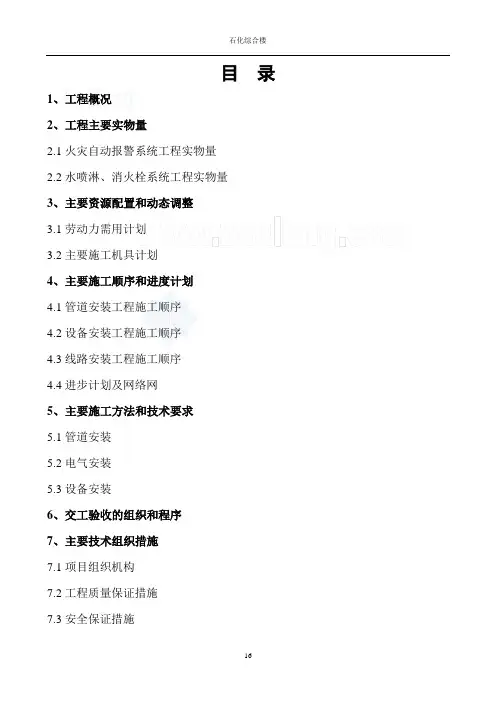

目录1、工程概况2、工程主要实物量2.1火灾自动报警系统工程实物量2.2水喷淋、消火栓系统工程实物量3、主要资源配置和动态调整3.1劳动力需用计划3.2主要施工机具计划4、主要施工顺序和进度计划4.1管道安装工程施工顺序4.2设备安装工程施工顺序4.3线路安装工程施工顺序4.4进步计划及网络网5、主要施工方法和技术要求5.1管道安装5.2电气安装5.3设备安装6、交工验收的组织和程序7、主要技术组织措施7.1项目组织机构7.2工程质量保证措施7.3安全保证措施7.4工期保证措施7.5成品及设备部件的保护措施8、物资管理9、竣工资料的编制9.1竣工资料的编制要求10、竣工资料目录1、工程概况1.1本工程为珠海某精密铜管有限公司生产区、住宅区一期室外生活给水、消防水管网及构筑物,详细内容厂区给水总平面图、给排水施工统一说明。
1.2消火栓及自动喷淋系统大厦消防给水设有消火栓系统和自动喷淋系统。
有消防水池及消防泵,为确保供水安全,分二路进水,初期火灾由屋顶水箱供水。
为确保最不利点水压,设有气压罐稳压装置。
自动喷淋系统设计用水量为30L/S,每层设有水流指示器及放水试验阀。
2、工程主要实物量2.1火灾自动报警系统实物量序号名称规格型号单位数量备注1 控制联动柜台 12 手动报警按钮套153 消火栓泵控制柜台 14 喷淋泵控制柜台 15 破玻按钮个226 钢管暗敷G15 米35607 钢管暗敷G25 米1108 双色屏蔽线RVVP2×1.0 米18209 双色双绞线ZR-BV-2.5米820010 警铃套2011 对讲电话插孔个2012 吸顶式扬声器个11413 紧急广播主机台 114 消防电话主机台 115 楼层显示盘台1016 消防报警主机台 117 烟感探测器套19118 感温探测器套 219 监视模块个3020 控制模块个2021 隔离模块个1022 压力开关个 22.2水喷淋和消火栓系统水幕系统实物量序号名称规格型号单位数量备注1 气压给水设备50DL8-10 套 12 消火栓水泵100DL32-15 台 23 喷淋水泵100DL32-15 台 24 角铁30×3吨 2.45 角铁40×4吨0.86 可曲挠接头DN150 个87 消火栓套408 水泵接合器SQ100 组 49 放水试验阀DN25 个1010 安全阀安装DN32 个 411 法兰闸阀DN50 个12 法兰闸阀DN70 个 313 法兰闸阀DN100 个 414 蝶阀DN100 个1015 止回阀DN150 个 416 过滤器DN150 个 217 法兰闸阀DN150 个818 消声止回阀DN150 个 419 超压排流阀套 220 减压阀DN150 个 221 自动排气阀DN25 个 222 镀锌钢管DN25 米224023 镀锌钢管DN32 米247524 镀锌钢管DN40 米18525 镀锌钢管DN50 米12326 镀锌钢管DN70 米12027 镀锌钢管DN80 米12428 镀锌钢管DN100 米65629 镀锌钢管DN125 米18130 镀锌钢管DN150 米53631 湿式报警阀DN150 套 132 水流指示器DN150 个1033 喷淋头下垂型个56034 喷淋头93度个 43、主要施工机具计划序号名称规格型号单位数量备注1 电动套丝机Q/34 台 22 台式钻床LT-13 台 13 液压弯管机WC-27-108 台 14 电动试压泵Gmg7a 台 15 切割机HLID-14 台 26 电焊机15KW 台 37 冲击钻2BK64ф16 台 48 手电钻台 29 气焊工具台 110 排气扇台 211 电锤钻台 112 打磨机台 113 倒链3t 个 214 液压接线钳把 115 潜水泵ф50台 116 无线对讲机台 4主要计量检验器具、仪表配备一览表序号名称规格型号单位数量备注1 条式水平仪500mm 把 42 兆欧表500v 台 13 兆欧表1000v 台 14 万用表DT-830 台 34、主要施工顺序和进度计划主要施工顺序:本工程总的施工顺序为:先室外后室内、先预制后安装、先主管后支管、先试压吹洗后防腐保温,先单机运转后联动试机。
水电消防工程施工组织设计范本一、项目概况本项目是大型商业综合体建设项目,包括商业、办公、住宅等多种功能。
水电消防工程是本项目的重要组成部分,负责建筑物的供水、供电、排水及消防系统的安装。
施工期为12个月,总投资为1.5亿元。
二、工程目标1.按照设计图纸和施工方案,按时完成水电消防工程的施工任务。
2.确保施工过程中的质量安全,保证建筑物的正常运行和使用。
3.合理组织人力、物力资源,优化施工流程,确保工期进度。
三、组织机构1.项目经理:负责整个项目的组织和协调,监督施工进展和质量安全。
2.工程部:分为水电工程组和消防工程组,分别负责水电系统和消防系统的施工和协调。
3.安全监督员:负责施工过程中的安全监督和指导。
4.质量监督员:负责施工过程中的质量监督和验收。
四、施工流程1.准备工作:(1)编制详细施工计划包括进度表、材料表和施工步骤;(2)组织开工前安全技术交底,确保施工人员具备相应的安全知识和操作技能;(3)安排施工人员和机械设备进场。
2.水电系统施工:(1)按照设计图纸和施工方案进行供水、供电、排水等系统的施工;(2)组织材料和设备的采购和送货,确保施工进度;(3)完成各项水电设备的安装和调试。
3.消防系统施工:(1)按照设计图纸和施工方案进行消防水系统、消防电气系统和自动喷水灭火系统的施工;(2)组织材料和设备的采购和送货,确保施工进度;(3)完成各项消防设备的安装和调试。
4.质量安全控制:(1)定期召开施工进展会议,及时沟通和解决施工中的问题;(2)执行安全措施,确保施工人员的人身安全;(3)严格按照质量标准进行质量检查和验收。
五、资源分配1.人力资源:(1)项目经理1名,负责项目的组织和协调;(2)工程部水电工程组10名,负责水电系统的施工和协调;(3)工程部消防工程组8名,负责消防系统的施工和协调;(4)安全监督员2名,负责安全监督和指导;(5)质量监督员2名,负责质量监督和验收。
2.物力资源:(1)施工车辆和机械设备,包括吊车、推土机、搅拌机等;(2)施工材料和设备,包括电线、水管、消防器材等。

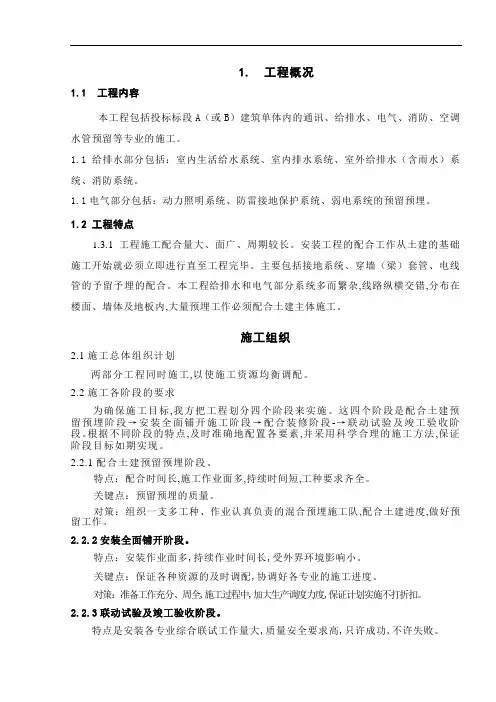

1. 工程概况1.1 工程内容本工程包括投标标段A(或B)建筑单体内的通讯、给排水、电气、消防、空调水管预留等专业的施工。
1.1给排水部分包括:室内生活给水系统、室内排水系统、室外给排水(含雨水)系统、消防系统。
1.1电气部分包括:动力照明系统、防雷接地保护系统、弱电系统的预留预埋。
1.2 工程特点1.3.1 工程施工配合量大、面广、周期较长。
安装工程的配合工作从土建的基础施工开始就必须立即进行直至工程完毕。
主要包括接地系统、穿墙(梁)套管、电线管的予留予埋的配合。
本工程给排水和电气部分系统多而繁杂,线路纵横交错,分布在楼面、墙体及地板内,大量预埋工作必须配合土建主体施工。
施工组织2.1施工总体组织计划两部分工程同时施工,以使施工资源均衡调配。
2.2施工各阶段的要求为确保施工目标,我方把工程划分四个阶段来实施。
这四个阶段是配合土建预留预埋阶段→安装全面铺开施工阶段→配合装修阶段-→联动试验及竣工验收阶段。
根据不同阶段的特点,及时准确地配置各要素,并采用科学合理的施工方法,保证阶段目标如期实现。
2.2.1配合土建预留预埋阶段。
特点:配合时间长,施工作业面多,持续时间短,工种要求齐全。
关键点:预留预埋的质量。
对策:组织一支多工种、作业认真负责的混合预埋施工队,配合土建进度,做好预留工作。
2.2.2安装全面铺开阶段。
特点:安装作业面多,持续作业时间长,受外界环境影响小。
关键点:保证各种资源的及时调配,协调好各专业的施工进度。
对策:准备工作充分、周全,施工过程中,加大生产调度力度,保证计划实施不打折扣。
2.2.3联动试验及竣工验收阶段。
特点是安装各专业综合联试工作量大,质量安全要求高,只许成功,不许失败。
关键点:工作的计划性,决策的统一性。
对策:成立交工验收领导小组,和业主、总包方及监理方共同制定详细的交工验收计划(包括交竣工资料整理、装订、交付计划),组织精干的调试作业队,明确所有参战人员的职责和工作程序,确保工程一次性调试成功。

完整版厂房消防水电工程施工组织设计方案一、项目概况二、工程范围本次施工的主要工程范围包括:1.水电工程:安装水泵、水箱、水管道等设备,布置照明电缆、插座、开关等。
2.消防工程:安装火灾报警系统、灭火器、喷淋系统等消防设备。
三、施工组织1.施工组织原则(1)合理安排施工进度,确保施工质量和安全。
(2)合理安排人力资源,提供足够的工人和技术人员。
(3)确保施工现场的卫生和环境安全。
(4)施工期间与相关单位进行良好的沟通与协调。
2.组织机构(1)项目经理:负责整个工程的施工组织和管理。
(2)施工队长:负责具体施工任务的安排和协调。
(3)技术人员:负责工程技术管理和质量控制。
(4)安全员:负责施工现场的安全管理和事故预防。
(5)劳务工人:负责具体施工任务的执行。
四、施工方案1.水电工程施工方案:(1)制定施工进度计划,明确各项施工任务的时间节点。
(2)按照施工图纸要求,安装水泵、水箱、水管道等设备。
(3)布置照明电缆、插座、开关等。
(4)进行电力系统测试和调试,确保设备正常工作。
2.消防工程施工方案:(1)制定施工进度计划,明确各项施工任务的时间节点。
(2)安装火灾报警系统、灭火器、喷淋系统等消防设备。
(3)进行消防系统测试和调试,确保设备正常运行。
(4)进行消防演习,提高员工的防火意识和应急能力。
五、安全措施1.施工现场设置围挡,确保外人无法进入施工区域。
2.施工人员必须穿戴好安全帽、安全鞋和防护服。
3.施工现场设有消防器材,以应对突发火灾。
4.安全员负责施工现场的安全管理和事故预防。
六、质量控制1.施工前对各项材料进行检查,确保材料的质量符合要求。
2.施工过程中严格按照施工图纸和施工规范进行施工。
3.验收施工质量,确保工程达到设计要求。
4.及时处理施工中发现的质量问题,确保施工质量。
七、环境保护1.施工现场保持整洁,及时清理垃圾和建筑废料。
2.严禁在施工现场倾倒废弃物和污水,保护环境。
3.使用低碳环保材料,减少对环境的污染。

目录第一章工程概况及编制说明 (1)第一节工程概况.................................................. 错误!未定义书签。
第二节施工方案编制依据 (4)第二章施工总体部署 (6)一、总体施工程序 (6)二、各分部分项工程施工工序总原则 (6)三、总体施工要求 (6)第三章施工组织 (7)一、组织机构的设置 (7)二、施工人员配备计划 (7)三、主要施工设备机具需用计划表 (8)四、施工材料投入计划 (10)五、施工进度计划 (11)第四章各分部分项施工方案及施工方法 (11)第一节电气工程的施工方法及工序安排 (11)第二节给排水工程的施工方法及工序安排 (17)第三节消防喷淋工程施工方法及工序安排 (27)第四节通风防排烟工程工方法及工序安排 (36)第五章工程质量管理措施 (41)一、施工准备 (41)二、技术交底 (41)三、施工质量保证措施 (41)四、工期保证措施 (43)五、现场的材料管理措施 (43)六、成品保护 (44)第六章安全文明施工及季节保护措施 (45)第一节安全生产保证措施 (45)第二节文明施工保证措施 (47)第三节季节施工保证措施 (52)第一章工程概况及编制说明二、安装工程简况:(一)、电气工程负荷分类(本工程室外消防用水量25L/s):各电力负荷均为三级负荷。
供电电源,从室外箱变引来一路220/380V电源,供给本楼照明及空调用电,设备用房电源单独引入。
本工程供电方式:配电干线采用放射式与树干式相结合的供电方式;动力负荷采用树干式供电。
对消防设备用电采用双电源末端自动互投。
1、电气设备安装:配电箱在电气竖井内、设备间及剪力墙上均采用挂墙明装箱,距地1.6m;其它未注明均为嵌墙暗装箱,距地1.6m安装,电气设备安装:配电箱在电气竖井内、设备间及剪力墙上均采用挂墙明装箱,距地1.6m;其它未注明均为嵌墙暗装箱,距地1.6m 安装,本工程所选插座均为安全型,剩余电流保护器采用电磁式。
目录第一章工程概况............................................ ..2第一章工程部署 (3)第三章主要施工方法......................... . (15)第四章工程质量保证措施.................................. ..51第五章创标准文明化工地..................................... ..52第六章成品保护措施........................................ ..57第七章与土建配合措施.................................... ..59第八章竣工后的保修服务.................................. (59)1 .工程概况1.1工程概述珠海市横琴香洲埠文化院街工程是由珠海景富旅游开发有限公司开发;四川省川建勘察设计院进行地质勘察;北京东方华太建筑设计工程有限责任公司设计;珠海品成建设有限公司监理;成都地方建筑机械化工程有限公司承建;珠海市工程建设质量监督站进行质量监督。
该工程设计地下一层为辅助用房、停车及公共交通。
地上28栋单体为1-3层的居、商仿古文化院街和4栋13层的高层住宅建筑,桩基+承台+抗浮板基础、全框架结构,建筑面积约93802.84平方米,其中地下室43105平方米。
珠海市位于珠江口伶仃洋西岸,濒临南海,地处低纬;横琴岛位于珠海市陆域东南部,毗邻港澳;香洲埠文化院街工程位于横琴岛中心沟北区。
场地原始地貌地形平坦,属于海陆交互相沉积地貌,前期为渔业养殖围。
拟建工程的西侧中心大道、南侧横琴大道现已建成,东侧及北侧为地块相交的待建市政道路,交通便利。
该地冬夏季风交替明显,年内最热7月份平均气温为38.5 C;最冷1月份平均气温14.5 C,属南亚热带海洋性季风气候;年平均风速为3.3m/s,累年最大风速超过12级,出现在8〜10月;年降雨量介于1700〜2200mn之间,主要集中在4〜9月,占年总降雨量的84%; 10月到次年3月为旱季,仅占年降雨量的16%。

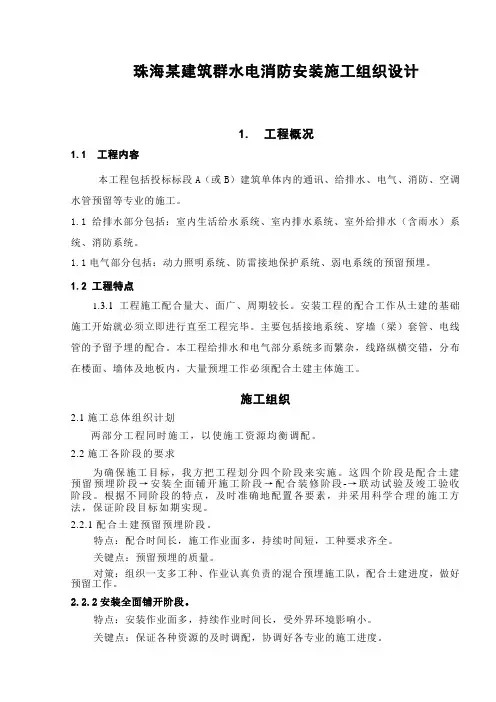

珠海某建筑群水电消防安装施工组织设计1. 工程概况1.1 工程内容本工程包括投标标段A(或B)建筑单体内的通讯、给排水、电气、消防、空调水管预留等专业的施工。
1.1给排水部分包括:室内生活给水系统、室内排水系统、室外给排水(含雨水)系统、消防系统。
1.1电气部分包括:动力照明系统、防雷接地保护系统、弱电系统的预留预埋。
1.2 工程特点1.3.1 工程施工配合量大、面广、周期较长。
安装工程的配合工作从土建的基础施工开始就必须立即进行直至工程完毕。
主要包括接地系统、穿墙(梁)套管、电线管的予留予埋的配合。
本工程给排水和电气部分系统多而繁杂,线路纵横交错,分布在楼面、墙体及地板内,大量预埋工作必须配合土建主体施工。
施工组织2.1施工总体组织计划两部分工程同时施工,以使施工资源均衡调配。
2.2施工各阶段的要求为确保施工目标,我方把工程划分四个阶段来实施。
这四个阶段是配合土建预留预埋阶段→安装全面铺开施工阶段→配合装修阶段-→联动试验及竣工验收阶段。
根据不同阶段的特点,及时准确地配置各要素,并采用科学合理的施工方法,保证阶段目标如期实现。
2.2.1配合土建预留预埋阶段。
特点:配合时间长,施工作业面多,持续时间短,工种要求齐全。
关键点:预留预埋的质量。
对策:组织一支多工种、作业认真负责的混合预埋施工队,配合土建进度,做好预留工作。
2.2.2安装全面铺开阶段。
特点:安装作业面多,持续作业时间长,受外界环境影响小。
关键点:保证各种资源的及时调配,协调好各专业的施工进度。
对策:准备工作充分、周全,施工过程中,加大生产调度力度,保证计划实施不打折扣。
2.2.3联动试验及竣工验收阶段。
特点是安装各专业综合联试工作量大,质量安全要求高,只许成功,不许失败。
关键点:工作的计划性,决策的统一性。
对策:成立交工验收领导小组,和业主、总包方及监理方共同制定详细的交工验收计划(包括交竣工资料整理、装订、交付计划),组织精干的调试作业队,明确所有参战人员的职责和工作程序,确保工程一次性调试成功。

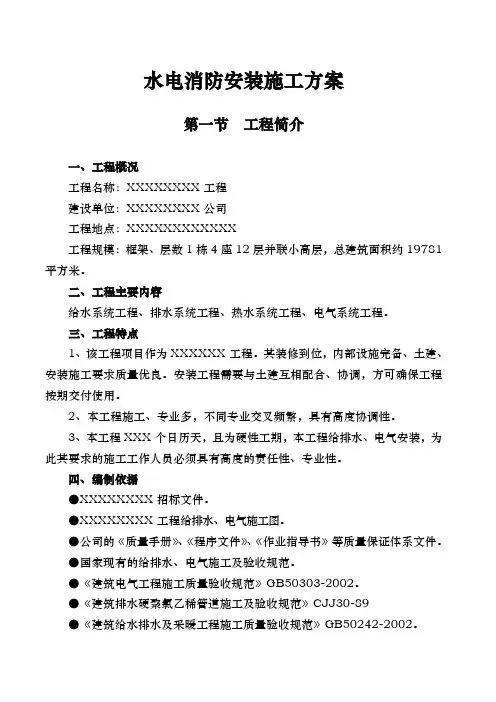

水电消防安装施工方案第一节工程简介一、工程概况工程名称:XXXXXXXX工程建设单位:XXXXXXXX公司工程地点:XXXXXXXXXXXX工程规模:框架、层数1栋4座12层并联小高层,总建筑面积约19781平方米。
二、工程主要内容给水系统工程、排水系统工程、热水系统工程、电气系统工程。
三、工程特点1、该工程项目作为XXXXXX工程。
其装修到位,内部设施完备、土建、安装施工要求质量优良。
安装工程需要与土建互相配合、协调,方可确保工程按期交付使用。
2、本工程施工、专业多,不同专业交叉频繁,具有高度协调性。
3、本工程XXX个日历天,且为硬性工期,本工程给排水、电气安装,为此其要求的施工工作人员必须具有高度的责任性、专业性。
四、编制依据●XXXXXXXX招标文件。
●XXXXXXXX工程给排水、电气施工图。
●公司的《质量手册》、《程序文件》、《作业指导书》等质量保证体系文件。
●国家现有的给排水、电气施工及验收规范。
●《建筑电气工程施工质量验收规范》GB50303-2002。
●《建筑排水硬聚氯乙稀管道施工及验收规范》CJJ30-89●《建筑给水排水及采暖工程施工质量验收规范》GB50242-2002。
第二节工程管理目标及组织机构一、管理目标质量目标:工程竣工交验一次性合格率100%,确保达到优良工程标准。
工期目标:保证按总工期要求。
安全目标:安全事故为零。
二、管理原则在项目部的统一领导下,严格按照合同精神,对本工程推行项目法管理。
由项目部实行“统一组织、统一协调、统一结算”的三统一原则。
本工程将在ISO9001标准所规范的质量保证体系下,推行全面计划管理,全面质量管理,材料管理及施工技术事件控制等现代化的管理方法,确保管理目标的实现。
1、实行项目法管理项目经理是公司的全权代表,设置项目的组织机构,对项目实行质量、进度、成本控制,负责履行合同。
项目经理参与组织编制施工组织设计,根据国家法规和有关标准、规范以及项目的特点、重点,依照公司的经营宗旨和质量方针,制订质量保证措施,安全文明施工等其他技术措施,编制施工计划安排进度,做好动态管理,每周召开生产协调会,解决生产和技术问题,合理调配劳动力,做到进度、质量两不误。
珠海某建筑群水电消防安装施工组织设计
1.1 工程内容
本工程包括投标标段 A (或B )建筑单体内的通讯、给排水、电气、消防、空调
水管预留等专业的施工。
给排水部分包括:室内生活给水系统、室内排水系统、室外给排水(含雨水)系
电气部分包括:动力照明系统、防雷接地保护系统、弱电系统的预留预埋。
1.3.1 工程施工配合量大、面广、周期较长。
安装工程的配合工作从土建的基础 施工开始就必须立
即进行直至工程完毕。
主要包括接地系统、穿墙(梁)套管、电线 管的予留予埋的配合。
本工程给排水和电气部分系统多而繁杂,线路纵横交错,分布 在楼面、墙体及地板内,大量预埋工作必须配合土建主体施工。
施工组织
2.1 施工总体组织计划
两部分工程同时施工,以使施工资源均衡调配。
2.2 施工各阶段的要求 为确保施工目标,我方把工程划分四个阶段来实施。
这四个阶段是配合土建
预留预埋阶段-安装全面铺开施工阶段-配合装修阶段--联动试验及竣工验收 阶段。
根据不同阶段的特点,及时准确地配置各要素,并采用科学合理的施工方 法,保证阶段目标如期实现。
1.
工程概况
1.1 统、 消防系统。
1.1 1.2 工程特点
2.2.1 配合土建预留预埋阶段。
特点:配合时间长,施工作业面多,持续时间短,工种要求齐全。
关键
点:预留预埋的质量。
对策:组织一支多工种、作业认真负责的混合预埋施工队,配合土建进度,做好预留工作。
2.2.2安装全面铺开阶段。
特点:安装作业面多,持续作业时间长,受外界环境影响小。
关键点:保证各种资源的及时调配,协调好各专业的施工进度。
对策:准备工作充分、周全,施工过程中,加大生产调度力度,保证计划实施不打折扣。
2.2.3联动试验及竣工验收阶段。
特点是安装各专业综合联试工作量大,质量安全要求高,只许成功,不
许失败。
关键点:工作的计划性,决策的统一性。
对策:成立交工验收领导小组,和业主、总包方及监理方共同制定详细的交工验收计划(包括交竣工资料整理、装订、交付计划),组织精干的调试作业队,明确所有参战人员的职责和工作程序,确保工程一次性调试成功。
2.3施工力量部署
2.3.1部署原则
2.3.1.1组织分段施工。
以地上部分为重点作业段、地下部分为次重点作业段、总平面施工为一般作业段,分段组织施工,综合安排安装项目和安装进度。
2.3.1.2集中力量保重点。
集中人力、资金、物资、机具等资源,并强化现场管理和组织协调工作,充分保证地上部分施工的工期和质量。
2.3.1.3组织配合施工,穿插作业。
本工程施工配合量大面广,如:穿线管、电气盒、穿墙(梁)套管等的预留预埋,土建、安装之间及安装内部各工种之间须互创施工条件,确保工程总工期目标的实现。
2.3.1.4推行先进的施工方法和施工机具。
施工中大量采用电动、液动小型工具,垂直运输尽量采用机械吊装,加大管道等的预制深度,提高机械化、工厂化施工水平和工效。
2.3.2施工力量布署
3 个施工队。
安装工程各阶段劳动力计划按专业分成管道施工队、检测调试队等
2.3.2.1 给排水工程组织一个管道施工队,下设两个班组,第一组负责B 标段一、
、三号组合(或A 标段五、十号组合)建筑内含地库的给排水消防工程的安装;第二组负责B 标段四、六、七号(或A 标段八、九、十一、十二号组合)建筑内的给排水消防工程的安装。
