第1篇任务单编号:2023-LS-001项目名称:XX小区绿化及配套设施工程施工地点:XX市XX区XX小区施工单位:XX工程劳务队一、任务概述1. 工程背景:为提升XX小区居住环境,满足居民休闲娱乐需求,现需对该小区进行绿化及配套设施施工。
2. 施工内容:主要包括绿化种植、景观小品安装、道路铺设、照明设施安装等。
3. 施工期限:自2023年4月1日至2023年6月30日。
二、具体施工任务及要求1. 绿化种植(1)种植区域:小区内所有绿化区域。
(2)种植植物:乔木、灌木、地被植物等,具体品种及数量详见附件《绿化植物清单》。
(3)种植要求:严格按照设计方案进行,确保植物生长环境适宜,种植密度合理,景观效果美观。
(4)施工时间:2023年4月1日至2023年4月15日。
2. 景观小品安装(1)安装区域:小区内各景观节点。
(2)安装内容:石桌、石凳、花架、雕塑等。
(3)安装要求:确保安装位置准确,结构稳固,外观整洁,与周边环境协调。
(4)施工时间:2023年4月16日至2023年4月30日。
3. 道路铺设(1)铺设区域:小区内主要道路及人行道。
(2)铺设材料:沥青混凝土、水泥混凝土等。
(3)铺设要求:道路平整、坚实,排水畅通,符合设计要求。
(4)施工时间:2023年5月1日至2023年5月15日。
4. 照明设施安装(1)安装区域:小区内道路、绿化区域、停车场等。
(2)安装内容:太阳能路灯、庭院灯、景观灯等。
(3)安装要求:确保照明设施安装牢固,亮度适宜,美观大方。
(4)施工时间:2023年5月16日至2023年5月31日。
三、施工安全及质量管理1. 施工过程中,严格遵守国家有关安全生产法律法规,确保施工安全。
2. 施工质量符合国家相关标准及设计要求,确保工程质量。
3. 施工期间,加强施工现场管理,保持现场整洁,减少对周边居民的影响。
四、其他事项1. 施工单位应按时完成各项施工任务,确保工程按期交付。
2. 施工过程中,如遇特殊情况需调整施工计划,应提前与甲方沟通,取得同意。

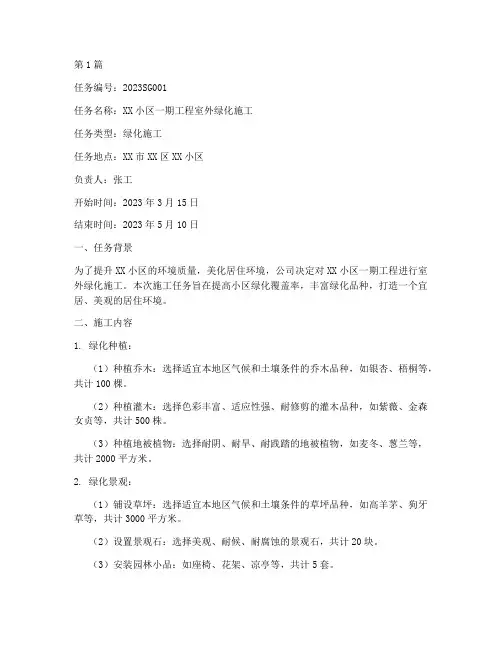

第1篇任务编号:2023SG001任务名称:XX小区一期工程室外绿化施工任务类型:绿化施工任务地点:XX市XX区XX小区负责人:张工开始时间:2023年3月15日结束时间:2023年5月10日一、任务背景为了提升XX小区的环境质量,美化居住环境,公司决定对XX小区一期工程进行室外绿化施工。
本次施工任务旨在提高小区绿化覆盖率,丰富绿化品种,打造一个宜居、美观的居住环境。
二、施工内容1. 绿化种植:(1)种植乔木:选择适宜本地区气候和土壤条件的乔木品种,如银杏、梧桐等,共计100棵。
(2)种植灌木:选择色彩丰富、适应性强、耐修剪的灌木品种,如紫薇、金森女贞等,共计500株。
(3)种植地被植物:选择耐阴、耐旱、耐践踏的地被植物,如麦冬、葱兰等,共计2000平方米。
2. 绿化景观:(1)铺设草坪:选择适宜本地区气候和土壤条件的草坪品种,如高羊茅、狗牙草等,共计3000平方米。
(2)设置景观石:选择美观、耐候、耐腐蚀的景观石,共计20块。
(3)安装园林小品:如座椅、花架、凉亭等,共计5套。
3. 绿化养护:(1)制定绿化养护方案,包括浇水、施肥、修剪、病虫害防治等。
(2)建立绿化养护档案,记录养护情况。
三、施工要求1. 施工人员需具备相关资质,熟悉绿化施工技术。
2. 施工过程中,严格按照设计方案和施工规范进行操作。
3. 确保绿化种植品种、数量、规格符合设计要求。
4. 绿化景观小品安装位置、角度、高度应符合设计要求。
5. 施工过程中,注意安全防护,确保施工人员人身安全。
6. 施工过程中,遵守环境保护规定,减少对周边环境的影响。
四、施工进度安排1. 第1周:完成绿化种植前的准备工作,如场地平整、排水系统设置等。
2. 第2-4周:完成乔木、灌木、地被植物的种植工作。
3. 第5-6周:完成草坪铺设、景观石设置、园林小品安装等工作。
4. 第7-8周:进行绿化养护,确保绿化植物成活。
5. 第9-10周:完成绿化工程验收,交付使用。
班组施工任务书
1、施工任务书是考核班组任务完成情况、计算报酬的依据,是加强企
业管理的一项重要基础工作。
2、班组施工任务每日由项目部在班前会议下达,当日施工结束由每个
班组班长按实际完成情况填写,项目部各相关人员签字后交项目部保存,项目结束作为竣工资料存档。
3、实际完成工程量主要包括钢磨面积、灰磨面积、各型号钻孔累计长
度、各型号植筋累计长度、各型号粘钢面积、各型号粘布面积、界面处理面积、安装模板面积、绑扎钢筋重量、钢结构重量、焊缝长度、混凝土方数等在加固施工活动中发生的可以计量的内容。
4、主材包括各种粘结胶、碳纤维布、钢材、无机料等在各项加固施工
工艺中使用的材料数量。
辅材包括手套、口罩、各型号磨片、各型号钻头等在施工过程中消耗的辅助用品数量。
5、填制方式见样表。
施工任务单
施工任务单
施工任务单
施工任务单
施工人员施工前,了解图纸轴线、分格尺寸、标高、技术要求、施工要点、材料用途、进入施工现场必须戴好安全帽,系好帽扣,高空作业必须系上安全带,注意安全用电,电线不准乱拖乱拉,电源线均应架空扎牢,施工现场严禁吸烟、乱丢垃圾,严禁材料乱堆乱放,注意成品保护。
每天项目工长及核算员检查每天完成的数量、质量。
安全员、质量员检查监督施工质量及安全生产执行情况。
本任务书签发后,施工班组必须保质保量完成。
如未按照上述任务书所规定的日期完成施工任务的,将按每延误一天罚款500 元进行处罚,因此所造成的其他一切损失,由该施工班组承担。
施工班组长确认签
字
完成质量合格以上
安全文明生产情况合格以上
施工员意见:
年月日
工段长意见:
年月日。
施工任务单
工程名称:编号:№□□□□□任务名称施工日期20 年月日至20 年月日
施工班组施工部位
任务内容
备注:
施工人员施工前,了解图纸轴线、分格尺寸、标高、技术要求、施工要点、材料用途、进入施工现场必须戴好安全帽,系好帽扣,高空作业必须系上安全带,注意安全用电,电线不准乱拖乱拉,电源线均应架空扎牢,施工现场严禁吸烟、每天施工必须落手清,严禁材料乱堆乱放,注意成品保护。
每天项目工长及核算员检查每天完成的数量、质量。
安全员、质量员检查监督施工质量及安全生产执行情况。
本任务书签发后,施工班组必须保质保量完成。
如未按照上述任务书所规定的日期完成施工任务的,将按每延误一天罚款元进行处罚,因此所造成的其他一切损失,由该施工班组承担。
施工班组长确认签字
完成质量
安全文明生产情况
项目工长意见:
年月日核算员意见:
年月日
技术负责人意见:
年月日项目经理意见:
年月日。
施工任务单□□□□□:№ 工程名称:编号任务名称施工日期 20 年月日至20 年月日施工班组施工部位任务内容备注:施工人员施工前,了解图纸轴线、分格尺寸、标高、技术要求、施工要点、材料用途、进入施工现场必须戴好安全帽,系好帽扣,高空作业必须系上安全带,注意安全用电,电线不准乱拖乱拉,电源线均应架空扎牢,施工现场严禁吸烟、每天施工必须落手清,严禁材料乱堆乱放,注意成品保护。
每天项目工长及核算员检查每天完成的数量、质量。
安全员、质量员检查监督施工质量及安全生产执行情况。
本任务书签发后,施工班组必须保质保量完成。
如未按照上述任务书所规定的日期完成施工任务的,将按每延误一天罚款元进行处罚,因此所造成的其他一切损失,由该施工班组承担。
施工班组长确认签字完成质量安全文明生产情况项目工长意见:核算员意见:年月日年月日技术负责人意见:项目经理意见:年月日年月日。
每日施工任务单
工程名称:西安前海人寿金融中心项目外立面装修工程项目部编号:LD/QH/D6/00001
任务名称施工日期2016年月日至2016年月日施工班组施工部位
任务具体内容
今天上岗作业人数:
备注:施工人员施工前,了解图纸轴线、分格尺寸、标高、技术要求、施工要点、材料用途、进入施工现场必须戴好安全帽,系好帽扣,高空作业必须系上安全带,注意安全用电,电线不准乱拖乱拉,电源线均应架空扎牢,施工现场严禁吸烟、每天施工必须落手清,严禁材料乱堆乱放,注意成品保护。
每天项目工长及核算员检查每天完成的数量、质量。
安全员、质量员检查监督施工质量及安全生产执行情况。
本任务书签发后,施工班组必须保质保量完成。
如未按照上述任务书所规定的日期完成施工任务的,将按每延误一天罚款500 元进行处罚,因此所造成的其他一切损失,由该施工班组承担。
施工班组长确认签字
完成质量情况
参考材料
安全文明生产情况
项目工长意见:
年月日预算员意见:
年月日
技术负责人意见:
年月日项目经理意见:
年月日
参考材料。
班组工作任务单
1、北区渗滤池结构全部完成时间2017年2月13日,需要木工7人,钢筋工4人,杂工3人。
2、南区渗滤池结构全部完成时间2017年2月13日,需用木工7人,钢筋工4人,杂工3人。
3、北区木平台钢筋混凝土结构全部完成时间2017年2月14日全部完成,需用木工4人,钢筋工3人,杂工2人。
4、南区木平台钢筋混凝土结构全部完成时间2017年2月14日全部完成,需用木工4人,钢筋工3人,杂工2人。
5、北区旱溪、坐墙、木栈道毛石挡墙砌筑2017年2月17日完成80米,需用石工8人,杂工5人。
6、南区旱溪、坐墙、木栈道毛石挡墙砌筑2017年2月17日完成80米,需用石工8人,杂工5人。
以上节点班组严格按照计划全部完成,任何一个单项没有完成,罚款5000元。
重庆建工第三建设有限责任公司
国博中心海绵城市改造工程二期
项目部
2017年2月9日。
