吊轨梁施工技术交底
- 格式:doc
- 大小:50.01 KB
- 文档页数:5

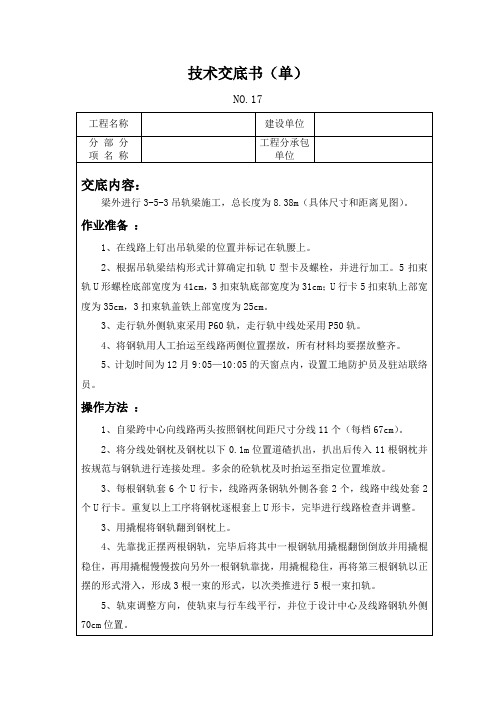

技术交底书(单)
NO.17
9、用套筒扳手连接U形卡和轨束梁。
质量标准及要求:
1、轨束梁钢轨在使用前必须进行探伤检测。
2、扣件U形螺栓及盖铁连接必须采用弹簧垫圈及平垫圈。
3、U形螺栓为φ22的圆钢,U形卡用钢板必须使用厚度为6mm的Q235钢。
4、扣轨用钢枕必须为标准钢枕。
5、U形卡必须牢固套住钢枕,在架空开挖时,必须清除U形卡与钢枕之间的道碴等杂物。
6、扣轨完毕后,轨束梁U形卡顶面不得超过走行轨面20mm(建筑界限为线路中心线两侧1.4m范围,高度不超过25mm)。
安全注意事项:
1、上道作业必须统一指挥,所有作业人员必须穿着黄背心。
2、在慢行情况下,穿钢枕时,必须加强防护本地段处。
弯道必须有驻站防护员和区间,现场防护员到位后,才能进行作业,没有到位禁止上道作业。
3、钢枕穿好后,组装时,应对称组装禁止装好一面在装另一面,扣件螺栓必须上齐上紧,在道心内的轨束两端必须制作锁头,固定在钢轨和轨枕上,防止轨束松动,影响行车
4、组装后,负责线路养护人员对线路轨距水平方向进行确认。
附件:1、吊轨梁示意图
项目经理/日期:总工/日期:
技术主管/日期:安全员/日期:
接收人/日期:
说明:此表可作为施工过程培训记录。
一、交底目的为确保吊梁安装、使用过程中的安全,提高施工人员的安全意识和操作技能,防止安全事故的发生,特进行本次安全技术交底。
二、交底内容1. 吊梁基本知识- 吊梁定义:吊梁(包括承载梁及连接索具)是对被吊物吊运的专用横梁吊具。
- 吊梁标准:根据中华人民共和国机械行业标准重型机械通用技术条件JB/T5000.1-5000.15-1998。
2. 吊梁安装要求- 安装前,应检查吊梁的结构完整性,确保无变形、裂纹等缺陷。
- 根据吊梁的设计载荷和跨度,选择合适的支撑点,确保吊梁稳定。
- 吊梁安装过程中,应避免碰撞、扭曲等损伤。
- 安装完毕后,进行试吊,确认吊梁无异常情况。
3. 吊梁使用注意事项- 吊运前,检查吊梁的连接部位是否牢固,索具是否完好。
- 根据吊运物品的重量和形状,选择合适的吊点。
- 吊运过程中,严禁超载使用吊梁。
- 吊运速度应平稳,避免急停、急转等操作。
- 吊运高度超过2米时,应设置安全防护措施。
- 吊运过程中,严禁人员站在吊梁下方。
4. 吊梁维护保养- 定期检查吊梁的磨损情况,发现异常及时更换。
- 保持吊梁表面的清洁,防止锈蚀。
- 定期对吊梁进行保养,确保其处于良好状态。
三、安全操作规程1. 吊梁安装、使用前,必须进行安全技术交底,使所有施工人员充分了解安全操作规程。
2. 施工人员必须穿戴符合安全要求的防护用品,如安全帽、安全带、防护眼镜等。
3. 施工现场设置明显的警示标志,提醒施工人员注意安全。
4. 吊运过程中,现场负责人应指派专人负责指挥,确保吊运安全。
5. 施工过程中,如发现安全隐患,应立即停止作业,排除隐患后方可继续施工。
四、应急处置1. 发生吊梁断裂、吊运物品坠落等事故时,立即停止作业,并上报相关部门。
2. 确保事故现场安全,防止次生事故发生。
3. 对受伤人员进行救治,并协助相关部门进行调查处理。
五、交底总结通过本次安全技术交底,使施工人员充分了解了吊梁的安全操作规程和注意事项,提高了安全意识。
一、交底目的为确保工梁吊装作业安全、顺利进行,特进行安全技术交底,使所有参与人员充分了解吊装作业的安全要求、操作规程和注意事项,提高安全意识,预防事故发生。
二、交底内容1. 作业人员安全要求(1)作业人员必须经过专业培训,取得相应资格证书,熟悉吊装作业操作规程。
(2)作业人员必须遵守安全生产规章制度,服从现场指挥。
(3)作业人员应穿戴符合安全要求的防护用品,如安全帽、安全带、防滑鞋等。
2. 吊装设备安全要求(1)吊装设备必须符合国家相关标准和规定,经检验合格后方可使用。
(2)吊装设备在使用前应进行全面检查,确保设备完好、性能稳定。
(3)吊装设备操作人员应持证上岗,熟悉设备性能和操作规程。
3. 吊装现场安全要求(1)吊装现场应设置明显的警示标志,禁止无关人员进入危险区域。
(2)吊装区域应保持整洁、平整,确保吊装作业顺利进行。
(3)吊装现场应设置安全警戒线,防止人员误入危险区域。
4. 吊装作业安全注意事项(1)吊装前,应对吊装设备、吊索具、吊装平台等进行全面检查,确保其符合安全要求。
(2)吊装作业前,应召开班前会,明确吊装作业任务、安全注意事项和应急预案。
(3)吊装过程中,应确保吊装设备、吊索具、吊装平台等处于稳定状态,防止发生倾覆、坠落等事故。
(4)吊装作业过程中,应密切关注吊装设备的运行状态,发现异常情况立即停止作业,及时排除故障。
(5)吊装作业过程中,严禁酒后作业、疲劳作业,确保操作人员精力充沛。
(6)吊装作业过程中,应严格执行“十不吊”原则,即:- 吊装设备未经验收合格或存在故障;- 吊装设备超载;- 吊装设备吊索具损坏;- 吊装设备吊装平台不稳定;- 吊装设备吊装区域不安全;- 吊装设备操作人员无证上岗;- 吊装设备操作人员酒后作业;- 吊装设备吊装过程中发现异常;- 吊装设备吊装过程中发生故障;- 吊装设备吊装过程中发生意外。
5. 应急预案(1)发生吊装事故时,应立即停止作业,组织人员抢救受伤人员,并迅速上报相关部门。
一、交底目的为确保轨道吊装作业安全、高效地进行,特制定本安全技术交底,明确吊装作业过程中的安全注意事项、操作规程及应急处理措施。
二、交底对象本交底适用于参与轨道吊装作业的所有人员,包括施工管理人员、操作人员、辅助人员等。
三、交底内容1. 作业前的准备工作(1)认真阅读施工方案、作业指导书,了解吊装作业的工艺流程、操作步骤及安全注意事项。
(2)对吊装设备、吊具、索具进行全面检查,确保其完好、可靠。
(3)对作业现场进行清理,消除安全隐患,确保作业环境安全。
2. 吊装作业安全注意事项(1)吊装作业前,应进行风险评估,制定相应的预防措施。
(2)吊装作业过程中,严格遵守“十不吊”原则,即:- 吊物重量不明或不清时,不吊;- 吊物捆绑不牢固,不吊;- 吊钩存在缺陷,不吊;- 吊装设备、吊具、索具等存在缺陷,不吊;- 吊装作业现场人员众多,不吊;- 雷雨、大雾、六级以上大风等恶劣天气,不吊;- 作业现场光线不足,不吊;- 吊装作业现场有易燃、易爆物品,不吊;- 作业现场有电气设备,不吊;- 未经作业负责人同意,不吊。
(3)吊装作业过程中,严格遵循指挥信号,严禁违章操作。
(4)吊装作业现场设置警戒线,危险点设专人监护,非作业人员不得进入。
(5)高空作业人员必须佩戴安全带,安全带生根处应做到高挂低用,确保安全可靠。
(6)吊装作业过程中,注意观察吊物动态,发现异常情况立即停止作业,并及时报告。
3. 应急处理措施(1)吊装作业过程中,如发生吊物脱落、吊具损坏等事故,应立即停止作业,并采取相应措施进行处理。
(2)如发生人员受伤,应立即进行现场急救,并及时拨打120急救电话。
(3)如发生火灾、爆炸等事故,应立即报告,并采取相应措施进行扑救。
四、交底要求1. 参与吊装作业的人员必须认真学习本安全技术交底,掌握安全操作技能。
2. 作业过程中,严格遵守安全操作规程,确保自身及他人安全。
3. 作业完成后,对作业现场进行全面检查,消除安全隐患。
一、交底目的为确保吊混凝土梁施工过程中的安全,防止事故发生,特制定本安全技术交底。
二、交底对象所有参与吊混凝土梁施工的施工人员、管理人员、监理人员。
三、交底内容1. 施工准备(1)施工人员需经过专业培训,掌握吊装施工技术及安全操作规程。
(2)吊装设备、工具必须符合国家相关标准和规定,并经过检测合格。
(3)施工现场应设置明显的安全警示标志,确保施工区域安全。
2. 施工操作(1)吊装前,对吊装设备、工具进行全面检查,确保其安全可靠。
(2)吊装过程中,吊装设备、工具应保持稳定,避免发生倾斜、摇摆。
(3)吊装时,吊装人员应穿戴安全帽、安全带等个人防护用品。
(4)吊装过程中,严禁在吊装构件上站人、放置物品。
(5)吊装构件时,应确保构件平稳,避免碰撞周围设施。
(6)吊装过程中,如遇恶劣天气(如大风、雨雪等),应立即停止吊装作业。
3. 构件运输与堆放(1)构件运输前,应选择适宜的运输车辆和吊装机械,确保运输安全。
(2)构件堆放场地应平整、坚实,避免积水。
(3)构件堆放时,应根据受力情况、形状选择平放或立放。
(4)构件堆放高度应合理,梁不得超过二层,板不得超过2m。
(5)构件堆放时,预留连接筋的端部应采取防止撞伤现场人员的措施。
4. 应急措施(1)发生意外情况时,应立即停止吊装作业,并采取必要的安全措施。
(2)如遇吊装设备、工具故障,应立即停机检查,排除故障后方可继续作业。
(3)如遇人员受伤,应立即进行现场急救,并拨打急救电话。
四、交底要求1. 施工人员应认真阅读本安全技术交底,掌握安全操作规程。
2. 施工人员应严格遵守各项安全规定,确保自身和他人的安全。
3. 施工现场应设立安全员,负责监督施工过程中的安全工作。
4. 施工过程中,如发现安全隐患,应立即报告并采取措施消除。
五、附则1. 本安全技术交底自发布之日起实施。
2. 本安全技术交底由施工项目负责人负责解释。
3. 本安全技术交底如有未尽事宜,由施工项目负责人另行通知。
一、工程概况1. 工程名称:____________________2. 工程地点:____________________3. 工程规模:____________________4. 施工单位:____________________5. 施工负责人:____________________二、安全技术交底目的为确保轨道梁施工过程中的安全,预防事故发生,提高施工人员的安全意识和操作技能,特进行本次安全技术交底。
三、施工工艺及安全注意事项1. 施工工艺(1)轨道梁制作:采用工厂化预制,现场组装。
(2)轨道梁运输:使用吊车进行运输。
(3)轨道梁安装:采用吊车进行吊装,现场组装。
2. 安全注意事项(1)轨道梁制作①制作过程中,严格遵守操作规程,确保轨道梁尺寸准确、形状符合设计要求。
②施工现场设置安全警示标志,防止无关人员进入施工区域。
③操作人员必须穿戴安全帽、安全带等个人防护用品。
(2)轨道梁运输①运输过程中,确保轨道梁固定牢固,防止在运输过程中发生倾斜、脱落。
②运输路线应避开交通要道,确保运输安全。
③吊车司机应具备相关资质,严格按照操作规程进行吊装作业。
(3)轨道梁安装①安装前,检查轨道梁的尺寸、形状是否符合设计要求,确保安装质量。
②吊装过程中,确保吊车与轨道梁之间的距离符合安全要求,防止发生碰撞。
③安装过程中,操作人员应穿戴个人防护用品,防止高处坠落。
④安装完成后,对轨道梁进行验收,确保安装质量。
四、应急预案1. 事故类型:高处坠落、物体打击、机械伤害等。
2. 应急措施:(1)高处坠落:立即将伤员送往医院救治,同时通知相关部门进行调查处理。
(2)物体打击:立即组织人员将伤员送往医院救治,同时采取隔离措施,防止事故扩大。
(3)机械伤害:立即停止机械运行,将伤员送往医院救治,同时通知相关部门进行调查处理。
五、交底内容确认1. 施工单位负责人:____________________2. 施工负责人:____________________3. 施工班组负责人:____________________4. 施工人员:____________________5. 交底时间:____________________6. 交底地点:____________________注:本模板仅供参考,具体施工过程中应根据实际情况进行调整。
一、交底对象1. 施工单位全体参与单吊轨吊装作业的作业人员、管理人员。
2. 监理单位相关管理人员。
二、交底内容一、作业前的准备1. 施工单位应根据吊装工程的特点和现场条件,制定详细的吊装方案,并报监理单位审批。
2. 作业人员应熟悉吊装方案、安全技术措施及操作规程,确保作业安全。
3. 吊装设备应经专业检验部门检测合格,并符合相关技术规范要求。
二、吊装作业安全注意事项1. 吊装作业前,应检查吊装设备、吊具、轨道等是否符合要求,确保安全可靠。
2. 吊装作业区域应设置明显的安全警示标志,禁止无关人员进入。
3. 作业人员应穿戴好个人防护用品,如安全帽、安全带、防尘口罩等。
4. 吊装作业前,应进行现场安全检查,确认无安全隐患后方可进行作业。
5. 吊装过程中,作业人员应保持高度警惕,严格遵守操作规程,严禁违章作业。
三、吊装作业具体操作要求1. 吊装前,应将吊装设备调整至最佳工作状态,确保吊装过程中稳定可靠。
2. 吊装过程中,吊装设备应沿轨道平稳行驶,严禁超载、超速。
3. 吊装作业时,吊具应正确固定在吊装设备上,确保吊装物品安全。
4. 吊装作业过程中,作业人员应密切配合,统一指挥,确保吊装过程顺利进行。
5. 吊装作业结束后,应对吊装设备、吊具、轨道等进行全面检查,确保无安全隐患。
四、吊装作业事故应急处理1. 发生吊装作业事故时,应立即停止作业,迅速组织人员抢救伤员。
2. 根据事故情况,采取相应的应急措施,如切断电源、隔离危险区域等。
3. 事故发生后,应立即向监理单位报告,并积极配合相关部门进行调查处理。
五、作业结束后的清理1. 吊装作业结束后,应对现场进行全面清理,确保无遗留安全隐患。
2. 收拾好吊装设备、吊具、轨道等,并妥善存放。
3. 整理好施工资料,做好归档工作。
三、交底要求1. 施工单位应组织全体参与单吊轨吊装作业的作业人员、管理人员认真学习本次安全技术交底内容。
2. 作业人员应熟练掌握吊装作业安全操作规程,确保作业安全。
技术交底记录
沈建施技—20—1 工程名称津沈电气化改造工程分部(分项)工程折返段路基排水交底项目线路吊轨梁加固图纸名称、图号
1、工期及主要工作量;构造、尺寸、限界要求:
主要工作量:抽换木枕14根;制作3-5-3吊轨梁一座;
施工时间:2006年7月9日
2、主要设备、材料、构件的型号、规格和质量要求(包括下料单名称编号)
设备及材料:43kg/m-8米长11根;I类木枕14根;扣压板(三束轨)56个;扣压板(五束轨)28个;U 型螺栓带帽84套;弹簧垫圈168个;平垫圈168个;道钉112个;铁垫板(50kg/m)28块。
3、技术要求和质量标准:+
1)技术要求:
1>吊轨梁施工前先检查既有线路状态。
在吊轨梁装安后保证线路维持既有状态。
2>抽换木枕间距0.4m一根。
在基坑边缘300mm处木枕并排铺设。
吊轨梁中心对正基坑中心布置。
3>吊轨梁按照3-5-3的方式布置,即钢轨外侧各布置3根扣轨;枕木中间布置5根扣轨。
2)质量标准:
1>吊轨梁各部分扣件要拧紧,密实。
2>轨顶应目视平顺。
高低差不超过4mm。
左、右水平不超过4mm 。
在延长米距离内的三角坑不得超
过4mm 。
3>轨距标准1435mm。
允许偏差+6;-2mm。
交底人签章接底人签章
技术交底记录
沈建施技—20—2
工程名称津沈电气化改造工程部位或处所线路吊轨梁加固
4、施工程序、主要施工方法及注意事项
络站联络员与信号楼联系可以施工后,施工人员应按规定抽轨、扒碴、松动螺丝,严禁违章作业。
严禁将线路两侧道碴扒光,严禁解开钢轨接头,严禁扩大施工范围,危及行车安全。
(1)将木枕抽换完,将两侧支墩处的枕木底垫实。
使其受力良好。
(2)将扣轨梁按3-5-3要求扣好,将U型螺栓套在木枕上。
与扣压板紧密结合,拧紧螺栓。
5、安全措施:
(1)施工作业时必须设专职防护员。
作业人员必须听从防护员的信号指令,有来车时,及时下道避车,要求防护员必须持证上岗,及时与驻站联络员联系。
(2)在线路附近堆放材料、物品工具等要满足限界要求,不危及行车安全。
(3)搬运轨、枕时动作要协调一致,防止碰撞、摔倒,砸伤手脚。
(4)拨移轨排时应该统一指挥协调一致,避免工具飞出伤人,禁止用手翻动钢轨。
(5)设专人对吊轨梁处的线路进行检查,并作好记录,要保证行车安全。
(6)设专人对吊轨梁的各部接连零件进行检查,保证各部接连零件连接紧密,牢固。
如发现零件发生断裂进要及时汇报、处理。
(7)列车放行条件:
项目列车减速通过列车不减速通过轨枕盒内道碴及枕头不少于1/3填满
轨枕每隔6根可空一根均匀不缺
枕底道碴串实捣固;密实
扣件每隔两根上紧一根砼轨枕扣件应上齐
接头螺栓每个接头至少上紧4个(每
端2个)
接头螺栓齐全
起道顺坡不小于200倍
临时不小于200倍
收工时不小400倍
交底人签章接底人签章
交底人签章接底人签章。
