SG-A003管道工程水压试验记录
- 格式:doc
- 大小:91.00 KB
- 文档页数:3

SGA003管道工程水压试验记录一、前言为确保SGA003管道工程在使用过程中能够正常运行,保证工程的质量,进行水压试验。
水压试验是对新建的水管道进行质量检测的一种方法,其能够直观地显示出管道是否有漏水、渗水等缺陷,并及早进行修理。
二、试验设备1.器具:流量计、压力计、水表、水泵、各种管接头等。
2.规格:流量计:DN50mm-300mm;压力计:0-1.6MPa;水表:2吋。
三、试验步骤1.在已安装的管道上,接上流量计和压力计,并将产生的数据记录下来。
2.通过水泵将水量逐渐增加到工程验收的最高流量,同时记录下水压读数和水体颜色等信息。
3.检查管道的接口是否有渗漏现象,若有必须及时修理。
同时,对管道的整体细节和质量进行评估,确保其安全性、牢固性等质量指标。
四、试验结果经过试验,SGA003管道工程通过了水压试验,数据表明其具备较好的质量和可靠性。
试管过程中未发现任何泄漏和渗漏现象,应保持管道系统的良好状态,并在日后的使用维护过程中进行有效的检查和维护工作。
五、维护与注意事项1.在试验过程中,安装量具一定要牢固,以免对读数的准确度造成影响。
2.在使用水管道过程中,注意管道的维护和保养,以免意外损坏或发生危险事件。
3.若发现管道有任何损坏或漏水情况,请及时联系维修人员进行修复,不可拖延时间导致后续事件。
六、总结本文档对SGA003管道工程进行了水压试验,试验结果表明其质量符合相关标准要求。
在使用水管道过程中,需要注意管道的维护和保养,及时处理任何损坏和漏水等问题,以保证管道的正常使用和安全运行。

供水管道水压试验记录试验表1 施工单位试验日期:年月日工程名称
桩号及地段
管道内径(mm)管材接口种类试验段长度(m)
工作压力(Mpa)试验压力(Mpa)10分钟降压值(Mpa)允许渗水量L/(min·km)
试验方法注
水
法
次
数
达到试验压力
的时间t
恒压结束时间
t
恒压时间内注
入的水量W(L)
渗水量q
(L/min)1
2
3
折合平均渗水量 L/(min·Km)
放
水
法
次
数
由试验压力降压
0.1Mpa的时间t
(min)
由试验压力放水
下降0.1Mpa的
时间t(min)
由试验压力,放
水下降0.1Mpa
的放水量W(L)
渗水量q
(L/min)1
2
3
折合平均渗水量 L/(min·Km)
外观
评语强度试验严密性试验
参加单位
及人员
建设单位施工单位设计单位监理单位
供热管道水压试验记录实验表2 施工单位
工程名称试验日期
施压范围(起止桩号)管径(mm)
施压总长度(m)
试验压力(Mpa)稳压时间
(min)
试验压力下
设计压力下
允许压力降
(Mpa)
实际压力降
(Mpa)
试验结果
参加单位
及人员
建设单位监理单位设计单位施工单位。
SG-A003(原SG—A052)管道工程水压试验记录本表一式四份,建设单位、设计单位、施工单位、监理单位各留一份。
四川省建设厅制SG—A003填写说明此表可使用于给排水热、冷水管(钢管、符合管、塑料管)、普肖、自消管、空调供回水管、冷却水关、气小管的强度和严密性试验,仅以室内给排水管说明如下。
一、主控项目中:1.室内给水管道的水压试验必须符合设计要求。
当设计未注明时,各种材质的给水管道系统试验乓力均为工作压力的1.5倍,但不得小于0.6 MPa。
检查方法:金属及复合管给水管道系统试验压力降不应大于0.02 MPa,然后降到工作压力,检查应不渗不漏;塑料管给水系统应在试验压力下稳压1小咐,压力降不得超过0.03 MPa,然后在工作压力的1.15-倍状态下稳压2小时,压力降不得超过0.03 MPa,同时检查各连接处不得渗漏。
2.给水系统交付使用前必须进行通水试验并做记录。
检查方法:观察和开启阀门、水嘴等放水检查。
可全部系统或分区(段)进行。
3.活给水系统管道在交付使用前必须冲洗和消毒,并经有关部门取样检验,符合国家《生活饮用水标准》方能使用。
检查方法:检查有关部门提供的检测报告。
室内直埋给水管道(塑料管道和复合管道除外)应做防腐处理。
埋地管道防腐层材质和结构应符合设计要求。
检查方法:观察和局部解剖检查。
二、一般项目中:给水引人管与排水出管的水平净距不得小于1m。
室内给水与排水管道平行铺设时,两管间的最小水平净距不得小于0.5m,交叉铺设时,垂直净距不得小于0.15m,给水管应铺在排水管上面,若给水管必须铺在排水管的下面时,给水管应加套管,其长度不得小于排水管管径的3倍。
检查方法:尺量检查。
三、试验压力,饰演过程,允许压降应符合相关分部工程的规范。

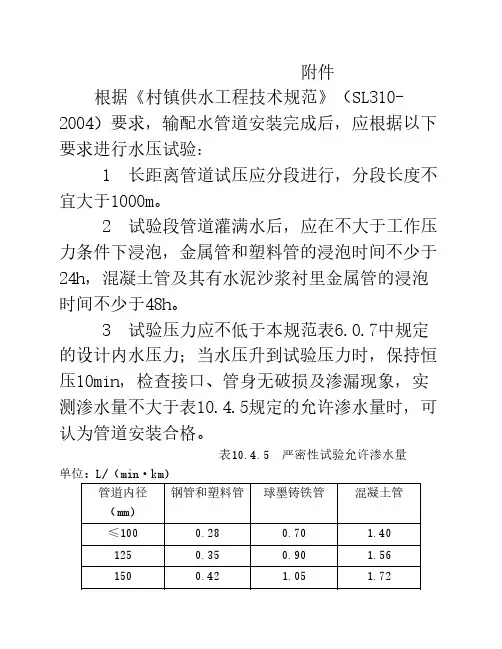

附件根据《村镇供水工程技术规范》(SL310-2004)要求,输配水管道安装完成后,应根据以下要求进行水压试验:1 长距离管道试压应分段进行,分段长度不宜大于1000m。
2 试验段管道灌满水后,应在不大于工作压力条件下浸泡,金属管和塑料管的浸泡时间不少于24h,混凝土管及其有水泥沙浆衬里金属管的浸泡时间不少于48h。
3 试验压力应不低于本规范表6.0.7中规定的设计内水压力;当水压升到试验压力时,保持恒压10min,检查接口、管身无破损及渗漏现象,实测渗水量不大于表10.4.5规定的允许渗水量时,可认为管道安装合格。
表10.4.5 严密性试验允许渗水量 单位:L/(min·km)钢管和塑料管球墨铸铁管混凝土管管道内径(mm)≤1000.280.70 1.401250.350.90 1.561500.42 1.05 1.722000.56 1.40 1.982500.70 1.55 2.223000.85 1.70 2.423500.90 1.80 2.62400 1.00 1.95 2.80450 1.05 2.10 2.96500 1.10 2.20 3.14600 1.20 2.40 3.44附:给水管道水压试验记录填写说明1.设计最大工作压力(Mpa):由设计出;2.试验压力(Mpa):查表7.3.15;3.10分降压值(Mpa):实测观察;一般2小时内不大于0.05Mpa;4.允许渗水量L/(min)·(km):查表7.3.16;5.注水法(1)达到试验压力的时间(t1):观察记录;(2)恒压结束时间(t2):观察记录;(3)恒压时间内注入的水量W(L):观测记录;(4)渗水量q(L/min):计算,q=W/(T1-T2);(5)折合平均渗水量L/(min)·(km):计算 渗水量×1000/试验段长度;实例:某工程管道长度为155m,管径为Φ100mm,管材为PE,接口种类为热熔连,设计最大工作压力0.4Mpa。

室内给水管道水压试验记录一、测试前准备1.确认工程部分的给水管道已安装完毕。
2.准备好必要的试验设备,如水泵、水表、水管接头等。
3.将水泵与管道连接,确保管道中无气体。
二、实施测试1.开启水泵,向管道中注入水,并逐渐增加水压,直至达到设计压力。
记录下注入水的时间和压力值。
2.保持设计压力稳定,观察管道系统是否有漏水情况。
检查所有接头、阀门、管道等部分,在发现漏水情况时及时修复。
3.保持设计压力持续一段时间,一般为30分钟至1小时。
记录下这段时间内的压力变化情况,应保持在规定范围内。
4.在测试过程中,注意观察管道系统是否有异常噪音、振动等情况,如有发现应及时记录并处理。
三、测试结果记录1.记录试验开始时间和结束时间。
2.记录试验期间的压力变化情况,包括测试开始时的压力、最高压力、最低压力和试验结束时的压力。
3.记录试验期间的漏水情况,包括漏水的位置、程度、影响范围等。
4.记录试验过程中的异常情况,如噪音、振动等。
5.记录试验过程中的应急处理情况,如发现漏水时的修复方法。
6.记录试验的总结和评价,包括系统的稳定性、安全性和可靠性等。
四、试验结果分析1.根据试验结果和记录的数据,评估管道系统的安全性。
2.分析漏水原因,找出漏水的位置和原因,进行相应修复措施。
3.评估系统的稳定性和可靠性,如水压试验期间的压力变化情况。
4.总结试验结果,提出改进建议和措施。
五、测试报告编写1.根据试验记录,编写详细的测试报告。
2.报告内容应包括试验的目的、方法、过程、结果等。
3.报告应准确、清晰地描述试验过程和结果,以便后续评估和改进。
以上是一份室内给水管道水压试验记录的基本内容,具体细节和要求可根据实际情况进行调整和完善。
在整个测试过程中,要保证严谨、细致、准确,以确保管道系统的安全性和可靠性。

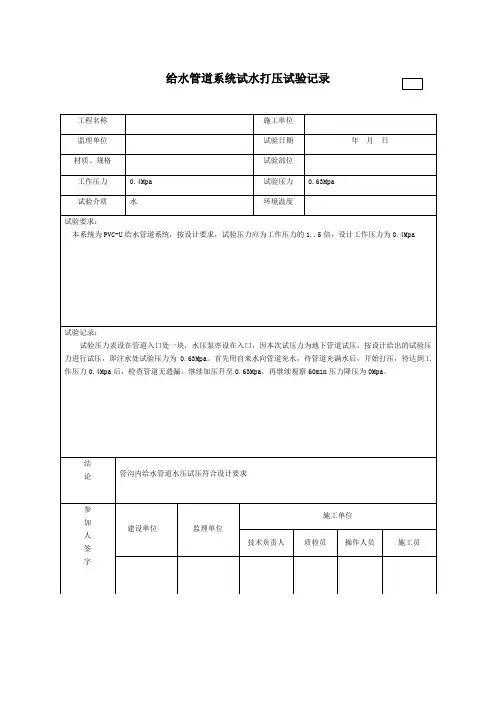

给水管道系统试水打压试验记录工程名称施工单位
监理单位试验日期年月日
材质、规格试验部位
工作压力0.4Mpa 试验压力0.63Mpa
试验介质水环境温度
试验要求:
本系统为PVC-U给水管道系统,按设计要求,试验压力应为工作压力的1..5倍,设计工作压力为0.4Mpa
试验记录:
试验压力表设在管道入口处一块,水压泵亦设在入口,因本次试压力为地下管道试压,按设计给出的试验压力进行试压,即注水处试验压力为0.63Mpa。
首先用自来水向管道充水,待管道充满水后,开始打压,待达到工
作压力0.4Mpa后,检查管道无遗漏。
继续加压升至0.63Mpa,再继续观察60min压力降压为0Mpa。
结
论管沟内给水管道水压试压符合设计要求
参
加人签字建设单位监理单位
施工单位
技术负责人质检员操作人员施工员
欢迎共阅。

给水管道系统试水打压试验记录工程名称
施工单位
监理单位试验日期年月日
材质、规格试验部位
工作压力0.4Mpa 试验压力0.63Mpa
试验介质水环境温度
试验要求:
本系统为PVC-U给水管道系统,按设计要求,试验压力应为工作压力的1..5倍,设计工作压力为0.4Mpa
试验记录:
试验压力表设在管道入口处一块,水压泵亦设在入口,因本次试压力为地下管道试压,按设计给出的试验压力进行试压,即注水处试验压力为0.63Mpa。
首先用自来水向管道充水,待管道充满水后,开始打压,待达到工作压力0.4Mpa后,检查管道无遗漏。
继续加压升至0.63Mpa,再继续观察60min压力降压为0Mpa。
结
论管沟内给水管道水压试压符合设计要求
参
加人签字建设单位监理单位
施工单位
技术负责人质检员操作人员施工员。
给水管道系统试水打压试验记录工程名称
施工单位
监理单位试验日期年月日
材质、规格试验部位
工作压力0.4Mpa 试验压力0.63Mpa
试验介质水环境温度
试验要求:
本系统为PVC-U给水管道系统,按设计要求,试验压力应为工作压力的1..5倍,设计工作压力为0.4Mpa
试验记录:
试验压力表设在管道入口处一块,水压泵亦设在入口,因本次试压力为地下管道试压,按设计给出的试验压力进行试压,即注水处试验压力为0.63Mpa。
首先用自来水向管道充水,待管道充满水后,开始打压,待达到工作压力0.4Mpa后,检查管道无遗漏。
继续加压升至0.63Mpa,再继续观察60min压力降压为0Mpa。
结
论管沟内给水管道水压试压符合设计要求
参
加人签字建设单位监理单位
施工单位
技术负责人质检员操作人员施工员。
供水管道水压试验记录范本各位朋友,今天咱们要聊的是关于供水管道的“大事儿”——水压试验。
这个看似严肃的过程,其实充满了趣味和挑战。
想象一下,当你打开水龙头,水哗哗地流出来,是不是感觉一切都在掌控之中?但是,这背后可藏着不少小秘密呢!咱们得明白什么是水压试验。
简单来说,就是给水管穿上一层“防护服”,确保它能够承受住水流的冲击,不会因为压力过大而“受伤”。
这个过程就像是给水管做一次全面的体检,确保它健康、强壮。
那么,水压试验究竟有多重要呢?想象一下,如果水管里的压力太大,可能会把水管“压扁”,甚至“压爆”。
这样一来,水流就会变得不稳定,甚至会“喷涌而出”,影响我们的日常生活。
因此,水压试验就显得尤为重要了。
接下来,咱们来聊聊水压试验的操作步骤。
要准备好测试设备,包括测压仪、压力表等。
然后,将水管两端用夹子固定好,防止漏水。
接着,打开测压仪,设置好压力值。
慢慢地增加压力,观察水管的反应。
如果一切正常,水管应该能够承受住压力而不破裂;如果有任何异常,就要赶紧排查原因,解决问题。
在这个过程中,我们还可以发挥创意,让水压试验变得更加有趣。
比如,我们可以制作一个小型喷泉,用水管作为喷头,看看能不能创造出美丽的水花。
或者,我们可以模拟洪水场景,用水枪喷射水流,感受一下大自然的力量。
当然啦,水压试验虽然好玩,但也要注意安全哦。
在进行试验时,一定要关闭水源,避免发生意外。
也要遵守相关的安全规定,确保自己和他人的安全。
水压试验是供水管道维护中的一个重要环节。
通过这次试验,我们可以更好地了解水管的状况,确保供水系统的稳定运行。
希望大家都能认真对待这一过程,为我们的生活提供更好的保障。

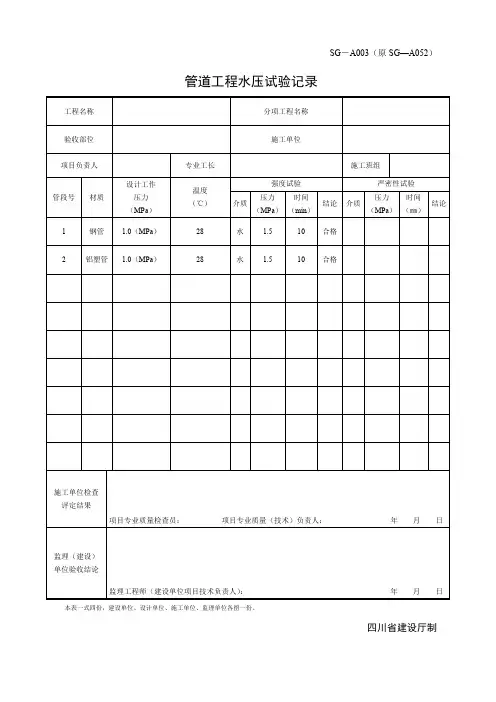

SG-A003
管道工程水压试验记录
工程名称分项工程名称给水系统
验收部位泵房截止阀施工单位
项目负责人专业工长施工班组
管段号材质设计工作
压力
(MPa)
温度
(℃)
强度试验严密性试验
介质
压力
(MPa)
时间
(min)
结论介质
压力
(MPa)
时间
(㎜)
结论
1 钢管 1.0(MPa)28 水 1.5 10 合格
2 铝塑管 1.0(MPa)28 水 1.5 10 合格
施工单位检查评定结果
复合管给水系统在试验压力下观测10min,压力降不大于0.02MPa,然后降到工作压力进行稳压,120min 压力不降。
项目专业质量检查员:项目专业质量(技术)负责人:年月日
监理(建设)单位验收结论
复合管给水系统在试验压力下观测10min,压力降不大于0.02MPa,然后降到工作压力进行稳压,120min 压力不降为合格。
监理工程师(建设单位项目技术负责人):年月日
本表一式四份,建设单位、设计单位、施工单位、监理单位各留一份。
四川省建设厅制
SG—A003填写说明
此表可使用于给排水热、冷水管(钢管、符合管、塑料管)、普肖管、自消管、空调供回水管、冷却水管、气管的强度和严密性试验,仅以室内给排水管说明如下。
一、主控项目中:
1.室内给水管道的水压试验必须符合设计要求。
当设计未注明时,各种材质的给水管道系统试验乓力均为工作压力的1.5倍,但不得小于0.6 MPa。
检查方法:金属及复合管给水管道系统试验压力降不应大于0.02 MPa,然后降到工作压力,检查应不渗不漏;塑料管给水系统应在试验压力下稳压1小咐,压力降不得超过0.03 MPa,然后在工作压力的1.15-倍状态下稳压2小时,压力降不得超过0.03 MPa,同时检查各连接处不得渗漏。
2.给水系统交付使用前必须进行通水试验并做记录。
检查方法:观察和开启阀门、水嘴等放水检查。
可全部系统或分区(段)进行。
3.生活给水系统管道在交付使用前必须冲洗和消毒,并经有关部门取样检验,符合国家《生活饮用水标准》方能使用。
检查方法:检查有关部门提供的检测报告。
室内直埋给水管道(塑料管道和复合管道除外)应做防腐处理。
埋地管道防腐层材质和结构应符合设计要求。
检查方法:观察和局部解剖检查。
二、一般项目中:
给水引人管与排水出管的水平净距不得小于1m。
室内给水与排水管道平行铺设时,两管间的最小水平净距不得小于0.5m,交叉铺设时,垂直净距不得小于0.15m,给水管应铺在排水管上面,若给水管必须铺在排水管的下面时,给水管应加套管,其长度不得小于排水管管径的3倍。
检查方法:尺量检查。
三、试验压力,饰演过程,允许压降应符合相关分部工程的规范。
