凉山木里固增110kV输变电工程木里—固增110kV线路新建工程“标准工艺”应用及要求四川电力设计咨询有限责任公司电力工程设计甲级A151007261号2019年04月凉山木里固增110kV输变电工程木里—固增110kV线路新建工程“标准工艺”应用及要求批准:审核:校核:编写:目录一总则 (3)(一)编制目的 (3)(二)编制依据 (2)二工程概况 (2)三本工程标准工艺的应用及要求 (3)(一)土石方工程施工工艺 (3)(二)基础工程施工工艺 (3)(三)杆塔工程施工工艺 (4)(四)架线工程施工工艺 (4)(六)接地工程施工工艺 (6)(七)线路防护施工工艺 (6)四本工程标准工艺的对照表 (7)一总则(一)编制目的为全面落实国家电网公司关于强化工程建设安全质量和工艺管理的工作要求,进一步深化凉山木里固增110kV输变电工程施工建设中“标准工艺”的研究与应用,加强工程创优工作,统一施工工艺要求,规范施工工艺行为,推进工程工艺水平的持续提升,实现工程建设质量的稳步提升,特编制本设计文件。
(二)编制依据1、《国家电网公司输变电工程标准工艺》(三)工艺标准库(2016年版)2、《国家电网公司关于进一步提高工程建设安全质量和工艺水平的决定》(国家电网基建〔2011〕1515号)3、《国家电网公司输变电优质工程施工工艺管理办法》(国家电网基建【2012】1587号)4、《国家电网公司关于深化“标准工艺”研究与应用工作的重点措施》(基建质量[2012]20号)5、《110kV~750kV 架空输电线路施工质量检验及评定规程》(DL/T 5168-2016)6、《电气装置安装工程接地装置施工及验收规范》(GB 50169-2016)7、《电力建设安全工作规程第2部分:架空电力线路》(DL 5009.2-2013)二工程概况木里—固增110kV线路新建工程,起于木里110kV变电站110kV侧出线构架,止于新建固增110kV变电站进线构架,线路全长63.776km(其中10mm冰区60.519km,15mm冰区3.257km),单回架设。
项城水寨-城南110kV线路工程设计交底周口市电力规划设计有限公司建设部颁证书等级及编号:乙级A2410102852014年7月设计交底一、工程概况项城水寨-城南110kV线路工程本期新建项城水寨-城南110kV线路工程,线路路径长度为8.29千米,采用单回路(双回路)架设,城南变出线1.14km段及水寨变出线2.51km 段采用双回路架设,双回路段本期单侧挂线;全线地形均为平地,路径沿线交通状况良好。
主要气象条件为最大风速27m/s,最大覆冰厚度导线10mm、地线15mm;导线采用2×JL/G1A-240/30型钢芯铝绞线,为满足线路防雷要求及城南变光通信双回路段随线路架设2根OPGW-24-100;其余段地线一根采用OPGW-24-100,一根采用JLB20A-100铝包钢绞线,用于满足对导线防雷保护。
1.2 建设规模线路名称:项城水寨-城南110kV线路工程额定电压:110kV路径长度:项城水寨-城南110kV线路工程线路全长8.29km,(其中城南变出线段同塔双回长1.14km;水寨变出线段同塔双回长2.51km)。
架设回路数:采用单回路(双回路)架设,城南变出线1.14km段及水寨变出线2.51km段采用双回路架设,双回路段本期单侧挂线。
导地线型号:本工程导线采用2×JL/G1A-240/30,地线双回路段采用2根OPGW-24-100,长度为1.14+2.51km;其余段地线一根采用OPGW-24-100,一根采用JLB20A-100铝包钢绞线。
本线路工程全长8.29千米。
新建杆塔基数33基,其中单回路直线塔10基,单回路转角、耐张塔5基;双回路直线塔6基,双回路转角、耐张塔7基,双回路耐张钢管杆3基,双回路直线钢管杆2基。
1.3 绝缘配置本工程位于项城市境内,根据根据《河南省电力系统污区分布图(HN-2011》,本工程所处区域为e级污秽区。
按照“绝缘到位,留有裕度,污秽地段,适当加强”的原则,本工程按e级污秽区进行绝缘配置,爬电比距不小于3.2cm/kV。
酉阳南界35kV输变电工程标准工艺应用实施细则酉阳南界35kV输变电工程施工项目部2014 年 12 月批准:年月日审核:年月日编写:年月日一.编制目的为进一步贯彻落实国家电网公司2012年《国家电网公司输变电工程标准工艺管理办法》通知要求,业主项目部根据《国家电网公司输变电工程标准工艺(一)施工工艺示范手册》(2011版)、《国家电网公司输变电工程标准工艺(二)施工工艺示范光盘》(2011版)、《国家电网公司输变电工程标准工艺(三)工艺标准库》(2011版)、《国家电网公司输变电工程标准工艺(四)典型施工方法》(2011版)编制了本工程《酉阳南界35kV输变电工程标准工艺应用策划方案》。
施工项目部结合本工程制定的《酉阳南界35kV输变电工程标准工艺应用策划方案》,编制了《酉阳南界35kV输变电工程标准工艺应用实施细则》。
本实施细则以标准工艺示范手册、标准工艺库、典型施工方法和标准工艺示范光盘为依据,以及《酉阳南界35kV输变电工程创优细则》要求,本工程全面应用标准工艺稳步提升工程建设质量,起到示范作用。

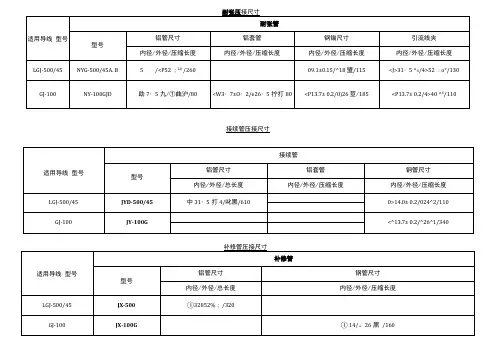

变电站标准工艺库177项,本工程电气执行31项、土建执行70项;线路标准工艺库77项,本工程执行33项,其中基础工程6项、杆塔工程1项、架线工程20项、接地工程3项、线路防护设施3项。
二.组织机构为有序开展酉阳南界35kV输变电工程“标准工艺应用”管理工作,成立了以项目经理为核心的监督领导小组。
负责统筹“标准工艺应用”的实施,定期组织检查,确保“标准工艺应用”施工工作顺利开展。
项目部组织成员如下:组长:周福林副组长:邱正湘组员:李报、金方建、肖凯三、强化标准工艺应用,提升施工质量工作要求及措施(一)加强施工质量工作指导。
项目部加大对本工程项目施工过程的质量检查、指导,召开质量管理现场会等活动,加大质量管理经验交流,促进整体质量水平的提升。
坚持每月开展质量检查活动,及时点评工程质量情况,促进质量管理规章制度,要求在工程项目中的落实。

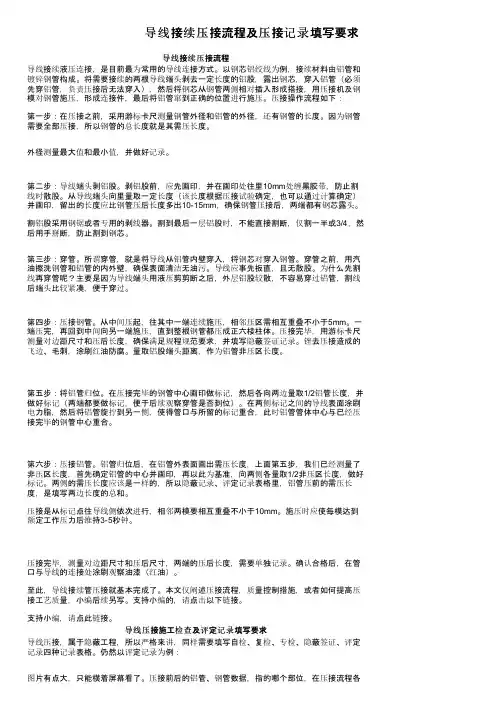

导线接续压接流程及压接记录填写要求导线接续压接流程导线接续液压连接,是目前最为常用的导线连接方式。
以钢芯铝绞线为例,接续材料由铝管和镀锌钢管构成。
将需要接续的两根导线端头剥去一定长度的铝股,露出钢芯,穿入铝管(必须先穿铝管,负责压接后无法穿入),然后将钢芯从钢管两侧相对插入形成搭接,用压接机及钢模对钢管施压,形成连接件,最后将铝管窜到正确的位置进行施压。
压接操作流程如下:第一步:在压接之前,采用游标卡尺测量钢管外径和铝管的外径,还有钢管的长度。
因为钢管需要全部压接,所以钢管的总长度就是其需压长度。
外径测量最大值和最小值,并做好记录。
第二步:导线端头剥铝股。
剥铝股前,应先画印,并在画印处往里10mm处缠黑胶带,防止割线时散股。
从导线端头向里量取一定长度(该长度根据压接试验确定,也可以通过计算确定)并画印,留出的长度应比钢管压后长度多出10-15mm,确保钢管压接后,两端都有钢芯露头。
割铝股采用钢锯或者专用的剥线器。
割到最后一层铝股时,不能直接割断,仅割一半或3/4,然后用手掰断,防止割到钢芯。
第三步:穿管。
所谓穿管,就是将导线从铝管内壁穿入,将钢芯对穿入钢管。
穿管之前,用汽油擦洗钢管和铝管的内外壁,确保表面清洁无油污。
导线应事先扳直,且无散股。
为什么先割线再穿管呢?主要是因为导线端头用液压剪剪断之后,外层铝股较散,不容易穿过铝管,割线后端头比较紧凑,便于穿过。
第四步:压接钢管。
从中间压起,往其中一端连续施压,相邻压区需相互重叠不小于5mm。
一端压完,再回到中间向另一端施压,直到整根钢管都压成正六棱柱体。
压接完毕,用游标卡尺测量对边距尺寸和压后长度,确保满足规程规范要求,并填写隐蔽签证记录。
锉去压接造成的飞边、毛刺,涂刷红油防腐。
量取铝股端头距离,作为铝管非压区长度。
第五步:将铝管归位。
在压接完毕的钢管中心画印做标记,然后各向两边量取1/2铝管长度,并做好标记(两端都要做标记,便于后续观察穿管是否到位)。

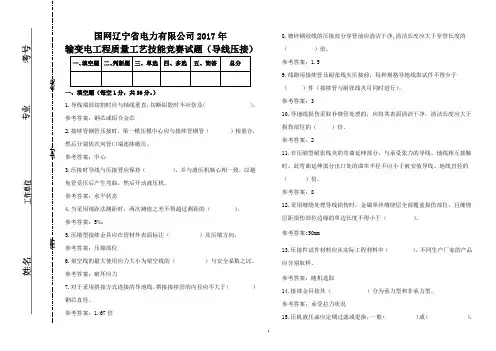

国网辽宁省电力有限公司2017年输变电工程质量工艺技能竞赛试题(导线压接)一、填空题(每空1分,共30分。
)1.导线端部切割时应与轴线垂直,切断铝股时不应伤及()。
参考答案:钢芯或铝合金芯2.接续管钢管压接时,第一模压模中心应与接续管钢管()相重合,然后分别依次向管口端连续施压。
参考答案:中心3.压接时导线与压接管应保持(),并与液压机轴心相一致,以避免管受压后产生弯曲,然后开动液压机。
参考答案:水平状态4.当采用视距法测距时,两次测值之差不得超过测距的()。
参考答案:5‰5.压缩型接续金具应在管材外表面标注()及压缩方向。
参考答案:压缩部位6.架空线的最大使用应力大小为架空线的()与安全系数之比。
参考答案:破坏应力7.对于采用搭接方式连接的导地线,搭接接续管的内径应不大于()钢芯直径。
参考答案:1.67倍8.镀锌钢绞线的压接部分穿管前应清洁干净,清洁长度应大于穿管长度的()倍。
参考答案:1.59.线路用接续管及耐张线夹压接前,每种规格导地线取试件不得少于()件(接续管与耐张线夹可同时进行)。
参考答案:310.导地线损伤采取补修管处理的,应将其表面清洁干净,清洁长度应大于损伤部位的()倍。
参考答案:211.非压缩型耐张线夹的弯曲延伸部分,与承受张力的导线、地线相互接触时,此弯曲延伸部分出口处的曲率半径不应小于被安装导线、地线直径的()倍。
参考答案:812.采用缠绕处理导线损伤时,金属单丝缠绕层全部覆盖损伤部位,且缠绕层距损伤部位边缘的单边长度不得小于()。
参考答案:50mm13.压接件试件材料应从实际工程材料中(),不同生产厂家的产品应分别取样。
参考答案:随机选取14.接续金具按其()分为承力型和非承力型。
参考答案:承受拉力状况15.压机液压油应定期过滤或更换,一般()或(),寒冷地区使用一冬季后应更换。
参考答案:一年一次一个工程一次二、判断题(每题1分,共10分,正确的划√,错误的划×。
一、线损伤的处理导、地线在紧线前,对于断头的导、地线,必须进行连接;此外,在放线时发现的损伤等问题,均应按照规定进行处理。
(1)导线损伤有下列情况之一者,必须锯断重新连接:①钢芯铝线的钢芯断股;②钢芯铝线在同一处损伤的面积超过铝股总截面积的25%,单金属线在同一处损伤的面积超过铝股总截面积的17%;③金钩、破股已形成无法修复的永久变形;④连续磨损或断股虽在允许补修范围内,但其损伤长度已超出一个补修管所能补修的长度者。
(2)导线损伤在下列范围内时,允许补修或缠绕处理:①钢芯铝线在同一处损伤的面积占铝股总面积的7%~25%者,应用补修管修补;在同一截面处的损伤超过免处理范围,但其面积占铝股总面积7%及以下者,可以缠绕;②单金属线同一处损伤的面积占总面积的7%~17%者,可用补修管补修;在同一截面处的损伤超过免处理范围,但其面积占总面积的7%及以下者,或以缠绕。
(3)补修管也可用补修预绞丝代替,但须加强运行监视;不论用何种补修方式,其损伤范围必须在补修器两端各30㎜以内。
(4)架空地线的钢绞线,7者股断2股及以上,必须割断重接;断1股允许补修;19股者允许断1股,但应将断头用绑扎线扎牢。
单股损伤深度超过直径的1/2时,按断股论。
(5)导线在同一截面处损伤符合下列两种情况时,可免予处理:①单股损伤深度小于直径的1/2;②损伤部分的面积为导电部分总截面的5%及以下者。
(6)为特殊需要而设计制造的导线及架空地线,其损伤处理标准,按设计要求。
(7)导线及架空地线在1个线档内每根线只允许有1个连接管及3个补修管。
补修管间或补修管与直接连接管间的距离就不小于15m。
(8)直线连接管或补修管与悬垂线夹的距离愈远愈好,至少须位于护线条或防震锤的安装范围以外,与释放线夹的最小距离应满足设计要求,与耐张线夹的距离应不小于15m。
二、导线的压接1、钳压连接的工具材料(1)钳压器;(2)钢模;(3)连接管连衬垫必须与导线同一规格;(4)钢丝刷(不可用铜丝刷);(5)细铁钎(下端有勾,以便擦洗钳接管内壁用);(6)内、外卡钳各1把;(7)钢尺(15㎝及2m)各1支;(8)钢锉刀1把;(9)大剪刀断线器1把;(10)硬木锤1只;(11)硬木板1块;(12)红铅笔1支;(13)漆刷1把;(14)汽油、纱头、中性凡士林、防锈漆或红丹漆;(15)测量接头电阻的仪表。
(建筑电气工程)标准工艺图册(变电电气工程子库)输变电工程标准工艺应用图册(2013年版)2013年4月目录第二篇变电电气工程子库010******* 主变压器系统设备安装工程 (3)010******* 主变压器安装工程 (3)010******* 主变压器、油浸式电抗器安装 (3)010******* 主变压器接地引线安装 (7)010******* 主变压器附属设备安装 (9)010******* 中性点系统设备安装 (9)010******* 站用变压器及交流系统设备安装 (11)010******* 站用变压器安装工程 (11)010******* 油浸式站用变压器安装 (11)010******* 干式站用变压器安装 (12)010******* 配电盘(开关柜)安装 (13)010******* 配电盘(开关柜)安装 (13)010******* 配电装置安装................................................................................................150102030100 母线安装 (15)010******* 绝缘子串组装 (15)010******* 支柱绝缘子安装 (16)010******* 母线接地开关安装 (17)010******* 软母线安装 (18)010******* 引下线及跳线安装 (20)010******* 悬吊式管形母线安装 (22)010******* 支撑式管形母线安装 (24)010******* 矩形母线安装 (26)010******* 电气设备安装 (28)010******* 断路器安装 (28)010******* 隔离开关安装 (30)010******* 电流、电压互感器安装 (32)010******* 避雷器安装 (33)010******* 穿墙套管安装 (34)010******* 组合电器(GIS)安装 (35)010******* 干式电抗器安装 (38)010******* 装配式电容器安装 (40)010******* 集合式电容器安装 (42)010******* 放电线圈安装 (43)010******* 主控及直流设备安装 (44)010******* 屏、柜安装工程 (44)010******* 就地控制柜安装 (44)010******* 二次回路接线 (45)010******* 蓄电池安装工程 (47)010******* 蓄电池安装 (47)010******* 全站电缆施工 (48)010******* 电缆管配置及敷设工程 (48)010******* 电缆保护管配置及敷设工程 (49)010******* 电缆架制作及安装 (52)010******* 电缆沟内支架制作及安装 (52)010******* 电缆层内吊架制作及安装 (54)010******* 电缆敷设 (55)010******* 直埋电缆敷设 (55)010******* 穿管电缆敷设 (57)010******* 支、吊架上电缆敷设 (57)010******* 电力电缆终端制作及安装工程 (59)010******* 电力电缆终端制作及安装 (59)010******* 电缆防火及阻燃 (61)010******* 电缆沟内阻火墙 (61)010******* 孔洞、管口封堵 (62)010******* 盘、柜底部封堵 (63)010******* 全站防雷及接地安装 (64)010******* 避雷针的引下线安装 (64)010******* 独立避雷针引下线安装 (64)010******* 构架避雷针的引下线安装 (65)010******* 接地装置安装 (66)010******* 主接地网安装 (66)010******* 构支架接地安装 (67)010******* 爬梯接地安装 (69)010******* 设备接地安装 (70)010******* 屏柜内接地安装 (71)010******* 户内接地装置安装 (72)010******* 通信系统设备安装 (73)010******* 通信二次设备安装 (73)010******* 光端机安装 (73)010*******程控交换机安装 (74)010******* 光缆敷设及接线 (77)010******* 通信系统防雷、接地工程 (79)010******* 通信系统防雷、接地 (79)010******* 视频监控及火灾报警系统 (81)010******* 视频监控探头安装 (81)010******* 主机安装 (82)010******* 火灾报警探头安装 (83)。

(工艺标准库2016)架空线路电气工程子库一览表020******* 架线工程020******* 导地线展放020******* 导地线展放施工020******* 导地线压接020******* 导线耐张管压接020******* 大截面导线耐张管压接020******* 导线接续管压接020******* 大截面导线接续管压接020******* 导线补修020******* 地线耐张管压接020******* 地线接续管压接020******* 铝包钢绞线耐张管压接020******* 铝包钢绞线接续管压接020******* 导地线弧垂020******* 导线弧垂控制020******* 地线弧垂控制020******* 导线悬垂绝缘子串安装020******* 导线Ⅰ型悬垂绝缘子串安装020******* 导线Ⅴ型悬垂绝缘子串安装020******* 导线耐张绝缘子串安装020******* 单联导线耐张绝缘子串安装020******* 多联导线耐张绝缘子串安装020******* 均压环、屏蔽环安装020******* 均压环、屏蔽环安装施工020******* 地线悬垂金具安装020******* 绝缘型地线悬垂金具安装020******* 接地型地线悬垂金具安装020******* 地线耐张金具安装020******* 绝缘型地线耐张金具安装020******* 接地型地线耐张金具安装020******* 引流线制作020******* 软引流线制作020******* “扁担式”硬引流线制作020******* 笼式硬引流线制作020******* 铝管式硬引流线制作020******* 防振锤安装020******* 导线防振锤安装020******* 地线防振锤安装020******* 预绞式防振锤安装020******* 阻尼线安装020******* 阻尼线安装020******* 间隔棒安装020******* 线夹式间隔棒安装020******* 预绞式间隔棒安装020******* 相间间隔棒安装020******* OPGW弧垂020******* OPGW弧垂控制020******* OPGW悬垂串安装020******* OPGW悬垂串安装020******* OPGW耐张串安装020******* OPGW接头型耐张串安装020******* OPGW直通型耐张串安装020******* OPGW架构型耐张串安装020******* OPGW防振锤安装020******* OPGW防振锤安装施工020******* OPGW引下线安装020******* 铁塔OPGW引下线安装020******* 架构OPGW引下线安装020******* OPGW接头盒020******* 光纤熔接与布线020******* 接头盒安装020******* OPGW余缆安装020******* 余缆架安装020******* 全介质自承式光缆(ADSS)020******* ADSS弧垂控制020******* ADSS悬垂串安装020******* ADSS接头型耐张串安装020******* ADSS直通型耐张串安装020******* ADSS防振鞭安装020******* 接地工程020******* 接地安装020******* 接地引下线安装020******* 接地体制作020******* 接地模块安装020******* 线路防护020******* 塔位牌020******* 塔位牌安装020******* 相位标识020******* 相位标识牌安装020******* 警示牌020******* 警示牌安装020******* 高塔航空标识020******* 高塔航空标识安装02020101 01 导地线展放施工(1)导地线规格应符合设计要求。
导线接续压接流程Connecting the overhead transmission line conductors is a crucial process in the construction and maintenance of electrical power lines. 导线接续是电力线路建设和维护中的一个关键工序。
It involves the process of crimping or pressing the conductor ends to secure the electrical circuit and ensure a reliable flow of electricity. 这涉及到压接或挤压导线末端,以确保电路的安全并且确保电力的可靠传输。
The pressing or crimping of conductors is typically done using specialized tools and equipment designed for the specific purpose. 压接或挤压导线通常需要使用专门设计用于此目的的工具和设备。
This process is essential to ensure the integrity and efficiency of the power transmission system. 这个工序对于保证电力传输系统的完整性和高效性至关重要。
One of the critical aspects of the conductor crimping process is ensuring the proper selection of crimping tools. 导线压接过程中的一个关键环节就是确保正确选择压接工具。
The selection of crimping tools depends on various factors such as the type and size of the conductors, as well as the specific requirements of the project. 压接工具的选择取决于各种因素,比如导线的类型和尺寸,以及项目的具体要求。
