室外给水管道施工方案模板
- 格式:doc
- 大小:563.00 KB
- 文档页数:59

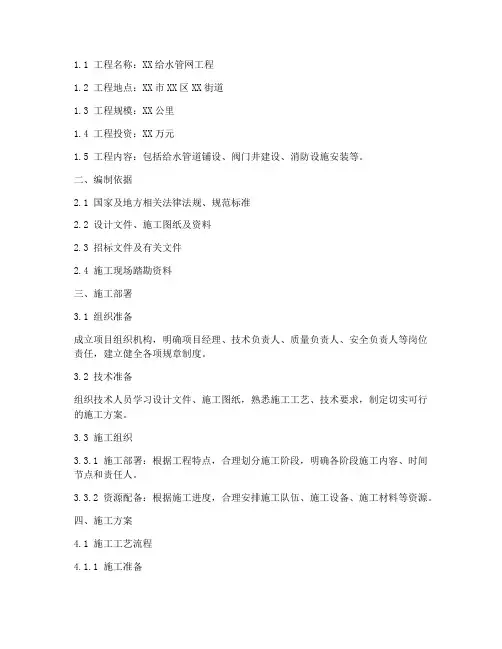

1.1 工程名称:XX给水管网工程1.2 工程地点:XX市XX区XX街道1.3 工程规模:XX公里1.4 工程投资:XX万元1.5 工程内容:包括给水管道铺设、阀门井建设、消防设施安装等。
二、编制依据2.1 国家及地方相关法律法规、规范标准2.2 设计文件、施工图纸及资料2.3 招标文件及有关文件2.4 施工现场踏勘资料三、施工部署3.1 组织准备成立项目组织机构,明确项目经理、技术负责人、质量负责人、安全负责人等岗位责任,建立健全各项规章制度。
3.2 技术准备组织技术人员学习设计文件、施工图纸,熟悉施工工艺、技术要求,制定切实可行的施工方案。
3.3 施工组织3.3.1 施工部署:根据工程特点,合理划分施工阶段,明确各阶段施工内容、时间节点和责任人。
3.3.2 资源配备:根据施工进度,合理安排施工队伍、施工设备、施工材料等资源。
四、施工方案4.1 施工工艺流程4.1.1 施工准备4.1.2 测量放线4.1.3 沟槽开挖与支护4.1.4 管道铺设4.1.5 阀门井施工4.1.6 消防设施安装4.1.7 管道试压、冲洗与消毒4.1.8 竣工验收4.2 施工要点4.2.1 测量放线:严格按照设计图纸进行测量放线,确保管道铺设准确。
4.2.2 沟槽开挖与支护:根据土质情况,合理选择开挖方式,确保沟槽稳定。
4.2.3 管道铺设:严格按照施工规范,选用优质管道材料,确保管道质量。
4.2.4 阀门井施工:确保阀门井施工质量,保证管道连接牢固。
4.2.5 消防设施安装:严格按照消防规范,安装消防设施,确保消防用水需求。
4.2.6 管道试压、冲洗与消毒:对管道进行试压、冲洗与消毒,确保水质符合国家标准。
4.3 施工进度计划根据工程规模和施工条件,制定合理的施工进度计划,确保工程按期完工。
五、质量保证措施5.1 原材料质量保证措施:选用优质原材料,确保施工质量。
5.2 施工过程质量保证措施:严格执行施工规范,加强过程控制,确保施工质量。

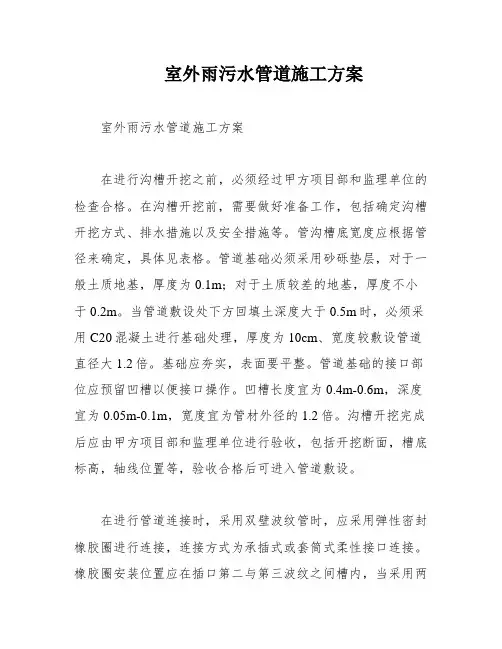

室外雨污水管道施工方案室外雨污水管道施工方案在进行沟槽开挖之前,必须经过甲方项目部和监理单位的检查合格。
在沟槽开挖前,需要做好准备工作,包括确定沟槽开挖方式、排水措施以及安全措施等。
管沟槽底宽度应根据管径来确定,具体见表格。
管道基础必须采用砂砾垫层,对于一般土质地基,厚度为0.1m;对于土质较差的地基,厚度不小于0.2m。
当管道敷设处下方回填土深度大于0.5m时,必须采用C20混凝土进行基础处理,厚度为10cm、宽度较敷设管道直径大1.2倍。
基础应夯实,表面要平整。
管道基础的接口部位应预留凹槽以便接口操作。
凹槽长度宜为0.4m-0.6m,深度宜为0.05m-0.1m,宽度宜为管材外径的1.2倍。
沟槽开挖完成后应由甲方项目部和监理单位进行验收,包括开挖断面,槽底标高,轴线位置等,验收合格后可进入管道敷设。
在进行管道连接时,采用双壁波纹管时,应采用弹性密封橡胶圈进行连接,连接方式为承插式或套筒式柔性接口连接。
橡胶圈安装位置应在插口第二与第三波纹之间槽内,当采用两只密封圈时建议两密封圈之间隔一个波纹。
接口前应先将承口插口内外表面清理干净,在插口套入密封圈,并在承口内工作面和橡胶圈表面涂上润滑剂(一般用肥皂水即可),插入方向为水流方向,对准承口中心线用人力或设置木档板用橇棍将被安装的管材徐徐插入承口内直至预定位置。
接口完成后,随即用相同土质把预留凹槽处填筑密实。
承插口管安装应将插口顺水流方向,承口逆水流方向,由下游向上游依次安装。
在进行管道敷设时,管道安装方向应从下游到上游。
直线敷设,相邻两节管道轴线的允许转角不得大于2度。
为防止接口合拢时已排设的管道轴线位置移动,须采用稳管措施。
可采用编织袋内灌满砂,封口后压在已排设管道的顶部,其数量视管径大小而决定。
在进行3.2下管前的工作时,需要清除槽内的杂物。
如果槽深较浅,可以手动将管道放入槽内。
但如果槽深较深,应该使用非金属绳索将管道溜入槽内,以避免管道受到碰撞而损坏。

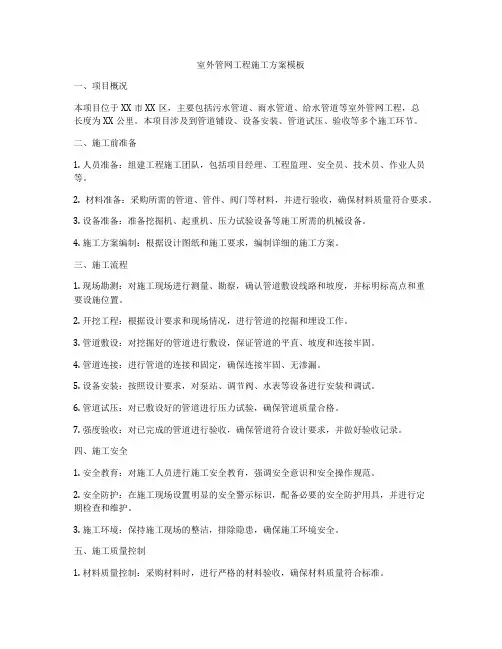

室外管网工程施工方案模板一、项目概况本项目位于XX市XX区,主要包括污水管道、雨水管道、给水管道等室外管网工程,总长度为XX公里。
本项目涉及到管道铺设、设备安装、管道试压、验收等多个施工环节。
二、施工前准备1. 人员准备:组建工程施工团队,包括项目经理、工程监理、安全员、技术员、作业人员等。
2. 材料准备:采购所需的管道、管件、阀门等材料,并进行验收,确保材料质量符合要求。
3. 设备准备:准备挖掘机、起重机、压力试验设备等施工所需的机械设备。
4. 施工方案编制:根据设计图纸和施工要求,编制详细的施工方案。
三、施工流程1. 现场勘测:对施工现场进行测量、勘察,确认管道敷设线路和坡度,并标明标高点和重要设施位置。
2. 开挖工程:根据设计要求和现场情况,进行管道的挖掘和埋设工作。
3. 管道敷设:对挖掘好的管道进行敷设,保证管道的平直、坡度和连接牢固。
4. 管道连接:进行管道的连接和固定,确保连接牢固、无渗漏。
5. 设备安装:按照设计要求,对泵站、调节阀、水表等设备进行安装和调试。
6. 管道试压:对已敷设好的管道进行压力试验,确保管道质量合格。
7. 强度验收:对已完成的管道进行验收,确保管道符合设计要求,并做好验收记录。
四、施工安全1. 安全教育:对施工人员进行施工安全教育,强调安全意识和安全操作规范。
2. 安全防护:在施工现场设置明显的安全警示标识,配备必要的安全防护用具,并进行定期检查和维护。
3. 施工环境:保持施工现场的整洁,排除隐患,确保施工环境安全。
五、施工质量控制1. 材料质量控制:采购材料时,进行严格的材料验收,确保材料质量符合标准。
2. 施工工艺控制:按照施工方案和设计要求,严格控制施工工艺,确保管道的敷设、连接、试压等工艺符合要求。
3. 管道检测:对已完成的管道进行质量检测,确保管道质量达标。
六、环境保护1. 现场整洁:保持施工现场的整洁,及时清理施工垃圾,避免对环境造成污染。
2. 污水处理:对施工过程中产生的污水进行合理的处理,确保不对周边环境造成污染。

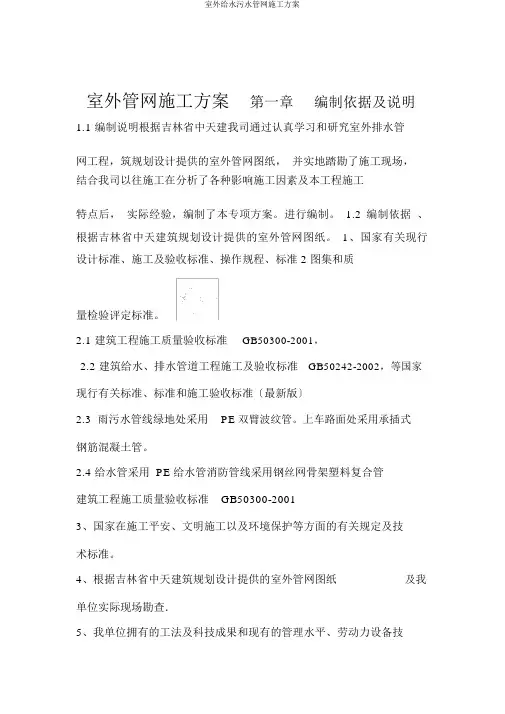

室外管网施工方案第一章编制依据及说明1.1 编制说明根据吉林省中天建我司通过认真学习和研究室外排水管网工程,筑规划设计提供的室外管网图纸,并实地踏勘了施工现场,结合我司以往施工在分析了各种影响施工因素及本工程施工特点后,实际经验,编制了本专项方案。
进行编制。
1.2 编制依据、根据吉林省中天建筑规划设计提供的室外管网图纸。
1、国家有关现行设计标准、施工及验收标准、操作规程、标准 2 图集和质量检验评定标准。
2.1 建筑工程施工质量验收标准GB50300-2001,2.2 建筑给水、排水管道工程施工及验收标准GB50242-2002,等国家现行有关标准、标准和施工验收标准〔最新版〕2.3 雨污水管线绿地处采用PE双臂波纹管。
上车路面处采用承插式钢筋混凝土管。
2.4 给水管采用 PE给水管消防管线采用钢丝网骨架塑料复合管建筑工程施工质量验收标准GB50300-20013、国家在施工平安、文明施工以及环境保护等方面的有关规定及技术标准。
4、根据吉林省中天建筑规划设计提供的室外管网图纸及我单位实际现场勘查.5、我单位拥有的工法及科技成果和现有的管理水平、劳动力设备技术能力以及以前从事类似工程所积累的丰富的施工经验。
第二章工程概况一、工程简介本工程为天茂庄园 - 温莎园 -3.1 期外网管线工程。
本工程包括室外排水、室外给水工程〔生活给水和消防给水〕。
由于该工程为园区管网工程,根据园区施工特点,管线比拟复杂。
必须放线准确,以免占用其他管线路由。
二、施工准备施工前应逐级进行技术交底。
主要工序和关键部位的施工技术要求、地下隐蔽工程的位置和标高均应交底至直接操作人员,各种施工交底均应记录备查。
施工前必须详细熟悉设计文件及施工图纸,及时组织图纸交底,对施工现场进行详细查勘。
第三章主要工程工程的施工方案、施工方法一、雨污水管道施工1.施工工序施工准备→测量放线→土石方开挖→沟槽清理〔平整〕→管道垫层→管道安装→管道连接→检查井砌筑→管道试验→土方回填夯实2.施工测量进入现场后,先探明地下各类管线,假设遇重要管线,应及时通知甲方,进行保护。
室外给排水管道冬季施工方案一、冬期施工要点1.管沟开挖;2.边坡防护;3.沙砾石管道基础;4.管线安装;5.砖砌检查井;6.回填土质量。
二、冬期施工方案及措施1、管沟开挖采用机械开挖但应加大放坡系数以保证沟壁的边坡土在经过冻融后不发生塌方事故。
管沟开挖完成,在管线安装过程中,设专人应随时注意观察管沟边坡土在冻融后并经地下水浸泡是否出现异常,有无裂缝等情况,一经发现异常情况,应立即停止施工,人员撤离,经处理排除险情后,方能继续施工。
2、地下水排放应按原单体施工方案执行,但应加强防冻管理工作,在不排水时应随时将水泵提出集水坑并排干水泵内和排水管内的积水,以保证排水管不结冰和冻坏水泵。
3、砂砾石管道基础施工时应保证在无水状态下(排除地下水)干作业,砂砾石原材料不得有冻结,不得含有冰块和雪,震捣应到位密实,不得有漏震现象,密实度应达到90%以上。
砂砾石管道基础施工完成后应覆盖草袋子或塑料布进行防护,管线安装及回填前砂石基础注意不得受冻,以免影响工程质量。
4、管线安装前应第一肃清管段上和承、插口内外的积雪、冰块及附着物,对管段仔细举行检查,检查及格后方可举行吊(下)管并举行安装施工,管线安装施工中应注意胶圈安装前要用热水浸泡加温,以增加其弹性。
承插口涂刷光滑剂(食用油或液腊)要匀称,光滑剂(液腊)应加温≈30℃。
管线安装完成后应立即做好砂砾石基础的C2部分,并马上回填以保证基础不被冻结。
5、本工程混凝土检查井的模板制作及安装施工在冬期施工中均采用木模板、木支撑,人工施工的施工方法进行模板制作、安装与拆除。
模板安装前应先清除垫层上的积雪、冰块及杂物,安装要牢固,并应考虑不影响覆盖保护棚罩为好。
6、在冬期施工中钢筋的制作与安装施工除应遵照施工标准的有关规定施工1外,还应参照公司的“夏季施工有关规定”制定具体施行细则。
Ⅱ级以上钢筋曲折角度不得大于90°,钢筋焊接时,钢筋表面不得有结冰和积雪,低温焊接应有防风棚,焊条应先行烘干。

室外雨污水管网工程施工方案1.工程概况本工程包括雨水管道工程和污水管道工程,旨在改善城市排水系统,提高城市防洪能力。
主要工程实物量包括管道、井盖、阀门等。
2.气候条件本工程所在地气候条件较为适宜,气温和降雨量均在可控范围内。
3.编制依据本工程的编制依据包括相关法律法规、技术标准和工程设计方案。
在设计过程中,充分考虑了环保和节能要求。
4.施工部署在施工前,我们进行了充分的组织准备工作,包括人员安排、材料采购、设备调试等。
我们将严格按照设计方案和相关标准进行施工,确保工程质量和安全。
技术准备在进行管道工程之前,需要进行一系列的技术准备工作。
首先,需要确定管道的材料、规格和长度,以及管道的敷设路线和深度。
其次,需要进行地质勘察和地形测量,以了解施工现场的地质情况和地形地貌,为后续施工作出准确的工艺方案。
此外,还需要进行环境评估和安全评估,以确保施工过程中不会对周边环境和人员造成影响。
资源配备在进行管道工程之前,需要对施工所需的人力、物力、财力等资源进行充分的配备和准备。
人力方面,需要有专业的工程技术人员和施工人员,以及必要的管理人员。
物力方面,需要有施工所需的机械设备、工具和材料等。
财力方面,需要有足够的资金支持,以确保施工的顺利进行。
施工方案施工方案是管道工程的核心,它涉及到施工的具体流程、工艺和方法。
在制定施工方案时,需要充分考虑施工现场的实际情况和管道工程的特点,同时还需要考虑施工的安全性、经济性和环保性等因素。
在制定施工方案的过程中,需要进行多次的讨论和修改,以确保最终方案的可行性和优越性。
管道基础管道基础是管道工程中非常重要的一环,它直接关系到管道的稳定性和安全性。
在进行管道基础施工之前,需要进行地面平整和开挖基坑等工作。
在基坑开挖之后,需要进行基础的浇筑和加固等工作。
在进行管道基础施工的过程中,需要充分考虑地质情况和地形地貌等因素,以确保基础的牢固和稳定。
管道敷设管道敷设是管道工程中最为关键的一步,它直接关系到管道的使用寿命和安全性。
室外给排水管道专项施工方案(完整版)本施工方案的编制依据包括多项国家和行业有效规范和标准,如《工程测量规范》、《建筑地基基础设计规范》、《砌体工程施工质量验收规范》等。
同时,本工程的室外给水管道和排水系统采用了多种材料和设备,如PE管电热熔连接、HDPE双壁波纹塑料管等。
该工程的目标包括工期目标、质量目标和安全生产目标。
其中,工期目标是确保在合同工期内完成施工任务,交付甲方使用。
质量目标是在施工中严格按照规范和标准进行,全面按ISO9002体系管理程序进行施工,确保检验批报验一次验收合格率100%。
安全生产目标则是确保施工过程中的安全,预防事故的发生。
我们始终坚持“安全第一,预防为主”的方针。
我们将严格按照国家各级安全生产法规规程施工,加强工人安全教育,提高工人自我保护意识,落实安全生产岗位责任制,以杜绝重伤、死亡事故和群伤事故,杜绝重大机械、设备交通及火灾事故。
我们的文明施工目标是严格按照文明施工要求组织现场施工,推行标准化管理,达到当地安全文明考核标准要求。
我们的总体施工方案是按既定的施工区域进行施工,先地下后地上、先深后浅、先主管后支管、井池可随管道同时施工的施工顺序。
我们也可首先施工污水工程的化粪池,等现场具备大面积施工条件以后,在施工雨水管线的土方开挖按下游至上游可依次进行机械及人工开挖。
当管道横穿道路时,过路管道可集中突击施工,当日开挖,当日回填,以免影响道路的使用。
我们的施工进度计划是确保在合同时间内完成合同约定的施工任务。
我们将抓紧在管道施工时组织好土方堆放工作,合理安排好雨季施工,抢抓天时,根据本工程土方开挖量大的特点,坚持挖方段、填方段能形成流水作业的原则,分段施工,严禁大开大挖,合理安排好工程开挖断面,争取分段开挖,分段回填,以保证整体工程的连续性和合理进行施工,避免造成乱开挖,形成多个作业面,致使整体工程项目混乱、盲目的现象产生。
整个污水工程在段落上、层次上流水作业。
行程紧张有序、节奏相连的施工。
工程水管施工方案范文最新一、工程概况本工程位于某某市某某区,施工范围包括某某条道路沿线的排水管道施工及相关配套工程。
本工程的主要目的是解决该区域在雨季时出现的积水问题,以及更换老化的排水管道,确保道路畅通和周边居民生活安全。
二、工程地质与水文条件本工程所在地的地质为黏土与砂岩混合,在地下水位处于浅层,地下水渗透性能强。
降雨量一般,但在雨季会有短时强降雨。
三、工程设计方案3.1 排水管道设计由于工程所在地的地下水位较浅,所以排水管道需要设计为密闭式,以防止地下水进入管道内造成积水。
同时,为了能够有效排水,排水管道的坡度需经过精确计算和设计。
此外,排水管道的直径需按照设计要求适当加大,以应对雨季的短时强降雨。
3.2 施工工艺a)管道敷设:首先对施工现场进行清理和打底,然后根据设计要求进行管道敷设,确保管道的坡度和连接的牢固性。
b)管道连接:采用热熔连接、螺纹连接或橡胶环连接等方式进行排水管道的连接,确保连接的牢固和不漏水。
c)管道测试:排水管道敷设完成后,进行压力测试和水密性测试,确保管道的质量符合规范要求。
3.3 配套工程在排水管道的施工过程中,还需要进行相关的配套工程,包括排水井的设置、排水泵站的建设等。
排水井的设置需根据设计要求进行规范建设,排水泵站的建设需考虑工程周边的环境因素,确保建设的牢固性和安全性。
四、施工组织与安全措施4.1 施工组织根据工程的实际情况,制定详细的施工组织计划,包括施工队伍的组建、施工设备的准备、施工现场的安排等。
同时,需要设计合理的施工流程,确保施工的高效进行。
4.2 安全措施为了确保施工过程中的安全,需要制定详细的安全管理方案,包括施工现场的安全防护设施的设置、施工人员的安全培训、施工现场的安全检查等。
五、环境保护措施为了保护周边环境和水源,需要制定详细的环境保护措施,包括施工废水的处理、施工噪音的控制、施工废弃物的处理等。
同时,需要对周边的生态环境进行保护和恢复。

室外工程透水管施工方案一、施工前的准备1.1 施工前的前期工作在进行室外工程透水管施工前,需要对工程进行详细的规划和准备。
首先,要对工程现场进行勘察和测量,了解地形、地势及地下管线等情况,确定施工范围和要求,及时发现并解决可能存在的问题。
同时,要对施工所需的材料和设备进行购买和准备,保证施工顺利进行。
施工前的准备工作十分重要,它直接关系到施工的顺利进行与后续工作的质量。
1.2 材料选择和准备在选择透水管材料时,需要根据工程的具体要求和实际情况综合考虑。
一般来说,常用的透水管材料有混凝土透水管、聚乙烯透水管等。
在材料的选择上,需要考虑到材料的耐腐蚀性、透水性能、承载能力、施工方便性等因素。
为了保证施工质量和工程的使用寿命,需要选择质量可靠的材料,并对材料进行检查和验收。
此外,施工所需的其他辅助材料和设备也需要提前准备,如胶凝材料、外模板、支撑、振捣设备、检测设备等。
1.3 设备和人员准备对于室外工程透水管的施工,需要有足够数量和合适规格的设备和人员。
设备包括挖掘机、搅拌机、输送泵等,这些设备的选择要与工程的规模相适应。
施工人员包括工程技术人员、施工管理人员、作业人员等。
在施工前,需要对施工人员进行培训和安全教育,保证施工人员具备相应的技能和安全意识,确保施工的安全和顺利进行。
1.4 施工方案的确定在进行室外工程透水管施工前,需要制定详细的施工方案,包括施工工艺、施工流程、安全措施、质量控制等内容。
在确定施工方案时,需要充分考虑工程的具体情况和要求,以及相关的技术标准和规范。
施工方案确定后,需要对相关的施工流程和技术要求进行培训和交底,确保施工人员都能够按照方案要求进行施工。
二、施工过程2.1 土方开挖与基础处理在进行室外工程透水管施工时,首先需要进行土方的开挖和基础的处理工作。
在进行土方开挖之前,需要在施工现场进行标志和测量,确定开挖的范围和深度。
在土方开挖时,需要根据现场的具体情况选择合适的挖掘机和工具,确保土方开挖的精确度和质量。
XXXXXXXXXXXXX车辆管理所室外给排水管道专项施工方案施工单位:XXXXXXXXXXXXX编制:审核:审批:日期:年月日目录一、编制依据1、《工程测量规范》(GB 50026-2007)2、《建筑地基基础设计规范》(GB 50007-2002)3、《砌体工程施工质量验收规范》(GB50203-2002)4、《混凝土结构工程施工质量验收规范》(GB50204-2002)5、《建筑装饰装修工程施工质量验收规范》(GB50210-2002)6、《建筑地面工程施工质量验收规范》(GB50209-2002)7、《室外给水设计规范》(GB 50013-2006)8、《室外排水设计规范》(GB 50014-2006)9、《建筑给水排水及采暖工程施工质量验收规范》(GB 50242-2002)10、《建筑安装工程质量检验评定统一标准》(GB50300-2002)11、《埋地塑料排水管道施工图集》(04S520)12、《建筑小区塑料排水检查井图集》(08SS523)13、《砖砌化粪池图集》(02S701)14、《埋地硬聚氯乙烯排水管道工程技术规程》(CECS 122:2001)15、《建筑小区塑料排水检查井应用技术规程》(CECS 227:2007)二、工程概况本方案叙述的是XXXXXXXXXXXXX车辆管理所室外管网工程。
该地块室外给水管道设计采用PE管电热熔连接,主管道为DN100,靠人行道边敷设,埋深0.7米,过车道采用钢套管保护。
主管接自市政给水管道后分接至各单体工程,室外消火栓采用地上式消火栓,阀门井采用砖砌阀门井。
室外排水工程,包括室外雨水、污水,整个排水系统采用雨污分流。
雨、污水排水管道采用HDPE双壁波纹塑料管,弹性密封橡胶圈承插式连接,检查井采用砖砌检查井。
雨水口采用联合式单篦砖砌雨水收集口,雨水经检查井收集后流入市政管网。
污水的化粪池采用砖砌化粪池,池壁砖砌及底板顶板浇捣钢筋混凝土。
本工程污水经化粪池以后排入市政污水管道。
室外给水管道施工
方案
室外给水管道
施
工
方
案
XX工程公司
年月日
第一章工程概况
第二章施工准备
2.1准备工作
①施工全过程做到”六落实”即施工负责人、施工员、质安员”三位一体”
人员落实; 施工方案、施工技术措施落实; 施工机械设备、检测手段落实。
对现场有关管理人员、班组长、操作人员的技术交底及施工规范、质量验收标准交底落实, 各级人员的岗位职责落实, 安全质量奖惩制度落实。
②在开工之前, 我们将查明施工区域内原有地下管线的埋设情况, 并以书面报告的形式提出具体的解决办法, 报请监理工程师批准后方可开工。
对管道施工所经路线的障碍物进行初步清除, 为以后的测量放线定位工序提供较好施工条件。
2.2测量放样
进行施工放样测量前测量人员先校核施工图纸, 按施工图纸提供的给水工程的位置和标高, 定出沟槽中线及井位并引出水准基准点, 作为整个给水工程的控制点。
每次测量均要闭合, 按规范严格控制闭合误差。
测量管沟中心轴线、标高; 并放出管沟基槽边线, 在边线设置小木桩。
沟渠放线, 每隔20m设中心桩, 必要时设置控制桩。
沟槽放线抄平后, 应绘制沟槽纵断面图。
沟槽测量工作应有正规的测量记录本, 认真详细记录, 必要时应附示意图, 并应将测量的日期、工作地点、工作内容以及公司镜、记录、对点、拉练、扶尺等参加测量人员的姓名记录, 测量放样记录以书面形式上
报监理工程师, 待监理工程师检查认可后方进行下一道工序施工。
2.3探管及地下管线保护措施
在施工前必须对施工范围内的管线情况进行调查, 并与甲方、供水、电讯、军警、市政管理部门加强联系沟通, 搜集资料。
并在基坑施工前先进行仪器探测。
2.3.1管线保护措施
因地下管线布置情况不明, 本工程与现状管线交叉、联系繁多, 为确保施工安全, 施工开挖前需与周边用地单位及各地下管线主管部门进一步共同核实现状管和缆线等地下障碍物位置, 妥善处理与相关管线的平面及高程关系与施工无矛盾后, 方可挖土。
沿线管线应重点加以保护, 施工期间为了保护好管线, 我们制定了下列措施:
1、熟悉掌握设计、建设单位提供的地下管线图纸资料, 与电讯、电力、供水、军队等有关单位联系、协商, 调查管线的走向位置和埋设深度, 取得管线走向图, 实地打点放样。
在施工前召开各管线单位施工配合会议, 进一步搜集管线资料。
对管线部位要指定专人进行精确探测, 对非管线部位亦要进行普测。
对影响施工和受施工影响的地下管线开挖必要的样洞( 开挖样洞时通知管线单位监理单位监护人员到场) , 核对弄清地下管线的确切情况( 包括标高、埋深、走向、规格、容量、用途、性质、完好程度等) , 做好记录。
对管线部位, 须有明显标志, 队长、施工员须熟悉本段管线位置。
2、在现场施工总平面布置图上标明影响施工和受施工影响的地下管线。
工程实施前, 向有关管线单位提出监护书面申请, 做好监护交底。
3、工程实施前, 把施工现场地下管线的详细情况和制定的管线保护措施向现场施工技术负责人、施工员、班组长直至每一位操作工人作层层安全交底, 填写安全交底记录, 明确各级人员的责任。
4、工程实施前, 落实保护本工程地下管线的组织措施, 公司委派管线保护专职人员负责地下管线的监护和保护工作。
项目部和各班组设兼职管线保护负责人, 组成地下管线监护体系。
严格按照经总公司审定批准的施工组织设计和经管线单位认定的保护地下管线技术措施落实到现场, 并设置管线安全标识牌。
5、工程实施前, 对参与本工程施工的职工( 包括民工) 进行”保护公用事业管线重要性及损坏公用管线危害性”的宣传教育, 严格遵守有关文件的规定。
6、对受施工影响的地下管线设置若干数量的沉降测点, 工程实施时, 及时向建设单位和有关管线管理单位提供观测点布置与沉降观测资料。
7、成立由建设单位、各管线单位和施工单位的有关人员参加的现场管线保护领导小活动, 定期开展活动, 检查管线保护措施的落实情况及保护措施的可靠性, 研究施工中出现的问题, 及时采取措施完善保护方案。
8、各级都要成立有力的管线保护小组。
各保护管线小组的领导在施工前要全面检查, 各项保护措施是否落实, 才能动工。
9、严格按照经总公司和监理公司审定的施工组织设计和地下管线保护技术措施施工。
各级管线保护负责人深入施工现场监护地下管线, 督促操作( 指挥) 人员遵守操作规程, 制止违章操作、违章指挥和违章施工。
10、施工过程中发现管线现状与交底内容、样洞资料不符或出现直接。
