承台地梁专项施工方案
- 格式:docx
- 大小:51.44 KB
- 文档页数:23

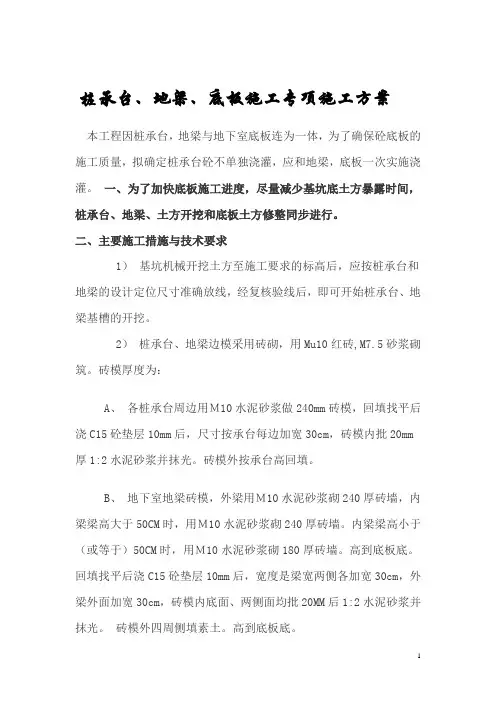

桩承台、地梁、底板施工专项施工方案本工程因桩承台,地梁与地下室底板连为一体,为了确保砼底板的施工质量,拟确定桩承台砼不单独浇灌,应和地梁,底板一次实施浇灌。
一、为了加快底板施工进度,尽量减少基坑底土方暴露时间,桩承台、地梁、土方开挖和底板土方修整同步进行。
二、主要施工措施与技术要求1)基坑机械开挖土方至施工要求的标高后,应按桩承台和地梁的设计定位尺寸准确放线,经复核验线后,即可开始桩承台、地梁基槽的开挖。
2)桩承台、地梁边模采用砖砌,用Mu10红砖,M7.5砂浆砌筑。
砖模厚度为:A、各桩承台周边用M10水泥砂浆做240mm砖模,回填找平后浇C15砼垫层10mm后,尺寸按承台每边加宽30cm,砖模内批20mm 厚1:2水泥砂浆并抹光。
砖模外按承台高回填。
B、地下室地梁砖模,外梁用M10水泥砂浆砌240厚砖墙,内梁梁高大于50CM时,用M10水泥砂浆砌240厚砖墙。
内梁梁高小于(或等于)50CM时,用M10水泥砂浆砌180厚砖墙。
高到底板底。
回填找平后浇C15砼垫层10mm后,宽度是梁宽两侧各加宽30cm,外梁外面加宽30cm,砖模内底面、两侧面均批20MM后1:2水泥砂浆并抹光。
砖模外四周侧填素土。
高到底板底。
C、地下室底板底必须先回填素土并找平,经水夯后,用打夯机夯实再做砼垫层。
3)基坑(槽)回填土经验收合格后,应立即浇灌桩承台、地梁底的素砼垫层。
浇筑前,应做好砼垫层厚度控制标志。
以确保垫层面达到承台底、梁底的设计标高,误差不得超过±15mm。
4)桩承台、梁边模砌筑完后,分块平整底板土方。
并夯实1—2遍。
5)垫层浇筑经自然养护24小时后, 方可下料上人进行SBS 防水施工。
6)桩承台、地梁钢筋绑扎前, 应认真清理坑槽内的落土杂物,经检查清理干净后,再绑扎钢筋。
7)因桩承台、地梁与底板互相支承连为一体, 为了确保砼底板的防渗防水要求,砼浇筑在同一施工段要求一次连续浇筑完毕,不得留任何施工缝。
承台及地梁施工方案承台及地梁施工方案1. 施工准备:a. 清理施工现场,并确保场地平整,没有杂物和障碍物。
b. 验收并准备好设计图纸、资料和材料。
c. 确定施工工序和施工顺序。
d. 安排好施工人员和设备。
2. 承台施工:a. 根据设计要求进行基坑开挖和土方回填,确保基坑底部平整,并在基坑底部铺设垫层。
b. 制作和安装钢筋架,在承台底部和顶部安装钢筋,并使用钢筋连接件连接。
c. 浇筑混凝土,确保混凝土密实,并使用振动器振捣混凝土,以排除空隙和气泡。
d. 进行混凝土养护,包括覆盖防水膜和湿润养护。
3. 地梁施工:a. 根据设计要求进行地梁尺寸和位置的标志和定位。
b. 制作和安装钢筋架,在地梁底部和顶部安装钢筋,并使用钢筋连接件连接。
c. 根据地梁设计要求进行模板搭建,并进行调整和修整。
d. 浇筑混凝土,确保混凝土密实,并使用振动器振捣混凝土,以排除空隙和气泡。
e. 进行混凝土养护,包括覆盖防水膜和湿润养护。
4. 安全措施:a. 将施工现场设置围挡和警示标志,防止他人进入施工区域。
b. 提供施工人员必要的个人防护装备,包括安全帽、安全鞋和安全带。
c. 定期检查施工设备和安全措施的使用情况,确保施工过程中的安全。
d. 整理和清理施工现场,及时清除施工过程中产生的垃圾和杂物。
5. 施工质量控制:a. 对承台和地梁的尺寸和位置进行检查和测量,确保符合设计要求。
b. 对钢筋的制作和安装进行检查,确保钢筋符合规范并正确连接。
c. 对混凝土的浇筑和振捣进行检查,确保混凝土密实并排除空隙和气泡。
d. 进行混凝土强度检测,确保混凝土达到设计强度要求。
以上是承台及地梁施工方案的基本内容,施工过程中应严格按照相关规范和要求进行操作,并时刻关注施工质量和安全措施的执行情况,以确保工程质量和施工安全。
承台及地梁施工方案1. 引言本文档旨在详细介绍承台及地梁的施工方案。
承台和地梁是建筑结构中重要的组成部分,用于承接上部结构的载荷并分散到地基上。
正确的施工方案能够确保承台及地梁的质量和稳定性,从而保证整个建筑结构的安全。
2. 施工材料及工具准备在开始承台及地梁的施工之前,需要准备以下材料和工具:•水泥:用于浇筑混凝土•砂:用于混凝土配合比中的细集料•石子:用于混凝土配合比中的粗集料•钢筋:用于增强混凝土的强度和耐力•木板:用于制作模板•水平仪、铁锤、橡皮锤、锯子等基本工具3. 施工步骤3.1 承台施工3.1.1 模板制作首先,根据设计图纸的要求,制作承台的模板。
模板的制作需要保证其形状和尺寸的准确性。
使用木板和螺丝钉将模板拼接起来,并使用水平仪进行调整,确保模板平整水平。
3.1.2 钢筋安装在模板内安装承台所需的钢筋。
根据设计要求,在承台中央和边缘位置铺设纵向和横向的钢筋,并通过焊接或绑扎进行连接。
钢筋的直径和间距要符合设计要求,并严格按照施工图纸进行安装。
3.1.3 混凝土浇筑在模板和钢筋安装完成后,进行混凝土浇筑工作。
在浇筑之前,要先进行充分的湿润处理,以防止混凝土过早干燥。
将预先准备好的混凝土倒入模板内,并使用橡皮锤和振捣棒对混凝土进行振捣,以排出空气并提高混凝土的密实度。
3.1.4 养护完成混凝土浇筑后,对承台进行养护。
可采用覆盖湿布、喷水养护等方法,以防止混凝土过早干燥和开裂。
3.2 地梁施工3.2.1 模板制作和承台的施工类似,首先制作地梁的模板。
地梁模板的制作要求同样需要严格按照设计图纸进行,并使用水平仪进行调整。
3.2.2 钢筋安装在地梁的模板内安装相应的钢筋。
根据设计要求,在地梁的上部和下部位置进行纵向和横向的钢筋布置,并采取焊接或绑扎的方式连接。
3.2.3 混凝土浇筑在模板和钢筋安装完成后,进行混凝土浇筑工作。
同样要进行充分的湿润处理和振捣,以确保混凝土的质量。
3.2.4 养护完成混凝土浇筑后,对地梁进行养护。
机场亚太转动中心工程承台地梁专项施工方案编制:审核:日期:一、工程概况:该工程位于机场东南侧,建筑面积50600平米.基础采用钢筋混凝土预制管桩,钢筋混凝土承台;钢筋混凝土独立柱;屋面承重结构为实腹钢梁,轻质镀铝锌彩钢板防护屋面。
其中,钢筋混凝土承台有6种规格(详见承台工作量统计表),CT—1至CT—3为厂房柱承台,CT—4为辅助房承台,CT—5、CT—6为办公区框架承台。
厂房周边围护结构坐落在JL—1上。
JL—1底标高-1.250,顶标高-0.550,须考虑与承台一起浇筑。
L—1至L—16为办公区框架地梁,梁底标高均高于承台顶标高0.7m,可考虑与柱头同时浇筑。
结合现场实际情况,且由于承台间距较大,全场考虑独立承台分别开挖。
承台及地梁均采用C30级混凝土,室各专用地坑采用C30S8级防水混凝土。
根据现场自然地面标高及已开挖的基础地质情况,考虑到工程量大,工期紧特点,必须采取合理的施工方案,精心组织,精心施工,做到保证安全、高质量和高效率。
由于施工方法上的差异,拟将仓库和办公区框架结构施工方案分别考虑,即用本方案完成办公区钢筋混凝土框架承台和地梁的施工后,其框架结构等后续工程将单独组织施工,本专项施工方案,只针对除办公区框架外的部分。
本施工方案,仅仅是“机场亚太转运中心施工组织设计”(以下简称施工组织设计)中相关部分的细化和补充,本方案中凡未提及者,均按照施工组织设计执行。
承台工作量统计表基础梁工作量统计表(根):JL—1:98;JL—1a: 3; JL—1b: 3。
办公区框架地坪以下梁(根):L—1: 6;L—2: 3;L—3:14;L—4: 2;L—5: 3;L—5a: 2;L—6: 1;L—7: 9;L—8: 8;L—9: 2;L—10: 3;L—11: 1;L—12: 2;L—13: 6;L—14: 2;L—15: 1;以上承台和地基梁混凝土合计(m3):C20: 150m3,C30: 880m3承台和地基梁钢筋合计(单位吨):400级:直径数量直径数量直径数量28 1.3 25 57.0 22 4.120 1.0 18 5.8 16 2.812 0.5335级:直径数量直径数量直径数量14 4.6 12 9.5235级:直径数量直径数量直径数量10 0.5 8 15.0 6 0.5钢筋加工和绑扎总量约为 101.0 吨。
基础地梁承台土方开挖施工方案地梁和承台是土木工程中常用的结构形式,用于支撑和承载建筑物的重量。
对于地梁和承台的土方开挖施工方案,以下是一个详细的工程施工方案,包括施工前准备、开挖方法和施工过程的安全和质量控制等方面。
一、施工前准备1.完成相关的设计和施工图纸,并获得相关部门的施工许可证。
2.制定详细的施工方案和施工计划,并组织相关人员进行培训。
3.安排施工现场的临时设施,包括办公室、生活用房、仓库、施工现场围墙等。
4.确认土方开挖的范围和土方的土壤特性,选择合适的机械设备和工具。
5.准备安全措施和相关施工资料,包括护栏、警示标志、防护网等。
二、开挖方法1.根据设计要求,确定地梁和承台的开挖深度和宽度。
2.根据土壤特性,选择合适的机械设备和工具进行开挖工作。
常用的机械设备包括挖掘机、推土机、铲车等。
3.开挖前需要进行地面和周边区域的标高测量和标线工作,确保开挖的准确性和垂直度。
4.在开挖过程中,根据实际情况进行土方的堆放和清理,确保施工现场的整洁和安全。
5.注重施工过程中的土壤稳定性和支护措施,根据土壤特性和开挖深度选择合适的支护措施,如土钉墙、挡土墙等。
三、施工过程的安全和质量控制1.施工现场设置必要的警示标志和安全措施,确保工人的安全。
2.对机械设备和工具进行定期检查和维护,确保其正常运转和安全使用。
3.进行土壤的质量检测,包括土壤的密度、湿度等指标,确保土方开挖的质量。
4.注意施工现场的环境保护,合理处理土方和废弃物,防止对周边环境的污染。
5.做好施工记录和资料整理工作,包括开挖的深度和宽度等参数的记录,以备后续的验收和结算。
四、施工完成后的工作1.结束开挖后,清理施工现场,恢复周边环境。
2.进行土方的运输和堆放,确保土方的安全和整洁。
3.检查地梁和承台的开挖质量,确保达到设计要求。
4.整理施工档案,并进行相关部门的验收和结算。
综上所述,地梁和承台土方开挖施工方案需要做好施工前准备、选择合适的开挖方法、加强施工过程的安全和质量控制等工作,以保证工程质量和施工安全。
承台及地梁施工方案一、引言承台及地梁是在建筑工程中承担地基支撑和承重作用的关键结构组成部分。
本文将就承台及地梁的施工方案进行详细阐述,旨在确保施工过程安全、高效完成,并保证施工质量和工程稳定性。
二、施工前准备1. 梁柱布置检查与设计核对:在施工前,需对梁柱布置进行检查,并与设计图纸进行核对,确保布置的准确性。
2. 材料准备:根据设计要求,准备及检查承台和地梁的材料,包括混凝土、钢筋、模板等。
确保材料符合质量要求,并进行必要的检测。
3. 模板制作:根据设计要求,制作承台和地梁的模板,并进行尺寸和结构的检查,确保模板的刚性和准确性。
4. 施工人员培训:在施工前,组织相关施工人员进行培训,包括安全操作规程、施工要点、材料使用等内容,提高施工人员的技术水平和安全意识。
三、施工步骤1. 承台施工:a. 清理施工场地:清除场地上的杂物和垃圾,确保施工区域整洁。
b. 定位测量:根据设计要求,对承台的位置和高程进行精确定位和测量。
c. 激光水准仪进行调平:根据设计要求,使用激光水准仪对承台区域进行调平,确保承台的水平度。
d. 模板安装:将制作好的模板按照设计要求进行安装,并进行检查和调整。
e. 钢筋绑扎:根据设计要求,进行承台的钢筋绑扎,并严格按照图纸要求进行节点处理和连接。
f. 浇筑混凝土:选择符合设计要求的混凝土材料进行浇筑,确保浇筑质量和施工进度。
g. 养护:对已浇筑的承台进行养护,包括保持湿润、遮阳避雨等措施,确保混凝土的强度和稳定性。
2. 地梁施工:a. 清理施工场地:同样清理地梁施工区域的杂物和垃圾。
b. 定位测量:根据设计要求,对地梁的位置和高程进行测量和调整。
c. 模板安装:按照设计要求,安装地梁的模板,并进行检查和调整。
d. 钢筋绑扎:根据设计要求,进行地梁的钢筋绑扎,并严格按照图纸要求进行节点处理和连接。
e. 浇筑混凝土:选择符合设计要求的混凝土进行浇筑,确保浇筑质量和施工进度。
f. 养护:对已浇筑的地梁进行养护,包括保持湿润、遮阳避雨等措施,确保混凝土的强度和稳定性。
承台及地梁施工方案承台及地梁施工方案一、施工准备工作1. 组织施工班组,明确工作任务和要求,并做好施工人员的技术交底和安全教育。
2. 购买和准备好所需的施工材料、工具和设备,包括混凝土、钢筋、模板、脚手架等。
3. 按照施工图纸和设计要求,确定施工工艺和施工方法。
二、承台施工工艺1. 确定承台的位置和尺寸,并在地基上进行标出和测量。
2. 进行土方开挖,清理规定范围内的杂物和松土,并按照要求进行回填和夯实。
3. 制作和安装承台的模板,根据实际情况选择合适的支撑架设,并确保模板牢固和水平。
4. 配置和浇筑混凝土,按照设计要求进行坍落度和强度的控制。
5. 完成初凝后,根据需要进行后续的拆模工作。
6. 对混凝土进行养护,包括覆盖湿抹布、喷水养护等措施。
三、地梁施工工艺1. 根据设计要求,确定地梁的位置、形状和尺寸,并在承台上进行标出和测量。
2. 制作地梁的模板,包括底板和四周的模板,确保模板的牢固和水平。
3. 基于地梁的尺寸和设计要求,配置和浇筑混凝土,控制好坍落度和强度。
4. 在混凝土初凝后,进行后续的拆模工作,并做好养护措施。
5. 在地梁上进行必要的修补和整平工作,保证地梁的平整度和表面质量。
四、施工安全措施1. 严格按照相关法规和标准进行安全管理,指定专人负责现场安全工作,并配备必要的安全设施和器材。
2. 加强对施工人员的安全培训和技术指导,确保他们了解和掌握施工安全规范和操作要求。
3. 对施工现场进行定期巡视和检查,发现安全隐患及时处理,并及时向有关部门报告。
4. 良好的材料管理,保持施工现场的整洁和安全,并提供必要的防护装备。
5. 建立和完善紧急救援机制,配备专职或兼职的急救人员,并制定应急预案。
五、质量控制措施1. 严格按照设计要求进行施工,确保承台和地梁的尺寸、形状和位置准确无误。
2. 做好混凝土的质量检验,包括强度、坍落度等参数的检测,并保证材料的合格使用。
3. 加强对施工现场的质量监督和检查,及时发现和处理质量问题,并做好记录和整改工作。

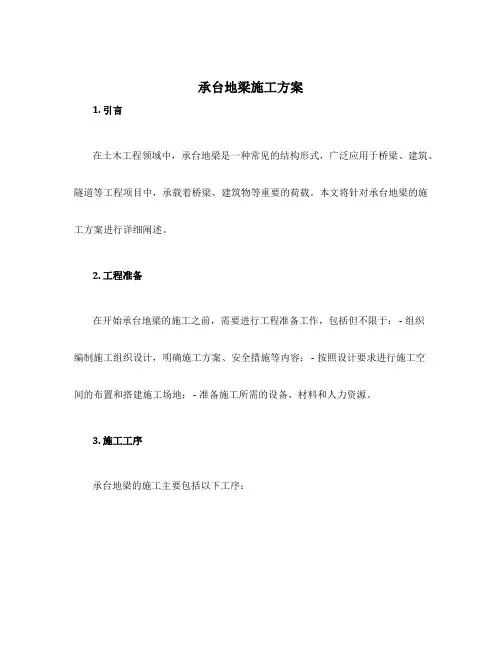

承台地梁施工方案1. 引言在土木工程领域中,承台地梁是一种常见的结构形式,广泛应用于桥梁、建筑、隧道等工程项目中,承载着桥梁、建筑物等重要的荷载。
本文将针对承台地梁的施工方案进行详细阐述。
2. 工程准备在开始承台地梁的施工之前,需要进行工程准备工作,包括但不限于: - 组织编制施工组织设计,明确施工方案、安全措施等内容; - 按照设计要求进行施工空间的布置和搭建施工场地; - 准备施工所需的设备、材料和人力资源。
3. 施工工序承台地梁的施工主要包括以下工序:在确定好施工场地后,首先进行承台基础的施工,包括: - 地基处理:对承台地梁的地基进行处理,确保地基的坚实和稳定; - 模板搭设:按照设计要求,搭建好适合承台地梁的模板,并进行调整和校正; - 钢筋绑扎:根据设计要求将钢筋按照一定的间距和层数进行绑扎,以增强基础的承载能力; - 浇筑混凝土:采用合适的混凝土配比,在模板内浇筑混凝土,并进行充分的振捣。
3.2 承台立柱施工完成承台基础施工后,进行承台立柱的施工,包括: - 立柱定位:按照设计要求,在基础上确定好立柱的位置,确保与地基连接紧密; - 立柱模板安装:根据立柱的尺寸和形状,安装好立柱的模板,并进行调整和固定; - 钢筋绑扎:根据设计要求将钢筋按照一定的间距和层数进行绑扎,以增强立柱的承载能力; - 浇筑混凝土:采用合适的混凝土配比,在模板内浇筑混凝土,并进行充分的振捣。
完成承台立柱施工后,进行承台地梁的施工,包括: - 梁模板安装:根据设计要求,安装好承台地梁的模板,并进行调整和固定; - 钢筋绑扎:根据设计要求将钢筋按照一定的间距和层数进行绑扎,以增强地梁的承载能力; - 预埋件安装:预埋好需要设置的构件和设备,如横梁、支座等; - 浇筑混凝土:采用合适的混凝土配比,在模板内浇筑混凝土,并进行充分的振捣。
4. 施工质量控制在承台地梁施工过程中,需要严格控制施工质量,可以采取以下措施: - 施工过程中进行自检和互检,确保每个工序的施工质量; - 浇筑混凝土时注意混凝土的质量把控,包括骨料、水泥、掺合料等; - 钢筋绑扎要按照设计要求进行,确保钢筋的位置和间距符合要求; - 模板的安装要牢固可靠,尺寸精确; - 确保施工场地的环境整洁、安全。
地下室承台地梁底板及墙体施工方案一、施工准备工作1.根据设计要求,确定施工图纸和技术方案。
2.检查施工现场,确保满足施工要求,包括地基平整、排水系统畅通等。
3.制定详细的施工计划和工序安排。
二、承台施工1.根据设计要求,测量并标定承台的轴线位置。
2. 根据轴线位置,在地基上铺设一层细石混凝土,厚度约为200mm,用以提供承台的支撑。
3.在细石混凝土上设置钢筋网,采用横、纵向交错布置的方式。
4.浇筑混凝土,按照设计要求的强度、配合比进行施工,同时使用振动器进行振捣,以保证混凝土的密实性和强度。
三、地梁施工1.根据设计要求,确定地梁的位置和尺寸,并进行标注。
2.根据标注的位置,在承台上设置木模板,用以浇筑地梁。
3.在木模板内安装钢筋,按照设计要求的布置方式进行施工。
4.浇筑混凝土,按照设计要求的强度、配合比进行施工,并使用振动器进行振捣。
四、底板施工1.根据设计要求,确定底板的位置和尺寸,并进行标注。
2.在地梁上设置木模板,用以浇筑底板。
3.在木模板内安装钢筋,按照设计要求的布置方式进行施工。
4.浇筑混凝土,按照设计要求的强度、配合比进行施工,并使用振动器进行振捣。
5.在底板表面进行养护,包括保湿和防裂处理,以确保底板的质量和使用寿命。
五、墙体施工1.根据设计要求,确定墙体的位置和尺寸,并进行标注。
2.在底板上设置木模板,用以浇筑墙体。
3.在木模板内安装钢筋,按照设计要求的布置方式进行施工,并设置梁板连接箍筋。
4.浇筑混凝土,按照设计要求的强度、配合比进行施工,并使用振动器进行振捣。
5.拆除木模板,并进行墙体表面的整平和清理工作。
六、施工质量控制1.测量承台、地梁、底板和墙体的尺寸和位置,保证施工的准确性。
2.定期进行混凝土抗压强度和钢筋的拉伸试验,确保工程质量符合要求。
3.进行施工中的质量检查,发现问题及时进行整改,并记录相关情况。
七、安全施工1.严格遵守安全操作规程,佩戴必要的个人防护装备。
2.安排专人负责施工现场的安全管理,设置警示标志和隔离带。

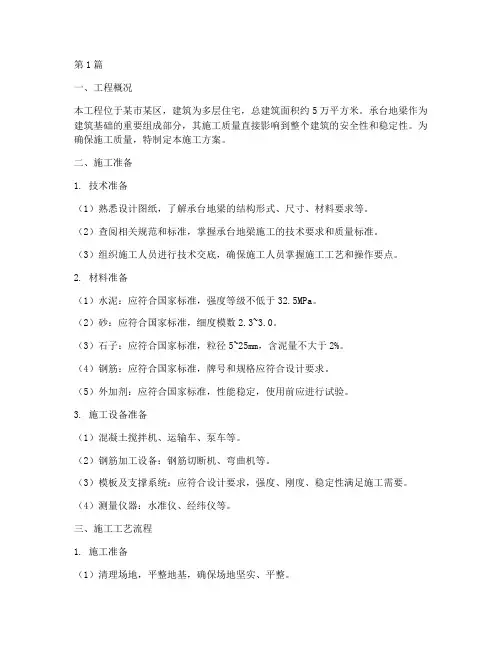

第1篇一、工程概况本工程位于某市某区,建筑为多层住宅,总建筑面积约5万平方米。
承台地梁作为建筑基础的重要组成部分,其施工质量直接影响到整个建筑的安全性和稳定性。
为确保施工质量,特制定本施工方案。
二、施工准备1. 技术准备(1)熟悉设计图纸,了解承台地梁的结构形式、尺寸、材料要求等。
(2)查阅相关规范和标准,掌握承台地梁施工的技术要求和质量标准。
(3)组织施工人员进行技术交底,确保施工人员掌握施工工艺和操作要点。
2. 材料准备(1)水泥:应符合国家标准,强度等级不低于32.5MPa。
(2)砂:应符合国家标准,细度模数2.3~3.0。
(3)石子:应符合国家标准,粒径5~25mm,含泥量不大于2%。
(4)钢筋:应符合国家标准,牌号和规格应符合设计要求。
(5)外加剂:应符合国家标准,性能稳定,使用前应进行试验。
3. 施工设备准备(1)混凝土搅拌机、运输车、泵车等。
(2)钢筋加工设备:钢筋切断机、弯曲机等。
(3)模板及支撑系统:应符合设计要求,强度、刚度、稳定性满足施工需要。
(4)测量仪器:水准仪、经纬仪等。
三、施工工艺流程1. 施工准备(1)清理场地,平整地基,确保场地坚实、平整。
(2)根据设计图纸,确定承台地梁的位置和尺寸。
(3)设置控制桩,确保施工精度。
2. 钢筋加工与绑扎(1)根据设计图纸,加工钢筋,确保钢筋的长度、直径、间距等符合要求。
(2)绑扎钢筋,确保钢筋位置准确,绑扎牢固。
3. 模板安装与支撑(1)根据设计图纸,选择合适的模板,确保模板的强度、刚度、稳定性。
(2)安装模板,确保模板位置准确,连接牢固。
(3)设置支撑系统,确保支撑系统的强度、刚度、稳定性。
4. 混凝土浇筑(1)混凝土搅拌:按照设计配合比,准确称量水泥、砂、石子等材料,搅拌均匀。
(2)混凝土运输:采用混凝土搅拌车运输,确保混凝土的运输时间不超过规定时间。
(3)混凝土浇筑:采用泵车浇筑,确保混凝土浇筑均匀,无漏浆现象。
5. 养护与拆除模板(1)混凝土浇筑完成后,及时进行养护,保持混凝土表面湿润。
承台及地梁施工方案
1、承台基础垫层
基坑开挖后凿除灌注桩桩头,应尽量减少暴露时间及时浇捣混凝土垫层,浇筑前应将坑内的浮土、积水、杂物清除干净,必要垫10~20cm石粉以固结基底土壤,然后装好垫层边模、浇捣混凝土、抹平压实。
2、承台钢筋
当垫层达到一定强度后,用经纬仪投点,在垫层上弹出纵、横轴线的“十字”线(钉上铁钉)和承台边线,然后安装承台钢筋,柱插筋待模板就位后,根据“十字”轴线放出柱位,绑扎固定在模板上,以保证柱插筋的位置准确和防止浇捣混凝土时移位。
3、承台模板
模板用木模板(18mm胶合板)钉上50×80木挡间距500mm,拼装后四周纵向木枋配水平及斜撑,以减少砼的侧压力,致使模板不娈形。
4、承台混凝土
浇筑混凝土前应做好钢筋隐蔽记录,清除模板和钢筋上的泥土或杂物,模板应浇水湿润。
混凝土采用商品砼,应分层浇筑,分层振捣,对称均衡下料。
5、地梁砼浇筑采用“赶浆法”,采用打铲下料由一端向另一端斜面推进,一般不留设施工缝,如必需留设梁的施工缝留置在相邻两承台中间的1/3范围内,并用镀锌断口板挡好,留成直槎。
基础地梁砼浇筑前,要注意防雷线的焊接和连接。
混凝土表面应随振捣按标高线进行抹平。
基础承台及地梁工程施工方案基础承台及地梁工程1.XXX开挖1)定位放线:根据基础平面图放出柱基的轴线和边线。
并在便于控制,易保护的位置设置纵横轴线桩(引桩)和标桩,并沿边线洒上白灰线。
2)采用50型挖土械开挖,开挖至设计标高以上20mm以后用人工挖除。
3)基槽、基坑开挖后,在挖至距槽、坑底30cm左右时,测量放线人员应配合抄出(距槽、坑底50cm)水平线,自基槽、基坑端部20cm处每隔2-3m在槽、坑帮上钉水平标高小木楔。
在挖至接近基槽、基坑底标高时用尺随时以小木楔上平核对基槽、基坑底标高,最后由两端轴线(中心线)引桩拉通线检查基槽尺寸,确定基槽、基坑宽标准,据此修整槽、坑帮。
4)修整基槽、基坑边:基槽、基坑挖好后,按图纸要求进行检查轴线,周边尺寸,将符合要求的槽、坑帮自上而下修凿XXX。
2.垫层施工1)土方开挖至设计标高,应及时组织有关单位进行地基验槽,做好地基验槽记录。
2)根蒂根基施工时代,做好排水措施,要基坑中设置排水盲沟、排水沟及集水井,及时排出积水,使基坑坚持无积水状况。
3)浇垫层前,将基槽内松动石块、浮土、石屑清除干净,每4㎡设一标高临时控制点,以控制垫层的标高。
4)垫层混凝土浇筑采用简易满堂钢管扣件脚手架,纵向搭设2.5m通道,两边根据需要搭设歧路,架板采用木跳板。
5)垫层模板均采用钢模散拼,钢管扣件夹具。
6)混凝土应及时浇筑,混凝土浇筑要继续举行,用平板振动器振捣,木抹子抹平。
3.混凝土垫层具备肯定强度后,按图纸弹出根蒂根基中央线和边线。
4.钢筋绑扎工艺流程:清算垫层→弹钢筋位置线→安置纵向钢筋→安置横向钢筋→绑扎钢筋(焊接)。
1)绑扎钢筋前应先把垫层清理干净,不得有杂物,然后弹好底板钢筋的分档标点线和钢筋位置线,同时弹好柱位置线,并摆放纵向筋和横向筋。
2)钢筋分段连接,分段绑扎,帮扎钢筋时,纵横两个方向所有相交点必须全部绑扎,不得跳扣绑扎。
3)底板钢筋直螺纹讨论应按规范和设想要求错开,钢筋配料时尽可能避开在柱脚存在讨论。
地梁承台施工方案【可编辑范本】1. 施工工艺概述地梁承台施工是在建筑工程中常见的基础施工方式之一。
本施工方案旨在详细介绍地梁承台施工的步骤、要求和注意事项,确保施工过程安全、高效进行。
2. 施工步骤地梁承台施工一般分为以下几个步骤:2.1 基础准备施工前需要进行基础准备工作,包括对施工区域进行清理、测量和勘察,确保施工面积和高度符合设计要求。
2.2 承台施工将混凝土按照设计要求进行配比,并在施工现场进行搅拌和浇筑。
要根据实际情况选择合适的施工方式,如采用模板法、自流均匀等,确保混凝土的浇筑效果和质量。
2.3 浇筑养护混凝土浇筑完成后,需要进行养护工作。
养护包括喷水保湿、遮阳避雨、保持施工区域通风等,以保证混凝土的强度和稳定性。
3. 施工要求在地梁承台施工过程中,需要遵守以下要求:3.1 安全要求施工人员必须严格按照安全标准操作,佩戴好相关的安全防护用品,确保施工现场安全稳定,并防止发生人身伤害和财产损失等事故。
3.2 质量要求混凝土的配比、浇筑过程和养护要符合相关标准和规范,确保承台的质量达到要求。
混凝土浇筑前要进行试块检测,并保证试块强度符合设计要求。
3.3 环境要求施工过程中需要注意环境保护,做到噪音、扬尘等污染物的防控,保持周围环境的整洁和安全。
4. 注意事项地梁承台施工过程中需要注意以下事项:4.1 施工现场管理施工现场应保持整洁、有序,设立警示标志和临时围栏,避免人员和设备进入危险区域。
4.2 施工计划制定合理的施工计划,确保施工步骤有序、连贯,并合理安排各项任务的完成时间。
4.3 岩石处理施工过程中遇到岩石或其他障碍物时,需要采取相应的处理措施,确保施工进展顺利。
5. 总结地梁承台施工是基础施工的重要部分,通过本施工方案的详细介绍,可以确保施工过程安全、高效进行。
施工前要充分做好准备工作,遵守施工要求和注意事项,确保承台的质量和稳定性。
(800字以上)。
桩承台地梁底板施工专项施工方案一、施工准备工作1.组织施工人员进行专项施工培训,确保施工人员具备相应的技术能力和安全意识;2.成立施工组织设计小组,负责编制施工方案并经过相关部门审批;3.准备施工所需的材料和设备,并进行验收;4.制定施工计划和进度表,合理安排施工工序和时间;5.对施工现场进行清理和整理,确保施工区域的安全和整洁。
二、桩承台施工1.在施工现场确定桩位和基础标高线;2.按照设计要求进行桩基施工,包括挖掘桩基坑、安装钢模板和布置钢筋;3.钢筋焊接完成后进行验收,确保符合设计要求;4.进行混凝土浇筑,包括搅拌混凝土和运输混凝土的工作;5.混凝土浇筑完毕后进行养护,保持湿润并避免外界因素对混凝土的影响;6.混凝土达到设计强度后,进行后续工序的施工。
三、地梁施工1.首先确定地梁的位置和标高;2.根据设计要求进行地梁模板搭设,并进行验收;3.根据设计要求进行钢筋布置和焊接,并进行验收;4.进行混凝土浇筑,包括搅拌混凝土和运输混凝土的工作;5.混凝土浇筑完毕后进行养护,保持湿润并避免外界因素对混凝土的影响;6.混凝土达到设计强度后,进行后续工序的施工。
四、底板施工1.根据设计要求确定底板的位置和标高;2.进行基础处理,包括清理基础表面和修补基础缺陷;3.根据设计要求进行钢筋布置和焊接,并进行验收;4.进行混凝土浇筑,包括搅拌混凝土和运输混凝土的工作;5.混凝土浇筑完毕后进行养护,保持湿润并避免外界因素对混凝土的影响;6.混凝土达到设计强度后进行收尾工作,包括拆除模板和清理施工现场。
五、安全措施1.桩承台、地梁、底板施工过程中,施工人员需佩戴好安全帽、安全鞋等个人防护用品;2.施工现场应设置合理的安全警示标志,确保行人和机械设备的安全;3.施工人员需遵守安全操作规程,严禁超负荷作业和乱堆乱放材料;4.定期进行安全检查和巡视,发现问题及时处理并上报;5.加强施工现场的卫生管理,保持清洁和整洁,防止杂物滑倒引发意外事故。
承台及地梁施工方案一、施工概述承台及地梁是建筑结构中的重要组成部分,承载着上层结构的重量,并将其传递到地基上。
本文将针对承台及地梁的施工方案进行详细介绍。
二、施工准备1.施工人员:组织专业的施工队伍,包括项目经理、工程师、技术工人等。
2.施工材料:准备好混凝土、钢筋、模板等施工所需材料。
3.施工机械:保证工地上有足够的机械设备,如起重机、混凝土搅拌机等。
4.安全措施:制定详细的安全施工方案,确保施工过程中的人员和设备安全。
三、施工步骤1. 承台施工1.在地基上按照设计要求进行挖土开槽,形成承台位置。
2.根据设计图纸,在开槽处设置放线桩,在地面上进行相应的放线工作。
3.搭建承台模板,根据设计要求进行定位、调整和加固。
4.安装预埋件,包括预埋钢筋和预埋管道等。
5.钢筋工序:根据设计要求进行钢筋的制作、加工和安装。
6.浇注混凝土:根据设计要求,进行混凝土现浇施工。
7.养护:施工完成后,进行必要的养护作业,确保混凝土的正常硬化和强度发展。
2. 地梁施工1.地梁模板的搭建:根据设计要求,安装地梁的模板,确保其准确度和稳定性。
2.钢筋工序:根据设计要求进行地梁的钢筋加工和安装。
3.灌注混凝土:使用混凝土搅拌机将混凝土灌入地梁模板中。
4.养护:施工完成后,进行地梁的养护,提供足够的湿度和温度,加速混凝土的硬化过程。
5.模板拆除:经过养护期后,可以进行地梁模板的拆除,确保地梁的质量。
四、安全措施1.施工人员必须佩戴好安全帽、安全鞋,遵守施工现场的相关规定。
2.设立安全警示标志,提醒施工人员注意安全。
3.安全通道和疏散通道必须畅通无阻。
4.高空作业要采取必要的防护措施,使用安全带进行安全系绳。
5.施工现场必须有消防器材,并经常检查消防器材的有效性。
6.施工过程中及时清理工地垃圾和杂物,确保施工区域的清洁和整洁。
五、质量控制1.施工人员必须严格按照设计要求进行施工,保证承台及地梁的几何尺寸、位置和强度等质量指标。
2.在施工过程中,要进行必要的质量检查和测试,如混凝土强度检测、钢筋的焊接质量检查等。
地下室承台地梁底板及墙体施工方案一、地下室承台施工方案1.检查地基:首先对地基进行清理和平整,确保地基坚实、平坦,并移除任何不良物质。
2.模板安装:根据设计图纸,安装合适尺寸的钢制或木制模板作为承台支撑结构。
确保模板安装平直和水平,并使用支撑杆加固。
3.钢筋布置:按照设计要求,在模板内适当位置布置承台所需的钢筋,包括纵向和横向的钢筋,并确保钢筋的质量和位置符合相关标准。
4.混凝土浇筑:在钢筋布置完毕后,进行混凝土浇筑。
先在模板底部铺设适当厚度的防水材料,接着倒入已经搅拌好的混凝土,在浇筑过程中要保证浆料的均匀性和密实性。
5.养护:在混凝土浇筑后,需对其进行养护,以确保混凝土的强度和稳定性。
养护期一般为7至14天,期间需要保持适当的湿度和温度。
二、地下室地梁施工方案1.检查承台:在地下室完成承台浇筑后,需要先对其进行检查,确保承台符合设计要求,钢筋没有露出并且平整牢固。
2.模板安装:根据设计要求,安装合适尺寸的钢制或木制模板,固定在承台上方,作为地梁的支撑结构。
模板应保持平直和水平,并使用支撑杆加固。
3.钢筋布置:按照设计要求,在地梁模板内适当位置布置所需的钢筋,包括纵向和横向的钢筋,并确保质量和位置符合相关标准。
4.混凝土浇筑:在钢筋布置完毕后,进行混凝土浇筑。
先在模板底部铺设适当厚度的防水材料,接着倒入已经搅拌好的混凝土,在浇筑过程中要保证浆料的均匀性和密实性。
5.养护:在混凝土浇筑后,对地梁进行适当的养护,以确保混凝土的强度和稳定性。
养护期一般为7至14天,期间需要保持适当的湿度和温度。
三、地下室底板施工方案1.模板安装:根据设计要求,安装合适尺寸的钢制或木制模板,固定在地梁支撑结构上方。
模板应保持平直和水平,并使用支撑杆加固。
2.钢筋布置:按照设计要求,在底板模板内适当位置布置所需的钢筋,包括纵向和横向的钢筋。
确保钢筋的质量和位置符合相关标准。
3.混凝土浇筑:在钢筋布置完毕后,进行混凝土浇筑。
承台地梁专项施工
方案
目录
一、工程概况................................ 错误!未定义书签。
二、编制依据................................ 错误!未定义书签。
三、施工部署................................ 错误!未定义书签。
四、施工工艺流程............................ 错误!未定义书签。
五、工程质量保护措施........................ 错误!未定义书签。
六、安全文明生产保证措施.................... 错误!未定义书签。
七、工期保证措施............................ 错误!未定义书签。
一、工程概况
表1-1 项目基本简介
1.钢筋砼部分:承台、承台连系梁C30。
本工程±0.000相当于85高程7.25m,承台底绝对标高为26.800m,承台地梁顶标高为-1.000m。
承台分为单桩、两桩、三桩、四桩,高程桩总计29根(含两根工程桩兼试桩)。
桩顶嵌入承台50mm,桩顶标高为-1.950m、-2.450m、-2.950m,桩端全截
面进入持力层深度不小于2m,采用桩底后注浆,平均桩有效长度(不含凿桩)约为42m。
承台基础参数详见下表:
二、编制依据
1.本工程施工图纸;
2.相关规范规范:
《建筑工程施工质量统一验收标准》GB50300- ;
《建筑地基基础工程施工质量验收规范》GB50202- ;
《混凝土结构工程施工质量验收规范》GB50204- ;
图集16G101系列;
三、施工部署
1.总体部署
待桩检完成后,承台基础梁开始施工。
主要施工流程如下:
2.机械配置
具体施工机械配置详见下表:
3.劳动力安排。
