一、交底对象项目全体施工人员、管理人员及技术人员。
二、交底时间[具体日期]三、交底地点[具体地点]四、交底内容为确保砌筑检查井施工过程中的安全,特进行以下安全技术交底:一、施工前的准备工作1. 技术交底:施工前,必须对全体施工人员进行详细的技术交底,明确施工工艺、施工流程、质量要求和安全注意事项。
2. 人员培训:所有参与施工的人员必须经过专业培训,了解检查井砌筑的相关知识和技能,确保施工安全。
3. 材料检查:确保所有砌筑材料符合国家标准,如砖块、砂浆、钢筋等,并进行严格的质量检测。
4. 机械设备:检查所有机械设备,如搅拌机、运输车辆、起重设备等,确保其安全可靠。
二、施工过程中的安全措施1. 现场环境:- 检查井施工区域应保持整洁,施工道路畅通,防止滑倒和绊倒事故。
- 施工现场应设置明显的警示标志,提醒施工人员和过往行人注意安全。
2. 施工人员安全:- 施工人员必须佩戴安全帽、安全带等个人防护用品。
- 上下检查井时,必须使用安全梯或安全绳,严禁攀爬井壁。
- 砌筑过程中,应避免高空坠落和物体打击事故。
3. 砌筑操作:- 砌筑砖块时,应按层叠砌,确保砌体稳定。
- 砌筑过程中,应随时检查砌体的垂直度和水平度,及时调整。
- 砌筑完毕后,应进行强度试验,确保砌体质量。
4. 机械设备安全:- 搅拌机、运输车辆等机械设备操作人员必须持证上岗,严格遵守操作规程。
- 起重设备操作人员应熟悉设备性能和操作流程,确保吊装作业安全。
三、应急措施1. 高处坠落:一旦发生高处坠落事故,应立即启动应急预案,迅速进行救援。
2. 物体打击:若发生物体打击事故,应立即停止施工,进行现场清理,并采取措施防止事故扩大。
3. 火灾事故:若发生火灾,应立即启动火灾应急预案,迅速进行灭火和人员疏散。
四、注意事项1. 施工过程中,应密切关注天气变化,如遇恶劣天气,应暂停施工,确保人员安全。
2. 施工人员应保持良好的精神状态,严禁酒后作业。
3. 施工现场应保持良好的通风,防止有害气体积聚。
砖砌检查井施工技术交底一、施工前准备工作1.1 施工人员准备1.所有参与施工的人员应具备相应的职业资格证书,熟悉本工程的图纸和技术标准,并认真研读本次交底内容。
2.所有施工人员应认真学习安全生产知识,遵守施工现场安全规定,采取措施妥善保护施工人员的安全。
特别是高空作业需要注意防护措施。
3.施工人员应定期检查施工工具和安全设备,避免在施工中使用损坏的工具和不合格的设备。
4.进入施工区域需要佩戴标准的安全帽,安全绳等防护装备。
1.2 结构、材料和设备准备1.检查井应按照设计标准要求,制作符合设计图纸要求的结构。
2.检查井施工所用砖块和灰浆应符合国家建筑节能和绿色建筑材料的要求,不得使用劣质产品。
3.砖工工具应齐全,铲子、水平仪、量具等工具应备齐。
4.施工场地应该保证干燥,做好防火措施。
二、检查井施工过程与技术要点2.1 填筑基底和垫层1.首先确定检查井底部离地面的高度,然后挖掘适当大小的基坑。
2.在基坑底部挖出设备孔,并在孔上放置一块混凝土板,然后用这块混凝土板水平垫平挖的基坑,并且做好坑底回填工作。
3.坑内回填至离地面约1.0m高度处,为此,应在坑内设置一层碎石垫层,再铺设石灰石砖或混凝土块,将其夯实。
4.碎石厚度大于等于200mm,碎石垫层厚度大约在120mm,垫层应夯实,否则在施工过程中容易出现砼破坏、沉降等质量问题。
2.2 砖砌检查井壁1.根据设计要求,将砼圆柱机上的设置在基底上并注意其水平度和垂直度,开始砖砌交错排列。
2.当预埋好圆筒和缀合后,在圆筒处分别做出与缀合母壁相契合的斜垫,防止混凝土料渗透出去,但斜垫不得阻碍砼泵灌入砼料。
3.砖砌过程中台阶处应全部缩小,使得十字尺相交点悬空,以便检查井人员移动时能够容易跨越台阶。
4.每层砖应该错缝搭接,水平度和垂直度应被严格控制。
5.其余的装饰处理需要根据实际情况来进行处理,确保所有灰缝和表面光滑设计要求一致。
2.3 安装检查井盖1.检查井砖砌之后,在井口应该设置井筋、盖板和附加件等,然后再施工砼盖板,如果不需要进行拆卸,那么如果需要就可以采用预制砼板。
砖砌检查井施工技术交底一、引言砖砌检查井是城市道路建设中常见的一种基础设施,用于接管和检查城市下水道系统的情况。
砖砌检查井的施工技术对于保证下水道系统的正常运行至关重要。
本文将介绍砖砌检查井施工技术的步骤、要点和注意事项。
二、施工步骤1. 准备工作在开始施工前,必须先对施工区域进行勘测和测量,确定检查井的位置和尺寸。
然后,清理施工区域,确保质地坚实且无障碍物。
2. 基底处理在施工区域底部铺设一层三角木块,并利用水平仪进行调整,确保基底平整稳固。
对于特别松软的土壤,应进行夯实处理以提高基底的稳定性。
3. 砌筑底部砖层首先,将检查井的第一层砖块放置在基底上,应用水平仪进行调整,确保砌筑的水平度。
然后,使用水泥砂浆将砖块粘结在一起,确保坚固牢固。
在砖块上方约30cm处,应留出一定的空间用于接水管道的连接。
4. 砌筑井墙从底部的砖层开始,逐渐向上砌筑井墙。
砖块应使用砂浆进行粘结,确保每层砖块之间的间隙均匀。
在砌筑过程中,应定期检查墙体的垂直度和水平度,并及时调整。
5. 安装井盖在砖墙砌筑完成后,可根据设计要求和标准选择相应的井盖进行安装。
井盖与井壁之间应采用密封材料进行包封,以确保井内的排水系统不会受到外界杂物的干扰。
6. 后续处理施工完成后,应对整个砖砌检查井进行清洁,清除施工过程中留下的杂物和泥土。
然后,对井体进行检查,确保没有漏水和裂缝,并进行修补。
最后,对施工区域进行清理,确保安全无隐患。
三、施工要点1. 施工过程中,应按照施工图纸和技术要求选择适当的砖块和砂浆,并保证其质量符合相关标准。
2. 砖墙的砌筑应垂直度和水平度,并确保每层砖块之间的间隙均匀,以提高墙体的强度和稳定性。
3. 在砖块的粘结过程中,应控制好砂浆的配比和湿度,以确保粘结质量和坚固度。
4. 井盖的选择应符合相关标准和设计要求,并采用合适的密封材料进行包封,以保证井内的排水系统正常运行。
四、注意事项1. 施工现场必须按照相关安全要求进行管理,保证施工人员的安全。
检查井、雨水斗砌砖、抹灰工程安全技术交底一、引言本文档旨在对检查井、雨水斗砌砖和抹灰工程的安全技术进行详细交底。
通过对这些工程的细化介绍,旨在提高施工人员对相关工作的安全意识和技术水平。
本文档重点介绍了施工前期准备、安全要点和注意事项,并提供了一些常见问题的解决方案。
二、检查井工程安全技术交底2.1 施工前期准备在进行检查井工程之前,必须进行充分的施工前期准备工作。
具体包括:•详细阅读施工图纸和设计要求,了解施工的具体要求和标准。
•制定详细的工作计划和安全措施,包括材料准备、劳动力安排和施工流程安排等。
•检查施工现场的环境和场地布局,确保符合安全要求。
2.2 安全要点和注意事项在进行检查井工程过程中,必须注意以下安全要点和注意事项:•确保施工现场的安全,监测并清除施工现场的障碍物和杂物,确保施工环境整洁有序。
•使用符合要求的施工设备和工具,如起重机、搅拌机等,确保设备的正常运行和安全操作。
•严格按照相关施工标准进行工程质量控制,确保检查井的稳定性和耐久性。
•加强施工过程中的监督和管理,明确各项施工任务的责任和权限。
2.3 常见问题解决方案下面是一些常见问题的解决方案,以帮助施工人员更好地应对突发问题:•问题1:检查井的底部出现渗水现象,影响工程质量怎么办?解决方案:及时暂停施工,排查渗水原因,对问题进行修补,以确保检查井的密封性。
•问题2:检查井的砌砖出现裂缝怎么办?解决方案:及时停工,对裂缝进行修补,检查砌砖过程中是否有松动现象,确保检查井的稳定性。
•问题3:施工现场发现土壤松软,无法满足检查井工程要求怎么办?解决方案:及时联系相关负责人,评估土壤情况,必要时进行地基处理,确保检查井的稳定性。
三、雨水斗砌砖工程安全技术交底3.1 施工前期准备在进行雨水斗砌砖工程之前,必须进行充分的施工前期准备工作。
具体包括:•深入了解雨水斗施工的标准和规范要求。
•制定详细的工作计划和施工流程,包括材料准备和人员安排等。
一、交底目的为确保检查井砖砌体施工过程中的安全,提高施工人员的安全意识,预防安全事故的发生,特进行本次安全技术交底。
二、交底对象参与检查井砖砌体施工的全体人员。
三、交底内容1. 施工前的准备工作(1)施工人员应熟悉施工图纸、施工方案和施工技术规范,了解工程特点、施工工艺和安全要求。
(2)施工人员应穿戴符合要求的劳动保护用品,如安全帽、工作服、安全鞋等。
(3)施工前应检查施工机具、材料及设备,确保其安全可靠。
2. 施工过程中的安全注意事项(1)施工人员应遵守施工现场的安全规定,服从现场管理人员的指挥。
(2)施工人员应正确使用施工机具,确保机具安全可靠。
(3)施工过程中,应随时注意周围环境,避免发生高空坠落、物体打击等事故。
(4)施工人员应严格遵守操作规程,不得擅自改变施工顺序和方法。
(5)施工过程中,应保持施工区域整洁,不得堆放杂物,确保通道畅通。
3. 施工中的紧急处理措施(1)如遇施工机具发生故障,应立即停机,切断电源,并报告现场管理人员。
(2)如遇施工人员受伤,应立即进行现场急救,并迅速将伤员送往医院。
(3)如遇火灾、爆炸等紧急情况,应立即报警,并组织人员疏散。
4. 安全防护措施(1)施工人员应佩戴安全帽、安全带等防护用品。
(2)施工区域应设置安全警示标志,提醒施工人员注意安全。
(3)施工现场应设置安全防护设施,如安全网、防护栏杆等。
(4)施工人员应遵守施工现场的消防安全规定,不得违规使用明火。
四、交底要求1. 施工人员应认真听取安全技术交底,确保理解并掌握安全要求。
2. 施工人员应将安全技术交底内容落实到实际工作中,严格遵守安全规定。
3. 施工人员应主动报告安全隐患,积极配合现场管理人员进行整改。
4. 施工单位应定期对施工人员进行安全教育培训,提高施工人员的安全意识和技能。
五、交底时间[具体时间]六、交底人[具体姓名]七、备注1. 本安全技术交底模板仅供参考,具体内容应根据实际情况进行调整。
一、工程概况1. 工程名称:______工程2. 施工单位:______单位3. 施工地点:______地点4. 施工内容:砖砌检查井施工二、施工前安全注意事项1. 施工人员必须熟悉本工程的安全技术交底内容,明确施工过程中的安全风险。
2. 施工人员必须佩戴好安全帽、安全带、防尘口罩等个人防护用品。
3. 施工现场应设置安全警示标志,确保施工人员及过往人员的安全。
4. 施工现场应保持整洁,及时清理施工垃圾,防止绊倒、滑倒等事故发生。
5. 施工现场用电设备必须符合安全要求,严禁私拉乱接电线。
三、施工过程中安全注意事项1. 井底施工时,应确保井底稳固,防止坍塌事故发生。
井底施工人员应配备安全绳,并系好安全带。
2. 砌筑过程中,应确保砌体稳定,防止因砌体不稳定导致人员坠落或物体打击事故。
3. 施工过程中,应防止砖块掉落伤人,施工人员应站在稳固的支点上作业。
4. 施工现场严禁酒后作业,施工人员应保持清醒的头脑。
5. 施工过程中,应严格遵守施工规范,确保工程质量。
四、紧急情况处理1. 发生坍塌事故时,应立即停止施工,组织人员撤离危险区域。
2. 发生物体打击事故时,应立即停止施工,对受伤人员进行救治,并报告上级领导。
3. 发生火灾事故时,应立即启动应急预案,使用灭火器进行灭火,并拨打火警电话报警。
4. 发生触电事故时,应立即切断电源,对受伤人员进行救治,并报告上级领导。
五、其他安全注意事项1. 施工现场应设置安全通道,确保人员疏散畅通。
2. 施工现场应配备急救箱,内含常用急救药品。
3. 施工过程中,应定期进行安全检查,及时发现并消除安全隐患。
4. 施工结束后,应对施工现场进行清理,确保无安全隐患。
六、总结本次安全技术交底,旨在提高施工人员的安全意识,确保施工过程中的安全。
施工人员应认真遵守各项安全规定,确保工程顺利进行。
如有疑问,请及时向项目负责人或安全员咨询。
祝大家施工顺利,安全无事故!。
启东江海产业园道路及配套工程砖砌污水检查井砌筑技术交底交底单位名称:中铁四局集团江海产业园道路一标项目经理部编号:1技术交底范围本交底适用于经二路KO+221-K+217启海路K0+034-K0+22段范围内污水管检查井。
2、设计情况污水检查井分为直径1000mr和直径1250m两种,直径1250m检查井均为交汇管道检查井。
检查井均为流槽式砖砌体。
3、开始施工的条件及施工准备工作检查井底板已安装完毕,管道铺设完成。
主要材料:MU15专、黄沙、水泥、包塑铁爬梯。
材料全部就位,现场取水设施全部完成。
4、施工工艺4.1施工顺序复核咼程、尺寸f检查材料质量f砌筑井身f抹面4.2各工序技术要点1 )复核高程、尺寸由现场测量人员现场复测,检查高程、尺寸是否符合设计要求2)检测材料质量要求进场的所有材料有试验部送检的报告,MU15专吸水率不大于20%采用425水泥黄沙含泥量不大于5% 一旦发现不合格材料,不得使用,及时更换合格材料。
3)砌筑井身1 •砌筑之前用水冲净基础后,先铺一层砂浆,厚1 cm再压砖砌筑。
2. 砖砌体之间必须做到满铺满挤,砖与砖间灰缝保持1cm外缝应用砖渣嵌平。
平整大面向外,砌完一层后,再灌一次砂浆,使缝隙内砂浆饱满,然后再铺浆砌筑上一层砖,上下两层砖之间竖缝错开。
井内壁砖缝应采用缩口灰,井身砌完后,应将表面浮灰残渣扫净。
3. 砌筑井身的同时,应同时安装包塑爬梯。
不能直接安装在水平缝内,应保证连接处砂浆饱满,位置应准确,踏步安装后,在砌筑砂浆未达到规定抗压强度前不得踩踏。
包塑爬梯应保持在同一直线上,用线锤确保爬梯均在一条直线之上。
4. 在砌筑检查井井身,应预先预留管道洞口,由现场测量人员确定预留洞口的位置、标高。
预留洞口的四周要用砂浆抹平。
5.检查井与管道相连接的上方,砌筑一砖拱圈。
砌筑前应预先用水浸润砖块,使其在砌筑时具有足够的湿度。
砌筑拱圈时,辐射方向的砌缝愈向外愈宽,最内圈的缝宽宜为0.5〜0.8cm,最外圈缝宽不宜超过2cm6.管道检查井内的流槽应与井壁同时砌筑,当采用石砌时,表面应用砂浆分层压实抹光,流槽应与上下游管道接顺,管内底高程应符合本工艺质量标准的要求,砌体不得有竖向通缝,必须为上、下错缝,内外搭接。

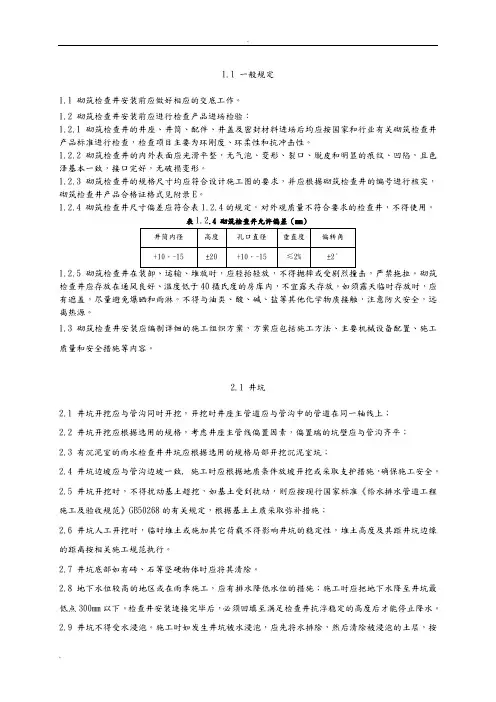

1.1 一般规定1.1 砌筑检查井安装前应做好相应的交底工作。
1.2 砌筑检查井安装前应进行检查产品进场检验:1.2.1砌筑检查井的井座、井筒、配件、井盖及密封材料进场后均应按国家和行业有关砌筑检查井产品标准进行检查,检查项目主要为环刚度、环柔性和抗冲击性。
1.2.2砌筑检查井的内外表面应光滑平整,无气泡、变形、裂口、脱皮和明显的痕纹、凹陷,且色泽基本一致,接口完好,无破损变形。
1.2.3 砌筑检查井的规格尺寸均应符合设计施工图的要求,并应根据砌筑检查井的编号进行核实,砌筑检查井产品合格证格式见附录E。
1.2.4砌筑检查井尺寸偏差应符合表1.2.4的规定。
对外观质量不符合要求的检查井,不得使用。
表1.2.4 砌筑检查井允许偏差(mm)1.2.5 砌筑检查井在装卸、运输、堆放时,应轻抬轻放,不得抛摔或受剧烈撞击,严禁拖拉。
砌筑检查井应存放在通风良好、温度低于40摄氏度的房库内,不宜露天存放。
如须露天临时存放时,应有遮盖,尽量避免爆晒和雨淋。
不得与油类、酸、碱、盐等其他化学物质接触,注意防火安全,远离热源。
1.3 砌筑检查井安装应编制详细的施工组织方案,方案应包括施工方法、主要机械设备配置、施工质量和安全措施等内容。
2.1 井坑2.1 井坑开挖应与管沟同时开挖,开挖时井座主管道应与管沟中的管道在同一轴线上;2.2 井坑开挖应根据选用的规格,考虑井座主管线偏置因素,偏置端的坑壁应与管沟齐平;2.3 有沉泥室的雨水检查井井坑应根据选用的规格局部开挖沉泥室坑;2.4 井坑边坡应与管沟边坡一致, 施工时应根据地质条件放坡开挖或采取支护措施,确保施工安全。
2.5 井坑开挖时,不得扰动基土超挖,如基土受到扰动,则应按现行国家标准《给水排水管道工程施工及验收规范》GB50268的有关规定,根据基土土质采取弥补措施;2.6 井坑人工开挖时,临时堆土或施加其它荷载不得影响井坑的稳定性,堆土高度及其距井坑边缘的距离按相关施工规范执行。
砖砌检查井施工技术交底施工技术交底记录施管表5工程名称:XXX厂三期道路及外管网分部工程分项工程名:砖砌检查井施工技术交底一、应用图集1.雨污水检查井施工图1)按照《给水排水标准图集》02S515设计图施工,检查井规格选用按照图集管径大小选用,雨污水检查井(盖板式)。
2)对于雨水系统的虹吸井,当进井支管超过三根(不含主管道)时采用异型现浇钢筋砼消能井。
参见图集02(03)S515排水检查井图集第33页,图集中的尺寸B变更为1700mm,配筋及井盖尺寸相应变化。
二、施工要求1.按照设计图及《给水排水标准图集》施工。
2.井坑开挖:注重雨季施工的安全防护措施,根据现场施工进度(人员、材料、机械)、土壤情况确定放坡系数,坑两侧2m范围内不得堆放土方,留出不低于1.5m宽度的施工道路。
3.检查井施工:先按下列规范验收管道,允许偏差应符合下表的规定。
按照设计要求,核对井室高度与井室尺寸形状。
通常预留至地面的高度是75cm(铸铁盖15cm,井筒高度40cm,混凝土盖板20cm)。
三、施工细节1.管道与检查井周围用砂浆(混凝土)填满,不能留空隙。
2.要求管口要与矩形检查井壁内壁平齐或管端进入井内壁≦1cm,圆形井与管口留有合适距离,所有井均与管内底结合平顺,不得积水或倒坡。
3.矩形井壁必须互相垂直,不得有通缝,必须保证灰浆饱满,灰缝平整,抹面压光,不得有空鼓、裂缝等现象。
4.检查井的砖砌体必须保证灰浆饱满、灰缝平直,不得有通缝,壁面处理前必须清除表面污物、浮灰等。
流槽与井壁同时砌筑,流槽高度:污水井与管内顶平。
井内流槽应平顺,不得有建筑垃圾等杂物。
雨水井内壁在流槽上D/2.流槽应与上下游管道底部平滑顺接,管道内底高程应符合设计图纸的要求。
5.井圈采用C30砼,铸铁井盖及座圈安装时用1:2水泥砂浆座浆,并抹三角灰,井盖顶面与路面平。
铸铁井盖及座圈必须完整无损,安装平稳,位置正确。
本工程的检查井采用收口式。
交底单位:施工单位接收单位:监理单位交底人:施工单位接收人:监理单位。
一、工程概况1. 工程名称:XX项目检查井砌筑工程2. 工程地点:XX地区3. 工程规模:XX(根据实际情况填写)4. 施工单位:XX施工队5. 施工日期:XX年XX月XX日至XX年XX月XX日二、施工前安全交底1. 施工人员必须参加安全教育培训,了解施工安全操作规程,掌握施工安全知识。
2. 严格按照施工图纸和施工方案进行施工,不得擅自改变施工工艺和操作方法。
3. 施工现场必须设置安全警示标志,如:高空作业、危险区域、禁止通行等。
4. 严格执行操作规程,严禁酒后作业、疲劳作业、带病作业。
5. 施工人员必须正确佩戴个人防护用品,如:安全帽、安全带、防尘口罩等。
6. 施工现场必须配备必要的安全防护设施,如:安全网、安全栏杆、防护栏杆等。
三、砖砌检查井施工安全要点1. 井室基础施工(1)施工前,应先进行地质勘察,了解基础土质情况。
(2)基础施工时,应严格按照设计要求进行,确保基础稳定性。
(3)基础施工过程中,应注意挖掘机的安全操作,防止挖掘机翻车、倾覆等事故发生。
2. 砖砌施工(1)施工前,应检查砖块质量,确保砖块强度、尺寸符合要求。
(2)砌筑过程中,应保持砖层水平,防止墙体倾斜。
(3)砌筑时,应保持砂浆饱满,砖块与砖块之间缝隙应均匀。
(4)砌筑过程中,应定期检查墙体垂直度、水平度,确保墙体质量。
(5)施工过程中,应注意高空坠落、物体打击等安全隐患。
3. 井盖安装(1)安装前,应检查井盖质量,确保井盖强度、尺寸符合要求。
(2)安装过程中,应使用专用工具,防止井盖损坏。
(3)安装完成后,应检查井盖与井口是否严密,防止雨水、污水渗漏。
四、施工过程中应注意的问题1. 施工过程中,应严格按照施工方案进行,不得擅自改变施工工艺和操作方法。
2. 施工过程中,应加强施工现场管理,确保施工现场安全、整洁。
3. 施工过程中,应加强施工人员的安全教育,提高施工人员的安全意识。
4. 施工过程中,应定期检查施工现场安全设施,确保安全设施完好。
