填石路基试验段总结报告
- 格式:doc
- 大小:88.50 KB
- 文档页数:10
填石路基试验段总结
页脚内容
目 录
1、工程概况 ........................................................................................................................ 1
2、工期安排 ........................................................................................................................ 1
3、施工依据 ........................................................................................................................ 1
4、试验目的 ........................................................................................................................ 2
5、资源配置 ........................................................................................................................ 2
5.1、人员配置 ..................................................................................................................... 2
5.2、机械配置 ..................................................................................................................... 2
5.3、试验仪器 ..................................................................................................................... 3
6、施工方法 ........................................................................................................................ 3
6.1、填料准备 ..................................................................................................................... 3
6.2、填筑施工 ..................................................................................................................... 4
7、试验成果 ........................................................................................................................ 5
7.1、压实系数 ..................................................................................................................... 5
7.2、碾压参数 ..................................................................................................................... 6
8、试验结论及参数选定 ..................................................................................................... 6
9、质量、安全保证措施 ..................................................................................................... 7
9、1质量保证措施 ............................................................................................................. 7
9、2安全保证措施 ............................................................................................................. 8
填石路基试验段总结
页脚内容

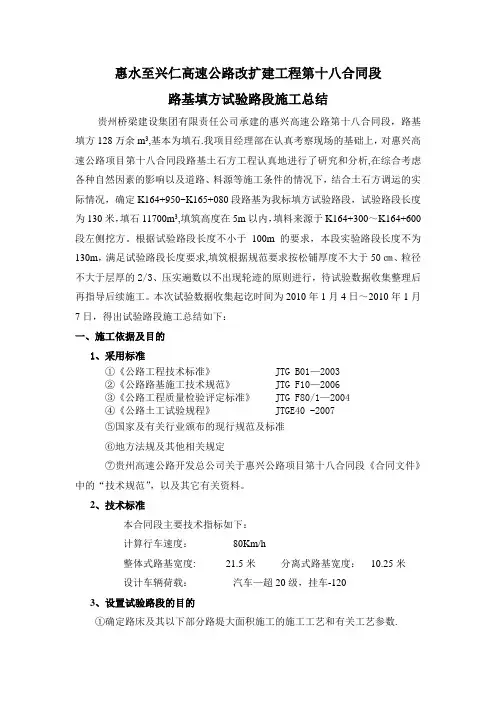

填石路基试验路段总结报告
1、工程概况
本试验段(K8+840~K9+040)位于安顺市二环路与机场路平交带。全线按城市快速路标准设计。道路设计车速为60km/h,路基宽度46m。本段地形地貌主要为:低山丘陵山貌,走向基本与构造线方向一致。安顺二环路起点平交于老贵黄公路,终点与两六路平交。
本试验段全断面填方长为200m,全幅路基宽度为46m,填筑土石方总量约为18000m3。
取料点设在K9+300~K9+700段,该段为岩性山体,路基回填材料采用爆破石渣或破碎机破碎,区域内路基回填为填石路堤施工。为确保填石路堤施工满足质量要求,需对其进行现场回填试验,确定相关参数以指导后续路基填筑工程施工。
2、工期安排
我工区根据计划在2013年5月5日~2013年5月20日之间进行了此次路基石方填筑的碾压性试验。
3、施工依据
1)、《公路路基施工技术规范》(JTG F10—2006);
2)、《公路工程质量检验评定标准》(JTGF80/1—2004);
3)、《公路工程施工安全技术规程》(JTJ076—95);
4)、《公路工程技术标准》(JTG B01—2003)。
4、试验目的
1、通过路基试验段施工,摸索并总结出一套适应本标段路基填方地质、地形合理施工的施工组织形式和机械设备的配置方式。
2、通过现场回填碾压试验,确定满足填石路堤压实度质量控制标准的填石路基试验段总结
页脚内容 松铺厚度、压实机械型号和组合、压实速度、压实遍数、沉降差等相关参数及质量控制标准。
3、摸索并总结如何依据招标文件的技术、质量标准以及部分质量标准进行规范的程序管理方法和质量控制手段。
5、资源配置
5.1、人员配置
1、 试验段施工组织机构
成立由工区负责人为组长的试验路小组;组员包括区段经理;区段技术员;现场施工员1名;测量2名;安全员1名组成。
2、机械设备
拟投入本合同工程试验路段的主要施工机械表
机械名称 规格型号 出厂时间 数量 进场时间
推土机 山推YT-220 2012 1 2013.3.1
挖掘机 1.6m³ 2012 4 2013.3.2
压路机 20T 2011 1 2013.3.1
自卸汽车 10吨 10 2013.3.2
装载机 柳工ZL50 2012 1 2013.3.1
拟投入本合同工程试验路段的主要测量仪器表 工区负责:郑休平
技术员:于军
施工测
量 安
全
胡
陈行现
场
主
牛
廖
李明试验填石路基试验段总结
页脚内容 设备类别 仪器、设备与设施名称 型号 用途、功能规格 数量 设备
寿命年 已使用年限年 合计 自有 租赁 新购
测量 全站仪 拓普康102 测量 2〃级 1 1 0
测量 硬钢尺 50M 距离及沉降观测 1 1 0
测量 水准仪 ZEISS 中国 高程 ±0.1mm 1 1 0
拟投入本合同工程试验路段的主要试验器材表
设备类别 仪器、设备与设施名称 用途、功能规格 数量 设备
寿命年 已使用年限年 合计 自有 租赁 新购
试验 盛水容器 土工 1 自有 1 0
试验 天平 土工 1 自有 1 0
试验 烘箱 土工 1 自有 1 0
试验 量筒 1 自有 1 0
试验 温度计 1 自有 1 0
6、施工方法
1、完成清表过后,碾压密实进行压实度检测,测好清表后的顶面高程。
2、取料装车与卸料
挖掘机在填石料装车的过程中,尽量保持每斗填料的数量相同,每车装斗数不变。
运输车辆型号要统一,保证每辆车所装填料基本相等,运输过程中注意行车安全,沿途不得抛撒。
石料运抵现场后听从指挥人员调度,按网格卸料。汽车运料立方体换算系数为1.3左右,待摊铺完成松铺厚度后重新核实换算系数。
卸料时起始位置横断方向间隔多卸几车石料。 填石路基试验段总结
页脚内容 3、摊铺石料
推土机将料堆推开并粗整平,人工清理、平地机细整平,水准仪检测松铺厚度不大于60cm,超厚度部位用推土机或挖掘机处理。
4、稳压
压路机稳压1遍,采用由两边向中间碾压,纵向进退式进行压实,横向接头重叠40~50cm,现场技术员作记录。
5、震动压实
压路机震动碾压,以先弱后强、由高频低震至低频高震,先两边后中间为原则;先用推土机拖动羊足碾碾压1遍,再用压路机强震;压实的过程中压路机的碾压行驶速度不超过4Km/h,采用两边向中间碾压,纵向进退式进行压实。横向接头重叠40~50cm。碾压达到无漏压、无死角,确保碾压均匀。当完成强震1遍后,试验人员对压实度进行检测,测量人员对标高进行测量,并记录好数据。继续碾压后,每碾压一遍试验和测量检测一次,直到压实度达到规范要求后停止碾压。
6、静压
路基压实度合格后,再用压路机静压1遍。碾压后的路基表面应平整、光洁、无明显的轮迹等现象,表面给人以平顺坚实的感觉,若达不到要求应增加静压遍数。
7、松铺厚度的确定
在每层碾压时,根据各桩号底层标高控制好顶层的标高,每20m断面测一次标高,每个断面测5个点,并用白灰做标记。压实度合格后,在测其标高,做好记录,计算松铺系数。填完第一段后,按照同样的方法进
