彩钢活动房施工方案(施 工方案)
- 格式:docx
- 大小:341.34 KB
- 文档页数:12
彩钢板活动房施工方案一、施工前准备在施工之前,我们需要进行以下准备工作:1.确定施工地点和施工规模:根据需求和使用目的,选择合适的施工地点和规模。
2.设计施工方案:根据施工地点的特点和使用需求,设计施工方案,包括建筑布局、材料选择、施工步骤等。
3.获得相关许可证:根据当地法规,获得相关的建筑许可证或批准文件。
4.采购材料和设备:根据施工方案,购买所需的彩钢板、钢结构、保温材料、电器设备等。
二、施工步骤1.场地准备:清理施工场地,确保场地平整、无障碍物,为后续的施工作好准备。
2.建立基础:根据设计方案,使用混凝土或其他适当的材料,建立彩钢板活动房的基础。
基础应保证稳定和均匀承重能力,并与周围环境相协调。
3.安装钢结构:根据设计方案,在建立好的基础上安装钢结构,包括柱子、梁、檩条等。
钢结构的连接要牢固可靠,确保整个建筑的稳定性和安全性。
4.安装彩钢板:将彩钢板按照设计方案一块一块地进行安装,首先根据檩条的位置进行裁剪,然后用螺丝将彩钢板固定在檩条上。
彩钢板的拼装要坚实紧密,避免留下缝隙和漏雨。
5.安装门窗:根据设计方案,安装门窗框架,选择合适的门窗进行安装,确保门窗的宽度和高度与开口相匹配,门窗的密封性良好。
6.安装屋顶:根据设计方案,安装好屋顶的支架和防水层,然后将彩钢板覆盖在防水层上,确保屋顶的坚固和防水性能。
7.安装室内设备:根据设计方案,在建筑内安装合适的电器设备、照明设备、空调设备等。
设备的安装要符合相关的安全规范和标准。
8.检查和测试:在完成施工后,对彩钢板活动房进行全面的检查和测试,包括结构的稳定性、防水性能、电器设备的正常运行等。
三、施工安全在彩钢板活动房的施工过程中,我们要注意以下安全事项:1.工人的安全:工人需要进行必要的安全防护,包括佩戴安全帽、工作服、防护手套等。
2.施工现场的安全:施工现场应清理整齐,确保没有危险的障碍物和坠落的物品。
设置必要的安全警示标志,禁止没有相关资质的人员进入施工区域。
彩钢房施工方案1. 引言彩钢房,也称为彩钢板房或活动板房,是一种轻型钢结构房屋,广泛应用于工地临时办公、仓储、住宿等场所。
本文将介绍彩钢房的施工方案,包括设计、材料准备、施工流程等内容。
2. 设计彩钢房的设计需要考虑承载力、抗震性、防火性等因素。
设计阶段需根据使用需求确定房屋规格、布局及构造形式。
同时,需考虑周边环境、气候条件等因素,以确保彩钢房的安全和舒适性。
3. 材料准备彩钢房的构造主要包括钢结构和彩钢板,施工前需要准备好相应的材料。
钢结构一般采用优质钢材,如Q235B等,彩钢板采用镀锌板或有机涂层板。
此外,还需要准备焊接材料、螺栓、螺丝等辅助材料。
4. 施工流程4.1 地基处理彩钢房施工前需进行地基处理,确保地面平整稳固。
处理方法包括清理杂物、挖掘基坑、填充土方等。
4.2 钢结构安装钢结构的安装是彩钢房施工的核心环节。
按照设计要求,将预制好的钢柱、钢梁等构件按序安装起来。
采用焊接、螺栓连接等方式固定构件。
4.3 彩钢板安装钢结构安装完成后,开始进行彩钢板的安装。
将预制好的彩钢板按照设计要求固定在钢结构上。
采用螺丝连接或特殊接口连接等方式,确保彩钢板的牢固性和密封性。
4.4 屋面和屋面排水系统安装屋面是彩钢房的重要组成部分,需要进行屋面板的安装。
同时,还需安装排水系统,确保雨水能够顺利排出。
4.5 墙体安装彩钢房的墙体通常采用彩钢板加保温材料构造。
安装时,先固定保温材料,再将彩钢板固定在保温材料上。
4.6 内部装修彩钢房施工完成后,可以进行内部的装修工作。
包括地面铺设、墙面装饰、天花板安装等。
5. 安全和质量保证彩钢房施工过程中,需严格按照相关规范和标准进行操作,确保施工质量和安全。
同时,施工现场应做好安全防护工作,保证施工人员的人身安全。
6. 后期维护彩钢房的后期维护工作主要包括定期检查,及时修复破损部分,保持房屋外观和功能的正常状态。
另外,还需定期进行防腐、防水等处理,以延长彩钢房的使用寿命。
临建彩钢活动房施工方案彩钢活动房是一种快速组装、移动灵活的临时建筑物,它由彩钢板和其他构件组成,具有搭建简单、拆除方便、经济实用等特点。
下面将介绍一个临建彩钢活动房的施工方案。
1.规划与设计:根据彩钢活动房的用途和所需功能,制定详细的规划与设计方案,包括房屋的布局、尺寸、层数等。
确保施工过程中的安全与合理性。
2.地基处理:根据彩钢活动房的使用要求和相应的荷载标准,进行地基的处理和加固。
地基处理应考虑到地面的稳定性和承重能力,采用适当的方式,如碎石填充、夯实等。
3.彩钢板制作:根据设计方案的要求,将彩钢板按照尺寸要求切割和成型。
彩钢板可以根据需要进行防锈处理,增强其耐候性和使用寿命。
4.组装与安装:根据施工图纸的指导,将彩钢板和其他构件进行组装和安装。
一般情况下,彩钢活动房采用螺栓连接或焊接的方式进行固定,确保结构的稳固和牢固。
5.屋面施工:彩钢活动房的屋面通常采用彩钢瓦或沥青瓦,可以根据实际需求选择合适的材料。
屋面施工时,应注意防水处理,以确保房屋的密闭性和耐久性。
6.外墙装饰:根据设计要求,对彩钢活动房的外墙进行装饰处理,可以选择适当的涂料、砖石或其他装饰材料。
外墙的装饰不仅可以提升房屋的美观程度,还可以增加其保温隔热性能。
7.内部装修:根据彩钢活动房的使用要求,进行内部的装修和装饰。
可以根据需要进行隔断墙的设置,安装门窗、地板、天花板等。
内部装修要注重舒适性和实用性,满足使用者的需求。
8.安装电气设备:根据彩钢活动房的功能需求,安装相应的电气设备和线路。
包括照明设备、插座、开关等。
电气设备的安装应遵循相关的安全规范和标准,确保使用的安全性。
9.检验和验收:施工完成后,对彩钢活动房进行检验和验收,确保其符合设计要求和施工标准。
对于施工中出现的问题和不足,进行整改和修缮,确保彩钢活动房的质量和安全。
以上是一个临建彩钢活动房的施工方案,通过科学规划和合理施工,可以确保建筑的质量和使用效果。
同时,施工过程中要注意保护环境,遵守相关法律法规,确保施工安全和施工质量。
彩钢活动房施工方案一、工程概述本次彩钢活动房施工项目旨在为_____提供临时居住和办公场所。
活动房的建筑面积为_____平方米,层数为_____层,结构形式为轻钢结构,屋面和墙面采用彩钢板。
二、施工准备1、技术准备熟悉施工图纸和相关技术规范,制定施工方案和技术交底。
对施工人员进行技术培训,使其掌握施工工艺和质量要求。
2、材料准备采购符合设计要求的彩钢板、轻钢龙骨、门窗、密封胶等材料,并确保材料质量合格。
对材料进行检验和验收,不合格的材料不得使用。
3、场地准备清理施工现场,平整场地,确保施工场地排水畅通。
按照施工图纸要求,测量放线,确定活动房的位置和尺寸。
4、施工机具准备准备好电焊机、切割机、钻孔机、吊车等施工机具,并进行调试和维护。
三、施工工艺流程1、基础施工根据设计要求,进行基础开挖和基础处理。
浇筑混凝土基础,并预留地脚螺栓孔。
基础养护达到设计强度后,安装地脚螺栓。
2、钢结构安装按照施工图纸要求,将轻钢龙骨进行组装和焊接。
利用吊车将钢结构框架吊起,安装在地脚螺栓上,并进行固定和校正。
安装钢梁、钢柱之间的支撑和连接件,确保钢结构的稳定性。
3、彩钢板安装将彩钢板按照设计要求进行裁剪和钻孔。
从山墙一侧开始,依次安装墙面彩钢板,用自攻螺钉将彩钢板固定在轻钢龙骨上。
安装屋面彩钢板,注意屋脊和檐口的密封处理。
4、门窗安装按照设计要求,在预留的门窗洞口处安装门窗。
门窗与彩钢板之间的缝隙用密封胶进行密封。
5、电气和给排水安装根据设计要求,进行电气线路和给排水管道的敷设和安装。
安装灯具、插座、开关等电气设备和水龙头、水槽等给排水设备。
6、收尾工作对活动房进行全面检查,对存在的问题进行整改。
清理施工现场,做到工完料净场地清。
四、质量控制措施1、原材料质量控制严格按照设计要求采购原材料,对原材料的质量进行检验和验收。
原材料必须有质量合格证明文件,并对其进行抽样复验。
2、施工过程质量控制加强对施工过程的质量控制,严格按照施工工艺和技术规范进行施工。
彩钢板活动房施工方案1. 引言彩钢板活动房是一种以彩色涂层钢板作为外墙材料,结构以钢材为主要构件的临时建筑。
它具有快速搭建、灵活移动、环保节能等特点,被广泛应用于工地临时办公、生活宿舍、展示展览等场所。
本文将详细介绍彩钢板活动房的施工方案,包括基础处理、钢结构安装、墙板安装、屋面安装等内容。
2. 基础处理彩钢板活动房的基础处理是确保整个建筑结构稳定的关键。
在施工之前,需要对基地进行勘测,确定地基是否承载能力足够。
如果地基不稳定或地下水位较高,需要进行相应的处理,如加固地下基础、排水等。
接下来,根据设计要求进行基础开挖,在基坑中铺设钢筋网,浇筑混凝土基础。
3. 钢结构安装彩钢板活动房的主体结构采用钢材组成,主要包括立柱、横梁和屋面桁架等。
钢结构的安装需要按照设计图纸进行,先安装立柱,然后安装横梁和屋面桁架。
在安装过程中,要确保每个构件的位置准确且牢固连接,以确保整个结构的稳定性。
安装完成后,进行结构的检查和调整,确保没有明显的偏差或变形。
4. 墙板安装彩钢板活动房的墙板采用彩色涂层钢板制作,具有轻质、耐用、隔热等优点。
墙板的安装是彩钢板活动房建造的重要步骤。
首先,在钢结构框架上设置支撑杆,然后将墙板安装在支撑杆上。
安装墙板时需要注意预留门窗洞口,并按照设计要求进行固定。
安装完成后,检查墙板的垂直度和平整度,确保墙体的结构牢固。
5. 屋面安装彩钢板活动房的屋面采用彩色涂层钢板制作,具有防水、耐腐蚀、隔热等特点。
屋面的安装是保证彩钢板活动房防水性能的重要环节。
在安装屋面前,先在屋面桁架上进行防水处理,如铺设防水膜。
然后,将屋面板安装在屋面桁架上,并用螺丝固定好。
安装完成后,进行屋面的检查,确保无渗水现象。
6. 安装配套设施彩钢板活动房除了建筑结构外,还需要安装一些配套设施,如门窗、内部隔断、电器设备等。
根据设计要求,按照相应的顺序进行安装。
安装门窗时要注意与墙体的密封连接,确保室内的防水性能。
安装内部隔断时要根据实际需求确定隔断的位置和数量,确保空间的合理利用。
彩钢板活动房施工方案〔共4篇〕第1篇:彩钢板活动房施工方案4标段隧道施工单位办公区及生活区彩钢活动房临设施工方案编制单位:2023.04.25精选目录一、编制根据......3 三、选择的根本要求3 四、搭设的根本要求3 五、施工准备方案...3 六、现场安装5 十、彩钢板活动房验收标准...6 十二、附图 (6)精选一、编制根据1.彩钢板活动房搭设方案是根据使用方提供的图纸及要求和《山西省建立工地职工宿舍平安使用与管理暂行规定》及阳泉市有关规定进展编制。
2.彩钢板活动房根据通用构造进展制作、安装。
二、彩钢板活动房概况彩钢板活动房为轻钢构造建议活动房工程,搭建房屋规格: 1.详见工程临设示意图〔附图〕2.按实际搭设情况进展调整。
构造:彩钢板活动房为轻钢构造,内外墙采用75系列EPS〔岩棉〕彩钢夹芯板,屋面板为75系列EPS〔岩棉〕彩钢瓦楞夹芯板。
门采用75系列EPS彩钢夹芯门板,窗采用塑钢推拉窗。
落水系统采用屋面外挑20cm,自由落水。
骨架由10#C 型钢、40角铁用螺栓连接而成。
三、选址的根本要求1.按照施工现场总平面图位置布置,符合平安、消防要求。
2.活动房不得设置在高压线下,也不得设置在沟边、悬崖、强风口处等影响平安的地点。
3.现场活动房实行封闭管理,与现场搅拌站、材料及机具维修、消费作业区保持有效间隔。
4.活动房根底由使用方提早处理,满足施工要求。
四、搭设的根本要求1.搭设活动房,必须符合巩固、平安、防潮、保暖、通风亮堂和消防平安规定,不影响周边环境要求,方便员工生活,有利于安康。
2.活动房应确保主体构造平安,设施完好。
活动房应具有抵御7级大风的才能和强度,其搭设高度不宜超过两层,在平坦空旷地宜搭建一层。
3.活动房设置可开启式窗户,高度不小于1m,宽度不小于1.2m,保证良好的通风条件,室内高度不低于2.6m,宿舍门、窗玻璃齐全,地坪采用硬化措施。
五、施工准备方案1.施工现场准备1.1本活动房场地已按照总平面图要求全部清场完毕,且现场场地已经平整好,场内运输道路和临时道路已修好。
彩钢板活动房施工方案彩钢板活动房是一种以彩钢板为主要建材搭建而成的临时性建筑物,具有拆装快捷、环保节能、造价低廉等诸多优点,因此被广泛应用于工地临时办公室、生活宿舍、仓库、商店等场所。
下面是一份详细的彩钢板活动房施工方案,供参考。
一、施工前准备工作1.确定活动房的用途和规格,包括活动房的长度、宽度、高度、隔断数量和布局等。
2.进行场地勘察,确保场地平整、排水良好。
3.准备所需的施工工具和设备,包括各种手动工具、电动工具和起重设备等。
4.确定彩钢板活动房的基础设计,包括地基的类型和厚度,以及底盘的制作和安装。
二、基础施工1.清理场地,除去杂草和垃圾,确保场地平整。
2.按照地基设计进行基础施工,一般采用混凝土地基,包括基槽挖掘、基础浇筑和基础养护等步骤。
3.制作底盘,一般采用钢材焊接制作,确保牢固稳定。
4.安装底盘,将底盘与基础连接,使用膨胀螺栓或焊接方式固定。
三、彩钢板安装1.测量和切割彩钢板,根据实际需要进行测量和切割,确保尺寸准确。
2.安装彩钢板,将彩钢板按照设计图纸要求安装,先安装主梁和次梁,再安装墙面和屋面。
3.连接彩钢板,使用螺栓和螺母将彩钢板连接起来,确保牢固可靠。
4.安装门窗,将门窗按照设计要求安装在彩钢板上。
5.安装屋顶防水层,使用防水胶带或沥青卷材等材料,确保彩钢板活动房的防水性能。
四、内部装修1.安装隔断,根据设计要求安装隔断,可以使用彩钢板或轻钢龙骨加石膏板等材料。
2.安装地面材料,可以使用木地板、地板砖或环氧地坪等材料,根据实际需要选择。
3.安装室内门窗,根据设计要求安装室内门窗,确保使用方便。
4.安装灯具和电器设备,根据设计要求将灯具和电器设备安装在适当的位置。
5.进行内部装修,包括油漆、贴壁纸、安装吊顶等工作,使彩钢板活动房内部更加美观和舒适。
五、收尾工作1.进行安全检查,确保彩钢板活动房的安全性能,包括消防安全、电气安全等。
2.进行场地清理,清除施工过程中的垃圾和杂物,保持环境整洁。
彩钢房施工方案范文彩钢房是一种以彩钢板为主要构件进行组装建造的轻型建筑,具有重量轻、强度高、耐腐蚀、隔热保温等特点,广泛应用于工业、商业和农业等领域。
本文将介绍彩钢房施工的详细方案,包括施工前期准备、施工过程和施工后期工作。
一、施工前期准备1.调查勘察:了解施工地的地形、土质、水电等条件,进行施工可行性分析。
2.设计施工方案:根据彩钢房的功能和要求,设计出合理的施工方案和施工图纸。
3.采购材料:确认施工所需的彩钢板、钢结构、保温材料等材料,并提前采购。
二、施工过程1.地基施工:(1)清理施工地:清除杂物、松土等,保持施工地面平整。
(2)测量放线:根据设计图纸进行放线,确定建筑框架的位置和大小。
(3)地基处理:根据地质条件选择适当的地基处理方法,如夯实土方、灌注桩等。
(4)浇筑基础:按照设计要求进行混凝土浇筑,确保基础的稳固和平整。
2.梁柱安装:(1)测量设置:根据设计图纸进行测量,确定柱子和梁的安装位置。
(2)安装梁柱:将制作好的钢结构柱子和梁安装到预留的位置上,固定牢固。
3.彩钢板安装:(1)测量切割:根据设计图纸进行测量切割,将彩钢板调整为适当的尺寸。
(2)安装彩钢板:将彩钢板安装到已经搭好的钢结构上,使用螺丝和螺母进行固定。
(3)连接处理:彩钢板之间和彩钢板与结构之间需要进行连接处理,以保证整体结构的稳固和密封。
4.屋面和墙面处理:(1)防水处理:在彩钢板表面施加防水层,以防止雨水渗透。
(2)保温层安装:根据设计要求,安装保温材料,提高彩钢房的保温性能。
(3)外墙装饰:根据设计要求,进行外墙装饰,如涂料、砖石等。
5.门窗安装:(1)测量设置:根据设计图纸进行测量,确定门窗的安装位置和尺寸。
(2)安装门窗:将门窗安装到彩钢房的预留位置上,固定紧密,保证密闭性。
三、施工后期工作1.安全检查:对彩钢房的结构进行安全检查,确保施工质量和使用安全。
2.清理整理:清理施工现场的杂物和残留物,保持环境整洁。
彩钢板活动房搭设专项施工方案一、前期准备1.1 地基处理在搭设彩钢板活动房之前,需要对场地进行地基处理。
地基处理是保证活动房安全、稳定使用的重要步骤。
处理地基的具体方法可以参考以下步骤:1.1.1 清理场地清理场地,去除杂草、石头、垃圾等杂物,确保场地平整、干净。
1.1.2 土方平整根据活动房的尺寸和高度,进行土方的平整,确保地面水平的同时还要考虑排水问题。
1.1.3 压实地基使用机械压路机对场地进行压实,提高地基的承载能力。
1.2 材料准备在搭设彩钢板活动房之前,需要准备好相应的材料,例如彩钢板、钢框架、隔热材料、地脚螺栓等。
材料的选择要注意以下几个方面:•材料的质量和性能要符合相关标准和规定;•材料的尺寸和数量要与设计方案一致;•材料的贮存和运输要注意防潮、防晒、防撞、防污染等问题。
二、搭设步骤2.1 图纸布置在场地上按照设计方案的要求铺开彩钢板和钢框架,根据图纸要求搭设结构支架。
2.2 搭设剖面将彩钢板和钢框架依次固定成一个整体,搭设出剖面结构。
除了考虑结构的稳定性和安全性外,还要注意保持好结构的平整度、直度和匀质性。
2.3 安装配件在搭设剖面之后,需要安装一些配件,例如门、窗、天窗、排气管道、排水管道等。
在安装这些配件时,需要注意保证配件的质量和尺寸符合标准,并严格执行安装要求和规范。
2.4 完善细节在搭设活动房的过程中,还需要完善一些细节问题,例如搭设防水层、隔热层、内外墙面饰面、室内电气装置、水暖管道等。
这些细节问题虽然看似不重要,但却直接关系到活动房的使用效果和安全性,必须认真对待并完成。
三、安全措施在搭设彩钢板活动房的过程中,必须注意遵守相关安全规定和要求,保证施工现场安全。
具体措施可以参考以下几点:•保证工人安全,严格执行安全生产规定,提供必要的安全设备和保护措施;•加强施工现场管理,保证实行制度化施工,若发生不安全现象,及时进行处置;•在施工现场设立明显的警示牌,提醒人们进出注意安全。
彩钢板活动房施工方案彩钢板活动房施工方案一、施工概述彩钢板活动房是一种快速搭建临时或永久性建筑的理想选择,具有方便、快捷、美观等特点。
本施工方案将详细介绍施工的步骤、注意事项和质量控制措施。
二、施工步骤1. 地基处理根据彩钢板活动房的用途和规划要求,根据设计图纸进行地基处理,包括清理地面、挖掘基坑、浇筑基础等工作。
2. 搭建钢结构根据设计图纸,依次安装钢柱、钢梁、钢桁架等结构,采用焊接或螺栓连接方式,确保结构稳固牢固。
3. 安装彩钢板对已安装好的钢结构进行彩钢板的安装,根据设计图纸和尺寸要求,使用螺栓进行固定,确保整体结构的稳定性。
4. 安装门窗安装彩钢板活动房的门窗,根据设计要求,进行门窗的测量、开孔和安装,确保开启灵活和隔音隔热性能。
5. 完善配套设施根据彩钢板活动房的用途,进行配套设施的安装,包括电气线路布线、水暖管道安装等,确保彩钢板活动房的使用功能完善。
6. 室内装修进行彩钢板活动房的室内装修,包括地面铺设、墙面涂料、天花板吊顶、卫生间设施等,确保室内环境的美观和舒适。
三、施工注意事项1. 建筑材料的质量要求高,需要使用符合国家标准的优质彩钢板和钢结构材料。
2. 施工现场要保持整洁,疏散通道畅通,并设置安全警示标志,确保施工期间的安全。
3. 施工人员必须具备相关的专业知识和技能,并戴好防护装备,遵守安全操作规程。
4. 施工过程中要严格按照设计图纸进行施工,确保每一个环节的准确性和质量。
5. 施工结束后要进行验收,确保彩钢板活动房的质量和施工效果符合设计要求。
四、质量控制措施1. 进行现场质量巡检,确保施工过程中的每一个环节都符合要求。
2. 进行材料的质量验收,杜绝使用次品材料。
3. 严格按照工艺要求进行施工,确保施工质量。
4. 组织施工人员进行安全教育培训,提高其安全意识和操作技能。
5. 施工结束后进行质量验收,确保彩钢板活动房的质量和使用功能符合要求。
通过以上施工方案的步骤、注意事项和质量控制措施的实施,能够确保彩钢板活动房的施工质量和工期的控制,满足客户的需求和要求。

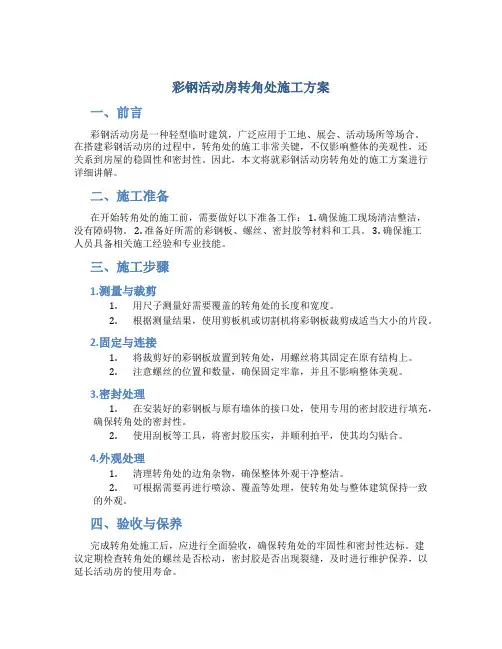

彩钢活动房转角处施工方案一、前言彩钢活动房是一种轻型临时建筑,广泛应用于工地、展会、活动场所等场合。
在搭建彩钢活动房的过程中,转角处的施工非常关键,不仅影响整体的美观性,还关系到房屋的稳固性和密封性。
因此,本文将就彩钢活动房转角处的施工方案进行详细讲解。
二、施工准备在开始转角处的施工前,需要做好以下准备工作: 1. 确保施工现场清洁整洁,没有障碍物。
2. 准备好所需的彩钢板、螺丝、密封胶等材料和工具。
3. 确保施工人员具备相关施工经验和专业技能。
三、施工步骤1.测量与裁剪1.用尺子测量好需要覆盖的转角处的长度和宽度。
2.根据测量结果,使用剪板机或切割机将彩钢板裁剪成适当大小的片段。
2.固定与连接1.将裁剪好的彩钢板放置到转角处,用螺丝将其固定在原有结构上。
2.注意螺丝的位置和数量,确保固定牢靠,并且不影响整体美观。
3.密封处理1.在安装好的彩钢板与原有墙体的接口处,使用专用的密封胶进行填充,确保转角处的密封性。
2.使用刮板等工具,将密封胶压实,并顺利拍平,使其均匀贴合。
4.外观处理1.清理转角处的边角杂物,确保整体外观干净整洁。
2.可根据需要再进行喷涂、覆盖等处理,使转角处与整体建筑保持一致的外观。
四、验收与保养完成转角处施工后,应进行全面验收,确保转角处的牢固性和密封性达标。
建议定期检查转角处的螺丝是否松动,密封胶是否出现裂缝,及时进行维护保养,以延长活动房的使用寿命。
五、结语彩钢活动房转角处的施工虽然并不复杂,但考验施工人员对细节的处理能力和耐心。
希望通过本文的介绍,读者对彩钢活动房转角处的施工方案有了更加清晰的理解,从而在实际工作中做出更好的施工表现。
轻型结构临建房屋安全施工方案编制单位:彩钢活动房安全施工方案一、用料明细表:二、安装:1、安装前准备工作1.1机具和材料准备1.1.1主要机具:手电钻、冲击钻、电锤、拉铆枪、钻头、锤头。
1.1.2放样工具:线坠、墨斗、水平尺、水管、钢卷尺、线绳。
1.1.3安装工具:螺丝刀、铁锤、壁纸刀、活搬手、钳子。
1.1.4安装小料:自攻钉、膨胀螺栓、水泥钉、螺栓、拉铆钉、电焊条、螺丝。
1.1.5辅助工具:密封胶、胶枪。
1.1.6配合工具:人字梯、马凳。
1.2材料运输1.2.1勘察道路情况,选择最佳运输路线。
1.2.2材料运输应按照安装顺序成套进行,先安先运,后安后运。
1.2.3不同构件应选择不同的运输方法。
如:窗、门、人字架应立放,相互间用非金属材料隔开,五金件要相互错开。
1.2.4构件要轻拿轻放,不得撬、甩、摔依次提取码放。
1.2.5装车仔细、绑扎合理牢靠,保持清洁,防止车辆颠振损坏构件。
1.2.6构件在运输、保管和施工中,应采取防止损坏,变形,丢失的措施。
1.3看护、清点、修理1.3.1材料进场后应设专人看护,严防丢失。
1.3.2安装前,应按照板房构件明细表对构件仔细清点,对缺少的构件及时上报名称、规格、数量;对变形、掉漆的构件应及时修理;对物件表面的油污、泥砂、灰尘等杂物清理。
1.4基础验收根据我公司提供的板房基础条件,对板房基础进行验收。
主要内容:混凝土强度,基础标高,上表面平整度,基础宽度,几何尺寸。
2、标准板房安装2.1放线按照图纸尺寸,利用墨斗在板房基础上弹出板房安装位置线,用勾股弦法规方。
用水平管在基础四周给出相对标高点,标点数量每根地梁上不少于2个点。
2.2地梁安装将地梁抬放至板房基础上,根据板房安装位置线找正地梁,地梁与轴线位置允许偏差3毫米。
根据基础四周给定的相对标高找正地梁标高。
调整地梁标高时,应以最高基础为基准,利用水平尺,变尺进行。
地梁标高允许偏差:同一根地梁两端±5mm两梁接头±5mm跨间±10mm地梁找正后,利用电锤打孔,安装膨胀螺栓,膨胀螺栓数量应符合设计要求(膨胀螺栓规格M10×100,节点见详图),栓孔深度应与螺栓长度相符,螺栓安装后,应与基础面保持垂直。
彩钢房施工方案一、工程概述彩钢房作为一种轻型建筑材料,具有快速施工、环保节能等优势,在现代建筑领域得到了广泛应用。
为了确保彩钢房施工的顺利进行,需要制定详细的施工方案。
二、施工准备工作1. 确定施工地点:根据实际需要,选定彩钢房搭建的地点,并进行勘测和测量,确保场地的平整度。
2. 安排人员:根据施工规模,合理安排工程师、技术人员和施工队伍,确保施工人员熟悉施工要求。
3. 采购材料:根据设计需求,采购符合质量标准的彩钢板、支撑材料、固定件等。
4. 准备施工设备:如搭建起重机械、搅拌设备、焊接机等。
三、施工流程1. 地基处理:对施工地点的地基进行整平、压实处理,确保地基的稳固性。
2. 安装主体框架:根据设计图纸,进行主体框架的搭建。
先安装主梁、副梁等水平支撑结构,再进行立柱、檩条的安装。
3. 安装彩钢板墙体:将预制的彩钢板墙体组件进行拼装,安装在主体框架上。
采用专用固定件进行固定。
4. 安装屋面彩钢板:在主体框架的顶部安装屋面彩钢板,保证严密连接、防水性能良好。
5. 安装门窗及外饰件:根据设计要求,安装门窗、外饰件等配件,增加彩钢房的功能和美观性。
6. 安装室内装饰:在彩钢房内部进行室内隔断、地板、天花板等装饰工作,使彩钢房具备居住和办公的条件。
7. 系统调试:对彩钢房的电气、水暖、通风等系统进行调试,确保正常运行。
8. 安全检测:进行施工期间的安全检测,确保施工过程的安全性。
四、施工质量控制1. 施工过程中,严格按照设计图纸和相关技术标准进行施工,确保每一个环节的质量。
2. 加强施工现场的管理,保持施工现场的整洁有序,确保施工质量。
3. 对每一个关键节点,安排专人进行检查和验收,确保符合建设要求。
4. 施工结束后进行全面的质量检测,进行必要的修复和改进,保证施工质量达标。
五、安全保障措施1. 施工现场要加强安全教育,确保每一个工人严格遵守施工安全规程。
2. 设立安全警示标志,划定安全防护区域,确保施工现场的安全性。
彩钢板房施工方案(五篇材料)第一篇:彩钢板房施工方案彩钢板房施工方案第一条编制依据彩钢板房搭设方案,编制依据如下:1、彩钢板活动房搭设依据图纸及要求进行编制。
2、彩钢板活动房根据通用结构进行制作、安装。
第二条彩钢板板活动房概况彩钢板活动房为轻钢结构简易活动房工程,搭建风物规格:1、详见工程临设示意图。
2、搭设及搭设情况进行调整。
结构:彩钢板活动房为轻钢结构,采用方管柱,角铁片梁,需要拼接的构件用螺丝栓拼接,要求满足有关规范手册外,须满足等强,等刚度要求。
前墙、后墙、伞墙采用75系列,顶板采用100系列,内隔墙采用50系列EPS夹心彩钢板,屋面、墙体彩钢板连接此阿勇定型铝型材用抽心铆钉相固定。
采用屋面顶板外挑后200mm,前挑1200mm。
自由落水。
房屋为塑钢移窗,门为50系列EPS夹芯彩钢板。
第三条选址的基本要求1、按照施工现场总平面图布置,符合安全、消防要求。
2、活动房不得设置在高压线下,也不得设置在沟边、崖边、江河岸边、强风口处等影响安全的地点。
3、现场活动房实行封闭管理,与作业区、居民区保持有效距离。
第四条搭设的基本要求1、搭设活动房,必须符合坚固、安全、防潮、保暖通风明亮和消防安全规定,不影响周边环境要求,方便民工生活,有利民工健康。
2、活动房应确保主体结构安全,设施完好。
3、活动房应具有抵御8-10级大风的能力和强度。
第五条搭设的加固措施1、活动房阳台增设40*40抗风柱,柱与柱之间用30*30的角铁电焊连接,屋面顶板自上而下用125mm自攻螺丝与角铁固定。
2、为了防止冬天雪的负载,在活动房屋顶中间设置40*60方管横梁,以防大雪压垮屋顶。
一般大通间才考虑抗雪加固。
第六条施工准备计划1、施工现场准备(1)本活动房场地已经按照总平面图要求全部清场完毕,且现场场地已经平整好,场内运输道路已经修好。
(2)施工用电:在总配电线中引出,在施工现场设三个配电箱,所有配电箱电源均从总配电箱引出。
(3)现场施工人员住宿,结合施工现场的具体情况安排。
彩钢活动房施工方案活动房施工方案目录一、工程概况二、编制依据三、安装前准备工作3.1机具和辅料准备3.2材料运输3.3看护、清点、修理3.4基础验收四、房屋安装4.1地梁安装4.2结构安装4.3外墙板安装4.4窗安装4.5门安装4.6屋面板安装4.7内隔墙板安装4.8补漆五、质量要求5.1钢构件质量要求5.2墙板与屋面板安装质量要求5.3门窗安装允许偏差5.4五金件安装质量要求六、工程验收七、安全措施八、文明施工一、工程概况:本工程为平房乡平房村集体土地租赁住房项目(一期A地块)2#、3#住宅楼及地下室工程的,临时建筑的彩钢活动房工程。
主要用途为生活区工人宿舍、食堂、卫生间,办公区域的仓库、食堂、卫生间等用房。
主体为轻钢结构,主要钢材采用C80、C60型钢;外墙板为50mm岩棉、隔断板为50mm岩棉彩钢复合板。
前后双向排水,排水坡度20%。
二、编制依据:项目部工程方案图纸《建设工程施工现场临建房屋技术规程(轻型钢结构部分)》DBJ 01-98-2005《压型金属板设计施工规范》YBJ216-88《建筑屋面工程施工质量验收规范》GB50207-2002《建设工程临建房屋应用技术标准》DB11/693-2009三、安装前准备工作3.1机具和辅料准备3.2材料运输3.3看护、清点、修理3.4基础验收根据我公司提供的板房基础图纸,对板房基础进行验收。
主要内容:混凝土强度,基础标高,上表面平整度,基础宽度,几何尺寸,并向客户方提供基础验收单并确认签字。
四、房屋安装房屋安装顺序为由下至上,由一角至整体,所有结构节点处均为螺栓连接。
房屋主体见下图所示:4.1地梁安装将地梁抬放至板房基础上,根据板房安装位置线找长、短地梁,同时利用地梁检测基础的平整度,地梁与基础水平位置允许偏差3mm。
地梁用M12×30螺栓连接牢固,且用M10×120膨胀螺栓与基础混凝土固定。
栓孔深度应与螺栓长度相符,螺栓安装后,应与基础面保持垂直4.2结构安装安装顺序:立柱→一字桁架梁→楼面次梁→人字屋面梁→屋面檩条将立柱抬至安装位置竖起,使柱下卡码卡于地梁上,角立柱用3个M12×30螺栓与地梁相连接;墙立柱、山墙立柱用2个M12×30螺栓连接到地梁上,使之成为一个整体。
彩钢板活动房(临时设施)工程施工方案一、编制依据彩钢板房搭设方案,编制依据如下:1:彩钢板活动房搭设方案是根据甲方(使用方)提供的图纸及要求和无锡市建设工地职工宿舍安全使用与管理暂行规定进行编制。
2:彩钢板活动房根据通用结构进行制作、安装。
二、彩钢板活动房概况彩钢板活动房为轻钢结构简易活动房工程,搭建房屋规格:1:详见工程临设示意图(附图)2:按设计搭设情况进行调整。
结构:彩钢板活动房为轻钢结构,采用方管柱、角铁主梁及连系片梁,楼房下层前后均采用80*80方管,需要拼接的构件用螺丝拼接。
要求满足有关规范手册外,须满足等强、等钢度要求。
内墙、封檐及栏杆板均采用50系列EPS彩钢夹心板,前墙、后墙、伞墙采用75系列EPS彩钢夹心板,顶板采用100系列EPS彩钢夹心板。
屋面与墙体彩钢板采用铝型材和抽芯铆钉相固定。
落水系统:采用屋面外挑20CM,自由落水。
窗采用塑钢窗,门采用50系列EPS彩钢板门。
所有彩钢夹心板阻燃性为B1(只炭化不燃烧)。
三、选址的基本要求1:按照施工现场总平面图位置布置,符合安全消防要求。
2:活动房不得设置在高压线下,也不得设置在沟边、崖边、江河岸边、强风口处等影响安全的地点。
3:现场活动房实行封闭管理,与作业区、居民区保证有效距离。
四、搭设的基本要求1:搭设活动房,必须符合坚固、安全、防潮、保暖、通风明亮和消防安全规定,不影响周边环境要求,方便民工生活,有利于健康。
2:活动房应确保主体结构安全,设施完好。
活动房应具有抵御7级大风的能力和强度,其搭设高度不宜超过二层,在平坦空旷的宜搭建一层。
3:活动房设置可开启式窗户,高度小于1.2m,宽度不小于1.2m,保证良好的通风条件,室内高度不低于2.6m,宿舍门、窗玻璃齐全,地坪采用硬化措施。
五、施工准备计划1:施工现场准备1.1:本活动房场地已按照总平面图要求全部清场完毕,且现场场地已经平整好,场内运输道路和施工临时道路已修好。
1.2:施工用电:本工程施工用电采用架空线,从总配电箱中引出,在施工现场设置三个配电箱,所有配电电源均从总配电箱引出。
彩钢板活动房施工方案1. 引言彩钢板活动房是一种新型的轻钢结构房屋,具有重量轻、方便拆装、环保节能等优点,被广泛应用于临时住宿、工地办公、展览展示等领域。
本文将详细介绍彩钢板活动房的施工方案,包括设计和材料准备、基础施工、结构安装、电气布置等内容。
2. 设计和材料准备2.1 设计方案彩钢板活动房的设计需要根据具体用途和需求进行,包括房屋的尺寸、布局、墙体和屋顶结构等。
设计应符合相关建筑标准和规范,并考虑到安全性、稳定性和舒适性等因素。
2.2 材料清单在施工前,需要准备以下材料:•彩钢板:用于搭建房屋的墙体和屋顶结构。
选择质量好、防腐能力强的彩钢板,确保房屋的寿命和稳定性。
•钢材:用于支撑和连接彩钢板结构。
选择高质量、强度合适的钢材,确保房屋的稳定性和安全性。
•绝缘材料:用于房屋的隔热、隔音和防潮处理。
选择符合环保标准的绝缘材料,提高房屋的舒适性和节能性。
•电器设备:根据实际需求选购电器设备,包括照明设备、插座、开关等。
确保电器设备符合安全标准,使用方便。
3. 基础施工在施工彩钢板活动房前,需要进行基础施工,确保房屋的稳定性和安全性。
3.1 地基处理彩钢板活动房的地基可以选择简单的地面平整,也可以进行一定的地基处理。
地基处理包括清理土地、浇筑混凝土地基、加固地基等。
根据土地的情况和负荷要求,选择合适的地基处理方式。
3.2 地脚螺栓安装在地基处理完成后,需要安装地脚螺栓来固定彩钢板活动房的钢结构。
地脚螺栓的数量和规格应根据设计要求确定。
安装地脚螺栓时,应保证螺栓垂直并牢固。
3.3 柱基安装基于设计方案,安装支撑彩钢板房屋的柱子。
柱子应根据设计要求进行定位和安装,确保房屋结构的稳定性。
柱子的连接方式可以采用焊接或螺栓连接,具体根据设计选择。
4. 结构安装4.1 墙体安装按照设计方案,安装彩钢板墙体。
首先,将墙体的钢骨架安装好并固定在柱子上,然后按照墙体尺寸和布局安装彩钢板。
彩钢板之间需要采用连接件进行连接,确保墙体结构的稳定性。
活动板房(彩钢房)项目施工方案一、编制依据1.1 厂房建设图纸1.2 《建设工程施工现场临建房屋技术规程(轻型钢结构部分)》DBJ 01-98-20051.3 《压型金属板设计施工规范》YBJ216-881.4 《建筑屋面工程施工质量验收规范》GB50207-20021.5 《建设工程临建房屋应用技术标准》DB11/693-20092、项目建设地点及工期项目建设地点:3、施工部署3.1 技术准备:3.1.1项目部向彩钢板房厂家提供现场房屋布置平面图、房屋层数、建设规模等,厂家根据项目部提供的现场平面布置图等数据进行设计,设计图纸要有地基承载力、抗风、抗震、主要安装节点等要求。
设计图纸由我方进行设计。
3.1.2项目部根据厂家设计图纸地基承载要求1层(8T/m2)。
为此对地基进行基一般处理即可,绘制出地基与基础详图,并做好地基处理。
地基具体做法为灰土夯实、370砖基础、钢筋砼地梁,可以满足地基承载力及果洛地区抗震要求。
具体详现场准备;3.1.3基础埋深要求,满足果洛地区冻融深度不小于800mm的要求。
3.2现场准备:清除拟建场地原有建筑垃圾,平整场地。
施工单位负责按彩钢房要求,做彩钢房基础,根据场地实际情况彩钢板房四周基础地梁由厂家设计为300*300钢筋砼;地梁以下由项目部施工,满足《施工现场临时建筑物技术规范》要求,为确保临设安全,四周基础500mm内采用3:7灰土夯实,然后打100厚素C15砼垫层,垫层上做宽370×600高灰砂砖基础,在砖基础上再做300×300钢筋混凝土圈梁,圈梁配主筋上铁不小于3Φ16,下铁3Φ14,箍筋ф6间距200,砼强度C20,以满足彩钢房固定要求。
3.3材料准备:彩钢板房厂家根据场地及总包单位要求,在厂家加工定做彩钢板及钢架钢梁等。
所有材料必须经国家正式检测单位检验合格并检验资料齐全。
主要材料有:C80×50型钢、50mm厚岩棉夹心墙板(彩钢板)、50mm厚岩棉夹心瓦楞铁、花篮螺栓等。
轻型结构临建房屋安全施工方案编制单位:彩钢活动房安全施工方案一、用料明细表:二、安装:1、安装前准备工作1.1机具和材料准备1.1.1主要机具:手电钻、冲击钻、电锤、拉铆枪、钻头、锤头。
1.1.2放样工具:线坠、墨斗、水平尺、水管、钢卷尺、线绳。
1.1.3安装工具:螺丝刀、铁锤、壁纸刀、活搬手、钳子。
1.1.4安装小料:自攻钉、膨胀螺栓、水泥钉、螺栓、拉铆钉、电焊条、螺丝。
1.1.5辅助工具:密封胶、胶枪。
1.1.6配合工具:人字梯、马凳。
1.2材料运输1.2.1勘察道路情况,选择最佳运输路线。
1.2.2材料运输应按照安装顺序成套进行,先安先运,后安后运。
1.2.3不同构件应选择不同的运输方法。
如:窗、门、人字架应立放,相互间用非金属材料隔开,五金件要相互错开。
1.2.4构件要轻拿轻放,不得撬、甩、摔依次提取码放。
1.2.5装车仔细、绑扎合理牢靠,保持清洁,防止车辆颠振损坏构件。
1.2.6构件在运输、保管和施工中,应采取防止损坏,变形,丢失的措施。
1.3看护、清点、修理1.3.1材料进场后应设专人看护,严防丢失。
1.3.2安装前,应按照板房构件明细表对构件仔细清点,对缺少的构件及时上报名称、规格、数量;对变形、掉漆的构件应及时修理;对物件表面的油污、泥砂、灰尘等杂物清理。
1.4基础验收根据我公司提供的板房基础条件,对板房基础进行验收。
主要内容:混凝土强度,基础标高,上表面平整度,基础宽度,几何尺寸。
2、标准板房安装2.1放线按照图纸尺寸,利用墨斗在板房基础上弹出板房安装位置线,用勾股弦法规方。
用水平管在基础四周给出相对标高点,标点数量每根地梁上不少于2个点。
2.2地梁安装将地梁抬放至板房基础上,根据板房安装位置线找正地梁,地梁与轴线位置允许偏差3毫米。
根据基础四周给定的相对标高找正地梁标高。
调整地梁标高时,应以最高基础为基准,利用水平尺,变尺进行。
地梁标高允许偏差:同一根地梁两端±5mm两梁接头±5mm跨间±10mm地梁找正后,利用电锤打孔,安装膨胀螺栓,膨胀螺栓数量应符合设计要求(膨胀螺栓规格M10×100,节点见详图),栓孔深度应与螺栓长度相符,螺栓安装后,应与基础面保持垂直。
2.3立柱安装安装顺序:柱→圈梁→调节拉杆将立柱抬至安装位置竖起,使柱下卡码卡于地梁上,角立柱用3个M12×30螺栓与地梁相连接,中间立柱,山墙立柱用2个M12×30螺栓连接到地梁上。
走道托架可随柱一起安装。
即在地面将走道托架与柱连接,使之为一体,走道架上端用2个M12×30螺栓与立柱角钢固定,下端待走道板安装并调节好后,用2个M5×35自攻钉与立柱固定。
立柱安装完,应立即安装圈梁和调节拉杆。
柱与拉杆最好交替安装。
安装圈梁和调节拉杆的同时,校正立柱垂直度(沿墙板方向)。
柱垂直度用磁力线坠测量,柱垂直度允许偏差为L/100,≤10mm。
2.4楼面一字梁系统安装安装顺序:一字梁→水平支撑→楼面檩条借助柱上二层调节拉杆基座设置单滑轮,将一字梁吊起至安装位置。
一字梁每端用3个M12×30镀锌螺栓与柱连接。
将水平支撑在地面组对好,呈剪刀状。
安装水平支撑。
在安装水平支撑时。
在安装水平支撑时,校正立柱垂直度,方向同上。
柱垂直度校正完毕后,将一字梁、水平支撑、调节拉杆上的安装螺栓全部紧固。
安装楼面檩条。
楼面檩条均采用M12×30镀锌螺栓分别与立柱、檩托连接,每条一字梁上檩条中部必须安装一个M12×30镀锌螺栓。
遇檩条接头处必须安装两个M12×30镀锌螺栓。
2.5外墙板安装按照配板图安装外墙板,安装前,用抹布将墙板擦洗干净。
外墙板应与塑钢窗框配合安装。
装配时,应两人在上往下送。
一人在下接。
外墙板接缝,应顺水流方向拼接。
地梁与墙板间应加装防水槽,并且防水槽两端用玻璃胶封死,以防漏水。
2.6窗安装安装顺序:窗框安装→窗扇安装→窗锁钩→打胶在窗洞口上画出垂直中心线和水平中心线,安装时保证窗框中心线与窗洞口上所画中心线重合。
将窗框放于立柱侧槽内,用钢卷尺测量窗框内角对角线长度,使两对角线长度相等,窗框四周与立柱及墙板接合严密。
调整窗框使其横平竖直,高低一致,平面一致,窗框与柱接缝均匀。
在墙板与窗框接缝处,立柱与窗框接缝处打胶。
安装窗扇安装窗锁钩。
根据窗扇上锁钩位置,安装窗柜上锁钩,应确保两锁钩位置一致,安装牢固,开关灵活。
2.7门安装安装顺序:门边框、门把手→门头板→门扇(合页)→锁具插销→打胶门边框用6个自攻钉固定在立柱上,门把手用2个M5×35自攻钉通过角钢固定在立柱上。
门头板嵌在门边框与门把头中间,四周用玻璃胶封死。
根据门扇上合页位置安装框上合页,应确保框、扇合页位置一致,上下合页在同一轴线上,框、扇合页不得用反。
根据门扇上门锁位置,安装锁扣板,确保门窗上的锁主体舌头与门框上的锁扣板位置吻合,锁舌自由进出。
门扇安装前,检查门扇有无破损,翘曲变形,扇框搭接间隙是否合适,有问题时应调整或更换。
2.8雨棚系统安装2.8.1施工顺序:雨棚板、架组装→雨棚安装→雨棚支撑→雨棚立柱→打胶安装方法2.8. 2.1雨棚托架圈梁同步安装。
2.8. 2.2托架上面上两条屋面檩条。
2.8. 2.3雨棚板从一个头顺序铺设,每一块雨棚板上要求7个5×25自攻钉。
2.8. 2.4雨棚安装完工后在托架上撑处打两个5×25自攻钉。
2.8. 2.5雨棚全部安装完毕后,相邻雨棚接缝处用玻璃胶密封,拉铆钉亦用玻璃胶密封。
2.8. 2.6雨棚檐口直线度目测应上线。
2.9屋面系统安装2.9.1安装顺序:人字架→水平支撑→檩条安装→屋面板→屋脊瓦→山墙收边→打胶2.9.2施工方法2.9. 2.1人字架安装节点如图示。
2.9. 2.2借助柱头设置单滑车,将人字架吊至安装位置,再将屋架翻转180°,使人字架两端底脚螺栓与立柱支托螺栓孔对正,落实人字架,拧紧螺栓。
2.9. 2.3在人字架跨中处,用线坠测量人字架垂直度,允许偏差h/250,≤15mm2.9. 2.4 将屋加水平支撑组对成剪刀状,安装人字架水平支撑。
2.9. 2.5将檩条安装在檩档上,穿好螺栓,戴好螺帽。
2.9. 2.6在屋脊上方沿板房长度方向通长拉线,校正屋面直线度,直线度允许偏差15mm。
屋面直线度校正完毕,将水平支撑,檩条安装螺栓全部紧固。
2.9. 2.7利用屋脊处所设拉线,安装屋面瓦,确保纵横向搭接接缝均匀,呈直线,确保檐口目测呈直线。
2.9. 2.8屋面瓦与檩条用自攻钉连接,排钉图如下所示。
2.9. 2.9屋脊瓦与屋面瓦间采用拉铆钉连接Φ4×20。
屋脊瓦与屋面瓦楞相交处,应制作样板,划线后用铁剪了裁口。
如图示,裁口尺寸应与屋面瓦楞大小相配合,避免过大、过小,注意保证脊瓦中心与屋面纵向中心重合。
脊瓦接缝及拉铆钉处用玻璃胶密封。
2.9. 2.10山墙收边与屋面瓦和山墙板间采用拉铆钉连接,铆钉间距400mm,山墙收边间搭接,应顺水流方向进行。
山墙收边接头处,拉铆钉处应用密封胶密封。
2.9. 2.11屋面各构件接缝,拉铆钉,自攻钉玻璃胶密封后,严禁人员在其上行走。
2.10内隔墙板安装2.10.1施工顺序:墙位置放线→内隔墙上码→内隔墙→内隔墙下卡码2.10.2施工方法2.10. 2.1利用垂线法放出内隔墙板安装位置线。
2.10. 2.2内隔墙板上卡码安装。
上卡码用自攻钉固定在人字梁下弦上。
上卡码与屋架中心位移允许偏差应小2.0mm。
2.10. 2.3内隔墙板安装。
从墙一侧向另一侧安装内隔墙板,用靠尺板检测内墙板垂直度,直线度及错边量,垂直度允许偏差为L/1000,直线度允许偏差为5mm,板间错边量允许偏差3mm2.10. 2.4对检测合格的内墙板应立即安装下卡码,下卡码用2个Φ5×25拉铆钉固定在地面或楼板上。
2.10. 2.5内隔墙板缝隙用玻璃胶密封。
内隔墙板接缝允许偏差3mm。
2.11补漆对运输、安装中损坏的漆膜,补涂油漆。
三、质量要求1、钢构件安装质量要求1.1 结构件表面干净,无油污,泥砂和灰尘等杂物。
1.1 构件在运输、存放和安装过程中损坏的涂层应补涂。
1.1 安装允许偏差应满足公司内部质量检查标准。
1.1 连接节点的全部紧固件,应紧固,无松动。
2、墙板与屋面瓦安装质量要求2.2 屋面瓦、墙板应平整清洁,接搓顺直,纵横搭接缝均呈直线,檐口和墙面下端呈直线,无错钻孔,接缝均匀整齐,严密无翘曲。
2.2 山墙收边板,脊瓦应平直,固定可靠,无松动。
2.2 屋面瓦安装允许偏差应满足公司内部标准的要求。
3、门、窗安装允许偏差3.1门窗框安装应横平竖直,高低一致,平面一致。
3.2框与柱连接应牢固,不晃动,缝隙均匀。
3.3门窗表面应平整、光滑、大面无划痕,碰伤。
3、五金件安装质量要求3.1五金件应装配可靠,转滑动处不得有影响使用性能的松动和卡阻现象。
3.2外轮廓不应有裂纹、毛刺,机械损伤,漆膜镀层不应有脱落现象。
3.3钉端部必须圆正,光滑,不应高出组合件表面,铆钉应牢固,地松动。
3.4锁、窗锁钩,插销应开关灵活,外型完美,无明显影响美观的缺陷。
四、工程验收4.1活动板房安装完成后,施工班组应做一次全面自检工作,班组自检应为普检,对自检中发现的问题及时处理。
4.2班组自检合格后,填写自检记录,并报主管。
4.3主管根据自检情况,组织有关人员进行检查验收。
检查验收应是普检与抽检的结合。
对检查出的问题,通知班组及时处理。
合格后由主管及有关人员签署活动板房验收单,作为班且结算工资,板房安装完工的依据。
4.4小型项目由主管(中型项目由安装部经理、大型项目由公司生产经理)约请用户及有关人员进行甲乙方之间交工验收。
对甲方提出的问题,视具体情况分别处理。
合格后办理交工验收单。
4.5质量检查工作应贯穿于整个生产过程中,各级检查人员应主动工作,超前工作,把质量问题消灭在萌芽状态中,尽可能不“死后验尸”。
4.6验收完毕将验收结果详细记录(自检记录、验收单)并存档备案。
五、拆除:拆除工作:甲方可自行拆除;如需乙方拆除,费用另行计算。
