30m预应力连续T梁通用图计算书(3)
- 格式:doc
- 大小:1.52 MB
- 文档页数:28
目录1 计算依据与基础资料 (1)1.1 标准及规范 (1)1.1.1 标准 (1)1.1.2 规范 (1)1.1.3 参考资料 (1)1.2 主要材料 (1)1.3 设计要点 (2)2 横断面布置 (2)2.1 横断面布置图 (2)2.2 预制T梁截面尺寸 (3)2.3 T梁翼缘有效宽度计算 (4)3 汽车荷载横向分布系数、冲击系数的计算 (4)3.1 汽车荷载横向分布系数计算 (4)3.1.1 车道折减系数 (4)3.1.2 跨中横向分布系数 (4)3.2 汽车荷载冲击系数 值计算 (6)3.2.1汽车荷载纵向整体冲击系数 (6)3.2.2 汽车荷载的局部加载的冲击系数 (7)4 作用效应组合 (7)4.1 作用的标准值 (7)4.1.1 永久作用标准值 (7)4.1.2 汽车荷载效应标准值 (8)4.2 作用效应组合 (12)4.2.1 基本组合(用于结构承载能力极限状态设计) (12)4.2.2 作用短期效应组合(用于正常使用极限状态设计) (14)4.2.3 作用长期效应组合(用于正常使用极限状态设计) (15)4.3 截面预应力钢束估算及几何特性计算 (18)4.3.1 全预应力混凝土受弯构件受拉区钢筋面积估算 (18)4.3.2 截面几何特性计算 (23)5 持久状态承载能力极限状态计算 (25)5.1 正截面抗弯承载能力 (25)5.2 斜截面抗剪承载力验算 (26)5.2.1 验算受弯构件抗剪截面尺寸是否需进行抗剪强度计算 (26)5.2.2 箍筋设置 (30)5.2.3 斜截面抗剪承载力验算 (31)6 持久状况正常使用极限状态计算 (32)6.1 预应力钢束应力损失计算 (32)6.1.1 张拉控制应力 (32)6.1.2 各项预应力损失 (32)6.2 温度梯度截面上的应力计算 (38)6.3 抗裂验算 (41)6.3.1 正截面抗裂验算 (41)6.3.2 斜截面抗裂验算 (44)6.4 挠度验算 (47)6.4.1 汽车荷载引起的跨中挠度 (47)6.4.2 预制梁是否设置预拱值的计算 (48)7 持久状态和短暂状况构件应力验算 (50)7.1 使用阶段正截面法向应力验算 (50)7.1.1 受压区混凝土的最大压应力 (51)7.1.2 受拉区预应力钢筋的最大拉应力 (51)7.2 使用阶段混凝土主压应力、主拉应力计算 (52)7.3 施工阶段应力验算 (56)8 桥面板计算 (58)8.1 边梁内翼缘根部配筋计算 (58)8.1.1 荷载标准值计算 (58)8.1.2 极限状态承载力计算 (60)8.1.3 抗裂计算 (61)8.2 边梁外翼缘根部配筋计算 (62)8.2.1 荷载标准值计算 (62)8.2.2 极限状态承载力计算 (64)8.2.3 抗裂计算 (65)8.3 翼缘底面配筋计算 (66)8.3.1 荷载标准值计算 (66)8.3.2 极限状态承载力计算 (68)8.3.3 抗裂计算 (69)9 横隔梁计算 (70)9.1 作用于横隔梁上的计算荷载 (70)9.2 跨中横隔梁的内力影响线 (70)9.2.1 绘制弯矩影响线 (71)9.2.2 绘制剪力影响线 (72)9.2.3 车道荷载横向加载 (73)9.3 跨中横隔梁的内力计算 (73)9.4 跨中横隔梁的配筋计算 (74)9.4.1 截面特征 (74)9.4.2 配筋计算 (74)9.4.3 裂缝计算 (76)预应力混凝土公路桥梁通用设计图成套技术通用图计算书(30m预应力混凝土简支T梁)1 计算依据与基础资料1.1 标准及规范1.1.1 标准∙跨径:桥梁标准跨径30m;计算跨径(正交、简支)28.9m;预制T 梁长29.92m∙设计荷载:公路-Ⅰ级∙桥面宽度:分离式路基宽24.5m(高速公路),半幅桥全宽12.0m 0.5m(护栏墙)+11.0m(行车道)+0.5m(护栏墙)=12.0m∙桥梁安全等级为一级,环境条件为Ⅱ类1.1.2 规范∙《公路工程技术标准》JTG B01-2003∙《公路桥梁设计通用规范》JTG D60-2004(简称《通规》)∙《公路钢筋混凝土及预应力混凝土桥涵设计规范》JTG D62-2004(简称《桥规》)1.1.3 参考资料∙《公路桥涵设计手册》桥梁上册(人民交通出版社2004.3)1.2 主要材料1)混凝土:预制T梁及湿接缝为C50、现浇铺装层为C40、护栏为C302)预应力钢绞线:采用钢绞线s 15.2m m φ,pk 1860MPa f =,5p 1.9510MPa E =⨯3)普通钢筋:采用HRB335,sk 335MPa f =,5s 2.010MPa E =⨯ 1.3 设计要点1)本计算中简支T 梁按全预应力构件进行设计,现浇层80mm 的C40混凝土不参与截面组合作用;2)预应力钢束张拉控制应力值con pk 0.75f σ=;3)计算混凝土收缩、徐变引起的预应力损失时传力锚固龄期为7d; 4)环境平均相对湿度RH=55%; 5)存梁时间为90d ; 6)不均匀沉降为5mm ;7)温度梯度效应计算的温度基数,114T =℃,2 5.5T =℃。
40米T梁预应力伸长量计算书30米T梁预应力张拉伸长量计算书一、计算依据根据《公路桥涵施工技术规范》JTG/T F50-2011要求,进行T梁预应力张拉伸长量的计算,伸长量可按下式计算:二、计算基本参数:(1)钢绞线抗拉长度标准值:Fpk=1860mpa公称直径:d=15.2mm弹性模量:Ep=1.95×105 mpa(2)锚束张拉控制力:σcon=0.75fpk=1395 mpa(3)金属波纹管摩阻系数: =0.25 偏摆系数:K=0.0015(4)钢绞线截面积:A=139mm2三、力学计算(1)单束锚下张拉控制力:F下k=σcon×139=1395×139=193.9KN (2)单束锚上张拉控制力:F上k= F下k(1+锚口摩阻系数0.25)=198.7475KN注:锚口摩组按T梁提供2-3%,采用2.5%四、延伸量复核N1束延伸量复核,N1锚束单束张拉控制力pcon=193.9(KN )1、()kx con 1p (1e )193.726(KN)kx p μθμθ-+⨯-==+k=0.0015 u=0.25 θ=0直线取 ()kx p1pcon e 193.553(KN)μθ-+=⨯=始 ()1P1LL 0.853CM AE⨯∆== 2、()kx 12(1e )190.419(KN)kx p p μθμθ-+-==+始 14660.1221712000r θ=== ()kx 2=1(e )187.318(KN)p p μθ-+⨯=始始 ()22LL 1.03CM p AE⨯∆== 3、()kx 22(1e )184.948(KN)kx u p p μθθ-+-==+始 ()33LL 11.61CM p AE⨯∆== L (0.853 1.0311.61)13.49()2CM =++=L90%13.490.9012.14()2CM ⨯=⨯=设计12.15(cm )与设计基本相符,采用设计值 N2束1、()()kx 0.00152.14101Pcon (1)193.9(1)2P 193.589()kx 0.0015 2.141e e KN μθμθ-+-⨯+⨯-⨯-⨯==+⨯ ()kx 21184.948=192.9?=193.278COM p P e e KN μθ-+==⨯⨯始()()112L2L 1.529CM p AE⨯∆==2、1-kx+22P -2=189.352kx+u e P μθθ⨯=()始(1) 41890.139630000r θ===()kx 2222185.48()p p e KN μθ-+=⨯=始始 222P 2=2.926()LP L CM AE⨯∆=始 3、2-kx+32P -2=183.633()kx+e P KN μθμθ⨯=()始(1)332P 2=9.053()LP L CM AE⨯∆=(1.529 2.9269.053)13.508()2L CM =++=90%13.5080.9012.16()2LCM ⨯=⨯=设计12.15(cm )与设计基本相符,采用设计值 N3束1、-kx+1-3=193.9()kx+Pcon e P KN μθμθ⨯=()(1)-kx+13-=192.45()P Pcon e KN μθ=⨯()始(1) 13 3.566()L CM ∆= 2、-kx+123-3=187.563)kx+P e P KN μθμθ⨯=()始(1)(111700.139********r θ=== -kx+2133=182.760)P P e KN μθ=⨯()始始( 2187.56337.729()LL CM AE⨯∆== 3、-kx+233-3=182.272)kx+P e P KN μθμθ⨯=()始(1)( 33 2.40()L CM ∆=3(3.5667.729 2.40)=13.695)2L CM =++( 390%13.6950.9012.33()2L CM ⨯=⨯=设计12.33(cm )与设计基本相符,采用设计值 N4束1、-kx+1-4=193.18()kx+Pcon e P KN μθμθ⨯=()(1)-kx+14=191.748P Pcon e μθ=⨯()始14 3.535()L CM ∆=2、-kx+124-4=186.479)kx+P e P KN μθμθ⨯=()始(1)( 111700.1399780000r θ===-kx+2144=181.307)P P e KN μθ=⨯()始始( 249.630()L CM ∆=3、-kx+234-4=182.203)kx+P e P KN μθμθ⨯=()始(1)( 340.507()L CM ∆=3(0.5079.630 3.535)=13.672)2L CM =++( 390%13.67290%12.30()2L CM ⨯=⨯=设计12.33(cm )与设计基本相符,采用设计值 五、张拉力换算 (1)单束张拉力F上K=F下K (1+锚口摩阻)=193.9⨯1.025=198.7475(KN)(2)千斤顶编号91001,配套压力表编号48485121,回归方程Y=47.25230X+20.14580(3)千斤顶编号91002,配套压力表编号743.12V ,回归方程Y=47.41367X+10.52982(4)千斤顶编号91001,回归方程反算20.1458047.25230Y X -=千斤顶编号91002,回归方程反算10.5298247.41367Y X -=Ф1520-8 F=F 上K ⨯N=198.7475⨯8=1589.98(KN ) Ф1520-9 F=F 上K ⨯N=198.7475⨯9=1788.7275(KN )计算: 复核: 专业监理工程师:。
30m T梁张拉计算书编制人:审核人:批准人:重庆渝北至长寿高速公路YCTJ10合同段项目经理部二0一八年七月重庆渝北至长寿高速公路YCTJ10合同段预应力张拉伸长量及千斤顶油表计算一、张拉施工方案预应力钢绞线采用高强度低松弛钢铰线,fpk=1860Mpa,公称直径d=15.2mm,公称面积Ay=139mm2,弹性模量Ey=1.95×105Mpa。
锚具M15-7型、M15-8型、M15-9型、M15-10型系列整套锚具,管道成孔采用金属波纹管。
进场的所有锚具及钢绞线必须按规范要求进行抽检。
锚具、钢绞线必须有厂方提供的质量说明书和出厂时间,其性能和质量必须符合现行国家标准GB/T14370的规定。
钢铰线要防止生锈和影响水泥粘结的油污。
1、钢铰线采取专用人工单根穿入,下料采用砂轮切割机按实际张拉长度下料。
穿钢绞线过程中排技术全程旁站,检查每根钢绞线穿入情况。
2、预应力张拉前先试压同条件养护砼试件,主梁达到设计强度85%以上且养护龄期不小于7天方可张拉,钢束张拉时应两端对称、均匀张拉,并观察梁底起拱及侧弯情况,张拉前先对张拉千斤顶进行校核。
张拉顺序为:F250%→F3100%→F2100%V→F1100%。
张拉时实行双控,理论伸长量与实际伸长量相差应控制在-6%~+6%之间,否则应分析原因或重新张拉。
张拉严格控制滑丝和断丝,不能超过规范要求。
切割后预应力筋的外露长度不得小于30mm,且不小于1.5倍预应力筋直径。
锚具应采用封端混凝土保护,当需长期外露时,应采取防止锈蚀的措施。
48小时内必须压浆。
张拉时做好详细的施工记录。
二、预应力束伸长量量测及回缩量量测方法本项目预制梁后张拉采用智能系统张拉,预应力筋的伸长量采用测量千斤顶活塞伸长值得方式进行量测技术参数:单根钢绞线直径:ΦS=15.2mm标准强度:RYB=1860Mpa锚下控制应力:0.75RYB=1395Mpa钢绞线面积:AP=139mm2弹性模量:EP=1.95X105MPa预应力管道摩擦系数:μ=0.25预应力管道偏差系数:K=0.0015钢筋、锚具回缩:6mm(设计理论)(一)伸长量的计算1、单根张拉力P=1395×139/1000=193.905KN2、节段平均应力PX=[P(1-e-(KX+μθ))]/(kx+μθ)3、节段张拉伸长量△LX =PPLX/(APEP)4、总伸长量为∑LX(二)、千斤顶数量值计算示例(单端计算)1、设备规格(YCW250);校准方程Y=0.0208X+0.24310;Y为压力值(MPa),X为力值(KN);X=F=193.905kN/股Y=P=0.0208F+0.24311、张拉阶段显值计算(钢绞线为7股)张拉控制应力P=1395×139*8=1357.34KN 张拉力为控制应力的10%时油压表读数:Y10%=7×193.905×0.0208×10%+0.24310=3.066MPa张拉力为控制应力的20%时油压表读数:Y20%=7×193.905×0.0208×20%+0.24310=5.89MPa张拉力为控制应力的50%时油压表读数:Y=7×193.905×0.0208×50%+0.24310 50%=14.36MPa张拉力为控制应力的100%时油压表读数:=7×193.905×0.0208×100%+0.24310 Y100%=28.47MPa2、张拉阶段显值计算(钢绞线为8股)张拉控制应力P=1395×139*8=1551.24KN张拉力为控制应力的10%时油压表读数:Y=8×193.905×0.0208×10%+0.24310 10%=3.47MPa张拉力为控制应力的20%时油压表读数:=8×193.905×0.0208×20%+0.24310 Y20%=6.69MPa张拉力为控制应力的50%时油压表读数:=8×193.905×0.0208×50%+0.24310 Y50%=16.37MPa张拉力为控制应力的100%时油压表读数:=8×193.905×0.0208×100%+0.24310 Y100%=32.51MPa3、张拉阶段显值计算(钢绞线为9股)张拉控制应力P=1395×139*9=1745.15KN张拉力为控制应力的10%时油压表读数:=9×193.905×0.0208×10%+0.24310 Y10%=3.87MPa张拉力为控制应力的20%时油压表读数:=9×193.905×0.0208×20%+0.24310 Y25%=7.5MPa张拉力为控制应力的50%时油压表读数:Y=9×193.905×0.0208×50%+0.24310 50%=18.39MPa张拉力为控制应力的100%时油压表读数: Y 100%=9×193.905×0.0208×100%+0.24310=36.5MPa4、张拉阶段显值计算(钢绞线为10股) 张拉控制应力P=1395×139*10=1939.05KN 张拉力为控制应力的10%时油压表读数: Y 10%=10×193.905×0.0208×10%+0.24310=4.27MPa张拉力为控制应力的20%时油压表读数: Y 20%=10×193.905×0.0208×20%+0.24310=8.31MPa张拉力为控制应力的50%时油压表读数: Y 50%=10×193.905×0.0208×50%+0.24310=20.41MPa张拉力为控制应力的100%时油压表读数: Y 100%=10×193.905×0.0208×100%+0.24310=40.57MPa30mT 梁张拉对应油表读数见下表油表读数计算表(一)编号 部位 束数 锚下控制应力σK (Mpa )截面积 张拉力 10%P 对应油表读数 20%P 对应油表读数 50%P对应油表读数100%P对应油表读数n A(mm2) P (KN) (KN) (KN) (KN)(KN) F1 中跨中梁 7 13951391357.335 135.7335 3.066 271.4675.89678.6675 14.36 1357.33528.47 F2 8 1395 139 1551.24155.1243.47 310.2486.69 775.62 16.371551.24 32.51F3 8 1395139 1551.24 155.124 3.47310.2486.69775.6216.371551.24 32.51 油表读数计算表(二)编号 部位 束数 锚下控制应力σK(Mpa ) 截面积 张拉力 10%P 对应油表读数 20%P 对应油表读数 50%P对应油表读数100%P对应油表读数n A(mm2) P (KN) (KN) (KN) (KN)(KN) F1中跨边梁 91395139 1745.14 174.514 3.87349.0297.5872.572 18.39 1745.145 36.5F2 9 13951391745.14 174.514 3.87349.0297.5872.572 18.39 1745.14536.5F3913951391745.14 174.514 3.87349.0297.5872.572 18.39 1745.145 36.5油表读数计算表(三)编号 部位 束数 锚下控制应力σK (Mpa ) 截面积 张拉力 10%P 对应油表读数 20%P 对应油表读数 50%P对应油表读数100%P对应油表读数n A(mm2) P (KN) (KN) (KN) (KN)(KN) F1边跨中梁91395139 1745.14 174.514 3.87349.0297.5872.572 18.39 1745.14536.5F2 9 1395 139 1745.14174.514 3.87 349.029 7.5 872.572 18.39 1745.145 36.5 F3 8 1395139 1551.24 155.124 3.47310.2486.69775.6216.371551.24 32.51 油表读数计算表(四)编号 部位 束数 锚下控制截面积 张拉力 10%P 对应油表20%P 对应油表50%P 对应油表100%P对应油表n 应力σK (Mpa )A(mm2) P (KN) (KN) 读数 (KN) 读数 (KN) 读数 (KN) 读数 F1边跨边梁10 1395139 1939.05 193.9054.27 387.818.31969.52520.41 1939.05 40.57 F2 10 1395 139 1939.05193.905 4.27 387.81 8.31969.525 20.41 1939.05 40.57 F310 1395139 1939.05 193.905 4.27 387.818.31969.52520.41 1939.05 40.57。
30mT 梁张拉计算书1、预应力筋平均张拉力计算公式曲线段预应力筋平均张拉力按下式计算:μθμθ+-=+-kx e P kx p )1(P )( Pp 预应力钢筋平均张拉力(N ) P 预应力钢筋张拉端张拉力(N) x 从张拉端至计算截面的孔道长度(m )θ 从张拉端至计算截面的曲线孔道部分切线夹角之和(rad ); k 孔道每米局部偏差对摩擦的影响系数。
μ 预应力筋与孔道壁的摩擦系数。
计算过程:边跨边梁、中梁N1钢束P=2132900N ,x=9.774m, θ=7°*π/180=0.12217,k=0.0015, μ=0.22(取摩擦系数中间值),由此得出:Pp=2132900*(1-e -(0.0015*9.774+0.22*0.12217))/(0.0015*9.774+0.22*0.12217)= 2089208NN2钢束P=1939000N ,x=5.236m, θ=10°*π/180=0.17453,k=0.0015, μ=0.22(取摩擦系数中间值),由此得出:Pp=1939000*(1-e -(0.0015*5.236+0.22*0.17453))/(0.0015*5.236+0.22*0.17453)=1894843NN3钢束P=1939000N ,x=3.665m, θ=7°*π/180=0.12217,k=0.0015, μ=0.22(取摩擦系数中间值),由此得出:Pp=1939000*(1-e -(0.0015*3.665+0.22*0.12217))/(0.0015*3.665+0.22*0.12217)=1907948N中跨边梁、中梁N1钢束P=1939000N ,x=9.774m, θ=7°*π/180=0.12217,k=0.0015, μ=0.22(取摩擦系数中间值),由此得出:Pp=1939000*(1-e -(0.0015*9.774+0.22*0.12217))/(0.0015*9.774+0.22*0.12217)= 1899280NN2钢束P=1745100N ,x=5.236m, θ=10°*π/180=0.17453,k=0.0015, μ=0.22(取摩擦系数中间值),由此得出:Pp=1745100*(1-e -(0.0015*5.236+0.22*0.17453))/(0.0015*5.236+0.22*0.17453)=1705359NN3钢束P=1551200N ,x=3.665m, θ=7°*π/180=0.12217,k=0.0015, μ=0.22(取摩擦系数中间值),由此得出:Pp=1551200*(1-e -(0.0015*3.665+0.22*0.17453))/(0.0015*3.665+0.22*0.12217)= 1526358N2、伸长值计算公式因张拉伸长值计算公式可得: p p E A L P 标标△p L = 1-1 p p E A L P 实实p L =∆ 1-2 则由式1-1:1-2可得:标实标实L L L L ∆=∆ 1-3 又因L 实=L 标+ΔL 代入式1-3得: )1标标实(L L L L ∆+∆=∆ 1-4 式中:标L ∆—标准梁钢束张拉伸长值;实L ∆—实际梁长条件下的钢束张拉伸长值;标L —标准梁钢束长度值;实L —实际梁钢束长度值;L ∆ —实际梁长与标准梁长的差值。
30mT梁预应力张拉计算书第一章设计伸长量复核石麻湾大桥K66+530~K66+640T梁,设计采用标准强度fpk=1860Mpa的高强低松弛钢绞线,公称直径①15.2mm公称面积Ag=139mm弹性模量Eg=x 105Mpa为保证施工符合设计要求,施工中采用油压表读数和钢绞线拉伸量测定值双控。
理论伸长量计算采用《公路桥涵施工技术规范》JTJ041-2002附表G-8预应力钢绞线理论伸长值及平均张拉力计算公式。
、计算公式及参数:1、预应力平均张拉力计算公式及参数:P p式中:Pp—预应力筋平均张拉力(N)P—预应力筋张拉端的张拉力(N)X—从张拉端至计算截面的孔道长度(m)0—从张拉端至计算截面的曲线孔道部分切线的夹角之和(rad)k—孔道每米局部偏差对摩檫的影响系数,取卩一预应力筋与孔道壁的摩檫系数,取2、预应力筋的理论伸长值计算公式及参数:I P P1/ A p E p式中:P p—预应力筋平均张拉力(N)L—预应力筋的长度(mmA p—预应力筋的截面面积(mr T),取140 mm曰一预应力筋的弹性模量(N/ mm),取X 105 N/ mm2二、伸长量计算:1、N束一端的伸长量:单根钢绞线张拉的张拉力P=X 1860X 140=195300NX直=7.6255m; X 曲=7.261m0 =Xn /180=k X 曲+^0 =x +x =P p=195300X() /=191517N△ L 曲二P P L/ (A P E P)=191517X( 140XX 105)=△ L 直二PL/ (A E p) =195300X( 140XX 105)= (△ L 曲+△ L 直)*2=(50.94mm+54.55mm)*2=210.98mm与设计比较()/104=%2、N2束一端的伸长量:单根钢绞线张拉的张拉力p=x 1860X 140=195300NX直二7.634m ; X 曲=7.261m0 =Xn /180=k X 曲+^0 =X +X =P p=195300X() /=191517N △ L 曲= P p L/ (A p E p)=191517X( 139XX 105) =△ L 直二PL/ (A p E p) =195300X( 139XX 105)= (△ L 曲+△ L 直)*2=(50.94mm+54.61mm)*2=211.1mm 与设计比较() /104=% 3、N3束一端的伸长量:单根钢绞线张拉的张拉力P=X 1860X 140=195300NX直=7.939m; X 曲=6.912m0 =Xn /180=k X 曲+^0 =X +X =P p=195300X() /=192252N △ L 曲= P p L/ (A p E p)=192252X( 140XX 105) =△ L 直= PL/ ( A p E p) =195300X( 140XX 105) =(△ L 曲+△ L 直)*2=(55.91mm+49.45mm)*2=210.71mm与设计比较() /104=%第二章张拉时实际伸长量计算、计算参数:1、—孔道每米局部偏差对摩擦的影响系数:取2、卩一预应力筋与孔道壁的摩擦系数:取3、A—预应力筋的实测截面面积:140 mm4、E p—预应力筋实测弹性模量:X 105 N/ mm25、锚下控制应力k==x 1916=1437 N/ mm7、单根钢绞线张拉端的张拉控制力:P=b k A p=201180N8、千斤顶计算长度:35cm9、工具锚长度:5cm二、张拉时理论伸长量计算:(1) M束一端的伸长量:P=X 1916X 140=201180NX直=7.6255m; X 曲=7.261mL 直=+(+)=8.0255mL 曲=7.261mB 曲二Xn /180=k X 曲+ ^0 =x +x =P p=201180X() /=197283N△ L 曲二 P p L 曲/ (A p E p ) =197283X( 140XX 105)= △ L直二 P p L 直/ (A E p ) =197283X( 140XX 105)=(△ L 曲+△ L 直)X 2=(50.9mm+56.3mmX 2=214.4mm 2) N 2 束一端的伸长量: P=X 1916X 140=201180N X 直=7.634m; X 曲=7.261m L 直=+( +) =8.034m L 曲=7.261mk X 曲 + ^0 =X +X =P p =201180X() /=197283N △ L 曲二 P p L 曲/ (A p E p )=197283X( 140XX 105)= △ L 直二 P p L 直/ (A E p )=197283X( 140XX 105)=(△ L 曲+^ L 直)X 2=(50.9mm+56.3mmX 2=214.4mm (3) N 束一端的伸长量: P=X 1916X 140=201180N X 直=7.939m; X 曲=6.912m L 直=+( +) =8.339m L 曲=6.912mB 曲二 Xn /180= k X 曲 +^0 =X +X =P p =201180X() /=198040N △ L 曲二 P p L 曲/ (A p E p )=198040X( 140XX 105)= △ L 直二 P P L 直/ (A E p )=198040X( 140XX 105)=o曲=° Xn /180=(△ L 曲+△ L 直)X 2=(48.6mm+58.7mmX 2=214.6mm第三章千斤顶张拉力与对应油表读数计算、钢绞线的张拉控制应力:单根钢绞线张拉端的张拉控制力:F=a A =201180N 8束钢绞线的张拉控制力:F1=8*P= F2=7*P二1).444号千斤顶张拉、D0136-675号油表时:千斤顶回归方程:P1=0.0161F+P1—L0134-837 号油表读数(MPa F —荷载(kN)P二P1 时,(1)15% con二时:P1=0.0161F+ =*+= (2)50% con二时:P1=0.0161F+ =*+= (3)100% (T con二时:P1=0.0161F+ =*+=P=P2 时,(1)15% T con二时:P2=0.0161F+ =*+= (2)50% T con二时:P2=0.0161F+ =*+= (3)100% T con二时:P2=0.0161F+ =*+=2).10号千斤顶张拉、L2014-06-2005号油表时:千斤顶回归方程:P1=0.0159F+P1—SO134-881 号油表读数(MPa F —荷载(kN)P二P1 时,(1)15% T con二时:P1=0.0159F+ =*+= (2)50% C con二时:P1=0.0159F+ =*+= (3)100% T con=时:P1=0.0159F+ =*+=P=P2 时,(1)15% (T con二时:P2=0.0159F+ =*+= (2)50% C con二时:P2=0.0159F+ =*+= (3)100% C con= 时:P2=0.0159F+ =*+=备注:钢束的张拉顺序:100%N3—100%N2—100%N1。
预应力砼连续梁计算一、设计参数1构造尺寸预应力砼连续梁跨径L=30+30+30m桥宽B=13.0m,梁高1.8m,截面两侧挑臂各 2.87m ,挑臂端部高度0.2m。
梁体跨中截面顶板厚0.22m,底板厚0.22m,腹板厚0.4m。
支点截面顶板厚0.22m,底板厚0.4m,腹板厚0.6m。

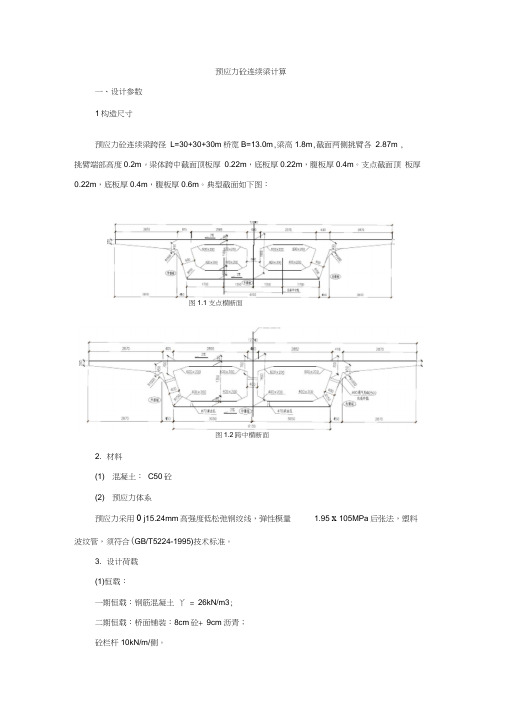

典型截面如下图:图1.1支点横断面图1.2跨中横断面2. 材料(1) 混凝土:C50砼(2) 预应力体系预应力采用0 j15.24mm高强度低松弛钢绞线,弹性模量 1.95 x 105MPa后张法,塑料波纹管,须符合(GB/T5224-1995)技术标准。
3. 设计荷载(1)恒载:一期恒载:钢筋混凝土丫 = 26kN/m3;二期恒载:桥面铺装:8cm砼+ 9cm沥青;砼栏杆10kN/m/侧。
⑵汽车荷载:公路I级,3车道车道折减系数0.78,偏载系数1.15 ;冲击系数:参照《公路桥涵设计通用规范》第432条。
(3) 混凝土徐变及收缩的影响:混凝土徐变系数参照《公路钢筋混凝土及预应力混凝土桥涵设计规范》附录F取用。
(4) 温度影响(T):箱梁日照温差参照《公路桥涵设计通用规范》(JTGD60—2004)第4310条竖向温度梯度进行计算。
(5) 基础变位:按支座不均匀沉降1cm考虑。
4. 荷载组合(1 )承载能力极限状态组合一、组合I:基本组合。
按规范JTG D60—2004第4.1.6条规定。
按此组合验算结构的承载能力极限状态的强度。
(2)正常使用极限状态内力组合一、组合I:长期效应组合。
按规范JTG D60—2004第4.1.7条规定。
二、组合H:短期效应组合。
按规范JTG D60—2004第4.1.7条规定。
三、组合川:标准值组合。
二、主梁纵向平面受力分析计算1. 纵向平面分析的有限元模型主梁纵向平面分析采用桥梁分析专用软件《桥梁博士 3.1.0版》,有限元模型见下图。
全桥共分为96个单元。
许阡阿吐仃丫计节T悄巾幵TITm幵T門『f怖聊幵广椚TTTT幵曾f TT严申T汙忻HTTf FfTT悄艸if图2.1纵向分析的有限元模型2. 内力组合恒载作用下(未计预应力):I 8259 18259图2.2恒载作用下弯矩图(kN・m活载作用下(未计预应力)图2.4活载作用下弯矩包络图(kN・m3•应力验算A类预应力构件受弯构件抗裂计算包括正截面和斜截面抗裂验算,须满足规范(JTG D62-2004 )第6.3.1 条规定。
一、主要技术标准及设计采用规范1、主要技术标准(1)道路等级:城市主干道路;(2)荷载标准:公路-1级,人群荷载:3.5kN/m2;(5)平纵曲线:本桥位于直线段,桥面最大纵坡:3%;(6)桥面横坡:行车道2%人字坡;(7)地震:无资料。
2、设计采用规范(1)《公路工程技术标准》(JTG B01-2003)(2)《公路桥涵设计通用规范》(JTGD60-2004)(3)《公路桥涵地基与基础设计规范》(JTJ024-85)(4)《公路桥涵钢结构及木结构设计规范》(JTJ025-86)(5)《公路工程抗震设计规范》(JTJ004-89)(6)《城市桥梁设计准则》(JTJ11-93)(7)《城市桥梁设计荷载标准》(CJJ77-98)(8)《钢结构工程施工及验收规范》(GB50215-95)(9)参考规范《铁路钢桥制造及验收规范》(TB10212-98)二、桥梁总体布置1、桥型与孔跨布置主桥采用1联(30.7+100+30.7)m钢桁拱桥,主桥全长161.4m。
2、桥梁横断面布置桥梁横断面布置为:1.5m(人行道、栏杆)+3.0m(非机动车道)+2.0m(拱肋及吊杆区,含防撞护拦)+23.0m(机动车道)+2.0m(拱肋及吊杆区,含防撞护拦)+3.0m(非机动车道)+1.5m(人行道、栏杆),桥面全宽36.0m。
三、桥梁结构设计1、上部结构设计本桥上部结构采用连续钢桁拱结构,两片承重主桁间距为25m,主桁间距远大于桥梁宽跨比1/20的要求,通过合理的系杆与桥面结构布置,具有良好的横向刚度。
主跨拱圈矢高20m,矢跨比接近1/4,拱脚在桥面以下高度为6m;边跨计算跨度30m,平弦钢桁梁主桁高度9.5m。
桁梁和拱肋的标准节间距为5m。
弦不分上下弦杆、拱部分上下弦杆、加劲弦杆、系杆均采用箱形截面,横梁采用工字形截面、设有纵横加劲肋,吊杆、腹杆及平纵联均采用工字形截面。
桥面板主要采用钢筋混土Π形板,边跨机动车道部分为了增加压重而采用矩形截面钢筋混凝土板,人行道部分全桥均采用槽形板。
30m后张法T梁预应力计算书一、预应力配套张拉机具阐明1、张拉机具选用:根据设计文献给定旳圆锚张拉数据,采用每个钢绞线根数最多旳圆锚进行计算。
查设计文献得:钢绞线张拉控制应力σk=1395MPa;钢绞线截面积:Ay=139㎜2;钢绞线最多根数:n=8。
计算张拉力:Ny=σk×Ay×n=1395×139×8=1551240(N)据此:我部选用规格为200t旳油压千斤能满足施工规定。
2、张拉机具数量表:3、千斤顶旳标定和压力表读数旳拟定①千斤顶旳标定:千斤顶、压力表(1块进油表、1块回油表)、高压油泵三者必须固定配套使用。
我部对其已经进行标定,标定报告附后。
②张拉:在张拉过程中,实际伸长量与理论伸长量差值控制在±6%之内,钢束理论伸长量暂以设计为准。
二、张拉程序及张拉力阐明1、查《公路桥涵施工技术规范》,对于夹片式具有自锚性能旳锚具,采用旳是低松弛力钢绞线,其张拉程序:0 初应力 δcon (持荷2min 锚固) (δcon 是指张拉时旳控制应力,涉及预应力损失值)。
设计图纸规定δcon=1395Mpa ,钢绞线面积A=139mm2,弹性模量Ey=1.95×105Mpa,原则强度1860 Mpa ,2、张拉应力控制(1)预应力筋旳张拉控制应力应符合设计规定。
当施工中预应力筋需要超张拉或计人锚圈口预应力损失时,可比设计规定提高5%,但在任何状况下不得超过设计规定旳最大张拉控制应力。
(2)预应力筋采用应力控制措施张拉时,应以伸长值进行校核,实际伸长值与理论伸长值旳差值应控制在6%以内,否则应暂停张拉,待查明因素并采用措施予以调节后,方可继续张拉。
(3)预应力筋旳理论伸长值L ∆ (mm)可按下式计算:P P P E A LP L =∆式中:P P ——预应力筋旳平均张拉力(N)L ——预应力筋旳长度(mm);A P ——预应力筋旳截面面积(mm2);E P ——预应力筋旳弹性模量(N /mm2)。
30M预制T梁钢绞线理论伸长量计算书1、中跨考虑两端钢绞线工作长度按80cm计算伸长量为:△l3=2*PL╱AyEg≈0.0111(m)=11.1mm(1)、N1号钢绞线:根据设计图知标准强度f pk=1860MPa、Ay=140×6=840mm2、E g=1.95×105MPa、控制张拉力P=0.73f pk×Ay=0.73×1860×840=1140.552KN、θ=7°=0.122173(rad)、k=0.0015、μ=0.25、L=14.775m(从张拉端到计算截面的孔道长度)P=P(1-e-(kL+μθ)) ╱(kL+μθ)=1111.01KN△l1=P L╱AyE g≈0.1000(m)=100.0 (mm)△l=2△l1+△l3=211.1(mm)(2)、N2号钢绞线:根据设计图知标准强度f pk=1860MPa、Ay=140×6=840mm2、E g=1.95×105MPa、控制张拉力P=0.73f pk×Ay=0.73×1860×840=1140.552KN、θ=6.5°=0.113446(rad)、k=0.0015、μ=0.25、L=14.757m(从张拉端到计算截面的孔道长度)P=P(1-e-(kL+μθ)) ╱(kL+μθ)=1112.228KN△l1=P L╱AyE g≈0.1002(m)=100.2(mm)△l=2△l1+△l3=211.5(mm)(3)、N3号钢绞线:根据设计图知标准强度f pk=1860MPa、Ay=140×7=980mm2、E g=1.95×105MPa、控制张拉力P=0.73f pk×Ay=0.73×1860×980=1330.644KN、θ=6.5°=0.113446(rad)、k=0.0015、μ=0.25、L=14.737m (从张拉端到计算截面的孔道长度)P=P(1-e-(kL+μθ)) ╱(kL+μθ)=1297.629KN△l1=P L╱AyE g≈0.10007(m)=100.07(mm)△l=2△l1+△l3=211.2(mm)(4)、N4号钢绞线:根据设计图知标准强度f pk=1860MPa、Ay=140×7=980mm2、E g=1.95×105MPa、控制张拉力P=0.73f pk×Ay=0.73×1860×980=1330.644KN、θ=6.5°=0.113446(rad)、k=0.0015、μ=0.25、L=14.717m (从张拉端到计算截面的孔道长度)P=P(1-e-(kL+μθ)) ╱(kL+μθ)=1297.640KN△l1=P L╱AyE g≈0.09993(m)=99.93mm)△l=2△l1+△l3=210.96(mm)2、端跨(1)伸缩端计算考虑两端钢绞线工作长度按80cm计算伸长量为:△l3=2*PL╱AyEg≈0.0111(m)=11.1mm1)、N1号钢绞线:根据设计图知标准强度f pk=1860MPa、Ay=140×7=980mm2、E g=1.95×105MPa、控制张拉力P=0.73f pk×Ay=0.73×1860×980=1330.644KN、θ=7°=0.122173(rad)、k=0.0015、μ=0.25、L=14.795m (从张拉端到计算截面的孔道长度)P=P(1-e-(kL+μθ)) ╱(kL+μθ)=1297.558KN⊿l1=P L╱AyEg≈0.10046(m)=100.46(mm)△l=2△l1+△l3=212.02(mm)2)、N2号钢绞线:根据设计图知标准强度f pk=1860MPa、Ay=140×7=980mm2、E g=1.95×105MPa、控制张拉力P=0.73f pk×Ay=0.73×1860×980=1330.644KN、θ=6.5°=0.113446(rad)、k=0.0015、μ=0.25、L=14.777m (从张拉端到计算截面的孔道长度)P=P(1-e-(kL+μθ)) ╱(kL+μθ)=1297.593KN⊿l1=P L╱AyEg≈0.10034(m)=100.34(mm)△l=2△l1+△l3=211.78(mm)3)、N3号钢绞线:根据设计图知标准强度f pk=1860MPa、Ay=140×7=980mm2、E g=1.95×105MPa、控制张拉力P=0.73f pk×Ay=0.73×1860×980=1330.644KN、θ=6.5°=0.113446(rad)、k=0.0015、μ=0.25、L=14.757m (从张拉端到计算截面的孔道长度)P=P(1-e-(kL+μθ)) ╱(kL+μθ)=1297.6KN⊿l1=P L╱AyEg≈0.10020(m)=100.2(mm)△l=2△l1+△l3=211.5(mm)4)、N3号钢绞线:根据设计图知标准强度f pk=1860MPa、Ay=140×7=980mm2、E g=1.95×105MPa、控制张拉力P=0.73f pk×Ay=0.73×1860×980=1330.644KN、θ=6.5°=0.113446(rad)、k=0.0015、μ=0.25、L=14.737m (从张拉端到计算截面的孔道长度)P=P(1-e-(kL+μθ)) ╱(kL+μθ)=1297.633KN⊿l1=P L╱AyEg≈0.10007(m)=100.1(mm)△l=2△l1+△l3=211.3(mm)。
互通区主线桥、堵河A匝道桥、水晶沟1#桥、水晶沟2#桥30mT梁张拉计算书1、P=σco n×A P2、E P=2.0×105(钢绞线力学试验报告数据)3、预埋金属螺旋波纹管K按规范取值0.0015,μ取值钢绞线0.25钢束分段计算(边跨主梁):N1束(全长):直线段CD=768,DE=698;AB=4215,FG=4215;曲线段BC=9774(夹角7°),EF=9774(夹角7°)P P(BC)段=【1395×11×139(1-e-0.0015×9.774N2束(全长):直线段CD=7171,DE=7101;AB=2357,FG=2357;曲线段BC=5236(夹角10°),EF=5236(夹角10°)N3束(全长):直线段CD=9080,DE=9010;AB=1981,FG=1981;曲线段BC=3665(夹角7°),EF=3665(夹角7°)考虑千斤顶工作长度(单侧):600;一片30m主梁钢束数量布置堵河大桥40mT梁张拉计算书1、P=σco n×A P2、E P=2.0×105(钢绞线力学试验报告数据)3、预埋金属螺旋波纹管K按规范取值0.0015,μ取值钢绞线0.25 钢束分段计算(边跨主梁):N1束(全长):直线段CD=10165,DE=10085;AB=2197,FG=2197;曲线段BC=7330(夹角7°),EF=7330(夹角7°)N2束(全长):直线段CD=6841,DE=6761;AB=1096,FG=1096;曲线段BC=11782(夹角10°),EF=11782(夹角10°)N3束(全长):直线段CD=742,DE=662;AB=2196,FG=2196;曲线段BC=16797(夹角7°),EF=16797(夹角7°)N4束(全长):直线段CD=1283,DE=1203;AB=5876,FG=5876;曲线段BC=12597(夹角7°),EF=12597(夹角7°)考虑千斤顶工作长度(单侧):600;一片40m主梁钢束数量布置。
8.3孔30米及5孔30米连续T梁计算结果验算8.1 施工阶段验算8.1.1 第1施工阶段跨中截面竖向位移累计汇总跨中截面竖向位移累计汇总表(单位:mm 方向:↑)8.1.2 第1施工阶段截面正应力汇总各跨截面正应力汇总表(应力单位:Mpa,压为正,拉为负)8.1.3 第2施工阶段跨中截面竖向位移累计汇总跨中截面竖向位移累计汇总表(单位:mm 方向:↑)8.1.4 第2施工阶段截面正应力汇总各跨截面正应力汇总表(应力单位:Mpa,压为正,拉为负)8.1.5第3施工阶段跨中截面竖向位移累计汇总跨中截面竖向位移累计汇总表(单位:mm 方向:↑)8.1.6 第3施工阶段截面正应力汇总各跨截面正应力汇总表(应力单位:Mpa,压为正,拉为负)8.1.7 第4施工阶段跨中截面竖向位移累计汇总跨中截面竖向位移累计汇总表(单位:mm 方向:↑)8.1.8 第4施工阶段截面正应力汇总各跨截面正应力汇总表(应力单位:Mpa,压为正,拉为负)8.1.9 第5施工阶段跨中截面竖向位移累计汇总跨中截面竖向位移累计汇总表(单位:mm 方向:↑)8.1.10 第5施工阶段截面正应力汇总各跨截面正应力汇总表(应力单位:Mpa,压为正,拉为负)8.1.11 第6施工阶段跨中截面竖向位移累计汇总跨中截面竖向位移累计汇总表(单位:mm 方向:↑)8.1.12 第6施工阶段截面正应力汇总各跨截面正应力汇总表(应力单位:Mpa,压为正,拉为负)8.1.13第7施工阶段跨中截面竖向位移累计汇总跨中截面竖向位移累计汇总表(单位:mm 方向:↑)8.1.14 第7施工阶段截面正应力汇总各跨截面正应力汇总表(应力单位:Mpa,压为正,拉为负)8.1.15第8施工阶段跨中截面竖向位移累计汇总跨中截面竖向位移累计汇总表(单位:mm 方向:↑)8.1.16 第8施工阶段截面正应力汇总各跨截面正应力汇总表(应力单位:Mpa,压为正,拉为负)8.1.17第9施工阶段跨中截面竖向位移累计汇总跨中截面竖向位移累计汇总表(单位:mm 方向:↑)8.1.18 第9施工阶段截面正应力汇总各跨截面正应力汇总表(应力单位:Mpa,压为正,拉为负)8.1.19第10施工阶段跨中截面竖向位移累计汇总跨中截面竖向位移累计汇总表(单位:mm 方向:↑)8.1.20 第10施工阶段截面正应力汇总各跨截面正应力汇总表(应力单位:Mpa,压为正,拉为负)8.1.21第11施工阶段跨中截面竖向位移累计汇总跨中截面竖向位移累计汇总表(单位:mm 方向:↑)8.1.22 第11施工阶段截面正应力汇总各跨截面正应力汇总表(应力单位:Mpa,压为正,拉为负)8.1.17 施工阶段应力验算T 梁为C50的预应力混凝土结构。
按《公路钢筋混凝土及预应力混凝土桥涵设计规范》(JTG D62-2004)第7.2.8条的规定:C50混凝土压应力限值: cc t σ=0.70ck f '=0.70×32.4=22.68Mpa 。
C50混凝土拉应力限值ct t σ=1.15tk f '=1.15×(-2.65)=-3.048MPa 由T 梁施工阶段组合应力表中知:8.2 使用阶段验算8.2.1 荷载组合支座反力标准值组合表(1个梁端)荷载组合支座反力标准值组合表(单位:KN)8.2.2 3孔30米及5孔30米结构连续T形梁结构1)正常使用极限状态荷载组合应力a)正常使用极限状态作用长期效应组合下拉应力:仅摘取支撑中心线(2#节点)、1/4边跨(9#节点)、半边跨(16号节点)、3/4边跨(23#节点)、墩顶(32#节点)、1/4中跨(41#节点)、1/2中跨(48#节点)、3/4中跨(55#节点)、墩顶(64#节点)、1/4中跨(73#节点)及1/2中跨(80#节点)、处计算结果(应力单位:Mpa,压为正,拉为负)b)正常使用极限状态作用短期效应组合下拉应力:(应力单位:Mpa,压为正,拉为负)c)正常使用极限状态作用压应力:(应力单位:Mpa,压为正,拉为负)2)正常使用极限状态截面T梁皆为C50预应力混凝土结构。
按《公路钢筋混凝土及预应力混凝土桥涵设计规范》(JTG D62-2004)第6.3.1条、第7.1.5条、第7.1.6条,混凝土构件的法向应力和主拉、压应力及部分预应力混凝土A类受弯构件的法向拉应力应符合下面规定:法向压应力限值: 0.5f=0.5×32.4=16.2 Mpack法向拉应力限值(短期效应组合):0.7f=0.7×2.65=1.855 Mpatk主压应力限值: 0.6f=0.6×32.4=19.44 Mpack主拉应力限值(短期效应组合): 0.7f=0.7×2.65=1.855 Mpatk使用荷载作用下,结构连续T形梁各束预应力钢绞线最大拉应力值为1183 Mpa小于按《公路钢筋混凝土及预应力混凝土桥涵设计规范》(JTG D62-2004)第7.1.5条,7股钢绞线最大拉应力限值0.65pk f =0.65×1860=1209 Mpa由正常使用极限状态荷载组合应力表中知:在荷载组合作用下,T 梁截面应力均满足要求。
正常使用极限状态竖向挠度验算在短期效应组合作用下,选择各跨中最大竖向挠度为mm f 9.26m ax =(↑)。
按《公路钢筋混凝土及预应力混凝土桥涵设计规范》(JTG D62-2004)第6.5.3条规定:荷载长期效应影响1.43×mm L mm f 506003000060087.18)(6.19m ax ==<=-自重(满足)3)3-30米承载能力极限状态荷载a) 3-30米边梁承载能力极限状态验算仅摘取1/4边跨(9#节点)、半边跨(16号节点)、3/4边跨(23#节点)、墩顶(32#节点)1/4中跨(41#节点)及1/2中跨(48#节点)处计算结果b) 3-30米中梁承载能力极限状态验算4)5-30米承载能力极限状态荷载a)5-30米边梁承载能力极限状态验算仅摘取1/4边跨(9#节点)、半边跨(16号节点)、3/4边跨(23#节点)、墩顶(32#节点)、1/4中跨(41#节点)、1/2中跨(48#节点)、3/4中跨(55#节点)、墩顶(64#节点)、1/4中跨(73#节点)及1/2中跨(80#节点)、处计算结果b) 5-30米中梁承载能力极限状态验算由承载能力极限状态荷载组合表中可知:结构连续中、边梁内力组合均小于承载力设计值,满足要求8.2.3 T 梁斜截面抗剪计算经分析3-30米及5-30米连续T 形梁中、边梁内力计算结果知,5-30米连续T 形梁边梁剪力组合值较大。
考虑中、边梁普通钢筋构造相同,且预应力钢束对剪力组合值的影响很小。
我们采用5-30米连续T 形梁边梁进行斜截面抗剪承载力计算,预应力钢束不计入计算中。
① 5-30米连续T 形梁边梁边支点(台缝)处斜截面抗剪计算。
边支点(台缝)处剪力值最大()KN V 109000=γ。
T 梁钢束及普通钢筋构造见“装配式结构连续T 形梁上部构造通用图”。
边支点(台缝)处斜截面箍筋配置19根2肢φmm 10 HRB335级钢筋,箍筋间距10cm ,()a sv MP f 280=;纵向受拉钢筋采用11φ20mm HRB335级钢筋,()a sd MP f 280=;混凝土采用C50,()a k cu MP f 4.32,=,()a td MP f 83.1=按《JTG D62规范》公式(5.2.9),截面尺寸应符合下列要求: 剪力设计值()KN bh f V k cu 0,3001051.0-⨯≤γ b=480mm ,=0h 1805mm()KN bh f k cu 25151051.00,3=⨯-()()KN KN V 2515109000<=γ 截面尺寸满足要求。
按公式(5.2.10)验算截面抗剪承载力 25.12=α剪力设计值()KN bh f V td 991105.002300=⨯>-αγ,故进行斜截面抗剪承载力验算 按公式(5.2.7)斜截面抗剪承载力应满足pb sb cs V V V V ++≤00γ()()KN f f P bh V sv sv k cu CS 99706.021045.0,03321=+⨯⨯=-ρααα上式中:062.04.01001.125.110321=======bs Abh A P v sv SV s ρααα,,,, ()KN A f V s sb sd sb 0sin 1075.03=⨯=∑-θ (普通钢筋无弯起) ()KN A f V p pb pd pb 0sin 1075.03=⨯=∑-θ(预应力钢束不计入)()()KN KN V 9970109000<=γ 边支点(台缝)处斜截面抗剪强度满足规范要求。
② 5-30米连续T 形梁边梁墩顶支点处斜截面抗剪计算。
比较各墩顶支点剪力值知,边墩顶支点处剪力值最大。
由于各墩顶支点截面形式及钢筋构造相同。
因此,我们仅验算边墩顶支点处斜截面抗剪承载力。
边墩顶支点处剪力值最大()KN V 191000=γ。
T 梁钢束及普通钢筋构造见“装配式结构连续T 形梁上部构造通用图”。
边墩顶支点处斜截面箍筋配置15根2肢φmm 10 HRB335级钢筋,箍筋间距10cm ,()a sv MP f 280=;纵向受拉钢筋采用11φ20mm HRB335级钢筋,()a sd MP f 280=;混凝土采用C50,()a k cu MP f 4.32,=,()a td MP f 83.1=按《JTG D62规范》公式(5.2.9),截面尺寸应符合下列要求: 剪力设计值()KN bh f V k cu 0,3001051.0-⨯≤γ b=480mm ,=0h 1805mm()KN bh f k cu 25151051.00,3=⨯-()()KN KN V 2515191000<=γ 截面尺寸满足要求。
按公式(5.2.10)验算截面抗剪承载力 25.12=α剪力设计值()KN bh f V td 991105.002300=⨯>-αγ,故需进行斜截面抗剪承载力验算。
按公式(5.2.7)斜截面抗剪承载力应满足pb sb cs V V V V ++≤00γ()()KN f f P bh V sv sv k cu CS 70906.021045.0,03321=+⨯⨯=-ρααα上式中:049.04.01.125.11321=====SV P ρααα,,,,()KN A f V s sb sd sb 0sin 1075.03=⨯=∑-θ (普通钢筋无弯起) ()KN A f V p pb pd pb 0sin 1075.03=⨯=∑-θ(预应力钢束不计入)()()KN KN V 7090191000<=γ边墩顶支点处斜截面抗剪强度满足规范要求。
