桩头环切工艺流程
- 格式:doc
- 大小:18.00 KB
- 文档页数:2
环切法破除桩头施工工艺
桩头破除施工工艺照片
1.基坑开挖:基坑开挖过程中使用挖掘机挖除桩头外土层,作业时应该防止损坏外露钢筋及防止挖掘机用力勾桩头,基坑底应低于桩顶设
计标高。
2.基坑清理防护:基坑弃土清运完毕,做好基坑现场防护、警示工作。
现场文明施工
3.高程测量:水准测量,放出实际的桩顶标高,对桩顶标高统一用红
漆标识。
施工放样
红漆标识
4.无齿锯环切:用无齿锯绕桩头环向一周切割,深度3-4cm,用风镐沿桩头自上至下凿出V型槽剥离混凝土,环切时不得损伤主筋。
环切
凿出V型槽
5.剥出桩头钢筋:采用风镐沿桩头自上至下将钢筋主筋剥离。
风镐剥离混凝土
剥出成型的桩头钢筋
6.切断桩头:当全部钢筋凿出后,在桩顶标高以上3cm处水平环向间距20cm采用风钻钻出断桩孔,使用钢钎打入各个断桩孔中,来回反
复敲击钢钎,使混凝土在环形断桩孔处断开。
风钻钻出断桩孔
大锤反复敲击钢钎
7.吊离桩头:对已断开的桩头钻出吊装孔,插入钢钎,用起重设备将已断裂离开的桩头吊出,起重设备应垂直起降,不克不及左右晃悠避免桩
头倾到将桩基主筋压成死弯。
8.桩头清算:桩头清算接纳野生凿除多余混个凝土并清顶,桩顶构成
中心略高、周边略低的断面,确保桩顶面平整、密实。
野生凿除多余混凝土。
环切法破桩头施工工艺环切法破桩头施工工艺随着城市建设的不断发展,难以避免地会涉及到桥梁、建筑物的拆除工作。
而在这个过程中,破除桩头就成为了一个关键的步骤。
环切法破桩头施工工艺作为一种常见的桩基拆除方法,被广泛应用于建设工程领域。
本文将从深度和广度的角度,对环切法破桩头施工工艺进行评估和探讨,并提供有价值的、高质量的文章。
一、环切法破桩头施工工艺概述1. 基本原理:环切法是通过利用人工或机械设备将桩体环切割开,使其承受的力发生变化,从而实现桩头的拆除。
这种方法可以保证拆除的效率和安全性。
二、环切法破桩头施工工艺步骤1. 工艺准备:a. 审查设计文件:在进行桩头破除之前,需要审查设计文件,了解桩体的情况、相对位置及周边情况。
b. 准备施工设备:根据桩体的类型和数量,准备相应的破桩设备,如环切机等。
c. 确定施工方案:根据桩体的形式和周边条件,确定最佳的施工方案,包括环切位置、角度等。
2. 桩头清理:a. 清理桩体表面:使用清洁工具清理桩体表面的污垢和杂物,以便后续的施工操作。
b. 检查桩体状态:仔细检查桩体的裂缝、损坏等情况,确保桩体能够承受环切作业的力量。
3. 环切施工:a. 定位环切位置:根据设计要求和现场情况,确定环切位置,并进行标记。
b. 确定环切规格:根据设计要求,确定环切的深度和直径,确保环切后桩头完整。
c. 开始环切作业:使用环切机或其他适当的工具,顺着标记的位置进行环切操作,直到达到设计要求的尺寸。
4. 拆除桩头:a. 使用挖掘机或其他合适的设备,将环切后的桩头拆除。
b. 清理现场:将拆除的桩头及时清理,确保施工现场整洁。
三、环切法破桩头施工工艺的优缺点1. 优点:a. 操作简单:环切法施工操作相对简单,不需要大量的专业设备和复杂技术。
b. 效率高:环切法能够较快速地破除桩头,并减少工期。
c. 安全性高:环切法施工过程中,能够较好地控制施工风险,减少人员伤害的可能性。
2. 缺点:a. 适用范围有限:环切法适用于直径较小且桩头质地较硬的桩体,对于直径较大或桩头质地较软的桩体效果不佳。
桩头环切施工工法桩头环切施工工法1. 引言1.1 背景在建筑工程中,桩基是一种常用的地基处理方法。
桩头环切施工工法是对桩基进行环切处理的一种技术。
本文档将详细介绍桩头环切施工工法的具体步骤和相关要点。
2. 施工前准备2.1 工程前勘察在施工前,需要进行工程前的勘察工作,包括地质调查、土层分析等,以确定桩头环切的深度和角度。
2.2 施工方案设计根据勘察结果,设计桩头环切的深度、直径、角度等参数,并制定详细的施工方案。
3. 施工过程3.1 材料准备准备桩头环切所需的材料,包括环切机、切环刀片、钢丝绳、高压水枪等。
3.2 安全措施在施工过程中,需要注意安全事项,如佩戴安全帽、戴护目镜等,并设置警示标识。
3.3 环切施工使用环切机将桩头进行环切,根据设计要求进行深度和角度的控制。
同时使用高压水枪冲洗桩头内部,清除杂物和泥浆,确保环切质量。
3.4 桩头修整完成环切后,使用修整工具对桩头进行修整,确保底面平整,便于施工后续工序。
4. 施工验收4.1 环切质量检查对环切后的桩头进行质量检查,包括环切面平整度、环切深度等方面的检查。
4.2 施工记录对施工过程进行记录,包括环切深度、环切位置等信息,以备工程验收和后续施工参考。
5. 扩展内容1、本文档所涉及附件如下:- 桩头环切施工方案设计图纸- 环切机操作手册- 环切质量检查记录表格2、本文档所涉及的法律名词及注释:- 桩基:一种常用的地基处理方法,通过将混凝土或钢筋桩钻入地下,增加地基的承载能力。
- 环切:在桩头部分进行切割处理,以达到一定的深度和角度,以适应后续施工需要。
环切法破除桩头施工工艺【范本1:实用型】正文:环切法破除桩头施工工艺1. 引言环切法破除桩头施工工艺是一种常用的桥梁施工技术,用于拆除旧桥墩的桩头。
本文将详细介绍环切法的施工步骤、所需设备及注意事项。
2. 施工步骤2.1 制定施工方案在开始施工前,需要制定详细的施工方案。
方案应包括以下内容:- 施工区域的布置和临时交通组织。
- 施工过程中采取的安全措施。
- 施工所需的设备和材料。
2.2 准备设备2.2.1 使用环切机环切机是环切法施工的核心设备,具有锯片和推进装置。
在施工前,需要检查环切机的工作状态,确保其正常运转。
2.2.2 准备支撑材料和作业平台为了保证施工的安全性和稳定性,需要准备支撑材料和作业平台。
支撑材料可以是专用的托架或桩墩支撑器。
2.3 施工准备2.3.1 清理施工区域在开始施工前,需要清理施工区域,确保周围没有障碍物。
2.3.2 安装环切机根据施工方案,在合适的位置安装环切机,并调整其位置和角度,以便进行准确的切割。
3. 施工过程3.1 切割桩头根据环切机的操作说明,按照预定的切割路径,逐步切割桩头。
在切割过程中,需要注意操作的准确性和安全性。
3.2 移除切割部分待桩头切割完成后,需要移除切割部分,以便继续后续的施工工作。
4. 注意事项4.1 安全第一在整个施工过程中,安全应始终放在首位。
施工人员需穿戴好安全装备,并根据相关规定进行操作。
4.2 环境保护施工过程中应注意环境保护,避免对周围环境造成污染。
4.3 质量控制切割的桩头需符合相关质量要求,如尺寸精度、切割面平整度等。
【范本2:科普型】正文:环切法破除桩头施工工艺1. 简介环切法破除桩头施工工艺是一种在桥梁施工中常用的技术,用于拆除桥梁墩的桩头。
本文将详细介绍环切法的施工步骤、原理及适用范围。
2. 工艺原理环切法是利用环切机进行切割,通过锯片旋转切入物体,逐渐切割桩头,同时通过推进装置推动切割过程。
切割完桩头后,将其移除,以便进行后续的施工作业。
桥梁桩基桩头环切法施工工艺一、环切法破桩头施工方法基本程序循环二、具体操作过程1、开挖基坑做好基坑排水、基坑防护,对需要凿除桩头的桩基进行基坑放坡开挖,挖基过程中注意防止挖机勾到桩头。
开挖至距承台底标高5~30cm,采用人工开挖清理及找平夯实。
基坑开挖至系梁底设计标高后,基坑弃土清运完毕,基坑周围开挖排水沟并在基坑一角开挖集水坑,做好基坑排水、基坑防护才可进行桩头凿除施工。
2、测量放线首先应进行桩头的高程测量,找出设计桩顶位置,然后在设计桩顶标高以上10cm处用墨斗标出环向切割线(预留10cm是为风镐钻进时预留可能损伤空间,保护有效桩体),并对桩头凿除工人进行桩头顶标高交底。
3、环向切割破桩施工前为保护桩头的整体性,先进行环向切割,此为控制凿桩质量的关键步骤。
在环向切割线上部10cm处再用墨斗标线切割,然后小心地凿出一条10cm左右宽的环形槽,深度以找出主筋为标准(条件允许可以用钢筋保护层测定仪测定保护层厚度),在设计桩顶处形成一条保护隔离带,避免以往大面积破桩凿除时破坏桩头的可能。
4、剥离桩头钢筋剥桩头是桩头凿除施工的主要步骤,在隔离槽以上采用风镐自上至下、由外向内,凿出V型槽剥离混凝土,露出桩顶钢筋,使钢筋与混凝土彻底脱离。
凿除深度为钢筋的保护层厚度,凿除时不得损伤钢筋和声测管。
对于深护筒导致的大直径桩身,往往钢筋保护层很厚,为加快进度,可采用小型凿岩风枪打眼并用短钢钎直接劈裂桩头以上混凝土。
5、桩头切断用小型凿岩机在切缝以上1~2cm,,沿四周水平或稍向上钻孔,打孔深度易为桩径的1/5,钢钎孔宜沿桩周对称布置10~15个。
然后采用大锤打入钢钎,来回反复敲击钢钎顶断桩头(适当辅助加钻)。
注意钢钎严禁向下倾斜,以免造成提桩头时桩芯标高低于设计标高。
加钻顶断桩头6、吊离桩头用起重设备将已断裂脱离的桩头吊开时,在桩顶2m范围内,起重设备应垂直起降,不能左右晃动避免桩头倾到将桩基主筋压成死弯。
7、桩头修整人工凿除关键施工区域中钢筋内侧的其余混凝土,达到设计要求的桩头标高,清除桩头浮渣,并水洗干净。

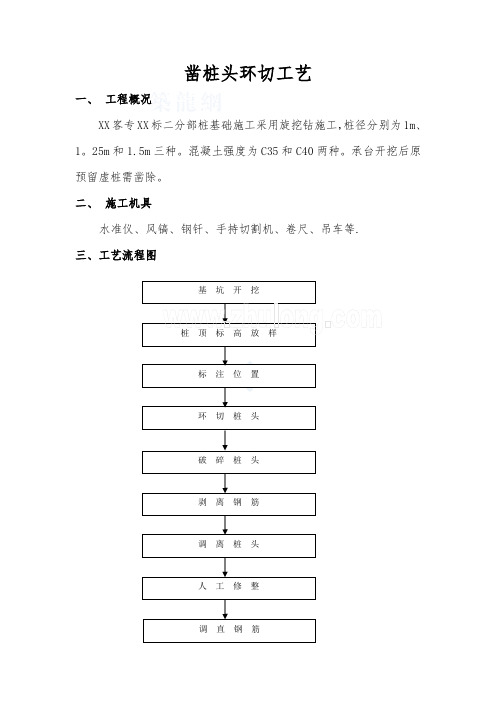

凿桩头环切工艺
一、工程概况
XX客专XX标二分部桩基础施工采用旋挖钻施工,桩径分别为1m、1。
25m和1.5m三种。
混凝土强度为C35和C40两种。
承台开挖后原预留虚桩需凿除。
二、施工机具
水准仪、风镐、钢钎、手持切割机、卷尺、吊车等.
三、工艺流程图
基坑开挖
桩顶标高放样
标注位置
环切桩头
破碎桩头
剥离钢筋
调离桩头
人工修整
调直钢筋
四、施工步骤
1.承台开挖至设计标高后在桩基深入承台10cm的位置画线,用红油
漆标出环切位置。
2.清除桩周混凝土,主筋之间混凝土可采用风镐凿除,主筋附近混
凝土采用人工凿除,四周混凝土凿除完成后将主筋向外拉,拔离出钢筋。
3.用手持切割机环切桩头,环切深度为5cm。
4.在环切位置上方水平打三个孔,三个孔位于一个平面上,孔与孔
间成120度角.
5.向孔中打入楔形钢钎,将桩头撑开并用吊车调离桩头.
6.最后人工清理桩头表面。
五、环切图片
六、环切优点
保证了伸入承台部分桩基的高度及保护层,从而保证了桩基的完整性。
七、质量标准及要求
(1)桩基清凿后桩头标高:符合设计高程。
(2)凿完桩头后桩头允许偏差:±5mm.
(3)桩头混凝土:凿毛充分,无杂物。
环切法破桩头施工工艺一、前期准备环切法破桩头施工前需要进行充分的准备工作,包括材料准备、设备检查和场地清理等。
1.材料准备(1)环切机:根据实际情况选择适合的环切机型号和数量;(2)钢筋切割机:用于对砼桩进行预处理;(3)打桩机:用于将砼桩打入地下;(4)钻孔机:用于在桩顶开孔;(5)电焊机:用于焊接环切机支架。
2.设备检查检查各种施工设备是否齐全,是否符合安全要求,同时对设备进行保养和维护,确保施工过程中不会出现故障。
3.场地清理清理施工现场,确保场地平整、无障碍物,并设置安全警示标志。
二、施工步骤1.测量定位根据设计图纸确定破桩位置和深度,并在砼桩上标记出相应的位置。
然后使用打桩机将砼桩打入地下。
2.预处理对于直径较大的砼桩,需要采取预处理措施。
使用钢筋切割机在砼桩顶部切割出一个圆形的孔洞,以便后续施工。
3.开孔在砼桩顶部的孔洞中使用钻孔机,开出一个直径与环切机相适应的孔洞。
并且保证孔洞的深度和直径符合设计要求。
4.安装环切机支架将环切机支架焊接在砼桩上,并调整好其位置和高度。
确保支架平稳、牢固,并且与砼桩表面垂直。
5.安装环切机将环切机放置在支架上,并进行调整。
根据实际情况选择合适的锯片和锯齿数量,并根据需要进行更换。
6.开始施工开启环切机电源,按照预定方向开始旋转锯片。
同时,使用液压系统控制锯片下降,将砼桩头部分离出来。
当锯片到达预定深度时,停止旋转并抬升锯片。
7.清理碎料使用清理设备将碎料从孔洞中清除干净,并检查是否有残留物。
8.检查质量检查破桩头的质量是否符合设计要求,如有问题需要及时处理。
9.结束施工将环切机和支架拆卸下来,清理现场并进行安全检查。
三、安全注意事项1.施工前必须对设备进行检查和维护,确保设备正常运转。
2.施工过程中必须戴好安全帽、手套等防护用品,并遵守操作规程。
3.在使用环切机时,必须确保锯片的稳定性和锋利度。
4.在开孔和破桩头时,要注意周围人员的安全,并设置警示标志。
精心整理6.1桩头环切施工工艺为保证桩基伸入承台10cm满足设计要求,保证标高一致、桩头完整、平整等技术要求,我分部对桩头凿除采用了环切凿除施工工艺。
流程钻孔灌注桩桩头环切凿除施工工艺见图环切凿除工艺流程图1)施工放样同一个承台所有桩基施工完毕后,由架子队技术人员对承台四角进行放样,现场打上木桩,并做好护桩,以确定承台具体位置。
2)测量抄平对承台范围内原地面进行测量抄平,根据原地面标高和设计承台底标高,计算出承台基坑的开挖深度,进行技术交底。
3)撒白灰线根据承台基坑的开挖深度及现场地质情况,计算出开挖坡度及开挖尺寸,然后用白灰撒出基坑的上口开挖线。
我分部承台基坑开挖深度一般均在4m以内,开挖坡度根据下表确定。
基坑放坡坡度(深度5m内)坑壁土类坑顶无荷载坑顶有静载坑顶有动载砂类土1:1 1:1.25 1:1.5砾类土1:0.75 1:1 1:1.25粉质土、粉质砂1:0.67 1:0.75 1:1粘质土1:0.33 1:0.5 1:0.75 4)基坑开挖基坑开挖采用挖机开挖,人工配合。
用挖机按撒出的白灰线及既定的开挖坡度进行开挖。
挖机挖至距距承台底标高30cm 时,采用人工开挖清理并找平。
5)基坑防护基坑防护参见~5:承台开挖防护及标识。
6)标识位置基坑防护完毕后,技术人员抄平定出桩头标高位置,并用红油漆沿桩基周围标识出切割线,见2。
7)切割由操作手用切割机沿标识出的切割线上侧切出2~4cm 深切痕。
切割时,不得损伤桩基钢筋及声测管,见3~4。
3及4:桩头环向切割 8)凿除桩头使用空压机凿除凿痕以上部分桩头。
桩头凿除时,要由外向内,把逐根声测管及钢筋剥离,但不得损坏钢筋和声测管。
全部剥离完毕后,将桩头从切痕处凿断,用吊车垂直将桩头吊起运走,见5。
5:凿除切痕以上桩头9)修整桩头采用人工凿平桩头及把桩头四周的浮渣进行清理,直至露出新鲜的砼,且确保桩头伸入承台10cm ,见6~7。
6:人工修整桩头6:桩头凿除后效果 10)基底整平把基坑底部的各种杂物及浮土进行人工清理运走,把基底整平夯实。
桩基桩头环切法施工方案1. 引言桩基桩头环切法是桩基施工中常见的施工方法之一。
本文档将详细介绍桩基桩头环切法的施工方案。
2. 施工原理桩基桩头环切法是通过切割桩头部分来达到减小桩身直径的方法。
采用该方法可以提高桩基承载力,在特殊情况下,也可以用于扩大桩身直径。
3. 施工步骤桩基桩头环切法的施工步骤如下:3.1 桩头标高确定根据设计要求,确定桩头的标高。
3.2 桩头切割在桩头部位进行切割,使其直径减小。
切割方法可以选择使用机械切割工具或者手工切割工具。
3.3 切割深度控制根据设计要求,控制切割深度,确保桩头环切的准确性和一致性。
3.4 环切面处理在切割后的桩头表面进行处理,保证桩身和桩头的连接紧密,确保施工质量。
3.5 验收根据设计要求,进行桩基桩头环切法的验收工作,确保施工质量符合设计要求。
4. 施工要点在桩基桩头环切法的施工过程中,需要注意以下要点:4.1 施工人员培训施工人员需要接受相关的培训,熟悉桩基桩头环切法的施工要求和操作方法,确保施工安全和质量。
4.2 施工设备准备准备好所需的切割工具和设备,并进行检查和测试,确保设备正常运行,以便顺利进行切割工作。
4.3 施工现场准备清理施工现场,确保桩基周围没有杂物和障碍物,以便进行切割作业。
4.4 切割深度控制控制切割深度,避免过深或者不足的切割,确保桩头环切的准确性和质量。
4.5 安全注意事项在使用切割工具时,注意安全防护措施,避免意外伤害。
5. 施工注意事项在桩基桩头环切法的施工过程中,需要注意以下事项:5.1 桩头环切的精度桩头环切的精度对于桩基施工质量至关重要。
控制切割深度和切割位置,确保桩身和桩头的连接紧密,并符合设计要求。
5.2 环切面处理切割后的桩头表面需要进行处理,确保桩头与桩身之间的连接紧密,并符合设计要求。
5.3 施工质量验收进行桩基桩头环切法的验收工作,通过检查和测试,确保施工质量符合设计要求。
6. 结论桩基桩头环切法是一种常见的桩基施工方法,通过切割桩头部分来达到减小桩身直径的目的。
1.桩头环切法工艺流程图
2.工艺原理
1.基坑开挖后,将场地整理平整,测量人员进行放样,在桩顶标高以上10cm处定点,划出第一条切割线,随后在第一条切割线上方10〜15cm处划出第二条切割线;
2.桩头环向切割
用手持切割机将两条切割线进行切割,切割过程中深度不得大于钢筋保护层厚度,以免割伤桩基钢筋;
3桩头分裂
水平环向间距20cm采用风钻钻出断桩孔,使用钢钎打入各个断桩孔中,来回反复敲击钢钎,使混凝土在环形断桩孔处断开。
风钻钻出断桩孔,大锤反复敲击钢钎;
4吊离桩头
用起重设备将已断裂脱离的桩头吊出,起重设备应垂直起降,不能左右晃动避免桩头倾到将桩基主筋压成死弯;
5.凿除残余、清洗桩头
将桩顶松散及残余混凝土进行凿除,保证桩顶平整,最后用水清洗浮渣等附着物。
桩头清理采用人工凿除多余混凝土并清顶,桩顶形成中心略高、周边略低的断面,确保桩顶面平整、密实。
人工凿除多余混凝土清理成型的桩头;
6.钢筋调整及基底整平
待桩顶处理完后可将弯曲钢筋进行调直,调直时人工手持钢筋扳手进行微调,整个基坑桩头钢筋调直完成后,用高压水枪对桩头浮渣等附着物进行冲洗,待冲洗完后将积水及时排除;
7.平整场地,在承台基础四周采用方木支挡,浇筑水泥砂浆进行整平。
1.桩头环切法工艺流程图
2.工艺原理
1.基坑开挖后,将场地整理平整,测量人员进行放样,在桩顶标高以上10cm处定点,划出第一条切割线,随后在第一条切割线上方10~15cm处划出第二条切割线;
2.桩头环向切割
用手持切割机将两条切割线进行切割,切割过程中深度不得大于钢筋保护层厚度,以免割伤桩基钢筋;
3桩头分裂
水平环向间距20cm采用风钻钻出断桩孔,使用钢钎打入各个断桩孔中,来回反复敲击钢钎,使混凝土在环形断桩孔处断开。
风钻钻出断桩孔,大锤反复敲击钢钎;
4吊离桩头
用起重设备将已断裂脱离的桩头吊出,起重设备应垂直起降,不能左右晃动避免桩头倾到将桩基主筋压成死弯;
5.凿除残余、清洗桩头
将桩顶松散及残余混凝土进行凿除,保证桩顶平整,最后用水清洗浮渣等附着物。
桩头清理采用人工凿除多余混凝土并清顶,桩顶形成中心略高、周边略低的断面,确保桩顶面平整、密实。
人工凿除多余混凝土清理成型的桩头;
6、钢筋调整及基底整平
待桩顶处理完后可将弯曲钢筋进行调直,调直时人工手持钢筋扳手进行微调,整个基坑桩头钢筋调直完成后,用高压水枪对桩头浮渣等附着物进行冲洗,待冲洗完后将积水及时排除;
7.平整场地,在承台基础四周采用方木支挡,浇筑水泥砂浆进行整平。
