天然气投产置换实施方案
- 格式:doc
- 大小:82.00 KB
- 文档页数:21
天然气置换方案1.天然气置换:1.1:置换范围赛什克调压柜至柯柯调压柜高压长输管线,柯柯调压柜至柯柯镇中压管线可利用氩气一起置换,置换方案详见如下。
1.2:置换初步方案赛什克至柯柯这条高压管线,先用氩气置换管道中的空气,再用天然气置换管道中的氩气,置换范围为:赛什克调压柜至柯柯调压柜。
赛什克管线项目部拟注氩气到0.2Mpa,稳定一定时间,经检查管道严密性无问题后,用天然气置换氩气,同时在柯柯末站放空管释放氩气。
柯柯调压柜至柯柯镇这条中压管线,先用氩气置换管道中的空气,再用天然气置换管道中的氩气,置换范围为:柯柯调压柜至柯柯镇。
柯柯管线项目部拟注氩气到0.2Mpa,稳定一定时间,经检查管道严密性无问题后,用天然气置换氩气,同时在柯柯镇放空管释放氩气。
向赛什克调压柜高压管网注入氩气时,宜控制氩气流速、流量并打开钢管端放空阀,在柯柯调压柜进站阀后,出气口管端放散管上安装量程为0.6mpa的压力表,确保注入氩气的压力不超过0.2mpa,在注入氩气的同时,赛什克调压柜高压管网进行氩气置换空气的置换工作。
置换合格后,关闭柯柯末站进气阀和放散管阀门,将氩气储存和管道内(储存压力不超过0.2mpa),待柯柯末站天然气置换氩气完成后,再进行柯柯末站至柯柯镇中压管网天然气置换氩气的工作。
2.编制依据:(1)赛什克支线至柯柯末站工艺流程图(2)城市中压管网竣工草图(3)末站工艺管道强度、严密性试压吹扫记录(4)《城镇燃气输配工程及验收规范》(CJJ33-2005)(5)《石油天燃气站内工艺管道及验收规范》(SY0402-2000)(6)《天然气管道试运投产规范》(SY/76233-2002)(7)《城镇燃气设计规范》(GB50028-2006)(8)其他文件3.人员安排:组长:徐有泽组员:张开宏、李英、查順夫、白宏波、蒋增荣、侯元佳、魏芬莲、韩小东、杨文兆、周飞飞、桑占泰、窦幸燕、年跃斌、苏进森、李伟学、陈胜章、严庆善、人员分布:赛什克调压柜2人(张开宏、魏芬莲),柯柯调压柜2人(蒋增荣、周飞飞)、放散点2人(侯元佳、严庆善),巡线小组5人(苏进森、李伟学、韩小东、杨文兆、窦幸燕),安全小组4人(陈胜章、白宏波、桑占泰、年跃斌),抢险小组4人(查順夫、李英)4:对小组人员要求:(1):每位小组成员在置换前认真学习置换方案,熟练操作各设备,能进行故障判断和简单的维护,熟练掌握所用仪器仪表的操作和维护。
天然气公司置换方案(5篇)第一篇:天然气公司置换方案**天然气工程中压管道置换方案一、概况本方案编制依据设计图及置换路线示意图(见附图)置换管段为门站至北环路Φ273钢管4300米;工业路de200PE管684米及DN200钢管217米;花园路de160PE管1947米;文化路de110PE管2626米;大桥路de160PE管1165米;迎宾路dn200PE管540米;人民路de200PE管752米;北环路de200PE管1358米;主路置换为从门站出来沿北环路、工业路、花园路、人民路至北环路。
主路置换共设检测点二处,分别为1号主阀处; 10号主阀处。
全城置换,放散点5处分别在10号阀、A号阀、D号阀、E号阀、G号阀处,其中10号阀为主放散处。
二、置换方案总说明综合考虑压力情况、管线长度、成本投入等多方面因素后,决定使用先冲入1000米氮气隔离带,再用天然气置换氮气及空气的方法进行置换工作。
三、准备工作1、成立现场指挥部:设总指挥1人,副总指挥4人,总指挥负责整个置换工作现场指挥,下达指令,副总指挥分别负责气源组、检测放散组、管道检查组、消防、医务后勤组。
副总指挥负责向各组成员分配任务,明确职责,并及时向总指挥汇报情况(见附图)。
城区置换管网图,相关人员每人一份。
2、检查管线是否有完整、齐全的验收资料与验收手续,证明质量合格后方可置换,压力试验超过半年以上必需重新试验。
3、管道检查组需提前1天对所有阀门进行检查,确定阀门,放散管等必须符合设计和质量要求,阀门开关灵活。
各分支阀后已加设盲板(阀门位置及编号详见置换线路示意图),检查管道是否符合设计与质量要求,管道末端是否用堵板焊牢,气压试验连接管处是否焊住,分支管未装阀门处是否封死及已防腐合格等。
4、提前一天,在10号主阀末端接de110放散管,放散管与地面成45度角,并高出地面2米;其他支路置换时在A号阀、D号阀、第1页E号阀、G号阀处接放散管de63与地面成45度角并高出地面2米。

昆明市天然气置换总体方案一、背景随着环境保护意识的增强和对可再生能源的需求增加,天然气作为一种清洁、高效的能源被广泛应用。
然而,昆明市目前还主要依赖于煤炭作为主要能源,导致了严重的空气污染问题。
为了改善环境质量,提高城市居民的生活质量,昆明市政府决定制定天然气置换总体方案,逐步推进天然气在昆明市的应用和普及。
二、目标和原则本总体方案的目标是在2025年前实现昆明市城区天然气供应覆盖率达到80%以上,并逐步减少煤炭使用量,以改善空气质量。
在实施方案过程中,要遵循以下原则:1.绿色可持续发展:推进天然气的使用是为了改善环境质量,同时也要考虑可持续发展的问题,例如优化供应链、减少排放等。
2.公平合理:在推进天然气置换过程中,要确保公平合理的分配资源和成本,以确保各层次的人民都能够从天然气的优势中受益。
3.全面考虑:总体方案要充分考虑昆明市的地理、气候、经济发展水平等因素,制定适合昆明市的天然气置换方案。
三、实施步骤本总体方案的实施将分为以下步骤:1.方案制定:设立专门的工作组,由市政府、能源公司、环保部门等多个单位参与,制定天然气置换的详细方案,包括供应链建设、基础设施建设等。
2.供应链建设:在昆明市范围内建设天然气供应站、管道等基础设施,并与周边地区建立天然气供应网络,确保天然气的稳定供应。
3.推广宣传:通过大力宣传天然气的优势和环保效益,提高市民对于天然气的认知和接受度,鼓励更多的家庭和企业使用天然气。
4.家庭和企业接入:与居民和企业进行沟通,推动其接入天然气供应网络,包括提供相应的补贴和扶持政策,以减少其接入天然气的成本。
5.煤炭替代计划:制定逐步减少煤炭使用的计划,推动家庭和企业从煤炭转向天然气,同时加强煤炭的清洁燃烧技术研发和推广。
6.监测和评估:建立天然气置换的监测和评估体系,定期对置换效果进行评估和调整,确保总体方案能够达到既定的目标。
四、资源投入和预期效果根据初步估算,实施天然气置换总体方案所需的投入约为XX亿元,其中包括基础设施建设、宣传推广和煤炭替代等方面的费用。

天然气管道施工的投产置换摘要:针对天然气管道施工的投产置换,介绍了几种置换方法,阐述了它们的工作原理,分析了它们的优缺点。
关键词:天然气;管道;置换0 引言天然气管道在使用之前不仅需要检修,为了避免管道内的空气与天然气混合而发生爆炸事件,还应该采用惰性气体将输气站和管道内的空气进行置换。
在置换惰性气体时利用的化学元素是氮气,而管道置换合格的标志则是惰性气体中的空气含量小于气体含量的1/5。
一般而言,天然气管道置换主要有简介置换和直接置换两种方法,其中间接置换法包括整体惰性气体置换和隔离惰性气体置换两种,而隔离惰性气体置换则包括隔离器置换和不加隔离器置换两种。
1 直接置换法直接置换法是用天然气输入新建管道内直接置换管内空气。
操作方便、迅速,在新建管道与原有天然气管道连通后,利用天然气的工作压力直接排放管内空气,当管道内天然气含量达到合格标准后,即可正式使用。
天然气置换过程中,由于清管器本身的磨损,仍然会有些许天然气泄漏到空气中的现象,如果空气中的天然气含量较高,就可能出现危险状况,例如,若空气中含有5%-15%的天然气,则可能出现爆炸现象。
因此,使用该方法置换空气还存在一定的危险性。
2 间接置换法间接置换法是用惰性气体(常用氮气)先将管内空气置换,然后再输入天然气置换。
优点是安全可靠,缺点是费用高昂,故一般很少采用整体氮气置换。
2.1 加隔离器隔离氮气置换2.1.1 工作原理具体操作流程是:在首站发送2个中间夹带高纯度氮气隔离段的清管器置换管道段内的空气,在传送中利用监听器监听清管器的到达时间,然后对气体到达清管站和分输站的时间以及管道内的气体浓度进行监测,最后将这些监测内容记录下来,确保置换效果达到标准要求。
见示意图1。
2.1.2 置换步骤(1)为了装入首个清管器,应放空首站的发球筒;(2)将高纯氮气注射到首站,使清管器向前推进;(3)一般来说,如果氮气到达管内的距离达到5-6千米时,便可以在发球筒中安放第二个清管器;(4)在收球筒准备接收首个清管器时,则应关闭收球筒的前阀,在停止供气的情况即可对清管器进行接收。
XX中石油昆仑燃气有限公司XX天然气置换实施方案审批:审核:编制:目录1.前言 (3)2.置换区域燃气管网概况 (4)3.置换前期准备工作情况 (5)4.天然气置换 (6)5.组织机构及指挥体系 (10)6.安全保证 (14)7.注意事项 (21)8.附件 (23)一、前言㈠.LPG 与天然气的组分及主要物性参数1.液化气(LPG)基本参数:主要成分是丙烷、丙烯、丁烷、丁烯气态液化石油气性质:高热值:121.417兆焦/标准立方米(29000千卡/标准立方米)低热值:92.110兆焦/标准立方米(22000千卡/标准立方米) 密度:2.35千克/标准立方米华白数:90兆焦/标准立方米燃烧势:482.天然气基本参数:高热值:38.47兆焦/标准立方米(9188.5千卡/标准立方米)低热值:34.60兆焦/标准立方米(8278.7千卡/标准立方米)密度:0.774千克/标准立方米华白数:49.7兆焦/标准立方米燃烧势:37.6㈡.天然气置换LPG的意义天然气是21世纪的洁净能源, 实施城镇天然气利用工程是国家制定的能源开发利用规划及环保能源政策,也是坚持可持续发展战略、保护生态环境的重大举措。
使用天然气能够优化能源结构、降低城市污染、改善大气环境、提升城市品位、改善人居生活条件,在提升XX城市投资环境等方面都有积极而深远的现实意义。
㈢.本次置换气源接入情况XX小区天然气来源于XXXX产业园,气源XX公路北侧(DN400)天然气总管向东至XX路西侧(DN300)天然气总管后,再通过XX路南侧(DN300)天然气总管输送至XX小区,天然气管道长度约15公里。
二、置换区域燃气管网概况1.中压管网概况XX小区:XX路燃气中压管线设计压力为中压(A)0.4MPa,输送介质为天然气。
管材为PE管,选用PE80、SDR11系列产品,管件选用与管材相配套产品。
管线路由:从XX路东侧向北穿越XX路的预留阀门处接de160PE管,然后沿XX路东侧敷设支管至XX小区与原中压管道对接,铺设管道总长度约430多米。

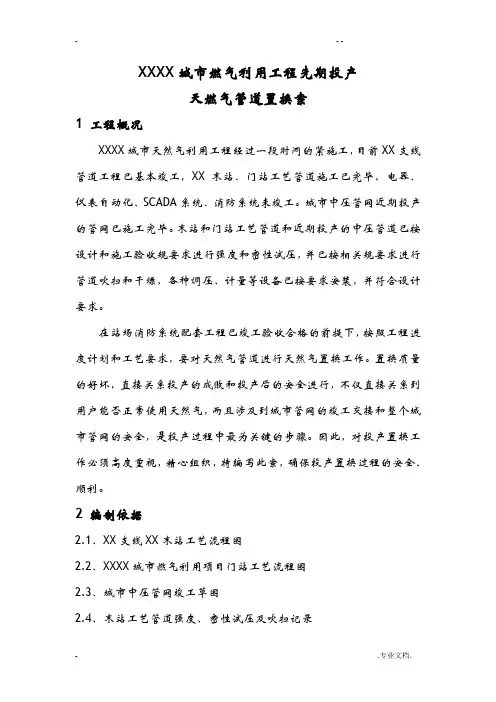

XXXX城市燃气利用工程先期投产天燃气管道置换案1 工程概况XXXX城市天然气利用工程经过一段时间的紧施工,目前XX支线管道工程已基本竣工,XX末站、门站工艺管道施工已完毕,电器、仪表自动化、SCADA系统、消防系统未竣工。
城市中压管网近期投产的管网已施工完毕。
末站和门站工艺管道和近期投产的中压管道已按设计和施工验收规要求进行强度和密性试压,并已按相关规要求进行管道吹扫和干燥,各种调压、计量等设备已按要求安装,并符合设计要求。
在站场消防系统配套工程已竣工验收合格的前提下,按照工程进度计划和工艺要求,要对天然气管道进行天然气置换工作。
置换质量的好坏,直接关系投产的成败和投产后的安全进行,不仅直接关系到用户能否正常使用天然气,而且涉及到城市管网的竣工交接和整个城市管网的安全,是投产过程中最为关键的步骤。
因此,对投产置换工作必须高度重视,精心组织,特编写此案,确保投产置换过程的安全、顺利。
2 编制依据2.1、XX支线XX末站工艺流程图2.2、XXXX城市燃气利用项目门站工艺流程图2.3、城市中压管网竣工草图2.4、末站工艺管道强度、密性试压及吹扫记录2.5、门站工艺管道、城市中压管网强度、密性试压及吹扫记录2.6、《城镇燃气输配工程及验收规》(CJJ33-2005)2.7、《油天然气站工艺管道工程及验收规》(SY0402-2000)2.8、《天然气管道试运投产规》(SY/T6233-2002)2.9、其它文件3 天然气置换3.1置换围XX门站工艺区、门站至玉瓷路旁国光瓷厂中压管线以及玉瓷北路中压管线。
若XXX、XXX、XXX三家达到置换条件时,可利用氮气一起置换。
置换案详见“XXXX城市燃气利用工程先期投产天燃气管道置换案(工业厂区)”3.2置换初步案XX支线置换项目部(XX线项目部实施)采用氮气间接置换案:先用氮气置换管道中的空气,再用天然气置换管道中的氮气。
置换围为:XX支线和XX末站。
XX线项目部拟注氮气到1.6MPa,稳压一定时间,经检查管道密性无问题后,用天然气置换氮气,同时在XX末站放空管释放氮气。

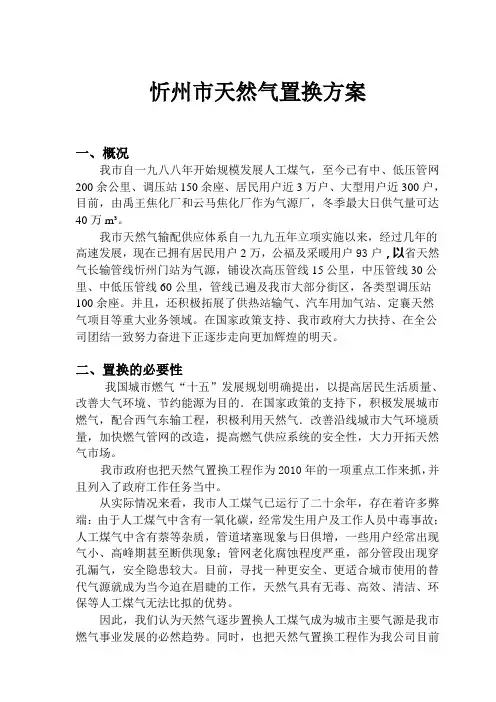

忻州市天然气置换方案一、概况我市自一九八八年开始规模发展人工煤气,至今已有中、低压管网200余公里、调压站150余座、居民用户近3万户、大型用户近300户,目前,由禹王焦化厂和云马焦化厂作为气源厂,冬季最大日供气量可达40万m³。
我市天然气输配供应体系自一九九五年立项实施以来,经过几年的高速发展,现在已拥有居民用户2万,公福及采暖用户93户,以省天然气长输管线忻州门站为气源,铺设次高压管线15公里,中压管线30公里、中低压管线60公里,管线已遍及我市大部分街区,各类型调压站100余座。
并且,还积极拓展了供热站输气、汽车用加气站、定襄天然气项目等重大业务领域。
在国家政策支持、我市政府大力扶持、在全公司团结一致努力奋进下正逐步走向更加辉煌的明天。
二、置换的必要性我国城市燃气“十五”发展规划明确提出,以提高居民生活质量、改善大气环境、节约能源为目的.在国家政策的支持下,积极发展城市燃气,配合西气东输工程,积极利用天然气.改善沿线城市大气环境质量,加快燃气管网的改造,提高燃气供应系统的安全性,大力开拓天然气市场。
我市政府也把天然气置换工程作为2010年的一项重点工作来抓,并且列入了政府工作任务当中。
从实际情况来看,我市人工煤气已运行了二十余年,存在着许多弊端:由于人工煤气中含有一氧化碳,经常发生用户及工作人员中毒事故;人工煤气中含有萘等杂质,管道堵塞现象与日俱增,一些用户经常出现气小、高峰期甚至断供现象;管网老化腐蚀程度严重,部分管段出现穿孔漏气,安全隐患较大。
目前,寻找一种更安全、更适合城市使用的替代气源就成为当今迫在眉睫的工作,天然气具有无毒、高效、清洁、环保等人工煤气无法比拟的优势。
因此,我们认为天然气逐步置换人工煤气成为城市主要气源是我市燃气事业发展的必然趋势。
同时,也把天然气置换工程作为我公司目前工作任务的重中之重。
三、置换的可行性天然气的置换就是将原来运行人工煤气的管网系统(如管线、阀门、调压器)和用气设施(如灶具)中不适合输送或者使用天然气介质的部分进行整改,并将整个系统中的人工煤气用天然气置换的过程。
2024年天然气管道置换方案2024年,随着人们对可持续发展和环境保护意识的不断增强,天然气作为一种相对较清洁的能源,在能源结构中的地位也日益重要。
然而,目前我国尚存在一些老化、低效的天然气管道,不仅存在安全隐患,而且运行效率也无法满足需求。
因此,在2024年,我们需要制定一项天然气管道置换方案,以适应新的发展需求,提升能源供应的可靠性和运行的效率。
首先,我们需要对现有的老化、低效的天然气管道进行全面评估。
通过对各个天然气管道的使用寿命、运行状况和故障率等方面进行调查和分析,确定哪些管道存在安全隐患和效率低下的问题。
其次,针对评估结果,制定具体的置换方案。
对于存在安全隐患的管道,我们应优先进行置换工作,以确保天然气供应的安全。
对于效率低下的管道,我们需要进行适当的技术改造和升级,以提高运行效率。
在置换方案中,我们应重点考虑以下几个方面。
首先是技术创新。
通过引进先进技术,如智能化管道巡检系统和自动化控制系统等,提升管道运行的效率和安全性。
其次是优化管道布局。
根据需求和地理条件,合理规划和布置管道,以降低能耗和运营成本。
再次是加强管理和维护。
建立健全的管道管理和维护体系,定期对管道进行检修和保养,确保管道的长期稳定运行。
在实施置换方案的过程中,还需充分考虑环境保护和社会效益。
一方面,我们应选择环保型材料和技术,尽量减少对环境的影响,降低温室气体排放。
另一方面,我们应注重社会公平,确保管道置换工作对当地社会经济的积极影响,促进经济发展和就业增长。
最后,为了确保置换方案的顺利实施,我们需要加强政策支持和监管。
制定相关政策,提供经济和法律上的支持和保障,激励企业和投资者参与管道置换工作。
同时,建立严格的监管机制,加强对管道置换过程的监督和管理,确保置换工作的合规性和质量。
综上所述,2024年天然气管道置换方案应综合考虑安全性、运行效率、环境保护和社会效益等方面的因素。
通过评估、制定具体方案、技术创新、优化布局、管理维护、环境保护和政策支持等措施,我们可以实现天然气管道的有效置换,提升能源供应的可靠性和运行的效率,促进经济发展和环境保护的双赢局面。
XXXX城市燃气利用工程先期投产天燃气管道置换方案1 工程概况XXXX城市天然气利用工程经过一段时间的紧张施工,目前XX支线管道工程已基本竣工,XX末站、门站工艺管道施工已完毕,电器、仪表自动化、SCADA系统、消防系统未竣工。
城市中压管网近期投产的管网已施工完毕。
末站和门站工艺管道和近期投产的中压管道已按设计和施工验收规范要求进行强度和严密性试压,并已按相关规范要求进行管道吹扫和干燥,各种调压、计量等设备已按要求安装,并符合设计要求。
在站场消防系统配套工程已竣工验收合格的前提下,按照工程进度计划和工艺要求,要对天然气管道进行天然气置换工作.置换质量的好坏,直接关系投产的成败和投产后的安全进行,不仅直接关系到用户能否正常使用天然气,而且涉及到城市管网的竣工交接和整个城市管网的安全,是投产过程中最为关键的步骤。
因此,对投产置换工作必须高度重视,精心组织,特编写此方案,确保投产置换过程的安全、顺利。
2 编制依据2。
1、XX支线XX末站工艺流程图2。
2、XXXX城市燃气利用项目门站工艺流程图2。
3、城市中压管网竣工草图2.4、末站工艺管道强度、严密性试压及吹扫记录2。
5、门站工艺管道、城市中压管网强度、严密性试压及吹扫记录2。
6、《城镇燃气输配工程及验收规范》(CJJ33-2005)2。
7、《石油天然气站内工艺管道工程及验收规范》(SY0402-2000)2。
8、《天然气管道试运投产规范》(SY/T6233-2002)2。
9、其它文件3 天然气置换3。
1置换范围XX门站工艺区、门站至玉瓷路旁国光瓷厂中压管线以及玉瓷北路中压管线.若XXX、XXX、XXX三家达到置换条件时,可利用氮气一起置换。
置换方案详见“XXXX城市燃气利用工程先期投产天燃气管道置换方案(工业厂区)”3。
2置换初步方案XX支线置换项目部(XX线项目部实施)采用氮气间接置换方案:先用氮气置换管道中的空气,再用天然气置换管道中的氮气。
置换范围为:XX支线和XX末站。

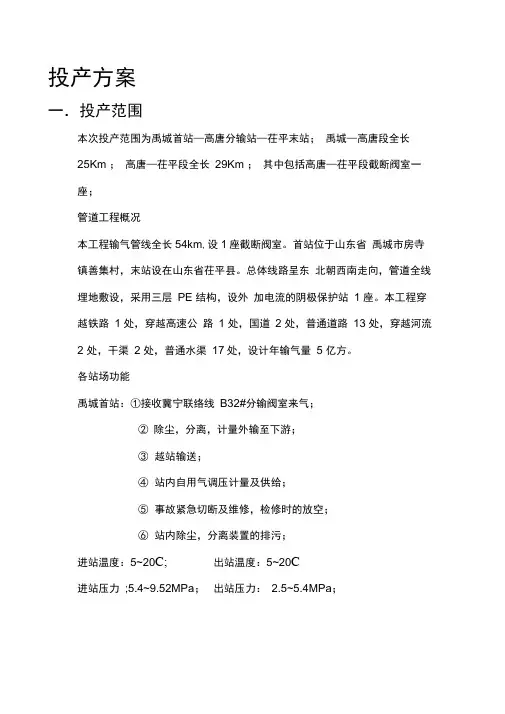

投产方案一.投产范围本次投产范围为禹城首站—高唐分输站—茌平末站;禹城—高唐段全长25Km ;高唐—茌平段全长29Km ;其中包括高唐—茌平段截断阀室一座;管道工程概况本工程输气管线全长54km,设1座截断阀室。
首站位于山东省禹城市房寺镇善集村,末站设在山东省茌平县。
总体线路呈东北朝西南走向,管道全线埋地敷设,采用三层PE 结构,设外加电流的阴极保护站1 座。
本工程穿越铁路1 处,穿越高速公路1 处,国道2 处,普通道路13 处,穿越河流2 处,干渠2 处,普通水渠17处,设计年输气量5 亿方。
各站场功能禹城首站:①接收冀宁联络线B32#分输阀室来气;②除尘,分离,计量外输至下游;③越站输送;④站内自用气调压计量及供给;⑤事故紧急切断及维修,检修时的放空;⑥站内除尘,分离装置的排污;进站温度:5~20C; 出站温度:5~20C进站压力;5.4~9.52MPa;出站压力:2.5~5.4MPa;高唐分输站 :①发球;②调压;③正常输送; ④分输; ⑤ 越站旁通; ⑥ 请管接收,发送;⑦ 事故状态维修时的放空和排污;进站温度:5~20C; 出站温度:5~20C;进站压力: 1.96~5.3MPa ; 出站压力: 1.96~5.3MPa ;茌平末站:① 接收上游来气,经除尘,调压,计量后外输至用户 ② 接收清管器;③ 站内自用气调压计量及供给;④ 事故紧急切断及维修,检修时的放空; ⑤ 站内除尘,分离装置的排污;进站温度: 5~20C; 出站温度:5~20C;进站压力:1.2~5.35MPa ; 出站压力: 1.2~3.6MPa ;截断阀室 :切断上游来气; 四. 置换前单体调试主要工艺设备单体包括计量调压撬、各类阀门、加热器、过滤分离器等。
1)调试组织主要工艺设备单体调试要与工程进度协调,根据工程的需求安排调试的基本顺序,必要时要交叉作业。
一种设备的不同调试内容可能要在工程的不同阶段进行。
牵涉到几个专业对同一单体的调试要协调配合。
佛山天然气置换施工方案1. 引言随着全球能源环境问题的日益突出,替代传统能源成为了当务之急。
天然气作为清洁、高效的替代能源,被广泛应用于各个领域。
佛山市作为广东省的重要城市之一,天然气的使用量逐年增加。
然而,为了更好地推进佛山市的能源转型工作,天然气置换施工方案势在必行。
本文将介绍佛山天然气置换施工方案的整体设计、施工流程和关键技术等内容,以期为佛山市的能源转型提供参考。
2. 方案设计2.1 目标佛山天然气置换施工方案的目标是将佛山市内现有的燃煤锅炉或液化石油气锅炉替换为清洁、高效的天然气锅炉。
通过改造锅炉系统,既可以减少环境污染,又可以提高能源利用率。
2.2 设计原则在设计佛山天然气置换施工方案时,需遵循以下原则:1.安全可靠:确保施工过程安全,并保证天然气系统的可靠运行。
2.高效节能:确保天然气系统的能源利用效率高,经济性好。
3.环保节能:降低污染物排放,减少对环境的影响。
3. 施工流程佛山天然气置换施工方案的施工流程如下:1.前期准备:了解现有锅炉的使用情况和维修记录,规划施工方案,准备所需材料和设备。
2.设备更换:拆除现有锅炉设备,安装新的天然气锅炉设备,并连接相关管道和附件。
3.管道改造:根据现有管道布局和天然气使用需求,对管道系统进行必要的改造和调整。
4.安全检测:进行天然气系统的压力测试和安全性检测,确保无泄露和安全隐患。
5.转换启用:进行天然气系统的切换和试运行,确保系统正常运行。
6.后期维护:定期检查和维护天然气系统,保持其良好运行状态。
4. 关键技术4.1 管道改造技术管道改造是佛山天然气置换施工方案中的关键环节之一。
采用合理的改造技术,可以确保管道系统的顺利改造,提高天然气输送效率。
常用的管道改造技术包括:“复线改造法”、“分段改造法”、“段间穿越改造法”等。
4.2 安全检测技术安全检测是确保佛山天然气置换施工方案安全可靠的重要环节。
安全检测技术包括压力测试、泄漏检测、爆炸危险性评估等。
2024年天燃气管道置换方案一、背景介绍天然气作为一种清洁、高效的能源,在我国的能源结构中占据重要地位。
为了确保供应的可靠性和安全性,天然气管道的设施和设备必须定期进行检修和更换。
本文将从以下几个方面提出2024年天然气管道置换方案。
二、技术设备的更新1. 检修设备的升级:引入先进的无损检测技术和设备,提高检修效率和准确性。
采用无人机、机器人等进行检测,减少人工巡检带来的安全隐患。
2. 管道材质的升级:选用高强度、抗腐蚀性能更好的材料进行管道置换,提高管道的使用寿命和安全性。
3. 压缩机等设备的升级:引进高效、低能耗的压缩机和其他设备,提高供气效率和节能减排。
三、管道置换计划1. 制定详细的置换计划:根据不同地区、不同管道的使用年限和实际情况,制定具体的置换计划,并逐步推进。
2. 优先处理老旧管道:将年限较长、磨损严重的管段作为优先置换对象,确保老旧管道的安全可靠供气。
3. 按阶段置换:分阶段进行管道置换,以保证城市供气安全的连续性,合理分配资金和人力资源,提高工作效率。
4. 引入新技术和设备:在置换过程中,积极采用先进的技术和设备,提高置换效果和质量。
四、安全保障措施1. 完善安全管理制度:加强管道设施的日常巡检和维修管理,完善应急预案,提高应对突发事故的能力。
2. 加强现场作业安全:严格按照工程施工规范和要求进行作业,加强安全培训,提高作业人员的安全意识。
3. 加强设备监测和维护:建立健全设备监测和维护机制,及时发现和修复设备存在的问题,确保设备的正常运行。
4. 加强安全宣传教育:通过各种渠道向公众宣传天然气使用和管道安全知识,提高广大民众的安全意识。
五、经济效益分析1. 提高供气效率:通过设备升级和管道置换,提高供气效率,减少能源浪费,提高能源利用率。
2. 降低维修成本:及时进行管道置换和设备升级,减少管道老化和损坏造成的维修成本。
3. 节约能源:引入高效设备,提高能源利用效率,减少能源消耗,为国家节约能源提供支持。
XX工程天然气管道置换方案编制:审核:审批:XX公司日期:年月日目录一、工程概况 (3二、编制依据 (3三、初步方案(4四、置换实施…………………………………………… 4—61、置换前期工作2、氮气置换空气3、天然气置换氮气4、置换的注意事项五、人员、工具安排…………………………………… 6-91、人员安排及职责2、所需仪器设备工具六、安全措施…………………………………………… 9—10七、应急预案…………………………………………… 10—111、天然气泄漏应急预案2、火灾与爆炸事故预案一、工程概况按照工程进度计划和工艺要求,要对XX工程进行管道置换工作。
置换质量的好坏,直接关系投产的成败和投产后的安全进行,不仅直接关系到用户能否正常使用天然气,而且涉及到XX管网的竣工交接和安全,是投产过程中最为关键的步骤。
因此,对投产置换工作必须高度重视,精心组织,特编写此方案,确保投产置换过程的安全、顺利。
XX工程于2013年X月XX日开工建设,于2013年X月XX日完成该工程管道敷设及阀门安装工作。
焊口检验合格,吹扫、试压达到合格,标志桩埋设完毕,具备验收、置换通气条件。
本次置换DeXX管线全长XX米,管线起点位于XX,终点XX。
本次置换采用停气作业,涉及到XX等多家工业用户的正常用气,必须确保已提前通知各用户并已经过其同意。
作业计划两天时间,待作业完成后恢复正常供气。
二、编制依据1、XX工程竣工草图;2、管道强度、严密性试压及吹扫记录;3、《城镇燃气输配工程及验收规范》(CJJ33-2005;4、《石油天然气站内工艺管道工程及验收规范》(SY0402—2000;5、《天然气管道运行规范》(SY/T5922—2012;6、现场实际情况。
三、初步方案1、置换方式的选择燃气工程系统的置换,通常采取的方法一般为:直接置换、间接置换、阻隔置换。
间接置换法,就是先用某种惰性气体先替换系统内原有空气,达到合格标准后,再用储存或生产的天然气替换惰性气体,这种方法可避免形成爆炸性气体。
老小区天然气置换施工方案1. 引言对于老小区而言,天然气供应的安全性和经济性都是重要的考虑因素。
随着时间的推移,老小区的天然气管道系统可能存在老化和破损的问题,这给居民使用天然气带来了一定的隐患。
为了保证居民的安全,并提升天然气供应的效率,进行天然气置换施工是必要的。
本文将探讨老小区天然气置换施工方案。
2. 现状分析在进行天然气置换施工前,需要对老小区的现状进行全面的分析。
主要包括以下几个方面:•天然气管道的状况:检查老小区内的天然气管道系统,查找老化、破损等问题,并评估其对居民安全和供气质量的影响。
•用气需求分析:了解老小区居民的用气需求,以确定新的天然气置换方案的设计参数。
•供气系统配置:对现有的天然气供应系统进行评估,包括管道布局、调压设备、计量设备等,以确定是否需要进行更新或改造。
3. 施工方案设计基于现状分析的结果,可以制定出适合老小区的天然气置换施工方案。
以下是一些重点考虑的方面:3.1 管道更新针对老化和破损的管道,需要进行更新。
具体施工步骤包括:1.检查管道系统,并记录老化和破损的程度。
2.制定管道更新的计划,确定更新的范围和时间节点。
3.施工过程中,确保按照安全规范进行作业,包括正确使用焊接设备和材料,严格遵守施工规范等。
3.2 调压设备更新对于老化和不可靠的调压设备,需要进行更新。
具体施工步骤包括:1.检查调压设备的工作状态和可靠性。
2.根据需求和安全要求,选择合适的调压设备型号,并制定更新计划。
3.进行调压设备的更换,确保施工过程中不影响居民的正常用气。
3.3 计量设备更新老小区的计量设备可能存在准确性不高的问题,需要进行更新。
具体施工步骤包括:1.检查计量设备的工作状态和准确性。
2.根据需求和法律法规要求,选择合适的计量设备,并制定更新计划。
3.进行计量设备的更换,并对新设备进行校准和测试,确保准确度符合要求。
4. 施工管理天然气置换施工需要进行有效的管理,以确保施工顺利进行并达到预期的效果。
投产方案一.投产范围本次投产范围为禹城首站—高唐分输站—茌平末站;禹城—高唐段全长25Km;高唐—茌平段全长29Km;其中包括高唐—茌平段截断阀室一座;二.管道工程概况本工程输气管线全长54km,设1座截断阀室。
首站位于山东省禹城市房寺镇善集村,末站设在山东省茌平县。
总体线路呈东北朝西南走向,管道全线埋地敷设,采用三层PE结构,设外加电流的阴极保护站1座。
本工程穿越铁路1处,穿越高速公路1处,国道2处,普通道路13处,穿越河流2处,干渠2处,普通水渠17处,设计年输气量5亿方。
三.各站场功能禹城首站:①接收冀宁联络线B32#分输阀室来气;②除尘,分离,计量外输至下游;③越站输送;④站内自用气调压计量及供给;⑤事故紧急切断及维修,检修时的放空;⑥站内除尘,分离装置的排污;进站温度:5~20℃;出站温度:5~20℃进站压力;5.4~9.52MPa;出站压力:2.5~5.4MPa;高唐分输站:①发球;②调压;③正常输送;④分输;⑤越站旁通;⑥请管接收,发送;⑦事故状态维修时的放空和排污;进站温度:5~20℃;出站温度:5~20℃;进站压力:1.96~5.3MPa;出站压力:1.96~5.3MPa;茌平末站:①接收上游来气,经除尘,调压,计量后外输至用户②接收清管器;③站内自用气调压计量及供给;④事故紧急切断及维修,检修时的放空;⑤站内除尘,分离装置的排污;进站温度:5~20℃;出站温度:5~20℃;进站压力:1.2~5.35MPa;出站压力:1.2~3.6MPa;截断阀室:切断上游来气;四.置换前单体调试主要工艺设备单体包括计量调压撬、各类阀门、加热器、过滤分离器等。
1)调试组织主要工艺设备单体调试要与工程进度协调,根据工程的需求安排调试的基本顺序,必要时要交叉作业。
一种设备的不同调试内容可能要在工程的不同阶段进行。
牵涉到几个专业对同一单体的调试要协调配合。
所以主要工艺设备调试投产工作由山西煤层气项目部组织施工单位、设备厂商、运行单位人员具体实施,HSE 组、物资保障组协助工作。
2)调试内容计量调压撬调试投运计量调压撬主要用于站场内天然气压力的调节及计量交接所用,调试内容包括:1.手动功能;2.远程功能;3.自动截断功能。
阀门调试投运1.阀门调试内容a.对现场阀门进行全开关操作,检查阀门在动作过程中是否有异常声响,是否有卡塞现象;b.在检查的过程中,观察球阀操作是否灵活,能够全开或全关,限位是否准确;c.各连接处是否漏气(法兰、注脂嘴、排污嘴、黄油嘴、泄放口);d.注脂嘴检查:是否可以注入清洗液、带压的情况下是否漏气;e.排污嘴检查:是否可以开关、螺纹及锥面密封效果是否良好;f.检查阀门是否内漏;g.在阀门投运之前,保证阀门各类配件(排污嘴、注脂嘴等)均处于密封、锁紧状态;h.阀门阀位处于全关状态,投产中根据需要进行调整操作。
2.阀门达到运行的条件a.阀门在管线(站场)试压期间内部密封性能良好,阀杆、各外部连接配件部位无外漏;b.阀门开关操作扭矩满足设计要求或一人在不用加力杆的情况下操作;c.阀门开关位置准确;d.已完成阀门投产前的维护保养工作;e.阀门投产前维护保养、调试和验收中发现的问题整改完毕;f.安全阀已经过有资质的单位标定,已具有合格的标定报告;g.天然气置换之后,阀门投入正常运行之前,再次对阀门进行排污,清除阀门中残留的杂质无内漏。
过滤分离器(含快开盲板)、多管干式除尘器(统称分离器)调试投运3.分离器调试内容a.打开快开盲板,检查快开盲板内部;取下盲板密封圈检查密封有无机械损坏,损坏的要更换,否则要对密封圈进行清洗;检查并清理密封凹槽内锈蚀和污物;b.清理盲板颈内部和门在关闭时的接触部分,并对以上部分涂抹油脂;c.检查泄压螺栓总成,泄压螺栓孔周围密封面是否清洁、是否存在划伤,如有则进行清理;检查泄压螺栓的安装,确保无倾斜、松紧度适中。
d.检查泄压螺栓总成密封垫是否存在损坏,如损坏请更换;e.检查筒体内部各种连接是否安全、可靠;f.检查滤芯是否完好,是否有变形、破损现象,如有则进行更换;g.检查筒体内部零件是否齐全;h.标定配套压力表及压差计等一次仪表;i.办理压力容器使用登记证明;j.检查快开盲板是否可以灵活开关;k.检查各仪器仪表是否齐全,包括液位计、差压计、压力表等。
4.分离器达到运行的条件a.快开盲板各项性能满足设计要求,开关灵活,站场试压期间各密封点和外部仪器仪表密封性能良好;b.过滤分离器滤芯安装符合要求,滤芯完好;c.站场管线吹扫完毕;d.分离器操作平台就位。
5.分离器的投产运行a.按照天然气置换方案进行分离器的天然气置换;b.开启分离器压差计、液位计、压力表等配套仪器仪表根部阀门,检查各项参数是否正常;c.通过排污池检查排污阀是否有内漏,对分离器进行排污操作;d.通过放空管检查放空阀是否有内漏;e.过滤分离器器投入运行10天后,对分离器内部进行检查并进行清理;f.分离器投入运行后,密切注意监测分离器差压和储液罐液位情况,及时更换过滤器滤芯。
加热器调试投运l.加热器调试内容a.加热器是否达到设计要求;b.加热器能够达到恒定加热c.有温度调节功能d.能够实现数据远传及监测调压撬的调试投运调压撬主要是为了向下游用户供气时达到下游压力设计压力而进行的压力调节设备,主要的调试内容为:a.就地调节功能;b.远控自动调节功能;c.自动截断保护功能;4)计划安排1.试运投产前,完成本次投产所涉及的阀门单体调试、计量调压撬系统、过滤分离器和旋风分离器单体调试、放空排污系统单体调试。
2.置换期间,完成过滤分离器和旋风分离器负荷调试、放空排污系统负荷调试。
3.试运期间,完成阀门负荷调试。
五.置换置换要求:本次置换在空气,氮气,天然气界面之间不加隔离球,采用气推气的方式,利用干线提前封存氮气完成全线置换。
禹城首站控制天然气置换速度,在茌平末站放空立管进行放空。
置换前,除氮气封存段干线阀及旁通阀关闭外,其余所有站场需投用工艺管道及设备被倒通,预留阀关闭并进行有效隔离。
非氮气封存段阀室状态:阀室干线截断阀V101打开,旁通线导通,放空阀V105关闭。
非氮气封存段站场状态:站内多路旋风分离器,多路过滤流程,站内一路放空系统导,处于引气状态,排污阀全关,其他阀门根据需要设置开关状态为置换流程准备。
总体置换流程:冀宁联络线B032#分输阀室准备好为禹城首站下气时,按照投产总调度的调度指令打开禹城首站进气阀,旁通阀,截止阀,球阀,氮气向下游管段推进进行置换作业,并根据置换要求通过阀门开度控制流速。
六.界面检测定义1.氮气-空气混气头检测,用XP-3180型便携式含氧分析仪检测是否含氧量,检测时,当分析仪显示含氧量从21%降低了1%,就认识到氮气混气头己经到达。
2.纯氮气检测,当含氧气检测到含氧量降至2%时,表示纯氮气气头己经到达。
3.天然气-氮气混气头检测,用XP-3110型便携式可燃气体报警仪(0-5%vol%,即0-100%LEL)检测是甲烷,检测时,当便携式可燃气体报警仪显式达到1%VOL(20%LEL)时,就认为天然气混气头己经达到。
4.纯天燃气头检测,换用XP-3140型便携式可燃气体浓度检测仪(0-100%VOL)检测,当显示甲烷值达到80%,并且3分钟至少3次结果有増无减,认为天燃气己经到达。
六.置换细则1)各站场置换流程2)具体细则禹城站置换接冀宁联络线B32#阀室来气,进站阀门V1101为全关状态,旁通阀V1102,V1103打开,通过V1103控制氮气推进速度。
本次投产水套炉加热设备不在范围内,故V3201,V3301为全关状态,V3101打开。
取清管器V9104为监测口,当检测到氮气混气头,天然气混气头,纯天然气头时,关闭放空阀V9106并锁住,上报投产总调度室,通知下游,并做好记录。
高唐分输站置换接禹城来气,出站V2402关闭(本次金时燃气管线不在投产范围),取清管器压力表PI008为监测口,当检测到氮气混气头,天然气混气头,纯天然气头时,关闭放空阀V2409,V2405,上报投产总调度室,通知下游,做好记录。
阀室置换接高唐来气,干线截断阀V101全开,旁通V102,V103,V104, 放空阀V105打开,取压力表PI102为监测口,当检测到氮气头,天然气混气头,纯天然气头时,关闭放空阀V105并锁住,上报投产总调度室,通知下游,做好记录。
茌平末站置换接阀室来气,取出站压力表PI029为监测口,当检测到氮气头,天然气混气头,纯天然气头时,关闭放空阀V3704,V3709,并锁住,上报投产总调度室,当检测到纯天然气头时,标志着禹城-茌平段管道工程置换完毕,开始进入升压阶段。
七.升压1)升压检漏根据信发燃气禹城至信发段管道投产计划,信发燃气一期全线天然气置换完成,之后禹城—高唐—茌平输气管道系统升压。
在此过程中反复进行全面检漏,发现问题及时整改,并作好记录。
2)升压要求①全线在升压过城禹城首站至茌平末站全线贯通,放空阀、排污阀、供气末端的阀门和隔离管段前的阀门等各类工艺阀门全部关闭,其余工艺阀门全部开启,进行整体升压(有低压段的升压系统,达到低压压力后进行切断隔离)。
②升压阶段的压力值以禹城首站出站压力表读数为准。
③升压过程中的抢修保驾由各施工承包商负责。
人员、机具必须时刻处于待命状态。
④各工艺站场的站场组人员应对站内设备的法兰连接处进行检漏,各施工承包商安排人员定期对所安装的管道、设备、仪表进行巡查,对管道穿跨越处进行重点巡查。
如发现任何泄漏,立即上报,经投产总调度室、站场组允许后,采取处理措施。
⑤在线路、阀室升压过程中施工承包商、线路组人员负责对阀室的工艺、仪表设备和法兰等各种连接处进行检漏,各施工承包商人员负责对所辖区段沿线管道穿跨越、隧道等重点地段、部位进行反复巡检。
如发现管道有严重泄露、爆管、管道断裂等不能带压处理的情况,就近单位人员应及时赶到最靠近泄露点的上、下游截断阀室,检查阀门是否自动关闭,如没有关闭应手动将其关闭,同时投产总调度室通知进气点停止供气,启动《信发天然气管道工程一期试运投产事故应急救援预案》和《信发天然气管道工程一期投产保驾抢修实施细则》。
⑥升压过程中严禁用坚硬器物敲击管道及设备。
3)升压操作①禹城首站根据临县压气站的数据监控并记录天然气流量、压力、温度等参数。
②控制升压速度,参照《GB20369-2006油气长输管道工程施工及验收验收规范》压气试验中的14.4.4的内容升压速率每小时不宜超过1MPa。
③利用禹城首站ESD阀的旁通阀进行置换速度的控制。
对管道进行缓慢升压,升压至1.0MPa时,停止升压对全线所有设备进行检查、检漏,发现问题及时处理。
稳压60分钟。
④继续进行第二阶段升压操作,当压力升至3.0MPa时,停止升压,对所有设备进行检查、检漏,发现问题及时处理。
