某学校教学楼施工成本计划与控制案例分析一、项目背景某学校计划新建一栋教学楼,以满足日益增长的学生需求。
该项目位于市中心,占地面积约为10000平方米,建筑面积约为20000平方米。
教学楼设计为地上五层,地下一层,采用钢筋混凝土框架结构。
项目总投资约为5000万元,预计施工周期为18个月。
二、施工成本计划1. 成本预测在项目投标阶段,施工企业根据招标文件、设计图纸和市场价格信息,对该项目进行了成本预测。
经过分析,预计该项目的人工费、材料费、机械费、管理费和税费等总成本约为4000万元。
2. 成本计划编制(1)人工费计划:根据项目规模和工期要求,预计需要劳务人员200人,人工费约为500万元。
(2)材料费计划:根据设计图纸和工程量清单,预计材料费约为1500万元。
(3)机械费计划:预计需要租赁各类施工机械50台,机械费约为500万元。
(4)管理费计划:根据项目规模和管理要求,预计管理费约为300万元。
(5)税费计划:根据相关政策,预计税费约为200万元。
三、施工成本控制1. 人工费控制(1)通过优化施工组织设计,合理安排劳务人员,确保人工费控制在预算范围内。
(2)加强劳务人员培训和管理,提高工作效率,降低人工成本。
2. 材料费控制(1)建立材料采购招标制度,确保材料价格合理。
(2)加强材料验收和库存管理,减少损耗,降低材料成本。
(3)优化施工方案,合理使用材料,避免浪费。
3. 机械费控制(1)合理安排机械使用,避免闲置和过度使用。
(2)加强机械维修和保养,提高使用效率,降低机械成本。
4. 管理费控制(1)优化项目管理流程,提高管理效率,降低管理成本。
(2)加强内部沟通和协作,减少管理费用支出。
5. 税费控制(1)遵守税收政策,确保税费合规。
(2)通过合理规划,降低税费支出。
四、案例总结通过本次教学楼施工项目的成本计划与控制,我们总结出以下几点经验:1. 施工成本计划要全面、细致,充分考虑各种因素,确保成本预测的准确性。
一、工程概况本项目为某市某区某小学新建教学楼工程,位于该校现有校园内。
教学楼总建筑面积为8000平方米,地上五层,地下二层,建筑高度为22米。
主要功能包括教室、办公室、实验室、图书馆、体育馆等。
本工程计划于2023年1月开工,2024年12月竣工。
二、施工组织与管理1. 施工组织机构成立以项目经理为组长的施工项目组,下设施工技术组、质量安全管理组、材料设备组、财务组、后勤保障组等,确保施工过程中的各项管理工作有序进行。
2. 施工进度计划根据工程特点,制定详细的施工进度计划,包括分阶段、分部分项工程的施工时间节点,确保工程按期完成。
3. 质量安全管理(1)建立健全质量管理体系,明确质量责任,加强质量监督,确保工程质量达到国家相关标准。
(2)制定安全管理制度,落实安全生产责任制,加强施工现场安全管理,确保施工安全。
三、施工方案1. 施工准备(1)施工现场准备:平整场地,搭建临时设施,设置施工便道,确保施工顺利进行。
(2)材料设备准备:提前采购、验收建筑材料和设备,确保材料质量合格,设备性能稳定。
(3)施工人员准备:组织施工人员参加技术培训,提高施工技能和安全意识。
2. 施工工艺(1)地基基础施工:采用人工挖孔桩基础,桩径为600mm,桩长为15m。
(2)主体结构施工:采用钢筋混凝土框架结构,框架柱、梁、板均采用现浇施工。
(3)装饰装修施工:墙面采用涂料装饰,地面采用瓷砖铺设,天花采用石膏板吊顶。
(4)设备安装:电气、给排水、通风空调等设备安装按相关规范进行。
3. 施工顺序(1)地基基础施工:先进行桩基础施工,然后进行基础承台、基础梁、基础墙施工。
(2)主体结构施工:先进行框架柱、梁、板施工,然后进行填充墙、楼地面施工。
(3)装饰装修施工:先进行墙面、地面施工,然后进行天花、门窗、设备安装。
(4)室外工程:先进行场地平整,然后进行道路、绿化、排水等施工。
四、施工质量控制1. 严格按施工图纸和规范进行施工,确保工程质量。
第1篇一、工程概况本项目为某大学教学楼新建工程,位于学校东区,占地面积约10000平方米,总建筑面积约30000平方米。
教学楼主体为钢筋混凝土框架结构,建筑层数为地上6层,地下1层,建筑高度约25米。
教学楼内设有教室、实验室、办公室、会议室、图书馆、食堂等功能区域。
工程总投资约5000万元,计划工期为12个月。
二、施工组织设计原则1. 安全第一:确保施工过程中人员安全,严格遵守国家有关安全生产法律法规。
2. 质量为本:严格控制施工质量,确保工程质量达到设计要求。
3. 环保施工:采取有效措施,减少施工过程中对环境的影响。
4. 优化施工组织:合理安排施工进度,提高施工效率。
5. 经济合理:在保证工程质量、安全的前提下,降低工程成本。
三、施工组织机构1. 项目经理部:负责整个工程的组织、协调、指挥和监督工作。
2. 施工技术部:负责施工图纸会审、技术交底、施工方案编制等工作。
3. 施工现场管理部:负责施工现场的日常管理工作,包括施工人员、材料、设备的管理。
4. 质量安全部:负责工程质量、安全监督,确保施工过程中的质量、安全。
5. 材料设备部:负责材料、设备的采购、验收、保管和使用。
6. 综合办公室:负责工程档案、合同、结算等综合性工作。
四、施工进度计划1. 施工准备阶段(1个月):完成图纸会审、技术交底、施工方案编制、材料设备采购等工作。
2. 基础工程阶段(3个月):完成基础开挖、基础垫层、基础混凝土浇筑等工作。
3. 结构工程阶段(5个月):完成主体结构施工,包括梁、板、柱的浇筑及钢筋绑扎。
4. 装饰装修阶段(3个月):完成内外墙抹灰、地面、天花板的施工,以及门窗、水电安装。
5. 竣工验收阶段(1个月):完成工程验收、结算、交付使用等工作。
五、施工措施1. 安全措施:建立健全安全管理制度,加强施工现场安全检查,确保施工安全。
2. 质量措施:严格执行国家有关质量标准,加强施工过程控制,确保工程质量。
3. 环保措施:采取有效措施,减少施工过程中对环境的影响,如:施工现场洒水降尘、合理设置施工垃圾堆放点等。
学校教学楼主体结构工程施工方案1.1 主体工程结构概况1)、结构类型及结构层数:本工程为框架结构,最高五层。
2)、砼工程概况:本项目工程主体结构各部位砼强度等级:垫屋为C15,其余基础、柱、梁、板均为C30。
3)、砼质量要求:设计使用年限为50年的结构混凝土。
4)、钢筋:5、本工程主体结构层高:一~五层均为3.60m。
1.2 主体结构主要施工工序流程主要施工工序流程:墙柱竖向钢筋矫正-→外脚手架搭设-→墙柱钢筋施工操作架搭设-→墙柱钢筋安装→墙柱钢筋验收-→梁板模板支撑架搭设-→梁板模板安装-→梁板模板检查验收-→墙柱浇灌砼-→梁钢筋安装-→楼板板底筋绑扎-→水电预留预埋安装-→板负筋绑扎-→梁板钢筋检查验收-→梁板浇灌砼-→砼养护。
1.3 主体结构各分项工程的施工方法及措施1.3.1、钢筋工程1)、框架柱、梁、板钢筋的放样下料:1.1)、楼层柱纵筋的放样下料要根据本层各部位的层高高度而进行,为了减少钢筋的接头及提高钢筋原材的利用,尽量减少纵筋接头。
柱纵筋均采用电渣压力焊焊接;柱纵筋接头位置错开的范围严格按《砼结构工程施工质量验收规范》50204-2002(2011版)及11G101-1砼结构平法图集要求的三个值当中按最大值取用;屋面框架柱的边柱顶及角柱顶纵筋构造必须按11G101-1平法图集的59页,中柱顶纵筋构造按60页A、B大样要求进行下料制安;柱箍筋加密区按61页要求进行安装。
1.2)、框架梁纵筋的放样下料必须按《砼结构工程施工验收规范》50204-2002要求错开接头位置及配置接头率且不得大于50﹪,尽量减少梁十字交叉处与柱核心区的钢板现象;楼层框架梁纵筋构造按11G101-1平法图集的79页,屋面框架梁纵筋构造按80页要求进行下料制安。
1.3)、柱箍筋及单肢箍的放样下料:柱箍筋的外圈箍筋外皮至结构边统一按20㎜计算,135°弯钩的直段长不小于10d;4肢及4肢以上箍筋的复合箍按1、2、3#纵筋的配筋根数均分间距照箍筋肢数等分,最小复合箍内不少于3根纵筋的设置,135°弯钩的直段长不小于10d;单肢箍筋按外圈箍的纵向及横向尺寸加上135°弯钩的直段长不小于10d总长度进行放样下料配置。
五层框架结构教学楼施工组织设计一、项目背景和概况二、项目管理组织架构为了高效地组织施工工作,确保项目顺利进行,本项目设立了以下管理组织架构:1.项目经理:负责全面管理和协调项目的进行,包括初步设计、施工准备、施工阶段等。
3.施工管理:负责具体的施工工作,包括进度安排、人力资源管理、材料管理等。
三、施工方法与工期安排1.施工方法:本项目采用钢筋混凝土框架结构,施工主要包括地基处理、框架搭设、主体结构施工、装饰装修等。
2.工期安排:根据项目进度计划,本项目的工期为18个月。
具体的工期安排如下:-第一阶段(1~3个月):地基处理和地下水处理。
-第二阶段(4~5个月):框架搭设和主体结构施工。
-第三阶段(6~8个月):装饰装修、设备安装。
-第四阶段(9~11个月):室内装修、设备调试。
-第五阶段(12~18个月):竣工验收、交付使用。
四、人力资源和材料管理1.人力资源:根据施工工期安排和任务分工,本项目将组建一个稳定的施工团队,包括项目经理、技术负责人、施工管理人员、安全负责人、施工工人等。
通过人员培训和管理,确保施工工作的高效进行。
2.材料管理:本项目将根据施工计划和设计要求,提前进行材料的采购和储备,确保施工过程中的材料供应充足。
同时,通过材料质量把关和进场检验,确保施工材料的质量符合标准。
五、施工安全与质量控制1.施工安全:本项目将制定详细的施工安全管理方案,明确施工现场的安全责任和安全措施。
同时,通过定期的安全培训和巡查,提高施工人员的安全意识,确保施工过程中的安全。
2.质量控制:本项目将建立完善的质量管理体系,从材料采购到施工过程中的验收,严格把关质量,确保施工质量符合设计要求。
同时,配备专业的质量监督人员,进行定期检查和抽样检测,保证施工质量。
六、环境保护和卫生措施1.环境保护:本项目将采取措施减少对周围环境的污染,合理利用和处置各类废弃物。
2.卫生措施:本项目将按照相关卫生标准,对施工现场进行卫生保洁,确保施工现场的清洁和整洁。

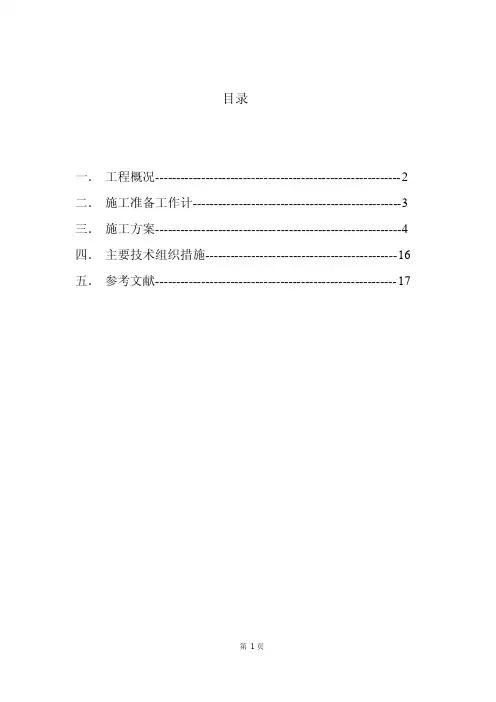

目录一.工程概况-----------------------------------------------------------2 二.施工准备工作计--------------------------------------------------3 三.施工方案-----------------------------------------------------------4 四.主要技术组织措施----------------------------------------------16 五.参考文献----------------------------------------------------------17一.工程概况1.建筑概况和结构概况位于西安市东郊某学校五层教学楼,为砖混结构,外型造型简洁大方、轮廓分明,建筑的样式和装饰与周围建筑极为协调。
该建筑主要是为教学活动提供活动场所。
一层单层建筑面积为945㎡、二~五层单层建筑面积为979㎡。
层高为3.6m。
墙为烧结普通砖、烧结多孔砖,外墙采用贴面砖(颜色见任务书立面图),内墙粉饰采用水泥砂浆和瓷砖(用于卫生间)。
地面大部分采用细石砼地面,楼面大部分采用水泥砂浆楼面,卫生间地面采用防滑地砖,墙面为瓷砖墙面。
踢脚同地、楼面。
顶棚大部分采用水泥砂浆,台阶采用铺地砖台阶,散水为细石混凝土散水,防潮层为防水砂浆防潮层。
建筑概况和结构概况见表1和表2。
表1•建筑概况一览表表2•结构概况一览表2.自然条件和技术物资供应条件2.1地质水文资料水文地质条件:该工程地址地形平坦,土质为亚粘土,最高地下水位在室外地坪下5.0m。
2.2 施工条件前期准备工作已经具备开工条件,主要表现为:道路、水源、电源都已经接通到施工现场,场地已腾空,初步整平。
二.施工准备工作计划1.技术准备:绘用图纸,编制施工组织设计,填方交底,施工技术交底,原材料试验、检验砼、砂配合比试验及试块制作送检,收集工程所用规范、标准、图集等,仪器设备送检、采购,工程测量控制网建立及工程验线,编制安全施工方案,安全技术交底,四新技术的采用,冬雨季施工技术措施,编制施工图预算,原材料、构配件采购订货,机械设备采购、租赁。
一、工程概况本项目为某学校教学楼主体工程,总建筑面积为15000平方米,建筑层数为6层,其中地上5层,地下1层。
教学楼主体结构采用钢筋混凝土框架结构,基础形式为独立基础,抗震设防等级为6度。
二、施工组织1. 施工队伍本项目由具有丰富施工经验的施工队伍承担,施工队伍人员配备齐全,具备较强的施工能力。
2. 施工进度根据工程实际情况,制定合理的施工进度计划,确保工程按期完成。
三、施工工艺及质量控制1. 施工工艺(1)土方开挖:采用机械开挖,人工配合,确保土方开挖质量。
(2)基础施工:采用独立基础,基础混凝土采用C30,采用商品混凝土,确保混凝土质量。
(3)主体结构施工:采用钢筋混凝土框架结构,柱、梁、板采用C30混凝土,钢筋采用HRB400级,确保主体结构质量。
(4)屋面施工:采用防水卷材防水,确保屋面防水质量。
2. 质量控制(1)原材料质量控制:严格控制原材料质量,确保原材料符合设计要求。
(2)施工过程质量控制:严格执行施工规范,确保施工过程质量。
(3)隐蔽工程验收:隐蔽工程完成后,及时进行验收,确保隐蔽工程质量。
四、施工安全及环境保护1. 施工安全(1)加强施工现场安全管理,严格执行安全生产责任制。
(2)加强施工现场安全教育,提高施工人员安全意识。
(3)定期进行安全检查,及时发现并整改安全隐患。
2. 环境保护(1)加强施工现场环境保护,严格执行环境保护法规。
(2)合理规划施工现场,减少对周边环境的影响。
(3)加强施工现场废弃物管理,确保废弃物得到妥善处理。
五、施工计划及进度安排1. 施工计划(1)土方开挖:预计工期为30天。
(2)基础施工:预计工期为45天。
(3)主体结构施工:预计工期为120天。
(4)屋面施工:预计工期为30天。
(5)装饰装修:预计工期为60天。
2. 进度安排(1)土方开挖:第1-30天。
(2)基础施工:第31-75天。
(3)主体结构施工:第76-195天。
(4)屋面施工:第196-225天。
某中学五层教学楼施工组织设计一、工程概况1、施工概况本工程为广西南宁市某中学的五层教学楼。
采用现浇柱,现浇楼盖及屋盖的混凝土框架结构。
1.1 层高及建筑面积:整体五层,中间主体顶高21.3m,层高5.7m,中间两侧的顶高为19.2m,层高为4.8m,局部为四层,顶高14.4m,1、2、3、4层层高为3.6m。
总建筑面积4165m2。
1.2 绝对标高:±0.00相当于绝对标高425.044。
1.3 结构方案:本工程为现浇框架结构,梁、板、柱等均为现浇。
墙体为非承重墙,外墙、内墙均为200mm,外墙采用普通粘土砖墙,内墙为大孔空心砖墙。
均采用C20混凝土;地基基础为柱下独立基础,长宽均为1300mm。
1.4 楼地面:100mm的钢筋混凝土板,20mm厚的水泥砂浆找平层以及板底抹灰及刷白。
1.5 顶棚及墙面:顶棚为素水泥砂浆一道,12厚水泥砂浆底,贴白色塑料壁纸。
内墙为18厚混合砂浆底,贴白色塑料两层。
1.6 外墙面:12厚1:3水泥砂浆底,8厚1:2.5水泥砂浆面。
2、施工工期基础工程由甲方自己完成。
施工单位由0.00开始,总工期为5个月。
从2012年3月1日至同年8月30竣工。
3、施工条件3.1 地质及环境条件由勘测报告,土质较好,50cm土以下为亚粘土,宜采用天然地基,天然地基承载力为250kpa。
3.2 气象条件风玫瑰图:夏季盛吹东及东南风,冬秋季节东北风;温度:最热平均29℃,最冷月平均气温13.5℃;雨量:年平均降雨量为1255.1mm;地下水:无侵蚀性,在地面一下8米3.3 施工技术经济条件本工程由广西南宁市某建筑公司承担,该公司分派一个施工队负责。
施工队有瓦工和抹灰工80人,木工24人,钢筋工15人,混凝土工40人,机械工8人,安装工12人,油漆工15人,共194人。
根据需要可招收部分民工协助工作。
施工用的水、电均从厂区取得。
建筑材料及构件均可用汽车运入工地。
临建工程中除搅拌棚,木工硼,材料库等需设置外,办公及其它生活用房均可利用已有的建筑楼。
第1篇一、项目背景随着我国教育事业的发展,各地学校对教学设施的需求日益增长。
为了满足学校的教学需求,提高教育教学质量,我校决定建设一座新的教学楼。
本教学楼将采用现代化的教学设施,为师生提供舒适、便捷的学习环境。
为确保工程顺利进行,特制定本施工方案。
二、工程概况1. 项目名称:XX学校教学楼建设工程2. 建设地点:XX学校校内3. 建设规模:地上五层,地下两层,总建筑面积约15000平方米4. 结构形式:框架结构5. 工程总投资:约5000万元6. 施工周期:12个月三、施工组织机构1. 成立施工指挥部,由项目负责人担任指挥长,下设施工、技术、质量、安全、材料、后勤等职能部门。
2. 各部门职责:- 施工部门:负责施工进度、施工方案、施工组织等工作。
- 技术部门:负责施工图纸、施工技术、施工工艺等工作。
- 质量部门:负责工程质量、施工验收等工作。
- 安全部门:负责施工现场安全、安全生产等工作。
- 材料部门:负责材料采购、运输、保管等工作。
- 后勤部门:负责施工现场后勤保障、生活服务等工作。
四、施工方案1. 施工准备(1)组织施工人员进场,进行技术培训和安全教育。
(2)对施工现场进行清理,确保施工环境整洁。
(3)对施工设备进行检查、调试,确保设备正常运行。
(4)对施工材料进行验收,确保材料质量符合要求。
2. 施工顺序(1)基础施工1)基础开挖:根据设计图纸要求,进行基础开挖,确保基础尺寸准确。
2)基础垫层:对基础垫层进行铺设,确保平整、密实。
3)基础钢筋绑扎:按照设计要求,进行基础钢筋绑扎,确保钢筋间距、保护层厚度等符合规范。
4)混凝土浇筑:按照施工规范,进行混凝土浇筑,确保混凝土强度、密实度等符合要求。
(2)主体结构施工1)主体结构钢筋绑扎:按照设计要求,进行主体结构钢筋绑扎,确保钢筋间距、保护层厚度等符合规范。
2)主体结构模板安装:根据施工图纸,进行主体结构模板安装,确保模板平整、牢固。
3)混凝土浇筑:按照施工规范,进行混凝土浇筑,确保混凝土强度、密实度等符合要求。

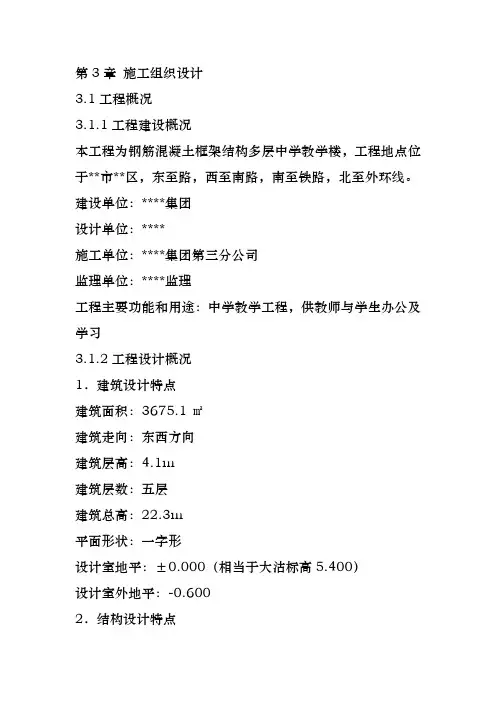

第3章施工组织设计3.1工程概况3.1.1工程建设概况本工程为钢筋混凝土框架结构多层中学教学楼,工程地点位于**市**区,东至路,西至南路,南至铁路,北至外环线。
建设单位:****集团设计单位:****施工单位:****集团第三分公司监理单位:****监理工程主要功能和用途:中学教学工程,供教师与学生办公及学习3.1.2工程设计概况1.建筑设计特点建筑面积:3675.1㎡建筑走向:东西方向建筑层高:4.1m建筑层数:五层建筑总高:22.3m平面形状:一字形设计室地平:±0.000(相当于大沽标高5.400)设计室外地平:-0.6002.结构设计特点主体结构类型:钢筋混凝土框架结构(墙体采用加气混凝土砌块)基础形式:桩—承台基础(混凝土钻孔灌注桩),埋深-2.200m抗震等级:三级抗震构造:二级混凝土等级:C30钢筋等级:HPB235,HRB3353.主要工程做法填充墙:外墙均采用250厚加气混凝土砌块。
墙均采用200厚加气混凝土砌块。
屋面:保温采用挤塑聚苯保温板,水泥砂浆找平后SBS 改性沥青防水卷材二道,刷绿色着色剂涂料保护层。
楼面做法:楼梯间、走道、教室采用水泥石子磨光地面。
卫生间采用防滑地砖地面。
墙面装饰:楼梯间、走道、教室水泥石灰砂浆抹灰后刷白色乳胶漆,墙裙水泥砂浆抹面压光后刷无光油漆。
卫生间为水泥石灰砂浆抹灰后粘贴釉面砖墙面。
顶棚装饰:大部分采用水泥石灰砂浆抹灰后刷乳胶漆顶棚,走道采用轻钢龙骨纸面石膏板钢丝网吊顶,卫生间采用木龙骨塑料条形扣板吊顶。
外墙装饰:用挤塑板保温,外用胶粘标准网,刷两遍外檐涂料,并有玻璃幕墙装饰。
3.1.3施工条件1.工期要求开工日期2008年3月1日,竣工日期2008年12月5日,总工期280天。
2.场地情况(1)施工用地现场已经达到“三通一平”标准,本工程地基场地类别为Ⅱ类,属非液化场地,水平地表影响系数最大值为0.12,场地特征周期为0.45s,场地标准冻土深度为0.6m,地下水稳定水位埋深1.8m左右,标高在大沽高程3.6左右,地下水对混凝土及混凝土中的钢筋均无腐蚀性,场外道路为外环线,运输方便,场地现有市政水源和工程增容315KV 电源,故施工用水、用电便利。
学校五层框架结构综合教学楼施工组织设计目录第一章编制说明及编制依据 (5)第一节编制说明 (5)第二节编制依据 (5)第二章工程概况及工程特点 (7)第一节地理位置及环境 (7)第二节工程概况 (7)第三节工程特点 (9)第三章施工组织机构 (11)第一节施工组织机构的建立 (11)第二节施工组织机构框图 (11)第三节施工组织机构的启动与高效 (12)第四节施工组织机构高效运作保障措施 (13)第四章施工部署 (15)第一节指导方针 (15)第二节组织部署 (15)第三节建立质量、安全保证体系及质量检验系统 (15)第四节质量及工期目标 (18)第五节先进工艺及新技术措施 (19)第六节主要技术经济指标 (19)第七节劳动力配备 (21)第八节主要周转材料需要计划 (22)第九节主要机具使用计划 (23)第十节材料、机具、设备供应的应急措施 (25)第五章施工协调管理 (26)第一节与的工作协调 (26)第二节与监理工程师工作的协调 (26)第六章项目总承包管理和施工现场管理制度 (28)第一节项目总承包管理 (28)第二节施工现场管理制度 (29)第七章施工顺序及进度安排计划 (31)第八章施工总平面布置 (32)第一节说明 (32)第二节施工现场临时道路 (32)第三节施工临时给排水 (32)第四节施工用电 (34)第五节垂直运输机械的布置 (34)第六节生产临时设施的布置 (35)第九章施工测量放线 (36)第一节说明 (36)第二节施工测量的控制 (36)第三节施工中应注意的问题 (37)第十章土方开挖及基础机构施工 (39)第一节降水方案 (39)第二节柱下独立基础施工方法 (39)第十一章主体结构施工 (41)第一节施工段的划分 (41)第二节施工工艺流程框图 (41)第三节施工缝的留设 (41)第四节模板工程 (42)第五节钢筋工程 (44)第六节砼工程 (47)第七节架子工程 (48)第十二章砌体机构施工 (49)第一节工艺流程 (49)第二节施工要点与结构柱措施 (49)第三节屋面工程施工 (50)第十三章装饰装修工程施工 (61)第一节天棚抹灰施工 (61)第二节外墙面抹灰 (61)第三节外墙面砖施工 (62)第四节墙瓷砖施工 (64)第五节塑钢门窗安装 (64)第十四章重点部位的施工方法及措施 (67)第一节地砖(花岗石)地面的施工 (67)第二节卫生间施工 (73)第三节外墙面砖施工 (74)第十五章保证质量优良的措施 (82)第一节建立质量管理机构 (82)第二节工程质量保证体系 (82)第三节技术保证措施 (82)第四节原材料质量保证措施 (85)第五节计量保证措施 (86)第六节主体阶段质量控制措施 (86)第十六章保证施工工期的措施 (92)第一节组织管理措施 (92)第二节新技术应用措施 (92)第三节机械设备的配置措施 (92)第四节施工组织技术措施 (93)第十七章安全施工 (94)第一节安全施工的具体措施 (94)第十八章文明施工 (97)第十九章冬雨季施工和成品保护措施 (100)第一节冬雨季施工总则 (100)第二节雨季施工措施 (100)第三节成品保护措施 (100)第二十章土建与安装施工配合措施 (102)第二十一章现场施工平面图 (105)第二十二章施工进度计划表 (105)第一章编制说明及编制依据第一节编制说明1.本投标施工组织设计严格按照工程招标围和招标文件对施工组织设计的要求进行编制。
五层框架结构教学楼施工组织设计1、编制依据1、栾川县教育局提供栾川县第一高级中学新校区二期建设工程的招标文件。
2、栾川县教育局提供栾川县第一高级中学新校区二期建设工程图纸。
3、《工程测量规范》GB50026—20074、《建筑结构可靠度设计统一标准》(GB50068-2001)5、《建筑结构荷载规范》(GB50009-2001)(2006年板)6、《建筑抗震设计规范》(GB50011-2001)7、《建筑地基基础设计规范》(GB50007-2002)8、《混凝土结构设计规范》(GB50010-2002)9、《建筑地基基础工程施工质量验收规范》(GB50202-2002)10、《混凝土结构工程施工质量验收规范》(GB50204-2002)11、《冷轧带肋钢筋混凝土结构技术规程》JGJ95—200312、《混凝土泵送施工技术规程》JGJ/T10—9513、《钢筋焊接及验收规程》JGJ18—200314、《钢筋机械连接通用技术规程》JGJ107—200315、《混凝土强度检验评定标准》GBJ107—8716、《混凝土质量控制标准》GB50164—9217、《建筑工程施工质量验收统一标准》GB50300—200118、《建筑工程施工质量评价标准》GB/T50375—200619、《建筑地基基础工程施工质量验收规范》GB50202—200220、《混凝土结构工程施工质量验收规范》GB50204—200221、《砌体工程施工质量验收规范》GB50203—200222、《建筑地面工程施工质量验收规范》GB50209—200223、《屋面工程质量验收规范》(GB50207-2002)24、我公司《质量管理手册》及质量体系程序文件。
2、工程概述2.1、设计概况栾川县第一高级中学新校区二标段建设工程位于新校区内,本工程总建筑面积为2958m2,层数五次,建筑高度约17m左右。
基础采用钢筋混凝土独立基础,结构形式为框架结构。
以五层教学楼为例写框架结构的大致施工流程下载提示:该文档是本店铺精心编制而成的,希望大家下载后,能够帮助大家解决实际问题。
文档下载后可定制修改,请根据实际需要进行调整和使用,谢谢!本店铺为大家提供各种类型的实用资料,如教育随笔、日记赏析、句子摘抄、古诗大全、经典美文、话题作文、工作总结、词语解析、文案摘录、其他资料等等,想了解不同资料格式和写法,敬请关注!Download tips: This document is carefully compiled by this editor. I hope that after you download it, it can help you solve practical problems. The document can be customized and modified after downloading, please adjust and use it according to actual needs, thank you! In addition, this shop provides you with various types of practical materials, such as educational essays, diary appreciation, sentence excerpts, ancient poems, classic articles, topic composition, work summary, word parsing, copy excerpts, other materials and so on, want to know different data formats and writing methods, please pay attention!五层教学楼施工流程详解引言在现代教育建设中,教学楼是学校的核心建筑之一,承载着教学、学术交流和学生生活等多重功能。
第3章施工组织设计3.1工程概况3.1.1工程建立概况本工程为钢筋混凝土框架构造多层中学教学楼,工程地点位于**市**区,东至路,西至南路,南至铁路,北至外环线。
建立单位:****集团设计单位:****施工单位:****集团第三分公司监理单位:****监理工程主要功能和用途:中学教学工程,供教师与学生办公及学习3.1.2工程设计概况1.建筑设计特点建筑面积:3675.1㎡建筑走向:东西方向建筑层高:4.1m建筑层数:五层建筑总高:22.3m平面形状:一字形设计室地平:±0.000〔相当于大沽标高5.400〕设计室外地平:-0.6002.构造设计特点主体构造类型:钢筋混凝土框架构造〔墙体采用加气混凝土砌块〕根底形式:桩—承台根底〔混凝土钻孔灌注桩〕,埋深-2.200m抗震等级:三级抗震构造:二级混凝土等级:C30钢筋等级:HPB235,HRB3353.主要工程做法填充墙:外墙均采用250厚加气混凝土砌块。
墙均采用200厚加气混凝土砌块。
屋面:保温采用挤塑聚苯保温板,水泥砂浆找平后SBS改性沥青防水卷材二道,刷绿色着色剂涂料保护层。
楼面做法:楼梯间、走道、教室采用水泥石子磨光地面。
卫生间采用防滑地砖地面。
墙面装饰:楼梯间、走道、教室水泥石灰砂浆抹灰后刷白色乳胶漆,墙裙水泥砂浆抹面压光后刷无光油漆。
卫生间为水泥石灰砂浆抹灰后粘贴釉面砖墙面。
顶棚装饰:大局部采用水泥石灰砂浆抹灰后刷乳胶漆顶棚,走道采用轻钢龙骨纸面石膏板钢丝网吊顶,卫生间采用木龙骨塑料条形扣板吊顶。
外墙装饰:用挤塑板保温,外用胶粘标准网,刷两遍外檐涂料,并有玻璃幕墙装饰。
3.1.3施工条件1.工期要求开工日期 2008年3月1日,竣工日期 2008年12月5日,总工期280天。
2.场地情况〔1〕施工用地现场已经到达"三通一平〞标准,本工程地基场地类别为Ⅱ类,属非液化场地,水平地表影响系数最大值为0.12,场地特征周期为0.45s,场地标准冻土深度为0.6m,地下水稳定水位埋深1.8m左右,标高在大沽高程3.6左右,地下水对混凝土及混凝土中的钢筋均无腐蚀性,场外道路为外环线,运输方便,场地现有市政水源和工程增容315KV电源,故施工用水、用电便利。
高等教育自学考试毕业设计说明书某中学教学综合楼施工组织设计方案办学单位:华南理工大学公开学院专业年级:建筑工程2013届本科学生:(010*********)指导教师:(副教授)提交日期:2013 年 8月 20 日中文摘要施工组织设计是建筑施工组织的核心和灵魂,是对工程建设项目全过程的构思设想和具体安排,用来指导施工项目全过程各项活动的技术、经济和组织的综合性文件。
本施工组织设计是针对某建筑工程设计方案的纲领性文件。
编制时对项目管理机构设置、施工总体部署、施工准备、主要分部分项工程施工方法、工程质量保证措施、安全及文明施工措施、施工现场管理措施等诸多因素尽可能充分考虑,突出科学性、适用性及针对性,是确保优质、低耗、安全、文明、高速完成全部施工任务的重要经济技术文件。
本设计主要包括以下内容:工程施工组织设计书、施工平面布置图。
为确保工期、质量及安全、文明工地,节约成本等条件,编制出针对性的施工组织设计,每个分部分项工程的特点、结构特征、施工难易程度工期和质量要求,编制出切实可行的施工方案。
以指导施工顺利地完成本工程项目的建设,控制工程成本,创建优质工程。
关键词工程概况平面布置及管理施工进度计划施工方案AbstractConstruction organization design is the core and soul of the construction organization, is for the whole process of engineering construction projects conceived ideas and specific arrangement, used to guide the construction project entire process each activity the technology, economy and organization of comprehensive files.The construction organization design is the programmatic document of design scheme for Construction engineering. When compiling the project management organization setup, construction overall arrangement, construction preparation, main division of the sectional works construction method, engineering quality assurance measures, safety and civilized construction measures, construction site management measures such as many factors as possible full consideration, outstanding scientific, applicability and practicality, is to ensure that high quality, low consumption, safety, civilization, high-speed finish all the task of construction important economic and technical documents.This design mainly includes the following content: engineering construction organization design, construction layout. In order to ensure the construction period, quality and safety, civilized construction, cost saving etc, formulate specific the construction organization design, each division of the sectional works characteristics, structure characteristics, the degree of construction period and quality requirements, develop the feasible construction scheme. To guide the construction successfully complete the construction of the project and control project costs, create high-quality project.Key Words Project summary、layout and management、construction schedule、construction plan目录中文摘要 (I)Abstract (II)1编制依据及说明 (1)1.1编制说明 (1)1.2编制依据 (1)1.3编制说明 (1)2工程概况 (3)2.1建筑设计 (3)2.2水电设计概况 (4)2.3结构设计 (4)2.4工程特点 (5)3施工总平面布置及说明 (6)3.1现场暂设工程如下表所示 (6)3.2施工总平面图布置说明 (6)3.3材料的堆放 (6)3.4施工总平面布置图(见图纸) (6)4施工准备 (7)4.1三通一平 (7)4.2技术准备 (8)4.3施工现场准备 (8)5施工布置 (9)5.1施工区段划分 (9)5.2工期安排 (10)5.3质量目标 (10)5.4施工组织 (10)5.5施工顺序 (11)5.6工艺流程 (11)5.7先进工艺及新技术措施布置 (14)6主要工程项目的施工程序和施工方法 (14)6.1施工测量 (14)6.2人工挖孔桩施工 (15)6.3钢筋混凝土结构工程施工 (15)6.4砌筑工程 (17)6.5装饰装修工程 (17)6.6水电安装工程 (20)7工程施工计划及说明 (22)7.1工程施工计划及说明 (22)7.2主要施工机械设备需要计划 (23)7.3节约计划 (23)8工程质量目标及保证措施 (24)8.1工程质量目标 (24)8.2工程质量保证措施 (24)9施工技术及安全保证措施 (29)9.1施工组织管理措施 (29)9.2施工组织技术措施 (30)9.3新技术应用措施 (30)9.4机械设备的配置措施 (30)9.5安全保证措施 (30)10现场文明施工管理 (31)11环境保护措施 (33)12雨期施工措施 (34)13冬季施工措施 (35)14成品保护措施 (36)15消防、保卫工作措施 (37)16工程质量保证维修 (38)附录施工进度计划控制图 (40)参考文献 (41)致谢 (42)1编制依据及说明1.1编制说明1.1.1严格遵守工程定额和合同规定的工程竣工及交付使用期限。
第3章施工组织设计3.1工程概况3.1.1工程建设概况本工程为钢筋混凝土框架结构多层中学教学楼,工程地点位于**市**区,东至河北路,西至广东南路,南至铁路,北至外环线.建设单位:****集团设计单位:****设计院施工单位:****集团第三分公司监理单位:****监理有限公司工程主要功能和用途:中学教学工程,供教师与学生办公及学习3。
1。
2工程设计概况1.建筑设计特点建筑面积:3675.1㎡建筑走向:东西方向建筑层高:4。
1m建筑层数:五层建筑总高:22。
3m平面形状:一字形设计室内地平:±0.000(相当于大沽标高5.400)设计室外地平:—0。
6002.结构设计特点主体结构类型:钢筋混凝土框架结构(墙体采用加气混凝土砌块)基础形式:桩—承台基础(混凝土钻孔灌注桩),埋深-2。
200m抗震等级:三级抗震构造:二级混凝土等级:C30钢筋等级:HPB235,HRB3353.主要工程做法填充墙:外墙均采用250厚加气混凝土砌块.内墙均采用200厚加气混凝土砌块。
屋面:保温采用挤塑聚苯保温板,水泥砂浆找平后SBS改性沥青防水卷材二道,刷绿色着色剂涂料保护层。
楼面做法:楼梯间、走道、教室采用水泥石子磨光地面。
卫生间采用防滑地砖地面.墙面装饰:楼梯间、走道、教室水泥石灰砂浆抹灰后刷白色乳胶漆,墙裙水泥砂浆抹面压光后刷无光油漆。
卫生间为水泥石灰砂浆抹灰后粘贴釉面砖墙面。
顶棚装饰:大部分采用水泥石灰砂浆抹灰后刷乳胶漆顶棚,走道采用轻钢龙骨纸面石膏板钢丝网吊顶,卫生间采用木龙骨塑料条形扣板吊顶.外墙装饰:用挤塑板保温,外用胶粘标准网,刷两遍外檐涂料,并有玻璃幕墙装饰.3。
1。
3施工条件1.工期要求开工日期2008年3月1日,竣工日期2008年12月5日,总工期280天。
2.场地情况(1)施工用地现场已经达到“三通一平”标准,本工程地基场地类别为Ⅱ类,属非液化场地,水平地表影响系数最大值为0.12,场地特征周期为0。
