架空输电线路投运前质量监督检查汇报--汇报材料
- 格式:docx
- 大小:226.84 KB
- 文档页数:17
输电线路和升压站受电前监检监理汇报材料输电线路和升压站受电前监检监理汇报材料应由本人根据自身实际情况书写,以下仅供参考,请您根据自身实际情况撰写。
输电线路和升压站受电前监检监理汇报材料一、工程概况本工程为输电线路和升压站受电前监检监理项目,旨在确保输电线路和升压站在受电前符合相关标准和规定,保证电力系统的安全稳定运行。
本项目包括对输电线路和升压站的设备、设施、安全等方面的检查和监测,以及对相关人员的培训和管理等工作。
二、监理工作概述在本项目中,我们采用了多种监理手段和方法,以确保项目的顺利实施。
具体包括:1. 制定详细的监理计划和方案,明确各阶段的工作重点和要求;2. 对输电线路和升压站的设备、设施进行全面的检查和监测,确保其符合相关标准和规定;3. 对相关人员进行培训和管理,提高其技能和素质;4. 制定应急预案和处理措施,应对可能出现的紧急情况;5. 及时汇报工作进展和发现的问题,与相关部门和人员进行沟通和协调。
三、监理工作实施情况在具体实施过程中,我们按照既定的监理计划和方案开展工作,取得了显著的成效。
具体包括:1. 对输电线路和升压站的设备、设施进行了全面的检查和监测,未发现任何安全隐患;2. 对相关人员进行培训和管理,提高了其技能和素质;3. 制定了应急预案和处理措施,应对可能出现的紧急情况;4. 及时汇报工作进展和发现的问题,与相关部门和人员进行沟通和协调。
四、存在的问题和改进措施在本项目中,我们也发现了一些问题和不足之处。
具体包括:1. 部分设备的维护保养不够及时,需要加强设备的日常维护和管理;2. 部分人员的技能水平还有待提高,需要加强培训和实践锻炼;3. 部分应急预案的针对性还不够强,需要进一步完善和优化。
为了解决这些问题,我们采取了以下改进措施:1. 加强设备的日常维护和管理,确保设备的正常运行和使用寿命;2. 加强培训和实践锻炼,提高相关人员的技能水平和工作能力;3. 进一步完善和优化应急预案,提高其针对性和实用性。

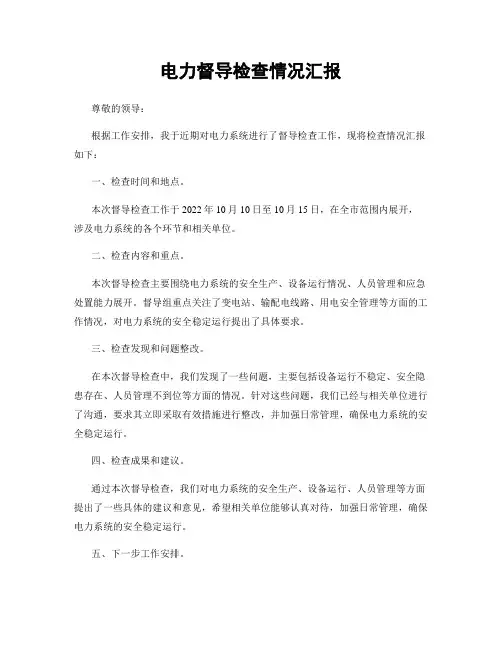

电力督导检查情况汇报
尊敬的领导:
根据工作安排,我于近期对电力系统进行了督导检查工作,现将检查情况汇报如下:
一、检查时间和地点。
本次督导检查工作于2022年10月10日至10月15日,在全市范围内展开,涉及电力系统的各个环节和相关单位。
二、检查内容和重点。
本次督导检查主要围绕电力系统的安全生产、设备运行情况、人员管理和应急处置能力展开。
督导组重点关注了变电站、输配电线路、用电安全管理等方面的工作情况,对电力系统的安全稳定运行提出了具体要求。
三、检查发现和问题整改。
在本次督导检查中,我们发现了一些问题,主要包括设备运行不稳定、安全隐患存在、人员管理不到位等方面的情况。
针对这些问题,我们已经与相关单位进行了沟通,要求其立即采取有效措施进行整改,并加强日常管理,确保电力系统的安全稳定运行。
四、检查成果和建议。
通过本次督导检查,我们对电力系统的安全生产、设备运行、人员管理等方面提出了一些具体的建议和意见,希望相关单位能够认真对待,加强日常管理,确保电力系统的安全稳定运行。
五、下一步工作安排。
为了进一步加强电力系统的安全生产管理,我们将继续加大督导检查力度,加
强对电力系统各个环节的监督和指导,确保电力系统的安全稳定运行。
六、结语。
电力系统是国民经济的重要基础,安全稳定运行对于社会的发展具有重要意义。
我们将一如既往地加强对电力系统的监督和管理工作,确保电力系统的安全稳定运行,为社会经济的发展提供可靠的电力保障。
此致。
敬礼。
(签名)。
日期,2022年10月20日。

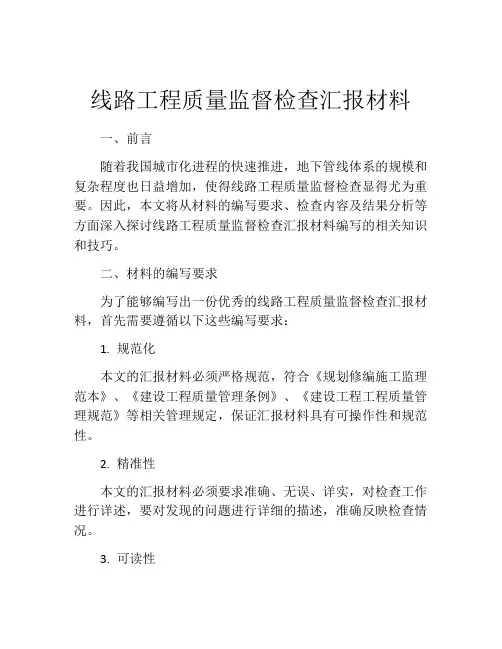

线路工程质量监督检查汇报材料一、前言随着我国城市化进程的快速推进,地下管线体系的规模和复杂程度也日益增加,使得线路工程质量监督检查显得尤为重要。
因此,本文将从材料的编写要求、检查内容及结果分析等方面深入探讨线路工程质量监督检查汇报材料编写的相关知识和技巧。
二、材料的编写要求为了能够编写出一份优秀的线路工程质量监督检查汇报材料,首先需要遵循以下这些编写要求:1. 规范化本文的汇报材料必须严格规范,符合《规划修编施工监理范本》、《建设工程质量管理条例》、《建设工程工程质量管理规范》等相关管理规定,保证汇报材料具有可操作性和规范性。
2. 精准性本文的汇报材料必须要求准确、无误、详实,对检查工作进行详述,要对发现的问题进行详细的描述,准确反映检查情况。
3. 可读性本文的汇报材料应具有良好的可读性,文笔流畅,词语简练明了,排版整齐,格式统一。
4. 全面性本文汇报材料应该全面地反映检查工作的情况,从质量管理,技术规范,施工现场,工程量计算和工程竣工验收等方面精准反映。
三、检查内容线路工程质量监督检查的对象是施工是否符合规定的技术标准和施工规程要求,检查内容包括:1. 材料的堆放、保护和使用情况。
2. 线路工程的标高控制、建筑物基础与地基处理、基础与地基回填、钢筋骨架及布置、预制构件的搭接、墙板的砌筑、梯形结构、泵送混凝土的施工、垫层和搭连接等施工方面的质量情况。
3. 设备安装质量情况,包括消防设施、电气设备、通风设备、暖通设备、供水与排水设备的安装及调试情况,以及电缆底座、中央空调、太阳能热水器、风能发电装置等设备的验收情况。
4. 检查质量验收记录和检查合格证的准确性,程序规范性的过程,以及做出的质量管理决策的合理性。
5. 回顾监理中监理工作的要点和方法,加强监理工作,检查监理企业的管理情况,并对监理工作提出改进方法和建议。
四、结果分析对于线路工程质量监督检查的结果进行分析对工作后续的重点调整和改进具有重要意义。
电力监督检查情况汇报
尊敬的领导:
我是XX电力公司的相关负责人,特向您汇报我公司最近的电力监督检查情况。
在过去的一段时间里,我公司一直高度重视电力监督检查工作,认真落实国家
相关政策法规,加强对电力生产、传输、供应环节的监督检查工作。
首先,我们加强了对电力生产环节的检查,严格执行电力生产许可证制度,确保生产设施的安全稳定运行。
同时,我们加强了对电力传输环节的监督,确保输电线路和变电设施的安全运行。
另外,我们还加强了对电力供应环节的检查,确保电力供应的稳定可靠。
在电力监督检查工作中,我们发现了一些问题。
首先,部分电力生产企业存在
安全隐患,需要及时整改。
其次,部分输电线路和变电设施存在老化和损坏现象,需要加强维护和更新。
最后,部分地区存在电力供应不稳定的情况,需要进一步加强调度管理。
针对上述问题,我公司已经制定了相关整改措施。
我们将加强对电力生产企业
的安全监督,督促其及时整改安全隐患。
同时,我们将加大对输电线路和变电设施的维护力度,确保设施的安全运行。
另外,我们将加强对电力供应的调度管理,确保电力供应的稳定可靠。
在今后的工作中,我公司将进一步加强电力监督检查工作,确保电力生产、传输、供应环节的安全稳定。
我们将继续落实国家相关政策法规,加强对电力生产、传输、供应环节的监督检查工作,确保电力行业的安全稳定发展。
以上就是我公司最近的电力监督检查情况汇报,请领导审阅。
如有不足之处,
还请领导批评指正。
感谢领导对我公司工作的关心和支持!
此致。
敬礼!。
110kV围屏站~砂迎站线路工程投运前质量监督检查设计单位汇报报告xx工程咨询设计有限公司工程设计证书编号: 111803-sy工程勘察证书编号: 111803-ky2010年06月合肥目录1 工程概况和技术特点 (1)2 设计指导思想、原则及目标 (1)3 设计质量控制措施 (3)4 技术供应和工代服务 (3)5 发生的重大设计变更和处理结果 (4)6 设计变更统计、原因分析及改进措施 (4)7 对工程质量和设计规定符合性评估 (4)8 遗留设计问题和处理计划 (6)9 经验教训和改进措施 (6)1 工程概况和技术特点1.1 工程概况本工程由220kV围屏站110kV构架起,至110kV砂迎站构架止,路径长度6.269公里,全线按双回路架设。
线路全线位于当涂县境内。
1.2 技术特点1.2.1 导、地线型号及其防振措施导线: LGJ-240/30钢芯铝绞线。
地线:一根为GJ-80钢绞线,另一根为16芯OPGW光纤复合架空地线。
1.2.2 主要设计气象条件全线按2510气象区进行设计,即设计最大风速为25m/s(30年一遇、离地10米基准高度),设计覆冰厚度为10mm(地线取15mm)。
1.2.3 导、地线绝缘配置经查阅《安徽电网污区分布图(2007年版)》,全线均属2.8cm/kV污区。
导线悬垂与耐张绝缘子串按2.8cm/kV污秽等级进行配置,本工程导线悬垂串采用7吨级合成绝缘子单联或双联成串,一般耐张串采用7吨级普通玻璃绝缘子双联成串,跳线串采用7吨级双伞瓷质绝缘子单联成串,构架侧耐张串绝缘子采用7吨级双伞瓷质绝缘子单联成串。
地线按不绝缘进行设计。
1.2.4 杆塔型式及其数量全线新立角钢铁塔共20基,其中直线塔14基,占总数的70 %,耐张塔6基,占总数的30 %。
1.2.6 基础型式及其数量根据实际地形、地质情况,全线2基铁塔全部采用钢筋混凝土板式基础,18基铁塔采用现浇台阶基础基础。
2 设计指导思想、原则及目标2.1 设计指导思想(1)以建设“一强三优”现代电网作为指导思想,推广采用国家电网公司典型设计,典型造价及设备典型规范,促进标准化建设。
220千伏送出线路工程施工单位质量监督工作汇报(投运前阶段)XXXX有限公司2023年10月19日施工项目部质量监督工作汇报一、施工范围和主要工程量(一)施工范围基础施工、铁塔组立、导线架设、电缆敷设等。
(二)主要工程量:本工程起于 220kV 金威变,止于鱼台华电光伏升压站。
本工程线路总长8.73km;其中新建架空线路 8.582km(单回架空 8.46km、双回架空单侧挂线0.122km),采用 2×400mm²截面导线;新建单回电缆线路全长 0.148km,采用 ZC-YJLW03-127/220-1*1600mm²电缆。
本工程导线采用2×JL/G1A-400/35 钢芯铝绞线,电缆采用ZC-YJLW03-127/220-1*1600mm²电缆。
地线采用两根OPGW-150(48芯)复合光缆。
本工程新建杆塔共 29 基自立式角钢塔。
其中单回直线塔17基、双回耐张塔3基,单回耐张塔9基。
二、质量管理体系及其运行效果(一)质量管理体系1.质量管理组织机构2.主要管理人员及工作职责 序号 姓名 职务 负责项目 主要工作职责1 XXX 项目经理 施工第一责任人 负责整体协调本部门负责的所有施工中问题2 XXX 项目总工 技术、质量总负责 组织技术方案编审,对质量技术全面负责3 XXX 安全员 安全负责人 负责安全检查工作4 XXX 专职质检员 质量负责人 负责质量检查工作5XXX技术员技术负责人编写施工方案讨论、组织技术交底(二)运行效果质量管理组织机构配置齐全,质量管理体系运行有效,质量培训、质量检查等有序开展,工程质量可控、在控、能控。
项目安全员XX项目质检员XX项目技术员XX项目经理XX项目总工XX施工一队XX施工二队XX三、施工质量目标(1)全面应用通用设计、通用设备、通用造价、标准工艺。
(2)工程质量达到国家、行业和公司标准、规范以及设计要求,实现“零缺陷”投运。
XXX220kV线路工程投运前质量监检监理工作汇报电力建设监理有限公司尊敬的质量监督中心站的领导、各位专家:XXX220kV线路工程于2010年6月15日正式开工,经过所有参建单位和参建员工的共同努力,于2011年6月22日顺利完工。
现将本工程的监理工作总结如下:一、工程概况:220千伏XXX送电线路工程,起始于220kV XXX电站,途经XXX. XXX、XXX等乡镇,迄于拟建的220kV XXX变电站,线路亘长56.314公里,双回路。
1、导、地线型号:导线型号为LGJ-400/35型钢芯铝绞线,每相二根;双地线,均采用OPGW光缆兼作避雷线。
2、铁塔及基础:线路铁塔全部采用自立式铁塔,共计135基,其中直线塔108基,转角耐张塔25基,终端塔2基。
具体型式共8种:SJC424、SJC423、SJC422、SJC421、SZC424、SZC423、SZC422、SZC421。
基础型式为台阶式基础、掏挖式基础,基础型式共65种,其中直线塔基础型式31种,转角塔基础型式34种。
3、接地型式:全线逐基铁塔接地,接地型式2种:B10S、TJ20。
4、交叉跨越(1)公路5处(省级公路1处)(2)66kV送电线路11处(3)10kV电力线27处(4)弱电线路19处(5)拟建线路4处(6)河流一处5、全线地形为:56%为黄土丘陵区,39%沙丘陵区,5%为河谷及河流一级阶地,线路经过主要河流为热水汤河。
6、全钱铁塔采用水平特殊接地,加设接地模板,达到设计要求为止。
7、基础混凝土强度采用C20。
二、工程建设目标1、质量目标:达标创优深入贯彻落实《国家电网输变电工程达标投产考核办法》(2005版)和《国家电网输变电工程优质工程评选办法》(2008版)的具体要求,保证贯彻和顺利实施工程主要设计技术原则,满足国家施工验收规范和质量评定规程优良级标准的要求,确保工程实现零缺陷移交、达标投产,创国家电网公司优质工程。
2、安全目标:坚决贯彻执行《国家电网公司电力建设安全健康环境管理工作规定》(国网公司2008年1月版本)、内蒙古东部电力有限公司的安全管理相关规定,认真履行建设单位、设计单位、施工单位、监理单位等参建各方的安全职责,要求参建各方做到事前预控周密、过程控制严格,以实现施工安全的可控、能控、在控。

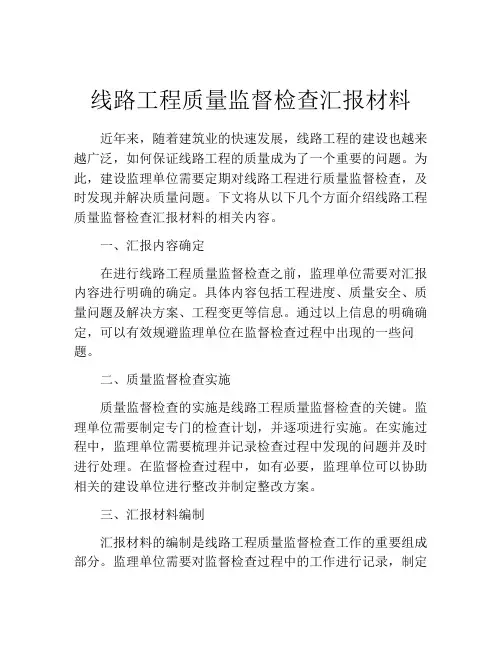

线路工程质量监督检查汇报材料近年来,随着建筑业的快速发展,线路工程的建设也越来越广泛,如何保证线路工程的质量成为了一个重要的问题。
为此,建设监理单位需要定期对线路工程进行质量监督检查,及时发现并解决质量问题。
下文将从以下几个方面介绍线路工程质量监督检查汇报材料的相关内容。
一、汇报内容确定在进行线路工程质量监督检查之前,监理单位需要对汇报内容进行明确的确定。
具体内容包括工程进度、质量安全、质量问题及解决方案、工程变更等信息。
通过以上信息的明确确定,可以有效规避监理单位在监督检查过程中出现的一些问题。
二、质量监督检查实施质量监督检查的实施是线路工程质量监督检查的关键。
监理单位需要制定专门的检查计划,并逐项进行实施。
在实施过程中,监理单位需要梳理并记录检查过程中发现的问题并及时进行处理。
在监督检查过程中,如有必要,监理单位可以协助相关的建设单位进行整改并制定整改方案。
三、汇报材料编制汇报材料的编制是线路工程质量监督检查工作的重要组成部分。
监理单位需要对监督检查过程中的工作进行记录,制定检查报告,汇总问题,分析原因,提出对策等。
报告的编写应尽可能详实,信息应准确无误。
报告的格式应简洁明了,并便于审查和理解。
四、质量问题分析在线路工程质量监督检查过程中,监理单位发现的问题需要进行仔细分析。
监理单位应明确问题出现的原因,分析问题的影响,并针对问题制定相应的整改方案。
同时,监理单位还需要制定质量追溯措施,以保障工程质量的稳定性。
五、结论与建议最后,监理单位需要对以上的问题进行简要分析和总结,并提出相应的意见和建议。
这些意见和建议旨在帮助建设单位进一步改进工作方法,提高施工质量,更好地保障建设工程的顺利进行。
综上所述,线路工程的质量监督检查是保证工程质量的一个重要手段,监理单位需要充分发挥自身的职能作用,制定详细的检查计划,及时发现并处理工程质量问题,以便提高工程质量的水平。
同时,报告的编写需要遵循统一的标准,汇报的内容应详尽、完整,以便建设单位能够清晰地了解工程的进展情况和质量状况。
厂用电系统受电前质量监督检查施工单位汇报材料尊敬的主管领导:根据公司要求,我司负责进行厂用电系统受电前质量监督检查,并向您汇报检查工作情况。
现将检查结果详细汇报如下:一、检查目的和范围:本次检查旨在确保厂用电系统受电前的质量安全,以保证电力供应的可靠性和稳定性。
检查范围包括变电站、配电室、电缆线路以及相关设备设施等。
二、检查时间和人员:本次检查于2024年X月X日开始,历时X天,共有X名专业人员参与检查工作。
三、主要问题及处理情况:在检查过程中,我们发现了一些问题,并及时采取了相应的措施进行处理,下面进行详细说明:1.变电站问题:1.2变电站地面存在积水现象。
我们已经清理了积水,同时针对漏水问题进行了修补。
2.配电室问题:2.1配电室内部清洁不到位,存在较多的灰尘和杂物。
我们已组织专人进行清洁工作,确保配电室内环境干净整洁。
2.2配电室防火设施不完善。
我们已经督促相关部门对防火设施进行完善,并进行了消防培训。
3.电缆线路问题:3.1部分电缆线路存在老化、断裂等问题。
我们已经制定了电缆更换计划,并进行了相应的设备维修和更换工作。
3.2电缆铺设过程中未进行足够的验收标准,存在一些问题。
我们已经对已铺设的电缆进行了重复验收,并将对未铺设的电缆进行严格验收。
4.相关设备设施问题:4.1部分设备存在电气接地问题。
我们已经进行了设备维修和接地处理工作,确保设备的正常运行和工作安全。
4.2部分设备存在过载运行的情况。
我们已经对设备进行了合理分配,避免了过载运行的问题。
五、结论和建议:通过本次质量监督检查,我们对厂用电系统的问题进行了全面摸排,并采取了相应的措施进行整改。
现在,厂用电系统的质量得到了有效的保障。
但是,我们也意识到在工作中还存在一些不足,希望能够得到支持和指导,以进一步提升厂用电系统的质量和安全水平。
最后,感谢您对我们的支持和信任,我们会继续努力,以更好的状态投入到下一阶段的工作中。
此致敬礼!。
架空输电线路投运前监督检查汇报材料批准人:(单位分管领导或部门负责人)年月日审核人:(总监理工程师)年月日2***年*月*日(建设单位章)目录1.建设单位汇报材料2.设计单位汇报材料3.施工单位汇报材料4.监理单位汇报材料5.生产运行单位汇报材料6.检测单位汇报材料架空输电线路投运前质量监督检查建设单位汇报材料一、工程概况1.工程简况介绍2.参建单位情况3.工程质量目标二、工程进展三、工程中间验收、竣工预验收情况中间验收/竣工预验收时间、参加单位、报验围、验收比例及容、检查发现问题、问题闭环情况。
四、目前存在的问题工程存在哪些待解决问题。
五、监督检查条件满足情况六、质量行为自评价单位:(印章) 2***年*月*日架空输电线路投运前质量监督检查设计单位汇报材料一、工程概况详细介绍工程概况,设计情况。
尤其是相关技术参数应汇报全面。
二、工程设计图纸交付情况三、设计变更情况四、参加工程验收情况五、目前存在的问题六、工程实体质量与勘察设计符合性确认七、质量行为自评价单位:(印章) 2***年*月*日架空输电线路投运前质量监督检查施工单位汇报材料一、工程概况1、现场组织机构、人员2、工程进度是否全部完成,有无遗留项目。
3、工程质量管理从人、机、料、法、环等方面介绍。
4、相关检测工作如:导地线压接等。
以数据支撑。
比如取了多少组试件、取得多少组试件的检测报告等。
二、三级自检情况班组自检、项目部复检、公司专检时间,报验围,抽查比例及容,检查发现问题,问题闭环情况。
三、目前遗留问题工程存在哪些遗留待解决问题。
四、质量行为自评价单位:(印章) 2***年*月*日架空输电线路投运前质量监督检查监理单位汇报材料一、工程概况1、现场组织机构、人员、设备仪器等2、工程质量控制情况1)到货检验情况2)见证取样工作3)旁站工作4)平行检验情况5)工程验收评定情况6)监理工程师通知单等问题闭环情况二、监理竣工初检情况监理竣工初检时间,报验围,抽查比例及容,检查发现问题,问题闭环情况。
电力迁改工程架空输电线路投运前质量监督检查汇报电力迁改工程项目部电力迁改工程电网工程项目质量监督汇报项目总体完成情况(简要)(1)本阶段工程完成情况1、新建四回路终端杆1基(S4)基础、双回路终端杆1基(S1)基础、双回路终端塔2基(S2、S3)基础,共4基杆塔基础及接地已完成施工,并经施工单位三级自检合格。
2、建设单位、监理项目部于2019年09月03日对4基杆塔基础及接地进行验收,提出的相关整改于2019年09月05日完成整改。
3、S1、S2、S3、S4杆塔已组立完成,已通过监理预验收及输电管理所验收,并且通过了架空输电线路导地线架设前的质量监督检查。
4、现已完成N8-S1-S2-S3-S4-N12段导地线架设、跳线安装、附件安装等,建设单位、监理项目部、输电管理所于2020年04月16日对架空输电线路投运前进行验收,具备了架空输电线路投运前的质监条件。
(2)本次申请质监范围;1、架空输电线路投运前质量监督检查验收。
一、工程施工范围和主要工程量⑴本工程合同规定的工程施工范围;因现状110kV育周蒋志Ⅰ、Ⅱ线N10、N11两基四回路钢管杆(与110kV 公光周志线、110kV育塘蒋线同杆四回路)位于拟建外环高速凤凰立交的红线范围内,影响了立交的建设,需要进行迁改。
一、土建部分:1、新建四回路终端杆1基(S4)、双回路终端杆1基(S1)、双回路终端塔2基(S2、S3),共4基新建杆塔基础。
二、电气部分:1、新建(110kV育周蒋志Ⅰ、Ⅱ线 N8—S4)110kV育周蒋志Ⅰ、Ⅱ线双回导线,路径长 2×0.716km;2、新建(110kV育周蒋志Ⅰ、Ⅱ线 N13—S4) 110kV 育周蒋志Ⅰ、Ⅱ线、110kV 公光周志线及110kV育塘蒋线四回路导线,路径长 4×0.107km。
3、新建(110kV育周蒋志Ⅰ、Ⅱ线N8—110kV育周蒋志Ⅰ、Ⅱ线 N12)1根48芯、1根36芯 OPGW光缆,路径长0.823km;4、拆除现状110kV育周蒋志Ⅰ、Ⅱ线N8—N13段双回导线,路径长 2×0.66km,导线型号 LGJ-630/45,重约 9.0t;拆除现状110kV公光周志线 N55—N61段及110kV 育塘蒋线充电保护段双回导线,路径长 2×0.66km,导线型号 LGJX-400/35,重约 6.0t;拆除原1根48芯OPGW光缆长0.66km、原1根36芯 OPGW光缆长0.66km。
(2)参建单位情况;建设单位:设计单位:监理单位:施工单位:(3)现阶段主要工程量及完成情况;1、新建四回路终端杆1基(S4)基础、双回路终端杆1基(S1)基础、双回路终端塔2基(S2、S3)基础,共4基杆塔基础及接地已完成施工。
2、S1、S2、S3、S4杆塔已组立完成施工。
3、N8-S1-S2-S3-S4-N12段导地线架设、跳线安装、附件安装等已完成施工。
二、工程实际施工进度(里程碑进度)工程实际施工进度(里程碑进度)一览表三、施工质量目标及细化分解情况(1)要求质量标准:满足国家施工验收规范,符合达标投产要求。
(2)认真执行南方电网公司电网建设达标投产考核评定标准管理办法及国家有关工程施工的标准、规程、规范和导则的相关规定和要求,保证贯彻和顺利实施工程设计技术原则,工程施工质量达到质量评级优良标准,各项指标达到广东电网《电力建设工程质量管理规定》、《工程质量评分标准》要求。
(3)基础、杆塔、架线工程1)分项、分部工程合格率:100%;2)单位工程优良率:≥95%;3)观感得分率:≥95%;(4)过程资料完整齐全,真实可靠,符合归档要求。
到目前为止,本工程无发生任何安全事故和质量管理事故,质量工艺过程受控。
四、质量管理工作和具体控制措施(1)企业资质介绍;。
(2)项目管理组织机构介绍(列表);(3)(列表介绍)项目经理资格,项目经理和投标书一致,授权情况;项目经理(建造师)简历表(4)(列表介绍)质量管理机构,人员配备和持证情况;(5)(列表介绍)特殊工种持证情况;(6)技术、质量、计量、物资等管理制度建立情况认真履行开工手续,施工技术文件审批手续,交底手续完善;◆项目建立健全了总包、分包的质量管理组织机构,设有工程部、质管部、安监部、综合部及土建施工队,项目部专职质检员持证上岗,班队设兼职质检员。
◆明确了质量管理部门及各级人员的主要职责。
◆建立了技术交底、三级检验、教育培训等各项管理制度。
◆项目部技术、质量部门都保存有质量管理及检验的标准,并能不断更新。
◆质量保证技术措施:根据以往的施工经验,针对本工程特点、施工薄弱环节和常见质量通病,拟定了各项质量保证技术措施,确保工程施工质量。
1、质量管理工作◆编制与工程创优相关的施工技术文件及措施,以及落实施工图审查、新技术研究及应用等工作。
◆施工技术人员到现场进行实地勘察,掌握现场地理环境,编制针对性的施工技术措施、安全环境保证措施、质量保证措施等施工作业指导文件。
重要施工技术方案、作业指导书应经施工技术人员论证,内部履行审批手续后,报本工程监理部审核批准后实施。
◆工程开工前,按照《电力建设工程施工技术管理导则》的要求,进行图纸会检和技术交底。
◆图纸会检管理措施:会检由公司各级技术负责人组织,按从班组到项目部,由专业到综合的顺序逐步进行。
2、施工技术交底管理措施(1) 基础工程安全技术交底(2)基础工程安全技术交底——项目部级安全技术交底。
(3) 基础工程安全技术交底——班组级安全技术交底。
(4)杆塔工程安全技术交底——公司级安全技术交底。
(5)杆塔工程安全技术交底——项目部级安全技术交底。
(6)杆塔工程安全技术交底——班组级安全技术交底。
(7)架线工程安全技术交底——公司级安全技术交底。
(8)架线工程安全技术交底——项目部级安全技术交底。
(9)架线工程安全技术交底——班组级安全技术交底。
◆作业方法控制:通过筛选、分析、审批、运用,认真执行《中国南方电网有限责任公司施工作业指导书》(2012版),共选用了4份作业指导书。
3、物资保证措施◆根据施工需求,通过进场检查、检验、日常管理维护等手段,确保本工程所使用的机械、工器具性能和数量满足创优要求;制定工程原材料进场、试验、跟踪等全过程控制措施,制定甲方供货的材料设备的质量把关程序。
4、机具设备的管理◆工程使用的机具设备管理严格执行公司一体化管理体系文件的机具设备管理制度的要求。
◆所有施工计量检测工具在进入本工地前,均应经法定检测单位鉴定合格并在有效期范围内使用,其精度必须符合相关规定要求。
◆主要机具设备进入工地前,项目总工组织技术、设备、安全部对其进行检查验收,进行必要的检验和试验,确保性能良好,标识清晰,机具使用保养等相关资料齐全,完好率100%。
◆对施工现场的机具设备进行定期的检查,在施工期间中有专人负责机具设备的检修和保养。
5、材料进场管理◆原材料、半成品(钢筋、砂石、水泥等)等进场后,必须由项目部组织质量管理人员进行检查,审核进场原材料、出厂证明、质量保证书,凡标志不清或认为质量有问题的原材料或半成品,需要进行追踪检验,以控制和保证其质量。
◆对应当进行复检的原材料、半成品,应采样(采样时应通知业主、监理到场见证)并且送到相应资质的试验单位进行检验,合格后方可使用。
施工过程中,根据原材料用量,严格按照规定做相应批次的试验。
(7)(列表介绍)工程开工手续,施工技术文件审批手续,交底手续完成情况;(8)分包商选择和合规情况;本工程无分包。
(9)线路复测情况Q/CSG表1-A.1路径复测记录表(线记1) 工程名称: 电力迁改工程Q/CSG表1-A.1本工程路径复测结果符合设计及相关规范要求。
(10)(列表详细说明品种、规格、数量、批次、送检次数、见证人等情况介绍)材料、试块取样送检,桩基础检测、各类电气试验完成情况等。
1)原材料见证取样送检情况2)桩基础检测情况五、工程施工难点及特点、工程质量创优亮点⑴工程施工难点1、因本线路工程位于雨量充沛的广东省深圳市地区,施工期间可能受台风、暴雨等自然环境的影响,特别是铁塔基础施工,如果不能及时进行工序间的连续作业,势必造成塌方,既增加工作量又存在安全隐患,所以必须及时同步地进行气象信息收集,制定相应的对策,用于指导工程施工。
2、根据设计图纸要求,S1、S4位于110kV运行线行下方,S1A杆塔基础钢筋笼长度为15米,S4A钢筋笼长度为23.5米,为保证钢筋笼吊装安全,根据现场测定的高压线的垂直距离,考虑吊车臂顶部和钢筋笼高度,计算每个钢筋笼的重量及分段加工长度,保证最低3m以上的安全距离。
在施工过程中派专职安全员24小时监管;特种作业人员必须执证上岗。
施工前并对操作人员进行安全交底,对每条桩的标高与高压线的距离和施工操作进行安全技术交底。
3、本工程涉及到跨越龙大高速,车流量大施工风险也高,在办理相关手续审批时时间长,这也是该工程的特殊环节,这也是将直接影响工程的施工进度及安全。
⑵工程施工特点1、本工程迁改段110kV育周蒋志I、II线N8-N13,110kV公光周志线N55-N61,110kV 育塘线N35-N40,共四回线路同杆共塔。
2、从110kV育周蒋志线面向大号侧,左上层为110kV育塘线,左下层为110kV育周蒋志II线;右上层为110kV公光周志线,右下层为110kV育周蒋志I线。
3、根据设计图纸要求,S1杆塔基础需要在110kV育周蒋志Ⅰ、Ⅱ线N9、110kV公光周志线N60及110kV育塘线N39运行线行下施工,S4杆塔基础需要在110kV育周蒋志Ⅰ、Ⅱ线N12、110kV公光周志线N57及110kV育塘线N36运行线行下施工。
4、根据现场实际测量,110kV育周蒋志Ⅰ、Ⅱ线N9、110kV公光周志线N60及110kV 育塘线N39运行线路对地距离的最短距离为14.3米;110kV育周蒋志Ⅰ、Ⅱ线N12、110kV 公光周志线N57及110kV育塘线N36运行线路对地距离的最短距离为15.5米。
5、改迁线路和新建线路施工段的沿线跨越情况及采取的跨越措施。
六、单位工程和竣工验收及质量问题台账和消缺情况(附缺陷表)⑴单位工程划分情况介绍表4.3 架空电力线路工程施工质量控制项目及验评范围划分表(2)工程质量隐蔽验收情况介绍(列表);(3)分部、分项、单位工程质量各方验收评定情况介绍。
七、遗留问题和处理计划暂无。
八、工程质量自评情况(实体质量及资料)1、S1、S2、S3、S4铁塔基础分部工程:地脚螺栓规格数量、主钢筋规格数量、混凝土强度、立柱断面尺寸、基础埋深、钢筋保护层厚度、整基基础中心位移、同组地脚螺栓中心与立柱中心偏移、基础根开及对角线尺寸、混凝土表面质量、接地体规格、接地电阻值、接地体搭接长度、接地体放射线长度等,经我公司专检组检查认定,本分部工程三级自检验收合格。
