通风工程施工专项方案㈠通风系统管道支吊架安装1、风管支、吊架位置应准确,方向一致,吊杆要求垂直,不得有扭曲现象,且风管支、吊架间距,水平管不得超过3m,垂直管不得超过4m,悬吊的风管与部件应设置防止摆动的固定点。
2、玻璃钢风管长度超过20米时,应加固定支架不得少于一个,玻璃钢风管长度超过20米时应按设计要求加伸缩节。
3、主风管吊架距支管之间的距离应不小于200mm。
4、空调风管吊装管道与支吊架间应加隔热木拖。
5、支吊架槽钢头及角钢的朝向,同一区域内应该只有两个朝向(横向和纵向)。
且风管支吊架间距应统一,均匀,弯头两端均应加设支吊架。
6、吊杆距横担的端头3厘米;吊杆距风管外边(保温风管指保温层外边)3厘米。
7、安装期间,吊杆外留5cm;安装、保温、打压等工作进行完,通过报验后,对吊杆进行切割,吊杆在螺帽外留2-3扣。
8、风管弯头处、三通处、阀门处、必须加吊架、管道长度超过15M,防晃支架不少于一个。
㈡风管安装节点控制1、风管连接⑴风管连接时,法兰螺栓穿接方向应与风管内空气的流动方向相同,且螺丝长度应长短一致。
⑵风管法兰垫料的厚度宜为3~5毫米,洁净系统不得小于5mm。
垫料与法兰平齐,不得挤入管内。
⑶安装风管时,不得拖、拉风管,以免造成划伤,影响风管的美观,甚至造成风管的损坏。
⑷玻璃钢风管连接法兰螺栓两侧应加镀锌垫圈。
⑸保温风管的支吊架宜设在保温层外部,不得破坏保温层。
⑹风管穿楼板及过墙处作法应按照91SB6图集第9页进行。
⑺洁净风管安装时,风管,静压箱,风口及设备安装在或穿过围护结构时,其接缝应采取密封措施,做到清洁、严密。
⑻洁净风管安装时,法兰垫片应减少接头,接头必须采用梯形或椎形,垫片应清洁,并涂密封胶粘牢。
⑼风管穿伸缩缝处应采用软连接,软管长度为伸缩缝宽度加100mm。
2、风管软连接⑴柔性管应松紧适度,长度为150~250mm,不得有扭曲、受力现象,不得用柔性软管做变径管使用。
⑵柔性管与法兰组装可采用钢板压条的方式,通过铆接使二者连接起来,铆钉间距为60-80mm。
第1篇一、工程概况本工程为某新建建筑物的通风安装工程,包括新风系统、排风系统、空调系统及配套设施的安装。
工程总建筑面积为XX平方米,共计XX层,地下XX层,地上XX层。
工程位于XX市XX区,地理位置优越,交通便利。
二、施工准备1. 施工图纸及资料:熟悉施工图纸,了解工程概况、施工工艺、质量要求及验收标准。
收集相关资料,包括设计变更、施工图会审纪要等。
2. 人员组织:成立项目管理机构,明确项目经理、技术负责人、质量负责人、安全负责人等岗位,确保工程顺利进行。
3. 材料设备:根据工程量及施工要求,编制材料设备清单,确保材料设备质量合格,满足工程需求。
4. 施工机具:根据施工方案,配置必要的施工机具,确保施工质量及进度。
5. 施工现场:做好施工现场的排水、供电、通讯、消防等配套设施,确保施工环境安全、整洁。
三、施工工艺1. 施工流程(1)施工准备:熟悉图纸、编制施工方案、组织人员、材料设备、施工机具。
(2)材料设备进场:验收材料设备质量,做好标识、存放。
(3)施工放线:根据设计图纸,确定通风管道、风口、风机等设备的位置,进行放线。
(4)通风管道安装:按照设计要求,安装通风管道,确保管道水平、垂直、牢固。
(5)风口、风机安装:根据设计要求,安装风口、风机,确保安装位置准确、牢固。
(6)通风系统调试:对通风系统进行调试,确保系统运行正常、稳定。
(7)验收:对通风安装工程进行验收,确保工程质量符合要求。
2. 施工要点(1)通风管道安装:采用优质镀锌钢板或不锈钢管,按照设计要求,进行管道切割、焊接、防腐处理。
管道连接采用法兰连接或焊接连接,确保管道接口严密、牢固。
(2)风口、风机安装:风口、风机安装位置应准确,确保气流顺畅。
风口、风机与管道连接应牢固,防止脱落。
(3)通风系统调试:调试通风系统时,应检查风机运行状态、风量、风速、风向等参数,确保系统运行正常。
(4)质量要求:通风管道安装平整、牢固,管道接口严密,无泄漏。
一、编制目的为确保施工现场通风系统的正常运行,降低施工过程中产生的有害气体、粉尘和噪音对施工人员及环境的影响,提高施工质量和施工安全,特制定本通风专项施工方案。
二、编制依据1. 《建筑工程施工现场环境与卫生标准》GB50345-20102. 《建筑工程施工安全规范》GB50345-20103. 《建筑工程施工现场环境监测技术规范》GB50414-20184. 相关国家和地方有关通风、防尘、降噪的法律法规和标准三、工程概况本工程为(项目名称),位于(项目地点)。
工程规模为(工程规模),施工周期为(施工周期)。
施工现场主要包括(施工区域),涉及隧道、地下室、办公楼等。
四、通风系统设计1. 自然通风:充分利用建筑物的自然通风条件,通过设置通风口、通风井、通风窗等,实现室内外空气交换。
2. 机械通风:根据施工现场的实际情况,设置机械通风设备,如风机、排风扇等,确保室内外空气交换。
3. 隧道通风:针对隧道施工,采用机械通风设备,如风机、风管等,实现隧道内空气流通。
五、通风系统安装1. 通风管道安装:按照设计要求,选择合适的通风管道材料,确保管道的密封性、耐腐蚀性、耐磨性。
2. 通风设备安装:按照设备说明书和安装规范,进行风机、排风扇等通风设备的安装。
3. 通风系统调试:完成通风管道和设备的安装后,进行通风系统调试,确保通风效果达到设计要求。
六、通风系统运行与维护1. 运行管理:制定通风系统运行管理制度,明确运行时间、运行参数等。
2. 检查与维修:定期对通风系统进行检查,发现故障及时维修,确保通风系统正常运行。
3. 环境监测:对施工现场空气中的有害气体、粉尘、噪音等进行监测,确保环境质量符合标准。
七、安全措施1. 通风系统安装、调试、运行过程中,严格执行操作规程,确保施工安全。
2. 通风设备操作人员应经过专业培训,具备相应的操作技能。
3. 通风系统运行期间,加强现场巡查,发现异常情况及时处理。
4. 通风系统运行期间,确保通风设备、管道、阀门等部件完好,防止泄漏、损坏。

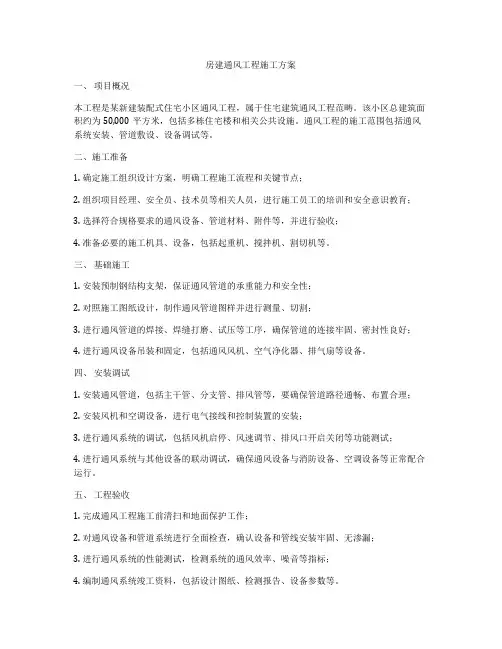

房建通风工程施工方案一、项目概况本工程是某新建装配式住宅小区通风工程,属于住宅建筑通风工程范畴。
该小区总建筑面积约为50,000平方米,包括多栋住宅楼和相关公共设施。
通风工程的施工范围包括通风系统安装、管道敷设、设备调试等。
二、施工准备1. 确定施工组织设计方案,明确工程施工流程和关键节点;2. 组织项目经理、安全员、技术员等相关人员,进行施工员工的培训和安全意识教育;3. 选择符合规格要求的通风设备、管道材料、附件等,并进行验收;4. 准备必要的施工机具、设备,包括起重机、搅拌机、割切机等。
三、基础施工1. 安装预制钢结构支架,保证通风管道的承重能力和安全性;2. 对照施工图纸设计,制作通风管道图样并进行测量、切割;3. 进行通风管道的焊接、焊缝打磨、试压等工序,确保管道的连接牢固、密封性良好;4. 进行通风设备吊装和固定,包括通风风机、空气净化器、排气扇等设备。
四、安装调试1. 安装通风管道,包括主干管、分支管、排风管等,要确保管道路径通畅、布置合理;2. 安装风机和空调设备,进行电气接线和控制装置的安装;3. 进行通风系统的调试,包括风机启停、风速调节、排风口开启关闭等功能测试;4. 进行通风系统与其他设备的联动调试,确保通风设备与消防设备、空调设备等正常配合运行。
五、工程验收1. 完成通风工程施工前清扫和地面保护工作;2. 对通风设备和管道系统进行全面检查,确认设备和管线安装牢固、无渗漏;3. 进行通风系统的性能测试,检测系统的通风效率、噪音等指标;4. 编制通风系统竣工资料,包括设计图纸、检测报告、设备参数等。
六、安全与质量控制1. 施工期间,严格执行工程安全管理制度,确保员工人身安全;2. 坚持施工过程的质量监督,加强现场巡查和验收,确保工程质量;3. 严格执行相关施工标准和规范,杜绝违规操作和使用次品材料。
七、环境保护1. 施工期间,采取办法减少扬尘和噪声扰民,保证施工周围环境的卫生和安静;2. 做好废弃物的分类收集、处理和处置,确保环境卫生和资源利用。
通风工程施工方案一、项目概况本次通风工程施工项目位于某写字楼的办公空间,总面积为1000平方米,包括办公室、会议室、休息室等多个区域。
本项目旨在改善室内空气质量,确保员工的健康和舒适。
二、施工前准备1. 施工组织设计在施工前,要进行施工组织设计,明确施工人员的职责和任务,制定施工进度计划,确保施工过程有序进行。
2. 设备选型根据办公空间的实际情况和需求,选定适合的通风设备,包括通风管道、风机、换气口等,确保设备性能优良,稳定可靠。
3. 施工图纸制作根据现场实际情况,制作通风工程施工图纸,包括管道布局、设备安装位置等,以指导施工人员进行施工。
4. 安全措施在施工前,要制定详细的安全施工方案,包括施工现场的安全警示标识、施工人员的安全教育培训等,确保施工过程中安全可控。
三、施工过程1. 管道布局首先要对办公空间的布局进行分析,确定通风管道的布置方式,保证通风效果最佳。
通风管道的布局应尽量减少弯头,确保通风畅通无阻。
2. 设备安装根据施工图纸指导,对通风设备进行安装,包括风机、换气口等。
安装过程中要确保设备连接牢固,工作正常。
3. 电气布线通风设备需要配备电气设备,施工人员需要对电气进行布线连接,确保设备正常运行。
4. 调试运行在设备安装完成后,需要进行通风系统的调试运行,检查设备的工作状态和通风效果,确保通风系统正常运行。
四、施工验收1. 施工质量检查在通风工程施工完成后,需要进行施工质量检查,检查通风设备的安装是否符合标准要求,通风管道是否畅通无阻。
2. 通风效果检测通过专业仪器对通风系统进行效果检测,检测通风系统的通风效果是否符合设计要求,确保室内空气的清新和舒适。
3. 安全验收对施工现场进行安全验收,检查施工过程中的安全措施是否到位,确保施工过程中没有安全事故发生。
五、施工总结通过本次通风工程施工,有效改善了办公空间的通风状况,确保了员工的健康和舒适。
在今后的施工过程中,我们将进一步完善施工方案,提高施工效率和质量,为客户提供更好的服务。
工程概况:工程名称:建设单位:设计单位:一、工程范围: 通风系统1.施工安装按照并执行以下规范:2.《通风与空调工程施工及验收规范》(GB50243-2023)3.《民用建筑防排烟技术规程》(DGJ08-88-2023)4.施工图二、总说明北会见讯问楼工程采用风机通风系统;新风系统进风管采用镀锌铁皮制作。
I.施工要点:1.通风与防排烟系统:1)施工准备:2)通风管道均采用镀锌钢板制作, 其厚度按照国家《通风与空调工程施工及验收规范》GB50243-2023 及民用建筑防排烟技术规程(DGJ08-88-2023. JI0035-2023)标准来选取。
3)施工前技术人员必须认真熟悉图纸和有关资料, 对工艺流程、压力、温度等技术参数和使用的材料及附件的材质、型号、规格了解清楚, 做到心中有数。
4)施工人员必须全面熟悉施工程序、施工方法、质量标准、操作规程和安全技术规定, 并在施工中严格执行。
5)制作风管所使用的主材 , 镀锌钢材等应符合国家现行产品标准及生产厂家的公司标准,并应有出厂合格证等有关质料证明。
1)风管制作安装:2)风管的制作按 GB50243 的规定执行。
风管部件加工后应平整, 尺寸准确, 纵向接缝错开, 咬口紧密, 宽度均匀。
3)矩形风管边长大于等于 630mm 和保温风管边长大于或等于800mm, 其管段长度为 1.2m时, 应采用加固措施, 风管制作完毕后所有孔洞和缝隙必须采用密封措施。
4)机房送回风总管、风管穿越防火分区、伸缩缝及每层支风管与垂直总风管连接处均要设立 70℃防火阀。
防火分区隔墙两侧的防火阀, 距墙表面不应大于200mm, 支风管防火阀与垂直管道井的管道连接处采用1.2mm的镀锌板材制作的管道。
风管法兰阀的垫料不得凸入风管内部。
5)风管与设备间的连接及风管穿过防火分区时 , 须设防火软管满足系统的承压规定。
6)风管安装前必须将风管内部擦拭干净, 施工中必须保证风管内部清洁, 严防施工垃圾落入风管。
建筑通风工程施工方案范例一、项目概况本工程为某某公司新建办公大楼通风工程,总建筑面积10000平方米,共有10层,计划采用自然通风和机械通风相结合的方式进行通风处理。
通风工程施工内容包括通风设备安装、管道铺设、风机调试等工作。
二、施工准备1. 施工前将进行现场勘察,确定通风设备的布置及管道走向。
2. 准备施工所需的设备和材料,包括风机、通风管道、阀门等。
3. 制定详细的施工方案,明确各项工作的具体步骤和要求。
4. 在施工现场设置安全警示标志,确保施工过程中的安全。
三、施工步骤1. 风机安装1.1 根据设计要求在每层楼设置通风风机,风机数量根据房间大小和通风需求确定。
1.2 确定风机的安装位置,并根据风机尺寸确定安装孔口的大小。
1.3 安装风机支撑架,将风机固定在支撑架上。
1.4 进行电气连接,保证风机正常运转。
2. 通风管道铺设2.1 根据设计图纸确定通风管道的布置方案,包括水平管道、垂直管道及分支管道。
2.2 确定通风管道的材质和规格,保证通风效果和安全性。
2.3 根据设计要求进行通风管道的连接,采用焊接或连接件固定,确保管道无漏气现象。
2.4 进行通风管道的隔热处理,避免管道温度过高对周围环境造成影响。
3. 风机调试3.1 在所有风机安装完成后,进行整体调试,确认通风系统正常运转。
3.2 调整风机的转速和风量,保证各个房间的通风效果均匀。
3.3 对通风系统进行功能测试,确保风机运转正常,通风管道无漏气现象。
四、安全措施1. 施工现场设置安全警示标志,明确施工区域和作业范围。
2. 施工人员必须佩戴安全帽、安全鞋等个人防护装备,避免意外伤害发生。
3. 施工过程中严格按照操作规程进行,避免操作失误导致事故发生。
4. 做好施工现场的防火、防爆措施,保证施工过程中的安全性。
五、质量控制1. 施工过程中要求严格按照设计图纸和规范要求进行操作,确保通风系统质量符合要求。
2. 在施工现场设置质量监督员,对施工过程进行监督和检查,及时发现并解决质量问题。
通风系统安装工程施工方案及主要技术措施一、工程施工方案1.前期准备工作(1)确定通风系统的设计方案,包括通风设备的选型、各个通风口的布置位置等。
(2)准备所需的施工材料和设备。
(3)将施工区域进行清理,确保施工区域的整洁。
2.通风管道的安装(1)根据设计方案确定通风管道的尺寸和长度,将通风管道进行切割和连接。
(2)安装通风管道支架,确保通风管道的稳固性。
(3)根据需要,采取隔音措施,将隔音材料进行粘贴或包裹,以减少噪音的传播。
3.通风设备的安装(1)选择合适的位置安装通风设备,如风机、空气处理设备等。
(2)进行电气接线,确保通风设备正常运行。
(3)对通风设备进行调试,调整风量、风速等参数,确保通风效果符合要求。
4.通风口的安装(1)根据设计方案确定通风口的位置和尺寸。
(2)进行开孔,将通风口安装在墙壁或天花板上。
(3)对通风口进行密封处理,避免漏风或渗水。
5.通风系统的测试和调试(1)使用相关仪器对通风系统进行测试,如测量风量、风速等。
(2)根据测试结果进行调整和优化,以确保通风系统的运行效果符合要求。
6.施工后的清理和验收(1)将施工现场进行清理,将废弃物和杂物进行处理。
(2)进行通风系统的验收,确保通风系统的安装质量和性能达到规定标准。
1.管道的密封处理在通风系统工程施工中,管道的密封处理非常关键。
可以采用密封胶、密封带等材料进行管道连接处的密封处理,以确保通风系统的密封性和正常运行。
2.隔音措施为了降低通风系统的噪音,可以在通风管道周围和通风设备周围采取隔音措施。
常用的隔音材料有吸音棉、隔音板等,可以有效地减少噪音的传播。
3.风道防锈处理通风系统的风道暴露在空气中,容易产生腐蚀。
为了延长风道的使用寿命,可以对风道进行防锈处理。
常用的方法包括喷涂防锈漆、进行镀锌处理等。
4.风道的保温处理在一些情况下,为了减少风道内的能量损失和避免冷凝,需要对风道进行保温处理。
常见的保温材料有玻璃棉、岩棉等,可以有效地减少能量损失。
厂房通风工程施工方案范本第一章绪论一、项目概况本项目位于XX市XX区XX街道,项目总用地面积为XXX平方米,厂房建筑面积为XXX 平方米。
本次通风工程的主要目的是为了改善厂房内部空气质量,确保生产环境舒适和员工健康,同时满足生产需要。
二、项目背景随着经济的不断发展和企业的扩张,本项目所在厂房建成时间较久,通风设施老化严重,通风不畅,通风效果不佳。
为了提高生产效率、改善员工的工作环境、确保生产设备的正常运转,本次通风工程成为必要。
三、项目目标本项目主要目标是改善厂房内部空气质量,达到以下要求:1. 提高厂房通风设备的效率,确保厂房内空气畅通;2. 保证厂房内空气清新,无异味,满足生产和办公需要;3. 提高生产环境舒适度,提高员工的工作效率;4. 降低厂房内部湿度,防止产生霉变。
四、服务标准本项目的通风工程施工应符合国家相关通用工程质量要求和标准,确保项目的顺利实施和通风系统的稳定运行。
第二章施工方案及技术要求一、施工方案1. 施工组织设计:根据项目需要,制定通风工程施工组织设计,明确施工部门和责任,合理安排施工进度。
2. 施工进度安排:制定详细的施工进度表,考虑天气、设备运输、人员调配等影响因素,合理安排施工进度。
3. 施工过程管控:对施工过程进行严格管理和监督,确保施工质量和进度。
二、技术要求1. 设备选型:选择优质、耐用、低噪音的通风设备,符合国家标准,能够满足项目通风需求。
2. 材料选用:选择符合国家标准的通风管道材料,应具有耐腐蚀、散热性好、不易生锈等性能。
3. 安装工艺:通风设备安装工艺应符合相关标准,安装位置合理,连接牢固,确保设备正常运行。
4. 环境保护:在施工过程中,要加强对环境的保护,严格控制扬尘、污染等产生。
第三章施工安全措施为确保工程施工过程的安全,施工单位应当制定详细的施工安全措施,并严格执行。
一、施工安全控制措施:1. 建立施工安全管理制度,做好施工安全的各项工作。
2. 落实安全教育和培训,确保工人的安全意识和技能。
通风工程施工方案范本一、工程概况本项目为XX建筑的通风工程,主要包括新风系统、排风系统和空调系统。
工程面积为XX平方米,共计XX层,建筑高度为XX米。
本工程旨在为用户提供舒适、健康的室内环境,降低能耗,提高生活质量。
二、施工目标1. 确保工程质量达到国家及行业标准,满足设计要求。
2. 保证施工安全,减少安全事故的发生。
3. 控制工程进度,确保工程按时完成。
4. 提高施工效率,降低成本。
5. 注重环保,减少对环境的影响。
三、施工安排1. 项目管理组织:成立通风工程施工项目组,明确各成员职责,确保项目顺利推进。
2. 施工流程:按照设计图纸和施工规范,先进行通风管道的制作和安装,然后进行设备安装,最后进行系统调试。
3. 施工阶段划分:分为前期准备、管道制作与安装、设备安装、系统调试四个阶段。
4. 工期控制:关键节点工期为XX天,总工期为XX天。
四、施工准备与资源配置1. 技术准备:熟悉设计图纸,了解施工规范,制定详细的施工方案。
2. 劳动力组织:根据工程量,合理安排施工人员,确保施工进度。
3. 材料准备:提前采购所需材料,确保材料质量合格。
4. 设备准备:配置足够的施工设备,保证施工顺利进行。
5. 施工现场布置:合理规划施工现场,确保施工空间充足,道路畅通。
五、施工方法及工艺要求1. 通风管道制作:采用镀锌钢板制作通风管道,严格按照设计图纸和施工规范进行。
2. 通风管道安装:采用螺纹钢丝固定通风管道,确保管道牢固可靠。
3. 设备安装:按照设计要求,进行风机、风阀等设备的安装,确保设备运行正常。
4. 系统调试:调试通风系统,确保系统运行稳定,满足使用需求。
六、质量保证措施1. 严格把控材料质量,确保材料合格。
2. 加强施工过程监控,及时发现并解决问题。
3. 做好施工记录,为工程验收提供依据。
4. 定期对施工人员进行技术培训,提高施工技能。
七、安全施工措施1. 定期对施工人员进行安全教育培训,提高安全意识。

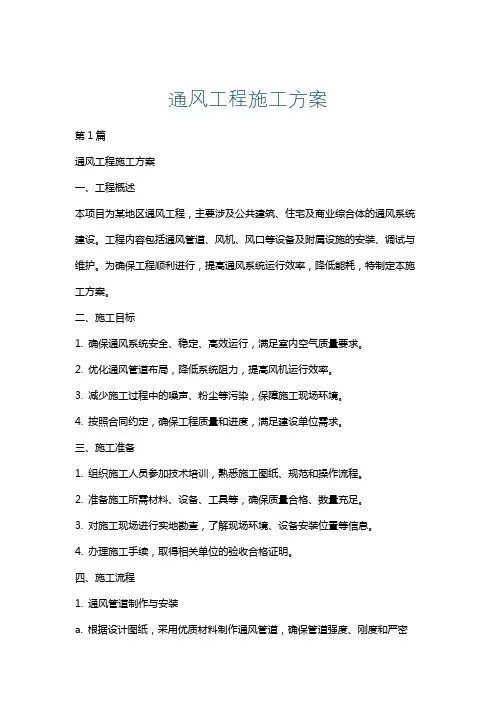

通风工程施工方案第1篇通风工程施工方案一、工程概述本项目为某地区通风工程,主要涉及公共建筑、住宅及商业综合体的通风系统建设。
工程内容包括通风管道、风机、风口等设备及附属设施的安装、调试与维护。
为确保工程顺利进行,提高通风系统运行效率,降低能耗,特制定本施工方案。
二、施工目标1. 确保通风系统安全、稳定、高效运行,满足室内空气质量要求。
2. 优化通风管道布局,降低系统阻力,提高风机运行效率。
3. 减少施工过程中的噪声、粉尘等污染,保障施工现场环境。
4. 按照合同约定,确保工程质量和进度,满足建设单位需求。
三、施工准备1. 组织施工人员参加技术培训,熟悉施工图纸、规范和操作流程。
2. 准备施工所需材料、设备、工具等,确保质量合格、数量充足。
3. 对施工现场进行实地勘查,了解现场环境、设备安装位置等信息。
4. 办理施工手续,取得相关单位的验收合格证明。
四、施工流程1. 通风管道制作与安装a. 根据设计图纸,采用优质材料制作通风管道,确保管道强度、刚度和严密性。
b. 通风管道安装前,对现场进行测量,确保管道布局合理,满足设计要求。
c. 通风管道安装时,采用吊架、支吊架等固定方式,保证管道水平、垂直度符合规范。
d. 管道连接处采用法兰连接、焊接等工艺,确保连接牢固、严密。
2. 风机安装a. 根据风机型号、安装位置等,提前制作基础,确保风机稳定、牢固。
b. 风机安装时,调整水平度和垂直度,保证运行平稳。
c. 连接风机进出口与通风管道,采用软连接等减振措施,降低噪声。
3. 风口安装a. 风口安装位置符合设计要求,确保气流分布均匀。
b. 风口与管道连接处采用法兰连接、焊接等工艺,保证连接严密。
c. 风口表面平整、无损伤,满足美观和实用要求。
4. 系统调试与验收a. 对通风系统进行单机调试,确保设备运行正常。
b. 进行系统联动调试,检查各设备间的协调运行,调整系统参数,满足使用需求。
c. 邀请相关单位进行验收,确保工程质量和安全。
通风施工方案一、工程概况本工程位于XX地区,总建筑面积约为XX平方米,包括地下车库、商业区及住宅区。
根据建筑功能和使用要求,本工程将采用机械通风与自然通风相结合的方式,确保各区域空气流通,满足人员舒适度和健康标准。
二、设计依据1. 国家及地方相关建筑规范和标准;2. 建筑设计文件及相关技术资料;3. 环境评估报告和用户需求分析。
三、通风系统设计1. 系统类型:本工程将采用中央空调系统辅助的机械通风,以及可开启窗户的自然通风方式。
2. 风量计算:根据各区域人员密度、设备散热量和空间特性,合理计算所需风量。
3. 管道布局:通风管道应遵循最短路径原则,减少风管长度,降低风阻,提高通风效率。
4. 设备选型:选用高效节能的通风设备,如低噪音风机、高效过滤器等。
5. 控制系统:采用智能化控制系统,实现通风系统的自动调节和远程监控。
四、施工要点1. 施工准备:熟悉图纸,明确通风系统的工艺流程,准备相应的施工材料和工具。
2. 风管制作与安装:风管材料应符合国家标准,连接处需密封严密,防止漏风。
3. 设备安装:风机、风口等设备安装位置应准确,固定牢靠,确保运行稳定。
4. 系统调试:施工完成后进行全面检查和调试,确保系统运行平稳,达到设计要求。
五、安全措施1. 施工现场管理:设置安全警示标志,配备必要的安全防护设施。
2. 操作规程:施工人员必须遵守操作规程,使用安全防护用品。
3. 应急预案:制定应急预案,对可能发生的安全事故进行预防和处理。
六、质量控制1. 材料检验:所有材料必须有质量合格证明,不合格材料不得使用。
2. 施工监督:施工过程中应有专人负责监督,确保施工质量。
3. 验收标准:按照国家及行业标准进行验收,确保工程质量达标。
七、后期维护1. 维护保养:定期对通风系统进行检查和维护,确保系统长期稳定运行。
2. 故障处理:发现异常情况及时处理,避免小问题演变成大故障。
通风工程安装施工方案一、施工前准备工作1.准备施工人员:通风工程施工需要具备一定的专业知识和技能,因此需要招聘一定数量的具有通风系统施工经验的工程师和技术人员,以确保施工质量。
2.准备施工材料:包括通风设备、管道、配件、绝缘材料、密封材料等,按照设计要求和施工方案准备好相应的材料,并做好编号和验收工作。
3.确定施工流程和进度:根据设计图纸和规范要求,制定施工方案和施工进度表,明确各项工程的施工内容、工期和各个工序之间的关联和配合要求。
4.制定施工安全措施:制定通风工程施工的安全措施和应急预案,确保施工人员在施工现场的安全和健康。
5.办理相关手续:根据法律法规和相关规范要求,办理通风工程施工的相关手续,包括工程施工许可证、安全生产许可证等。
二、施工过程1.现场测量和校核:在进行通风设备和管道安装之前,需要对施工现场进行准确的测量和校核,包括场地尺寸、设备安装位置、管道走向等,以确保施工的准确性。
2.安装通风设备:根据设计要求和设备技术参数,对通风设备进行准确的安装和调试,确保设备安装的牢固性和运行的稳定性。
3.安装通风管道系统:根据设计要求和规范要求,对通风管道进行准确的安装和连接,确保管道系统的密封性和通风效果。
4.安装通风配件:根据设计要求,对通风系统所需的配件进行准确的安装,包括管道支架、阀门、风口、风阀等,确保系统的完整性和功能的正常运行。
5.进行通风系统的调试和验收:在完成通风系统的安装之后,需要对系统进行全面的调试和验收,包括设备运行状态的检查、管道系统的漏风和阻力等方面,确保系统的正常运行和通风效果符合设计要求。
6.施工进度和质量控制:在施工过程中,需要严格按照施工进度和质量控制计划进行施工,确保施工的顺利进行和质量的可控。
7.协调配合其他工程:通风工程的施工过程需要与其他工程进行协调配合,包括电气工程、给排水工程等,确保各项工程的施工井井有条。
三、施工后的工作1.清理施工现场:在通风工程施工完成后,需要对施工现场进行清理和整理,清除废弃的材料和设备,恢复施工现场的整洁和安全。
通风工程风机施工方案一、工程概况通风工程是指利用通风设备将室内污浊空气排出,将新鲜空气送入,以改善室内空气质量的工程。
通风工程涉及到风机的选型、安装和调试等工作。
本施工方案将针对通风工程风机的施工工作进行详细的规划和安排。
二、施工准备1. 施工人员的配备:施工过程将需要具备电气、机械等专业技能的施工人员,施工队伍将根据工程的规模进行适当的配备。
2. 施工设备的调试:在施工前,需要对相关施工设备进行检查和调试,确保设备完好,能够正常使用。
三、施工步骤1. 风机选型:首先需要根据通风工程的具体要求,选用适当的风机。
根据通风工程的空气流量、压力、噪音等要求,选择合适的风机型号。
2. 安装风机支架:根据风机的安装位置和要求,安装风机支架,确保支架的牢固稳定。
3. 安装风机:在风机支架上安装风机,根据风机的安装说明进行安装,确保安装牢固并且符合安全规范。
4. 风管连接:将风机与通风系统的风管进行连接,确保连接紧固,不漏风。
5. 电气接线:对风机的电气接线进行布置和连接,确保电气系统的正常运行。
6. 风机调试:在安装完成后,对风机进行调试,确保风机的运行正常,达到设计要求。
7. 风机防护:对安装完毕的风机进行防护,确保工程完工后能够正常运行。
四、质量控制1. 施工过程中,对风机的安装、连接、调试等关键环节进行严格的质量控制,确保施工质量符合要求。
2. 施工过程中,严格执行相关安全规范,确保施工现场的安全。
五、环境保护1. 施工过程中,对环境进行保护,避免对施工现场及周边环境造成污染。
2. 施工结束后,对施工现场进行清理,确保环境整洁。
六、施工安全1. 施工人员需严格遵守相关安全规定,正确使用施工设备,确保施工过程中的安全。
2. 施工现场需设置明显的安全警示标志,确保施工现场的安全。
七、施工进度计划1. 制定施工进度计划,根据工程的实际情况进行合理的安排,确保施工过程按时完成。
2. 施工过程中,及时对工程进度进行跟踪和调整,确保施工进度符合计划要求。
厂房通风工程施工方案一、施工准备阶段1.1 制定施工计划在施工准备阶段,首先需要制定详细的施工计划。
根据设计图纸和现场实际情况,确定施工的工期、进度、人员配备等各项要素,确保施工过程能够按照计划有序进行。
1.2 人员培训和安全教育在施工前,需要对参与施工的人员进行必要的培训和安全教育。
确保他们了解通风设备的安装方法、操作规程以及安全注意事项,提高他们的安全意识,降低事故发生的风险。
1.3 采购材料和设备根据设计要求,采购所需的通风设备、管道、附件等材料和设备。
在选择供应商时,要考虑价格、质量、售后服务等因素,确保材料和设备的质量和性能符合要求。
1.4 现场勘察和测量在施工前,需要进行详细的现场勘察和测量工作。
根据实际情况确定通风设备的安装位置、管道的走向和尺寸等参数,为后续的施工提供准确的依据。
1.5 安全检查和预防措施在施工前,需要对施工现场进行安全检查,并制定相应的安全预防措施。
包括安装通风设备时需要采取的安全措施、施工人员的防护措施等,保障施工过程的安全和顺利进行。
二、施工过程2.1 设备安装在安装通风设备时,需要按照设计要求和施工图纸进行操作。
根据安装位置、尺寸等参数进行安装,并确保设备的安装牢固、稳定,不会出现松动和脱落等安全隐患。
2.2 管道安装在进行管道安装时,需要根据设计要求和现场实际情况进行布局和安装。
确保管道的走向、连接方式等符合要求,并采取有效的防漏措施,保障通风系统的正常运行。
2.3 电气接线通风设备通常需要进行电气接线,确保设备的正常运转。
在进行电气接线时,要按照电气图纸和相关规范进行操作,确保安全可靠,避免发生短路、漏电等安全问题。
2.4 调试和检测在设备安装和电气接线完成后,需要进行调试和检测工作。
检查设备是否正常运转,管道是否畅通等,确保通风系统的正常运行,并进行必要的调整和优化,确保通风效果达到设计要求。
2.5 安全防护在施工过程中,需要加强安全防护工作,确保施工人员的安全。
一、工程概况本工程为XX通风工程,包括通风管道的安装、通风设备的调试及通风系统的运行。
为确保工程顺利进行,保障施工人员的人身安全,特制定本安全措施。
二、安全措施1. 施工现场管理(1)施工现场应设置明显的安全警示标志,包括施工区域、危险区域、安全通道等。
(2)施工现场应配备足够的消防器材,如灭火器、消防栓等,并确保其完好有效。
(3)施工现场应设立专职安全员,负责现场安全管理工作。
(4)施工人员应接受安全教育培训,了解施工过程中的安全注意事项。
2. 施工人员安全(1)施工人员应穿戴符合国家标准的安全防护用品,如安全帽、安全带、防尘口罩等。
(2)施工人员应遵守操作规程,不得酒后作业、疲劳作业。
(3)高处作业时,施工人员应使用安全带,并设置安全网或防护栏。
(4)施工现场应设置临时休息室,为施工人员提供必要的休息条件。
3. 施工机械与设备安全(1)施工机械与设备应定期检查、维护,确保其安全性能。
(2)施工机械与设备操作人员应经过专业培训,持证上岗。
(3)施工现场应设置机械与设备操作规程,明确操作流程及注意事项。
(4)施工现场应设置隔离区域,防止机械与设备操作过程中发生意外。
4. 通风管道安装安全(1)通风管道安装前,应检查管道材质、尺寸、连接方式等是否符合设计要求。
(2)通风管道安装过程中,应确保管道连接牢固,防止管道脱落。
(3)通风管道安装完成后,应进行试压检测,确保管道密封性良好。
(4)通风管道安装过程中,应设置临时支撑,防止管道倾斜或变形。
5. 通风设备调试安全(1)通风设备调试前,应检查设备各部件是否完好,连接是否牢固。
(2)通风设备调试过程中,应遵守操作规程,防止设备损坏。
(3)通风设备调试完成后,应进行试运行,确保设备运行正常。
(4)通风设备调试过程中,应设置安全警示标志,防止非操作人员进入。
6. 通风系统运行安全(1)通风系统运行过程中,应定期检查设备运行状态,确保设备正常运行。
(2)通风系统运行过程中,应密切关注设备运行参数,防止设备过载或损坏。
通风工程施工方案1、通风工程施工流程2、通风系统材质选用通风系统采用材质如下表:机具:剪板机、咬口机、折弯机、砂轮切割机、电焊机、台钻等。
风管预制应有独立的工作场地,地面已硬化平整、清洁,加工平台应找平。
4、风管的制作工艺制作工艺流程图风管排料根据施工图纸绘制加工草图,并在风管与设备的碰口,风管之间的连接短管以及一些特殊部位,留出一些活口,待安装阶段结合现场实际情况实测尺寸进行制作。
根据料宽确定风管构成形式,即一节矩形风管由几片料构成,通常由两个L型板构成。
咬口量确定:不同的咬口机、不同的咬口形式、不同的板厚咬口所耗板材是不一样的,所以咬口量的确定,应以实验的数据为准。
风管加工工艺1、现场测绘1)现场草图要按施工图纸要求,结合工地实际情况进行测绘;2)要标清系统各名称代号及所在楼层风管尺寸;3)加工件的每个接口及加固措施要书写清楚;2、主要材料的选用及要求空调送、回风管、新风管采用镀锌钢板共板法兰机制管。
1)首先要检查所用材料是否符合质量、设计要求,有无合格证书或质量鉴定文件。
若无上述文件,不得使用。
2)风管及配件的钢板厚度应符合施工验收规范的要求3、钢板风管的加工制作(1)风管厚度选择(2)绘制风管加工草图根据施工图纸及现场实际情况(风管标高、走向及与其它专业协调情况)按风管所服务的系统绘制出加工草图,并按系统编号。
(3)直管的生产流程根据草图输入风管尺寸到电脑→进镀锌板于生产线调直→压筋(大边尺寸>630mm)→切割机切角→剪板机剪板→咬口(插口及承口)→机制TFD法兰成形机→折弯机折弯(根据口径的大小折成一字形、L形、U形、口形)→质检。
(4)异形管(弯头、三通等配件)生产制作流程根据图纸电脑制出切割图→FPC3600等离子切割机切割出半成品→单机咬承口和插口→TFD法兰成型机→折弯机折弯→质检。
角钢法兰的制作镀锌钢板风管的法兰材质为碳素钢时,其表面应进行镀铬或镀锌处理;铝板风管的法兰为材质碳素钢时,其表面应按设计要求做防腐处理。
通风工程分项施工方案一、总则1.1 通风工程是指利用机械设备、管道和设备实现室内空气的流通和调节,以保证室内空气质量和温度的一种工程。
1.2 本施工方案适用于各类建筑物通风工程的施工,包括但不限于住宅、商业建筑、工业厂房等。
1.3 本方案应严格遵守相关国家和地方的法律法规和规范标准,确保施工质量和安全。
二、施工前准备2.1 施工前应组织施工人员进行安全教育和技术培训,确保施工人员熟悉施工方案要求和安全操作规程。
2.2 施工前应对施工现场进行详细的勘察和测量,了解现场情况并制定施工方案。
2.3 仔细核对施工图纸和材料清单,确保施工过程中的材料和工艺符合设计要求。
2.4 确保施工现场的安全设施齐全,包括警示标识、防护设施等,保证施工现场的安全生产。
三、施工工序3.1 前期准备工作(1)确定通风系统的设计要求和工程量,包括通风管道的长度、直径、材料等。
(2)组织采购通风系统所需的材料和设备,包括通风管道、风机、阀门、风口等。
(3)准备施工设备和工具,如切割机、焊接机、检测仪器等。
3.2 通风管道安装(1)在施工现场根据设计要求进行通风管道的布置和固定,确保通风管道的走向和坡度符合设计要求。
(2)对通风管道进行切割、焊接和连接,确保通风管道的密封性和牢固性。
(3)安装通风管道的支吊架,并进行调整和固定,确保通风管道的稳定性和安全性。
3.3 风机和风口安装(1)根据设计要求安装风机和风口,包括选址、连接和固定。
(2)进行风机和风口的电气连接和调试,确保通风系统正常运行。
3.4 通风系统调试(1)对通风系统进行全面的检查和调试,包括风机、风口、阀门等。
(2)对通风系统进行风量、风速等参数的测定和调整,确保通风系统的正常运行。
3.5 安全检查和验收(1)对整个通风系统进行安全检查和验收,确保通风系统的安全性和可靠性。
(2)对施工现场进行清理和整理,确保施工现场的整洁和安全。
四、质量管理4.1 严格按照施工图纸和规范标准进行施工,确保通风系统的质量符合设计要求。
通风工程施工方案通风工程是指为了保证建筑室内空气质量、减少霉菌滋生、隔绝外界噪音、调整室内温湿度等目的,通过合理设计、布局和安装通风设备来实现。
下面是通风工程施工方案。
一、方案内容1. 建筑通风设计,包括通风设备的选择、通风管道布局等。
2. 通风设备的制造和采购。
3. 通风设备的安装、调试和运行。
二、方案实施步骤1. 设计阶段:a. 根据建筑的需要确定通风设备的种类和数量。
b. 设计通风管道的布局和路径,并确定管道的直径和材质。
c. 设计通风设备的具体位置和安装方式。
2. 设备制造和采购阶段:a. 根据设计要求,制造通风设备,并进行质量检验。
b. 根据实际需要进行通风设备的采购。
3. 设备安装阶段:a. 根据设计要求,进行通风设备的安装。
b. 安装通风管道,并进行定位和固定。
c. 进行通风设备的连接和调试。
4. 设备调试和运行阶段:a. 进行通风设备的调试,包括风量调节和噪音控制等。
b. 对通风设备进行运行测试,确保其正常工作。
三、安全措施1. 在施工现场设置明显的警示标志,并划定安全区域。
2. 施工人员必须佩戴安全帽、安全鞋等个人防护装备。
3. 施工人员必须经过专业培训,并持有效证件。
4. 施工期间,保持施工现场的整洁,防止杂物堆放和工具杂乱。
四、质量保证1. 通风设备的制造必须符合相关国家标准。
2. 施工符合设计要求,并进行相应监控和验收。
3. 在通风设备调试和运行阶段,进行必要的检测和测试,确保其正常工作。
五、预算和时间安排1. 根据具体项目确定通风工程的预算,包括设备制造、采购和施工成本。
2. 根据施工计划,制定项目的时间安排,并根据实际情况进行适当调整。
总之,通风工程施工方案涉及到设计、制造、采购、安装、调试和运行等多个环节,需要对每个环节进行合理安排和控制,以确保通风工程的顺利进行和质量达标。
同时,安全措施也是非常重要的,必须保证施工人员的安全。
最后,还需要进行预算和时间安排,以确保项目的顺利完成。
一、工程概况本项目为XX小区某栋住宅楼通风工程施工,建筑面积约为XXX平方米,共计XX层,每层设有客厅、卧室、卫生间等房间。
为确保室内空气质量,提高居住舒适度,特制定本通风工程施工方案。
二、施工依据1. 《建筑工程施工质量验收统一标准》(GB50300-2013)2. 《住宅设计规范》(GB50096-2011)3. 《通风与空调工程施工及验收规范》(GB50243-2016)4. 设计图纸及相关施工资料三、施工内容1. 室内通风管道的安装2. 室外通风管道的安装3. 通风设备的安装4. 通风系统的调试与验收四、施工工艺及流程1. 施工准备(1)组织施工人员,进行技术交底,确保施工人员了解施工工艺及要求。
(2)准备好施工所需的材料、设备、工具等。
(3)做好施工现场的安全防护措施。
2. 施工流程(1)室内通风管道安装1)根据设计图纸,确定通风管道的走向和尺寸。
2)清理施工现场,确保无杂物。
3)安装通风管道支架,确保支架牢固、水平。
4)安装通风管道,注意连接处密封,防止漏风。
5)对通风管道进行试压,确保无泄漏。
(2)室外通风管道安装1)按照设计图纸,确定室外通风管道的走向和尺寸。
2)清理施工现场,确保无杂物。
3)安装室外通风管道支架,确保支架牢固、水平。
4)安装室外通风管道,注意连接处密封,防止漏风。
5)对室外通风管道进行试压,确保无泄漏。
(3)通风设备安装1)根据设计图纸,确定通风设备的安装位置和尺寸。
2)安装通风设备支架,确保支架牢固、水平。
3)安装通风设备,注意连接处密封,防止漏风。
4)对通风设备进行调试,确保其运行正常。
(4)通风系统调试与验收1)检查通风系统各部件的运行状态,确保无异常。
2)对通风系统进行试运行,观察通风效果。
3)对通风系统进行验收,确保其符合设计要求。
五、施工质量控制1. 材料质量:选用符合国家标准的通风管道、通风设备等材料,确保施工质量。
2. 施工工艺:严格按照施工规范和设计要求进行施工,确保施工质量。
(1)通风管道安装本工程通风管道为碳钢通风管,管道之间连接采用柔性连接管,连接管采用硅酸钛金不燃复合柔性连接管,风管接头采用硅酸钛金不燃复合保温型软接头风管。
①风管制作a通风工程所使用的主要材料、设备、成品、配件等应有出厂合格证明书刊号或质量鉴定文件。
b通风工程施工依据是施工图纸和施工验收规范,修改设计应有设计单位的变更通知或签证。
c主要施工顺序如下:实测、绘制施工草图→划线→风管、法兰制作→编者按号、组对→支吊架安装→风管安装②风管安装a风管及部件安装前,应清除风外杂物及污物,并保持清洁。
b风管及配件可拆卸接口及调节机构,不得装设在墙或楼板内。
风管及部件穿墙,过楼板屋面时,应设预留孔洞,尺寸和位置应符合设计要求。
c吊装风管,应量贴近主梁,提高风管标高。
d风管及部件法兰垫片应用3~5mm石棉橡胶板,垫片与法兰齐平,不得凸入管内。
e风管支吊架间距应符合以下要求:风管水平安装,直径或长边小于400mm,间距不应大于4m,直径或长边尺寸大于或等于400mm,间距不应大于3m。
f连接法兰的螺栓应均匀拧紧,螺母应在同一侧。
g所有风管与设备连接处均应有不燃性伸缩软接管,其长不应小于100 - 150mm。
h明装风管水平安装,水平度的偏差,每米不应大于3mm,全长不应大于20mm,明装风管垂直安装,垂直度偏差,每米不应大于2mm,总偏差不应大于20mm。
i风管安装用膨胀螺栓固定至吊架时,应符合膨胀螺栓使用技术条件的规定。
吊架的吊杆应平直,螺纹完整,支吊架上的螺孔应彩机械加工,禁止应气割开孔。
j风管安装时应及时进行支吊架的固定和调整,其位置应正确,受力应均匀。
支吊架不得设置在风管部件上。
③风管穿墙安装a应有厚度不小于1.0mm的钢板制成的防护套。
b防护套应高出墙面50-100mm。
④调整风管水平度、垂直度a水平风管安装后的不水平度的允许偏差为每米不应大于3mm,总偏差不应大于20mm。
b垂直风管安装后不垂直允许偏差为每米不应大于2mm,总偏差不应大于20mm。
c将已调整好水平度、垂直度的风管安装抱卡固定。
⑤部件安装风管上的附属部件包括阀门(280℃防火阀、电动密闭对开多叶调节阀、蝶阀、阻逆阀)以及铝板网、排气等。
a风管上所有阀门应安装在便于操作的部位,阀门安装方向、位置应正确。
易熔件应迎气流方向,安装后应作动作试验,阀板启动灵活,动作应可靠。
B阀门及手控装置的位置应符合设计要求,阀门安装后应做动作试验,手动、电动操作应灵活、可靠,阀门关闭时应严密。
(2)通风设备安装①风机、风扇安装风机、风扇包括防爆边墙风机、排烟风机、斜流风机、吊顶式换气扇、壁扇以及相应的低噪音防爆风机箱。
a风机设备安装就位前,按设计图纸并依据建筑物的轴线、边线线及标高线放出安装基准线。
将设备基础表面的油污、泥土杂物清除和地脚螺栓预留孔内的杂物清除干净。
b整体安装的风机,搬运和吊装的绳索不得捆缚在转子和机壳或轴承盖的吊环上。
c整体安装风机吊装时直接放置在基础上,用垫铁找平找正,垫铁一般应放在地脚螺栓两侧,斜垫铁必须成对使用。
设备安装好后同一组垫铁应点焊在一起,以免受力时松动。
d风机安装在无减震器支架上,应垫上4~5mm厚的橡胶板,找平找正后固定牢。
e通风机的机轴必须保持水平度,风机与电动机用联轴节连接时,两轴中心线应在同一直线上。
f现场组装的风机、绳索的捆缚不得损伤机件表面,转子、轴颈和轴封等处均不应作为捆缚部位。
g大型轴流风机组装,叶轮与机壳的间隙应均匀分布,并符合设备技术文件要求。
h风机试运转;经过全面检查手动盘车,供应电源相序正确后方可送电试运转,运转前必须加上适度的润滑油;并检查各项安全措施;叶轮旋转方向必须正确;在额定转速下试运转时间不得少于2h。
运转后,再检查风机减震基础有无移位和损坏现象,做好记录。
i通风机在安装主轴,电动机时,机座下的垫铁,基础螺栓安装及二次灌浆,应符合《煤矿安装工程质量检验评定标准》。
②风口制作:a下料、成型:风口的部件下料及成型应使用专用模具完成。
铝制风口所需材料应为型材,其下料成型除应使用专用模具外,还应配备有专用的铝材切割机具。
b组装:风口的部件成型后组装,应有专用的工艺装备,以保证产品质量。
产品组装后,应进行检验。
风口外表装饰面应平整光滑,采用板材制作的风口外表装饰面拼接的缝隙,应小于或等于0.2mm,采用铝型材制作应小于或等于0.15mm。
风口边长、对角线的允许偏差应符合表2.7.2之规定。
风口的转动、调节部分应灵活、可靠,定位后应无松动现象。
手动是风口叶片与边框铆接英松紧适当。
插板式及活动篦板式风口,其插板、篦板应平整,边缘应光滑,启闭应灵活。
组装后应能达到完全开启和闭合的要求。
百叶风口的叶片间距应均匀,其叶片间距应允许偏差为±1.0mm,两端轴应同心。
叶片中心线直线度允许偏差3/1000;叶片平行度允许偏差为4/1000。
叶片应平直,与边框无碰擦。
散流器的扩散环和调节环应同轴,轴向间距分布应均。
孔板式风口的孔口不得有毛刺,孔径和孔距应符合实际要求。
旋转式风口,转动应轻便灵活,接口处不应有明显漏风,叶片角度调解范围应符合设计要求。
球形风口内外球面间的配合应转动自如、定位后无松动。
风量调节片应能有效的调解风量。
风口活动部分,如轴、套轴的配合等,应松紧适宜,并应在装配完成后加注润滑油。
如风口尺寸较大,应在适当部位对叶片及外框采用加固补强措施c焊接:钢制风口组装后的焊接可根据不同材料,选择气焊或电焊的焊接方式。
铝制风口应采用氩弧焊接。
焊接均应在非装饰面处进行,不得对装饰面外观产生不良影响。
焊接完成后,应对风口进行二次调整。
d表面处理:风口的表面处理,应满足设计及使用要求,可根据不同材料选择如:喷漆、喷塑、烤漆、氧化等方式。
油漆的品种及喷涂道数应符合设计文件和相关规范的规定。
③风阀制作:a下料、成型:外框及叶片下料应使用机械完成,成型应尽量采用专用模具。
b零部件加工:风阀内的转动部件应采用耐磨耐腐蚀材料制作,以防锈蚀。
c焊接组装:外框焊接可采用电焊或气焊方式,并应控制焊接变形。
风阀组装应按照规定的程序进行,阀门的结构应牢固,调节应灵活、定位应准确、可靠,并应标明风阀的启闭方向及调节角度。
多叶风阀的叶片间距应均匀,关闭时应相互贴合,搭接应一致。
大截面的多叶调节风阀提高叶片与轴的刚度;并以实施分组调节。
止回阀阀轴必须灵活,阀板关闭严密,转动轴采用不宜锈蚀的材料制作。
防火阀制作所用钢材厚度不应小于2mm,转动部件应转动灵活。
易熔件应为批准的并检验合格的正规产品,其熔点温度差为+0℃。
d风阀组装完成后应进行调整和检验,并根据要求进行防腐处理。
e若风阀尺寸过大,可将其分割成若干个小规格的阀门制作。
f防火阀在阀体制作完成后要加装执行机构,并逐台进行检验阀板的关闭是否灵活和严密。
④罩类制作:a下料:根据不同的罩类形式放样后下料,并尽量采用机械加工。
b成型、组装:罩类部件的组装根据所用材料及使用要求,可采用咬接、焊接等方式,其方法及要求相见风管制作部分(见具体条目)。
用于排除蒸汽或其它潮湿气体的伞形罩,应在罩口内边采取排除凝结液体的措施。
如有要求,在罩类中还应加调解阀、自动报警、自动灭火、过滤、集油装置及设备。
⑤柔性短管制作:a柔性短管制作可采用人造革、帆布、树脂玻璃布、软橡胶板、增强石棉布等材料。
b柔性短管的长度一般为150~300mm,不宜作为变径管;设于结构变形缝的柔性短管,其长度宜为变形缝的宽度加100mm及以上。
c下料后缝制可采用机械或手工方式,但必须保证严密牢固。
d如需防潮,帆布柔性短管可刷帆布漆。
e柔性短管与法兰组装可采用钢板压条的形式,通过铆接使二者结合起来。
f柔性短管不得出现扭曲现象,两侧法兰应平行。
⑥风帽制作:a风帽主要可分为:伞形风帽、锥形风帽和筒形风帽三种。
伞形风帽可按圆锥形展开下斜,咬口或焊接制成。
b筒形风帽的圆筒,当风帽规格较小时,帽的两端可翻边卷钢丝加固,风帽规格较大时,可用扁钢或角钢作箍进行加固。
c扩散管可按圆形大小头加工,一段用翻边卷钢丝加固,一端铆上法兰,以便于风管连接。
d风帽的支撑一般应用扁钢制成,用以连接扩散管、外筒和伞形帽。
⑦消声器制作:a下料:根据不同的消声器形式放样后下料,并尽量采用机械加工。
b外壳及框架结构施工:消声器外壳根据所用材料及使用要求,应采用咬接、焊接等方式。
消声器框架无论用何种材料,必须固定牢固。
有方向性的消声器还需装上导流板。
对于金属穿孔板,穿孔的孔径和穿孔率应符合设计及相关技术文件的要求。
穿孔板孔口的毛刺应挫平,避免将覆面织布划破。
消声片单体安装时,应有规则的排列,应保持片距的正确,上下两段应装有固定消声片的框架,框架应固定牢固,不得松动。
c填充材料:消声材料的填充后应按设计及相关技术文件规定的单位密度均匀进行敷设,需粘贴的应按规定的厚度粘贴牢固,拼缝密实,表面平整。
d覆面:消声材料的填充后应按设计及相关技术文件要求采用透气的覆面材料覆盖,覆盖材料拼接应顺气流方向、拼接密实、表面平整、拉紧、不应有凹凸不平。
e成品检验:消声器制作尺寸应准确,连接应牢固,其外壳不应由锐边。
消声器制作完成后,应通过专业检测,其性能应能满足设计及相关技术文件规定的要求。
F包装及标识:检验合格后,应出具检验合格证明文件。
有规格、型号、尺寸、方向的标识。
包装应符合成品保护的要求。
(3)通风工程检测、调试①核对送风机、电动机型号、规格是否与设计相符,检查通风机进出口处柔性短管是否严密。
②检查轴承处是否有足够的润滑油,加注润滑油得种类和数量应符合设备技术文件规定。
③用手盘车时,通风机叶轮应无卡碰现象。
检查通风机调节阀门启闭的灵活性,定位装置的可靠性。
④检查电机、送风机、风管接地的可靠性。
关好空调器上的检查门和风管上的检查入孔门。
⑤干管及支管上的多叶调节应全开;如用三通节阀应调到中间位置。
回风管道内的防火阀应放在开启位置。
⑥送、回(排)风口的调节阀全部开启。
新风入口、一、二次回风口和加热器前的调节阀开启到最大位置,加热器的旁通阀应处于关闭状态。
⑦送风机第一次启动时,采用点动启动,,检查叶轮与机壳有无摩擦和不正常的声响。
若无不正常现象,再启动通风机。
⑧送风机的旋转的方向应与机壳上箭头所示方向一致。
若反方向旋转,风量、风压将会减少很多。
⑨送风机启动后,如发现机壳内有异物时,应立即停机,设法取出异物。
⑩送风机启动时,应用钳形电流表测量电动机的启动电流,待风机正常运转后再测量电动机的运转电流。
如运转电流值超过电机额定电流值时,应将总风量调节阀逐渐关小,直到降到额定电流值为止。
○11在运转过程中,应借助金属棒或长柄螺丝刀,仔细监听轴承内有无噪声,以判定通风轴承是否有损坏或润滑油中是否混入杂物。
○12送风机运转一段时间后,用表面温度计测量轴承温度,所测得的温度值不应超过设备说明书中的规定。
