土地整理施工项目总结 叶县2010年度常村乡等(3)批补充耕地项目施工档案

工程竣工资

工程名称:常村乡等(3)批补充耕地项目

案卷题名:工程质量评定资料一一农田水利工程

编制人:

(共一册第一册)

河南华业建设发展有限公司 第八标段 二0——年 月 日一、 项目质量评定资料

1、 完成工程量清单

2、 施工总结

3、 单位工程验收签证

4、 分部工程验收签证

二、 工程管理资料

1、 工程开工报审表

2、 施工组织设计

3、 施工进度报审表

4、 原材料进场报审表

5、 机械进场报审表

6、 竣工图

7、 施工月报

8影像资料 叶县2010年度常村乡等(3)批补充耕地项目 施工八标段

完成工程量清单

工程名称 单位 数量 备注

推土机推土( 30-40m) M 0

土地平整 工程 机械挖运土 M 0

田坎修筑(护坡) M 1300

排水沟 M 1615

水窖 座 4

农 水塘 座 2

田 水 利 大口井 眼 0

进地涵管 座 18

过田间道路涵?300 座 2

过田间道路涵?500 座 6

溢流堰 座 2

道路工程 田间道 米 3241

生产路 米 497

其他工程 防护林(杨树) 株 2648

汽油机泵 ZB50-35-30 台 4

设备购置 柴油机 台 2

水泵 台 2

施工单位 监理单位:

项目承担单位:

负责人:

监理工程师:

负责人:

日期: 年 月 日 日期: 年 月 日 日期: 年 月 日

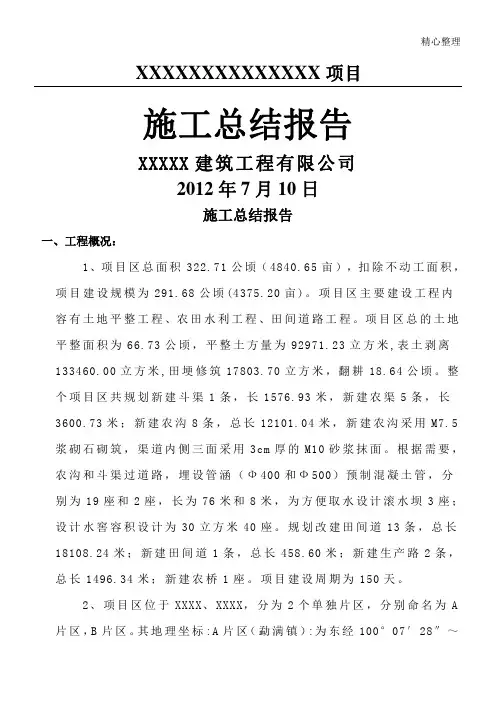

子长县史家畔乡沟道土地整治项目I标段 施工管理工作总结报告

子长县国土资源局、土地整理中心:

陕西九鼎建设工程管理咨询有限公司:

我公司承建的子长县史家畔乡沟道土地整治项目I标段工程,自二 0 —四

年三月份开工以来,在整理中心的领导下,陕西九鼎建设工程监理咨询有限公 司驻子长县项目部的正确指导下,当地村民委员会的密切配合下,经我公司参 加本项目全体员工紧张有序的施工,该项目主题工程已完工,现将本项目施工 管理工作报告如下:

一、合同工程概况:

此项目位于子长县史家畔乡丹头及史家畔村,项目区 位于秀延河的一级

子沟丹头沟川道,以洪级地貌为主,海拔高程在 900m- 1100m左右,

地面坡度6°~ 15°,属微坡地,土壤类型以黄棉土、淤土为主。距 子长县城约50公里,隶属史家畔乡所辖。项目区所属的丹斗村和史 家畔村两个行政村8个村民小组。丘陵地带,施工前交通十分不便,施工 后交通便利、将大大改善当地村民出行耕作,边界清楚,土地权属明确。主要 项目包括:

1、合同工程量:

土地平整工程:平整土地 166048.41m3、客土回填197421.20m3、天面翻耕

2 3

37.81hm、田坎修筑 61944.72m.

农田水利工程:新修4.5mx2.6m排水干沟(一条)2375.90米、1.0mX 1.5m 排水支沟(5条)693.90m、新修排水暗涵92.00m及80mX 80m闸门一座、坝体 加固一座、溢洪道加固一座、排水干沟跌水及排水支沟汇水口、竖井及以上护 栏修复。

田间道路工程: 新修生产路(5条)3077.90米、生产大桥(2 座)

防护林工程:2648株、

设备购置及安装:汽油机及泵各1台、柴油发电机1台、搅拌机1台、潜 水泵2台 该项目工程:

建设单位:子长县土资源局。

监理单位:平顶山市豫城工程监理有限公司。

设计单位:陕西省西安山地测绘规划工程有限公司

施工单位: 陕西顺天水利水电工程有限责任公司

二、工程投标过程:

我公司在仔细研究了招标文件(包括补充通知)的全部内容并查勘了现场 的基础上,组织人员编写投标文件。

投标文件的编制原则:

1、按招标文件的规定和要求编制投标文件。

2、投标文件对招标文件提出的实质性要求和条件作出了响应。

3、投标人没有以低于成本价竞标或其他不正当手段骗取中标。

施工投标文件编制依据:

1、 《中华人民共和国水利部水利工程设计概估算编制规定》 (2002)

2、 《中华人民共和国水利部水利工程施工机械台时费定额》 (2002)

3、 《中华人民共和国水利部水利建筑工程预算定额》 (2002)

4、《土地开发整理项目资金管理暂行办法》

5、《土地开发整理项目预算编制暂行办法》

6《电力建设工程预算定额》(中国电力企业联合会)(2002)

7、陕西省延安市工程造价信息 8子长县史家畔乡沟道土地整治项目I标段规划设计图、 招标文件及单体设

计图

我公司在投标截止时间之前递交了标书并一举中标。

三、施工总布置、总进度和完成的工程量

施工总体平面布置:

1、 施工用地和场内交通

(1) 根据施工现场特点和施工车辆进出的需要,设 4M宽道路。路侧显著

位置要设立安全警示牌。

(2) 施工道路

根据本工程特点和地形地貌,进场后我公司准备按施工平面规划图首先做

规划道路的基层,以此作为临时道路,以保证施工车辆正常进出,现场文明施

工,并为建设单位节约成本、降低造价。

2、 施工用电

本工程施工最大负荷100kw,我们配备一台300kw发电机以确保工程顺利 进行。

3、 施工用水

施工用水在河道中抽取,因工程项目施工用水量不大,考虑边抽边用,各

拌和系统配用3mn薄钢板焊成的小水箱一个,容量为 1.5m3,可移动使用,配备

2.2kw潜水泵。输水管道采用高压软管,生活用水考虑由当地村民取水源接入

4、 通讯

由于工程地点移动通信信号良好,日常通信可以移动电话解决。 5、 砂石料

本项目砂、石料考虑外购,可由有一定规模、质量稳定的料场供应。

6砼系统布置

根据本项目场地实际情况,砼拌合系统采用固定设置。拌和点选择在交通 便利的地点,要求能顺利通行于田间道,以便成品砼能及时顺利运抵待用点。

施工总平面图

分阶段施工进度安排

实际完成总工程量

(见下表)工程施工总平面布置图 分阶段施工进度表

\天数

项目名称 '、 累计施工日历天

20天 40天 60天 80天 100天 120天 140天 160天 180天 200天 220天 240天 260天 280天

施工准备

土地平整工程

农田水利工程

机井、井房工程

排灌电器工程

田间道路工程

其他工程

工程自检 实际完成工程量

土地平整工程:田埂修筑(护坡):1300米

农田水利工程:排水沟1615米、水窖4个、水塘2座、过田间道路涵①500mm座、 过田间道路涵①300mm座、进地涵管18个、 溢流堰2座

田间道路工程:田间路 3241米、生产路497米、

防护林工程:2648米、

设备购置及安装:汽油机泵:4台、柴油机2台、水泵2台

变更情况表

取消1. 水窖 8 座

2. 汽油机水泵 8 座

增加1. 水塘 2 座

2. ①300管涵 1 座

3. ①500管涵 6 座

4. 柴油机 2 台

5. 水泵 2 台

6. 溢流堰 1 座

根据招标文件要求,业主要求建设工期为 270个日历天。鉴于我公司施工

经验,此工程我公司可以在 270个日历天内完成。

四、主要施工方法

(一) 勘探地界

在国土资源局土地整理中心及设计单位的带领下,我公司派专业技术人 员跟随,到达现场勘查项目区边界,及明确项目内所有原有建筑物在图纸上的 位置、规划新增工程的位置。找出与设计图纸中不符的部分,上报设计单位解 决。确认无误后,我公司派专业施工团体进驻现场开始施工准备工作。

(二) 排水沟工程共计:1615米,规格:上口宽:1.3米,底宽:0.3 米,

沟深:0.5米

农沟开挖

(1) .施工流程

施工准备一测量放样-土方开挖一验槽一尺寸检验一放水检验排水渠过水能力

—交工验收

(2) .农沟测量

农沟测量由一名有经验的测量工程师负责测量控制工作,根据复测核定的导线

桩测定管沟中心线,在农沟的起点、终点及转角处设定木桩作控制桩,以农沟

的定位中心控制桩为准,放出挖槽线,对农沟底标高每 10m以及转角处设水平

控制桩控制。管沟边线设置边线控制桩。

(3) .农沟开挖

农沟采用人工开挖和挖掘机沟端开挖的方法进行施工,施工时应严格按照标高、

轴线控制桩进行检查,其标高、农沟几何尺寸、坡度应符合设计要求,并接近

农沟底标高时采用人工配合进行修整,以免超挖。

农沟开挖前应采用控制水平板复核管沟的中心线,边线及坡度,确认符合设计

要求后方可开挖,开挖时还要对标准桩和水平板注意保护和复测。开挖时严格 按照标高控制桩进行检查,确保标高、坡度符合设计要求。

农沟开挖到沟底时,在沟底补设临时桩控制标高,防止因多挖而破坏自然土层, 一般可在挖至接近标高时留出 100mm深土层暂时不挖,留至沟渠底砼土施工时 清底找平。

开挖时,堆土和机械离沟槽边缘的距离应保持 1m以保证边坡稳定。

(4).验槽 农沟开挖完成后,联合有关单位对沟槽进行验收,对深度、宽度、形状等有关 内容进行验收,验收合格方能进行下一工序施工,不合格着要进行修正,直至 合格为止。

(三)管涵工程、(其中近地涵18座、过田间道路涵?300mm座、过田间道路

涵?500mm座)

(1)管涵铺设

① 运输与装卸:涵管在运输、装卸过程中,应采取防碰撞措施,避免管节损坏 或产生裂纹。涵管装卸工作必须用经监理工程师批准的吊具进行;除非取得监 理工程师的书面许可,不允许用滚板或斜板卸管。存放场地的位置和装卸的操 作方法必须经监理工程师认可。

② 施工要求

基础开挖应符合图纸要求。当在原有灌溉水流的沟渠修筑时挖临时过水通道保 护好灌溉水流。

基槽开挖后,应紧接着进行涵管敷设及基槽回填等作业。如果出现不可避免的 耽误,无论是何原因,在施工过程中应采取必要措施,保护基槽的外露面不致 破坏。

基底应压实到设计要求密实度,其压实度应在90%以上,按重型击实法试验测定。 当基底承载力达不到要求时,可采用砂砾石或灰土换填 50cm厚。

管涵基底应按图纸所示或监理工程师的指示,结合土质及路基填土高度设置预

留拱度。

钢筋混凝土圆管涵成品质量:

管节端面应平整并与其轴线垂直;斜交管涵进出水口管节的外端面,应接斜交 角度进行处理。管壁内外侧表面应平直圆滑,如果缺陷小于下列规定时,应修 补完善后方可使用;如果缺陷大于下列规定时,不予验收,并应报监理工程师 处理。

每处蜂窝面积不得大于30mrK 30mm其蜂窝深度不得超过10mm。蜂窝总面积不 得超过全面积的1%并不得露筋。管节混凝土强度应符合图纸要求,混凝土配 合比、拌和均应符合有关规范要求。管节各部尺寸,不得超过有关规范规定值。
