外墙石材幕墙工程施工组织设计外墙石材幕墙是现代建筑中常见的一种外立面装饰材料,它不仅能起到美化建筑、减少建筑能耗的作用,还能起到保护建筑的作用。
对于施工单位来说,外墙石材幕墙工程施工组织设计是一项很重要的工作,只有规范的施工组织设计才能确保工程顺利进行,达到设计要求。
一、施工组织设计的内容外墙石材幕墙工程施工组织设计是指在施工前对工程进行全面的组织设计,在实际施工中按照设计要求合理组织,确保工程的质量、安全、进度等方面都能得到满足。
具体内容包括以下几个方面:(一)施工技术措施:包括施工方法、工艺流程、施工工具与设备、材料的选择与质量要求等。
(二)安全技术措施:包括施工现场的安全防范和控制措施、高空作业和悬挂脚手架的安全措施等。
(三)进度计划:按照工程进度要求合理安排工程施工的时间、工序及人员分配。
(四)质量控制:包括施工过程中的质量控制和质量验收。
二、施工组织设计的重要性(一)确保工程质量:外墙石材幕墙工程的施工组织设计是从施工开始就对工程进行一系列的规划与控制,使施工过程更加科学化、管理更加有序化,从而保证工程质量满足设计要求。
(二)保证施工安全:外墙石材幕墙的施工过程存在着高空作业、悬挂脚手架等危险性较高的操作。
通过施工组织设计,可以有效地规范施工过程,制定安全技术措施,保障所有参与施工人员的人身安全。
(三)提高施工效率:通过合理的组织与安排,外墙石材幕墙工程的施工进度可得到有效控制,从而达到施工效率的提高。
三、施工组织设计的主要内容(一)人员组织:在施工过程中,应当根据工程进度需要,合理组织施工人员的数量和技术要求。
(二)施工设备与材料:应当评估施工设备和材料的质量、数量,以及运输、入库、出库等物流环节与管理。
(三)工艺流程与施工标准:通过详细的工艺流程设计,并对操作人员进行技术培训,以提高施工效率和质量,同时,需要提出相应的施工标准,以确保施工质量与可靠性。
(四)施工计划与进度控制:应当根据工程要求制定工作计划,精细化施工过程,同时进行严格的进度控制,以确保工程的进度符合计划要求。
幕墙施工组织设计doc.完整版幕墙施工组织设计1. 项目概况1.1 项目背景1.2 项目目标1.3 项目范围2. 组织管理2.1 项目团队2.2 项目组织架构3. 安全管理3.1 安全管理目标3.2 安全管理责任分工3.3 安全管理措施3.4 安全风险评估3.5 安全培训4. 质量管理4.1 质量管理目标4.2 质量管理责任分工4.3 质量控制措施4.4 质量检查与验收标准5. 进度管理5.1 进度计划5.2 进度控制措施5.3 关键节点6. 资源管理6.1 人力资源需求6.2 设备资源需求6.3 材料资源需求6.4 资源调配计划7. 风险管理7.1 风险识别与评估7.2 风险应对措施7.3 风险监控与控制8. 环境保护与可持续发展8.1 建筑垃圾处理8.2 节能减排措施8.3 环保标准符合性9. 协调与沟通9.1 内部沟通9.2 外部沟通9.3 问题协调10. 监管与验收10.1 监管机构沟通10.2 监督与验收标准11. 附件注释:1. 幕墙施工组织设计doc是幕墙施工项目的一个关键文件,用于规划、组织和管理施工工作。
2. 幕墙施工组织设计doc中需要包含项目概况、组织管理、安全、质量、进度、资源、风险、环保、协调沟通、监管验收等内容。
3. 幕墙施工组织设计doc的编写应根据具体项目情况进行细化,确保内容详细全面。
4. 幕墙施工组织设计doc的附件可以包括图纸、施工方案、材料清单等相关文件。
5. 法律名词及注释见附件。
------------------------------------------------------------------------------幕墙施工组织设计1. 项目概述1.1 项目背景1.2 项目目标1.3 项目范围2. 组织管理2.1 项目团队2.2 组织架构3. 建设资质和证件3.1 所需建设资质和证件3.2 资质申请流程4. 安全管理4.1 安全管理目标4.2 安全管理责任4.3 安全管理措施5. 质量管理5.1 质量管理目标5.2 质量管理责任5.3 质量管理措施6. 进度管理6.1 进度计划6.2 进度控制措施6.3 关键节点7. 资源管理7.1 人力资源需求7.2 设备资源需求7.3 材料资源需求8. 风险管理8.1 风险识别与评估8.2 风险应对措施9. 环境保护与可持续发展9.1 环境影响评估9.2 环境保护措施9.3 可持续发展措施10. 法律法规和政策要求10.1 相关法律法规10.2 政策要求11. 协调与沟通11.1 内部沟通与协调11.2 外部沟通与协调12. 监管与验收12.1 监管机构沟通12.2 监督与验收标准13. 附件注释:1. 幕墙施工组织设计是幕墙工程施工的重要文件,用于规划、组织和管理施工过程。
外幕墙施工组织设计方案一、项目概述外幕墙施工是在建筑物外墙表面进行的一种装饰施工方式,其目的是为了美化建筑外观,提升建筑品质。
外幕墙施工主要涉及的内容包括幕墙设计、材料选型、施工工序安排等。
本方案旨在设计一个合理的外幕墙施工组织方案,确保施工进程顺利、质量可控。
二、施工前准备工作1.安全防范措施:对施工现场进行全面的安全评估,设置必要的警示标识和安全防护措施,确保施工过程中安全性。
2.外幕墙施工方案制定:根据建筑特点、设计要求等因素制定施工方案,明确施工步骤、工序顺序、材料使用等。
3.人员组织:组建专业的施工团队,包括技术负责人、施工人员、安全检测人员等,确保施工人员具备必要的技术能力和安全意识。
4.材料准备:根据设计要求和施工方案,提前准备好所需的施工材料,确保材料的质量和数量充足。
三、施工工序安排1.幕墙安装:根据施工方案,按照从下往上的顺序进行幕墙安装,确保安装的稳定性和平整度。
2.玻璃安装:根据设计要求,先进行玻璃的尺寸测量和砂磨加工,然后运送到施工现场进行粘贴安装。
3.铝合金板安装:选择合适的固定方式,将铝合金板固定在幕墙结构上,确保固定的牢固性和整体美观。
4.防水层施工:在幕墙安装完成后,进行防水层的施工,确保建筑物外墙的防水性能。
5.砂浆填缝:对幕墙安装后的缝隙进行填充和整修,确保幕墙与建筑物之间的连接牢固性和密封性。
6.油漆涂装:根据设计要求和施工方案进行幕墙的油漆涂装,确保幕墙的表面光滑、耐久性好。
四、质量控制措施1.施工过程中进行质量检测:对每个施工环节进行质量检测,确保施工的合格性。
2.严格材料验收标准:对购进的材料进行严格的验收,确保材料的质量符合设计要求。
3.安全监控:设置安全监控系统,监测施工现场的安全情况,及时发现并处理各类安全隐患。
4.建立施工档案:建立完善的施工档案,记录施工过程中的各类数据和资料,便于施工质量的复查和追溯。
五、人员培训和技术支持1.进行操作培训:对施工人员进行操作技能培训,提高施工质量和效率。

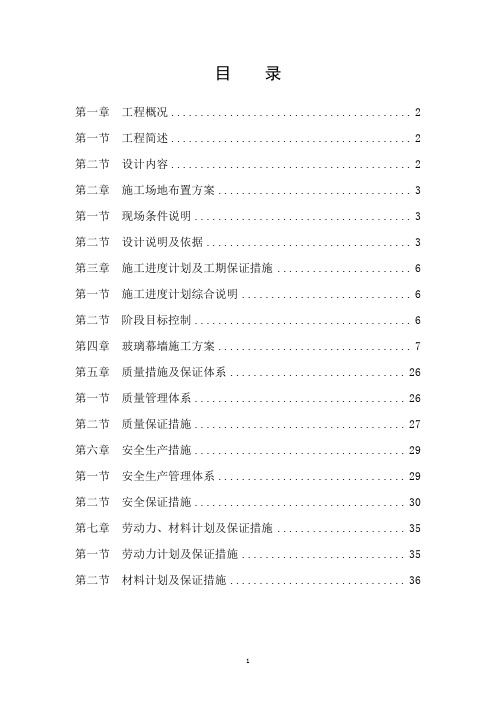

目录第一章工程概况 (2)第一节工程简述 (2)第二节设计内容 (2)第二章施工场地布置方案 (3)第一节现场条件说明 (3)第二节设计说明及依据 (3)第三章施工进度计划及工期保证措施 (6)第一节施工进度计划综合说明 (6)第二节阶段目标控制 (6)第四章玻璃幕墙施工方案 (7)第五章质量措施及保证体系 (26)第一节质量管理体系 (26)第二节质量保证措施 (27)第六章安全生产措施 (29)第一节安全生产管理体系 (29)第二节安全保证措施 (30)第七章劳动力、材料计划及保证措施 (35)第一节劳动力计划及保证措施 (35)第二节材料计划及保证措施 (36)第一章工程概况第一节工程简述1、工程名称:幕墙工程。
2、建设单位:。
3、建设地点: .4、结构类型:框架结构5、建筑面积:。
6、要求质量标准:合格7、要求工期:。
第二节设计内容本工程外装修主要为玻璃幕墙。
玻璃采用6+9A+6中空双钢化镀膜玻璃.第二章施工场地布置方案本工程位于 .工程进入装饰施工阶段后,消防、电气、空调、内装等施工单位的增多,施工场地将会更为紧张.合理地使用施工场地就是施工总平面布置的关键。
施工总平面图是项目施工现场的各种使用场地总布置,对施工现场的材料加工场地、材料堆放场地、料具仓库、临时办公室、临时生活设施的规划布置。
第一节现场条件说明1、施工现场场地现已平整。
2、施工用水、施工用电已通,可直接分接使用.3、本项工程主体结构已完成。
4、本工程施工现场场地有限,施工单位多,施工材料品种规格多,要求的堆放场地大。
5、我公司根据现场踏勘情况在施工现场初步划分了施工场地,拟定将外装饰材料的加工场地、库房和材料、设备的堆放场地设置在施工现场内。
此方案在征得业主、监理公司的同意后实施。
第二节设计说明及依据1.施工平面图设计说明1。
1施工总平面1。
1.1本工程为我公司重点工程,我公司将精心进行现场准备,物资准备,技术准备,劳动力准备工作,保证工程顺利进行。

××××××××××××幕墙工程编制单位:编制:审核:总监审核意见:监理单位:建设单位项目负责人审批意见:建设单位:日期: 年月日目录第一章总体概述3一、工程概况 (3)第二章主要施工方案及质量保证措施 5第一节、分部分项工程施工方案 (5)一、施工前的准备工作 (5)二、测量放线方案 (7)三、后置埋件施工方案 (10)四、幕墙主要施工流程及主要结构形式说明 (12)五、玻璃幕墙的施工方法 (14)六、铝单板幕墙的施工方法 (24)七、石材幕墙施工技术方案 (26)八、点式玻璃雨篷施工方案 (30)第二节、质量保证措施 (34)一、质量控制体系的建立 (34)二、质量计划 (34)第三章保证安全生产,文明施工及环境保护措施40第一节、安全施工保证措施 (40)一、施工安全保障措施 (40)二、施工安全技术 (41)三、现场防火措施 (43)四、火灾预防管理工作 (44)第二节、文明施工及环保措施 (45)一、文明施工及环境保护管理目标 (45)二、环境保护及文明施工管理体系 (45)三、降噪防扰民总体要求 (46)四、施工现场采取环保、消防、降噪音等措施 (46)附表拟投入的主要施工机械情况表质量管理体系网络图安全管理体系网络图施工进度计划表现场材料堆放平面图第一章总体概述一、工程概况1、工程名称:××外装饰工程2、工程地址:××××沿江大道边3、建设单位:××××××开发公司4承包内容:施工图及工程量清单范围内工程5工期目标:××天,满足总承包工期和整个工程工期要求,如遇图纸变更,工作量增加则工期顺延6质量要求:优良,满足业主的观感目测要求7本工程抗震设防标准:7度第二章主要施工方案及质量保证措施第一节、分部分项工程施工方案一、施工前的准备工作1)、施工准备部署现场项目部管理人员对工程的工期进度、技术资料、工具、材料、人员、机械、临时设施做好充分的准备。
广场室外铺装工程施工组织设计一、工程概述本工程是指对广场室外进行铺装工程,包括场地平整、基础处理、铺装材料选用和施工工艺设计等。
通过合理的工程组织设计,能够保证工程质量和施工进度,提高施工效率。
二、工程目标1.确保广场室外铺装工程质量,达到设计要求。
2.完成施工任务,按时交付。
三、工作内容1.现场勘测与测量:对广场室外进行详细的勘测和测量,确定场地的大小、坡度等参数。
2.场地平整:对现场进行平整处理,包括清理杂草、移除障碍物、填补坑洞等。
3.基础处理:根据场地情况进行基础处理,如填充砂土、夯实等,保证基础稳定。
4.铺装材料选用:根据设计要求和使用环境选择合适的铺装材料,如混凝土、砖石等。
5.铺装施工:进行铺装工作,按照设计图纸和标准要求进行施工,保证铺装平整、牢固。
6.养护与维修:完成铺装后的养护工作,如喷水养护、填缝等,及时处理铺装破损或损坏的部分。
1.人员组织(1)项目经理:负责工程全过程的组织和管理,协调各个部门的工作。
(2)技术人员:包括设计师、测量员、监理工程师等,负责技术指导和质量检查。
(3)施工人员:包括土木工程师、水电工程师、砌筑工、泥水工等,按照施工图纸进行施工。
(4)安全人员:负责施工现场的安全管理,预防事故发生。
(5)供应人员:负责材料的采购和供应,保证施工过程中的材料供应充足。
2.设备组织(1)土方机械:包括挖掘机、推土机等,用于土方平整和基础处理。
(2)铺装机械:包括振动平板、砖石敲击器、切割机等,用于铺装工作。
(3)车辆:用于材料的运输和施工人员的交通工具。
3.施工过程(1)勘测与测量:由测量员进行现场测量,确定场地的大小和坡度等参数。
(2)场地平整:由土木工程师和施工人员进行场地的清理和平整处理。
(3)基础处理:根据土木工程师的指导进行基础处理,确保基础牢固。
(4)铺装施工:根据设计图纸进行铺装施工,保证施工的平整和牢固。
(5)养护与维修:施工完成后,由养护人员进行养护工作,及时处理破损或损坏的部分。
外立面幕墙工程项目施工组织设计方案第一章编制说明**外立面幕墙工程项目位于**,地理位置优越,建筑造型完美,具有独特的高品质装饰效果。
目前部分楼层外立面已具备施工条件。
我公司组织了一批技艺精湛、经验丰富的技术人才,本着“让客户更满意”的原则,对招标文件、技术图纸、施工合同等资料进行详细深刻的研究,并结合本工程具体情况,及本工程的施工重点、难点、关键控制点,精心编制了本施工组织设计。
我们将在施工过程中全力配合业主、总包以及工程监理,将质量管理放在首位,兼顾工程进度,并最大限度的降低工程成本,真正实现“一流的施工、一流的质量、一流的管理”的施工管理目标,使本工程能够充分地体现出建筑师的设计理念,能够淋漓尽致地展示出现代优秀建筑虚实结合的独特魅力。
第一节编制依据及原则一、编制依据1. 外立面幕墙工程招标文件2. 外立面幕墙工程施工图3. 外立面幕墙施工合同4.国家相关施工及验收规范、标准、法律法规二、编制原则1.本施工组织设计方案仅适用于外立面幕墙幕墙工程,是该工程具体实施的指导性文件,施工人员必须熟练掌握并根据其内容进行工程施工。
2.本施工组织设计方案编写的指导思想是:严密组织、科学安排、部署合理、重点突出。
3.本施工组织设计方案编制遵循施工工艺技术的内在规律性,科学合理地安排各分部、分项工程施工工艺及施工顺序。
4.在工程施工过程中应按计划、实施、检查、处理四个步骤进行。
5.本施工组织设计力求采用国内外先进的施工技术和科学管理方法,以便加快施工速度,缩短工期,保证工程质量。
6.本施工组织根据施工的具体情况,可适时进行修改调整,并将调整修改的内容及时报告业主、总包和监理单位。
7.尽量减少施工现场临设工程,合理的储备物资,减少物资运输量,科学的布置施工平面图。
第二节编制内容本施工组织设计是外立面幕墙工程从施工准备到竣工验收全过程的综合性纲要。
为建立正常的施工秩序,有计划地开展各分部分项工程的施工,及时地做好各项施工准备工作,保证劳动力和各种材料、机具的及时供应及使用,协调与土建单位之间、各工种之间、各种资源之间的空间布置与时间安排的关系,保证施工的顺利进行及按时保质完成该项目的施工,本施工组织设计围绕工程的施工特点、技术难点、及现有的施工条件等,从工程概述,加工制造方案,主要施工方法,工程进度计划及保证措施,主要机械设备、水电的用量计划及劳动力计划,施工现场管理,与总包、监理及设计人的配合措施,确保工程质量的技术组织措施,确保安全生产的技术组织措施,确保文明施工的技术组织措施,确保工期的技术组织措施,施工平面布置,冬雨季施工措施,及幕墙清洁与售后服务等方面进行了较为系统的编写。
幕墙外装饰工程施工组织设计方案第一章工程概况一、工程概述☆工程名称:**幕墙工程☆建设单位:**有限公司☆设计单位:**有限公司☆监理单位:**监理有限公司☆施工单位:**有限公司☆本工程最大高度28.4M,建筑层数为6层,建筑占地面积为308㎡;地上总建筑面积1919㎡;☆工程地点:**;☆外墙装饰工程种类:玻璃幕墙、石材幕墙;二、幕墙基本性能1、风压变形性能幕墙大面风荷载最大标准值为 2.67KN/㎡,基本风压系数为0.8KN/㎡,幕墙抗风压性能为3级。
2、空气渗漏性能本幕墙工程空气渗漏性能为3级,即幕墙在风压作用下,其开启窗为关闭状态时缝隙透过空气的能力。
3、雨水渗漏性能本幕墙工程雨水渗漏性能为3级,即固定部分达到3级,开启部分为3级。
4、平面内变形性能按照GB/T15225-94<建筑幕墙物理性能分级>中平面内变形性能分级的Ⅲ级标准设计。
第二章编制说明一、编制原则1、本工程组织设计编制的目的是从施工全过程出发,在保证施工质量和施工工期的前提下,根据各种具体的施工条件,为**幕墙工程施工阶段提供较为完整的纲领性技术文件。
在施工中,我们将在此基础上进行强化、细化与适当调整施工方案和施工计划,使之更好、更全面地指导施工。
2、坚持执行基本建设程序,严格按照投标工期要求组织施工,确保在投标工期内不折不扣地完成本工程,发挥工程效益和基本建设投资效益。
3、加强施工中的计划性、克服盲目性,在确保安全生产,在保证质量的前提下,节约材料,降低成本,更好地完成施工任务。
4、加强施工总平面管理,合理安排施工现场,搞好同其它专业单位的施工协调工作,组织好现场文明施工。
5、提高科技含量,积极推广应用新材料,新工艺,新技术,新设备,让科技转化为生产力。
二、编制依据1、施工组织文件依据下列文件进行编制:①、建设单位提供的幕墙施工图纸②、国家和行业颁布的有关现行设计和施工规范及标准③、我公司企业标准、质量手册及程序文件等相关文件④、建设单位对质量、工期的要求2、工程的的标准及规范我公司对本工程的施工将全部以下列现行的中华人民共和国一切有关法规要求的标准执行,如下述标准及规范要求与标书有出入,则以较为严格要求的为准。
版商业大楼外装饰幕墙工程施工组织设计方案一、项目背景商业大楼外装饰幕墙工程是指在商业大楼建筑外立面进行装饰和保护的工程。
商业大楼作为商业活动的重要场所,外观装饰的美观与安全对于吸引客户和提升品牌形象至关重要。
因此,进行商业大楼外装饰幕墙工程施工组织设计方案是确保工程质量和施工进度的重要步骤。
二、施工组织设计目标1.确保工程施工的安全性2.提高施工效率和工程质量3.保证施工进度的合理安排4.遵守相关法律法规和施工标准三、施工组织设计内容1.分析设计文件根据设计文件,对工程的施工要求、工艺流程和技术标准进行详细分析,明确施工的具体要求和目标。
2.施工人员组织根据工程规模和施工要求,合理安排施工人员的数量和岗位职责,并制定人员梯队和岗位轮换计划,确保施工人员的专业素质和技能符合要求。
3.物料采购计划对工程所需的物料进行清单编制和采购计划制定,确保物料的供应和施工进度的合理配套。
4.施工设备选择与调配根据工程的特点和施工要求,对所需施工设备进行选择和调配,确保设备的合理使用和工程施工的连续性。
5.安全管理措施制定完善的安全管理方案,明确施工现场的安全责任和安全措施,制定应急预案和现场安全培训,确保施工过程中的安全性。
6.施工进度计划根据工程施工的要求和工期限制,制定合理的施工进度计划,并进行施工过程监控和调整,确保施工进度的合理安排和工期的执行。
7.质量控制措施根据工程的技术标准和质量要求,制定质量控制措施和验收标准,进行质量检查和验收,确保工程的质量。
8.环境保护措施制定环境保护措施和施工废弃物处理方案,确保施工过程对环境的最小影响,符合相应的环保要求。
四、施工组织设计实施步骤1.成立专项施工组织设计小组,明确成员的职责和工作安排。
2.对接设计文件,分析并制定施工组织设计方案的基本框架和目标。
3.对施工过程中可能出现的问题进行预测和分析,并制定相应的应对措施。
4.逐项拟定施工组织设计方案的具体实施细则和步骤,并明确责任部门和责任人。
幕墙施工组织设计(完整).doc 范本 1:幕墙工程施工组织设计1. 背景介绍1.1 工程概况1.2 工程目标1.3 施工组织设计目的2. 法律法规与标准2.1 法律法规2.2 标准与规范3. 施工组织机构与人员3.1 组织机构3.2 项目负责人3.3 施工人员4. 施工现场准备工作4.1 施工现场布置4.2 施工现场设施搭建4.3 材料与机械设备准备4.4 安全措施5. 施工工艺与方法5.1 拆除工艺5.2 安装工艺5.3 密封工艺5.4 防水工艺5.5 艺术装饰工艺6. 关键技术与工序控制6.1 幕墙结构关键技术6.2 幕墙安装关键技术6.3 幕墙密封关键技术6.4 幕墙防水关键技术7. 施工进度计划7.1 总体进度计划7.2 施工分项计划7.3 施工节点控制8. 资源管理与成本控制8.1 施工人力资源8.2 施工材料资源8.3 施工机械设备资源8.4 成本控制措施9. 质量检验与验收标准9.1 施工前质量检验9.2 施工中质量检验9.3 施工后质量检验9.4 工程验收标准10. 安全与环保管理10.1 安全管理措施10.2 环保管理措施10.3 废弃物处理11. 风险与应急管理11.1 施工安全风险分析11.2 应急预案11.3 施工事故处理12. 附件本文档涉及附件:1. 工程图纸2. 幕墙材料清单3. 施工机械设备清单4. 施工进度计划表5. 工程质量检验报告本文所涉及的法律名词及注释:1. 广场建筑物幕墙工程施工与验收规范(GB50345-2019):国家标准,规定了广场建筑物幕墙工程施工和验收的基本要求和方法。
2. 建筑工程施工现场项目安全检查规程:建设部发布的规程文件,用于建筑工程施工现场安全检查的指导。
范本 2:幕墙工程施工组织设计1. 引言1.1 项目概述1.2 施工组织设计目的1.3 项目背景2. 相关法律与标准2.1 法律法规2.2 标准与规范3. 施工组织机构3.1 组织机构3.2 项目负责人3.3 相关工作人员4. 施工现场准备工作4.1 施工现场布置4.2 施工现场设施搭建4.3 材料与设备准备4.4 安全措施5. 施工工艺与方法5.1 幕墙拆除工艺与方法5.2 幕墙安装工艺与方法5.3 幕墙密封工艺与方法5.4 幕墙防水工艺与方法5.5 幕墙装饰工艺与方法6. 关键技术与工序控制6.1 幕墙结构关键技术6.2 幕墙安装关键技术6.3 幕墙密封关键技术6.4 幕墙防水关键技术7. 施工进度计划7.1 总体进度计划7.2 分项计划7.3 里程碑计划8. 资源管理与成本控制8.1 人力资源8.2 材料资源8.3 设备资源8.4 成本控制9. 质量管理9.1 质量目标9.2 质量管理计划9.3 质量控制措施9.4 质量验收标准10. 安全与环保管理10.1 安全管理措施10.2 环境保护措施10.3 废弃物处理11. 风险管理与应急预案11.1 风险评估与控制11.2 应急预案12. 附件本文档涉及附件:1. 工程图纸2. 幕墙材料清单3. 施工机械设备清单4. 施工进度计划表5. 质量检验报告本文所涉及的法律名词及注释:1. 广场建筑物幕墙工程施工与验收规范(GB50345-2019):国家标准,规定了广场建筑物幕墙工程施工和验收的基本要求和方法。
罗马都市外幕墙工程施工组织设计目录第一章编制说明 4 第二章施工方案 8 第三章施工进度计划及保证措施 69 第四章保证质量措施 72 第五章保证安全措施 80 第六章文明施工现场措施 86第一章编制说明1.编制说明1.1.编制目的本施工组织设计是“某罗马都市佳源广场外幕墙工程”(以下简称本工程)的重要施工依据,本施工组织设计的目的是为了保证该项目的施工管理:在组织上有保证,在施工工序、工艺流程、检查监督等方面的主要工作都有章可循、有序运作,在安全生产、质量管理、工期进度及环境保护等方面有明确的目标、要求和得力的措施。
这样使该工程在外墙装饰的全过程中,各个环节始终处于受控状态,达到“三高”即高质量、高标准、高速度。
用我司高水平的施工管理,做到让自己称心、业主满意的优良工程。
1.2.编制依据编制本施工组织设计的主要依据有:1.2.1业主提供的“某罗马都市佳源广场外幕墙工程”图纸1.2.2业主提供的“某罗马都市佳源广场外幕墙工程”文件1.2.3业主提供的招标答疑文件1.2.4国家和行业颁布的有关现行设计和施工规范及标准1.2.5我公司企业标准、质量手册及程序文件等相关文件1.3.采用标准及规范我司承诺在本工程的设计和施工中全部达到现行中华人民和国的有关法规的要求,如下述标准及规范要求与标书要求有出入则以较严格为准。
在设计和施工过程中对于暂无规范或标准的项目以我公司企业标准为依据,在本工程施工期间,若有新的国家或本地标准出台,尚应满足新的标准。
《工程建筑标准强制性统一标准》 2002年版《建筑工程施工质量验收统一标准》(GB50300—2001)《钢结构工程施工质量验收规范》(GB50205—2001)《钢结构防火涂料》(GB14907—2002)《铝及铝合金轧制板材》(GB/T3880-1997)《铝合金建筑型材》(GB/T5237-2004)《建筑钢结构焊接规程》(JGJ 81-2002)《建筑幕墙》(GB/T 21086-2007)《玻璃幕墙工程技术规范》(JGJ102-2003)《建筑玻璃应用技术规范》(JGJ113-2003)《建筑幕墙风压变形性能测试方法》(GB/T15227-2007)《建筑幕墙雨水渗透性能测试方法》(GB/T15227-2007)《建筑幕墙空气渗透性能测试方法》(GB/T15227-2007)《玻璃幕墙工程质量检验标准》(JGJ/T139-2001)《铝合金门窗工程设计施工及验收规范》(DBZ-30-2002)《玻璃幕墙工程技术规范应用手册》及《玻璃、金属板、石材、点支式幕墙技术手册》。
《建筑结构荷载规范》 GB5009-2001《钢结构设计规范》 GBJ50017《建筑设计防火规范》 GBJ16《建筑抗震设计规范》 GB50011-2001《建筑物防雷设计规范》 GB50057-94《民用建筑热工设计规范》 BGB20176《铝合金建筑型材》 GB/5237-2000《铝及铝合金阳极氧化、阳极氧化膜的总规范》GB8013-87 《碳素结构钢》 GB/T700《低合金高强度结构》 GB/T1597-94 《钢化玻璃》 GB9963-1998 《夹层琉璃》 GB9962-1999 《中空琉璃》 GB11911-2002 《热反射玻璃》 JC693-1998 《玻璃幕墙玻璃性能》 GB18091-2000 《中空玻璃用弹性密封胶》 JC/T486-2001 《建筑用硅酮结构密封胶》 GB1677《建筑橡胶密封垫玻璃和镶板的预成型实心硫化橡胶材料规范》GB10712-89《建筑橡胶密封垫预成型实心硫化结构密封垫用材规范》HG/T3099/1997《建筑窗用弹性密封济》 JC485《绝热用岩棉、矿渣棉及其制品》 GB11835-89 《不锈钢冷轧钢板》 GB/T3280《不锈钢棒》 GB/T1220《不锈冷加工钢棒》 GB/T4226《不锈钢热轧钢板》 GB/T4237《天然花岗石建筑板材》 GB/T18601《建筑幕墙物理性能分级》 GB/T15225-94 《金属与石材幕墙工程技术规范》 JGJ133-2001 《钢结构施工及验收规范》 GB50205-2001《玻璃幕墙工程质量检验标准》 JGJ/T139-2001,J139-2001 《建筑装饰装修工程质量验收规范》 GB50210-2001《建筑施工高处作业安全技术规范》 JGJ80-91《施工现场临时用电安全技术规范》 JGJ46-88第一章施工方案一、工程概况及技术要求1.工程概况1.1建设单位:某房地产开发有限公司。
1.2项目名称:某罗马都市佳源广场外幕墙工程。
1.3建设地点:某罗马都市。
1.4招标范围1.4.1由某某装饰有限公司设计的某罗马都市佳源广场外幕墙工程图纸中所有内容:包括石材幕墙工程、玻璃幕墙、金属幕墙工程等。
1.4.2施工过程中的各种施工道路及临时设施(包括佳源广场及佳源广场至市政之间道路、临时施工围挡):工人的临时宿舍可以在甲方认可的地点搭设或自行租赁房屋,具体地点现场踏堪确定。
甲方提供现有水源、电源,乙方自行安装水电表及管线报甲方抄表,费用甲方按照规定的标准收取;施工道路:采用200㎜厚的C20砼道路,下面夯填200㎜厚的砖渣或沙砾垫层,佳源广场外临时道路路面标高同设计室外道路路床标高,要求满足施工需要,不可影响工期。
临时道路两侧需设排水沟。
临时围墙:佳源广场四周必须全封闭搭设彩钢板临时围挡,高度不小于1800㎜。
1.5承包方式:包工、包料、包质量、包工期、包所有材料及功能检测费、包安全文明、环保和包协调管理的专业承包方式。
1.6工程质量:合格。
1.7工期:120天2.工程材料及技术要求2.1本工程要求具有优良的装饰与采光效果,并具有良好的抗风压变形、防雨、密闭、抗震、防火、耐腐蚀、隔热、保温、防雷电等物理性能。
全部玻璃幕墙工程必须严格遵照中华人民共和国行业标准《玻璃幕墙工程技术规范》(JGJl02—2003)执行,并符合建筑设计的相关要求。
2.2本工程要求中标标单位依据土建及幕墙施工图纸负责屋面网架及采光顶的设计及施工,网架的设计单位要求具备相应资质,设计图纸须经设计院及建设单位审核确定后方可施工。
投标时网架结构按每平方米25KG的用钢量暂估,结算时以甲方确认的屋面网架设计图的实际重量结算,网架结构中应包含防火涂料的设计及施工。
2.3外墙铝塑复合板幕墙可按节点图施工。
2.4所有施工材料必须按照设计图纸要求的规格、尺寸、颜色、性能等进行报样送审,建设单位、监理对材质等要求认可同意后方可采购。
2.5铝合金型材2.5.1本工程铝合金型材采用国产优质铝合金型材。
幕墙外露铝合金型材采用建筑行业用6063-T5/T6 RCS 铝合金热挤压型材,型材表面氟碳三涂(漆层厚度为5-10微米、面漆层厚度为23-30微米、罩光漆涂层厚度为5-10微米、三喷涂层总厚度一般为40-60微米),其它铝合金型材采用6063-T5/T6 RCS铝合金热挤压型材,型材表面阳极氧化处理(平均厚度不小于15微米),漆面颜色原则上与效果图一致,具体颜色甲方现场指定。
2.5.2型材尺寸精度为高精级,符合国家标准《铝合金建筑型材》GB5237.1~6-2004的有关规定。
2.5.3幕墙上所有的铝合金门所用型材须与幕墙所用型材保持一致,并应符合国家现行标准《铝合金门》GB/T 8478的规定。
2.6玻璃2.6.1玻璃幕墙采用6Low-E+12A+6mm中空钢化玻璃,门玻璃采用6Low-E+12A+6mm中空钢化玻璃。
铝合金窗玻璃采用6Low-E+12A+6mm 中空钢化玻璃。
2.6.2钢化玻璃宜经二次热处理。
2.6.3中空玻璃应采用双道密封:一次密封用丁基胶,二次密封用硅酮密封胶,二次密封均应采用自动机械打胶,打胶应在恒温、恒湿的洁净车间完成。
玻璃合成中空时用结构胶,中空玻璃的尺寸偏差、外观及性能要求及各种原材料须满足GB/Tll944之规定。
并列出所采用中空玻璃各项指标。
2.6.4本工程采用采用LOW-E离线真空溅射法玻璃。
玻璃原片选用经检测合格的产品,并且中空玻璃的深各项技术指标,均须符合国家规范规定及相应品牌产品企业标准要求。
2.6.5质量和技术指标须符合钢化玻璃满足GB/T9963-1998《钢化玻璃》国家标准;镀膜玻璃满足GB/T18915-2002《镀膜玻璃》国家标准;中空玻璃满足GB/T11944-2002《中空玻璃》国家标准;2.6.6所有玻璃的边缘应进行倒角、磨边处理。
玻璃在生产、运输、加工及安装等过程中必须符合国家相关规范、标准的要求。
2.7石材2.7.1选用25mm火烧面花岗岩。
2.7.2石材体积密度不小于2.50g/cm3,吸水率小于0.8%,干燥压缩强度不小于60.0Mpa,弯曲强度大于8.0Mpa;石材放射性应符合国际标准JG518的规定。
2.7.3石材符合现行标准《天然花岗石建筑板材》JC205中的优质品。
2.7.4石材要求六面体防护。
2.8钢材:采用Q235B钢材,外露钢材表面做氟碳喷涂处理,不外露钢材表面热浸镀锌处理(锌膜厚度≥40μm);2.9密封胶与结构胶:2.9.1玻璃、铝板、铝合金断热窗采用符合国标的硅酮耐候胶及硅酮结构密封胶;2.9.2半隐玻璃幕墙必须采用中性硅酮结构密封胶;2.9.3半隐、全玻的中空玻璃二道胶应用硅酮结构密封胶;2.9.4石材幕墙采用石材专用密封胶,粘接胶宜干挂石材用环氧胶粘剂。
2.9.5所用选用的胶必须在现场做相容性实验,合格后方可使用。
2.9.6采用检测合格的双组份结构硅酮密封胶,中性耐候硅酮密封胶。
2.9.7必须提供所有胶的品牌、技术参数和指标及生产日期。
出具附着力、相容性试验合格报告,并有物理耐用年限和保险年限的质量保证书。
2.9.8打胶必须按工艺要求操作,结构胶必须在恒温、恒湿及防尘条件的专用厂房内使用打胶机打胶。
结构胶严禁现场打胶。
温度、湿度须满足国家有关规定。
2.9.9结构胶、耐候胶在施工前应严格检查出厂日期,凡超过使用日期的胶,严禁使用。
硅酮结构密封胶使用前应经国家认可的检测机构进行与其相接触材料的相容性和剥离粘结性试验,并应对邵氏硬度、标准状态拉身粘结性能进行复验。
检验不合格的产品不得使用。
硅酮结构密封胶生产商应提供其结构胶的变位承受能力数据和质量保证书。
2.9.10本工程结构胶、耐候密封胶必须使用同一公司的同一品牌产品。
2.10密封胶条及橡胶垫块玻璃幕墙采用国产优质EPDM或三元乙丙橡胶条,符合国家现行标准HB/T3099及GB/T5574的规定;采用的橡胶制品采用三元乙丙橡胶。
三元乙丙密封胶条应挤出成形。
2.11幕墙及门窗五金件2.11.1所有不锈钢连接螺钉、螺栓、自攻钉等五金件的材质性能等级均为A2-70;所有自攻自钻螺钉均为钢质镀锌螺钉,性能等级为6.8级;石材挂件采用钢号T304不锈钢挂件;碳钢间焊接用焊条选用E43系列。
