某深基坑支护(支锚桩、锚钉挡墙、锚喷护壁、锚索)工程施工方案-secret资料讲解
- 格式:doc
- 大小:587.50 KB
- 文档页数:14

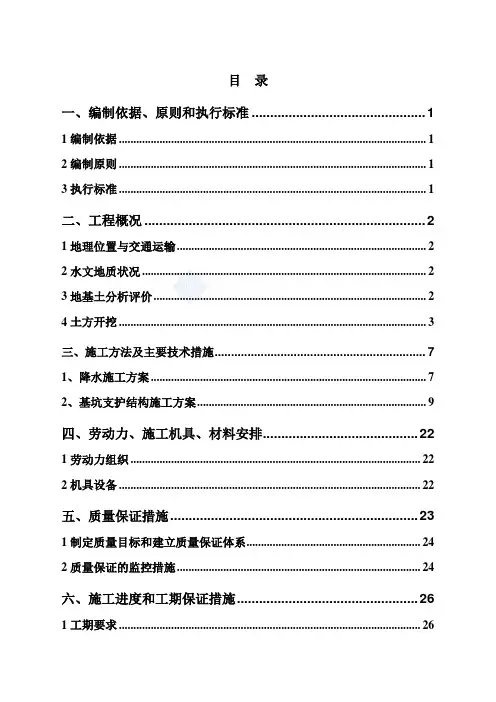

目录1.工程概述 (2)1.1工程概况 (2)1.2气象水文 (2)1.3工程地质概况 (2)1.3.1地质情况 (2)1.3.2 水文地质条件: (3)1.4对外交通条件 (3)2.编制依据 (3)3.施工准备 (4)3.1技术准备 (4)3.2现场施工准备 (4)4.基坑边坡喷锚施工 (4)4.1挂网喷锚施工 (4)5.机具设备及人员组织计划 (7)5.1施工人员组织计划 (7)5.2施工机具设备计划 (7)5.3施工平面布置 (8)6.施工进度计划及工期保证措施 (8)6.1施工进度计划 (8)6.2保证工期的措施 (8)7、施工质量保证措施 (9)7.1施工放样质量保证措施 (9)7.2喷砼施工质量控制措施 (9)7.3施工过程中的质量控制 (10)8、环境保护及文明施工 (11)9、安全保证管理措施 (11)10、应急措施 (12)10.1消防事故应急预案 (12)10.2大型机械设备的应急预案 (13)10.3触电应急预案 (13)1.工程概述1.1工程概况*******项目位于********路交叉口处, 西临规划道路及建设中的一期工程, 南临****, 东临****。
面积约2000 m2, 地下二层, 地上47层总建筑面积约35570m2。
基坑开挖深度开挖深度-14.10~16.05m。
项目基坑重要性等级为一级, 建筑地基基础设计等级为甲级。
在基坑南侧、东侧与商业广场基坑相连的分隔桩上, 需做挂网喷浆处理, 其主要设计工程量见下表:1.2气象水文武汉属北亚热带季风性湿润气候, 有雨量充沛、日照充足、夏季酷热、冬季寒冷的特点, 总体气候环境良好, 近几年30年来, 年均降雨量1269毫米, 且多集中在6-8月。
年均气温15.8℃-17.5℃, 年无霜期一般为211天-272天, 年日照总时数1810小时-2100小时。
一般年均气温15.8℃-17.5℃, 一年中, 1月平均气温最低, 0.4℃;7、8、9月平均气温最高, 28.7℃。
宁乡大玺门安置小区2#栋工程基坑支护施工方案编制:审核:批准:中太建设集团股份有限公司宁乡大玺门安置小区项目经理部2011年7月目录一.工程概况 (03)1.1编制依据 (03)1.2分项工程概况 (03)1.3工程地质概况 (03)1.4 采用的支护形式 (03)二.支护设计说明及部署 (06)2.1施工方法及机械的选择: (06)三.施工布置和进度 (06)3.1支护施工总体工序图 (06)3.2 基本步序 (07)3.2.1支护桩施工顺序 (07)3.2.2放坡施工工序: (07)3.2.3支锚体系施工顺序 (07)四.施工方法及技术措施 (07)4.1人工挖孔桩施工工艺 (07)4.2冠梁施工工艺 (07)4.3 冠梁及锚索冠梁施工工艺 (07)4.4喷射砼、锚杆注浆、土钉边坡施工工艺 (08)4.5基坑监测 (11)五.安全、文明施工措施 (12)6.1安全管理措施 (12)6.2安全防护 (13)6.3应急预案 (14)石桥邻里汇工程基坑支护施工一.工程概况1.1编制依据1、《建筑基坑支护技术规程》(JGJ120-99)2、《锚杆喷射混凝土支护技术规程》(GB50086-2001)3、《岩土锚杆(索)技术规程》(CECS 22:2005)4、《建筑基坑支护技术规程》(DBJ/T15-20-97)5、GB5224-85《预应力混凝土用钢绞线》;6、GB/T14370-2000《预应力筋锚具、夹具和连接器》;1.2分项工程概况本项目位于广州市黄埔区新阳东路与新桥路交界。
项目为1栋10层办公楼和1栋3层商业楼,设置2-3层地下室。
根据场地的岩土工程勘察报告,并结合场地周边的环境情况,本工程的基坑支护方案主要采用旋挖灌注桩+预应力锚索的支护形式。
根据周边环境和地质条件的不同,将基坑分成11个支护设计区。
地层中不存在砂层但有淤泥层,故根据不同剖面位置的土层情况考虑止水帷幕的设置。
基坑开挖深度为11.30m;支护周长约345m。
锚杆施工方案基坑支护工程设计与施工方案目录第一部分:设计方案 (1)1. 工程概况 (1)1.1 工程介绍 (1)1.2 场地工程地质、水文地质条件 (1)1.3 工程地质条件 (1)1.4 水文地质条件 (2)2. 编制依据 (2)3. 重点难点分析 (4)4. 重点难点对策 (4)5. 支护方案介绍 (4)5.1 边坡土层岩性特点分析 (4)5.2 桩锚支护设计参数 (5)6. 基坑支护设计说明 (6)6.1 塔吊问题 (6)6.2 桩间土处理 (6)6.3 现场试钻 (6)6.4 边坡超载 (6)6.5 信息反馈 (6)6.6 应急措施(地下水等危害处理) (7)6.7 局部加深的处理 (7)7. 止水帷幕设计方案 (7)第二部分施工方案 (7)1. 施工计划 (7)1.1 人员准备计划 (7)1.2 施工机械设备准备计划 (8)1.3 施工用水、用电计划 (9)1.4 材料进场检(试)验计划 (10)2. 施工现场准备 (11)3. 施工方案 (11)3.1 护坡桩施工安排 (11)3.2 锚杆施工安排 (12)3.3 护坡桩施工工艺 (12)3.4 锚杆施工工艺 (14)4. 质量目标、体系及保证措施 (15)4.1 质量目标 (15)4.2 质量保证体系 (15)4.3 质量保证措施 (15)5. 安全文明施工措施 (16)5.1 安全管理目标 (16)5.2 安全管理体系 (16)5.3 安全施工措施 (17)5.4 文明施工措施 (18)6. 雨季施工措施 (18)7. 应急预案 (19)8. 附件 (20)第一部分:设计方案1.工程概况1.1工程介绍拟建工程位于北京市海淀区。
本工程设三层地下室。
基础平面约呈梯形,基础埋深-16.0m,结构型式为框架剪力墙,基础型式为筏板基础。
±0.00=46.00m。
场地四周没有需重点保护的地下管线以及地上架空线路。
本工程进行土方开挖、边坡支护时,适当考虑总包结构施工时的荷载。
基坑支护施工方案一、工程概况本工程由深圳市腾凯实业有限开发,位於深圳市宝安区宝民北路与上川路交界外,地块呈东北—西南走向的长方形,长约92米宽约48米,总用地面积4473.36平方米,总建筑面积21600平方米,其中计容积率建筑面积为3.9,周边住宅,社区文化和物质生活配套齐全,交通便利,是居家和商业的黄金地段,本项目定位为精品住宅区,本工程建筑高度小于80M,由2栋22层塔式住宅一字形排列展开,地下一层平时设计为小汽车库及设备房,其中包括平战结合的一个人防防护单元,一层二层为商业,三层为架空花园及社康中心,四层至二十二层为一梯六户住宅,本工程为高层住宅小区,为一类高层,建筑物耐火等级一级,地下室的耐火等级为一级,防火等级为二及,建筑抗震烈度按七度设防,人防地下室设防等级为甲类五核六级人防,建筑物设计使用年限为50年,基础为预应力管桩,结构类形为钢筋混凝土剪力墙及钢筋混凝土框架。
本工程基坑开挖深度为±0.00以下5.6m。
基坑支护安全等级:基坑西南侧深度为2.6m~3.7m,为浅基坑,其它各侧深度为 4.3m~7.3m,且紧靠道路及民房,根据《深圳地区建筑深基坑支护技术规范》SJG05-96,基坑西南侧为三级,东北侧为一级,其它各侧为二级。
支护结构为:土钉墙及加强型复合土钉墙支护结构。
项目概况:一)场地地层条件及周边条件1、场地工程地质条件根据钻孔揭露结果,基坑土方开挖范围内分布的地层自上而下依次为:1)人工填土主要由第四纪残积(砾质)和碎石、石块、建筑垃圾经人工回填而成,顶部为停车场砼面,层厚为0.10~2.50m。
2)第四纪冲洪积层(1)砂混粘土:可塑状,切面粗糙,具有高等干硬度和高等韧性,内含30%~35%中细砂。
岩芯呈土柱状,层厚1.00~3.30m。
(2)中细砂:松散至稍密状态,颗粒级配比较差,下部不均匀,含10%~30%粘性土。
岩芯呈散砂状、土柱状,场地内仅ZK1、ZK11见此层,层厚5.40~5.80m。

深圳市楼基坑支护工程边坡支护施工方案编制人:审核人:审批人:编制单位:深圳程编制日期:2021年4月20日1目录第一章编制依据及说明 (1)第一节编制依据 (1)第二节编制说明 (2)第二章工程概况 (3)第一节工程概况 (3)第二节工程地质和水文地质条件 (3)第三节深基坑支护设计方案 (4)一、设计要求 (4)二、平安等级及变形要求 (5)三、主要工程量清单 (5)第三章施工准备工作方案 (6)第一节技术准备 (6)第二节人员准备 (6)第三节材料及试验准备 (7)第四节主要施工机械设备方案 (8)第五节测量准备 (9)第四章主要工程施工方案 (10)第一节工期目标 (10)第二节深基坑土方开挖及边坡支护 (10)一、基坑土方开挖 (10)二、深基坑临时道路施工 (11)第三节人工挖孔桩施工 (11)一、施工工序................................................................................................................................11二、机械设备及人员 (12)三、桩芯土方开挖 (12)四、降水措施................................................................................................................................13五、护壁施工方法 (13)六、钢筋工程................................................................................................................................14七、桩芯混凝土工程 (14)八、人工挖孔桩质量控制标准 (15)第四节土钉护坡支护施工 (15)一、施工顺序................................................................................................................................16二、平面布置................................................................................................................................16三、施工工艺与质量要求 (16)第五节预应力锚杆(索)施工 (17)一、施工顺序................................................................................................................................17二、平面布置................................................................................................................................18三、施工工艺................................................................................................................................181四、质量控制................................................................................................................................20第六节施工监测 (21)一、仪器设备和人员组成 (21)二、观测点的布置及观测时间、频率 (21)三、监测工作考前须知 (22)四、监测资料及报告 (22)第七节施工现场临时用电 (23)一、现场勘探及初步设计 (23)二、确定用电负荷 (23)三、选择变压四、选择总箱的进线截面及进线开关 (25)第八节施工现场临时用水 (25)第五章质量保证措施 (26)第一节质量保证措施 (26)第二节模板工程质量控制 (26)第三节钢筋工程质量控制 (27)第四节混凝土工程质量控制 (27)第五节质量保证体系框图 (28)第六节环境保护措施 (28)第六章平安文明施工保证措施 (30)第一节危险因素及应对措施 (30)第二节对重大危险源的评价 (30)第三节预防措施 (30)一、危险源的综合预防、控制措施 (30)二、四个危险源的具体预防措施 (31)第四节平安管理措施 (34)一、平安生产目标及方针 (34)二、平安施工组织机构与保证体系 (34)三、平安施工组织机构框图 (35)第五节文明保证措施 (35)第七章防止基坑支护坍塌的管理及应急预案 (36)第一节目36第二节适应范围 (36)第三节管理职责和施工控制方法 (36)第四节应急预案 (37)第五节应急救援组织机构 (37)第八章雨季、台风、高温、防触电应急预案 (39)第一节施工概况与预案方针目标 (39)一、施工概况................................................................................................................................39二、应急预案的方针与目标 (39)第二节事故防范体系 (39)2一、事前防范体系 (39)二、事中应急救援体系 (40)三、事后处理对策系统 (40)第三节事故应急预案及响应的根本程序..................................................................................... 40 一、应急救援系统、机构. (40)二、应急准备................................................................................................................................41 三、应急救援 (42)四、外援机构................................................................................................................................42第四节土方工程作业机械伤害事故应急预案 (42)一、事故特点................................................................................................................................42二、应急救援步骤 (43)第五节土方坍塌事故应急预案 (44)一、事故特点................................................................................................................................44二、事故急救................................................................................................................................44第六节触电事故应急预案 (45)一、事故特点................................................................................................................................45二、事故急救................................................................................................................................45第七节中暑事故应急预案 (46)一、事故特点................................................................................................................................46二、事故急救................................................................................................................................47三、防暑降温措施 (47)第八节台风暴雨应急预案 (48)一、灾害预警................................................................................................................................48二、灾害防治................................................................................................................................48三、灾害性措施 (48)第九节培训与演练 (49)一、应急反响培训 (49)二、培训的内容 (49)三、培训目的................................................................................................................................49四、应急反响演练 (49)五、演练目的................................................................................................................................49施工平面布置图 (51)边坡支护进度方案 (52)边坡支护剖面图 (54)3基坑边坡支护施工方案第一章编制依据及说明第一节编制依据1、依据“深圳市工勘岩土工程〞设计的深圳市葵涌坝光精细工业园区居民整体搬迁安置区东区1~4号楼基坑护设计施工图纸及说明。

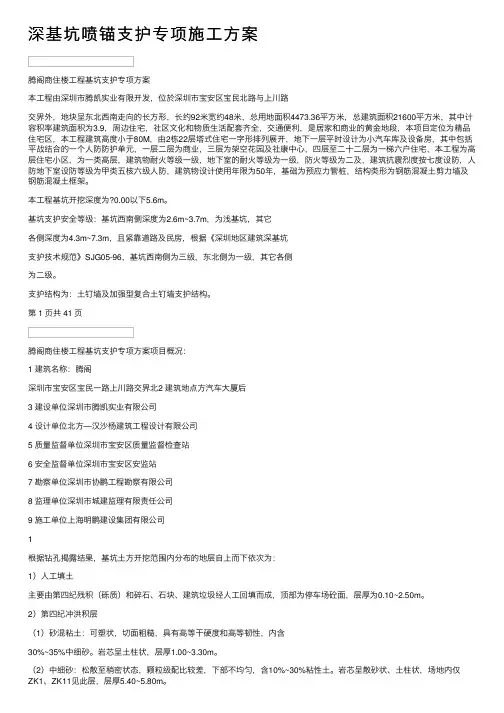

深基坑喷锚⽀护专项施⼯⽅案腾阁商住楼⼯程基坑⽀护专项⽅案本⼯程由深圳市腾凯实业有限开发,位於深圳市宝安区宝民北路与上川路交界外,地块呈东北西南⾛向的长⽅形,长约92⽶宽约48⽶,总⽤地⾯积4473.36平⽅⽶,总建筑⾯积21600平⽅⽶,其中计容积率建筑⾯积为3.9,周边住宅,社区⽂化和物质⽣活配套齐全,交通便利,是居家和商业的黄⾦地段,本项⽬定位为精品住宅区,本⼯程建筑⾼度⼩于80M,由2栋22层塔式住宅⼀字形排列展开,地下⼀层平时设计为⼩汽车库及设备房,其中包括平战结合的⼀个⼈防防护单元,⼀层⼆层为商业,三层为架空花园及社康中⼼,四层⾄⼆⼗⼆层为⼀梯六户住宅,本⼯程为⾼层住宅⼩区,为⼀类⾼层,建筑物耐⽕等级⼀级,地下室的耐⽕等级为⼀级,防⽕等级为⼆及,建筑抗震烈度按七度设防,⼈防地下室设防等级为甲类五核六级⼈防,建筑物设计使⽤年限为50年,基础为预应⼒管桩,结构类形为钢筋混凝⼟剪⼒墙及钢筋混凝⼟框架。
本⼯程基坑开挖深度为?0.00以下5.6m。
基坑⽀护安全等级:基坑西南侧深度为2.6m~3.7m,为浅基坑,其它各侧深度为4.3m~7.3m,且紧靠道路及民房,根据《深圳地区建筑深基坑⽀护技术规范》SJG05-96,基坑西南侧为三级,东北侧为⼀级,其它各侧为⼆级。
⽀护结构为:⼟钉墙及加强型复合⼟钉墙⽀护结构。
第 1 页共 41 页腾阁商住楼⼯程基坑⽀护专项⽅案项⽬概况:1 建筑名称:腾阁深圳市宝安区宝民⼀路上川路交界北2 建筑地点⽅汽车⼤厦后3 建设单位深圳市腾凯实业有限公司4 设计单位北⽅—汉沙杨建筑⼯程设计有限公司5 质量监督单位深圳市宝安区质量监督检查站6 安全监督单位深圳市宝安区安监站7 勘察单位深圳市协鹏⼯程勘察有限公司8 监理单位深圳市城建监理有限责任公司9 施⼯单位上海明鹏建设集团有限公司1根据钻孔揭露结果,基坑⼟⽅开挖范围内分布的地层⾃上⽽下依次为:1)⼈⼯填⼟主要由第四纪残积(砾质)和碎⽯、⽯块、建筑垃圾经⼈⼯回填⽽成,顶部为停车场砼⾯,层厚为0.10~2.50m。
基坑支护锚索施工方案一、施工准备1.定点确定:根据设计要求和现场情况,确定基坑支护锚索的布置位置。
2.现场勘探:对基坑周边土质情况进行勘探,确定地下水位、土体稳定性等情况,并作出详细记录。
3.施工准备:准备好所需的材料、设备和工具,包括钢筋、混凝土、锚索、支护杆、打击机、推子等。
二、主体施工1.挖掘基坑:按照设计要求,在基坑区域进行挖掘,同时对边坡进行控制,确保安全。
2.锚孔钻进:按照设计要求,在基坑周边设定一定数量的锚孔,并采用钻孔设备将孔眼钻进到设计深度。
3.安装锚索:将预制的锚索通过锚孔引入基坑,调整其长度和位置,并以焊接、螺母等方式固定锚索。
4.支护杆安装:在基坑周边铺设支护杆,并与锚索连接,形成整体的支护体系,确保基坑的稳定性。
5.注浆固结:按照设计要求,在孔眼周围进行注浆固结,提高锚索和支护杆的承载能力和稳定性。
6.混凝土衬砌:根据设计要求,在基坑周边进行混凝土衬砌,加固基坑结构,提供支撑和保护作用。
三、安全措施1.施工人员必须严格按照规范操作,穿戴好安全防护装备,并接受相关安全教育和培训。
2.在基坑挖掘和支护过程中,严格控制边坡的稳定性,采取防滑、防坍塌等措施,确保工作面的安全。
3.在施工现场设置有效的安全警示标志,并设置围挡和安全通道,确保人员和设备的安全。
4.定期检查锚索和支护杆的固定情况,及时修复和更换损坏的部分,确保整个支护体系的稳定性。
5.定期监测基坑周边的土质情况和地下水位,及时采取相应的措施,防止发生地质灾害。
四、施工质量控制1.施工前进行严格的勘探和设计,确保施工方案的可行性和合理性。
2.施工过程中严格按照设计要求进行操作,检查和监测施工过程中的各项指标。
3.施工结束后进行验收检查,确保基坑支护锚索施工的质量和安全性。
4.后期定期检查基坑支护锚索的使用情况,并做好维护和修复工作,确保其长期稳定使用。
以上是基坑支护锚索施工方案的基本内容,具体实施时需要根据不同的工程情况和设计要求进行调整。
深圳市细工业园区居民整体搬迁安置区东区1~4号楼基坑护工程边坡支护施工方案编制人:审核人:审批人:编制单位:深圳程有限公司编制日期:2010年4月20日目录第一章编制依据及说明 (1)第一节编制依据 (1)第二节编制说明 (2)第二章工程概况 (3)第一节工程概况 (3)第二节工程地质和水文地质条件 (3)第三节深基坑支护设计方案 (4)第三章施工准备工作计划 (5)第二节人员准备 (5)第三节材料及试验准备 (6)第四节主要施工机械设备计划 (6)第五节测量准备 (7)第四章主要工程施工方案 (7)第一节工期目标 (7)第二节深基坑土方开挖及边坡支护 (7)一、基坑土方开挖 (8)二、深基坑临时道路施工 (9)第三节人工挖孔桩施工 (9)一、施工工序 (9)二、桩芯土方开挖 (9)三、降水措施 (10)四、护壁施工方法 (10)五、钢筋工程 (10)六、桩芯混凝土工程 (11)七、人工挖孔桩质量控制标准 (11)第四节土钉护坡支护施工 (12)一、平面布置 (12)二、施工顺序 (12)三、施工工艺与质量要求 (12)第五节预应力锚杆(索)施工 (13)一、施工顺序 (13)二、平面布置 (13)三、施工工艺 (13)四、质量控制 (15)第六节施工监测 (16)1、仪器设备和人员组成 (17)2、观测点的布置及观测时间、频率 (17)3、监测资料及报告 (17)第七节施工现场临时用电 (18)一、现场勘探及初步设计: (18)二、确定用电负荷: (18)三、选择变压器: (19)四、选择总箱的进线截面及进线开关: (20)第八节施工现场临时用水 (20)一、质量保证措施 (20)二、模板工程质量控制 (20)三、钢筋工程质量控制 (21)四、混凝土工程质量控制 (21)五、质量保证体系框图 (22)六、环境保护措施 (22)第六章安全文明施工保证措施 (22)一、危险因素及应对措施 (23)二、对重大危险源的评价 (23)三、预防措施 (23)(一)危险源的综合预防、控制措施 (23)(二)、四个危险源的具体预防措施 (24)4、爆破施工的安全防护措施 (26)四、安全管理措施 (27)(一)、安全生产目标及方针 (27)(二)、安全施工组织机构与保证体系 (27)(三)、安全施工组织机构框图 (27)五、文明保证措施 (27)第七章防止基坑支护坍塌的管理方案及应急预案 (28)一、目的: (28)二、适应范围: (28)三、管理职责和施工控制方法: (28)四、应急预案: (29)五、应急救援组织机构: (29)第八章雨季、台风、高温、防触电应急预案 (30)一、施工概况与预案方针目标 (30)1施工概况 (30)2应急预案的方针与目标 (31)二、事故防范体系 (31)1事前防范体系 (31)2事中应急救援体系 (31)3事后处理对策系统 (31)三、事故应急预案及响应的基本程序 (31)(一)应急救援系统、机构 (31)(二)应急准备 (33)(三)应急救援 (33)四、土方工程作业机械伤害事故应急预案 (34)一、事故特点 (34)二、应急救援步骤 (34)五、土方坍塌事故应急预案 (35)(一)、事故特点 (35)(二)事故急救 (35)六、触电事故应急预案 (36)(一)事故特点 (36)(二)事故急救 (36)七、中暑事故应急预案 (37)(一)事故特点 (37)(二)事故急救 (37)(三)防暑降温措施 (38)八、台风暴雨应急预案 (38)(一)灾害预警 (38)(二)灾害防治 (38)(三)灾害性措施 (39)九、培训与演练 (39)(一)应急反应培训 (39)(二)培训的内容 (39)(三)培训目的 (39)(四)应急反应演练 (40)(五)演练目的 (40)施工平面布置图 (41)边坡支护剖面图 (43)第一章编制依据及说明第一节编制依据1、依据“深圳市工勘岩土工程有限公司”设计的深圳市葵涌坝光精细工业园区居民整体搬迁安置区东区1~4号楼基坑护设计施工图纸及说明。
泉州市城东埭头安置小区项目地下室基坑开挖支护专项施工方案华锦建设集团股份有限公司年月日目录1.工程总体概述 (1)1.1工程概述 (1)1.2工程概况 (1)1.3本方案编制依据 (3)2.工程特点和地质状况 (4)2.1工程特点 (4)2.2地质状况 (5)3.施工部 (6)3.1施工思路 (6)3.2施工流程 (6)3.3施工组织机构 (7)3.3施工进度计划 (7)4.施工准备 (7)4.1技术准备 (7)4.2现场准备 (8)4.3劳动力准备 (8)4.4机械准备 (8)5.土方开挖工程主要施工方法 (9)5.1工程测量 (9)5.1.1 布网原则 (9)5.1.2 施工控制网的测设 (9)5.1.3 高程控制网的布设 (10)5.2土方开挖工程 (10)5.2.1开挖原则 (10)5.2.2基坑土方的开挖与外运 (11)5.2.3土方开挖施工 (12)5.2.4基坑排水及管井降水 (12)6边坡喷锚支护工程 (16)6.1施工依据 (16)6.2基坑支护设计参数: (16)6.3施工准备工作 (17)6.4基坑支护施工方法: (18)6.5基坑监控测量 (21)6.6边坡支护安全措施 (21)7.进度保证措施 (24)8.安全生产措施 (25)9.文明施工措施 (26)地下室基坑开挖支护专项施工方案1.工程总体概述1.1工程概述工程名称:泉州市城东埭头安置小区项目工程地点:城东片区埭头社区建设单位:泉州市城建国有资产投资有限公司设计单位:海口市城市规划设计研究院监理单位:福州诺成工程项目管理有限公司勘察单位:福建岩土工程勘察研究院施工单位:华锦建设集团股份有限公司质量要求:合格工程范围:地下室基坑土方开挖施工(放坡+全粘性锚杆(锚索)支护体系)1.2工程概况本工程设二层地下室,基坑长675米,面积约31382平方米。
基础顶标高为-2.10m,1#楼±0.0相当黄海高程7.15m,采用桩基础;2#楼±0.0相当黄海高程7.55m,采用桩基础,3#楼±0.0相当黄海高程8.05m,采用桩基础;4#楼±0.0相当黄海高程7.6m,采用桩基础;5#楼±0.0相当黄海高程8.15m,采用桩基础;6#楼±0.0相当黄海高程7.7m,采用桩基础;商场和群房采用桩基础或独立基础。
第1篇一、工程概况本工程为某住宅小区地下室基坑支护工程,基坑深度约为6.0m,平面尺寸为100m×60m。
根据地质勘察报告,基坑周边土质主要为粉质黏土,地基承载力较低,需进行基坑支护以保证施工安全和周边环境稳定。
二、施工方案1. 工程特点(1)基坑深度较大,开挖过程中易出现坍塌现象。
(2)周边环境复杂,地下管线较多,需确保施工过程中管线安全。
(3)地质条件较差,地基承载力较低,需加强支护措施。
2. 施工工艺(1)施工顺序:土方开挖→桩基施工→基坑支护→地下结构施工。
(2)施工工艺流程:1)土方开挖:采用挖掘机进行土方开挖,确保开挖深度满足设计要求。
2)桩基施工:采用钻孔灌注桩,桩径为800mm,桩长根据地质条件确定。
3)基坑支护:采用锚索支护,锚索长度为8.0m,间距为2.0m×2.0m。
4)地下结构施工:根据设计要求进行地下结构施工。
3. 施工材料(1)锚索:采用高强度钢绞线,直径为15.24mm,强度等级为1860MPa。
(2)锚具:采用锚具连接锚索,保证锚索与锚杆的连接强度。
(3)钢筋:采用HRB400钢筋,直径为25mm。
(4)混凝土:采用C30混凝土。
4. 施工设备(1)挖掘机:用于土方开挖。
(2)钻孔机:用于桩基施工。
(3)锚索施工设备:用于锚索施工。
(4)混凝土搅拌车、输送泵:用于混凝土浇筑。
三、施工组织1. 施工人员组织(1)项目经理:负责整个工程的组织、协调和管理。
(2)技术负责人:负责技术指导和质量控制。
(3)施工员:负责现场施工管理和监督。
(4)安全员:负责施工现场安全管理工作。
2. 施工进度计划根据工程特点,制定合理的施工进度计划,确保工程按时完成。
(1)土方开挖:20天。
(2)桩基施工:30天。
(3)基坑支护:15天。
(4)地下结构施工:60天。
四、施工技术措施1. 土方开挖(1)开挖前,对周边环境进行勘察,确保地下管线安全。
(2)采用分层开挖,每层厚度不宜超过1.5m。
宁乡大玺门安置小区2#栋工程基坑支护施工方案编制:审核:批准:中太建设集团股份有限公司宁乡大玺门安置小区项目经理部2011年7月目录一.工程概况 (03)1.1编制依据 (03)1.2分项工程概况 (03)1.3工程地质概况 (03)1.4 采用的支护形式 (03)二.支护设计说明及部署 (04)2.1施工方法及机械的选择: (04)三.施工布置和进度 (04)3.1支护施工总体工序图 (04)3.2 基本步序 (04)3.2.1支护桩施工顺序 (04)3.2.2放坡施工工序: (05)3.2.3支锚体系施工顺序 (05)四.施工方法及技术措施 (05)4.1人工挖孔桩施工工艺 (05)4.2冠梁施工工艺 (07)4.3 冠梁及锚索冠梁施工工艺 (07)4.4喷射砼、锚杆注浆、土钉边坡施工工艺 (08)4.5基坑监测 (11)五.安全、文明施工措施 (12)6.1安全管理措施 (12)6.2安全防护 (13)6.3应急预案 (11)宁乡大玺门安置小区2#栋工程基坑支护施工一.工程概况1.1编制依据《锦江以北安置房基坑支护设计图纸》《湖南省沩江投资有限公司大玺门6#街区及锦江以北安置房岩土工程勘察报告》《建筑基坑支护技术规程》《建筑地基基础设计规范》《岩土锚杆(索)技术规程》混凝土结构设计规范建筑边坡工程技术规范建筑边坡支护技术规范1.2分项工程概况锦江以北安置房2#栋住宅,设地下室二层,ABC段设计标高±0.000相当于绝对标高值为60.60m,现地面标高为57.50m~61.10m,基坑底标高为51.00m长度为34.80m,基坑支护深度为6.50m~10.10m。
CD段现地面标高为61.70m,基坑底标高为57.00m,长度为27.50m,基坑支护深度为4.70m。
2#栋基础由人工挖孔桩基础改为筏板基础。
1.3工程地质概况根据地面调查及钻探揭示,场地内地层岩性由上至下分述如下:人工填土(Q4):1:第四系冲积层粉质粘土2:第四系残积层粉质粘土3:第三系(E)强风化泥质粉砂岩4:第三系(E)中风化泥质粉砂岩5:第三系(E)强风化砾岩6:第三系(E)中风化砾岩场地内勘察期间,遇见地下水,主要为第四系土层中的上层滞水,上层滞水水量随季节而异,无统一水面,对场地影响不大,勘察期间,测得锦江以北安置房其稳定水面埋深介于1.50~9.50米,相当标高49.51~59.54米。
人工填土1透水性受其空隙连通性控制,一般透水性较差,其余各地层为弱透水—微透水性地层。
1.4采用的支护形式本基坑主要采用桩锚支护形式。
基坑使用年限为不超过2年,D~E延伸段的桩是永久性支护,其安全等级按一级考虑。
二.支护说明及部署2.1施工方法及机械的选择:根据本场地地质特点、工期要求,结合我单位在同类工程中的施工经验,我部计划采用人工挖孔的方式进行成孔。
三.施工布置和进度3.1支护施工总体工序图3.2 基本步序 3.2.1支护桩施工顺序根据现场实际场地移交条件和支护设计方案,决定该支护段分A 、B 、C 、 D 、E 五个施工段,由南往北依次跳挖施工。
A~C 段17根桩依次采用人工挖孔跳挖成型;C ~ E 段14根桩同时跟进施工;每个区分2~3个施工段同时打进,闭合成一个独立的支护体系;在支护桩大量开始施工前,先打二根试桩,取得第一手原始打桩数据后,由我项目部组织会同业主、监理、勘察单位,形成统一意见制定操作控制关键点后再按此施工。
在桩强度达到75%要求后,及时开挖桩头部分土方,破除桩头进行冠梁施工。
当冠梁强度达到80%以后开始土方开挖。
每挖一层立即做钢筋挂网,浇喷射砼。
形成稳定的支护体系后,再下挖一层土体,直到坑底完成土方挖运工作。
继续降排水一直到地下室施工完成。
3.2.2放坡施工工序:大玺门安置区靠居民区基坑边坡采用放坡处理,面层采用土钉挂网喷射混凝土,土钉采用孔径130mm,锚筋为1根直径25mm二级钢,配合比为水泥:砂:石=1:2:2,水泥为42.5标号,喷射混凝土强度等级C25,喷射厚度10cm,网筋采用φ6.5@200钢筋绑扎而成,为增加面板整体强度,纵横向各设1φ16加强筋,加强筋与土钉焊接。
加强筋沿锚杆呈双向布置,并在基坑定边设散水护面,护面设置竖向土钉一道。
挖土方,清土,注意施工机械不能直接在支护桩上碾压。
围护桩强度达到75%后挖出桩头。
破除桩头松散砼,支护桩头钢筋锚入冠梁内650mm。
做冠梁一圈,冠梁尺寸为700×1200,中线同支护桩轴线一致。
砼强度为C30。
3.2.3支锚体系施工顺序支锚结构主要在边坡区域,锚杆钢筋采用HRB335,锚杆连接采用电焊焊接和机械连接,采用M25水泥砂浆灌注,灌浆压力要求为0.3~0.5mpa,施工顺序为:施工人工挖孔桩—开挖至桩顶标高—施工联系梁—开挖至第一道锚杆下0.5m后施工第一道锚杆—开挖至第二道锚杆下0.5m后施工第二道锚杆,以此类推—开挖到设计标高四.施工方法及技术措施4.1、挖孔桩施工工艺施工程序为:场地平整→放线→定桩位→架设支架或电动基芦→准备潜水泵、鼓风机、照明设备等→边挖边抽水→每下挖90MM进行桩孔周壁的清理。
校核桩孔的直径和垂直度→支撑护壁模板→浇灌护壁砼→拆模继续下挖,达到微风化2~3m深度后,组织验收→绑扎钢筋笼→验收钢筋笼→排除孔底积水、放入串筒,灌注桩芯砼至设计顶标高。
(1)人工挖孔桩工艺程序:4.2冠梁施工工艺根据本工程的支护设计方案,冠梁尺寸为宽1200* 700,中线同支护桩轴线一致。
砼强度为C25。
4.3冠梁及锚索冠梁施工工艺1 冠梁施工工序:人工挖孔桩强度达到75% →土方开挖到梁底标高下100MM →浇C10砼垫层破除人工挖孔桩头和旋喷桩松散层→弹出冠梁的中心线→制作安装冠梁的钢筋→预埋锚索钢导管和垫板→模板安装加固→浇筑C25砼冠梁→养护。
2人工挖孔桩主筋伸入冠梁长度为65cm。
4.4喷射砼、锚杆注浆、土钉边坡施工工艺绑扎钢筋挂网,用Φ6.5钢筋单层挂网,间距200,C20喷射砼浇筑。
挂网、设置泻水孔后,喷射砼,砼厚100mm,坡顶往外2.5m宽范围内喷射砼与硬化砼相接,在喷砼过程中,须保护好泻水管畅通。
材料和质量要求1注浆和喷射砼选用32.5普通硅酸盐水泥。
砂选用细砂,含水量不宜大于5%,石子选用5-10mm碎石,应干净无杂质。
注浆用水泥砂浆水灰比0.5。
喷射砼强度等级C20,锚管采用钢筋网采用Ф6.5@200双向钢筋网片,锚管制作及钢筋连接所采用电焊条为E43或E50型。
2分层开挖高度控制在每排钢筋挂网位置以下0.3m,每层每段开挖长度控制在3m以内。
3下层土或相邻的开挖须分开,待上层或相邻钢筋挂网施工完毕24小时后方可进行。
4严格控制基坑土方的开挖量,做到不超挖,并保证开挖的边坡角度。
土钉挡墙施工示意图4.5基坑监测1.施工检测严格按《建筑基坑支护技术规程》(JGJ120-99)等规程规范要求进行。
2.在基坑顶部设置位移监测点和沉降监测点,要求在基坑支护及地下室施工期间,对基坑侧壁侧向位移和沉降观测。
监测警戒值表3.将监测结果及时报送建设、设计、监理及施工各方,发现异常情况,以便及时采取对策。
4.基坑开挖期间和遇暴雨时,每天观测一次,其它时间,每2天观测一次,在地下室底板施工完后,若无明显变形,可适当减少(每周不少于2次,基坑回填后二个月内每星期一次)观测频率。
5.委托的第三方监测应按规范进行,认真做好监测记录,并存档保存。
监理方应进行旁站,确保监测数据真实有效;6.基坑支护施工期间我方质检部门每天巡视,并形成巡视报告及时上报监理、设计与业主方。
五.安全、文明施工措施6.1安全管理措施1认真进行技术交底,施工中明确施工,统一指挥。
2 施工设备处于完好状态。
3 张拉设备牢靠,实验时采取防范措施,防止器具伤人。
4 注意泵浆应畅通,防止堵泵、塞泵。
5 机械设备运转部位有防护装置。
6 锚杆、钻机应安设安全可靠的反力装置。
7 锚杆各条钢筋的连接要牢靠,严防在张拉时发生脱扣现象。
8 所有施工操作人员,遵守有关安全规程。
持证上岗,施工用电器设备必须接地、接零,电线、电缆必须架空。
6.2安全防护1、安全设施有专人按规定统一设置,其他人不得随意拆动。
因工作需要须拆动时,要经过有关人员允许,事后要及时恢复,安全员要认真检查。
2、喷砼浆时,基坑边应用竹篱板隔离以防飞石伤人和灰尘飞扬。
3、注浆、喷浆、电焊人员必须带上防护眼镜及其他有关防护用具。
4.切割钢绞线使用的砂轮切割机要设安全护罩,以免断片伤人。
5、现场土方开挖、基坑支护、泥浆池等四周都要做好防护栏杆,高1.2米,上面挂密目安全网。
6.3应急预案1、沉降与位移应急预案a、A~C段应急预案A~C段是在基坑开挖后,西向护坡不到位,后抢险回填抗裂缝以反应力的素填土,土质疏松。
旁边有4层民居楼房,承受的压力较大。
施工时要特别加强对边坡的变形与沉降监测,当监测到变形较大或加速变形时,要立即对边坡另采取锚杆注浆进行加固,同时在基坑外围插入工字钢支撑加固,b、C~E段应急预案C~E段距离周围民房墙角较近,由于民房的基础埋深较浅,而且紧邻大滑坡体边缘,都造成了基坑的不利因素,。
(1)在周围民房外墙低轴线用型钢对外墙进行支撑,及时在附近拉警戒线,以防倒塌造成伤人事故。
(2)派专人24小时在该段进行值班,进行排水,避免边坡在水浸泡。
(3)当出现较大危险时,首先通知甲方及监理另出具具体处理方案。
2、基坑施工阶段的防淹措施(1)在基坑开挖阶段,则需先建立地面明排水系统,排水系统的设计要满足使用要求,同时在基坑内也要开挖导沟和集水坑,排水利用汲水泵或泥浆泵。
(2)在整个施工阶段要从人员、设备、材料和制度做好充分的准备工作,一旦遇到险情能迅速投入抢险工作。
(3)对于雨季施工,要及时了解天气信息遇到暴雨天气要委派专人值班,掌握施工现场情况并及时汇报。
3、管线保护(1)施工前对甲方所提供的地下管线的相对位置、埋深、类型进一步了解。
(2)施工前根据管线类型、位置及埋深等,对基坑周边重要的地下管线进行保护。
(3)快速联系处理,当发现管线有大的变形和趋势时,及时快速与监理、业主、设计等单位联系,以便随时调用。
四、应急准备1、成立抢险领导小组,明确责任分工。
2、应急资源:应急资源的准备是应急救援工作的重要保障,项目部应根据潜在的事故性质和后果分析,配备应急资源,包括:救援机械和设备、交通工具、医疗设备和必备越频、生活保障物资。
3、组建抢险队,进行应急知识教育培训4、互助协议与相关单位建立快速联系通道,以便及时处理问题。
施工现场发生无法预料的需要紧急抢救处理的危险时,迅速逐级上报,次序为现场、办公室、抢险领导小组、上级主管部门。
由小组组长主持紧急情况处理会议,协调、派遣和统一指挥所有车辆、设备、人员、物资等实施紧急抢救和向上级汇报。
