向家坝二期工程研究报告2(施工进度篇)
- 格式:doc
- 大小:433.50 KB
- 文档页数:19
葛洲坝集团:向家坝水电站二期工程实现首个重大节点目标吴荣华
【期刊名称】《中国工程建设通讯》
【年(卷),期】2010(000)015
【摘要】【本刊讯】目前,由葛洲坝集团三峡分公司承建的向家坝水电站二期工
程Ⅰ标已完成混凝土拌制、输送、浇筑113万立方米,二期工程包括的泄水坝段、右岸非溢流坝段及厂房坝段均已达到240米坝基设计高程。
二期工程今年开工以
来的第一个重大节点目标圆满实现。
向家坝水电站是国家“十一五”规划建设、“十二五”计划建成的西部大开发中的重点工程,电站大坝分两期建设,混凝土浇筑总量1350万立方米,
【总页数】2页(P18-19)
【作者】吴荣华
【作者单位】不详
【正文语种】中文
【中图分类】F426.9
【相关文献】
1.葛洲坝集团实现锦屏一级大坝右岸混凝土浇筑首个节点目标 [J], 陈启阳
2.葛洲坝集团承建的向家坝二期工程混凝土日浇筑突破万方 [J], 林杰
3.向家坝水电站二期工程实现首个重大节点目标 [J], 吴荣华
4.葛洲坝集团中标向家坝水电站升船机及引航道工程 [J],
5.葛洲坝集团承建向家坝水电站一期工程达度汛高程 [J],
因版权原因,仅展示原文概要,查看原文内容请购买。
向家坝水电站位于金沙江下游,是金沙江梯级开发的最后一级电站。
坝址位于峡谷出口处,左岸为四川省宜宾县,右岸为云南省水富县安边镇。
坝址距下游宜宾市32km,距水富县城约1.5km。
内昆铁路在坝址下游3km处设有水富站。
工程枢纽主要由挡水建筑物、泄洪消能建筑物、冲排沙建筑物、左岸坝后引水发电系统、右岸地下引水发电系统、通航建筑物及灌溉取水口等组成。
其中拦河大坝为混凝土重力坝,电站厂房分列两岸布置,泄洪建筑物位于河床中部略靠右侧,一级垂直升船机位于左岸坝后厂房左侧,左岸灌溉取水口位于左岸岸坡坝段,右岸灌溉取水口位于右岸地下厂房引水口右侧,冲沙孔和排沙洞分别设在升船机坝段的左侧及右岸地下厂房的进水口下部。
坝顶全长909.25m,最大坝高162m,电站设计正常蓄水位380.00m,左岸坝后及右岸地下厂房各安装有4台单机容量为750MW机组,总装机容量6000MW。
本次二期工程主要包括右非坝段、泄水坝段(含消力池)、厂房坝段(含坝后厂房)、升船机坝段、冲沙孔高程340.00m以上部分、左非①〜左非⑥高程280.00m 以上部分、导流底孔封堵、冲沙孔导流底孔段改造及二期导流工程。
本次施工组织研究的主要依据:a) 右岸施工区地形、地质、施工条件;b) 向家坝水电站可性行研究报告;c) 相关专题报告;d) 有关会议审查意见;e) 国家与行业现行有关规程规范。
2007年4月我局受向家坝工程建设部的委托,对《二期工程混凝土施工项目施工组织设计的八大技术难题》进行了研究,通过分析比较论证、主要结论如下:1、二期工程施工总布置中、施工场地规划基本能满足两个标段施工需要、在施工道路的规划设计中、由于本工程施工强度高、受下基坑的施工道路宽度的限制,车流量较大,为减少施工干扰,需进一步研究在大坝基坑内形成循环道路的可能性。
2、二期工程施工总进度与坝体分缝关系很大、采用一条纵缝、混凝土施工主导设备布置均能满足施工强度要求,坝体施工进度也能够满足节点工期的要求、采用二条纵缝、坝体强度加大、需考虑增加部分混凝土施工主导设备、施工风险较大。
问鼎向家坝——水电四局向家坝工程项目部施工纪实(水电四局张继军)2012年10月10日上午9时,向家坝水电站开始蓄水。
10月16日下午18时,电站上游水位达到了354米初期蓄水目标水位。
11月5日16时30分,7号机组顺利结束72小时试运行,正式投产运行。
历经3年筹备和6年艰苦建设,向家坝水电站开始发挥发电、防洪、航运、灌溉等巨大的综合效益。
(一)攻坚克难树形象向家坝水电站位于四川省宜宾县和云南省水富县交界处,是金沙江下游河段规划的最末一个梯级。
电站以发电为主,同时改善航运条件,兼顾防洪、灌溉,并具有拦沙和对溪洛渡水电站进行反调节等作用。
电站主要由挡水重力坝、左岸坝后厂房、右岸地下引水发电系统及左岸江中垂直升船机等组成,坝顶设计高程384米,最大坝高162米,坝顶长度909.26米。
发电厂房分设于右岸地下和左岸坝后,各装机4台,单机容量80万千瓦,电站总装机容量640万千瓦。
水电四局向家坝工程项目部主要承担了向家坝电站二期土建及金结安装工程二标段,施工内容包括主体工程厂房坝段、升船机坝段和缺口坝段加高施工,303混凝土生产系统和塔带机供料线建安及380混凝土生产系统、3台30吨平移式缆机的运行以及相应的施工辅助工程,合同金额14.33亿元,占向家坝二期工程合同总额的30%。
该标段施工具有以下特点:一是工程量大,工期紧迫。
主要工程量:土石方开挖130.68万立方米,土石方填筑16.95万立方米,混凝土浇筑310.30万立方米,钢筋制安4.29万吨,金属结构2.34万吨,帷幕灌浆2.52万米,固结灌浆6.90万米;合同要求工程于2008年7月开工,2013年12月30 日完工,总工期66个月,工期之短,在同类型电站中绝无仅有。
二是大坝结构相对复杂。
向家坝电站大坝结构型式为混凝土重力坝,自身结构并不复杂,但由于工程地震设防裂度较高,设计在大坝底部横缝位置设置了接缝灌浆,在大坝上游面设置了防震钢筋。
同时,为保证坝体碾压混凝土防渗效果,除了在大坝上游面设置了二级配碾压混凝土防渗层施工外,还在上游面设置了水泥基防渗涂层。
向家坝二期Ⅱ标固结灌浆工程施工总结中国水电四局有限公司基础处理分局第三项目部二○一一年五月四日一、工程概况向家坝水电站坝址区基岩主要为三迭系上统须家河组河湖沼泽相砂岩、泥岩与含煤地层,岩性岩相变化大,交错层理发育。
按沉积规律和岩性特征,须家河组可分为4大岩组(T31~T34),T32又分为6个亚组(T32-1~T32-6),其中T32-6亚组还存在4个小型沉积韵律层,可进一步细分为4个岩性段,即T32-6-1~T32-6-4;各岩组中以T31、T33岩组软岩含量相对较多,T32、T34岩组以厚层砂岩为主,泥质类软弱岩石极少。
坝址区位于NEE向的糖房湾短轴背斜东倾伏段,发育有NW向的立煤湾膝状挠曲、软弱夹层、挤压带和断层及节理裂隙等构造。
左厂①~左厂⑧坝段分布的地层是T32-4~T32-6-2,主要为中厚至巨厚层砂岩,岩石微风化或新鲜。
区内断层少,岩体较完整至完整。
孔壁波速多在3000~4000m/s之间,RQD值50%~70%。
除断层、夹层及影响带外,一般岩体质量为Ⅲ1~Ⅲ2类。
升船机坝段地层为T32-6-1和T32-6-2,主要为中厚至巨厚层砂岩,岩石一般呈微风化,局部存在中至强风化岩体。
由于区内小断层比较发育,断层交汇带部位岩体完整性差,大部分岩体较完整。
岩体质量以Ⅲ1类为主,存在Ⅲ2类和断层交汇带的Ⅳ类岩体。
为了提高坝基的均匀性和整体性,增强基础的承载能力和近坝部位的防渗能力,依据坝基岩石条件,对重力坝坝基进行全面固结灌浆处理。
二、机构组成我项目部于2009年9月14日进场后,迅速组织人员成立了基础分局第三项目经理部(向家坝工程)。
项目经理部是现场施工生产的管理机构,接受现场中国水利水电第四工程局有限公司向家坝工程项目部(以下简称五分局)的领导,并对现场施工管理、物资采购供应、施工技术、工程质量、经营管理、施工进度、安全生产、劳务管理、机械设备保障、文明施工、环境保护等各项工作相继成立了相关办公室组织实施。
向家坝水电站建设积极推进预计创年浇筑量新高
佚名
【期刊名称】《四川水力发电》
【年(卷),期】2011(30)6
【摘要】截至目前,承担向家坝二期工程主体混凝土拌制任务的葛洲坝向家坝施
工局拌和项目部,今年已累计完成混凝土拌制202.8万立方米;预计至12月底,混凝土拌制将达到212万立方米,总浇筑量将突破275万立方米,将创向家坝工
程开工以来年浇筑量新高。
据悉,今年是向家坝水电站二期工程混凝土浇筑的第二个高峰年,也是金属结构安装和确保2012年5月按期下闸蓄水的关键之年。
【总页数】1页(P180-180)
【关键词】混凝土浇筑;向家坝工程;水电站建设;预计;混凝土拌制;向家坝水电站;金
属结构安装;二期工程
【正文语种】中文
【中图分类】TV544
【相关文献】
1.今年世界棉花产量预计将创历史新高/2005年后我国纺织品出口仍将保持快速增长/2010年前中国聚酯消费量还将保持高速增长/2005年中国羊绒价格有上升趋
势 [J],
2.缅甸力争成为世界第二大豆类出口国/越南腰果出口创10年来最高纪录/2001年印尼茶叶出口量预计将增加10%/柬国家银行为15家银行颁发新执照 [J],
3.向家坝水电站建设进入第一个混凝土浇筑高峰年 [J],
4.向家坝水电站混凝土浇筑VR与智能进度模拟系统设计 [J], 周厚贵;戴志清;张开广;孙昌忠;曹生荣
5.溪洛渡、向家坝水电站预计将在4年内蓄水发电 [J],
因版权原因,仅展示原文概要,查看原文内容请购买。

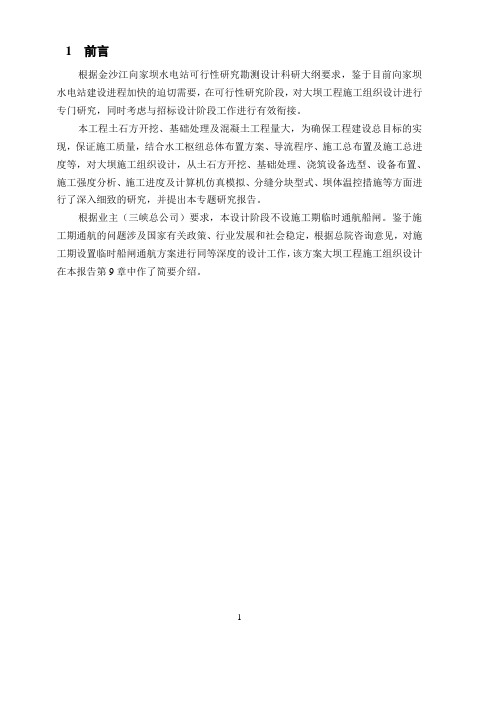

1 前言根据金沙江向家坝水电站可行性研究勘测设计科研大纲要求,鉴于目前向家坝水电站建设进程加快的迫切需要,在可行性研究阶段,对大坝工程施工组织设计进行专门研究,同时考虑与招标设计阶段工作进行有效衔接。
本工程土石方开挖、基础处理及混凝土工程量大,为确保工程建设总目标的实现,保证施工质量,结合水工枢纽总体布置方案、导流程序、施工总布置及施工总进度等,对大坝施工组织设计,从土石方开挖、基础处理、浇筑设备选型、设备布置、施工强度分析、施工进度及计算机仿真模拟、分缝分块型式、坝体温控措施等方面进行了深入细致的研究,并提出本专题研究报告。
根据业主(三峡总公司)要求,本设计阶段不设施工期临时通航船闸。
鉴于施工期通航的问题涉及国家有关政策、行业发展和社会稳定,根据总院咨询意见,对施工期设置临时船闸通航方案进行同等深度的设计工作,该方案大坝工程施工组织设计在本报告第9章中作了简要介绍。
12 施工条件2.1 工程概况向家坝水电站位于四川省和云南省交界的金沙江下游河段,下距云南省水富县城1.5km,距四川省宜宾市33km,是金沙江下游河段梯级水电开发规划的最末一个梯级电站,工程开发以发电为主,同时改善上、下游通航条件,兼顾灌溉,结合防洪、拦沙,并且具有为上游梯级进行反调节的作用。
电站正常蓄水位380.00m,死水位370.00m,总库容51.63亿m3,调节库容9.03亿m3,电站装机容量6000MW,保证出力2009MW,年电量307.47亿kW·h。
2.2 水工建筑物主要特性枢纽建筑物主要由大坝、厂房及升船机等组成。
左岸布置坝后厂房,右岸山体中布置地下厂房,两厂房各安装4台单机容量为750MW的水轮发电机组,电站总装机容量6000MW。
升船机布置在河中偏左岸。
拦河大坝采用混凝土重力坝,坝顶高程383.00m,最大坝高161.00m,坝顶长度909.25m。
大坝共设有50个坝段,从左至右依次为:左岸非溢流坝段(○1~○12)长199.92m;导流底孔及缺口坝段(○13~○18)长115.00m;冲沙孔坝段(○19,前期作导流底孔)长30.00m;升船机坝段(○20)长29.60m;左岸厂房坝段(○21~○28)长148.80m;泄水坝段(○29~○41)长248.00m;右岸非溢流坝段(○42~○50)长137.93m。
向家坝水电站二期主体工程顺利推进
佚名
【期刊名称】《四川水力发电》
【年(卷),期】2009(28)5
【摘要】据悉,向家坝水电站二期主体工程建设正顺利推进。
目前,右岸基坑开
挖任务已完成过半,左岸坝肩浇筑最高已接近384米的坝顶高程。
正在建设中的
向家坝水电站,是我国第三大水电站工程,去年底成功实现大江截流以后,主体工程进入全面施工阶段。
电站设计左、右岸各安装4台80万千瓦混流式水轮发电机组,总装机容量640万千瓦。
计划于2012年首台机组发电,2013年底全部投产。
【总页数】1页(P142-142)
【关键词】向家坝水电站;主体工程;混流式水轮发电机组;水电站工程;基坑开挖;坝
顶高程;左岸坝肩;大江截流
【正文语种】中文
【中图分类】TV541;TU712.3
【相关文献】
1.向家坝水电站二期跨(过)坝道路设计与施工 [J], 张家涛;
2.向家坝水电站二期工程混凝土重力坝施工分析 [J], 程鹏军;李海燕
3.碾压砼施工技术在向家坝二期主体工程中的应用 [J], 赵晓东;唐鸿磊
4.葛洲坝集团:向家坝水电站二期工程实现首个重大节点目标 [J], 吴荣华
5.向家坝水电站左岸一期主体工程施工快速推进 [J], 刘红文
因版权原因,仅展示原文概要,查看原文内容请购买。
区域治理PRACTICE深化研究 探索创新——向家坝水电站项目经验探析中国葛洲坝集团三峡建设工程有限公司 乐运红,杨欣摘要:向家坝水电站工程规模巨大、地质条件复杂、技术难度大、工期紧张、施工强度高,施工中采用了较多新设备、新技术、新工艺,为确保向家坝工程施工质量、安全、进度起到了至关重要的作用。
本文介绍了向家坝水电站二期主体工程大坝混凝土快速施工中的技术探索与创新。
关键词:技术;向家坝;混凝土重力坝;高升层;探索创新中图分类号:TU528.19 文献标识码:A 文章编号:2096-4595(2020)20-0224-0001一、工程概述向家坝水电站工程开发任务以发电为主,同时改善航运条件,兼顾防洪、灌溉、拦沙等作用。
正常蓄水位380.0m,水库总库容51.63亿m3,调节库容9.03亿m3,装机容量6400MW。
右岸非溢流坝段位于泄水坝段右侧,前缘长124.93m,分为8个坝段,右非①~⑤在平面上呈圆弧布置;右非⑥~⑧在平面上呈直线布置,坝段宽20m~22m。
泄水坝段位于河床主河槽,前缘总长248m,分为13个坝段,坝段宽20m;设12个表孔,10个中孔,采用溢流表孔与泄水中孔间隔布置形式,高低坎底流消能,溢流表孔跨横缝布置。
二、施工特点与难点(1)混凝土项目多、工程量大。
泄水坝段及右非坝段、消力池等部位混凝土总量达509.3万m3,最高月浇筑强度达24.8万m3。
(2)混凝土施工强度高、持续时间长。
为满足招标文件要求,混凝土施工从2009年11月开始到2012年5月须全线达到高程340m以上,时段混凝土总量360万m3,最高月浇筑强度达17.97万m3,高峰平均月浇筑强度达16.3万m3,持续时间长达12个月。
(3)坝体结构复杂、施工难度大。
泄水坝段共设12个表孔、10个中孔;大坝由下至上共设6层廊道、1座电梯井以及弧门牛腿、启闭机室等孔洞结构等。
(4)混凝土体积大,温控要求严格,难度大。
三、施工技术探索与创新点(一)高升层施工部位规划经过研究,采用4.5m高升层部位主要是泄水坝段甲乙块后浇坝块,高程范围为259.0~283.75m,分层为:259~263.5~267.0~271.5~276.0~281.5~283.75。
施工进度计划研究2.1 编制原则及依据2.1.1 编制原则1、本标段严格按照业主规定的控制性工期目标和关键项目规定的施工时段编制总进度计划,不仅满足本标段进度要求,而且服从向家坝水电站工程总体安排,尽可能提前向后续项目标段提交工作面,为向家坝水电站工程按期发电和完工创造条件。
2、在本标工程施工总进度的控制下,合理安排施工程序,尽可能做到均衡施工,优化资源配置。
3、依靠科学的施工管理和利用先进的机械化手段进行施工。
在本标工程的土石方开挖、砼浇筑、基础处理和金属结构制安等项目中采用先进设备、先进技术等手段进行施工,提高工程质量和生产效率,确保本工程项目优质、按期完成。
4、关键线路上的项目采用动态管理,按合同控制强度安排工期,充分利用有利的施工时段、增加投入,保障关键线路的顺利实施。
5、施工进度安排力求超前,适当留有余地,并合理考虑施工干扰、地质条件及水文气象条件等不利因素的影响。
2.1.2编制依据1、依据三峡总公司提供向家坝二期工程的相关文件。
2、遵照执行《水利水电工程施工组织设计规范》。
3、施工主导设备生产率根据现行定额,结合承包人在类似工程中的使用经验和本标工程施工特点进行调整。
4、现场踏勘所获得的资料。
5、施组研究文件确定的施工方案和施工组织设计。
2.2 主要工程项目控制性工期要求本工程计划于2008年7月份进场,2015年6月30日前完成二期工程全部施工,总工期约为84个月, 施工总历时约7年。
本工程的主要控制工期要求如下表2-2-1。
表2-2-1 本标控制工期表2.3 施工进度的主要特点和难点本标段工程施工总历时约7年。
本工程中的施工围堰、施工度汛与基坑开挖和砼浇筑的相互关系结合比较紧密,由此决定了施工进度安排有如下特点和难点:2.3.1本标段施工总体安排呈现前紧后松的特点根据向家坝水电站二期工程相关文件对进度计划的工期要求:--2010年1月第二期工程砼开工--2012年5月底全线砼浇筑至高程340m,中孔具备过水条件;--2012年12月底全线砼浇筑至高程368m,中孔具备初期蓄水条件;--2013年1月底全线砼浇筑至坝顶高程384m,具备坝顶门机安装条件;二期工程的土建施工主要集中在2008年7月~2013年1月,历时53个月;其中前17个月主要进行为施工准备、围堰截流和基坑开挖,后36个月主要进行二期工程的大坝砼施工。
2013年1月以后的31个月,主要进行机组的机电安装施工,及坝后厂房的上游副厂房等部位的少量砼施工。
总体来看二期工程施工总进度计划安排呈现前紧后松的特点。
2.3.2 2010年基坑开挖与砼浇筑、围堰施工同时进行、施工干扰较大2010年1月开始浇筑右非、溢流坝段和厂房坝段及升船机坝段,与此同时基坑0+250桩号下游基础开挖正在进行,形成了基坑内主要项目交叉施工,施工工作面、施工道路、施工设备互相干扰,这对本标段施工进度有一定的影响,需要精心规划布置,采取有效技术措施,尽量减少施工干扰。
2.3.3 本标控制性工期受砼拌合系统生产能力的影响较大在本标段施工总进度计划中,浇筑的砼第一个高峰时段内(2010年6月至2012年3月),各月砼施工强度均已超过右岸高程380m砼拌合系统的最大生产能力10万m3/月,需从右岸300砼拌合系统补充,该砼拌合系统需供应砼26万m3/月;当砼月峰值强度超过36万m3/月时,需将右非坝段暂停施工,以减小在此期间的月砼施工强度,与砼供应能力相适应。
2.4 主要工程量向家坝水电站二期工程主要工程量见表2-4-1~2-4-4。
表2-4-1 主要工程量表表2-4-2主要工程量汇总表表2-4-3二期工程砼量汇总表表2-4-4二期工程砼分布图表2.5 施工进度分析具体施工进度安排详见总进度计划单代号网络图(图号:XJB/C2-T-02-01),个别非关键性作业未安排的参见各分项工程进度安排。
2.5.1施工进度计划遵循的技术依据2.5.1.1 砼分层的技术依据遵循中南院提供的砼分层标准。
1、坝块基础约束区高度(0.4L)内部位分层高度为1.5m;2、坝块非约束区部位分层高度为3m;2.5.1.2 砼分块的技术依据遵循中南院提供的砼分块标准,详见表2-5-1。
表2-5-1二期工程各坝段纵缝分缝方案一览表2.5.1.3 砼施工的技术依据遵循中南院提供的标准。
1、相邻坝块间高差不得大于8~10m;2、相邻坝段间高差不得大于10~12m。
2.5.2 单个坝段的施工进度分析1、坝块间施工程序的选择现以二条纵缝方案为例。
单个坝段内有甲块、乙块、丙块三个砼块,通常可选择的施工程序有二种:一种为甲块领头,乙块随之,丙块尾随,即甲块→乙块→丙块;另一种为乙块领头,甲块和丙块随之,即乙块→甲块(或丙块);从施工进度控制的角度,将选择前者,即甲块→乙块→丙块的施工程序,具体原因如下:甲块→乙块→丙块的施工程序的网路图:乙块→甲块(或丙块)的施工程序的网路图:从上述两图的比较可得出,采用“甲块→乙块→丙块施工程序”的单个坝段直线工期较“乙块→甲块(或丙块)”为短,即单个坝段的砼施工工期直接由甲块砼决定。
虽然采用“甲块→乙块→丙块施工程序”的已建工程有不少,但本工程要采用此施工程序的条件是在设计上,允许甲块采用“母键槽”,以方便施工。
上述施工程序的选择结果是由二条纵缝方案得出,同理也适用于一条纵缝方案。
2、单个坝段的施工进度分析现从厂房坝段、泄水坝段和右非坝段中,各选择一个典型坝段进行分析。
详见表2-5-2。
表2-5-2典型坝段分缝方案及层数比较表从表2-5-2可得出如下结论:1、随坝段纵缝数量的增加,坝块的基础约束区高度(0.4L)将减小,分层数也随之减小,将使单个坝段的直线工期缩短。
2、单个坝段的直线工期由甲块来决定,与乙、丙块无关;坝段纵缝数量的增加,分层数也随之减小,使单个坝段的直线工期缩短。
故认为因坝段内纵缝数量增加,会延长坝段工期的说法,从砼施工进度控制的角度来看是不成立的。
2.5.3 各坝段的施工进度分析2.5.3.1 厂房坝段施工进度分析结论:1、二条纵缝方案:厂房坝段满足控制性工期对砼形象的要求,满足接缝灌浆的控制性工期(4个月龄期)。
2、一条纵缝方案:厂房坝段不满足控制性工期对砼形象的要求,不满足接缝灌浆的控制性工期(4个月龄期)。
2.5.3.2 泄水坝段施工进度分析结论:1、二条纵缝方案:泄水坝段满足控制性工期对砼形象的要求,不满足接缝灌浆的控制性工期(4个月龄期)。
2、一条纵缝方案:泄水坝段不满足控制性工期对砼形象的要求,不满足接缝灌浆的控制性工期(4个月龄期)。
2.5.3.3 右坝段施工进度分析结论:1、二条纵缝方案:右非坝段满足控制性工期对砼形象的要求,满足接缝灌浆的控制性工期(4个月龄期)。
2、一条纵缝方案:右非坝段满足控制性工期对砼形象的要求,不满足接缝灌浆的控制性工期(4个月龄期)。
2.5.3.4 升船机坝段施工进度分析结论:升船机坝段满足控制性工期对砼形象的要求,但不满足接缝灌浆的控制性工期(4个月龄期)。
2.5.3.5 缺口坝段施工进度分析缺口坝段是以常态砼进行施工进度计划安排,从工期上来看,常态砼一、二条纵缝方案均难以保证达到控制性工期的要求。
结论:缺口坝段要满足控制性工期对砼形象的要求,需采用碾压砼。
2.6 施工关键线路分析由于二期工程较为复杂,关键线路有二条为:关键线路1:工程开工→上、下游围堰截流→上、下游围堰闭气→基坑初期排水→基坑开挖→厂房地质缺陷处理→厂房肘管以下砼浇筑→肘管安装→肘管二期砼回填→锥管安装→锥管二期砼回填→蜗壳安装→蜗壳二期砼回填→发电机风罩砼浇筑→发电机层梁、板浇筑→闸门和启闭机安装→二期围堰拆除---缆机拆除---完工。
关键线路2:基坑开挖→厂房坝段地质缺陷处理→厂房坝段高程383m以下砼浇筑→厂房坝段完工→进水口闸门及启闭机安装→二期围堰拆除。
2.7 施工强度指标分析向家坝水电站二期工程主要施工项目包括土石方开挖、砼浇筑、基础处理和渗控工程以及金属结构制作和安装等。
砼浇筑总量716.95万m3,历时约39个月。
1、二条纵缝方案:砼高峰期施工时段为2011年12月~2012年1月份,砼月强度分别为:31.6万m3/月、29.8万m3/月。
2、一条纵缝方案:砼高峰期施工时段为2011年12月~2012年3月份,砼月强度分别为:29.24万m3/月、29.04万m3/月、27.77万m3/月、29.34万m3/月。
本标段主要施工项目月强度详见柱状图表2-7-1。
表2-7-1 砼月强度柱状图表编制单位:中国水利水电第三工程局172.8 资源配置拟投入同工程的主要施工设备、劳动力计划、主要材料和和水、电需用量计划详见第Ⅲ卷第一册相关内容。
2.9 施工进度保证措施为保证向家坝水电站二期工程的各项控制性进度目标如期实现,需采取强有力的进度保证措施,确保本工程按期保质地完成,具体措施如下:1、严格按照项目法组织施工,鉴于本标工程规模大、项目多、涉及面广、技术性强、难度高、施工组织和生产管理任务繁重,必配备强有力的领导班子和组织机构,统一组织、统一计划协调、统一现场管理、统一物资供应和资金收付;充分发挥资源充足的优势,抽调施工经验丰富、责任心强的技术、经营管理等各类专业干部参加本工程施工和管理,为本工程提供必要组织保证。
2、配备具有现场施工经验的工程师专门负责施工进度控制工作,充分利用大型先进项目管理软件(primavera project planner简称P3)的功能,按合同要求制定科学合理、详细周密的阶段性施工进度计划,建立周、月、季、年进度计划编报制度,加强进度控制和信息反馈,实时掌握现场施工动态,一旦发现施工进度出现偏差时,及时采取有效措施予以纠正,以短计划保长计划,确保工程控制性进度的顺利实现。
3、充分做好技术储备,做到技术服务超前,认真制定各阶段施工技术方案、措施;针对施工难度较大的项目要提前研究,在技术总负责人的领导下和专家组的指导下,确定最优施工方案;同时抓好新技术、新工艺的推广应用,组织科研攻关,采取先进、切实有效的技术措施,及时解决施工中出现的技术问题,保证关键线路上的施工作业顺利进行。
4、充分做好材料的供应和储备工作,根据进度要求,超前安排施工材料供应。
5、依据施工进度计划安排,在劳动力和设备资源配置方面,充分发挥人力资源优势,保证关键项目上劳动力及时到场,并提早配置数量足够、性能优良的施工设备,建立严格、完善的机械设备维修保养制度,确保设备的完好率和利用率。
6、强化现场调度指挥,建立精干的现场管理系统,做到调度灵活、有力,通过周生产调度会和每天碰头会及时协调解决现场出现的问题,以确保施工进度的正常实施。
7、严格按照既定的质量、安全保证大纲建立管理体系,完善管理程序,吸取和推行长江三峡工程质量、安全双“零”目标管理先进经验,避免因质量、安全事故造成工期损失。
