第1篇一、项目概述本项目为某地区长输管线工程,全长XX公里,起点为XX,终点为XX。
管线主要输送天然气、石油等能源。
为确保工程顺利进行,特制定本施工方案。
二、施工组织与管理1. 组织机构(1)项目经理部:负责整个工程的组织、协调、指挥和监督工作。
(2)施工队:负责具体施工任务,包括施工队伍组建、技术培训、设备配置、材料采购等。
(3)质量监督组:负责对施工过程进行质量监督,确保工程质量。
(4)安全监督组:负责施工现场的安全管理,确保施工安全。
2. 施工管理(1)施工计划:根据工程进度要求,编制详细的施工计划,包括施工方案、施工进度、施工资源配置等。
(2)施工组织:合理配置施工资源,确保施工进度和质量。
(3)质量控制:严格执行国家相关标准和规范,对施工过程进行严格的质量控制。
(4)安全管理:加强施工现场安全管理,确保施工安全。
三、施工工艺与技术1. 施工工艺(1)管线敷设:采用水平定向钻进技术,减少对周边环境的影响。
(2)管道焊接:采用双面自动焊接技术,确保焊接质量。
(3)防腐处理:采用三层PE防腐技术,提高管道防腐性能。
(4)管道试压:采用水压试验和气压试验,确保管道试压合格。
2. 施工技术(1)水平定向钻进技术:采用水平定向钻进技术,减少对周边环境的影响,提高施工效率。
(2)双面自动焊接技术:采用双面自动焊接技术,确保焊接质量,提高焊接速度。
(3)三层PE防腐技术:采用三层PE防腐技术,提高管道防腐性能,延长管道使用寿命。
(4)水压试验和气压试验:采用水压试验和气压试验,确保管道试压合格,消除管道内部缺陷。
四、施工进度安排1. 施工准备阶段:预计用时1个月,完成施工队伍组建、设备配置、材料采购、技术培训等工作。
2. 施工阶段:预计用时6个月,完成管线敷设、管道焊接、防腐处理、试压等工作。
3. 竣工验收阶段:预计用时1个月,完成工程验收、资料整理、工程结算等工作。
五、施工质量控制1. 施工材料:严格按照国家相关标准和规范,选用优质施工材料。
长输管线施工方案长输管线施工方案一、施工准备1. 确定施工人员,包括工程师、技术员、施工队长、施工工人等。
2. 编制详细的施工计划和工程进度表,确保施工按时进行。
3. 确定施工所需的材料和设备,并进行采购和准备。
4. 对施工地点进行勘测,了解地形地貌等情况,制定相应的施工方案。
5. 制定施工安全保障措施,包括人员安全、设备安全等。
二、施工过程1. 地面准备:施工前清除施工地区的杂物和垃圾,确保施工地面平整。
2. 排水施工:根据施工地区的排水情况,选择相应的排水方式,并进行排水管道的敷设。
3. 土方开挖:根据设计要求,进行土方开挖工作,并对土方进行处理和安排。
4. 管道敷设:依照管道设计要求,进行管道的敷设,包括挖槽、铺设管道、焊接等工作。
5. 管道连接:根据设计要求,对管道进行连接,包括焊接、接头连接等工作。
6. 管道固定:对已连接好的管道进行固定,确保管道的稳定和安全。
7. 管道测试:对敷设好的管道进行测试,包括水压试验、泄漏检测等工作。
8. 管道保护:对已测试合格的管道进行保护,包括涂覆防腐层、安装包套等工作。
9. 环境恢复:施工结束后,对施工地区进行清理和恢复,确保环境卫生。
三、安全保障1. 采用安全防护设施,包括施工安全帽、安全带、护目镜等个人防护设备。
2. 进行施工现场安全教育和培训,提高施工人员的安全意识和操作技能。
3. 建立施工现场安全管理制度,对施工人员进行安全管理和监督。
4. 针对可能出现的施工风险和事故,制定相应的应急预案,并进行定期演练和培训。
四、质量控制1. 严格按照设计要求进行施工,确保施工质量符合标准和规范。
2. 对施工过程进行监督和检查,及时发现和解决施工中的问题和难题。
3. 进行施工质量验收,对施工完成的管线进行综合评估和验收。
以上是长输管线施工方案的一些基本内容,具体的施工方案还需要根据具体情况进行细化和补充。
在施工过程中,要严格按照方案进行施工,并注重安全和质量控制,以确保工程的顺利进行和最终的质量达标。
长输管道施工方案长输管道施工方案1. 方案背景长输管道是一种用于输送大量液体或气体的管道,通常用于输送石油、天然气或水等资源。
长输管道施工是一个复杂而庞大的项目,需要充分的规划和组织,以确保施工过程的顺利进行,并保证管道的安全和可靠运行。
2. 目标本施工方案的目标是按照合理的成本和时间计划完成长输管道的施工工程,确保管道的质量和安全,保护环境,为社会经济发展提供支持。
3. 施工准备在施工前,需要进行充分的准备工作。
包括但不限于以下方面:确定施工地点和工程范围,编制详细的设计方案和施工技术要求,考虑土地征用和环境保护,评估施工风险,制定安全保障和应急预案,设立施工管理团队和人员培训。
4. 施工技术长输管道施工技术包括管道敷设、焊接、防腐、保温、试运行等。
在敷设过程中,需要考虑地形地貌、地质条件、交通工具的运输、工程材料的采购和储存。
焊接过程需要选择合适的焊接工艺和设备,确保焊接质量。
防腐和保温措施可以采用涂覆、绝热层和防腐膜等方法,以延长管道的使用寿命。
在试运行时,应进行严格的测试和检查,确保管道的正常运行。
5. 安全和环保措施长输管道施工过程中需要采取一系列安全和环保措施,以保护工人的安全和减少对环境的影响。
这些措施包括但不限于:工单位置标示和警示标志的设置,施工现场的防护设施建设,作业人员的个人防护用具配备,严格遵守施工规范和操作程序,加强职业健康管理和环境监测。
6. 进度管理和质量控制长输管道施工需要制定详细的施工进度计划,并按照计划进行监督和管理。
同时,需要建立完善的质量控制体系,确保工程质量。
这包括严格审核工程设计和材料选择,加强施工现场的管理和检查,开展质量检验和测试,对不合格的工程进行整改和修复。
7. 成本和资源管理在施工过程中,需要合理利用资源,控制成本。
这包括材料和设备的采购和使用,人员的安排和管理,运输和物流的组织,合理划分工作区域和任务,优化工作流程和时间安排,提高工作效率和资源利用率。
长输管道施工方案要点:1 管道施工工序及要求1.1 管道施工工序为:测量放线、清除障碍、探测地下障碍、修施工作业带和便道,、开挖管沟、管道的防腐绝缘、管件预制、防腐管的运输、现场布管、管道的组装与焊接、无损探伤、防腐补口和检漏、管道下t沟、回填、地貌恢复、穿跨越、试压段连头、分段吹扫、测径、分段耐压试验、管内清扫、站间连通、站间通球扫线、站间试压、线路三桩安装和竣工验收。
各工序当中,对于管线施工的几个重要环节要严加控制,即管道的防腐质量,管道的焊接质量,管道的埋深质量,管线的测径和耐压试验质量这几个环节控制好了,整个工程质量才有保证。
所以管道施工的每一个工序都要认真做好,做到上道工序为下道工序服务,上道工序为下道工序的顺利施工和质量提供保证。
1,2 测量放线施工单位根据施工图和设计现场的交桩进行测量放线、打百米桩、放出中心线,并由中心线放出施工所占地的两条临时边界线,以便于清点障碍。
施工占地宽度由业主确定。
为了顺利作好此项工作,在设计交底和现场交桩时做好记录。
现场交桩时一定要做好控制桩的点示记录,以免造成重新补桩和复核测量。
测量所用设备和测量结果需监理认可。
所用设备和材料如下:全站仪(有条件可用全球定位仪)、百米绳,、50m钢卷尺、斧子、红油漆、排笔、记号笔、木桩、测量旗和红旗。
1,3 清除障碍和探测地下障碍对临时占地范围内的地上构筑物、房屋、坟地—、树木、线杆(供电和通讯)、农作物等进行清点登记、赔偿,然后移出或清除之,此项工作由地方完成;对地下的管线、电缆等进行探测,并作出标记,提出保护方案;报告文物部门,施工区进行文物探测。
如有构筑物和障碍无法清除时,则要与设计和业主联系改线事宜。
需要业主、监理有专人配合与施工单位共同作好此项工作,否则影响管线施工。
1.4 修施工作业带和进场便道利用机械或人工,对施工占地范围内的沟、坎、坡予以平整,达到施工车辆、运管车辆和施工机具能够灵活运行,运管布管方便。
2024年长输燃气管道施工方案第一章引言1.1 项目背景2024年长输燃气管道施工是为了满足日益增长的燃气需求,促进经济发展和能源安全。
本施工方案旨在确定施工的范围、目标、计划和流程,并确保施工的质量和安全。
1.2 目标和目的本施工方案的目标是按计划完成长输燃气管道的施工,确保施工质量和安全,并最大限度地减少对环境的不良影响。
其具体目的包括:- 制定明确的施工计划和流程,确保按时完成施工;- 采取必要的措施保证施工质量和工程安全;- 保护环境,减少对生态的不良影响。
1.3 项目概述长输燃气管道施工项目是在一定区域内铺设燃气供应管道,以满足该区域日益增长的燃气需求。
该项目包括勘察、设计、施工和验收等多个阶段,这里主要阐述施工阶段的方案。
第二章施工范围和目标2.1 施工范围本次施工的范围是从供应站到终端用户之间的燃气管道,包括主管道、分支管道和连接管道。
此外,还涉及相关设备的安装和调试。
2.2 施工目标本次施工的目标是按时、按质、按量完成燃气管道的铺设工作,并确保施工的质量和安全。
具体目标包括:- 完成主管道、分支管道和连接管道的铺设和焊接;- 安装和调试相应的设备,确保供应和调节燃气的正常运行;- 进行相关的试验和验收,确保施工合格。
第三章施工计划3.1 计划编制根据勘察和设计结果,编制详细的施工计划。
对每个施工任务,确定施工开始和结束时间、施工内容、所需资源和责任人员。
3.2 供应和调度根据施工计划,及时供应所需的材料和设备,并统一调度和安排施工人员,保证施工进度。
3.3 资源保障确保施工所需的人员、材料和设备的有效供应,并进行必要的管理和保障工作,确保施工所需资源的质量和数量。
第四章施工流程4.1 勘察和测量在施工前进行勘察和测量,确定铺设路径和位置。
对于复杂地形,需要采取相应的措施来保证施工的顺利进行。
4.2 埋设管道在确定的位置和路径上进行管道的埋设工作。
根据具体情况,采取合适的方法和设备,确保管道的质量和准确度。
长输管道施工方案长输管道施工方案一、项目概述本项目为长输管道施工方案,施工范围涵盖地面开挖、管道铺设、焊接、压力测试以及回填、修复等工作。
施工地点为某某省某某市,管道总长度为XXX公里,管道类型为XXX。
二、施工准备1. 薄弱环节分析:对施工过程中易出现的薄弱环节进行分析,制定相应施工方案和应对措施,确保施工安全。
2. 资料准备:准备施工所需的图纸、规范和技术资料等,为施工提供参考依据。
3. 设备购置:购置施工所需的机械设备、焊接设备、测量设备等,确保施工顺利进行。
4. 人员培训:培训施工人员的安全意识和操作技能,提高施工效率和质量。
三、施工流程1. 地面开挖:按照施工图纸要求,进行地面开挖,开挖宽度和深度应符合规范要求,并采取相应的支护措施。
2. 管道铺设:根据图纸要求,将管道进行铺设,要保证管道的平直度和纵向坡度,采取固定措施,防止滑动和变形。
3. 焊接:对铺设好的管道进行焊接,焊缝应符合相关规范要求,采用合格的焊接工艺和焊接材料。
4. 压力测试:在焊接完成后,对管道进行压力测试,确保管道的密封性和承压能力。
5. 回填修复:在管道通过压力测试后,进行回填和修复工作,包括填土、夯实、复绿等。
四、质量控制1. 施工过程中,严格按照相关规范和标准进行施工,确保施工质量。
2. 随时进行质量检验和监控,对施工过程中出现的问题及时解决。
3. 对焊接工艺和焊接质量进行检查和评估,确保焊缝质量合格。
4. 对压力测试结果进行记录和分析,确保管道的密封性和承压能力满足要求。
五、安全措施1. 在施工现场设置明显的安全警示标志,警示施工人员注意安全。
2. 施工人员必须配备个人防护装备,如安全帽、防护眼镜、防护手套等。
3. 严禁在气候恶劣、地质不稳等不安全情况下施工,及时停工处理。
4. 建立健全的安全管理制度和应急预案,做好安全事故的防范和处置工作。
六、环保措施1. 施工过程中,严禁乱倒渣土和废弃物,及时清理施工现场,保持环境整洁。
长输管线施工方案1.1管沟开挖(1)已有路面的开挖应使用切割机切割。
管道沟槽应按设计规定的平面位置和标高开挖。
人工开挖且无地下水时,槽底预留值宜为0.05~0.10m;机械开挖或有地下水时,槽底预留值应不小于0.15m。
管道安装前应人工清底至设计标高。
(2)在无地下水的天然湿度土壤中开挖沟槽时,如沟深不超过下列规定,沟壁可不设边坡。
①. 添实的砂土和砾石土 1.0m;②. 亚砂土和亚粘土 1.25m;③. 粘土 1.5m;④. 坚土 2.0m。
(3)土壤具有天然湿度、构造均匀、无地下水、水文地质条件良好、挖深小于5m,且不加支撑的沟槽,其边坡率可按下表确定。
深度在 5 m以内的沟槽最大边坡率(不加支撑)注:①如人工挖土抛于沟槽上即时运走,可采用机械在沟底挖土的坡度值。
②临时堆土高度不宜超过1.5m,靠墙堆土时,其高度不得超过墙高的1/3。
(4)在无法达到上表的要求时,应用支撑加固沟壁。
对于不坚实的土壤应及时作连续支撑,支撑物应有足够的强度。
(5)沟槽一侧或两侧临时堆土位置和高度不得影响边坡的稳定性和管道安装,应对消防栓、雨水口等设施进行保护。
(6)局部超挖部分应回填压实,当沟底无地下水时,超挖在0.15m以内,可用原土回填;超挖在0.15m以上,可用石灰土处理。
当沟底有地下水或含水量较大时,应用级配砂石或天然砂回填至设计标高。
超挖部分回填后应压实,其密实度应接近原地基天然土的密实度。
(7)沟底遇有废旧构筑物、硬石、木头、垃圾等杂物时必须清除,然后铺一层厚度不小于0.15m的砂土或素土,并整平压实至设计标高。
(8)对软土基及特殊性腐蚀土壤,应按设计要求处理。
(9)当开挖难度较大时,应编制安全施工的技术措施,并向现场施工人员进行安全技术交底。
(10)城区管沟开挖深度为:人行道≥1.5m,绿化带≥1.4m,一般道路≥1.8m。
开挖宽度为:人行道和绿化带0.9m,混凝土路面0.8m。
1.2运输及布管(1)采取按照需求量申请管材,管材到达现场后,直接采用30t吊车布管至沟底。
输油管线工程管道施工技术方案编制:施工技术审核:H S E审核:质量保证审核:审批:某建筑安装有限公司目次1、工程概述 (1)2、编制依据 (1)3、工程概况及特点 (1)4、主要施工方法 (2)⑴交移桩、测量放线 (2)⑵施工便道的修建 (3)⑶管沟开挖 (4)⑷布管 (5)⑸管道防腐 (5)⑹原油管线排空、拆除 (6)⑺管道下料、组对 (7)⑻输油管道的焊接 (8)⑼焊缝无损检测 (9)⑽防腐补口、补伤 (10)⑾管道下沟 (10)⑿管道清管扫线 (11)⒀管线强度及严密性试验 (12)⒁管沟回填 (13)⒂阴极保护施工 (13)⒃三桩埋设 (16)⒄管道接头处的砖井砌筑 (17)5、文明施工管理 (17)6、环境保护措施 (18)7、施工工机具一览表 (19)8、技术措施手段用料 (19)1、工程概述本施工技术方案是根据甲方施工要求与注意事项,并结合国家现行的专业和行业标准,在现场情况初步调研的基础上进行编制的,在编制过程中,公司十分重视,作了精心的前期准备工作,召集公司内部经验丰富的有关工程技术人员召开研讨会,对该工程的特点进行了仔细的研究,并与过去承建的类似工程进行了对比分析,进一步熟悉和掌握本工程的施工要领,并根据甲方提供现有部分资料,做出切实可行的科学安排,在此基础上进行施工技术方案的编制,力求做到方案兼容、全面,经济合理,技术先进可靠,措施得力,并视工程在工期、质量、安全、文明施工等方面有明确的目标。
在编制本施工组织设计过程中,由于工程项目的施工图纸未到,在编制时难免会有遗漏或不当之处,在施工图到后及施工过程中逐步加以改正和细化。
因为本工程管道长度较短,在施工中尽可能与甲方保持沟通,按照长输管道的施工要求,应该进行通球扫线然后进行水压试验,为了节省工期和费用,焊接接头可按照规范要求增加探伤比例,施工时每单根管道均进行清理的措施,保证管道内部的清洁,从而达到免除整根管道清管的目的,届时根据具体情况具体对待。
5 长输管道主要施工方案5.1 小型河流、鱼塘施工方法及措施由于本段工程处于江南水网地区,河流纵横交错,其中沿线需穿越小型河流、鱼塘共65处,根据设计要求施工时采用围堰、导流等方法,配合大开挖方式穿越施工。
5.1.1 小河、河渠穿越施工方法及措施5.1.1.1 河渠施工运行工序测量放线→挖导流渠→围堰→排堰内存水→堰内管沟开挖、穿越管预制→拖管就位→管沟回填→拆除挡水堤→回填导流渠→恢复主河渠5.1.1.2 常年流水河渠施工方法对于常年流水河渠,施工方法采用旁修临时引水渠,改变渠水走向,但根据河渠水流速度和流量情况,引水渠必须加固才能满足过水要求。
在管线穿越位置上、下各15m处修筑引水渠,引水渠进出口与主河渠成30~45度夹角,中部离主渠20m。
引水渠完成后,将主河渠与引水渠接头部挖开,使水在引水渠内通过,同时在主河渠管线的上下游采用编织袋土围堰截坝,坝堤打木桩加固管沟,开挖采用单斗机挖沟人工配合,管道组装与一般线路相同,待管道敷设后,根据要求做回填或护坡工程,同时恢复好河渠原貌。
5.1.2 一般性沟渠施工方法由于管线所经过地段都是耕地、水渠交错。
采用间断施工作业带的水渠内防国水管,过水管采用φ1000mm的砼管,根据过水面积每处安放过水管的数量一般为2~8根,为保证足够的强度,采用搭设钢板过桥的办法,每处一组2块钢板,尺寸为12×1m2。
需用材料钢板δ=12mm 24m2,槽钢[100 80m,保证施工作业带的流通。
开挖管沟时沟渠上下15m处用编织袋做土围堰两道,排堰内积水后快速开挖管沟,吊装就位管道、回填,然后拆除围堰,清理河道。
注意事项:由于各处河渠的形成不同,所需要材料不尽相同,所以实际施工的材料发生以现场监理签证为准。
5.2 一般管道线路段施工方案5.2.1 施工程序线路交桩→测量放线→扫线、修筑施工便道→运管、卸管、布管、清理管口→组装焊接→焊缝无损检测与返修→管线补口、补伤→开挖管沟→管道下沟→竣工测量→管沟回填→管道连头→地面检漏→分段试压→通球扫线→三桩埋设→竣工试运5.2.2 主体管道施工方法一般地段采用机械化流水作业进行主体管道施工。
长输电厂输灰管道施工方案1. 管道设计长输电厂输灰管道是用于将灰煤渣从燃煤电厂输送到灰渣场的管道系统。
在施工前,需要进行详细的管道设计。
1.1 管道材料•管道材料选用耐磨、耐腐蚀的材料,常见的选项包括高密度聚乙烯(HDPE)和聚氯乙烯(PVC)等。
•管道的直径和壁厚应根据输送的灰煤渣数量和输送距离进行合理的计算和选择。
1.2 管道布局•管道的布局应遵循最短路径原则,以尽量减少管道的长度和压力损失。
•需要考虑到管道的斜坡,以确保流体能够顺利流动,避免堵塞。
1.3 管道支撑和固定•长输电厂输灰管道通常需要一定的支撑和固定,以防止管道发生位移和振动。
•支撑和固定的设计应考虑管道的重量、压力和温度变化等因素。
2. 施工步骤长输电厂输灰管道的施工一般包括以下步骤:2.1 土建施工•首先需要进行土建施工,包括挖掘管道沟槽和建设支撑结构。
•确保沟槽的尺寸和坡度符合设计要求,支撑结构的位置和强度满足管道的需求。
2.2 管道安装•安装管道前需要对管道进行检查,确保管道材料和尺寸符合设计要求。
•根据管道布局和支撑结构,安装管道并进行固定,确保管道的水平和垂直度满足要求。
2.3 管道连接•管道连接时需要使用合适的密封材料和连接件,确保连接处的密封性和牢固性。
•连接处的防腐处理也需要做好,以延长管道的使用寿命。
2.4 管道测试•完成管道安装和连接后,需要进行管道的测试,检查管道是否正常工作。
•测试包括压力测试和泄漏测试,确保管道的安全和可靠性。
2.5 管道保护•施工完成后,需要对管道进行保护,以防止外界因素对管道造成损害。
•可使用防腐剂、保温材料等进行管道保护,同时定期检查和维护管道的状态。
3. 施工安全措施在长输电厂输灰管道施工过程中,需要严格遵守相关的安全措施,以确保施工人员和设备的安全。
•施工人员需佩戴个人防护装备,包括安全帽、防护眼镜、工作服等。
•施工现场设置警示标志和安全防护栏,确保施工区域的安全。
•施工设备需进行定期维护和检查,确保其正常工作和安全使用。

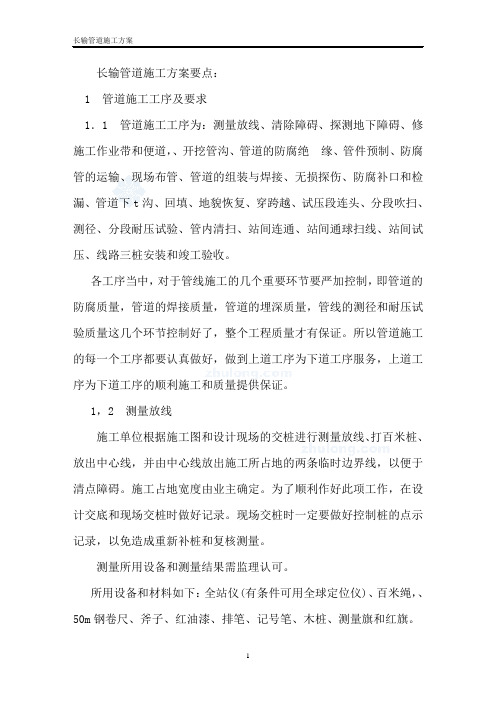

长输管道施工方案要点:1 管道施工工序及要求1.1 管道施工工序为:测量放线、清除障碍、探测地下障碍、修施工作业带和便道、开挖管沟、管道的防腐绝缘、管件预制、防腐管的运输、现场布管、管道的组装与焊接、无损探伤、防腐补口和检漏、管道下沟、回填、地貌恢复、穿跨越、试压段连头、分段吹扫、测径、分段耐压试验、管内清扫、站间连通、站间通球扫线、站间试压、线路三桩安装和竣工验收。
各工序当中,对于管线施工的几个重要环节要严加控制,即管道的防腐质量,管道的焊接质量,管道的埋深质量,管线的测径和耐压试验质量这几个环节控制好了,整个工程质量才有保证。
所以管道施工的每一个工序都要认真做好,做到上道工序为下道工序服务,上道工序为下道工序的顺利施工和质量提供保证。
1.2 测量放线施工单位根据施工图和设计现场的交桩进行测量放线、打百米桩、放出中心线,并由中心线放出施工所占地的两条临时边界线,以便于清点障碍。
施工占地宽度由业主确定。
为了顺利作好此项工作,在设计交底和现场交桩时做好记录。
现场交桩时一定要做好控制桩的点示记录,以免造成重新补桩和复核测量。
测量所用设备和测量结果需监理认可。
所用设备和材料如下:全站仪(有条件可用全球定位仪)、百米绳、50m钢卷尺、斧子、红油漆、排笔、记号笔、木桩、测量旗和红旗。
1.3 清除障碍和探测地下障碍对临时占地范围内的地上构筑物、房屋、坟地—、树木、线杆(供电和通讯)、农作物等进行清点登记、赔偿,然后移出或清除之,此项工作由地方完成;对地下的管线、电缆等进行探测,并作出标记,提出保护方案;报告文物部门,施工区进行文物探测。
如有构筑物和障碍无法清除时,则要与设计和业主联系改线事宜。
需要业主、监理有专人配合与施工单位共同作好此项工作,否则影响管线施工。
1.4 修施工作业带和进场便道利用机械或人工,对施工占地范围内的沟、坎、坡予以平整,达到施工车辆、运管车辆和施工机具能够灵活运行,运管布管方便。
平整的质量监理要检查认可。
对远离公路的施工场地要修筑进场施工便道,以便施工机具进场和管线及施工材料运输。
所用设备为推土机(D60或D80)和单斗挖掘机。
1.5 开挖管沟管沟开挖的质量,对管线的埋深质量影响较大,埋深达不到设计要求,将影响今后的安全运行。
管沟开挖要依图进行,不能随意改动,不允许依管挖沟。
管沟开挖要根据施工进度合理安排,同时要根据地质条件、施工季节确定,有的管沟是在管线焊接完后挖,有的管沟则提前挖好。
对于石方段,管沟必须在管线布管前挖好,否则爆破飞溅物会损伤钢管的防腐层。
对于高寒地区的管线施工处于冬季时,管沟应在冬季封冻前开挖好。
对于沙土地质的地段,水位较高的地段,管沟则在管线焊接、探伤合格、补口完毕后开挖,管沟挖好后,管线立即下沟,避免塌方,确保管线埋深质量。
管沟的坡度要合理确定,在保证深度的前提下,以保证不塌方为宜。
所用设备为:推土机、单斗别挖掘机、轮斗挖沟机、 10m3空压机、风钻、炸药及爆破器材、钻杆、铁镐、铁锹、撬杠等。
1.6管道的防腐绝缘管道防腐绝缘是管线施工中的重要环节,其质量好坏关系到管线的安全运行、使用寿命及运行维修费用。
防腐质量好,使用年度长,维修费用就少。
管道的防腐绝缘是在业主指定的防腐厂独立进行,由业主专职监理负责。
防腐管段的各部质量要符合防腐质量标准要求,出厂要有合格证。
1.7 管件预制管线用的弯头·、弯管需要提前预制。
弯头、弯管不充许切割使用。
需要用多大角度的弯头或弯管,那就预制多大的,对号入座。
弯头在固定厂家预制,弯管由施工单位负责预制。
所用设备为:弯管机(配套空压机、弯管蕊轴)、吊车、抓管机、测角仪、直尺·、防腐测厚仪、金属测厚仪、测径板、记号笔、尼龙吊带等。
每根弯管要做好标识,并有监理签认的合格证。
弯管应就近预制,如外委预制,则要认真做好拉运拖架和弯管吊装工作。
1.8 防腐管的运输防腐管运输要有专用的运管拖架,为保护管口和防腐层,吊装要用专用吊具,每层和每根管间,要放置软垫层隔开,捆绑要用专用索具,即高强尼龙软带。
运至施工现场的管子要按施工单位要求分堆卸车,卸管也要用专用吊具,卸下的管子不能直接放在地下,要用软垫层和软土袋垫起离地,管间也要用软垫层隔开。
运至现场的管子应由施工单位逐根检查验收,办理交接手续。
运输中损坏防腐层和损坏管子,由运输单位负责,如由施工单位修复,则运输单位应承担费用。
不管是内部运输还是外委运输,都要分清责任和经济利益,以增加责任心,保证管段的质量。
1.9 现场布管现场布管采用吊管机布管,布管要放出管线(挖好,管沟的地段不用放线),逐根布管,首尾衔接,相邻两管口呈锯齿形错开。
每根管子要用软土墩或沙袋垫起离地,不能直接放在地面。
布管采用专用索具,管段靠吊管机吊杆处应用厚胶皮衬垫。
现场布管要特别注意保护管段防腐层和管口,不允许用拖、滚、撬的方法布管。
布管后,对每根管端的管口周长要进行测量,超出规范的要调整和去除。
1.10 管道的组装与焊接管道的组装质量好坏,是保证焊缝质量的前提。
管道组对前,要对管内进行清扫,对管端内、外 20mm范围内及坡口内的油污和锈蚀要清除干净,露出金属光泽,应有专人负责。
组对时严格控制管口错边量。
管道的组装采用内对口器组对。
外对口器只限于起伏较大的,设备不能靠近的山地和管线联头使用。
因外对口器对口速度慢,要采用定位焊才能保证焊接质量。
没有内对器,业主和监理也不会允许施工。
采用内对口器的操作人员要对内对口器的操作和使用进行训练,了解其性能和操作要领。
对口使用前要对胀块进行调整。
要使用管道对口的专用内对口器,以保证其对口的质量和速度。
在没有挖沟的地段管道组装时,要平行于管沟中心线,以方便管沟开挖。
如果组对的管线沿管沟中心线来回摆动,会影响焊口的质量。
管口组对时不允许锤击,错边大需校正时应在组对前采用专用工具校正,严禁在定位焊或根焊后校正错边量。
锤击校正时应采用铜锤(锤击校正只允许局部的微量错边)。
变形大校正无效的部份,。
应切除或将此根管废除。
管道组对好后,经检查间隙、错边等均合格后,经监理认可,则立即进行焊前预热。
预热采用中频加热或火焰加热均可,加热要均匀。
火焰加热可采用烤把或环形加热器,热源为液化石油气,中频则需发电机。
预热温度为100~150~C,并用点温计上、下、左、右检查,达到要求,则立即进行根焊。
根焊道全部焊完后,才可撤离内对口器。
·提前撤离则作废,处理后重新组对此焊口,使用外对口器时,定位焊6~8处,且均匀分布,其累计长度不少于焊口周长的50%(制做外对口器要考虑定位焊接的位置和长度)。
管道组装要注意合理留头,避免下沟困难。
管道的焊接工序,是管道施工中最费劲而且投入最多的工序,也是管道施工中最为关键的环节。
目前管道焊接施工,采用下向焊流水作业焊接工艺,这种工艺能保证焊缝质量,合格率高,速度快。
因焊道层数比上向焊多,每层焊道薄,不易出现缺陷。
这种焊接工艺是:每层焊道由两名焊工,采用下向焊接法完成,即每两名焊工,只完成焊道中的某一层的焊接工作,因此每一道焊缝需多名焊工完成,即一个焊工组。
某一焊道为四层时,则需两名根焊焊工,两名热焊焊工,两名填充焊工,两名盖帽焊工。
若管壁厚度增加,焊道层数增加,则增一层焊道,增加两名填充焊工。
焊哪一层的焊工,一般不能随意变动,只是为了提高一次合格率时才做调整。
第一个焊工组最少要配备两名专职根焊打磨工,进行根焊清渣,这两名打磨工要训练熟练,打磨要快,清根要净。
因根焊焊道焊完后要立即进行热焊道的焊接,其间隔时间为5MIn,否则要重新进行焊前预热(管材的材质要求).管道施工前,要对焊工进行针对性培训,培训要有焊接技术人员和熟练的焊接技术工人指导,进行理论和焊接实际操作培训,取得焊工合格证。
取得合格证的焊工到现场还要经监理考试取得管道焊接上岗证,只有取得上岗证的焊工才能参加管道焊接工作。
对于管道焊接工作而言(光是干线管焊接,不包括阀室和场站的焊接工作),第一个焊工组的焊工,都须取得5G共和6G位置的焊接上岗证。
同时至少有两名焊工取得返修焊工上岗证,还有2—3名焊工取得连头焊工上岗证。
要由合格的焊工根据焊接作业指导书进行各项焊接工艺的评定试验,评定合格后,则根据焊接工艺评定制定出各项焊接工作的焊接工艺规程,上报监理部批准,指导现场焊接工作,工艺规程一经批准,必须严格执行,不能随意变动。
焊接工艺规程要覆盖组装焊接的全部要求和质量标准。
没有批准的焊接工艺规程,则焊接工作不能进行,所以施工单位必须做好焊接工艺评定试验工作。
工艺评定试验单位必须是有检验资格证的部门,而且由甲方和监理认可的,否则评定无效。
组接焊接的设备布置顺序为(一个作业组):施工前方为单斗挖掘机,以下顺序为吊管机、内对口器及对口器用空压机(如用液动内对器则放发电机)、预热设备、根焊二弧焊机、热焊二弧焊机、填充二弧机 , 最后是盖帽焊二弧焊机。
其他设备机具,还有:点温计、风速仪、温度计、湿度计、角向磨光机、电动钢丝刷、防风棚、焊口防护带、焊条保温箱、焊条筒等。
1.11 无损探伤(焊道检验)焊道的无损检验,是由第三方独立进行的,它对监理和业主负责,而以前管道施工,自己焊接,自己检验,造成检验带有主观意识,不严格。
检验的结果由监理审查,并将结果通知施工单位。
检验不合格,要进行返修或割除重新焊接。
施工单位必须服从。
1.12 防腐补口和检漏防腐人员要进行培训,防腐补口要有经监理考核合格发有上岗证的的人员进行施工。
补口材料必须有合格证并经验证合格才可使用。
须防腐绝缘的焊口,须经喷砂除锈合格,如果用钢丝刷除锈,必须达到相应等级。
补好的焊口要经电火花检漏仪检验合格,外观检查合格并经监理检查认可,才算合格。
同时还要做剥离试验检验。
试验不合格要重新再补。
对焊好的管线外防腐涂层要逐根进行电火花检漏。
检出的漏点作好标记,用合格的补伤材料修补好,达到电火花检漏合格。
补口加热要均匀,达到要求温度,要用点温计测量,补口、补伤要做好记录。
补口补伤设备:牵引车(或推土机)、喷砂设备(空压机9m3/MIN 砂罐、喷砂管和喷头),预热和补口烤把,液化石油气罐、压辊、运料车、点温计、火花检漏仪、铁锹、毛刷等。
1,13 管道下沟对焊接合格和补口、补伤完的管段,要及时下沟。
下沟前要再一次做好检漏补伤工作,为下沟顺利和快速做好准备,管沟要检查清理合格,石方段管沟垫细土合格,管沟内不得有杂物和塌方、石块。
经监理检查认可方可下沟,监理不在场不能下沟。
用三台吊管机,采用专门下沟吊具下沟,边下边用火花检漏仪再次100%面积的检查防腐漏点,发现漏点停止下沟;防腐补漏合格后再继续下沟,下沟时管道不能擦碰管沟壁。
管道下沟后要紧跟着进行测量(只要下沟,测量人员必须到场),测量过后,经监理同意,立即进行回填覆盖。
