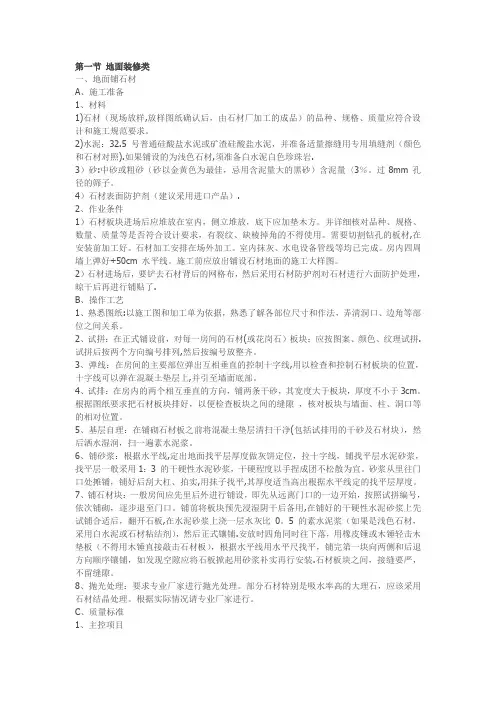

第一节地面装修类一、地面铺石材A、施工准备1、材料1)石材(现场放样,放样图纸确认后,由石材厂加工的成品)的品种、规格、质量应符合设计和施工规范要求。
2)水泥:号普通硅酸盐水泥或矿渣硅酸盐水泥,并准备适量擦缝用专用填缝剂(颜色和石材对照)。
如果铺设的为浅色石材,须准备白水泥白色珍珠岩。
3)砂:中砂或粗砂(砂以金黄色为最佳,忌用含泥量大的黑砂)含泥量<3%。
过8mm 孔径的筛子。
4)石材表面防护剂(建议采用进口产品)。
2、作业条件1)石材板块进场后应堆放在室内,侧立堆放,底下应加垫木方。
并详细核对品种、规格、数量、质量等是否符合设计要求,有裂纹、缺棱掉角的不得使用。
需要切割钻孔的板材,在安装前加工好。
石材加工安排在场外加工。
室内抹灰、水电设备管线等均已完成。
房内四周墙上弹好+50cm 水平线。
施工前应放出铺设石材地面的施工大样图。
2)石材进场后,要铲去石材背后的网格布,然后采用石材防护剂对石材进行六面防护处理,晾干后再进行铺贴了。
B、操作工艺1、熟悉图纸:以施工图和加工单为依据,熟悉了解各部位尺寸和作法,弄清洞口、边角等部位之间关系。
2、试拼:在正式铺设前,对每一房间的石材(或花岗石)板块;应按图案、颜色、纹理试拼。
试拼后按两个方向编号排列,然后按编号放整齐。
3、弹线:在房间的主要部位弹出互相垂直的控制十字线,用以检查和控制石材板块的位置,十字线可以弹在混凝土垫层上,并引至墙面底部。
4、试排:在房内的两个相互垂直的方向,铺两条干砂,其宽度大于板块,厚度不小于3cm。
根据图纸要求把石材板块排好,以便检查板块之间的缝隙,核对板块与墙面、柱、洞口等的相对位置。
5、基层自理:在铺砌石材板之前将混凝土垫层清扫干净(包括试排用的干砂及石材块),然后洒水湿润,扫一遍素水泥浆。
6、铺砂浆:根据水平线,定出地面找平层厚度做灰饼定位,拉十字线,铺找平层水泥砂浆,找平层一般采用1:3 的干硬性水泥砂浆,干硬程度以手捏成团不松散为宜。
万科城与金地梅隐镇精装修总结总结深圳市场上两大标杆项目万科城、金地梅陇镇的装修特点,以及针对精装修所作的客户调查,提炼了在精装修方面的心得和经验以供参考。
♦万科城四期高层一、万科城精装修标准归纳■精装修设计风格:万科城四期精装修设计风格以现代简约风格为主,通过浅色调的内饰,营造高雅、温馨、时尚、现代的生活感受。
同时,在材料和部品选择上,以万科数年精选的战略合作商为主,同时辅以部分高端品牌,保证材料和部品的品质感、质量可靠以及健康环保。
五层样板房:木色系H-4A建筑面积约149平米和H-3A建筑面积约124平米,风格为流金岁月,由曾主打设计四季酒店、上海金茂酒店室内装修的全球著名的室内装修公司B1D操刀主创,结合使用了向博洛尼专门定制的收纳柜体。
■万科城精装修核心优势:1、品牌›万科品牌精心打造,全面整合A诸多国际品牌提高居家品质>万科物业,品牌物管,从硬软件得到全面保障2、设计>集万科十余年精装修经验以及全面家居最新研究成果于一身›与传统地中海式建筑风格内外呼应3、环保›所有材料均通过严格检测,现场无任何污染环境的施工>所有环节均有质检部门严格监理›交付时有环保评测报告,收房即住,无须放置4、性价比>著名品牌均由万科数年精选的战略合作商提供,保证价格和品质>集团大规模采购,同样的价格可以获得比客户自己购买更好的产品>各类品牌科学整合,保证最大限度发挥价值5、使用›万科售后服务,严谨负责,使用放心>各大品牌专业服务,省却后顾之忧■精装修重要亮点:1、入户门万科城四期选择的入户门是世界著名品牌霍曼(HoRMANN)。
万科城的入户门全是万科集团采购产品,并且入户门的高度也做了建筑上的调整,与普通的入户门相比高度更高,其高度与房间门的高度都调高到2∙3米,使得房间看起来更大气。
在今天的建材市场上,德国霍曼已经成为门类产品和门控制器等的同义词。
由于霍曼集团是欧洲最大的门类产品供应商,成立于上个世纪初,通过近一个世纪来连续稳定的发展,使公司从家庭公司成长为技术先进,品质卓越和具有良好服务意识的集团公司。
第一节地面装修类一、地面铺石材A、施工准备1、材料1)石材(现场放样,放样图纸确认后,由石材厂加工的成品)的品种、规格、质量应符合设计和施工规范要求。
2)水泥:32.5 号普通硅酸盐水泥或矿渣硅酸盐水泥,并准备适量擦缝用专用填缝剂(颜色和石材对照)。
如果铺设的为浅色石材,须准备白水泥白色珍珠岩。
3)砂:中砂或粗砂(砂以金黄色为最佳,忌用含泥量大的黑砂)含泥量<3%。
过8mm 孔径的筛子。
4)石材表面防护剂(建议采用进口产品)。
2、作业条件1)石材板块进场后应堆放在室内,侧立堆放,底下应加垫木方。
并详细核对品种、规格、数量、质量等是否符合设计要求,有裂纹、缺棱掉角的不得使用。
需要切割钻孔的板材,在安装前加工好。
石材加工安排在场外加工。
室内抹灰、水电设备管线等均已完成。
房内四周墙上弹好+50cm 水平线。
施工前应放出铺设石材地面的施工大样图。
2)石材进场后,要铲去石材背后的网格布,然后采用石材防护剂对石材进行六面防护处理,晾干后再进行铺贴了。
B、操作工艺1、熟悉图纸:以施工图和加工单为依据,熟悉了解各部位尺寸和作法,弄清洞口、边角等部位之间关系。
2、试拼:在正式铺设前,对每一房间的石材(或花岗石)板块;应按图案、颜色、纹理试拼。
试拼后按两个方向编号排列,然后按编号放整齐。
3、弹线:在房间的主要部位弹出互相垂直的控制十字线,用以检查和控制石材板块的位置,十字线可以弹在混凝土垫层上,并引至墙面底部。
4、试排:在房内的两个相互垂直的方向,铺两条干砂,其宽度大于板块,厚度不小于3cm。
根据图纸要求把石材板块排好,以便检查板块之间的缝隙,核对板块与墙面、柱、洞口等的相对位置。
5、基层自理:在铺砌石材板之前将混凝土垫层清扫干净(包括试排用的干砂及石材块),然后洒水湿润,扫一遍素水泥浆。
6、铺砂浆:根据水平线,定出地面找平层厚度做灰饼定位,拉十字线,铺找平层水泥砂浆,找平层一般采用1:3 的干硬性水泥砂浆,干硬程度以手捏成团不松散为宜。
第一节地面装修类一、地面铺石材A、施工准备1、材料1)石材(现场放样,放样图纸确认后,由石材厂加工的成品)的品种、规格、质量应符合设计和施工规范要求。
2)水泥:32.5 号普通硅酸盐水泥或矿渣硅酸盐水泥,并准备适量擦缝用专用填缝剂(颜色和石材对照).如果铺设的为浅色石材,须准备白水泥白色珍珠岩.3)砂:中砂或粗砂(砂以金黄色为最佳,忌用含泥量大的黑砂)含泥量〈3%。
过8mm 孔径的筛子。
4)石材表面防护剂(建议采用进口产品).2、作业条件1)石材板块进场后应堆放在室内,侧立堆放,底下应加垫木方。
并详细核对品种、规格、数量、质量等是否符合设计要求,有裂纹、缺棱掉角的不得使用。
需要切割钻孔的板材,在安装前加工好。
石材加工安排在场外加工。
室内抹灰、水电设备管线等均已完成。
房内四周墙上弹好+50cm 水平线。
施工前应放出铺设石材地面的施工大样图。
2)石材进场后,要铲去石材背后的网格布,然后采用石材防护剂对石材进行六面防护处理,晾干后再进行铺贴了.B、操作工艺1、熟悉图纸:以施工图和加工单为依据,熟悉了解各部位尺寸和作法,弄清洞口、边角等部位之间关系。
2、试拼:在正式铺设前,对每一房间的石材(或花岗石)板块;应按图案、颜色、纹理试拼.试拼后按两个方向编号排列,然后按编号放整齐。
3、弹线:在房间的主要部位弹出互相垂直的控制十字线,用以检查和控制石材板块的位置,十字线可以弹在混凝土垫层上,并引至墙面底部。
4、试排:在房内的两个相互垂直的方向,铺两条干砂,其宽度大于板块,厚度不小于3cm。
根据图纸要求把石材板块排好,以便检查板块之间的缝隙,核对板块与墙面、柱、洞口等的相对位置。
5、基层自理:在铺砌石材板之前将混凝土垫层清扫干净(包括试排用的干砂及石材块),然后洒水湿润,扫一遍素水泥浆。
6、铺砂浆:根据水平线,定出地面找平层厚度做灰饼定位,拉十字线,铺找平层水泥砂浆,找平层一般采用1:3 的干硬性水泥砂浆,干硬程度以手捏成团不松散为宜。

万科精装装备标准1. 引言本文档旨在为万科公司精装修建项目的装备标准提供指导。
万科公司一贯以高质量的建筑和精心设计的室内装饰而闻名,为了保持这一声誉,我们将制定一系列的标准,以确保每个项目都能达到我们的要求和期望。
2. 装备标准2.1 精装建筑在万科公司的精装建筑项目中,我们将使用高品质的装备,以提供舒适、实用和美观的室内环境。
我们的装备标准将涵盖以下方面:2.1.1 照明设备- 使用高效节能的照明设备,以降低能源消耗;- 照明设备的设计应符合人体工程学原则,提供充足的光线;- 具备调节亮度和色温的功能,以满足不同场景的需求。
2.1.2 空调设备- 选择能效比高的空调设备,以减少能源消耗;- 空调系统应具备温度和湿度控制的功能,以提供舒适的室内环境;- 空调设备的安装应符合相关规范要求,确保正常运行和维护。
2.1.3 家具和装饰品- 选择符合安全标准的家具和装饰品,以确保用户的安全;- 家具和装饰品应具备良好的质量和耐用性,以延长使用寿命;- 设计风格应与项目整体风格相符合,创造统一和谐的室内效果。
2.2 实施与检查为了确保装备标准的落实和符合要求,我们将采取以下措施:- 在项目实施前,制定详细的装备标准清单;- 对供应商进行筛选和评估,选择具备合适品质和服务的供应商;- 在施工过程中进行监督和质量检查,确保装备安装符合标准;- 配合相关部门进行验收和验收记录的整理;- 定期组织内部会议,总结经验并优化装备标准。
3. 结论万科公司将持续致力于提供高品质的精装建筑项目,通过制定装备标准,确保每个项目都能满足我们的要求和期望。
我们将不断改进和优化标准,并与供应商和相关部门紧密合作,共同促进装备质量的提升。
我们相信,通过这样的努力,我们将为客户提供更好的室内环境和使用体验。
.
万科 U10 户型精装修标准
万科 U10 准化分级资料
一、材料部品清单
一级清单:按系统分类、产品名称、品牌、规格、索引(完成)
二级清单:按功能间分类对各系统产品详细解释、安装位置、定位尺寸、产品信息(名称、品牌、型号、规格、照片、价格)、数量、
三级清单:组装产品具体材料、五金清单
1、橱柜材料清单
2、更衣柜材料清单
3、水盆柜材料清单
4、玄关柜材料清单
5、家政储藏柜材料清单
6、户内门清单
7、石材清单
二、设备定位清单
三、设计标准清单 -配节点图
四、紫台、假日对比清单
五、按功能间分析成本测算权重
六、建筑图纸同现场尺寸对比清单
七、户型比例清单
.
.
.
.
.
.
.
.
.
.
.
.
.
.
.
.
.。
第一节地面装修类一、地面铺石材A、施工准备1、材料1)石材(现场放样,放样图纸确认后,由石材厂加工的成品)的品种、规格、质量应符合设计和施工规范要求。
2)水泥:32.5 号普通硅酸盐水泥或矿渣硅酸盐水泥,并准备适量擦缝用专用填缝剂(颜色和石材对照)。
如果铺设的为浅色石材,须准备白水泥白色珍珠岩。
3)砂:中砂或粗砂(砂以金黄色为最佳,忌用含泥量大的黑砂)含泥量〈3%。
过8mm 孔径的筛子。
4)石材表面防护剂(建议采用进口产品)。
2、作业条件1)石材板块进场后应堆放在室内,侧立堆放,底下应加垫木方。
并详细核对品种、规格、数量、质量等是否符合设计要求,有裂纹、缺棱掉角的不得使用。
需要切割钻孔的板材,在安装前加工好。
石材加工安排在场外加工。
室内抹灰、水电设备管线等均已完成。
房内四周墙上弹好+50cm 水平线。
施工前应放出铺设石材地面的施工大样图。
2)石材进场后,要铲去石材背后的网格布,然后采用石材防护剂对石材进行六面防护处理,晾干后再进行铺贴了。
B、操作工艺1、熟悉图纸:以施工图和加工单为依据,熟悉了解各部位尺寸和作法,弄清洞口、边角等部位之间关系.2、试拼:在正式铺设前,对每一房间的石材(或花岗石)板块;应按图案、颜色、纹理试拼。
试拼后按两个方向编号排列,然后按编号放整齐。
3、弹线:在房间的主要部位弹出互相垂直的控制十字线,用以检查和控制石材板块的位置,十字线可以弹在混凝土垫层上,并引至墙面底部.4、试排:在房内的两个相互垂直的方向,铺两条干砂,其宽度大于板块,厚度不小于3cm.根据图纸要求把石材板块排好,以便检查板块之间的缝隙,核对板块与墙面、柱、洞口等的相对位置。
5、基层自理:在铺砌石材板之前将混凝土垫层清扫干净(包括试排用的干砂及石材块),然后洒水湿润,扫一遍素水泥浆。
6、铺砂浆:根据水平线,定出地面找平层厚度做灰饼定位,拉十字线,铺找平层水泥砂浆,找平层一般采用1:3 的干硬性水泥砂浆,干硬程度以手捏成团不松散为宜。
万科精装修施工工艺标准(全集)第一节地面装修类一、地面铺石材A、施工准备1、材料1)石材(现场放样,放样图纸确认后,由石材厂加工的成品)的品种、规格、质量应符合设计和施工规范要求。
2)水泥:32.5 号普通硅酸盐水泥或矿渣硅酸盐水泥,并准备适量擦缝用专用填缝剂(颜色和石材对照)。
如果铺设的为浅色石材,须准备白水泥白色珍珠岩。
3)砂:中砂或粗砂(砂以金黄色为最佳,忌用含泥量大的黑砂)含泥量<3%。
过8mm 孔径的筛子。
4)石材表面防护剂(建议采用进口产品)。
2、作业条件1)石材板块进场后应堆放在室内,侧立堆放,底下应加垫木方。
并详细核对品种、规格、数量、质量等是否符合设计要求,有裂纹、缺棱掉角的不得使用。
需要切割钻孔的板材,在安装前加工好。
石材加工安排在场外加工。
室内抹灰、水电设备管线等均已完成。
房内四周墙上弹好+50cm 水平线。
施工前应放出铺设石材地面的施工大样图。
2)石材进场后,要铲去石材背后的网格布,然后采用石材防护剂对石材进行六面防护处理,晾干后再进行铺贴了。
B、操作工艺1、熟悉图纸:以施工图和加工单为依据,熟悉了解各部位尺寸和作法,弄清洞口、边角等部位之间关系。
2、试拼:在正式铺设前,对每一房间的石材(或花岗石)板块;应按图案、颜色、纹理试拼。
试拼后按两个方向编号排列,然后按编号放整齐。
3、弹线:在房间的主要部位弹出互相垂直的控制十字线,用以检查和控制石材板块的位置,十字线可以弹在混凝土垫层上,并引至墙面底部。
4、试排:在房内的两个相互垂直的方向,铺两条干砂,其宽度大于板块,厚度不小于3cm。
根据图纸要求把石材板块排好,以便检查板块之间的缝隙,核对板块与墙面、柱、洞口等的相对位置。
5、基层自理:在铺砌石材板之前将混凝土垫层清扫干净(包括试排用的干砂及石材块),然后洒水湿润,扫一遍素水泥浆。
6、铺砂浆:根据水平线,定出地面找平层厚度做灰饼定位,拉十字线,铺找平层水泥砂浆,找平层一般采用1:3 的干硬性水泥砂浆,干硬程度以手捏成团不松散为宜。
装修标准一、精装修前户内土建项目1、顶棚(层高),开间尺寸1.2地坪至顶棚各检查点高低差大于15mm的房间,在房间四角墙面引出水平点,检查顶棚水平度,顶棚水平度允许偏差小于10mm。
1.3净高允许偏差小于-5mm、+15mm。
1.4开间尺寸两头应相等,允许偏差小于10mm。
5其他检查项标准同内墙面。
2、烟道2.1反光镜在底层排烟口向上照射,能观察到顶,畅通无堵阻现象。
2.2排烟口位置正确,附近的煤气管道等不影响今后装潢安装止逆阀和脱排导管。
2.3烟道动力帽完好无损伤,转动灵活无异响。
3、出墙洞3.1排气孔、空调洞无遗漏,位置正确,坡度内高外低,符合设计要求;3.2洞口粉刷圆顺,无歪斜、缺口现象;3.3洞内套管、洞口帽盖齐全,安装牢固、与墙面的吻合、无歪斜、起翘现象。
4、预埋箱盒质量4.1箱盒埋入墙体的深浅合适,不得凸出墙面;盒口凹入墙面不得超过5mm;4.2箱盒齐全、完好、无歪斜变形、混凝土砂浆堵塞现象;5、室内墙、地面5.1检查每个面不少于3个点。
5.2表面平整清洁,无明显抹纹,接槎平整,无空鼓开裂,批嵌细腻,无脱皮。
5.3墙面平整度采用2m靠尺、塞尺检查,平整度允许偏差小于3mm;5.4立面垂直,允许偏差小于3mm,阴阳角方正顺直,允许偏差小于3mm;5.5踢脚线部位无外撇、内斜现象,与整面墙体顺直平整;5.6踢脚线高度一致,无空鼓开裂,与墙面结合牢固,上下接槎平整,分色清楚。
检查每面不少于3个点。
5.7踢脚线处水泥砂浆不得抹在墙面批嵌腻子层上,批嵌腻子不得抹在水泥砂浆层上。
5.8预留洞、槽、管道等的位置、尺寸正确、出墙口整洁、顺直;5.9墙表面细裂缝空鼓处,经修补后应保持与原墙面色泽基本一致,无明显修补痕迹。
5.10厨房、卫生间、阳台、露台墙面除上述标准外,还需做到细砂批嵌粗细一致,平整清洁,纹路上下顺直。
5.11地坪表面平整,水泥颜色一致,清洁干净,无污染,无开裂空鼓,表面无麻面,不起砂。
万科精装修设计标准(附:做法、价位、材料、实例),请细细品读精装修项目,标准内容包括:一、设计标准图谱二、交楼设备清单三、成本构成分析四、实例项目图集入户花园示例图片入户花园天花做法防腐木主材费250-300元/M2材料:室外防腐木(波罗格)工艺做法说明:天花白色ICI外墙涂料,局部筒灯照明。
阳台外挑部分波罗格室外防腐木吊顶,局部照明。
规格:宽度95,留缝15。
入户花园地面铺贴做法啡点金麻主材费550-600元/M2材料:啡点金麻花岗岩工艺做法说明:周边600×600烧面精磨啡点金麻密拼,100宽光面啡点金麻框线。
入户花园阳台栏杆基础做法啡点金麻主材费550-600元/M2材料:啡点金麻花岗岩工艺做法说明:啡点金麻花岗岩在内面的台阶,做45度斜边倒坡处理。
玄关整体效果实例图片玄关地面铺贴做法大纹杭灰主材费300-350元/M2材料:大纹杭灰大理石工艺做法说明:大理石对纹密拼,规格:820×1260,玄关地面铺贴后高出入户花园地面15玄关吊顶做法材料:轻钢龙骨埃特板工艺做法说明:轻钢龙骨埃特板吊顶,高度2350。
顶灯照明。
玄关柜做法材料:白橡木单板工艺做法说明:品牌(博洛尼)定制玄关柜,考虑不同收纳空间的功能分配,侧板密打排孔,活动隔板可以根据需要任意组合收纳空间。
餐厅效果实例图片材料工艺做法说明:天花、墙面ICI乳胶漆、局部木作装饰背景,石材地面,叠级吊顶,主灯照明,局部辅助光源。
餐厅吊顶材料:轻钢龙骨埃特板工艺做法说明:叠级吊顶,高度2470,叠级高度450。
暗藏T5灯带,局部射灯照明,暗藏空调出风口。
餐厅地面做法大纹杭灰主材费300-350元/M2马赛克主材费350元/M2材料:大纹杭灰,西班牙米黄光面马赛克工艺做法说明:1200×800大纹杭灰对纹密拼,马赛克(规格15×15)波打线宽120。
餐厅装饰墙面做法木饰面主材费200元/M2材料:木饰面,银镜工艺做法说明:木饰面分格造型,规格:宽度590,留缝20(宽)×20(深),表面清漆,木龙骨夹板基层。
第一节地面装修类一、地面铺石材A、施工准备1、材料1〕石材〔现场放样,放样图纸确认后,由石材厂加工的成品〕的品种、规格、质量应符合设计和施工规X要求。
2〕水泥:32.5 号普通硅酸盐水泥或矿渣硅酸盐水泥,并准备适量擦缝用专用填缝剂〔颜色和石材对照〕。
如果铺设的为浅色石材,须准备白水泥白色珍珠岩。
3〕砂:中砂或粗砂〔砂以金黄色为最正确,忌用含泥量大的黑砂〕含泥量<3%。
过8mm 孔径的筛子。
4〕石材外表防护剂〔建议采用进口产品〕。
2、作业条件1〕石材板块进场后应堆放在室内,侧立堆放,底下应加垫木方。
并详细核对品种、规格、数量、质量等是否符合设计要求,有裂纹、缺棱掉角的不得使用。
需要切割钻孔的板材,在安装前加工好。
石材加工安排在场外加工。
室内抹灰、水电设备管线等均已完成。
房内四周墙上弹好+50cm 水平线。
施工前应放出铺设石材地面的施工大样图。
2〕石材进场后,要铲去石材背后的网格布,然后采用石材防护剂对石材进展六面防护处理,晾干后再进展铺贴了。
B、操作工艺1、熟悉图纸:以施工图和加工单为依据,熟悉了解各部位尺寸和作法,弄清洞口、边角等部位之间关系。
2、试拼:在正式铺设前,对每一房间的石材〔或花岗石〕板块;应按图案、颜色、纹理试拼。
试拼后按两个方向编号排列,然后按编号放整齐。
3、弹线:在房间的主要部位弹出互相垂直的控制十字线,用以检查和控制石材板块的位置,十字线可以弹在混凝土垫层上,并引至墙面底部。
4、试排:在房内的两个相互垂直的方向,铺两条干砂,其宽度大于板块,厚度不小于3cm。
根据图纸要求把石材板块排好,以便检查板块之间的缝隙,核对板块与墙面、柱、洞口等的相对位置。
5、基层自理:在铺砌石材板之前将混凝土垫层清扫干净〔包括试排用的干砂及石材块〕,然后洒水湿润,扫一遍素水泥浆。
6、铺砂浆:根据水平线,定出地面找平层厚度做灰饼定位,拉十字线,铺找平层水泥砂浆,找平层一般采用1:3 的干硬性水泥砂浆,干硬程度以手捏成团不松散为宜。
万科精装修施工工艺标准(全集)如发现空隙应将石板掀起用砂浆补实再行安装。
石材板块之间,接缝要严,不留缝隙。
8、抛光处理:要求专业厂家进行抛光处理。
部分石材特别是吸水率高的大理石,应该采用石材结晶处理。
根据实际情况请专业厂家进行。
C、质量标准1、主控项目1)、石材面层所用板块的品种、规格、颜色和性能应符合设计要求。
2)、面层与下一层应结合牢固,无空鼓。
3)、饰面板安装工程的预埋件、连接件的数量、规格、位置、连接方法和防腐处理必须符合设计要求。
2、一般项目1)、石材面层的表面应洁净、平整、无磨痕,且应图案清晰、色泽一致、接缝均匀、周边顺直、镶嵌正确、板块无裂纹、掉角、缺楞等缺陷。
2)、石材面层的允许偏差应符合质量验收规范的规定。
3)、主要控制数据:表面平整度:2mm;缝格平直:2mm;接缝高低:0.5mm;踢脚线上口平直:2mm;板块间隙宽度:1mm。
3、石材六面防护剂涂刷时需注意的事项:涂刷石材的防护必须待石材的水分干透后方可涂刷。
如水分还未干透,工期赶紧的情况下,可先刷五面防护剂,正面待项目完成后石材面水分完全蒸发后才做最后一道的正面石材防护剂处理,最后石材打蜡。
石材防护剂的涂刷如处理得不好,会把石材的水分封闭在石材里跑不出来,造成石材里保留水影,一旦形成水影后,此类质量问题就非常难处理和修复了。
二、复合木地板地面A、施工准备1、面层材料1.1、材质:宜选用耐磨、纹理清晰、有光泽、耐朽、不易开裂、不易变形的国产优质复合木地板,厚度应符合设计要求。
1.2、规格:条形企口板。
1.3、拼缝:企口缝。
2、基层材料2.1、夹板(18厘)。
环保、防潮性好、板材各层结合牢固。
2.2、泡沫防潮垫。
2.3、普通防潮膜。
B、作业条件1、施工程序:基层清理→弹线→铺设防潮垫→垫片铺设→铺设防潮基层板→验收、加固→铺设防潮垫→地板进场堆放→选板试铺→铺设木地板→成品保护。
2、施工要点:条形木地板的铺设方向应考虑铺钉方便,固定牢固,使用美观的要求。
万科U10户型精装修标准
万科U10准化分级资料
一、材料部品清单
一级清单:按系统分类、产品名称、品牌、规格、索引(完成)
二级清单:按功能间分类对各系统产品详细解释、安装位置、定位尺寸、产品信息(名称、品牌、型号、规格、照片、价格)、数量、
三级清单:组装产品具体材料、五金清单
1、橱柜材料清单
2、更衣柜材料清单
3、水盆柜材料清单
4、玄关柜材料清单
5、家政储藏柜材料清单
6、户内门清单
7、石材清单
二、设备定位清单
三、设计标准清单-配节点图
四、紫台、假日对比清单
五、按功能间分析成本测算权重
六、建筑图纸同现场尺寸对比清单
七、户型比例清单
(注:范文素材和资料部分来自网络,供参考。
只是收取少量整理收集费用,请预览后才下载,期待你的好评与关注)。
第一节地面装修类一、地面铺石材A、施工准备1、材料1)石材(现场放样,放样图纸确认后,由石材厂加工的成品)的品种、规格、质量应符合设计和施工规范要求。
2)水泥:32.5 号普通硅酸盐水泥或矿渣硅酸盐水泥,并准备适量擦缝用专用填缝剂(颜色和石材对照)。
如果铺设的为浅色石材,须准备白水泥白色珍珠岩。
3)砂:中砂或粗砂(砂以金黄色为最佳,忌用含泥量大的黑砂)含泥量<3%。
过8mm 孔径的筛子。
4)石材表面防护剂(建议采用进口产品)。
2、作业条件1)石材板块进场后应堆放在室内,侧立堆放,底下应加垫木方。
并详细核对品种、规格、数量、质量等是否符合设计要求,有裂纹、缺棱掉角的不得使用。
需要切割钻孔的板材,在安装前加工好。
石材加工安排在场外加工。
室内抹灰、水电设备管线等均已完成。
房内四周墙上弹好+50cm 水平线。
施工前应放出铺设石材地面的施工大样图。
2)石材进场后,要铲去石材背后的网格布,然后采用石材防护剂对石材进行六面防护处理,晾干后再进行铺贴了。
B、操作工艺1、熟悉图纸:以施工图和加工单为依据,熟悉了解各部位尺寸和作法,弄清洞口、边角等部位之间关系。
2、试拼:在正式铺设前,对每一房间的石材(或花岗石)板块;应按图案、颜色、纹理试拼。
试拼后按两个方向编号排列,然后按编号放整齐。
3、弹线:在房间的主要部位弹出互相垂直的控制十字线,用以检查和控制石材板块的位置,十字线可以弹在混凝土垫层上,并引至墙面底部。
4、试排:在房内的两个相互垂直的方向,铺两条干砂,其宽度大于板块,厚度不小于3cm。
根据图纸要求把石材板块排好,以便检查板块之间的缝隙,核对板块与墙面、柱、洞口等的相对位置。
5、基层自理:在铺砌石材板之前将混凝土垫层清扫干净(包括试排用的干砂及石材块),然后洒水湿润,扫一遍素水泥浆。
6、铺砂浆:根据水平线,定出地面找平层厚度做灰饼定位,拉十字线,铺找平层水泥砂浆,找平层一般采用1:3 的干硬性水泥砂浆,干硬程度以手捏成团不松散为宜。
万科精装标准洒水湿润,扫一遍素水泥浆。
6、铺砂浆:根据水平线,定出地面找平层厚度做灰饼定位,拉十字线,铺找平层水泥砂浆,找平层一般采用1:3 的干硬性水泥砂浆,干硬程度以手捏成团不松散为宜。
砂浆从里往门口处摊铺,铺好后刮大杠、拍实,用抹子找平,其厚度适当高出根据水平线定的找平层厚度。
7、铺石材块:一般房间应先里后外进行铺设,即先从远离门口的一边开始,按照试拼编号,依次铺砌,逐步退至门口。
铺前将板块预先浸湿阴干后备用,在铺好的干硬性水泥砂浆上先试铺合适后,翻开石板,在水泥砂浆上浇一层水灰比0.5 的素水泥浆(如果是浅色石材,采用白水泥或石材粘结剂),然后正式镶铺。
安放时四角同时往下落,用橡皮锤或木锤轻击木垫板(不得用木锤直接敲击石材板),根据水平线用水平尺找平,铺完第一块向两侧和后退方向顺序镶铺,如发现空隙应将石板掀起用砂浆补实再行安装。
石材板块之间,接缝要严,不留缝隙。
8、抛光处理:要求专业厂家进行抛光处理。
部分石材特别是吸水率高的大理石,应该采用石材结晶处理。
根据实际情况请专业厂家进行。
C、质量标准1、主控项目1)、石材面层所用板块的品种、规格、颜色和性能应符合设计要求。
2)、面层与下一层应结合牢固,无空鼓。
3)、饰面板安装工程的预埋件、连接件的数量、规格、位置、连接方法和防腐处理必须符合设计要求。
2、一般项目1)、石材面层的表面应洁净、平整、无磨痕,且应图案清晰、色泽一致、接缝均匀、周边顺直、镶嵌正确、板块无裂纹、掉角、缺楞等缺陷。
2)、石材面层的允许偏差应符合质量验收规范的规定。
3)、主要控制数据:表面平整度:2mm;缝格平直:2mm;接缝高低:0.5mm;踢脚线上口平直:2mm;板块间隙宽度:1mm。
3、石材六面防护剂涂刷时需注意的事项:涂刷石材的防护必须待石材的水分干透后方可涂刷。
如水分还未干透,工期赶紧的情况下,可先刷五面防护剂,正面待项目完成后石材面水分完全蒸发后才做最后一道的正面石材防护剂处理,最后石材打蜡。
万科(重庆)精装修工程质量技术标准-图文工程管理程序文件版号:A/0精装修工程质量技术标准编制段计先日期2022年9月30日审核日期批准日期日期修订记录修订状态修改内容修改人审核人批准人第1页共39页工程管理程序文件精装修工程质量标准万科(重庆)房地产有限公司版号:A/01、对于瓷砖、石材类,原则上要求每批次材料送检,但现场可根据具体情况进行1~2次的送检。
检测数据中重点关注材料的放射性(必须单独送检)、吸水率、平整度等性能指标;室内精装修——泥水部分工序/工艺一、材料控制质量控制要点常用分室内精装修泥水施工中常用的主材有四种:类①抛光砖;②釉面砖(瓷片、仿古砖);③石材;④马赛克;2、色差[注1、2、3、4]:材料验收要点(1)任何一批材料进场时,在空地上铺开10m2,2m视线范围内,判断材料是否色差。
(2)不同批次之间的材料易发生色差问题。
建议同一房间的瓷砖,使用同一批次材料。
——对不同批次材料的管理,可采取的措施有:提前知会、甲方合同中限定批次数量、对不同批次做好备货工作等;3、材料运输过程中,注意瓷砖表面的石蜡,经叠加后产生的背面石蜡污染的问题;4、平整度[注1、2、3、4]:(1)瓷砖类:±0.2%,且最大不超过2mm;(2)石材类:最大不超过0.3mm;(1)石材厚度:用于干挂工艺的石材,花岗岩厚度≥35mm;砂岩材料厚度≥50mm;(经其他控验值:室内安装时,花岗岩≥25mm,砂岩≥35mm);制要点(2)釉面砖(瓷片、仿古砖)使用前,需浸泡2小时以上;(3)大理石铺贴前,需排版;二、施工工艺关注重点:(1)墙面强度是否满足,墙面防水施工质量是否引发墙砖空鼓等;(2)墙面空鼓、裂缝;工作面(3)结构楼面板的防水质量;交接(4)冷热水管连通后的管线打压记录;(5)门窗安装的进出位、水平位;(6)提供贴砖标高控制线;(7)地面的给水管线保护措施合理,避免外露破损;说明:地面给水管线设计在楼面板上,未做有效的保护措施;第2页共39页工程管理程序文件艺精装修工程质量标准质量控制要点(1)每面墙不宜超过2列非整砖;注[(除地面设计有波打线之外);(2)非整砖的宽度不宜小于原砖的1/3(3)非整砖宜铺贴在阴角或家具下面,原则上排放在视觉不明显处,且要求放在两侧,禁止放中间;5](4)主立面压侧立面,阳面压阴面;参考做法示意图:墙地面排砖错误示意图:(1)墙砖贴砖前,在抹灰墙面做好灰标准做法示意图:饼;(2)每隔1~3排,在结合层上弹出纵横或对角的控制线;(3)对于墙面有非方正型的大于90度贴砖控的阴阳角时,贴砖必须吊垂线控制线制;(4)厨卫间墙贴砖顺序:墙砖(最下一说明:非整砖约为1/2砖,且放在阴角;说明:阴角出现约100mm宽的非整砖,不美观;排砖暂不贴)砖;地砖(1)每贴一行釉面砖,要用靠尺板校正、找平;平整度(2)设有排水地漏的厨房、卫生间的排水坡度为1%;和坡度(3)地砖铺贴,禁止出现积水、倒坡问题;(4)注意L型平面的排水和坡度设计;墙面最下排说明:墙砖在铺贴之前,已在抹灰层弹出贴砖控制线;卫生间(1)门框在室内安装时,要注意室内墙面的完成面高度,门框宜凸出墙面装饰完成面1~铝合金2mm(例如;若墙面贴砖完成面厚度为10mm,宜考虑门窗凸出抹灰完成面为12mm)。
万科精装设施标准介绍本文档旨在为万科物业开发项目的精装住宅提供设施标准。
精装住宅是一种高品质的居住选择,以其豪华的内饰和配套设施而闻名。
在本文档中,我们将介绍万科精装住宅的设施标准,确保符合高品质和舒适的居住体验。
设施标准装修材料1. 地板:- 客厅、卧室使用实木地板。
- 厨房、卫生间使用高质量瓷砖地板。
2. 墙面:- 卧室、客厅使用环保涂料。
- 卫生间使用防水涂料。
3. 天花板:- 使用吊顶设计,以提高空间感。
- 客厅、卧室使用乳胶漆。
- 卫生间使用防水吊顶。
家具1. 客厅:- 沙发套装:一套沙发、一个茶几、一个电视柜。
- 电视:一台55寸高清液晶电视。
- 餐桌椅:一套餐桌和四把餐椅。
2. 主卧室:- 大床:一张1.8米宽的双人床。
- 衣柜:一套定制衣柜。
- 床头柜:两个床头柜。
3. 次卧室:- 小床:一张1.5米宽的双人床。
- 衣柜:一套定制衣柜。
- 床头柜:一个床头柜。
4. 厨房:- 橱柜:一套定制橱柜。
- 冰箱:一台大容量冰箱。
- 烤箱:一台内嵌式烤箱。
5. 卫生间:- 洗脸盆:一套高品质洗脸盆。
- 马桶:一台智能马桶。
- 淋浴设施:一个大功率淋浴设施。
设备与功能1. 智能家居系统:- 电子门锁:一套智能门锁系统。
- 智能照明系统:支持调光和情景模式。
- 温控系统:支持智能温度调节。
2. 娱乐设备:- 高清电视:一台55寸液晶电视。
- 音响:一套立体声音响系统。
- 影音设备:支持蓝光播放。
3. 其他功能:- 中央空调:全屋中央空调系统。
- 24小时热水供应。
- 入户视频门禁系统。
总结本文档提供了万科精装住宅的设施标准,涵盖了装修材料、家具、设备与功能等方面。
我们致力于为客户创造高品质和舒适的居住环境,使他们能够享受到豪华和便利的生活方式。
万科精装修标准做法
万科精装修标准做法,是指在万科地产购买的房屋进行装修时,按照万科地产
的标准和要求进行装修,以确保装修质量和装修效果达到万科地产的要求和标准。
下面将介绍万科精装修的标准做法。
首先,万科精装修的标准做法包括对装修材料的选择和使用。
在进行装修时,
应选择符合国家标准的环保材料,如无甲醛的地板、环保漆等,以确保居住环境的健康和安全。
同时,还应选择质量可靠的装修材料,如防水、防潮、耐磨的地板、耐久的墙面涂料等,以确保装修质量和使用寿命。
其次,万科精装修的标准做法包括对装修工艺的要求。
在进行装修时,应严格
按照装修施工图纸和规范进行施工,确保施工质量和工艺标准。
如在地面铺设地板时,应确保地板平整、无缝隙、牢固可靠;在墙面涂料时,应确保涂料均匀、无色差、无起泡等。
同时,还应注意施工过程中的细节处理,如门窗安装、水电布线等,确保细节质量和安全性。
此外,万科精装修的标准做法还包括对装修效果的要求。
在进行装修时,应根
据装修风格和设计要求,确保装修效果美观、时尚、实用。
如在软装饰上,应选择合适的家具、布艺、灯具等,使整体效果达到设计要求和居住需求。
总之,万科精装修的标准做法是为了确保装修质量和效果达到万科地产的要求
和标准,提升居住环境的品质和舒适度。
在进行装修时,应严格按照万科地产的要求和标准进行操作,选择环保材料、严格施工工艺、注重装修效果,以确保装修质量和效果达到标准要求。
万科U10户型精装修标准
万科U10准化分级资料
一、材料部品清单
一级清单:按系统分类、产品名称、品牌、规格、索引(完成)
二级清单:按功能间分类对各系统产品详细解释、安装位置、定位尺寸、产品信息(名称、品牌、型号、规格、照片、价格)、数量、
三级清单:组装产品具体材料、五金清单
1、橱柜材料清单
2、更衣柜材料清单
3、水盆柜材料清单
4、玄关柜材料清单
5、家政储藏柜材料清单
6、户内门清单
7、石材清单
.
二、设备定位清单
三、设计标准清单-配节点图
四、紫台、假日对比清单
五、按功能间分析成本测算权重
六、建筑图纸同现场尺寸对比清单
七、户型比例清单
.
.
.
.
.
.
.
.
.
.
.
.
.
.
.
.
.
.
.
.
.
.
.
.
.
.
.
.
.
.
.
.
.。
