屋面琉璃瓦施工工艺
- 格式:doc
- 大小:52.00 KB
- 文档页数:7
屋面琉璃瓦施工工艺设计说明一、工艺概述:二、工艺步骤:1.前期准备工作:(1)确定施工区域,制定施工计划,包括施工时间、施工队伍等。
(2)准备施工工具,包括绳锤、水平仪、角尺等。
(3)购买所需材料,包括琉璃瓦片、瓦胶、防水胶等。
(4)做好安全防护工作,包括搭建安全脚手架、佩戴安全帽等。
2.基础处理:(1)清理基础,确保基础平整干净。
(2)进行防水处理,使用防水胶将基础进行涂覆。
(3)基础处理完成后进行测量,确定瓦片贴装的位置和角度。
3.瓦片贴装:(1)将瓦片从上到下贴装,使用绳锤测量瓦片之间的间距,保持一致。
(2)使用琉璃瓦胶将瓦片粘贴在基础上,并用尺子测量瓦片的水平度和垂直度。
(3)每贴装一排瓦片后,使用水平仪检查整体水平度,并及时调整。
4.勾缝处理:(1)瓦片贴装完成后,使用琉璃瓦胶勾缝,确保瓦片之间的缝隙牢固。
(2)勾缝时要注意不要让胶水溢出,避免对瓦片表面造成污染。
(3)勾缝完成后,使用刮板将多余的胶水刮除,使表面光滑整齐。
5.后期维护:(1)施工完成后,对屋面进行全面检查,确保所有的瓦片贴装牢固。
(2)定期检查屋面的防水性能,对发现的问题及时修复。
(3)注意屋面的清洁和保养,定期清理落叶和杂物,清洗瓦片表面,使其保持美观。
三、工艺要点:1.安全第一,做好施工安全防护工作,避免发生意外事故。
2.瓦片贴装要保持水平度和垂直度的一致,使整体效果美观。
3.使用合适的胶水进行瓦片贴装和勾缝处理,确保牢固可靠。
4.定期检查和维护屋面,保证其防水性能和外观效果。
四、总结:屋面琉璃瓦的施工工艺设计是确保建筑安全和美观的重要环节,需要经过前期准备、基础处理、瓦片贴装、勾缝处理和后期维护等步骤。
在施工过程中,要注意安全第一,保持瓦片的水平度和垂直度一致,使用合适的胶水进行固定,定期检查和维护屋面。
通过科学的施工工艺,可以使得屋面琉璃瓦的施工达到理想的效果。
琉璃瓦屋顶施工方法
琉璃瓦屋顶施工方法如下:
1. 准备工作:在施工前,需要确保屋顶结构牢固,没有漏水或损坏的地方。
如果有需要修复的地方,先进行修复。
同时,要确保工作区域安全,并准备好所需的工具和材料。
2. 清洁屋顶:使用高压水枪或刷子清洁屋顶表面,去除污垢、灰尘和老旧的涂料。
确保屋面完全干燥,以便后续的施工工作。
3. 底层处理:在屋顶表面上涂上一层底漆,可以提高琉璃瓦与基层的附着力,并确保屋顶的防水性能。
底漆应根据实际情况和产品说明进行选择。
4. 瓦片布置:开始布置琉璃瓦时,先在屋顶上按照施工图纸或设计要求设置参考线,以确保瓦片的布局整齐。
开始从边缘处铺设瓦片,逐渐向中心铺设。
使用瓦石或其它合适的工具保持瓦片之间的间距一致。
5. 固定瓦片:使用防水胶粘剂或水泥将每块瓦片固定在屋顶上。
确保粘结剂均匀涂抹,并且与瓦片的接触面积大。
在施工过程中,及时清除多余的粘结剂。
6. 排水系统:在布置瓦片的同时,要注意屋面的排水系统。
根据设计要求,安装好排水口和排水管道,确保屋顶能够有效排除雨水。
7. 瓦屋脊处理:最后,安装瓦屋脊以加固屋顶的封口,并保护屋面不受水的侵蚀。
瓦屋脊可根据需要选择不同的形状和材料,如瓦片、铁皮等。
8. 完成修整:施工完成后,仔细检查屋顶是否有漏水或其他问题。
如发现问题,及时修复。
同时,清理施工现场,确保安全和整洁。
以上就是琉璃瓦屋顶施工的基本方法,施工过程中需要注意安全,严格按照相关规范和要求进行施工。
在施工前,最好咨询专业人士或咨询相关材料厂商的指导。

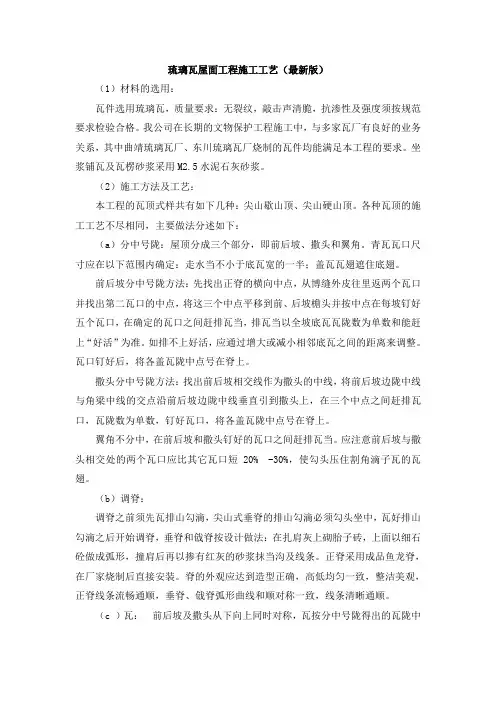

琉璃瓦屋面工程施工工艺(最新版)(1)材料的选用:瓦件选用琉璃瓦,质量要求:无裂纹,敲击声清脆,抗渗性及强度须按规范要求检验合格。
我公司在长期的文物保护工程施工中,与多家瓦厂有良好的业务关系,其中曲靖琉璃瓦厂、东川琉璃瓦厂烧制的瓦件均能满足本工程的要求。
坐浆铺瓦及瓦楞砂浆采用M2.5水泥石灰砂浆。
(2)施工方法及工艺:本工程的瓦顶式样共有如下几种:尖山歇山顶、尖山硬山顶。
各种瓦顶的施工工艺不尽相同,主要做法分述如下:(a)分中号陇:屋顶分成三个部分,即前后坡、撒头和翼角。
青瓦瓦口尺寸应在以下范围内确定:走水当不小于底瓦宽的一半;盖瓦瓦翅遮住底翅。
前后坡分中号陇方法:先找出正脊的横向中点,从博缝外皮往里返两个瓦口并找出第二瓦口的中点,将这三个中点平移到前、后坡檐头并按中点在每坡钉好五个瓦口,在确定的瓦口之间赶排瓦当,排瓦当以全坡底瓦瓦陇数为单数和能赶上“好活”为准。
如排不上好活,应通过增大或减小相邻底瓦之间的距离来调整。
瓦口钉好后,将各盖瓦陇中点号在脊上。
撒头分中号陇方法:找出前后坡相交线作为撒头的中线,将前后坡边陇中线与角梁中线的交点沿前后坡边陇中线垂直引到撒头上,在三个中点之间赶排瓦口,瓦陇数为单数,钉好瓦口,将各盖瓦陇中点号在脊上。
翼角不分中,在前后坡和撒头钉好的瓦口之间赶排瓦当。
应注意前后坡与撒头相交处的两个瓦口应比其它瓦口短20% -30%,使勾头压住割角滴子瓦的瓦翅。
(b)调脊:调脊之前须先瓦排山勾滴,尖山式垂脊的排山勾滴必须勾头坐中,瓦好排山勾滴之后开始调脊,垂脊和戗脊按设计做法:在扎肩灰上砌胎子砖,上面以细石砼做成弧形,撞肩后再以掺有红灰的砂浆抹当沟及线条。
正脊采用成品鱼龙脊,在厂家烧制后直接安装。
脊的外观应达到造型正确,高低均匀一致,整洁美观,正脊线条流畅通顺,垂脊、戗脊弧形曲线和顺对称一致,线条清晰通顺。
(c )瓦:前后坡及撒头从下向上同时对称,瓦按分中号陇得出的瓦陇中点扯线铺灰,将檐头滴子瓦和圆眼勾头瓦好,滴子瓦出檐最多不超过本身长度的1/2,在两端边陇滴子瓦下棱扯一道线,每陇出檐和高低均以此线为准。
琉璃瓦屋面施工工艺一、施工前的准备1. 材料准备呀。
首先呢,琉璃瓦肯定不能少啦,还有挂瓦条、顺水条这些东西。
这一步看起来很简单,但建议不要跳过,避免后续出现问题。
我就见过有人一开始没准备好,做到一半又去买材料,那可就耽误事儿咯!而且在选琉璃瓦的时候呢,要挑质量好一点的,外观完整没有破损的,要是有裂缝啥的,以后可能就会漏水哦。
2. 工具方面呢,像锤子呀、电锯呀这些基本的工具得备齐。
对了,测量工具也不能忘,比如卷尺。
这就像厨师做菜要有锅铲一样,没工具可干不了活。
二、基层处理1. 先把屋面基层打扫干净。
可别小看这一步,要是屋面不干净,有杂物或者灰尘太多,琉璃瓦就不容易固定好。
我通常会在这个环节花多一些时间,确保做得更仔细。
有时候那些小石子、小树枝看着不起眼,其实都会影响后面的施工呢。
2. 如果基层有不平的地方,要进行找平处理。
这一步要特别小心哦!不平的话,琉璃瓦铺上去就歪歪扭扭的,既不美观,还容易积水。
不过呢,找平也不用特别精确,大概齐就行啦,毕竟琉璃瓦本身也有一定的调整空间。
三、顺水条安装1. 确定顺水条的间距。
这个间距一般是有个大概范围的,但是呢,你也可以根据自己屋面的实际情况稍微调整一下。
然后就开始钉顺水条啦,沿着屋面的坡度方向钉。
这时候啊,要注意钉子一定要钉牢固咯,要是顺水条松松垮垮的,那可就起不到顺水的作用啦,这一点真的很重要,我通常会再检查一次,真的,确认无误是关键。
2. 在钉顺水条的过程中,如果遇到障碍物,比如说烟囱或者通风口之类的,怎么办呢?那就得绕着它们安装啦,并且要保证连接处密封好,不然雨水可能就会从这里渗进去,那可就麻烦大了!四、挂瓦条安装1. 根据琉璃瓦的尺寸和铺设要求确定挂瓦条的间距。
这一步有点像搭积木之前先规划好每个积木的位置一样。
一般来说呢,这个间距要均匀,不过要是稍微有点偏差,只要不太影响琉璃瓦的铺设也没关系啦。
2. 安装挂瓦条的时候,要和顺水条垂直哦。
这就像盖房子要打好地基一样重要呢!如果不垂直,琉璃瓦铺上去就会很难看,而且稳定性也不好。
琉璃瓦坡屋面施工工法一、引言琉璃瓦坡屋面是中国传统建筑的重要特色之一,具有悠久的历史和独特的文化内涵。
随着建筑业的不断发展,琉璃瓦坡屋面施工工法也得到了广泛的应用。
本文将详细介绍琉璃瓦坡屋面的施工工法,包括材料选择、施工工艺、质量控制等方面的内容,以期为相关从业者提供参考。
二、材料选择1. 琉璃瓦:选择优质琉璃瓦,颜色鲜艳、质地坚硬、耐腐蚀,符合国家相关标准。
2. 水泥:选择强度等级不低于42.5的水泥,以确保混凝土的强度和稳定性。
3. 砂:选择中砂,含泥量小于3%,以确保混凝土的密实度和耐久性。
4. 钢筋:选择符合设计要求的钢筋,确保屋面结构的安全性。
三、施工工艺1. 施工准备:对施工场地进行清理,确保施工环境整洁。
根据设计要求,对屋面进行测量放线,确定琉璃瓦的安装位置。
2. 混凝土浇筑:按照设计要求,浇筑混凝土坡屋面。
在浇筑过程中,要确保混凝土的密实度和稳定性。
浇筑完成后,及时进行养护,防止混凝土开裂。
3. 钢筋安装:在混凝土浇筑完成后,按照设计要求安装钢筋。
钢筋的间距和位置要准确无误,确保屋面结构的稳定性。
4. 琉璃瓦安装:在钢筋安装完成后,开始安装琉璃瓦。
首先在屋面上铺设一层防水材料,然后按照设计要求将琉璃瓦逐块安装。
在安装过程中,要注意琉璃瓦的平整度和美观度,确保整个屋面的质量。
5. 防水处理:在琉璃瓦安装完成后,进行防水处理。
在屋面上涂抹防水材料,确保屋面具有良好的防水性能。
防水材料的选择和质量要符合国家相关标准。
6. 验收:完成所有施工工序后,进行验收。
检查琉璃瓦的安装质量、混凝土的强度和稳定性、钢筋的安装情况等。
如果发现问题,及时进行整改,确保整个施工项目的质量符合设计要求和相关标准。
四、质量控制1. 材料控制:对进场的材料进行严格检查,确保材料的质量符合设计要求和相关标准。
对于不合格的材料要及时进行退货或更换。
2. 施工过程控制:在施工过程中,要严格按照施工工艺进行操作。
对于关键工序和隐蔽工程要进行旁站监督和验收。
浅论仿古建筑屋面琉璃瓦施工工艺1.制作琉璃瓦屋面琉璃瓦的制作是琉璃工艺中的一项重要内容,其制作过程通常需要经过70余道工序。
首先需要选用高质量的生料,经过多次筛选、淘洗、糊浆、压制等程序制成瓦坯。
接着,需要在瓦坯表面涂刷上一层厚约1-2毫米的琉璃浆,然后用刻线刀等工具在浆层表面刻线,并在灰渣还未固化之前在上面描绿、红、黄、蓝等颜色的琉璃粉,最后经过多次烘烤、细腻的打磨和上光等程序制成成品琉璃瓦。
2.铺设屋面铺设屋面是屋面琉璃瓦的关键环节,施工工艺主要包括以下几个方面:(1)屋面防水处理在铺设屋面之前,需要对屋面进行防水处理。
首先,在木板基础上铺设黑色防水卷材,卷材之间需要用热风枪烤软,然后再按照一定的要求铺设一层薄沙,防止卷材被青苔侵蚀。
通常使用的屋面效果如下:- 瓦片开始的位置要从左下角、右下角为宜,瓦片之间要锤得紧密,以免被风吹走。
- 瓦片铺满后,要用三道木板橡皮锤顺次顶压,校正瓦面高低不平,同时压实瓦层,以确保瓦层的牢固和稳定性。
- 铺设瓦片的最后一步是在屋角处对瓦片进行切割,确保瓦片铺设整齐齐切。
(3)砖块安装屋面平面较大、跨度过长时,可以在檐口或者屋脊处使用砖块增加屋面稳定性。
砖块安装的目标是保持屋面平整,同时能够随着屋面的扭曲而产生某些微小的移动。
3.屋面维护屋面琉璃瓦的使用寿命比较长,但是也需要定期的维护保养。
应当定期对屋面进行检查和维护,及时修补破损的琉璃瓦,以免瓦片脱落和屋面漏水。
在维护过程中,需要严格按照要求来进行操作,防止对屋面造成损害。
总之,仿古建筑屋面琉璃瓦的施工工艺具有较高的技术含量和工艺要求,需要经过专业的琉璃工艺人员进行制作和施工。
在使用过程中,需要加强维护保养,以确保屋面的稳定性和美观度。
屋面琉璃瓦施工工艺标准(建筑工程管理)屋面琉璃瓦施工工艺第 1 页共15 页屋面琉璃瓦施工工艺标准屋面琉璃瓦施工工艺标准1.1适用范围1.1.1范围本标准规定了屋面琉璃瓦施工的施工流程及常规的施工方法。
适用于仿古建筑施工中屋面琉璃瓦的施工。
1.2编制依据1.2.1GB50207-2002《屋面工程质量验收规范》1.2.2CJJ39-91《古建筑修建工程质量检验评定标准》1.2.3QBJ-0101-88《仿古屋顶钢筋混凝土构件预制和安装工程质量检验评定标准》1.2.4GB50204-2002《混凝土结构工程施工质量验收规范》1.2.5GB50300-2001《建筑施工质量验收统壹标准》1.3施工准备1.3.1技术准备1.3.1.1熟悉设计施工图纸,完善细部节点设计,提出屋面配瓦方案1.3.1.2编制详细的施工技术方案。
1.3.2施工放样及数据收集1.3.2.1认真做好施工前的放样、熟悉图纸等工作。
1.3.2.2对于细部阴沟、正脊、戗脊、翼角、檐口等进行细部节点设计。
1.3.2.3对于特殊部位进行足尺放样等工作。
对于出现的问题及时解决或反映。
1.3.2.4进行足尺放样后,及时测量、记录关联数据。
1.3.3材料准备1.3.3.1瓦:安排专人对瓦件进行挑选。
采取手敲、听声,尺量、分类堆放等手段。
1.3.3.2安排专人对各类瓦件进行清点,特别对于脊、宝顶、滴水瓦进行清点。
1.3.3.3碳黑、屋面阻碱保护液。
1.3.4施工机具准备1.3.4.1主要机械设备:单相桅杆式吊车、水准仪。
1.3.4.2工具:线绳、棉纱、8mm电缆线、灰桶、2m铝合金靠尺、脚踏板。
墨斗、钢卷尺、囊势样板尺。
1.3.5作业条件准备(上下工序的条件创造和准备)1.3.5.1主体阶段施工要点1.3.5.1.1梁标高准确,目测屋面侧面弧形顺畅。
1.3.5.1.2现浇板施工时,梁面负弯矩筋必须牢靠固定,以免因浇注砼而使其上浮,影响屋面坡势顺畅。
古建筑琉璃瓦坡屋面施工工法【古建筑琉璃瓦坡屋面施工工法】一、前言古建筑琉璃瓦是中国古代建筑的瑰宝之一,它不仅具有极高的艺术价值,还具备出色的防水、保温功能。
本文档将详细介绍古建筑琉璃瓦坡屋面施工的整体工法。
二、施工准备1. 项目交底:施工前需与业主沟通并了解设计要求、施工图纸以及工期等细节。
2. 材料准备:根据设计要求和施工图纸,准备所需琉璃瓦、瓦棚、防水材料以及施工工具等。
三、基础处理1. 清理基层:清除屋面上的杂物,确保基层平整、干燥、无明显鼓包或裂缝等。
2. 瓦棚安装:按照设计图纸,安装瓦棚,并进行排水处理,确保屋面排水畅通。
四、防水层施工1. 防水材料准备:根据设计要求,选择合适的防水材料,如防水卷材或涂料。
2. 防水底层施工:清洁基层,涂刷底层防水材料,确保涂层均匀,不得有空鼓、松动等现象。
3. 防水中层施工:根据底层防水涂层干燥情况,涂刷中层防水材料。
保证涂层厚度均匀,确保防水性能。
4. 防水面层施工:待中层防水材料干燥后,涂刷面层防水材料,确保涂层紧密、光滑,且耐候性良好。
五、琉璃瓦铺设1. 琉璃瓦准备:清洗琉璃瓦,并根据设计要求进行分类和编号。
2. 铺设瓦棚:在防水层干燥后,根据设计要求安装瓦棚,确保平整稳固。
3. 翻覆层施工:在瓦棚上涂刷翻覆层,用于固定琉璃瓦和增加屋面整体的防水性能。
4. 琉璃瓦铺设:根据设计要求,按照预定的瓦顺铺设琉璃瓦,确保瓦与瓦之间的间距均匀,且瓦面平整。
六、附件:本文档所涉及附件如下:1. 设计图纸:包括施工平面图、剖面图等。
2. 施工工具清单:列出所需工具,如抹子、刷子、梯子等。
3. 施工材料清单:列出所需材料,如琉璃瓦、瓦棚、防水卷材等。
七、法律名词及注释:详见相关法律法规相关部分。
第1篇一、工程概况本工程为一栋住宅楼,建筑面积为12000平方米,层数为6层,建筑高度为18米。
根据设计要求,本工程采用轻钢琉璃瓦屋顶。
轻钢琉璃瓦屋顶具有轻质、美观、耐久等优点,能够有效提高建筑物的保温隔热性能。
二、施工准备1. 施工图纸及资料:熟悉施工图纸,了解设计要求,掌握施工技术要点。
2. 施工人员:组织施工队伍,明确各工种人员职责,确保施工质量。
3. 施工材料:轻钢琉璃瓦、轻钢檩条、连接件、密封材料等。
4. 施工工具:切割机、电钻、扳手、螺丝刀、水平尺、卷尺等。
5. 施工场地:确保施工场地平整、排水良好,满足施工要求。
三、施工工艺1. 施工流程(1)基层处理:清理屋面,确保屋面干净、平整、无油污、无杂物。
(2)檩条安装:按照设计要求,安装轻钢檩条,确保檩条间距均匀、垂直。
(3)防水层施工:铺设防水卷材,确保防水层严密、无漏洞。
(4)隔热层施工:铺设隔热材料,确保隔热层厚度符合设计要求。
(5)琉璃瓦安装:安装琉璃瓦,确保瓦面平整、美观。
(6)收口处理:处理屋面收口,确保密封性良好。
2. 施工要点(1)基层处理:清除屋面杂物、油污,确保屋面平整、干净。
(2)檩条安装:檩条间距应按照设计要求进行安装,确保檩条垂直、牢固。
(3)防水层施工:防水卷材应铺设平整,搭接处应牢固,确保防水效果。
(4)隔热层施工:隔热材料应铺设平整,厚度符合设计要求。
(5)琉璃瓦安装:琉璃瓦应按照顺序进行安装,确保瓦面平整、美观。
(6)收口处理:收口处应采用密封材料进行密封,确保密封性良好。
四、施工质量控制1. 材料质量:确保所用材料符合设计要求,质量合格。
2. 施工工艺:严格按照施工工艺进行施工,确保施工质量。
3. 施工过程:加强施工过程管理,及时发现并解决问题。
4. 质量检查:施工过程中进行质量检查,确保工程质量。
五、安全措施1. 施工人员必须佩戴安全帽、安全带等安全防护用品。
2. 施工现场应设置安全警示标志,确保施工安全。
琉璃瓦屋面施工方案
一、前期施工准备
在进行琉璃瓦屋面施工之前,首先需要对施工场地进行清理和准备工作。
清理
场地包括清除杂物和障碍物,确保施工区域干净整洁。
同时,需要准备好所需的施工材料和工具,确保施工过程顺利进行。
二、基础处理
在进行瓦屋面施工之前,需要对建筑物的基础进行处理,确保其平整、牢固。
首先,对建筑物的梁和柱进行检查,确保其结构完好。
然后,进行基础防水处理,以防止水渗漏导致瓦片脱落或损坏。
三、瓦片安装
1.选材:在进行瓦片安装之前,首先需要选择适合的瓦片材料。
根据
建筑物的风格和需求,选择合适的琉璃瓦瓦片。
2.铺设:安装瓦片时,首先需要在屋顶表面铺设防水层,然后在其上
铺设瓦片。
确保瓦片之间的间隙均匀,安装牢固。
3.固定:在安装瓦片时,需要使用特制的瓦钉将瓦片固定在屋面。
确
保每块瓦片都被牢固地固定在屋面上,以防止受风吹或其他外力影响。
四、收尾工作
施工完成后,需要对琉璃瓦屋面进行检查和收尾工作。
首先,检查瓦片安装是
否牢固,是否存在缝隙或漏水现象。
然后,对屋面进行清理,清除施工留下的杂物和工具。
最后,进行保养和维护工作,确保屋面长期保持美观和功能完好。
五、总结
通过以上步骤的施工,可以确保琉璃瓦屋面施工的质量和效果。
在施工过程中,需要注意安全措施,避免施工过程中发生意外。
同时,合理安排施工进度和施工人员,确保施工工作有序进行。
最终,完成美观、耐用的琉璃瓦屋面施工,为建筑物增添独特的风貌。
琉璃瓦施工工艺铺盖琉璃瓦的工艺流程为:检查基层→试水→分中号垄→排瓦当→做正脊和垂脊→调戗脊→铺边垄→铺底瓦→盖筒瓦→勾抹瓦接缝。
施工作业人员必须清楚了解各种脊瓦、吻兽、山面、博风、檐瓦、底瓦、筒瓦等的位置和用途,按规定的工艺铺设,并保证施工质量,才能确保琉璃瓦屋面不渗漏。
1)基层处理:基层施工质量好坏直接关系到琉璃瓦屋面防渗漏效果。
基层面扫刷干净后抹25 mm厚1:2.5水泥砂浆找平层,中间夹铺玻璃纤维网格布,压实抹平,并在每间檩条端头设伸缩缝,缝宽20mm。
找平层湿水养护7d后扫刷干净,表面涂刷基层处理剂,干燥后用柔性密封膏等材料浇灌伸缩缝,再对找平层用聚氨脂材料涂刷,厚度控制在 2 mm。
在涂膜未凝固前,对其表面撒上中砂l层,拍压1次,冷却后扫除没有粘牢的砂粒。
必要时可淋水或在下雨后对基层面检查排水,确保基层排水畅通、无凹坑和无渗漏,不得有酥松、起皮等现象。
2)分中号垄:测量檐口长度的中点和屋脊长度的中点,从屋脊中拉线到檐口中弹出横向中线,为中垄底瓦的中线。
根据瓦的大小,从中垄向两端之间赶排瓦当,底瓦瓦垄为单数。
因琉璃瓦不宜砍截,排好的瓦当要认真复核,防止差错,并将各垄盖瓦的中点用红笔画到屋脊的扎肩灰脊上。
3)调正脊:根据排好瓦当的位置砌好各垄的底瓦,砌正吻座,并画好垂脊当沟。
垂脊要卡住兽座,安装正吻,吻中要用吻锯,中间灌足灰浆;背兽套在横插的防锈铁钎上,铁钎应与兽桩十字相交绑牢,然后拉通线铺砌正脊瓦件。
正脊是屋面的主要部位,各项尺寸都要准确。
在划好的中垄线上放第一块正中脊瓦,再向两端铺盖脊瓦。
脊瓦为单数,车脊瓦端头中穿通长钢筋连接起来,两端固定。
脊瓦、瓦件、正吻等色泽要一致。
4)调垂脊垂脊分兽前和兽后两部分,兽前占坡长的1/3。
垂兽放在分界处,安装翘角撺头,挑出的尺寸必须按规定。
翘角之上放方眼勾头,勾孔中钉铁钎,安放仙人之后装小兽c小兽的数目按设计规定,一般顺序为龙、凤、狮子、XXX、海马、狻猊等l0件。
坡屋面琉璃瓦施工工艺流程一、施工前的准备工作。
二、屋面基层处理。
屋面基层可是很重要的哦。
得先检查基层的平整度,如果坑坑洼洼的,那瓦片铺上去也不牢固。
要是有不平整的地方就得想办法修补或者找平。
基层的防水也要做好呢,如果漏水了,那可就麻烦大了,辛辛苦苦铺的琉璃瓦都白搭了。
就像盖房子打地基一样,基层要是没处理好,上面的东西都不稳当。
三、弹线定位。
弹线就像是给琉璃瓦们规划好住的地方一样。
根据屋面的形状和尺寸,用墨斗弹出瓦片的铺设位置线。
这可不能马虎哦,要是线弹歪了,瓦片铺出来的效果就会歪歪扭扭的,就像小朋友没写好的作业一样难看。
而且弹线要准确,间距也要合适,这样瓦片才能整整齐齐地躺在屋面上。
四、铺设瓦片。
瓦片的铺设可是个技术活。
从下往上开始铺,一片一片地放好。
放的时候要轻轻的,可不能用力过猛把瓦片给弄碎了。
每一片瓦片都要和旁边的瓦片紧密贴合,就像小伙伴们手拉手一样。
如果有缝隙太大的话,不仅不好看,还可能会漏水呢。
在铺设过程中,要是发现有破损或者形状不好的瓦片,要及时挑出来,可不能让这些“坏家伙”混在里面。
五、脊瓦的安装。
脊瓦是屋面的重要部分,就像房子的脊梁一样。
安装脊瓦的时候要特别小心,要和坡面的瓦片衔接得非常好。
而且脊瓦的固定也要牢固,不然一阵风吹来,脊瓦要是掉了,那可就尴尬了。
脊瓦的安装要保证线条流畅,这样整个屋面看起来才会美观大方。
六、收尾工作。
铺完琉璃瓦之后,还有一些收尾的事情要做呢。
要把屋面清理干净,不能有多余的瓦片碎片或者其他杂物。
然后再检查一遍整个屋面,看看有没有瓦片松动或者不牢固的地方,有的话就及时处理。
这就像做完一件手工品之后,要再检查检查有没有瑕疵一样。
坡屋面琉璃瓦施工虽然有点麻烦,但看到最后漂亮的屋面,就会觉得一切都是值得的呢。
琉璃瓦屋面做法
琉璃瓦屋面施工要点:
1.防水层的施工:首先要按照设计要求,做好压裂抗渗处理,以产生良好的防水效果;
2.底层砂浆铺设:根据琉璃瓦的规格,按照瓷砖一样的方法,铺设一层底层砂浆;
3.琉璃瓦铺设:将琉璃瓦按照规定的色彩规律铺设,要求每块琉璃瓦的排列要垂直条理;
4.砂浆施工:铺设完琉璃瓦后,应立即用干粉混合水制作砂浆,用工具装饰整个屋面,然后在屋面上施工收口线;
5.墙面洗刷:砂浆施工完成后,用毛巾棉布洗刷墙面,确保其表面整洁。
琉璃瓦施工工艺流程及操作要点琉璃瓦是一种传统的建筑材料,具有美观、耐久、保温等特点,在古代建筑中被广泛使用。
下面是琉璃瓦施工的流程及操作要点,供参考。
一、施工准备1.清理工地:清除施工区域内的杂物和垃圾,确保施工场地清洁。
2.搭建脚手架:根据施工需要,搭建脚手架以便施工人员操作。
3.物资准备:准备好需要使用的琉璃瓦、瓦棒、瓦钉、瓦尖等工具和材料。
二、施工步骤1.基层处理:对于屋面基层,进行清理、扫除,并进行检查和修复,确保基层平整、牢固。
2.定位砌筑边框:根据设计要求和实际需要,使用砖块或水泥等材料,砌筑出边框来定位琉璃瓦的位置。
3.琉璃瓦安装:使用瓦钉将琉璃瓦逐一安装在基层上,注意保持瓦与瓦之间的间隙均匀,并用瓦尖将瓦与基层固定。
4.瓦面调整:根据瓦的自身特点和要求,对安装好的琉璃瓦进行调整,使瓦面平整,并与相邻瓦的连接处保持一致。
5.瓦面修整:对瓦面进行检查,如果有瓦片破损或有缝隙,使用合适的工具和材料进行修整。
6.瓦面处理:对瓦面进行适当的清洁和防护,保持瓦的美观和耐久性。
三、操作要点1.安全意识:施工过程中,要始终关注安全,佩戴好防护用具,并遵守相关的操作规定。
2.仔细测量:对于边框的定位和瓦片的安装,要仔细测量,确保位置准确,避免后期调整和修复的工作量。
3.瓦与瓦之间的间隙:在安装瓦片时,要注意保持瓦与瓦之间的间隙均匀,不要过大也不要过小,以便后续的修整和维护。
4.注意破损:在安装和调整瓦片时,要注意防止瓦片破损,如有破损尽快修复或更换。
5.技术要求:施工人员要掌握瓦的特点和安装要求,并按照相关的施工规范进行操作。
6.检查验收:施工完成后,要对整个施工过程进行检查和验收,确保工程质量符合要求。
综上所述,琉璃瓦施工的工艺流程包括施工准备、基层处理、定位砌筑边框、瓦安装、瓦面调整、瓦面修整和瓦面处理等步骤。
操作要点包括安全意识、仔细测量、瓦与瓦之间的间隙、注意破损、技术要求和检查验收等。
只有严格按照规定的步骤进行操作,并注意细节,才能保证施工质量和效果。
琉璃瓦施工工艺一、准备工作:1.材料准备:选择适合的琉璃瓦材料,并根据设计要求确定尺寸和颜色。
2.屋顶结构检查:检查屋顶结构是否稳固,修复或加固任何损坏或不平整的部分。
二、布置瓦片:1.切割瓦片:根据屋顶的大小和形状,使用瓷砖切割机将琉璃瓦切割成适当的尺寸和形状。
2.预布置:在开始正式铺设之前,将瓦片按照预定的图案和排列方式预先布置在地面上,以确保整体效果和平衡性。
三、瓦片安装:1.底层安装:从屋脊下方开始,先安装底层的琉璃瓦,需要在每个瓦片之间留出一定的间隙,以便排水和热胀冷缩。
2.逐层安装:从底层开始逐层向上安装琉璃瓦,确保每层瓦片与下方瓦片错开并紧密连接,避免漏水。
四、固定瓦片:1.使用钉子:在每块琉璃瓦的顶部或边缘位置预先打孔,并使用特制的瓦片钉将其固定在屋顶结构上。
2.使用胶粘剂:根据需要,在瓦片的底部涂抹一层耐候性胶粘剂,然后将其粘贴在屋顶上。
五、瓦片修整:1.瓦片切割:根据屋顶形状和边缘需求,使用瓷砖切割机或其他工具来切割末端或边缘瓦片,以确保与屋脊、山墙等部位的对接完美。
六、屋脊处理:1.屋脊瓦安装:将屋脊瓦安装在屋顶的最高点上,使用特殊的瓦片钉将其固定在屋顶结构上,并确保其与主体瓦片的连接处密封牢固。
七、水密处理:1.接缝处理:使用耐候性的密封胶填补瓦片之间的缝隙,并确保排水畅通,防止雨水渗透。
2.墙角处理:将瓷砖或水泥板安装在屋顶与墙壁交汇处,以确保防水和接缝的完整性。
八、完工验收:1.检查工艺:进行施工检查,确保琉璃瓦安装平整、紧密,并满足质量要求。
2.验收检查:对屋顶进行综合验收,包括瓦片安装情况、防水效果和美观度等方面。
请注意,在进行琉璃瓦施工前,建议咨询专业施工人员或建筑工程师,以确保施工符合相关标准和安全要求。
屋面琉璃瓦施工方案1. 引言屋面琉璃瓦是一种美观耐用的屋顶材料,广泛应用于建筑行业。
本文档将提供屋面琉璃瓦施工方案,包括施工准备、施工流程和注意事项。
2. 施工准备在开始屋面琉璃瓦施工之前,以下准备工作需要完成:•材料准备:根据设计需求,准备足够数量的琉璃瓦、瓦垫、水泥、砂浆等材料。
•工具准备:确保所有需要的施工工具齐全,例如铲子、批铁、瓦片切割工具等。
•施工区域准备:清理施工区域,确保基地平整,并检查屋顶结构是否稳固。
3. 施工流程屋面琉璃瓦的施工流程如下:步骤1:打基础层在屋顶施工区域上涂抹底层水泥砂浆,制作出一个均匀平整的基础层。
确保基础层的厚度和坡度符合设计要求。
步骤2:安装瓦垫将预先准备好的瓦垫安装在基础层上,确保瓦垫紧密贴合并固定在基础层上。
步骤3:安装琉璃瓦将琉璃瓦放置在瓦垫上,按照设计要求和施工顺序依次安装。
将瓦片与瓦垫之间使用特殊的胶粘剂固定。
步骤4:修剪瓦片根据需要,使用瓦片切割工具修剪适应特殊部位的瓦片。
步骤5:灌浆在琉璃瓦的接缝处进行灌浆处理,确保接缝紧密牢固。
等待灌浆干燥后,进行表面的清洁工作。
步骤6:防水处理根据需要,在琉璃瓦施工完成后,进行防水处理,防止雨水渗透到屋顶结构中。
4. 注意事项在屋面琉璃瓦施工过程中,需注意以下事项:•安全第一:施工人员应戴好安全帽、手套等个人防护装备,并确保使用安全可靠的梯子和脚手架。
•材料质量:使用高质量的琉璃瓦和其他施工材料,以确保施工质量和屋顶的寿命。
•施工规范:严格按照施工规范和设计要求操作,避免因施工不规范而导致屋顶问题。
•施工环境:避免在恶劣天气条件下施工,如大风、暴雨或低温等,以确保施工质量和施工人员的安全。
•定期检查:屋面琉璃瓦施工完成后,定期检查屋顶状况,及时进行维修和保养。
5. 结论以上是屋面琉璃瓦施工方案的详细说明。
施工前的准备工作和施工流程,以及注意事项的遵守,对于确保屋面琉璃瓦施工质量和屋顶的稳固性至关重要。
通过遵守施工规范和进行定期检查,可以延长屋面琉璃瓦的使用寿命,提高屋顶的安全性和美观性。
琉璃瓦屋面施工方案
工程名称:惠州仍图陈总别墅
工程地址:惠州仍图镇
一、工程概况:
主体已完成,屋面为斜屋面。
屋顶为斜顶造型,上铺琉璃瓦进行装饰.屋面瓦经业主选定,使用琉璃瓦.
二、屋面琉璃瓦施工顺序:
基层处理→找平层施工→防水层施工→水泥砂浆保护层→二次防水层施工→水泥砂浆覆盖层→施工放线→选瓦、瓦片穿铜丝→铺设粘结层→瓦片安装、钢钉固定(自下而上)→铺设脊瓦→脊部油漆→清理
三、琉璃瓦屋面做法:
1.混凝土楼板基层清理,1:1水泥细砂掺界面剂甩毛处理,斜屋面顶板25mm厚1:3水泥砂浆抹灰找平层.
2。
涂膜防水层的基层应牢固,表面洁净、平整、阴阳角处呈圆弧形或纯角,聚氨酯底胶应涂刷均匀、无漏涂.(聚氨酯防水涂料材料厚度不应小于1。
5mm。
)
3.刷素水泥浆一道,铺设30mm厚1:3水泥砂浆粘结层琉璃瓦铺贴,每片底瓦使用25cm长0.9mm直径细铜丝绑扎于钢钉上(25mm长钢钉钉于基层内).底瓦顶部收口填缝。
屋脊下部原压顶部分油漆三遍。
4.施工放线:在檐头找出横向中点并做出标记,这个中点就是屋顶中间一趟底瓦的中点.然后从此点向两侧逐块排至两侧的斜脊端头。
如遇半砖时应进行调整。
将调整好的位置弹出长短向控制墨线。
必须保证长短向交角垂直。
5。
屋面盖瓦前,必须清洁抹灰,以求使瓦能平密贴屋面,达到瓦面平直、牢固的目的。
屋面琉璃瓦施工工艺标准屋面琉璃瓦施工工艺标准1.1 适用范围1.1.1 范围本标准规定了屋面琉璃瓦施工的施工流程及常规的施工方法。
适用于仿古建筑施工中屋面琉璃瓦的施工。
1.2 编制依据1.2.1 GB 50207-2002 《屋面工程质量验收规范》1.2.2 CJJ 39-91 《古建筑修建工程质量检验评定标准》1.2.3 QBJ-0101-88 《仿古屋顶钢筋混凝土构件预制与安装工程质量检验评定标准》1.2.4 GB 50204-2002 《混凝土结构工程施工质量验收规范》1.2.5 GB 50300-2001 《建筑工程质量验收统一标准》1.3 施工准备1.3.1 技术准备1.3.1.1 熟悉设计施工图纸,完善细部节点设计,提出屋面配瓦方案1.3.1.2 编制详细的施工技术方案。
1.3.2 施工放样及数据收集1.3.2.1 认真做好施工前的放样、熟悉图纸等工作。
1.3.2.2 对于细部阴沟、正脊、戗脊、翼角、檐口等进行细部节点设计。
1.3.2.3 对于特殊部位进行足尺放样等工作。
对于出现的问题及时解决或反映。
1.3.2.4 进行足尺放样后,及时测量、记录相关数据。
1.3.3 材料准备1.3.3.1 瓦:安排专人对瓦件进行挑选。
采取手敲、听声,尺量、分类堆放等手段。
1.3.3.2 安排专人对各类瓦件进行清点,特别对于脊、宝顶、滴水瓦进行清点。
1.3.3.3 碳黑、屋面阻碱保护液。
1.3.4 施工机具准备1.3.4.1 主要机械设备:单相桅杆式吊车、水准仪。
1.3.4.2 工具:线绳、棉纱、8mm电缆线、灰桶、2m铝合金靠尺、脚踏板。
墨斗、钢卷尺、囊势样板尺。
1.3.5 作业条件准备(上下工序的条件创造与准备)1.3.5.1主体阶段施工要点1.3.5.1.1 梁标高准确,目测屋面侧面弧形顺畅。
1.3.5.1.2 现浇板施工时,梁面负弯矩筋必须牢靠固定,以免因浇注砼而使其上浮,影响屋面坡势顺畅。
1.3.5.1.3 屋脊高度必须充分保证,不足部分用砼加高(高度应考虑底瓦、筒瓦、当沟瓦的高度及屋面坡势顺畅)。
1.3.5.1.4挡泥板浇注时,高度必须充分保证,且必须顺直。
附图如下1.3.5.2 屋面防水层及粘背层的施工要点1.3.5.2.1 彻底清理屋面杂物,并打扫干净,修补平整。
1.3.5.2.2 按常规操作要求及规范工序铺贴防水层,不得有气泡及破损点,在各类的脊根部应向上做200毫米的泛水,并不得污染连沿面,以免影响沿口油漆。
1.3.5.2.3 细石砼保护层的施工应从严掌握屋面囊势,该厚的部位一定要厚,该薄的部位一定要薄,但不应少于20毫米,它的做法与平屋面是完全不同的,要保证做到囊势顺畅,横向平整,并以此为原则。
表面不必压光,只须拉毛即可,以便增强与粘瓦砂浆的结合力。
1.4 施工工艺1.4.1 施工工艺选择及优劣分析方法一、先瓦瓦后安装脊,即调脊方案。
方法二、先安装脊后瓦瓦方案。
方法二操作起来工序繁琐,且纵向布瓦尺寸不好布置。
当沟瓦与板瓦、筒瓦,当沟瓦与脊搭接与压槎不便。
而方法一解决了难题,且易于操作。
1.4.2 施工工艺流程瓦件挑选→分垄号中→摆坡面控制瓦→挂坡面囊势控制线五道→瓦底瓦→瓦筒瓦→瓦挡沟瓦→安装脊瓦→用碳黑勾睁眼缝→屋面浮灰清扫→屋面阻碱保护剂1.4.3 操作工艺1.4.3.1 仿古建筑的屋面均为现浇砼,它与木结构古建屋面的瓦瓦手法是不相同的,木结构瓦瓦的手法采用压肩手法,仿古建筑瓦瓦的手法是采用撞肩手法为主。
瓦瓦的灰浆是不一样的,古建筑历来采用黄泥白灰浆瓦瓦。
仿古建筑一般均使用混合砂浆了,它能粘得牢,干得快,日后不生杂草,确保使用质量。
1.4.3.2 筒、板瓦长度加工,不能采用砍打的老方法,应采用手提切割机切割配瓦,尺寸容易切得准,损耗又小,撞肩又严实,不易发生渗漏,能有效地保证施工质量。
1.4.3.3瓦瓦的工期很紧迫,应做好准备,创造施工条件,配备足够劳力,并采用扩大工作面的措施方法,确保加快施工进度,尽量缩短施工工期,努力创造优良工程,确保安全施工。
1.4.3.4 屋面上瓦,要做到有序有计划上瓦,前后坡必须对称上瓦,不允许单坡一次性上瓦,并应合理均匀分布,便于操作,给瓦瓦创造条件,同时在操作中进行第二次选瓦,不准次瓦上屋面使用,确保质量。
1.4.3.5瓦瓦一定要按常规的操作方法进行,沿口要拴上下双线,即滴水瓦线和勾头瓦线,要严格控制顺直度及平整度,底瓦要拴钓鱼线,严格控制囊势的顺畅度,筒瓦的垄背要拴横向三线,即垄上的齐头线、中腰段的腰线,以上各线均是控制瓦垄的标准线,是避免出现“跑垄、跳垄、滚垄及过水不坐中、睁眼两侧高低不一致”等通病的有效技术措施。
1.4.3.6 在屋面的陡坡上操作,不能穿硬底鞋,以防滑倒伤人及踏坏瓦面,操作时应配备钉有横档的踏脚板,沿口要铺设架板及防护栏、防护网等安全设施,确保安全作业。
1.4.3.7瓦瓦操作、首先每垄底瓦先铺30毫米厚的砂浆,自下而上,一次性铺摆到脊根部,并要铺摊均匀,经初步调整后,即可摆底瓦,要严格按设计规定的“压六露四”(或压五露五等)操作,压茬要均匀准确,并结合实际情况的可调性,如“稀铺沿头,密铺脊”的口诀,是很有科学性的,一能解决瓦垄两端头的坍鼻梁,二能解决沿口倒泛水隐患,并能提高外观效果,也是预防渗漏的有效措施。
1.4.3.8 摆铺底瓦时,操作位外侧的瓦翅比内侧的要略高一些,待扣筒瓦压实后,就会自然调整过来,底瓦过水自会坐中,不然会产生过水偏中的现象。
对翼角段的底瓦,瓦口要适当加密,因底瓦随翼角起翘而起翘了,过水已不坐中,所以必须要注意调整瓦口为宜。
底瓦的砂浆接触面要百分之百为优良,对蚰蜒当的扎灰要严实,才能粘得牢,就不松动,不下滑。
扎灰时要用左手把底瓦压稳,不得使它上浮,以免瓦脸张咀,影响质量。
1.4.3.9 裹垄砂浆应干硬一点为好才不会坍陷,确保砂浆饱满,俗称“捉节、夹垄”,一定要用色浆,捉节要挤出浆为原则,夹垄要先搂缝,清除浮灰后,洒水湿润,深度应控制在6~10毫米为宜,不少于2~3次批灰,不允许一次性填滿,以防干缩后产生空鼓脱落,并应做到多次压光批实,灰面应垂直于筒瓦翅,以防渗漏。
1.4.3.10钉帽与避雷系统的施工要点根据分中号垄的距间尺寸及勾头的出沿尺寸,在勾头背孔位插入φ6×250长的钢筋锁住勾头,并外露30毫米以备固定钉帽,避雷针间距应按设计要求,在勾头背孔中伸出,不允许另行开孔,其它部位的避雷系统应与安装单位协商确定为宜。
1.4.3.11 滴水的出沿长度,除设计有规定外,一般可按滴水瓦的全长出挑1/3或2/5为宜,不能出挑过多或太少,不然会污染连沿面的油漆和后尾压不稳。
1.4.3.12 屋面瓦完后,应立即堵燕窝,应先清扫浮灰,并洒水湿润,用1:2水泥砂浆抹堵严实,并应与连沿面抹成平面,压实收光,待全部屋面的灰缝修补完后,经检查合格后,清扫干净,并用棉纱头擦抹干净,露出瓦件本色为原则。
1.4.3.13 调脊及安装各类特殊瓦件的方法调脊的施工工序是先按线位粘贴当沟瓦,砂浆一定要饱满,瓦头要压实才不会渗漏,并用色浆勾缝,确保施工质量。
脊件的砌筑应用1:2水泥砂浆,不允许用坐瓦砂浆。
瓦瓦工作是仿古建筑的一个重要分部,是一次性成活的工程,绝不允许出现返工修补,质量的好坏直接影响工程的整体质量,绝对不允许出现以上各种因操作不当,出现的质量问题,努力争取优质工程为目标,做好一切工作。
1.4.4 关键要求屋面部分囊势顺畅是我们控制的关键,我们必须按照施工要求,按照规范要求并结合实际达到美观顺畅的观感效果。
1.5 质量控制1.5.1 主控项目:檐口水平,瓦垄顺直,囊势顺畅,脊横平竖直。
1.5.2 一般项目:1.5.3 缺陷修补1.5.3.1 睁眼缝裂缝脱落: 剔掉太厚灰层,分几次用砂浆加碳黑抹平1.5.3.2 跳垄滚垄跑垄: 拆除后,施工中用线绳和2m靠尺检查控制.1.5.3.3 脊不平不直: 拆除后,施工中用线绳检查控制1.5.3.4 过水不居中: 铺底板瓦不平,施工中应内侧瓦沿略高于外侧瓦沿。
1.5.3.5 瓦面污染返碱:施工中瓦面污染砂浆未及时用干棉纱清理,可用干棉纱清理后,瓦面喷涂刷阻碱保护液。
1.6 成品保护1.6.1 宝顶、脊瓦、滴水瓦、脊造型收头施工完成后,进行其他工序时,应有严格的保护措施。
1.6.2 屋面施工完成后,人员行走时,应踩在底板瓦上。
1.6.3 施工人员在屋檐下搬移东西时,应小心碰到滴水瓦。
1.7 应注意的质量问题及预控措施1.7.1 睁眼缝裂缝、脱落、勾缝深浅不一、勾缝不密实:睁眼缝分几次勾满。
勾缝时制作专用工具,使睁眼缝深浅一致、勾缝密实1.7.2 跳垄、滚垄、跑垄:施工中采用目测,靠尺控制手段。
1.7.3 屋面囊势不顺畅:铺底板瓦时,用8mm电缆线控制屋面囊势。
1.8 质量记录(施工过程记录资料)本标准应形成以下记录:①技术交底纪录②屋面琉璃瓦安装检验批质量验收纪录1.9 工艺改进方向1.9.1 瓦瓦砂浆现行方法采用:水泥、砂、粉煤灰配制,优点是屋面不生杂草,避免屋面渗漏。
但其一瓦件损坏后不易更换,其二砂浆碱析后,白色液体易污染大连沿面,影响工程观感。
选择合适的粘结材料有待探讨。
1.9.2 瓦件在形式上有待改进的更合理。
1.9.3 瓦件在材料上有待选用的更坚固耐久,更低成本,更低损耗。
