金刚砂耐磨地坪报告
- 格式:doc
- 大小:10.05 MB
- 文档页数:16

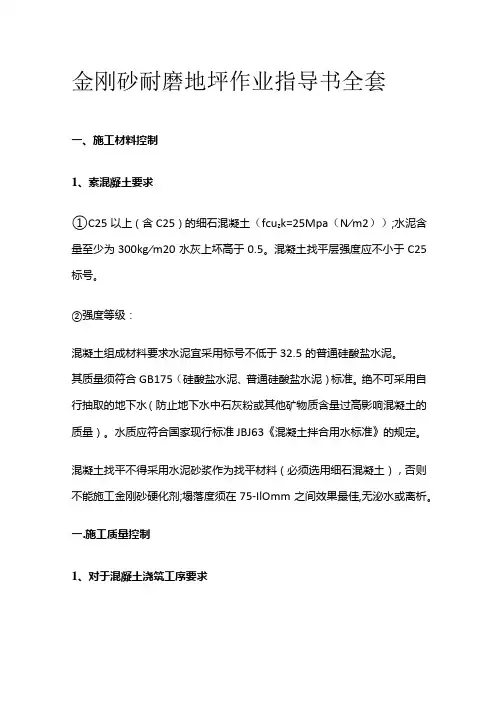

金刚砂耐磨地坪作业指导书全套一、施工材料控制1、素混凝土要求①C25以上(含C25)的细石混凝土(fcu z k=25Mpa(N∕m2));水泥含量至少为300kg∕m20水灰上坏高于0.5。
混凝土找平层强度应不小于C25标号。
②强度等级:混凝土组成材料要求水泥宜采用标号不低于32.5的普通硅酸盐水泥。
其质量须符合GB175(硅酸盐水泥、普通硅酸盐水泥)标准。
绝不可采用自行抽取的地下水(防止地下水中石灰粉或其他矿物质含量过高影响混凝土的质量)。
水质应符合国家现行标准JBJ63《混凝土拌合用水标准》的规定。
混凝土找平不得采用水泥砂浆作为找平材料(必须选用细石混凝土),否则不能施工金刚砂硬化剂;塌落度须在75-IlOmm之间效果最佳,无泌水或离析。
一.施工质量控制1、对于混凝土浇筑工序要求1)、基础准备①地基处理:施工底层时地基粗石垫层采用碾压机压实;碎石垫层或其它垫层应夯实。
②模板设置:按设计标高设置地面分隔模板(以钢模板为宜)。
分隔模板设置应坚固和平宜,并涂上隔离剂;模板按分仓板块设置。
③基础层处理:浇筑混凝土前,清除基土层或结构层表面的所有杂物,并洒水湿润,但表面不应留有积水(基层吸收水分达饱和)。
2)、混凝土施工工序要求①分仓浇筑:混凝土浇筑应按规定设置一致的纵向、横向缩缝间距分区段进行,注意分仓缝连接处和设备基础边的处理。
分仓浇筑的面积应根据计划预先安排好施工人力、设备和材料,建议分仓间隔浇筑。
同时,分仓位置的选择应考虑完工后施工缝的切割位置。
②振捣振实:一般采用平板振动器,当混凝土层厚度超过15Omm时,应使用插入式振捣作业,应注意边角之部位一定要振实,混凝土振捣后使用水平仪检测模板水平情况,对偏差部位用木抹子进行搓平;③地面找平:使用较重的钢制长馄(钢辐长度最好与分仓板块宽度一致)。
多次反复辗压,无法使用长馄作业的区域,可采用刮板作业,其最终的目的都是为确保地坪的平整度控制在规范要求的范围内。
金刚砂地面破坏质量事故报告一、工程概况1.项目概况本工程承包范围为C区(见下图示意),位于重庆市渝北区石港大道、规划石岩大道、规划石峰大道、规划玉龙大道(规划道路已基本建成,但未投入正式使用)围合地块,周边场地空旷,三通一平较好,玉龙大道南侧有玉峰山镇,石岩大道与石港大道交界处为临空前沿科技城。

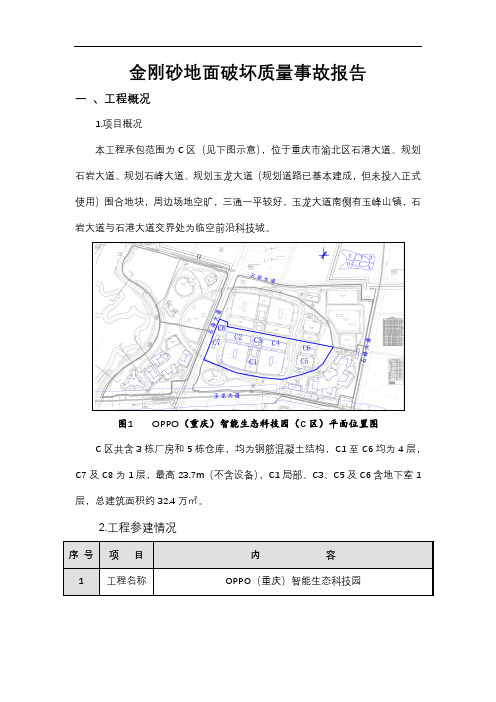

图1 OPPO(重庆)智能生态科技园(C区)平面位置图C区共含3栋厂房和5栋仓库,均为钢筋混凝土结构,C1至C6均为4层,C7及C8为1层,最高23.7m(不含设备),C1局部、C3、C5及C6含地下室1层,总建筑面积约32.4万㎡。
2.工程参建情况二、质量事故概况本工程采用金刚砂地坪与主体结构板同时施工,金刚砂地面施工面积约7.5万平米。
主体结构施工期间采用5mm胶合板进行成品保护,后期拆架完成胶合板回收后,地面出现大量坑洞,对下一步固化剂地面施工造成重大影响,下图所示。
三、原因分析:1、内部管理分析①项目层决策上没有对金刚砂成品保护引起足够的重视,方案上采用1.2cm模板保护,考虑到成本问题,现场采用0.5cm厚的胶合板,胶合板一共进场114,434张,总面积约32.4万平米。
前期采用单层铺设,后期双层铺设,且没有严格执行。
②管理上对各个单位,特别是两家架体单位和四家主体劳务单位要求不足。
虽然在合同上明确上有要求他们做好成品保护,并且平时也在督促,但未上升至各单位负责人层面单独列项讨论,制定具体保护措施。
③施工过程中,管理人员没有引起足够的重视,对金刚砂地面修复难度不清楚。
特别是架体拆除过程中,由于管理人员不足,缺少专门的人员看管。
2、直接原因分析①主要原因:a,拆卸盘扣架时,随意往下扔钢管,砸坏地面。
钢管随意扔.mp4b,叉车进场叉钢管破坏地面。
C,部分地面还没有铺设胶合板就开始上材料,导致现场。
②次要原因:四家主体劳务单位在拆梁、柱侧加固件时,随意高空丢弃,砸坏地面。
其他原因:①两家地坪单位施工完成后成品保护未进行有效监督;②云中雾单位拉砖地面未进行成品保护,斗车未进行处理,搭设架体内架时地面未进行保护。
关于金刚砂耐磨地坪的参考配方与施工工艺
金刚砂地坪又称金刚砂耐磨地坪,金刚砂地坪是由一定颗粒级配的矿物合金骨料,特种水泥,其它掺合料和外加剂组成,开袋即可使用。
将其均匀地撒布在即将初凝阶段的混凝土表面,经专门手段加工,从而与混凝土地面形成一个整体,且具有高致密性和着色的高性能耐磨地面。

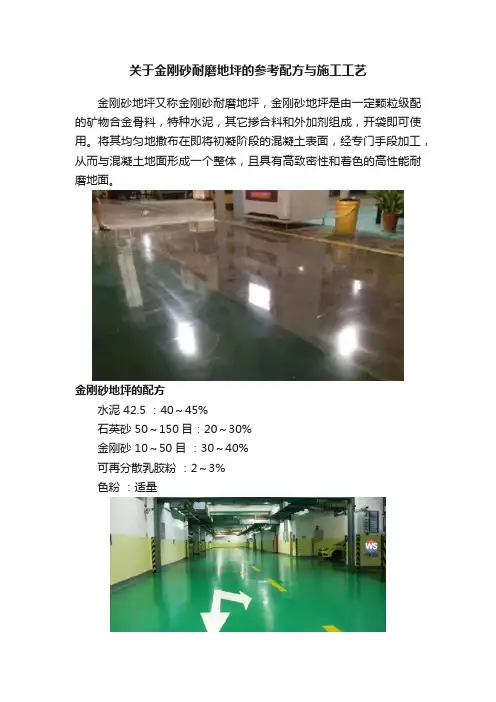

金刚砂地坪的配方
水泥 42.5 :40~45%
石英砂 50~150目:20~30%
金刚砂 10~50目:30~40%
可再分散乳胶粉:2~3%
色粉:适量
金刚砂地坪(金刚砂耐磨地坪)施工工艺
第一步:在找平层整平未干时,将骨料均匀地撒布在找平层上;
第二步:边角加固,地面磨平;
第三步:在适当的位置锯开混凝土,做伸缩缝,并添满所需填缝料;
第四步:用透明密封剂辊涂,电镘抹平,抹光,收光,养护。

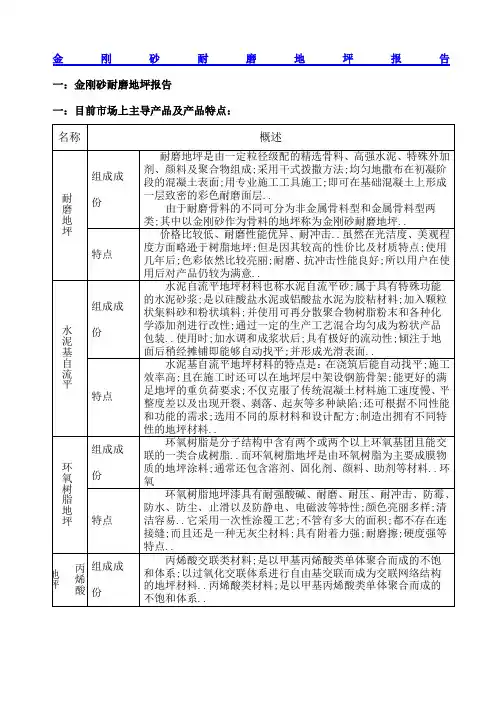

金刚砂地坪考察报告报告日期:二零一六年五月考察区域:青岛地区考察人员:1.考察目地金刚砂地坪施工单位所施工的项目质量及规模。
2.考察情况上午考察了良驹地坪,下午考察了海南双鑫实业针对这两个施工项目的规模及施工质量简述如下:良驹地坪主要邀请我们考察了滨江海岸、假日酒店、玻璃厂,海南双鑫实业主要邀请我们考察了肿瘤医院项目。
2.1、滨江海岸项目地下一层,施工面积约为12000㎡,施工时间约为3年。
经实地考察其采用的是环氧平涂地坪,施工质量一般,部分地坪出现夹渣、砂眼、变色特别是在停放电动车区域出现了起皮掉漆现象,局部出现细微裂缝(询问施工单位解释为由于总承包单位的地面混凝土质量不行而造成)。
色择鲜艳,可选着色比较多,平常多为绿色、蓝色,观感高档。
实地环氧平涂地坪2.2、假日酒店项目同为地下一层,施工面积约为13000㎡,施工时间约为4年。
经实地考察其采用的是纯金刚砂地坪。
局部出现细微裂缝,有轻微起尘现象,但整体效果良好,此种地坪还有耐水做用,不会像环氧平涂地坪出现地下渗水时就会出现起鼓久之掉皮,颜色为水泥原色,色彩单一,观感低档。
实地金刚砂地坪2.3、玻璃厂项目施工面积约为8000㎡,施工时间约为5年。
经实地考察其采用的是金刚砂加混凝土密封固化剂地坪,其施工工艺为先施工金刚砂地坪在此基础上增加一道混凝土密封固化剂形成。
在考察绿岛玻璃厂时其采用的混凝土密封固化剂为绿色,由于其使用年限比较久加之玻璃厂的地坪使用时摩擦比较频繁,部分位的绿色混凝土密封固化剂层基本磨掉了,色泽全无。
故分析增加混凝土密封固化剂的效果不明显成本确增加了约1\3。
实地金刚砂+混凝土密封固化剂地坪2.4、肿瘤医院项目绿岛玻璃厂项目施工面积约为13000㎡,施工时间约为1年。
经实地考察其采用的是金刚砂加混凝土密封固化剂地坪,唯一的不同是其采用了透明的混凝土密封固化剂地坪,现场质量有轻微开裂,可以明显的看到金刚砂层的机械磨痕,起皮施工工艺粗糙。
提高金刚砂耐磨地坪的施工质量杭州二建建设有限公司浙江泰普森休闲用品有限公司D厂房工程QC小组一、工程概况浙江泰普森休闲用品有限公司D厂房工程位于德清莫干山经济开发区德清大道北侧、丰庆街南侧、张宪路西侧,项目总建筑面积约38941.6平方米,占地面积约10339.5平方米,主要由4层高的D厂房以及1层高的3#门卫组成。
本工程建设单位为浙江泰普森休闲用品有限公司,设计单位为浙江省机电设计研究院有限公司,勘察单位为浙江大地岩土勘察有限责任公司,监理单位为浙江明康工程咨询有限公司,施工单位为杭州二建建设有限公司。
根据建设方需要,D厂房的一层、二层为仓库区域,有叉车行驶,三层、四层为工厂车间,有重型设备,因此地面确定为金刚砂耐磨地坪,以满足需要。
经过比选,本工程选用杭能HINA 品牌的金刚砂耐磨地坪,颜色为绿色。
二、小组简介1、小组概况:QC小组概况小组名称浙江泰普森休闲用品有限公司D厂房工程QC小组注册编号HZEJ-QC-2014-3小组类型现场型成立时间2014年9月20日课题名称提高金刚砂耐磨地坪施工质量活动时间2015年6月~2015年9月小组活动次数6次活动频率1-2次/月小组人数10人制表人:章琦日期:2015年6月8日2、小组成员概况:QC小组成员序号姓名性别年龄职称组内职务承担工作1王先成男60工程师组长总负责2李贤洪男47工程师副组长小组活动部署3厉国强男52工程师组员资源组织、技术攻关4徐波男27助理工程师组员质检、测量、技术攻关5章琦男31助理工程师组员统计分析6谢鲍荣男56工人组员安全管理7许义武男31工人组员砼施工8李洪斌男49工人组员钢筋施工9候建波男52工人组员模板施工10杨厚待男36工人组员金刚砂耐磨地坪施工备注:小组成员TQC平均培训时间36学时。
制表人:章琦日期:2015年6月8日三、选题理由1.本工程位于德清大道路边,是建设单位的门面工程,对整体工程的施工质量要求高。
金刚砂耐磨地坪施工方案三篇篇一:金刚砂耐磨地坪施工方案XX项目金刚砂耐磨地坪施工方案编制:审核:XX公司20XX-X-X金刚砂耐磨地坪施工方案一、耐磨地坪的材料金刚砂为砂状,平均粒径1.5mm,约占总量60%;胶结物为经处理的高标号水泥,除采用水泥本色外,还有红、黄、绿、灰等多种色彩可供选择。
本工程使用水泥本色。
二、耐磨地坪施工机具平板震动器,砂浆搅拌机,水泥镘光机,不锈钢靠尺,木抹,铁抹,水桶,喷壶,手推车等另准备以下机具。
(1)泌水工具:橡皮管或真空吸水设备。
(2)平整出浆工具:中间灌砂的Ф150钢管,长度大于地模宽度500mm 以上,两端设可转动拉环。
(3)平底胶鞋:混凝土初凝后使用;防水纸质鞋或防水纸袋;面层叶片压光使用。
三、金刚砂耐磨地坪施工工艺3.1金刚砂地坪具体做法楼1:(具体位置见建筑图)停车场1、耐磨金刚砂面层2、100mm厚C15混凝土垫层;3、钢筋混凝土楼板;楼6:(具体位置见建筑图)汽车坡道1、耐磨金刚砂面层2、50mm厚C15混凝土垫层,表面做礓蹉处理;3、10mm厚刷水泥基渗透结晶防水涂料三道(只适用于一层至地下一层或二层坡道);4、钢筋混凝土楼板楼13:(具体位置见建筑图)4-6层停车场1、耐磨金刚砂面层2、50mm厚C15混凝土垫层;3、钢筋混凝土楼板3.2工艺流程混凝土基层浇筑----找平----金刚砂骨料第一次撒布及抹平墁光----骨料第二次撒布及抹平墁光----表面修饰及养护3.3基本施工条件和操作流程样本先行:队伍进场后,先选一处6*6米做示范工程,各项指标达到要求后方可大面积施工。
样本工程施工时总结经验,获取各施工要点,如混凝土凝固时间,撒金刚砂时间,配合比塌落度等,面层施工速度与混凝土结构层凝固速度相统一。
3.3.1混凝土基层浇筑和找平1、混凝土标号为C15,现场坍落度控制在75-100㎜之间,砂子采用中砂,楼面可采用细石混凝土,添加剂尽量少用粉煤灰。
第1篇一、概述地坪耐磨金刚砂施工是一种以金刚砂为骨料,采用特殊工艺制备而成的耐磨、抗冲击、抗压、抗污染、易清洁的地面材料。
广泛应用于工业、商业、住宅等场所,具有经济、实用、美观等特点。
本文将详细阐述地坪耐磨金刚砂工程施工的流程及注意事项。
二、施工流程1. 施工准备(1)清理场地:将施工现场的杂物、垃圾、油污等清理干净,确保地面平整。
(2)材料准备:准备好金刚砂、水泥、水、固化剂等施工材料。
(3)工具准备:准备施工工具,如搅拌机、抹子、镘刀、切割机等。
2. 施工步骤(1)基层处理:将基层清理干净,确保无油污、杂物等,并用水冲洗湿润。
(2)搅拌:将金刚砂、水泥、水按比例混合均匀,搅拌均匀。
(3)铺设:将搅拌好的砂浆均匀铺设在地面上,厚度约为10-15mm。
(4)抹平:用抹子将铺设好的砂浆抹平,确保表面平整。
(5)撒金刚砂:待砂浆初凝后,撒上金刚砂,用镘刀轻轻压入砂浆中。
(6)固化:待金刚砂铺设完成后,进行固化处理,可使用固化剂进行固化。
(7)打磨:固化完成后,用打磨机进行打磨,直至达到所需的平整度和光泽度。
(8)养护:施工完成后,进行养护,保持地面湿润,防止开裂、起砂等问题。
三、注意事项1. 施工前,应确保基层平整、干燥,无油污、杂物等。
2. 施工过程中,注意搅拌均匀,确保砂浆的强度和耐磨性。
3. 铺设金刚砂时,应均匀撒布,避免出现堆积或空隙。
4. 固化过程中,应保持地面湿润,避免水分蒸发过快。
5. 施工完成后,应进行养护,防止地面开裂、起砂等问题。
6. 施工现场应保持整洁,避免对施工质量和安全造成影响。
四、总结地坪耐磨金刚砂施工是一种经济、实用、美观的地面施工方法,具有较好的耐磨、抗压、抗冲击性能。
在施工过程中,应严格按照施工流程和注意事项进行操作,确保施工质量和效果。
第2篇随着我国经济的快速发展,各种工业、商业、民用建筑对地坪的要求越来越高,耐磨金刚砂地坪因其优异的性能和美观的外观,被广泛应用于各类建筑地坪中。
