2.火电厂电除尘灰斗气化风机检修作业指导书
- 格式:doc
- 大小:341.13 KB
- 文档页数:25
1.目的1.1保证电除尘器检修符合技术管理要求。
1.2为所有参加本项目的工作人员确定必须遵循的质量保证程序。
2.适用范围适用于本公司从事电除尘器(本体部分)检修。
3.术语本作业指导书无特殊技术术语。
4.职责与权限4.1电除尘器检修由施工组长负责。
4.2指定专人做好记录,确保记录真实、准确、工整。
4.3对施工现场进行安全监护。
4.4 QC人员负责项目质量验收、签证。
5.作业要求5.1人员资质工作人员需是专业从事电除尘器检修人员且通过技能资格审查。
5.2工、机具:钳工常用工具、卡尺、角尺、水平仪、20m钢卷尺、线垂、力矩搬手、螺旋线拉伸器、异极距测量工具、橡皮锤等。
5.3作业流程6.质量标准6.1大型电除尘器电场自然冷却时间一般不少于8小时。
水冲洗后需立即通风,内部设备表面干净、无积灰。
6.2阳极板平面误差不超过5mm,对角线偏差不超过10mm,偏差不大于L/1000,且最大不超过10mm。
振打系统在工作状态下锤和砧板间的接触位置做到上下、左右对中(偏差均为5mm),不倾斜接触,锤头与承击砧应调整成线接触,锤和砧板的接触线L大于完全接触时全长的75%。
破损的锤与砧予以更换。
锤与挠臂转动灵活,并且转过临界点后能自动落下。
锤头小轴的轴套与其外套配合间隙宜为0.5mm左右。
6.3 各振打轴上的轴套外径磨损超过3mm必须更换。
不能使用到下一个大修周期的尘中轴承或有关部件应予以更换。
同轴度在相邻两轴承座之间公差为1mm,在轴全长为3mm,补偿片张数不宜超过3张。
6.4减速机针齿套应光滑、无锈斑及凹凸不平;油标清晰,油位正常。
振打装置手动能盘动,无轴卡涩情况;电动机旋转方向正确、无过载;减速机声音正常,温升小于35℃,振动小于0. 05 mm,无渗、漏油现象。
链轮链条无锈蚀,不打滑,不咬死;两链轮的中心线应在同一垂直平面内6.5同极距385±10mm,异极距192.5±10mm,整个阳极板排的平面度公差为±5mm。
电除尘内部检修安全作业指导书2、作业项目的实施步骤或方案:1)首先主抽停机,除尘器所有电器全部断电,并在配电室挂好检修牌,除尘器顶部隔离开关箱达到接地位置。
2)打开电除尘人孔,用对流方式使空气进行内部残存的烟气置换。
置换最低30分钟以上,在人进入电除尘内部前半小时以内,进行气体检测,标准为___%≦O2≦___%;CO的浓度应24PPm。
安全员监测合格后方可进入电除尘内部检查或清料。
同时应检测内部电场的温度,电场温度应低于___度以下时方可进入内部作业。
3)进出入电除尘内部的人员应签署《进出入密闭空间签字确认表》,戴好防尘面具、安全绳、安全带、手灯或由电工接临时的低压行灯等。
4)人孔门处设置监护人,监护人在监护期间不许私自离开监护岗位,确有特殊情况离开的应指定专人替班值守。
监护人随时监控内部人员作业状况,一旦有呼救声应及时采取救援措施。
5)进入电除尘内部必须两人或两人以上,做好互保监护工作。
6)除尘器灰斗清料,应系好安全绳,挂好安全带应高挂抵用,清料人员不许站在除尘灰或积料上,安全带的坠落高度不许超过1米,防止人员掉进除尘灰内造成窒息事故。
7)电除尘内部向上攀爬作业时,应确认好爬梯是否牢靠,在上面平台上作业时应系好安全带,以防坠落。
8)进入电除尘内部应佩戴好防尘面具和风镜,应做好个人的劳动防护。
9)人员撤出时应将所有使用的工器具或下线的备件等物清理出来,并及时清点人员和工具设施,不许遗漏物品,确认无误后方可封堵人孔。
3、作业中的安全要求:1)未经安全员进行内部气体检测合格,作业人员不许进入电除尘内部作业。
2)人员在电除尘内部作业时,不许给电除尘的任何电器实施送电调试、试车作业。
3)进入电除尘内部防护用品必须穿戴齐全,内部照明充足4)进出入电除尘必须签署《进出入密闭空间签字确认表》,封堵人孔前必须核对人员和工器具。
5)清灰时应系好安全带,办理受限空间和高空作业票。
4、作业项目的应急防范措施1)电除尘内部作业人员一旦出现中毒、摔伤、眯眼、触电等事故,严格按照相关的应急救援措施将受伤人员及时抬出,按照受伤的类型进行现场急救,并及时拨打公司的急救电话(5761120)及时送往医院救治。

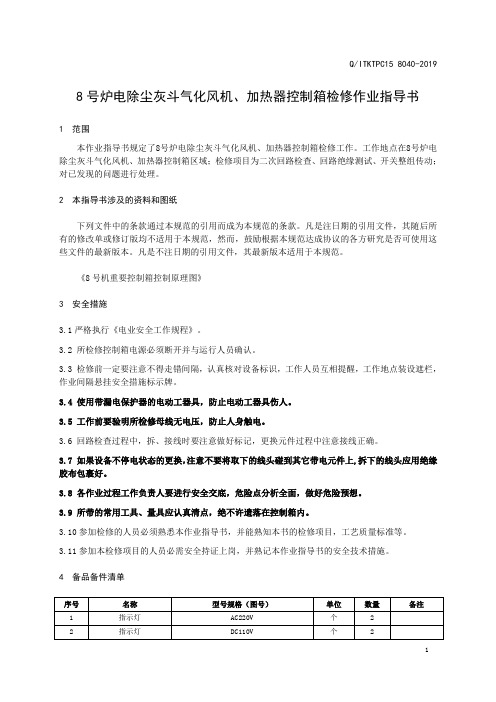

8号炉电除尘灰斗气化风机、加热器控制箱检修作业指导书1 范围本作业指导书规定了8号炉电除尘灰斗气化风机、加热器控制箱检修工作。
工作地点在8号炉电除尘灰斗气化风机、加热器控制箱区域;检修项目为二次回路检查、回路绝缘测试、开关整组传动;对已发现的问题进行处理。
2 本指导书涉及的资料和图纸下列文件中的条款通过本规范的引用而成为本规范的条款。
凡是注日期的引用文件,其随后所有的修改单或修订版均不适用于本规范,然而,鼓励根据本规范达成协议的各方研究是否可使用这些文件的最新版本。
凡是不注日期的引用文件,其最新版本适用于本规范。
《8号机重要控制箱控制原理图》3 安全措施3.1严格执行《电业安全工作规程》。
3.2 所检修控制箱电源必须断开并与运行人员确认。
3.3 检修前一定要注意不得走错间隔,认真核对设备标识,工作人员互相提醒,工作地点装设遮栏,作业间隔悬挂安全措施标示牌。
3.4 使用带漏电保护器的电动工器具,防止电动工器具伤人。
3.5 工作前要验明所检修母线无电压,防止人身触电。
3.6 回路检查过程中,拆、接线时要注意做好标记,更换元件过程中注意接线正确。
3.7 如果设备不停电状态的更换,注意不要将取下的线头碰到其它带电元件上,拆下的线头应用绝缘胶布包裹好。
3.8 各作业过程工作负责人要进行安全交底,危险点分析全面,做好危险预想。
3.9 所带的常用工具、量具应认真清点,绝不许遗落在控制箱内。
3.10参加检修的人员必须熟悉本作业指导书,并能熟知本书的检修项目,工艺质量标准等。
3.11参加本检修项目的人员必需安全持证上岗,并熟记本作业指导书的安全技术措施。
4 备品备件清单15 修前准备5.1 现场准备5.2 工作准备☐工器具已准备完毕,材料、备品已落实。
☐检修地面已经铺设防护胶片,场地已经完善隔离。
☐作业文件已组织学习,工作组成员熟悉本作业指导书内容。
W15.3 办理相关工作票☐已办理工作票及开工手续,一次设备停运。
年号2016编号2号炉除尘器小修检修工艺作业指导书批准:审定:审核:复审:初审:编写:2016年03月21日目次1.工作流程………………………………………………………………1/182.工作申请………………………………………………………………2/183. 质量与技术监督计划………………………………………………… 3/184. 检修程序………………………………………………………………4/185. 检修记录……………………………………………………………… 8/186.检修报告……………………………………………………………… 14/187.功能再鉴定记录表…………………………………………………… 16/188.功能再鉴定记录表…………………………………………………… 17/189.验收记录表…………………………………………………………… 18/182号炉除尘器小修检修流程图0 5 15 25 35 55 65 70 71打开人孔门本体清灰输灰设备振打系统阴极线、阳烟道、外围封人孔门空载升压1 2 3 4 5 6 7检修检修极板检修设备检修实验工作申请工作票号当前状态小修检修设备名称2号炉除尘器设备型号2YSC307-4设备编码20ETG地理位置2号炉除尘器室及阴、阳极振打平台处上次小修检修1、电除尘平均二次电压约54KV。
修前状态:1、电除尘平均二次电压约50KV。
2、部分振打锤、阴极振打角铁掉落。
3、21B2电场退出。
22a3,22a1 21a2,21b4电场火花率高,二次电压低。
检查人:日期年月日工作批准时间批准时间内未完成工作延期到质量与技术监督计划工作名称2号炉除尘器小修检修工作指令、质量计划、技术监督计划技术监督项目金属监督 0 项化学监督 0 项质检点设置H点 3个; W点 1 个序号操作描述工时质检点技术监督备注1修前准备2电除尘本体清扫3气力、水力除灰系统及管道检修4阳极板、阴极悬挂装置大小框架及极线检修H-15阳、阴极振打装置检修H-26灰斗、烟道及导流板等检修W-17电场空载升压试验H-3 8现场整理检修程序检修程序2号炉除尘器小修检修小修检修1工作先决条件停止2号炉送风机、引风机、一次风机运行。
电除尘检修作业指导书批准____安全员__质检员__审核___编写___电除尘器概况 (3)基本原理 (4)作业人员的资格与要求 (5)技术及材料器具的准备 (7)机械检修 (7)质量标准 (9)电除尘高压水冲洗技术要求 (10)施工范围 (12)检修记录 (13)电除尘器概况BE型电除尘器主要由两大部分组成,一部分是产生高压直流电的高压电源装置和维持电除尘器正常运行必不可少的低压控制系统(称为电气部分);另一部分是电除尘器本体,它是对烟气进行净化的装置。
1 电除尘器高压电源装置的主要功能是根据烟气性质和所处理粉尘的特性,及时调整供给电除尘器的输出电压,使电除尘器能在接近于电场火花放电的电压下(即电场有一定的火花放电发生)运行,电除尘器获得尽可能高的电晕功率,达到良好的除尘效果。
2 BE型电除尘器低压控制系统主要具有下述功能:阴、阳极顶部振打微机控制功能;灰斗、绝缘子室恒温加热功能;灰斗卸、输灰功能,安全联锁功能等。
3 电除尘器本体部分的主要结构包括:烟气进出口系统、电晕极系统、收尘极系统、储灰系统、壳体、楼梯平台等。
3.1 烟气进出口系统:包括进气喇叭口与出气喇叭口两部分。
根据进、出气流方向不同分为水平进气喇叭口、水平出气喇叭口、垂直进气喇叭口、垂直出气喇叭口。
进气喇叭口是烟道与工作室(即电场之间)的过渡段,烟气经过进气喇叭口要完成由原烟道的小流通截面到工作室的大流通截面的扩散,并且达到在整个流通截面上气流分布的均匀:为实现上述功能,进气喇叭口内设有多层气流分布板。
出气喇叭口是已经净化的烟气由工作室到烟道的过渡段,为提高收尘效率,还根据需要内置槽型板。
3.2储灰系统:储灰系统是把电极上振打下来的粉尘收集起来,并经排灰装置送到其它输送装置中去的构件。
一般每个机械电场设置一至二个灰斗。
灰斗中设有阻流板,以防止气流短路。
根据用户要求灰斗可采用蒸气加热或电加热。
灰斗上还根据需要安装振动器和料位检测装置,以保证灰斗卸灰合理、通畅。
Q/CDT浙江大唐乌沙山发电有限责任公司发布Q/CDT-IWSSPCH01-2008目次1.范围 (2)2.本指导书涉及的文件、技术资料和图纸 (2)3.安全措施 (2)4.备品备件准备 (2)5.现场准备及工具 (2)5.1 现场准备 (2)5.2专用工具 (3)5.3办理相关工作票 (3)6.检修工序及质量准备 (3)7.检修记录 (6)附表1:技术标准 (8)附表2:完工报告单 (9)附表3:质量监督计划表 (11)附表4:3号机组级检修计划表 (12)附表5:工程竣工验收单 (13)附表6:工程项目开工报告 (14)附表7:安全技术交底记录 (15)I3号机组静电除尘器、输灰系统检修作业指导书1 范围本作业指导书规定了电除尘器、输灰系统检修工作涉及的技术资料和图纸、安全措施、备品备件、现场准备及工具、工序及质量标准和检修记录等相关的技术标准。
本指导书适用于电除尘器、输灰系统检修工作,检修地点在锅炉送风机与引风机之间。
检修的项目为对静电除尘器、输灰系统进行检查、检修,并对已发现的问题进行处理。
2 本指导书涉及的文件、技术资料和图纸□静电除尘器、输灰系统检修运行规程□电力建设施工及验收规范(锅炉机组篇)□《静电除尘器安装图纸》□《输灰系统图纸、使用说明》□《静电除尘器安装、使用说明书》3 安全措施□严格执行《电业安全工作规程》□机组停运,设备退出运行□静电除尘器高压、低压及控制电源全停□关闭气化风机及空压机至静电除尘器、输灰系统所有手动门和气动门,挂“有人工作、禁止操作”牌□静电除尘器可靠接地4 备品备件准备□阴极振打装置 1套□阳极振打装置 1套□各种规格螺栓若干□□5 现场准备及工具5.1 现场准备□设备退出运行,办理工作票□现场核对安全措施是否到位□作业组成员了解设备检修规程□作业组成员了解作业部位及工作程序□清点所有专用工具齐全,检查合适,试验可靠□参加检修的人员必须熟悉本作业指导书,熟知检修项目、检修目的、设备缺陷和工艺质量标准□参加本检修项目的人员必需安全持证上岗,并熟记本作业指导书的安全技术措施□准备好检修用的易损件及材料□开工前召开专题会,对各检修参加人员进行组内分工,并且进行安全、技术交底5.2 专用工具5.3 办理相关工作票□检查验证工作票、动火票办理工作票,开工前应与运行人员核查安全措施是否到位,方可工作□风险分析/危险辨识5.3.1静电除尘器检修时的风险分析:5.3.1.1 静电除尘器的所有检修工作全部结束,所有部件检修全部合格,内部卫生全部清理干净。
风机检修作业指导书【风机检修作业指导书】一、引言风机是工业生产中常见的设备之一,其正常运行对于生产效率和安全性至关重要。
为了确保风机的正常运行和延长其使用寿命,定期进行风机的检修工作是必不可少的。
本文将详细介绍风机检修作业的步骤和注意事项,以保障检修工作的安全和有效性。
二、检修前的准备工作1. 确定检修计划:根据风机的使用情况和生产计划,制定风机检修的时间和频次。
2. 准备工具和设备:根据风机的型号和规格,准备相应的工具和设备,如扳手、电动工具、测量仪器等。
3. 确保安全措施:检查工作场所的安全设施和消防设备是否完善,确保操作人员的安全。
三、风机检修的步骤1. 断电和断气:在进行风机检修前,首先需要切断风机的电源温和源,以确保操作人员的安全。
2. 拆卸外壳:使用相应的工具,拆卸风机的外壳,暴露内部的零部件。
3. 清洁和检查:使用清洁剂和刷子清洁风机内部的零部件,检查是否有损坏或者磨损的部件,并及时更换。
4. 润滑和调整:根据风机的使用说明书,对润滑部件进行润滑,并对风机的各项参数进行调整,以确保其正常运行。
5. 安装和固定:在检修完成后,按照正确的安装步骤,将风机的零部件安装回原位,并使用螺栓或者焊接等方式进行固定。
6. 启动和测试:在所有工作完成后,重新接通风机的电源温和源,启动风机,并进行测试,确保其运行正常。
四、风机检修的注意事项1. 安全第一:在进行风机检修工作时,必须严格遵守相关的安全操作规程,佩戴好个人防护装备,确保操作人员的安全。
2. 专业技能:风机检修需要具备一定的专业知识和技能,操作人员应具备相关的培训和资质,确保检修工作的质量和效果。
3. 严格遵守操作规程:在进行风机检修时,必须按照操作规程的要求进行操作,不得随意更改或者省略任何步骤。
4. 注意零部件的标识和归位:在拆卸风机零部件时,应注意标识和记录每一个零部件的位置和归位方式,以免在安装时浮现错误。
5. 定期保养和检修:风机的定期保养和检修是确保其正常运行的关键,应制定相应的保养计划,并按时进行检修工作。
电除尘岗位作业指导书一、前言电除尘岗位作业指导书的编写是为了提高电除尘设备操作人员的工作效率和作业质量,确保电除尘系统的正常运行和安全生产。
本指导书详细介绍了电除尘设备的操作步骤、注意事项和常见故障处理等,希望能够成为操作人员在实际工作中的参考工具。
二、工作范围本指导书适用于所有从事电除尘设备操作的岗位人员,包括设备操作员、维护人员等。
三、岗位职责1. 了解电除尘设备的基本原理和工作流程。
2. 负责设备的开机、关机操作,确保设备正常运行。
3. 定期巡视设备,及时发现问题并进行处理。
4. 测量和记录设备的工作参数,及时向主管报告。
5. 参与设备维护、保养工作,并填写相应的记录。
四、操作指导1. 开机操作(1)检查设备的外观是否完好,各部位是否牢固。
(2)检查设备的电源是否正常,并接通电源。
(3)按照正确的步骤启动设备,确保设备能够正常运行。
2. 设备运行监控(1)定期巡视设备,检查除尘器的运行状态,包括电流、电压等参数。
(2)记录除尘设备的工作参数,并向主管报告。
3. 设备故障处理(1)及时发现设备故障,并向主管报告。
(2)根据故障类型进行相应的处理措施,如更换零部件、检修设备等。
(3)维修设备时,必须切断电源,并由专业人员进行操作。
4. 设备保养(1)定期清理设备的积尘,保持设备的通风畅通。
(2)更换设备的滤芯、滤袋等易损件,确保设备正常运行。
五、安全注意事项1. 在操作设备时,必须按照操作规程进行,严禁违反操作规程进行操作。
2. 操作人员必须穿戴好劳动防护用品,如安全帽、防尘口罩、安全鞋等。
3. 操作人员必须熟悉设备的紧急停机按钮的位置,并在发生危险情况时及时停机并报告主管。
4. 操作人员必须经过岗前培训,并持有相应的操作证书。
5. 在进行设备维修时,必须切断电源,并由专业人员进行操作。
六、常见问题与解决方法1. 设备无法正常启动可能原因:电源故障、控制器故障等。
解决方法:检查电源连接是否正确,更换损坏的控制器。
电除尘检修编制:审核:批准:执行日期:电除尘检修作业指导书1目的1.1规范检修行为,确保TL4X 3.5 -1X 8.8(400) -14.5电除尘检修质量符合检修规程1.2本检修文件包所规定的程序为所有参加本项目的工作人员所必须遵循的质量保证程序。
2适用范围适用于电除尘的检修工作。
3概述3.1概述3.1.1由诸暨市天立环保工程有限公司生产的TL4X 3.5 -1X 8.8(400) -14.5锅炉电除尘为捕集锅炉排放烟气中的粉尘所用3.1.2本次检修停工待检点:H6_点,见证点:W4点。
4 引用文件电除尘检修规程5修前准备5.1检修工单5.1.1严格执行《电业安全工作规程》。
5.1.2严格执行工单管理制度,认真办理、检查、验证工单。
5.2备品备件本次检修所需要的备品及易耗品的准备阴极芒刺线及螺栓、螺母、垫片。
5.3.1工具8、12、18寸活络扳手各一把,手锤(一磅)两把,17—19、24 —27、32—36梅花扳手各一把、专用工具一套.5.4现场准备。
5.4.1办理工单,确认设备安全措施。
5.4.2照明安装。
5.4.3准备场地。
6检修工序6.1工作准备6.1.1.确认高压柜已停电放电接地,灰斗、大梁、瓷瓶加热已可靠隔离6.1.2.准备好检修工具。
见证点W-16.2电除尘器本体检修6.2.1在锅炉熄火12h后方可打开人孔门加速降温,以避免温度骤变使电除尘器内部结构件弯曲变形。
当电场内部温度降至安全值40摄氏度以下时方可进入工作。
622、除尘器内部积灰的检查:锅炉停炉后保留仓泵气力输灰系统运行12h,开启电除尘器人孔门检查电场内部积灰情况,除尘器内部各个部件表面无积灰方具备检修条件。
6.3阳极板检修6.3.1检查单块阳极板弯曲变形情况•超差部分进行校正,检查阳极板锈蚀及电蚀情况•找出原因予以消除•对损伤的阴极板进行修补•对受损后产生的毛刺、尖角要磨平。
面误差w5mm对角线误差w 10mm板面应无毛刺、尖角。
电除尘器检修作业指导书1. 检修概述电除尘器在工业生产过程中起着重要的作用,检修是维持电除尘器长期有效运行的关键环节。
检修电除尘器,旨在发现和排除隐患,满足设备的可靠性和安全性要求,以保障生产安全和减少设备故障。
2. 检修方法2.1 停机检修停机检修是指在设备停机状态下进行检修。
此时,工作环境相对安全,检修人员可以更好地对设备进行检查和维修。
停机检修的步骤如下:1.停机前应通知相关人员,并将设备及周围环境清理干净,确认设备已停机。
2.按照电除尘器的检修要求,对设备进行分析,确定需要检修的部位和范围。
3.根据需要,拆卸相关部位以及检查其状态,清洗和更换必要的部件并检查是否按要求安装。
4.检查并调整设备的调整结构和张紧装置,校准控制仪表并详细检查设备的接线是否正确。
5.将设备部件拼装完成后进行启动试车,确认设备正常运转后,恢复正常生产。
2.2 在线检修在线检修是指设备在运行状态下检修,此时各种检查操作与维修操作应谨慎进行以防止意外损伤。
在线检修的步骤如下:1.在线检修前应通知相关人员,并确保检修人员熟知电除尘器的运行原理和安全注意事项。
2.确认需要检修的部位和范围,并遵循安全原则进行检查和维修操作。
3.在在线检修过程中,注意观察各部位的运行状况,对异常情况及时进行处理。
4.在检修完成后,应进行灰斗清理和运行试车,确保检修后设备正常工作。
3. 检修注意事项在进行电除尘器检修时,需要注意以下事项:1.检修前,应先加装可靠的防护措施。
如有必要,在停机前安装防误操作装置和屏障,防止误人和其他意外事件发生。
2.检修时,应根据检修要求和个人技能进行作业,不得擅自修改、拆卸设备,必要时应请技术人员进行检修工作。
3.在操作时,要严格遵守安全操作规程,准确使用工具和仪器,并始终注意安全。
4.如果发现设备存在工作异常,应及时报告并请相关技术人员进行检修。
4. 检修定期计划为了确保电除尘器长效有效的运行,应建立定期检查、维修和维护管理计划,以保障设备运行的可靠性和安全性。
电除尘检修作业指导书1.说明电除尘设备是一种利用高压电场对烟尘进行电化学处理,使其吸附在电极表面,从而达到净化空气的设备。
电除尘设备具有结构简单、运行稳定、净化效率高等特点,广泛应用于各种工业和商业场所。
本文将对电除尘设备的检修作业进行详细的说明,以保证设备安全运行,延长使用寿命。
2.检修前的准备工作2.1检修设备前应关闭电源,进行安全隔离。
检查电源插头是否正常连接,接地情况是否良好。
2.2悬挂标识。
在设备上悬挂工作警示牌,并设置禁止接近的标志,以保证安全操作。
2.3穿戴安全用具。
对于高处作业、清洗滤网等作业时,必须穿戴安全带、手套、安全鞋等安全用具。
2.4检查清理用具。
清洁设备时,必须使用软毛刷、吸尘器等标准化工具,以避免损坏设备。
3. 检修作业的步骤3.1 检查各部件是否正常。
如主机、送风机、输灰机、脱灰器等部位是否有损坏或振动等异常现象,若有必须记录,并通知维修人员及时修复。
3.2 检查滤网情况。
检查滤网是否堵塞,若堵塞必须及时清理。
可以先用软毛刷清理滤网,再用吸尘器进行吸尘,以保证滤网的清洁。
3.3 清理集尘室。
集尘室是收集粉尘的重要部位。
检查集尘室是否过满,若过满必须及时清理。
可使用吸尘器或手动清理,不可使用水进行清洗,否则会影响设备的使用寿命。
3.4 检查电极状态。
电极是电除尘设备的核心部件之一,须每月进行检查。
检查时,应先关闭电源,拆掉防护罩,检查电极是否发生变形、脱落、断裂等情况,以及表面是否存在积尘、氧化、损伤等现象。
如出现异常情况,必须及时维修,以免影响设备的正常运行。
3.5 检查电源装置。
电源是电除尘设备正常运行的保证,须定期检查电源是否正常。
检查时,应检查电源控制电路、稳定器、保险丝等设施是否正常,以保证设备安全运行。
4.作业安全注意事项4.1 作业人员必须熟悉设备的结构和运行原理,严格按照操作规程进行操作。
4.2 作业期间必须严格按照安全操作程序进行操作,避免安全事故的发生。
上虞杭协热电有限公司目次1 目的 (3)2 范围。
(3)3 职责。
(3)4 人员资质及配备: (3)5 检修内容: (3)6 质量标准: (3)7 引用文件: (4)8 监视和测量装置汇总表: (5)9 设备和工器具汇总表: (5)10 备品、备件及材料汇总表: (6)11 检修程序: (6)12 检修报告: (10)13 技术记录 (11)_电除尘初始检查记录表 (11)14 备品备件及主要材料消耗情况: (19)15 质量监督验收卡 (20)电除尘器检修作业指导书1目的1.1规范检修行为,确保电除尘器检修质量符合规范要求。
1.2本检修企业指导书为所有参加本项目的工作人员所必须遵循的质量保证程序。
2范围。
适用于上虞杭协热电有限公司电除尘器检修工作。
3职责。
3.1工作负责人职责:工作负责人负责办理检修工作票;负责设备(工器具)质量验证;负责备品备件和材料的质量验证;负责指定专人做好记录,确保记录真实、准确、工整;负责确认检修工作过程;负责项目自检并签证,对本项目的安全、质量负责;如果需要上一级验收(验证),负责提出验收(验证)申请。
3.2监护人职责:监护人负责按《电业安全工作规程》的要求对参加检修工作的每位人员的安全进行监督,并对被检修设备安全、工作环境实施监督。
3.3其他工作人员职责:(包括配合工种起重工、电、火焊工)。
其他工作人员在工作负责人的领导下,负责按工作程序进行工作。
3.4质检员(作业负责人、技术员或班长、专工)职责:质检员负责对所有检修维护点进行验证、签字。
4人员资质及配备:4.1专责检修工1人:必须是经过安全、技术培训合格。
还应具有下列条件之一:三年以上的现场工作经验、技术员以上职称、经职业技能鉴定中级工以上。
4.2检修工4名:必须是经过安全、技术培训合格。
还应具备一年以上的现场工作经验或经职业技能鉴定初级工以上。
4.3其他人员:必须是经过安全、技术培训合格。
起重工、电、火焊工必须持有效作业资格证书。
上海电力股份有限公司工程分公司企业标准作业指导书Q/SEPGC ZY 09 01 MH 81 26版号: A分发号:A电除尘电气检修作业指导书编写:审核:批准:×××2001年7月1日发布2001年7月1日实施上海电力股份有限公司工程分公司发布上海电力股份有限公司工程分公司文件版本与更改记载第A 版第0 次修改生效日期2001年07月01日电除尘电气检修作业指导书第1 页共 1 页编号:Q/SEPGC GZ 05 01 02版本号/修改次更改单编号修改页日期记载编制/更改人审核批准上海电力股份有限公司工程分公司作业指导书第A 版第0 次修改生效日期2001年07月01日电除尘电气检修作业指导书第1 页共9页编号:Q /SEPGC ZY 09 01 MH 81 261 目的为了具体指导检修人员掌握电除尘系统工作内容和要求,使检修工作符合企业标准规定要求,确保检修工作目标的实现。
2 范围适用于本公司检修的恒流源、硅整流电除尘系统的大修工作。
3 职责3.1 主责(工作负责人)对电除尘系统工作的检修全过程中的质量和安全负责。
3.2 作业手(工作人员)对所检修的工作质量负责。
3.3 班组技术员对所验收检修质量负责。
3.4 分公司专技应对分公司验收检修质量负责。
4 检修程序4.1高压硅整流变压器(暨电抗器)序号检修工艺质量标准安全要求及注意事项1 外观检查1、箱体及附件清揩、检查。
2、瓷套清揩、检查。
3、箱体密封检查。
4、油阀开闭及1、铭牌清晰,油漆完好、无脱皮生锈,油箱排管及附件无损伤2、瓷套光滑、无裂纹,接合面密封无渗漏。
3、焊缝及结合面严密无渗漏。
4、灵活、无渗漏。
1、箱体密封检查时,应在油箱充满油的情况下进行,否则检查工作无效。
2、工作前,安全措施已落实,有关电源已隔绝。
严密度检查。
上海电力股份有限公司工程分公司作业指导书第A 版第0 次修改生效日期2001年07月01日电除尘电气检修作业指导书第2 页共9页编号:Q /SEPGC ZY 09 01 MH 81 26序号检修工艺质量标准安全要求及注意事项2 器身吊芯检查1、外形检查2、迭片紧密度检查3、铁轭螺栓连接4、铁轭夹件间绝缘垫外形检查5、拆下铁芯及屏蔽层接地线,用2500V兆欧表测定铁轭螺栓与铁芯、铁轭与夹件间螺栓与夹件绝缘电阻6、铁轭夹件与接地线连接检查。
电除尘检修编制:审核:批准:执行日期:电除尘检修作业指导书1 目的规范检修行为,确保TL4××(400)电除尘检修质量符合检修规程本检修文件包所规定的程序为所有参加本项目的工作人员所必须遵循的质量保证程序。
2 适用范围适用于电除尘的检修工作。
3 概述概述3.1.1由诸暨市天立环保工程有限公司生产的TL4××(400)锅炉电除尘为捕集锅炉排放烟气中的粉尘所用3.1.2本次检修停工待检点:H 6 点,见证点:W 4点。
4 引用文件电除尘检修规程5 修前准备检修工单5.1.1 严格执行《电业安全工作规程》。
5.1.2 严格执行工单管理制度, 认真办理、检查、验证工单。
备品备件本次检修所需要的备品及易耗品的准备阴极芒刺线及螺栓、螺母、垫片。
5.3.1工具8、12、18寸活络扳手各一把,手锤(一磅)两把,17—19、24—27、32—36梅花扳手各一把、专用工具一套.现场准备。
5.4.1 办理工单,确认设备安全措施。
5.4.2 照明安装。
5.4.3准备场地。
6检修工序工作准备确认高压柜已停电放电接地,灰斗、大梁、瓷瓶加热已可靠隔离准备好检修工具。
电除尘器本体检修6.2.1 在锅炉熄火12h后方可打开人孔门加速降温,以避免温度骤变使电除尘器内部结构件弯曲变形。
当电场内部温度降至安全值40摄氏度以下时方可进入工作。
6.2.2、除尘器内部积灰的检查:锅炉停炉后保留仓泵气力输灰系统运行12h,开启电除尘器人孔门检查电场内部积灰情况,除尘器内部各个部件表面无积灰方具备检修条件。
阳极板检修6.3.1检查单块阳极板弯曲变形情况·超差部分进行校正,检查阳极板锈蚀及电蚀情况·找出原因予以消除·对损伤的阴极板进行修补·对受损后产生的毛刺、尖角要磨平。
面误差≤5mm,对角线误差≤10mm。
板面应无毛刺、尖角。
6.3.2检查阳极板上夹板固定销轴的紧固及定位焊接情况,检查悬挂方孔及悬挂钩变形磨损情况,凸凹套压紧周围极板有无开裂情况,阳极板排有无整体下沉度或偏移情况,并进行检修处理。
电除尘器检修施工方案1 目的检查、发现、消除设备存在的缺陷,并保证1#电除尘器检修的安全性。
2 范围适用于大唐鸡西热电1#锅炉电除尘提效改造工程施工的检修。
单台炉所配电除尘器本体检修和新增五电场工期原则定为30天,实际施工时间需符合电厂总体停炉计划安排。
3 职责3.1 工作负责人职责:3.1.1根据班长、副班长、技术员的安排,担任工艺复杂、难度大项目的负责人工作,组织项目小组人员安全、保质、保量、按期完成检修任务,对项目完成的结果负责。
3.1.2办理好检修工作票,对参与检修的工作人员进行安全和技术交底.3.1.3在检修过程中,指导检修工进行复杂和大难度工艺项目的施工。
3.1.4负责做好设备检修前的各项准备工作,包括核对图纸、准备备品.材料、准备工、器具、办理工作票及核对安措。
3.1.5负责做好检修测量、修理、试验的各项记录及检修后质量自查,配合三级质量验收。
3.1.6负责所承担检修任务的文明生产,作到工完料尽场地净,设备无泄漏、见本色、标志齐全醒目。
3.2 监护人职责:3.2.1 作好检修安措,对工作票、操作票的严格执行和把关负责,对重要操作应亲自监护。
3.2.2检修工作结束后,负责对设备和场地卫生把关.3.3 其他工作人员职责:3.3.1根据班长、副班长、技术员安排,参与工艺复杂、难度大项目的具体检修作业,保质、保量、按期完成检修任务。
3.3.2负责提出检修中发现的问题与困难,并提出自己的意见。
3.3.3做好设备检修前的各项准备工作,包括核对图纸、准备备品、材料、准备工器具、办理工作票及核对安措。
3.3.4负责做好检修测量、修理、试验的各项记录及检修后质量自查,配合三级质量验收。
3.3.5搞好所承担检修任务的文明生产,作到工完料尽场地净,所管设备无泄漏,见本色,标志齐全醒目。
3.4 质检员职责:3.4.1负责对检修工作进行技术交底。
3.4.2负责检修备品备件、消耗性材料的准备及检修工时定额的制定。
