关于制定《煤炭地质勘查钻孔质量标准》的说明一、制定和颁布《煤炭地质勘查钻孔质量标准》技术标准的必要性1.为进一步实施标准化战略,把原来的煤田勘探钻孔质量标准转化为煤炭行业的技术标准是非常必要的。
为规范煤炭资源地质勘查钻探质量验收,中华人民共和国煤炭工业部先后于1978年和1987年制定颁发了《煤田勘探钻孔质量标准》和《煤田勘探钻孔工程质量标准》,为不断提高煤炭资源地质勘查工程质量和地质工作质量发挥了重要作用。
这两个“钻孔质量标准”虽然已经作为“标准”,并被广泛使用,但是这两个“标准”都是以煤炭部文件下发的,形式上并不是严格意义上的技术标准。
在煤炭管理体制已经发生变化的现在,为进一步实施标准化战略,把原来的煤田勘探钻孔质量标准转化为煤炭行业的技术标准是非常必要的。
2.钻探是煤炭资源地质勘查的最重要手段之一,推进钻孔质量标准化意义重大。
经过几十年发展,煤炭资源地质勘查技术已经发展成为拥有多种勘查手段的综合勘查技术。
尽管如此,机械岩芯钻探仍然是煤炭资源勘查最重要、最有效、运用最广泛的勘查手段之一。
把原来的煤田勘探钻孔质量标准转化、修改为煤炭行业的技术标准,对在煤炭资源地质勘查工作中加强钻孔质量管理,提高勘查工程质量具有重要意义。
3.现在执行的煤田勘探钻孔质量标准已经不能完全适应新的形势,制定和颁布新的《煤炭地质勘查钻孔质量标准》是非常必要的。
现在执行的《煤田勘探钻孔工程质量标准》是一九八七年十二月二十六日煤炭工业部颁发的,距今已经近二十年了,虽然总体上仍然适用的,但是随着市场经济的发展和技术水平的进步,已经不能完全适应新的形势。
对一九八七年《煤田勘探钻孔工程质量标准》进行修改,制定和颁布适应新的形势《煤炭地质勘查钻孔质量标准》是非常必要的。
二、《煤炭地质勘查钻孔质量标准》内容的说明本《煤炭地质勘查钻孔质量标准》是在一九八七年《煤田勘探钻孔工程质量标准》的基础上修改制定的。
对于一九八七年《煤田勘探钻孔工程质量标准》已经运用多年,实践证明,这个标准的质量指标至今仍然是基本合适的,本次制定的《煤炭地质勘查钻孔质量标准》的基本指导思想是,对这些指标不再提高,也不降低。
2111回采探放水钻孔设计(完整版)解析【2013】山西乡宁焦煤集团台头前湾煤业有限公司作业地点: 2111综采工作面探放水设计编制人:防治水科长:防治水副总:总工程师:施工负责人:编制时间:2111回采工作面探放水设计会审表探放水设计会审意见整改落实表目录第一章防治水管理机构及职责划分 (1)第二章设计目的 (2)第三章设计依据 (2)第四章巷道设计及四邻关系情况 (3)第五章施工地区地质及水文地质条件 (4)第六章施工地区水害分析 (4)第七章探放水设计 (5)(一)设计原则 (5)(二)井下物探设计 (5)(三)探水钻孔设计 (6)(四)异常情况探放水设计说明 (7)(五)验收工作 (8)第八章钻探安全技术措施 (8)第九章通风与瓦斯检查安全技术措施 (14)第十章排水措施 (15)第十一章避灾措施 (16)附件:探放水设计附图目录1、探水钻孔平面布置示意图探水钻孔布置断面示意图2、2111回采工作面避灾路线图3、2111回采工作面通风系统图4、2111回采工作面排水系统图5、2111回采工作面四邻关系图6、2111回采工作面巷道布置图7、煤层柱状图山西乡宁焦煤集团台头前湾煤业有限公司2111回采工作面探放水设计第一章防治水管理机构及职责划分组长:靳敏捷(总工程师)副组长:李鹏(防治水副总工程师)成员:武文鹏(地测防治水科长)郑林林(防治水技术员)武文栋(防治水技术员)薛栋(地质专业技术员)探放水作业队伍机构探放水队队长:侯高红探放水队班组长:姚晋将李帅薛栋探放水队队员:冯云山张宏亮尉斌郭峰杨耀龙张建军张继红任栗胜张夏磊加万里卢波职责划分:矿长是矿井防治水工作第一责任人。
负责贯彻上级防治水方面的相关文件,落实上级关于防治水管理方面的各种工作要求,对矿井防治水工作安全全面负责。
保证矿井防治水工作“三专”化。
总工程师对矿井防治水负全面业务技术管理责任,同时是防治水管理机构总负责人。
防治水副总工程师负责防治水工作年度计划编制、设计、措施制定及审批工作,并指导地测防治水科室对矿井防治水工作进行管理。

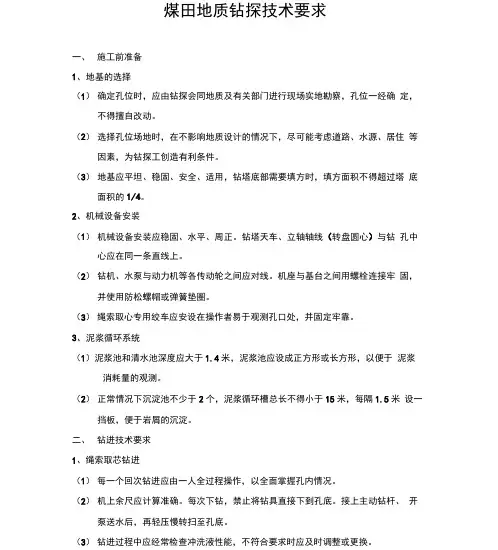

坑内钻探地质操作手册(3)钻孔在地表确定,必须考虑到技术施工的可能性,要求孔位平坦(避开陡崖、水塘和易于发生山洪瀑发和泥石流的地段。
(二)钻探施工前的地质工作要点严格执行地质设计,认真编写好钻孔地质技术指导书,签订好施工合同(1)根据地质设计,在矿区地质图或勘探剖面图上量出设计钻孔坐标,下达钻孔定位通知书。
测量人员根据设计钻孔的坐标,用仪器到实地实测,下达钻孔机械安装通知书,由施工单位负责平整机场,设计钻孔若为斜孔,测量人员必须在勘探线设计钻孔孔位前后各测一个方向桩。
(2)认真编制钻孔地质技术指导书根据设计地质确定钻孔理想柱状图,再根据设计任务书的要求提出钻孔质量要求及施工注意的要点。
交钻探技术人员进行钻探技术设计(含施工工艺、钻孔结构、技术措施)。
钻孔地质技术指导书一式四份。
(3)开钻前各项验收工作及钻孔地质结构介绍,地质、测量和机长共同参加验收钻孔位置、方位、倾角、岩心箱、岩心牌等工具情况经合格后,下达开孔通知书和详细介绍该孔地层岩性、见矿层位、以及技术要求。
(三)机场施工管理与指导加强现场施工管理工作,是提高钻探质量的着急也是获得最佳地质成果的重要手段。
加强现场施工管理有如下工作:(1)检查核对钻探班报表记录重点检查回次进尺、回次采心、岩心编号、累计进尺,孔深累计有无差错、检查岩矿心洗干后装入岩心箱,是否按顺序,对上叉口扣紧,依据编号回次记录牌是否班报表数据一致、岩心箱中隔板是否正确。
(2)重点丈量矿层采取的矿芯长度,计算回次采取率,这项工作是提高钻探质量关键,若发现含矿岩层,矿层以及顶底板围岩的采取率达不到规范要求时,立即下达工作联系单,要求机台采取果断措施,提高采取率,确保矿层采取率达到技术要求。
(3)及时检查及督促测量人员,按设计要求及时测量钻孔方位角及倾角。
根据测斜结果计算钻孔弯曲测量及改正表。
在设计剖面,确定钻孔偏移轴线,检查钻孔方位角,倾角是否达到设计要求。
若钻孔方位角或钻孔倾角漂移过大,达不到原设计要求,及时提出纠斜措施,或提供报废意见。
公司项目-超前钻技术要求书目录一、工程概况 (3)二、目的 (3)三、任务(工作清单) (3)四、资格要求 (3)五、质量要求 (4)六、进度要求 (4)七、验收方式 (4)一、工程概况二、目的为本工程进行超前钻地质勘探。
三、任务(工作清单)1.由于本工程框架结构柱网大,荷载较高,拟采用冲孔灌注桩,以微风化灰岩为持力层。
2.对建筑物范围内的地质构造、地层结构及其均匀性,以及各岩土层的物理力学性能和工程特性,且作出评价,根据详勘地质报告,本场地土、溶洞发育,基础施工前应进行一桩一孔超前钻探,以便于对揭露的土、溶洞进行后续处理。
3.查明建筑物场地内有无暗浜、古墓、溶洞、废弃人防设施等影响建筑场地稳定的不良情况,提出预防措施的建议。
4.地下水埋藏情况,地下水和土对建筑材料的腐蚀性评价;抗浮水位。
5.提供抗震设防烈度,分组及有关技术参数;场地类别。
6.场地土有无液化可能和其它不良地质情况。
7.提出合理的基础形式和持力层。
8.提供地基承载力特征值及变形计算参数。
9.框架柱下应有超前钻探。
10.基坑围护的建议、土坡稳定的建议。
四、资格要求1.承包人必须具有独立法人资格,遵纪守法,财务状况良好;2.承包人具有工程勘察综合类甲级资质;3.承包人有地质勘察的工作经验和业绩;五、质量要求1.满足施工设计图纸技术要求和国家有关规范, 工程质量不符合规范、标准和设计要求,质量不合格,发包方可要求承包方停工和返工,返工费由承包方承担,工期不予顺延。
标准参考:《岩土工程勘察规范》(GB50021-2001),《建筑地基基础设计规范》(GBJ50007-2002),《建筑工地地质钻探技术标准》(JGJ87),广东省标准《建筑地基基础设计规范》(DBJ15-31-2003)等有关规范。
2.承包人根据与本工程施工图设计人共同确认的钻孔平面图(含桩位、坐标、标高)进行勘探。
3.钻孔入岩深度不小于3d+0.5m(d为桩径),且不小于5m(必须进入连续完整微风化灰岩不小于5.0米,如微风化灰岩层内有溶洞,需钻入溶洞下完整岩层5.0米)。

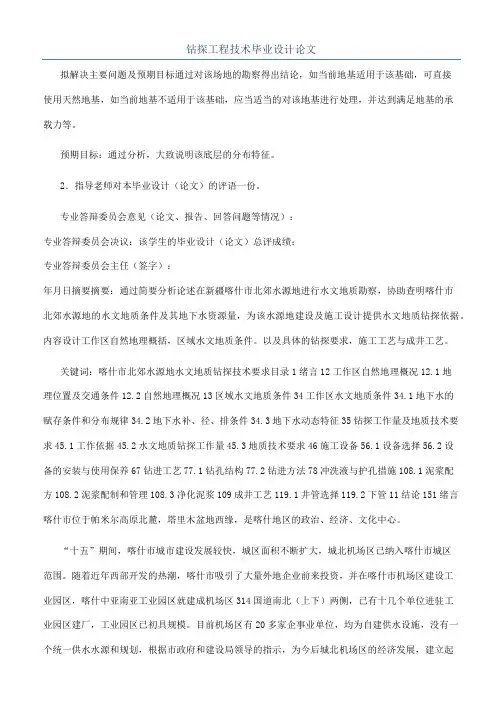

钻探工程技术毕业设计论文拟解决主要问题及预期目标通过对该场地的勘察得出结论,如当前地基适用于该基础,可直接使用天然地基,如当前地基不适用于该基础,应当适当的对该地基进行处理,并达到满足地基的承载力等。
预期目标:通过分析,大致说明该底层的分布特征。
2.指导老师对本毕业设计(论文)的评语一份。
专业答辩委员会意见(论文、报告、回答问题等情况):专业答辩委员会决议:该学生的毕业设计(论文)总评成绩:专业答辩委员会主任(签字):年月日摘要摘要:通过简要分析论述在新疆喀什市北郊水源地进行水文地质勘察,协助查明喀什市北郊水源地的水文地质条件及其地下水资源量,为该水源地建设及施工设计提供水文地质钻探依据。
内容设计工作区自然地理概括,区域水文地质条件。
以及具体的钻探要求,施工工艺与成井工艺。
关键词:喀什市北郊水源地水文地质钻探技术要求目录1绪言12工作区自然地理概况12.1地理位置及交通条件12.2自然地理概况13区域水文地质条件34工作区水文地质条件34.1地下水的赋存条件和分布规律34.2地下水补、径、排条件34.3地下水动态特征35钻探工作量及地质技术要求45.1工作依据45.2水文地质钻探工作量45.3地质技术要求46施工设备56.1设备选择56.2设备的安装与使用保养67钻进工艺77.1钻孔结构77.2钻进方法78冲洗液与护孔措施108.1泥浆配方108.2泥浆配制和管理108.3净化泥浆109成井工艺119.1井管选择119.2下管11结论151绪言喀什市位于帕米尔高原北麓,塔里木盆地西缘,是喀什地区的政治、经济、文化中心。
“十五”期间,喀什市城市建设发展较快,城区面积不断扩大,城北机场区已纳入喀什市城区范围。
随着近年西部开发的热潮,喀什市吸引了大量外地企业前来投资,并在喀什市机场区建设工业园区,喀什中亚南亚工业园区就建成机场区314国道南北(上下)两侧,已有十几个单位进驻工业园区建厂,工业园区已初具规模。
钻探编录工作实施细则1. 总则钻探是地质勘查工作中最重要的方法手段之一。
钻探地质编录质量的好坏,直接影响地质找矿成果和地质勘查报告的编制质量。
为了提高钻探地质编录的质量,统一编录工作方法,特制订《钻探编录工作实施细则》,供野外地质编录人员在工作时使用。
本《细则》适用于从钻孔地质设计开始到提交钻探地质资料等全过程的钻探编录工作。
2. 钻探六大技术指标的应用2.1 原始班报表2.1.1 原始班报表是钻机钻进过程的原始记录,核对报表是地质编录人员到机场要做的第一件事,为了保证原始资料的准确、可靠,地质编录员必须掌握与填写报表有关的各种计算。
2.1.2 机上余尺的计算2.1.2.1 机上余尺是指从钻机上某一固定点,至机上钻杆上的长度,计算公式如下:h余=L总—Hs —h机高式中:h余──机上余尺(米)L总──钻具总长度(米)(立根总长+单根总长+机上钻杆长+钻具长)Hs──孔深(米)h机高──地表到钻机某一定点的高度(米)2.1.2.2 起钻后再下钻时,根据前后两次回次,使用的粗径钻具长度和加减钻杆的长度,求下个回次钻进开始时的机上余尺。
2.1.2.3 机上余尺(米)=前回次末机上余尺(米)+换入钻杆长(米)+换入粗径钻具长(米)—换出钻杆长(米)—前回次粗径钻具长(米)2.1.3 回次进尺计算2.1.3.1 回次进尺是指一个回次(钻程)钻进开始到回次终了钻孔孔深的增加值。
它等于回次初的机上余尺减去回次终了的机上余尺之差。
2.1.3.2 金刚石和硬质合金钻进回次进尺计算公式:L=h1—h2式中:L──回次进尺数(米)h1──回次初的机上余尺(米)h2──回次终了的机上余尺(米)2.1.2.2 钢粒钻进时的回次进尺计算公式:L=h1—h2—h3式中h3──钢粒钻头磨掉的长度(米)2.2 岩矿心采取率及质量要求2.2.1 除设计要求外,一般浮土、流砂层及表面覆盖物不计算采取率。
实际计算的固体岩矿分层采取率要大于65%,矿层(包括矿层顶底板3—5米内)的采取率,包括残留岩矿心合并计算,要满足于各矿种规范及设计要求,其中金矿层矿心采取率要大于80%,厚大矿体内,每回次采取率最低不小于75%。
钻孔工程设计钻孔结构是指开孔至终孔孔身口径的变化。
换径次数愈多,钻孔结构越复杂,反之越简单。
钻孔结构的选择,要充分考虑矿区的岩石性质、水文地质条件、终孔口径、钻孔深度、钻进方法、钻孔用途等因素。
以终孔直径做为拟定钻孔结构的标准,对照理想岩层剖面自下而上拟定各段的口径和开孔直径。
在保证钻孔质量和安全钻进的前提下,尽可能地采用泥浆护孔从而减少或者不下套管和少换径,最大限度地简化钻孔结构。
勘探某金属矿床时,设计孔深 700 米,采用金刚石钻进,地质剖面包括以下层位:( 1 ) 0 至 100 米为可钻性 1-7级的岩石,该段全漏水不循环;(3 ) 100 至 700 米为可钻性 9 至 10 级的稳定岩石;(4)地质取样要求以 59mm 终孔。
试确定该钻孔结构。
[分析]从已知条件,自 160 米至终孔适于一径到底,不下套管;分析地质剖面,该钻孔下孔口管和一层套管即可;为封闭漏失层,套管下放深度为 120-130 米,管鞋伸进稳定层 10 至 20 米,套管直径为 73mm,因此该孔段须用 76mm 钻进;孔口管长 18 至 20 米。
直径 89mm ,因此开孔取 91 或者 110mm。
据此可作出如上图的钻孔结构图。
在矿区钻探技术设计书中,值得注意的是应该将矿区的钻孔结构划分为简单钻孔结构和复杂钻孔结构二种类型加以作图说明,同时作图时应将各要素如直径、换径深度等标明。
目前岩心钻探工作中,普通根据各矿区地层岩石力学特性、结构与构造,结合钻探设备与护壁堵漏措施等因素,常采用合金与金刚石分层钻进的方法。
普通地,开孔采用合金钻进至完整岩面 3 至 5 米,然后扩孔下孔口管隔离上部松散层、覆盖层等不稳定地层,然后改用金刚石钻进至终孔。
因此,在此只介绍这二种钻进方法。
将具有一定强度和形状的硬质合金,按钻进要求固定于钻头上,在一定的技术条件下,作为切削具破碎岩石的一种钻进方法。
合金钻进是靠固定在钻头体上的硬质合金来破碎岩石的,而各种岩石都具有一定的强度和研磨性,钻进时钻头上受力也很复杂,因此,所使用的硬质合金应具有如下性能:①硬度大且耐磨性强。
ZKⅠ—001钻孔地质技术设计书
一、概述
根据双梁子矿区已有的地质成果,遵循由已知到未知,由疏到密,由浅部到深部的原则,垂直矿体走向,在已知的铅锌Ⅰ号矿体上,布置0、3、4三条勘探线剖面。
每条勘探线分别布置三个钻孔,初步探明矿体规模,确定其孔深、见矿位置及各类岩性等。
二、ZKⅠ—001钻孔位置
ZKⅠ—001钻孔位于0勘探线,PD2平硐口正北水平距离38米的山坡上。
其孔位直角坐标为:X=2876471,Y=17504118。
该钻孔方位角180°,天顶角8°,属一斜孔[见附图Ⅰ—001控矿深度在PD2平硐下100-105米(斜距)]。
三、预期见矿及终孔深度
由附图Ⅰ—001不难看出:预计钻孔斜深约1米穿过腐植土层;预计钻孔斜深130.6米穿过流纹斑岩见矿层顶板,145.8米穿过矿层见矿层底板;预计钻孔斜深147.5米终孔。
四、质量要求
1、采取率:矿层·矿层顶底板的采取率不低于双方合同要求,岩心分层采取率也不能低于双方合同的要求。
矿化层·标志层·蚀变带的采取率均和矿层的采取率相同。
孔深按双方合同要求进行。
如果钻孔出现0%采取率的回次,在矿体(层)和直接矿体(层)顶底板中连续超过可采厚度时,一律需补斜取心。
2、钻孔弯曲度:斜孔顶角最大允许误差3度/100米,每50
米测定一次,并且要测量方位角。
钻孔施工中,偏离剖面线距离不能过大,若超过上述孔斜要求,则钻孔穿过矿层底板的位置偏离勘探线,不能大于勘探线距的五分之一。
3、孔深误差的测量与校正
(1)在下列部位必须检查孔深
a 、每钻进100米,进出矿层时(矿层厚度小于5米时,只测量一次;)
b 、重要断层:老窿、溶洞、重要标志层、蚀变带等;
c 、下套管前后和终孔后。
(2)孔深误差小于千分之一时不修正孔深,;孔深误差大于千分之一时要修正报表,孔深修正后即为达到指标要求。
(3)班报表记录及岩心的整理
a 、班报表记录必须及时数据必须准确
b 、岩心清洗干净,完整岩心、块状岩心要按断口性状、相互磨损情况,使其合理合拢。
破碎岩心则按孔径大小合拢,并用岩心隔板隔开。
c 、岩心及岩心编录,按岩心敲落的顺序用红油漆编号:
形式 3694
(即第36回次 本回次共九块
其中的第四块 ) 若两大块之间夹若干不便书写的 小块,可简单按头一块大岩心写成4—2,4—3…。
岩心箱编号应写明箱号、矿区名称、勘探线号、钻孔编号,米距及尾头。
二、块岩心的编号。
如
形式 ×××矿区×线ZK ×××
×××米~×××米(×回次块块n x ~×回次块
块n x ) a 、岩心票应按规定样式填写,每回次一块,0回次也应填写岩心票。
岩心票要求用2H 的铅笔填写。
(4)简易水文观测
以清水为冲洗液的钻孔动水位观测,每一小班1-2次(提钻后、下钻前各一次,相隔要大于5分钟),如进尺快观测间距不能大于5米 。
漏水孔深·漏水起止孔深·溶洞·裂隙带孔深要有准确记录。
终孔稳定水位:终孔后连续观测24小时以上,水位浮动8小时之内相差不大于10公分方称稳定。
(5)封孔
对矿层、溶洞、裂隙带,主要含水层的顶底板上下各5米,第四系与基岩界面、孔口均以水泥(325号以上)封固,孔口坐标。
并记录实际封孔方法、深度、充填物等。
五、提交资料
每个钻孔施工并编录完毕后,必须提交为以下资料:
1、钻孔野外地质编录本
2、钻探班报表
3、钻孔柱状图
4、钻孔取样登记表
5、钻孔样品送样单
6、钻孔地质技术设计书
7、钻孔安装通知
8、钻孔结构设计图
9、钻孔施工通知书
10、变更任务通知书
11、封孔设计书(包括实际封孔柱状图)
12、钻孔弯曲度测量报告
13、钻孔质量验收报告
14、钻孔地质小结(根据需要编写)
15、岩矿心、标本等实物资料和照片
16、岩矿心处理情况及埋藏位置。
