常用结构及工程细部节点做法,全方位图片展示!来源:百度文库、中建一局、豆丁施工整理如有侵权,请联系删除结构工程细部节点做法一、规定做法01直螺纹丝头加工做法说明:1、直螺纹丝头加工前,钢筋端头采用专用机具切割。
2、加工成型的有效丝头长度 ==(套筒长 /2 ))+2mm 。
3、直螺纹加工质量应牙形饱满,使用配套工具进行检查、验收。
4、丝头安装保护帽,分类码放整齐,标识清晰。
5、采用专用机具切割,保障钢筋端头垂直、平整。
02直螺纹外露丝扣要求说明:1、直螺纹套筒连接采用力矩扳手拧紧,并且钢筋端头相互顶紧。
2、直螺纹外露丝扣不大于 2 个完整丝扣,但不得不露丝扣。
3、对直螺纹接头进行验收,并及时做好标记。
施工单位质检员应对接头质量 100% 自检,合格的以蓝点标记并抽取 10% 的接头进行拧紧扭矩校核,合格的以黄点标记监理单位抽取5% 的接头进行拧紧扭矩校核合格后以红点标记。
03钢筋保护层垫块要求说明:1、混凝土构件应采用水泥垫块控制钢筋保护层厚度。
2、水泥垫块的规格、尺寸应准确,并具有相应的抗压、耐碰撞强度。
3、水泥垫块应绑扎牢固,安装的位置、间距应符合施工方案要求。
04墙拉钩煨弯做法说明:1、根据墙体截面尺寸计算双“ F ”卡加工的尺寸如左图:2、将可重复使用的双“ F ”卡放置于拉钩部位。
3、使用专用工具对墙拉钩进行煨弯。
4、使用可重复利用的双“ F ”卡,保障墙钢筋骨架宽度、拉钩的弯弧半径、平直段长度满足要求。
05导墙木模板接高节点做法说明:1、在导墙混凝土浇筑前,预留对穿螺栓。
(规格、间距按照方案要求)。
2、导墙混凝土顶部弹一条直线,用无齿锯沿线切齐,剔除混凝土软弱层至露出均匀石子,粘贴海绵条。
3、墙体次龙骨下挂至螺栓孔以下。
4、利用螺栓将主龙骨锁紧,进行验收。
5、墙体接高节点也可采用此办法。
6、防止导墙接高出现涨模、漏浆、错台的现象。
06墙、柱水平施工缝做法说明:1、墙、柱混凝土浇筑高度应高于梁底、板底标高线以上30mm 。
绿城集团标准工程节点做法参考绿城集团标准施工工艺工法参考节点仅供内部参考主编陈银海绿城集团工程质量督导部二一一年二月目录一建筑与结构构造部分二屋面部分三装饰装修部分四硬质景观部分一建筑与结构构造部分一结构施工工艺二地下室防水保温防结露体系做法三墙体及粉刷施工要求一结构施工工艺施工控制节点一节点施工说明由于商品砼坍落度大在进行地下室底板或顶板翻边部位施工时振动棒振捣使砼流座到底板施工人员往往少振或不振捣导致砼不密实因此形成渗漏薄弱点针对大面积车库底板顶板平屋面所有现浇板因商品砼坍落度大而产生的毛孔及收缩裂缝导致结构渗漏水现象节点施工要求针对现浇混凝土要求坍落度达到3-5cm时再进行砼二次振捣确保该处混凝土密实同时重点关注该部位的施工控制砼浇捣时采用二次振捣机械磨平工艺工能控制结构板裂缝及渗漏水缺陷通病注意坍落度小于3㎝时禁止二次振捣绿城房产通[2009]211号文件所有砼现浇板必须采用砼二次振捣工艺保证砼现浇板结构不渗漏各专项防水施工方案包括地下室底板顶板侧墙阳台露台卫生间平屋面空调搁板坡屋面等部位必须上报集团公司相关职能部门评审经审核确认后方可组织施工阳台露台空调搁板外墙大线条上等部位外墙墙体根部必须用素C20砼浇筑翻边高度不低于120mm且不得低于墙外侧地坪装饰完成面坡屋面砼浇捣操作流程1在浇筑前所有阴阳必须用钢筋定位2对所采用商品砼的塌落度须控制3砼浇筑时所有的梁柱采用插入式振动机振捣密实4将斜板上流淌下来的砼铺平待板砼的塌落度达到3cm-5cm时用手提式平板振动机自下往上进行二次振捣5二次振捣后加13水泥砂浆随捣随抹并扫毛确保结构砼具有自防水能力现场表现坡屋面结构板砼浇筑施工时采用水泥砂浆随捣随抹提高了结构板防水能力现场表现同上说明基础距基底持力层边坡距离应不小于 500坡角不大于45度独立基础高低差施工处理节点一独立基础高低差施工处理节点二结构柱脚漏浆处理注若地下室柱钢筋在柱外偏位时可以不弯柱筋将柱尺寸适当加大将柱筋包入砼内结构柱钢筋内偏位处理节点结构柱钢筋柱外偏位处理节点二地下室防水保温防结露体系做法地下室底板侧墙防水参考做法高低跨地下室侧墙防水做法1 第一次底板砼浇筑完成后2 砖胎模完成后进行第二进行第一次防水工次防水工高低跨地下室侧墙防水做法地下室地下室3第二次侧墙及底板砼浇筑完成后形成完整防水体系地下室侧墙穿墙螺杆方案地下室公共部位防结露保温体系敞开式地下室车库做法敞开式地下室车库内侧墙要求采用水泥砂浆粉刷然后面层采用专用无机防霉耐水腻子罩面顶部直接施工专用无机防霉耐水腻子三墙体及粉刷施工要求梁柱与砖墙交接部位用粉刷砂浆找平耐碱玻纤网格布或钢丝网铺贴前墙面先抹一层粉刷砂浆墙体不同材料交接处粉刷做法顶层次顶层的填充墙顶与梁底交接部位必须采用柔性填充材料注1本节点适用于中间一层精装修样板工余尚未开始墙体砌筑2样板房墙体砌筑时应将上层墙体砌筑但不允许封顶以防止上部梁结构受力变形影响样板房的墙体3如果中间结构分次验收时填充墙砌筑分界层也应按此非常规填充墙封顶方案节点工轻质砌块施工节点说明1为控制轻制质砌块墙体体水泥砂浆粉刷层产生空鼓裂缝不用水泥砂浆粉刷直接采用专用腻子或粉刷石膏腻子批面2砌筑墙体垂直度控制在3mm 以内室内轻质砖墙面专用腻子满批时砌筑要求二屋面部分一油毡瓦做法二平板瓦做法三筒瓦做法四坡屋面保温防水集成板体系五平屋面做法六天窗节点做法一油毡瓦做法油毡瓦施工工艺说明1 屋面基层面找平应严格按照规程操作不得出现空鼓起壳等现象找平面宜用铁板压平脊与表面平整度应控制在10㎜以内油毡瓦铺钉前找平层应符合干燥及强度要求2 屋面阴阳角线应保持顺直所有屋面阴阳屋线处均应做成圆弧状并保持平滑3 屋面卷材防水层铺贴应平整牢固无起鼓脱开现象搭接符合规范要求4 屋面防水施工完成后应选用植筋方案将Ф6 @1500-2000网点式钢筋植入钢筋砼内要求植入钢筋与防水层交接处密封处理5 油毡瓦屋面与突出屋面部分交接处均应做泛水处理可沿屋面坡度做通长挡水线并在挡水线下做老鹰嘴见图2 油毡瓦屋面与突出屋面管道交接处做法见图36 油毡瓦铺设前应在屋面板面弹线放样如发现檐口与相应线不完全平行则应弹线放样时均匀调整7 油毡瓦铺钉应与基层紧贴瓦面应平整自檐口向上铺设第一层应与檐口平行油毡瓦应用油毡钉固定8 铺设油毡瓦瓦时瓦与瓦之间的搭盖应保证压盖后外露面为油毡瓦有效外露面见图45 9 当采用成品塑料檐沟时油毡瓦宜挑出20㎜-30㎜人字屋面出檐如老虎窗部位部位油毡瓦宜挑出 10㎜见图6710油毡瓦与油毡瓦水平错缝搭盖时错缝搭接水平长度不小于200㎜见图711铺钉油毡瓦第二层应与第一层叠合切槽应向下并指向檐沟第三层油毡瓦部分压在第二层油毡瓦上并保证第二层油毡瓦露出切槽140㎜见图7 第三层油毡瓦及以上部分油毡瓦做法依此类12油毡瓦所有固定用专用油毡钉必须钉平钉牢大面严禁钉帽外露油毡瓦表面每片油毡瓦不应少于 4个油毡钉当屋面坡度大于45度时应适当增加钉数量13坡屋面伸缩缝铺油毡瓦时基层找平时向缝边高出屋面30mm斜面翻边用防水油膏或保温板封堵伸缩缝后粘贴SBS防水卷材伸缩缝处铺油毡瓦瓦见图8二平板瓦做法节点平板瓦施工工艺 1 说明1 施工工序依次为混凝土结构层-找平层-防水层-保温层-钢网混凝土保护层-顺水条-挂瓦条-水泥平板瓦2 屋面基层找平层平整度不超过20mm 工时确保阴与阳檐口与屋拉通线3 基层找平面用铁板压光4 防水层卷材铺贴从下而上竖向工卷材搭接符合设计和规范要求粘结牢固无起鼓或脱开现象5 钢网细石砼保护层与结构混凝土板用钻孔φ6植筋工艺连接植筋钢筋与防水层结合处表面做密封处理φ6植筋横竖向间距为15 ~2米6 保温板与基层面结合可以用胶水掺水泥点粘7 钢丝网细石砼用C20塌落度 6cm随捣随抹光平整度不超过10mm8 顺水条规格40 ×10杉木条间距不大于400挂瓦条规格30 ×30杉木条用水沥青涂刷防腐处理用镀锌钢钉固定在钢丝砼上9 当屋面坡度 35度时挂瓦条宜采用局部膨胀螺栓固定平板瓦施工工艺 2 说明1 施工工序依次为混凝土结构层-找平层-防水层-顺水条嵌套保温板-挂瓦条-水泥平板瓦2 屋面基层找平层平整度不超过1cm 工时确保阴与阳檐口与屋拉通线3 基层找平面用铁板压光4 防水层卷材铺贴从下而上竖向工卷材搭接符合设计和规范要求粘结牢固无起鼓或脱开现象5 顺水条宽30厚度根据保温板厚度确定间距≤400用水沥青涂刷防腐处理6 保温板与基层面结合可以用胶水掺水点粘7 挂瓦条规格30 ×30杉木条用水沥青涂刷防腐处理用镀锌钢钉固定在钢丝砼上8 当屋面坡度 35度时顺水条宜采用局部膨胀螺栓固定阴脊构造节点说明低屋面构造节点防水层上翻高度满足规范要求说明1此图以规格为420X300的拉法基瓦片为例同一坡面瓦片必须统一排版2瓦片外挑宽度在有檐沟时40-50mm无檐沟时70mm屋面瓦片排版工艺阳脊处第一排瓦片节点平板瓦施工工艺 3说明1 工工序依次为混凝土结构层-找平层-防水层-顺水条-挂瓦条-水泥平板瓦2屋面基层找平层平整度不超过1cm 工时确保阴与阳檐口与屋拉通线保证顺直3.基层找平面用铁板压光4.防水层卷材搭接符合设计和规范要求粘结牢固无起鼓或脱开现象5顺水条规格40 ×10杉木条间距为400挂瓦条采用3热镀锌角钢与30 ×30杉木条相结合方式进行挂瓦挂瓦条间距依据屋面瓦排版进行调整杉木条要求采用水沥青涂刷防腐处理6镀锌角钢与结构砼层通过Ф8mm加长膨胀螺栓进行固定保证锚入结构层30间距为≤8003镀锌角钢与30 ×30杉木条采用自攻镀锌螺丝进行固定间距为≤500平板瓦通过水泥钢钉固定在杉木挂瓦条上7当屋面坡度 40度时设计无保温层时要求按此节点施工设计为有保温层时要求对方案进行调整平板瓦挂瓦条40X10顺水条SBS防水层找平层钢筋砼结构层节点1细石砼座浆SBS卷材伸至檐沟内自攻螺丝30X30热镀锌角钢膨胀螺栓固定在结构层节点1板瓦施工工艺三筒瓦做法节点筒瓦施工工艺 1 说明1 工工序依次为混凝土结构层-找平层-防水层-保温层-钢网砼保护层-顺水条-挂瓦条-顺瓦条-筒瓦2 屋面基层找平层平整度不超过1cm 工时确保阴与阳檐口与屋拉通线3 基层找平面用铁板压光4 防水层卷材铺贴从下而上竖向工卷材搭接符合设计和规范要求粘结牢固无起鼓和脱开现象5 钢筋网细石砼保护层与结构混凝土板在防水层完成后用植筋φ6 工艺连接植筋钢筋与防水层结合点表面做密封处理φ6植筋横竖向间距为15-2米6 保温板与基层面结合可以用胶水掺水泥点粘7 钢丝网细石砼用C20塌落度 6cm随捣随抹光平整度不超过10mm8 顺水条规格40 ×10杉木条间距不大于400挂瓦条规格30 ×30杉木条顺瓦条宽度30厚度根据瓦弄净空而定杉木条用水沥青涂刷防腐处理用镀锌钢钉固定在钢砼上9 当屋面坡度 35度时挂瓦条宜采取局部膨胀螺栓固定筒瓦施工工艺筒瓦工工艺 2 说明1 施工工序依次为混凝土结构层-找平层-防水层-顺水条嵌套保温板-挂瓦条-顺瓦条-筒瓦2 屋面基层找平层平整度不超过20mm工时确保阴与阳檐口与屋拉通线3 基层找平面用铁板压光4 防水层卷材铺贴从下而上竖向工卷材搭接符合设计和规范要求粘结牢固无起鼓或脱开现象5 顺水条宽30厚根据保温板厚度确定间距≤400用水沥青涂刷防腐处理6 保温板与基层面结合可以用胶水掺水点粘7 挂瓦条规格30 ×30杉木条用水沥青涂刷防腐处理用镀锌钢钉固定在钢丝砼上8 当屋面坡度 35度时顺水条宜采用局部膨胀螺栓固定筒瓦施工工艺筒瓦工工艺 3 说明1 施工工序依次为砼结构层-找平层-防水层-保温层-钢网混凝土保护层 - 座浆-顺瓦条-筒瓦2 屋面基层找平层平整度不超过20mm 工时确保阴与阳檐口与屋拉通线3 基层找平面用铁板压光4 防水层卷材铺贴从下而上竖向工卷材搭接符合设计和规范要求粘结牢固无起鼓或脱开现象5 钢筋网细石砼保护层与结构砼板用结构胶钻孔植筋φ6 工艺连接植筋钢筋与防水层结合点表面做密封处理φ6植筋横竖向间距为15-2米6 保温板与基层面结合可以用胶水掺水点粘7 钢丝网细石砼用C20塌落度 6cm随捣随抹光平整度不超过10mm8 用116混合砂浆座浆铺瓦注意避免砂浆污染瓦片9 面坡度 35度时不适合本工艺筒瓦施工工艺筒瓦工工艺 4 说明工艺 2 改进1 施工工序依次为混凝土结构层-找平层-408顺水条-防水层-顺水条嵌套保温板-挂瓦条-顺瓦条-筒瓦2 屋面基层找平层平整度不超过20mm 工时确保阴与阳檐口与屋拉通线3 基层找平面用铁板压光4 408mm顺水条间距不大于400mm5 防水层卷材铺贴从下而上竖向工卷材搭接符合设计和规范要求粘结牢固无起鼓或脱开现象6 顺水条宽度30厚度根据保温板厚度确定间距≤400顺水条之间嵌铺保温板顺水条必须用水沥青涂刷防腐处理7 挂瓦条规格30 ×30杉木条顺瓦条宽度30厚度根据瓦弄净空而定杉木条用水沥青涂刷防腐处理8 屋面坡度 35度时顺水条宜采用局部膨胀螺丝固定筒瓦施工工艺筒瓦施工工序说明筒瓦施工的方向从檐口向屋从阳向阴筒瓦屋面内檐沟做法筒瓦阳脊瓦端头做法屋面与墙体交界处筒瓦做法说明筒瓦根据屋面坡度进行预排版弹线切割说明筒瓦根据屋面坡度进行预排版弹线切割四坡屋面保温防水集成板体系施工工艺说明1 工工序依次为混凝土结构层-找平层-PUB F板防水保温集成板-顺水条-挂瓦条-屋面瓦2屋面砼结构层上30厚C20细石砼找平层加13水泥砂浆随捣随抹并采用铁板压光平整度不超过1cm工时阴脊与阳檐口与屋拉通线保证横平顺直3.PUB F板通过专用粘贴砂浆与基层进行满粘粘贴时应用力轻柔均匀挤压轻敲板面并要求及时检查板粘贴平整度超过误差要求的应重新粘贴4 PUB F板材之间留有5 ~8mm的缝隙板缝处理要求在板材粘贴具有一定强度后进行处理要求先用泡沫填缝剂进行填缝泡沫稍高出板面再在上面做一道12㎝胎体增强防水布5 屋面檐口阴阳部位出屋面管道部位坡屋面与墙面交接部位节点处理详见节点图6 顺水条规格40 ×10杉木条间距为400挂瓦条采用30 ×30杉木条挂瓦条间距依据屋面瓦排版进行调整杉木条要求采用水沥青涂刷防腐处理7 当屋面坡度 40度时对屋面保温防水施工专项方案进行评审基层要求屋面砼结构层上30厚C20细石砼找平层加13水泥砂浆随捣随抹并采用铁板压光平整度不超过1cm施工时阴脊与阳脊檐口与屋脊拉通线保证顺直阴脊要求在阴脊部位采用防水卷材进行加强处理卷材宽度50㎝阴脊要求防水卷材施工完成施工要求防水保温集成板粘贴通过专用粘贴砂浆与基层进行满粘粘贴时应用力轻柔均匀挤压轻敲板面并要求及时检查板粘贴平整度不符合要求的应重新粘贴施工要求防水保温集成板单板粘贴完成施工要求防水保温集成板拼缝留有5 ~8mm的缝隙施工要求板缝处理要求在板材粘贴完成具有一强度后进行先用泡沫填缝剂进行填缝泡沫稍高出板面然后采用专用工具进行碾压施工要求防水保温集成板拼缝处采用胎体增强布进行处理宽度为12㎝粘贴剂采用专用防水密封胶施工要求施工完成后大面效果施工要求施工完成后大面效果施工要求屋面檐口部位要求采用卷材进行搭接卷材一侧要求插入防水保温集成板下部搭接不少于15 ㎝另外一侧要求保证伸入成品檐口内侧施工要求屋面阳脊部位防水保温集成板拼缝处采用胎体增强布进行处理宽度为12 ㎝粘贴剂采用专用防水密封胶施工要求出屋面烟道部位采用防水卷材进行加强处理卷材上翻高度符合规范要求施工要求出屋面烟道部位在防水保温集成板铺贴完成后采用胎体增强布进行处理宽度为12 ㎝粘贴剂采用专用防水密封胶面层采用专用防水涂料进行加强施工要求出屋面管道部位要求先采用专用防水涂料进行处理在防水保温集成板铺贴完成后采用胎体增强布进行处理宽度为12㎝粘贴剂采用专用防水密封胶五平屋面做法节点平屋面防水及保温标准工节点本节点适用于上人屋面非上人屋面地下车库顶板有保温屋面无保温屋面1 基层结构砼面要求随捣随抹光2 防水施工前先将基层清理干净涂膜防水厚度一致无起泡起皮翻边高度达到规范要求3 卷材施工前基层阴阳角做成R50圆角达到防水层工要求4 找坡层坡度达到设计要求表面要求加水泥砂浆随捣随压光5 卷材施工与基层粘结牢固无起鼓卷材搭接和翻边高度符合规范要求翻边处上口卷材插入砼保护层或粉刷层内6 出屋面管道及烟气道与屋面交接处作加固处理防水按程序同步施工7 刚性防水工时细石砼压实必须随捣随抹光分仓缝间距不大于45米分设缝宽20mm钢筋断开如有地砖时设置分仓缝可根据地砖模数设置要求分仓缝同地砖缝对齐留设分仓缝处地砖缝宽度同大面一致缝内填油膏或打胶收头8 每道防水层施工必须做好成品保护工作保证每道防水的完好性屋面饰面层40厚C20混凝土内配 4200 200钢筋刚性防水层油毡保护层卷材防水层屋面找坡层随捣随抹铁板压光油毡保护层12-15厚单组份聚氨酯涂膜防水层屋面结构层无保温屋面做法屋面饰面层40厚C20混凝土内配 4200 200钢筋刚性防水层油毡保护层卷材防水层屋面找坡层随捣随抹铁板压光屋面保温层12-15厚单组份聚氨酯涂膜防水层屋面结构层有保温屋面做法铺钉通长钢丝网片屋面饰面层水泥砂浆粉刷40厚C20细石砼内配 4200200钢筋刚性防水层油毡保护层卷材防水层屋面找坡层随捣随抹铁板压光屋面保温层12-15厚单组份聚氨酯涂膜防水层屋面结构层附加卷材上端嵌入墙体下端与上翻卷材搭接卷材上翻高度符合规范要求250宽自粘卷材保护层分仓缝油膏嵌实刚性防水屋面与墙体交接处理节点屋面饰面层40厚C20混凝土内配 4200200钢筋刚性防水层油毡保护层卷材防水层屋面找坡层随捣随抹铁板压光屋面保温层卷材防水层12-15厚单组份聚氨酯涂膜防水层屋面天沟找平层屋面结构层250宽双面自粘卷材保护层12-15厚单组份聚氨酯涂膜防水层分仓缝油膏嵌实屋面天沟结构层刚性防水屋面分仓缝天沟处理节点出屋面管道防水施工节点方案说明1此方案适用于做内保温的平屋面露台阳台2施工时挤塑板先插好U型16号铁丝再平铺于支好的模板上3混凝土浇捣前要对固定挤塑板的16号铁丝进行检查保证铁丝能锚固于混凝土中屋面露台板内保温做法参考节点六天窗节点做法别墅地下室天窗防水施工节点剖面三装饰装修部分一面砖做法二干挂石材做法三外墙干挂石材钢架连接体系四湿贴石材做法五湿贴文化石乱贴石做法六门窗与腰线部位七阳台露台部位八精装修施工相关节点九其它节点一面砖做法外墙仿清水墙面砖节点施工工艺说明1 外墙面用13水泥砂浆粉刷次成活粉刷层厚度≥15mm以提高墙身自防水能力2 外墙面砖根据设计要求按照规格品种颜色及比例等进行搭配用水泥砂浆或专用粘贴剂粘贴砖缝一般为8 ~10mm 宜为9mm3 贴外墙面砖前应提早一天将墙体粉刷及面砖浇水湿润勾缝的深度宜凹进2 ~3mm禁止在雨天或墙面过湿时进行勾缝以免今后泛碱流白浆现象勾缝。
工程质量关键控制节点做法中建X局集团有限公司(北京)2015.6.10目录一、地下防水防渗漏节点做法1、止水螺杆节点做法2、穿墙管根部节点做法3、后浇带节点做法4、防水收头节点做法5、结构自防水节点做法6、覆土顶板防水做法二、屋面防水节点做法1、女儿墙2、雨水口3、穿屋面管三、卫生间防水节点做法1、卫生间防水2、穿有防水要求房间楼板管道洞口处理四、外墙防渗漏节点做法1、外墙砌筑部位2、外窗防水3、外墙螺栓孔、洞防水五、内墙防开裂节点做法1、构造柱节点做法2、砌筑墙体顶部斜砌节点做法3、轻质隔墙通用节点做法4、抹灰节点做法六、外墙防开裂节点做法1、外墙保温板粘贴做法2、外墙保温锚固点做法3、外墙窗口防开裂节点做法4、外墙窗口细部节点做法5、外墙阴阳角节点做法6、女儿墙外保温节点做法一、地下防水防渗漏节点做法1、止水螺杆节点做法通用说明:适用于地下室外墙采用小钢模或木模施工时的对拉螺杆处理。
节点示意图:关键质量控制点:1、止水片与螺杆焊接饱满。
2、止水螺杆切除后出墙两端做防锈处理,并使用防水砂浆抹平。
3、止水片厚度不小于3mm,宽度为D+60mm(D为螺杆直径)。
2、地下室穿墙管根部节点做法通用说明:适用于地下室外墙有固定式和套管式的独立穿墙管或群管的工程。
节点示意图:穿墙管加焊止水环示意图套管式穿墙管根部处理示意图管根附加层施工示意图关键质量控制点:1、套管止水环焊接饱满。
2、管周边支模使用木模板进行拼装,禁止使用聚苯板、编织袋填塞堵缝。
3、套管与管间的缝隙应用柔性材料(沥青麻丝等)填充密实,并用密封胶将端部封堵严密。
4、群管处模板加固牢固,避免漏浆、胀模,管间距不小于200mm。
5、管根处卷材防水铺贴前在其周边做防水附加层,附加层沿穿墙管及外墙周边宽度均为250mm,外墙防水应卷入套管内50mm。
3、后浇带节点做法通用说明:适用于地下室基础底板、地下室外墙后浇带做法。
节点示意图:底板后浇带示意图地下室外墙后浇带示意图关键质量控制点:1、止水钢板居墙中,焊接饱满。
建筑工程关键节点标准做法一、引言建筑工程是一个复杂的系统工程,其施工流程有着复杂的联系和相互作用。
在建筑工程施工阶段,关键节点标准的制定与执行是保证工程顺利进行的重要保障,该标准涵盖了质量、进度、成本等多个方面。
本文将介绍建筑工程关键节点标准的制定和执行方法。
二、关键节点的定义建筑工程的关键节点是指在整个工程周期内,对进度和质量有严格影响的任务。
在建筑工程中,不同阶段有着不同的关键节点。
一般可以将建筑工程划分为前期准备、土建施工、安装调试、内部装修和收尾验收等阶段。
三、建立标准的原则建筑工程关键节点标准的制定应遵循以下原则:(1)科学、准确、实用。
制定关键节点标准时应依据实际施工情况,科学论证,确保标准切实可行。
(2)协调、统一、合理。
建筑工程关键节点标准应在各种工程环节之间具有协调性、统一性和合理性,以便于流程衔接,加强施工组织管理和监督。
(3)项目性、时效性、可操作性。
建筑工程关键节点标准应考虑工程产生的具体性质和不同施工阶段的时效性,同时需要考虑到可操作性,以方便落实。
四、制定标准的方法建筑工程关键节点标准的制定需要按照以下步骤进行:(1)确定标准的质量、进度、安全和成本等内容。
(2)确定各阶段的关键节点及其应达到的要求。
(3)制定流程控制表,明确每个节点应达到的要求,以及达成要求的时间节点。
(4)审核成果,确定标准,确定执行方法和费用。
五、执行标准的方法建筑工程关键节点标准的执行需要注意以下几点:(1)标准的执行要严格按照流程控制表的时间和要求进行,如遇特殊情况,应及时调整和审核。
(2)要进行质量、安全等方面的检测与评估,确保标准体现的需求能够得到满足。
(3)要与施工人员密切配合,执行者应有明确的职责分工和督察机制。
(4)标准执行过程中需要相应地记录有关方面的过程和结果信息,以便于及时调整和监督,该过程中应使用规范化的驳回、履行、验收等程序完成。
六、结语建筑工程关键节点标准是建筑施工质量和进度的保障,其制定和执行需要各方面的配合,以达到既能满足需求,又能具有合规性和可操作性的效果。
房建工程标准施工细部节点做法房建工程标准施工细部节点做法在建筑工程中起到非常重要的作用。
本文将重点介绍房建工程中一些常见的施工细部节点的做法。
1.地基基础节点:地基基础是建筑物的重要支撑结构,其施工细部节点的做法需要合理设计并严格控制。
在地基基础施工中,通常会采用混凝土浇筑的方式来形成基础板,同时需要注意基础板与地基之间的连接方式,一般使用螺栓连接或直接焊接。
2.柱与梁节点:柱与梁是建筑物的主要承重构件,其施工细部节点的做法需要保证结构的稳定和安全。
在柱与梁的连接节点中,常见的做法有焊接、螺栓连接和预埋套筒连接。
采用螺栓连接时,需要保证螺栓的强度和连接的紧固度。
3.墙体节点:墙体是建筑物的承重墙,其施工细部节点的做法需要保证墙体的稳定性和抗震性能。
在墙体节点的施工中,常见的做法有墙体的交叉焊接,以增加结构的刚度和稳定性。
4.楼板节点:楼板是建筑物的承重结构之一,其施工细部节点的做法需要保证楼板的承载力和稳定性。
在楼板节点的施工中,常见的做法有楼板的搭接焊接和预埋螺栓连接。
同时,在楼板节点的施工中还需要注意楼板与墙体之间的连接方式,一般采用螺栓与槽钢相连接的方式。
5.屋面节点:屋面是建筑物的顶部保护结构,其施工细部节点的做法需要保证屋面的防水和抗风能力。
在屋面节点的施工中,常见的做法有屋面的焊接和屋面与墙体之间的密封处理。
总结:房建工程标准施工细部节点的做法需要综合考虑结构的稳定性、承载力和安全性,并严格按照相关的设计要求进行施工。
在实际施工过程中,需严格按照合同要求的施工标准和技术规范进行施工,确保建筑物的结构牢固、稳定和安全。
消防工程细部节点质量标准做法细节决定品质,尤其在机电工程系统安装中充分体现,每道工序、每台设备、每条管线、每个预埋、每个点位、接头、螺丝等等细部施工安装的规范化、标准化、精细化、美观化是提升质量保证品质的重要环节,也是保障本系统长期稳定运行的重要因素。
关注细节部位,强化细节质量标准做法。
此标准做法作为本公司内部推广;若当地政府存在强制要求,则按当地政府规定执行。
自发布之日起开始实施,作为机电工程安装质量管控检查日常工作。
本标准做法由中海地产工程管理部负责解释。
节点标准配图 标准做法及说明消防工程材料库房设置1、施工现场库房根据整体区域划分要求采用压型钢板围挡防护,并张贴库房安全管理制度、责任单位、责任人和联系方式。
2、库房内材料按规格、型号采用标准化货架分类码放,并张贴标签。
管材、型钢等材料按楼板承重载荷分散堆放。
消防管道加工场地标准1、消防管道加工场地,有加工区,成品区,材料区,废料区,地方分割明显,场地保持整洁,并设置材料堆放标识牌。
2、设置机械设备安全操作牌,按照设备操作流程合理操作,安全施工。
管道沟槽加工与安装做法标准1、沟槽标准深度及公差(mm):DN80以内2.20+0.3DN100~DN150 2.20+0.3 DN200~DN250 2.50+0.3 DN300 3.00+0.52、管道连接沟槽和开孔应用专用滚槽机和开孔机加工,并做防腐处理,加工质量符合要求。
节点标准配图标准做法及说明管道丝接加工工艺标准1、采用螺纹连接时,钢管管件应符合《可锻铸铁管路连接件》(GB/T3287-2011)的有关规定。
2、螺纹连接时符合《60°密封管螺纹》(GB/T12716-2011)的有关规定,宜采用密封胶带作为螺纹连接口的密封,密封带应在外螺纹上施加。
管道支架施工标准做法1、根据设计要求刷漆,设计未要求采用涂刷二遍灰色防锈漆和二遍灰色面漆。
支架先刷漆,后安装,竣工时根据需要补漆2、布置规则:槽钢开口方向按平面朝出入口方向布置,朝向一致。
施工通用标准及细部节点做法

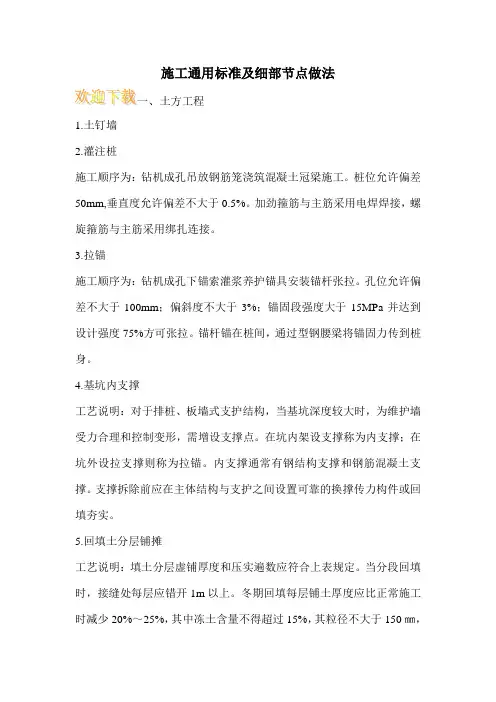

1.土钉墙
2.灌注桩
施工顺序为:钻机成孔吊放钢筋笼浇筑混凝土冠梁施工。
桩位允许偏差50mm,垂直度允许偏差不大于0.5%。
加劲箍筋与主筋采用电焊焊接,螺旋箍筋与主筋采用绑扎连接。
3.拉锚
施工顺序为:钻机成孔下锚索灌浆养护锚具安装锚杆张拉。
孔位允许偏差不大于100mm;偏斜度不大于3%;锚固段强度大于15MPa并达到设计强度75%方可张拉。
锚杆锚在桩间,通过型钢腰梁将锚固力传到桩身。
4.基坑内支撑
工艺说明:对于排桩、板墙式支护结构,当基坑深度较大时,为维护墙受力合理和控制变形,需增设支撑点。
在坑内架设支撑称为内支撑;在坑外设拉支撑则称为拉锚。
内支撑通常有钢结构支撑和钢筋混凝土支撑。
支撑拆除前应在主体结构与支护之间设置可靠的换撑传力构件或回填夯实。
5.回填土分层铺摊
工艺说明:填土分层虚铺厚度和压实遍数应符合上表规定。
当分段回填时,接缝处每层应错开1m以上。
冬期回填每层铺土厚度应比正常施工时减少20%~25%,其中冻土含量不得超过15%,其粒径不大于150㎜,。
屋面工程工艺标准化做法节点
屋面工程工艺标准化做法节点包括多个方面,以下是其中一些主要的节点:
平屋面变形缝做法:后浇板内配筋参照空调板,后浇板顶面增加防水,做法同屋面。
斜屋面钢筋头留置:钢筋头直径、双向间距、外露长度等需符合设计要求,预埋钢筋头时需双向拉线找正。
湿铺脊瓦节点:需通长挂线找直,双股铜丝压入砂浆内,并确保座浆饱满。
干挂檐口瓦节点:屋脊和檐口需预埋钢筋头,水泥瓦与挂瓦条采用双股铜丝绑扎或铁钉固定。
防水层施工:基层需干燥、清洁,涂刷冷底子油无流淌或露白,卷材需熔接牢固、压实无起鼓和褶皱,并进行闭水试验。
刚性层施工:设置纵横向分隔缝,大R角处设置分隔缝,分隔缝内钢筋断开,二次压光收面,分隔缝处涂刷乳化沥青。
此外,还有出屋面管管根做法、屋面侧排雨水口做法等节点。
这些节点的设计和施工需遵循相关规范和标准,确保屋面工程的质量和耐久性。
49个建筑防水工程标准化节点做法1、基坑侧边防水卷材铺贴要求基坑侧边及距坡顶、坡底800mm宽度范围内防水卷材必须实铺。
2、桩头防水做法①桩顶、桩侧及桩周边250范围先刷一道渗透结晶防水涂料;②渗透结晶防水涂料上抹20厚聚合物防水砂浆;③大面防水施工于聚合物防水砂浆上,边缘至桩边;④大面防水与桩交接处以及桩头锚筋根部密封膏密封;3、底板沉降后浇带超前止水构造做法①沉降后浇带均采用超前止水构造;②先浇筑超前止水构造的砼,再浇筑底板砼;③底板砼浇筑前应对先浇筑的砼表面凿毛处理;④超前止水伸缩缝下增设500宽防水附加层;4、施工后浇带构造做法(有降水)①地下水位高于基础底板时,基础垫层施工时在后浇带位置设置抗水压垫层,构造做法如图所示;②抗水压沉垫单独浇筑,混凝土标号同基础底板;③防水卷材附加层在抗水压垫层下通长布置并在两边各超出250mm;④此位置各层顺序为:地基→垫层→防水层→防水附加层→抗水压垫层→底板;结点做法与设计不符时,以设计为准。
5、施工后浇带构造做法(无降水)①地下水位低于基础底板时,按图示做法设置后浇带;②后浇带砼接缝处位置500宽防水附加层;6、无外伸基础底板边缘处防水构造做法(砖胎模)①底板施工前砌筑砖胎模并施工防水卷材及附加层;②施工基础底板及导墙;③上部墙体施工完毕后将砖胎模顶部后拆部分拆除;④施工墙体防水卷材;7、有外伸基础底板边缘处防水构造做法(砖胎模、木模板)一、采用砖胎模施工①基础底板施工前砌砖胎模;②施工防水及附加层,防水在砖胎模顶部留出甩茬,此处防水留齐槎;③施工基础底板及导墙;④施工其余外部防水卷材,与砖胎模甩槎卷材搭接200宽;二、采用木模板施工①基础底板施工前支设木模;②施工防水卷材及附加层,端部钉嵌至木方上;③施工基础底板及导墙;④拆除侧边木模,施工其余防水卷材,卷材在筏板侧边搭接200宽。
8、基础内降水井封井做法①降水井的封井时间依现场实际情况而定;②封井时,先向井内填充碎石,后向井内灌注混凝土,井内混凝土从垫层向下高度应大于一米;③井口处焊接封堵钢板;④降水井应高出底板30mm;⑤预埋钢管直径应满足取泵要求200,壁厚不小于3mm;9、不同平面止水钢板焊接位置及做法①止水钢板搭接处需要双面紧贴满焊,搭接长度为100mm;②不同平面转角处的止水钢板采用整块板弯折后贯通;③止水钢板搭接位置距离转角不应小于300mm;10、同一平面止水钢板焊接位置及做法同平面止水钢板相遇焊接时应将两块钢板边缘弯折处适当压平,使两块钢板在平直段进行搭接,搭接长度不低于100mm,之后再进行双面紧贴满焊;11、止水钢板穿柱、梁部位的箍筋加固方法①当止水钢板需穿过柱子和梁箍筋时,此箍筋应使用开口箍,与止水钢板进行焊接;②单面焊接长度不小于10d且不允许将止水钢板焊穿;12、止水螺杆的质量要求①双面焊接饱满;②无砂眼、无夹渣、无漏焊;③螺栓直径d不应小于14mm;④止水环厚度3mm;13、地下室外墙止水螺杆端部处理方法①拆除墙体模板;②取下锥形螺套;③烧断锥形螺套内外露螺杆;④聚合物水泥砂浆封堵;⑤做防水附加层;14、地下室中间层楼板与外墙施工缝处防水构造做法①地下室外墙顶部施工时预埋100x100木方在图所示位置,后拆除,形成施工缝;②在施工缝位置安装膨胀止水条;③浇筑楼板及墙体混凝土;15、地下室外墙根部防水做法①转角位置做50mm圆弧;②转角、变形缝、施工缝、管根处做防水附加层,宽度不小于500mm;③防水卷材搭接宽度须符合规范要求;④相连卷材接头应错开不小于500mm;⑤上下两层和相邻两幅卷材的接缝应错开1/2幅宽且两层卷材不得垂直铺贴;16、出墙群管管根做法①出墙群管管根应设置混凝土墩台,与外墙混凝土同时浇筑,外侧群管外皮距墩台外边混凝土300mm;②群管横竖向净间距不小于100mm;③群管端头采用钢板临时封堵时,钢板不应超出管边,以便正面模板安装;④墩台内侧应设置模板定位支架,保证墩台浇筑尺寸;⑤墩台外侧模板采用钢管加固;17、车库顶板阳角防水节点①阳角防水附加层顶部不低于250mm,立墙处在施工缝向下不小于250mm;②立面与平面转角处,卷材接头应留在平面上,距立面不小于600mm;③立墙与平面防水卷材的搭接宽度均不小于150mm;18、外墙卷材防水收头做法①地下墙体收头部位应高出设计室外地坪500mm。
建筑工程细部节点构造标准做法
在建筑工程中,细部节点的构造是非常重要的,它决定了
整个结构的稳定性和安全性。
以下是一些常见的细部节点
构造的标准做法:
连接件选择:在细部节点的构造中,使用合适的连接件是
非常重要的。
合适的连接件可以确保节点的强度和刚度。
一般常用的连接件有螺栓连接、焊接和铆接等。
清晰的构造图纸:在进行细部节点构造前,需要有清晰的
构造图纸。
构造图纸应包括详细的细节尺寸、连接方式和
连接件规格等信息,以确保节点的准确构造。
材料的选择:在细部节点构造中,选择合适的材料非常重要。
材料的强度、耐久性和防腐性等特性需要考虑到节点
的使用环境和负载条件。
横向和纵向的连接:在细部节点构造中,横向和纵向的连
接应该考虑到节点的受力情况。
横向的连接可以使用焊接、螺栓连接或者钢筋混凝土节点等方式,而纵向的连接可以
使用钢筋等材料加固。
强化和加固:在一些需要额外强化和加固的节点上,可以
使用钢板、加筋板等材料进行增强,以提高节点的承载能
力和刚度。
考虑施工工艺:在进行细部节点构造时,需要考虑施工工艺。
确保施工过程中能够正确连接、安装和固定节点,以确保节点的质量和稳定性。
符合相关标准:在进行细部节点构造时,需要符合相关的国家建筑标准和规范。
这些标准和规范包括节点的尺寸、连接件的选择和使用、施工工艺等方面的要求。
总之,细部节点的构造标准做法是确保建筑工程的结构安全和稳定的重要环节。
以上所提到的是一些常见的标准做法,但具体要根据具体的工程需求和设计要求进行适当调整。
新城房地产公司标准施工工艺工法参考节点二0一四年五月目录一、结构部分 (2)二、屋面部分 (11)(一)油毡瓦做法 (12)(二)平板瓦节点做法 (16)(三)筒瓦节点做法 (19)(四)平屋节点做法 (24)(五)天窗节点做法.............. . (27)三、装饰装修部分............. . (30)(一)面砖做法.......................... .. (30)(二)干挂石材做法............... ....... . (35)(三)湿贴石材做法................ ....... (39)(四)湿贴文化石、乱贴石做法 (43)(五)门窗套与腰线部位做法................... (46)(六)阳台、露台部位做法..................... (50)(七)其它节点做法 (54)(八)毛坏房进户门部位做法 (58)四、硬质景观部分 (59)(一)游泳池防水节点做法 (60)(二)其它硬质景观节点做法 (61)一、结构部分施工控制节点节点施工说明:由于商品砼坍落度大,在进行地下室底板或顶板翻边部位施工时,振动棒振捣使砼流座到底板,施工人员往往少振或不振捣,导致砼不密实,因此形成渗漏薄弱点。
针对大面积车库底板、顶板、平屋面、所有现浇板因商品砼坍落度大而产生的毛孔及收缩裂缝,导致结构渗漏水现象。
节点施工要求:针对现浇混凝土,要求其坍落度达到3-5cm时,再进行砼二次振捣,确保该处混凝土密实;同时,重点关注该部位的施工控制。
砼浇捣时采用二次振捣,机械磨平工艺施工,能控制结构板裂缝及渗漏水缺陷通病。
注意:坍落度小于3㎝时,禁止二次振捣。
地下室底板、侧墙防水做法地下室“高低跨”剪力墙防水做法步骤(一):第一次底板砼浇筑完成后,进行第一次防水施工。
在地下室外侧剪力墙根部做涂膜防水加强。
3厚SBS 防水卷材层,上口预留搭接100宽1.5-2.0厚单组份聚氨酯涂膜直接涂刷在结构面上步骤(二) 砖胎模完成后,进行第二次防水施工。
步骤(三): 第二次底板砼浇筑完成后,形成完整防水体系。
3厚SBS 防水卷材层 15厚1:3水泥砂浆粉刷 砖胎模 回填土SBS 与第一次预留SBS 搭接说明:模板安装时,挤塑板与模板用圆钉固定。
地下室侧墙穿墙螺杆方案详下图。
地下室侧墙穿墙螺杆方案说明:基础距基底持力层边坡距离应不小于500,坡角不大于45度。
独立基础高低差施工处理节点(一)独立基础高低差施工处理节点(二)结构柱脚漏浆处理结构柱钢筋内偏位处理节点结构柱钢筋柱外偏位处理节点注:若地下室柱钢筋在柱外偏位时,可以不弯柱筋,将柱尺寸适当加大将柱筋包入砼内。
非常规填充墙封顶方案注:1.本节点适用于中间一层精装修样板施工,其余尚未开始墙体砌筑;2.样板房墙体砌筑时应将上层墙体砌筑但不允许封顶,以防止上部梁结构受力变形影响样板房的墙体;3.如果中间结构分两次验收时,填充墙砌筑分界层也应按此节点施工。
轻质砌块施工节点室内轻质砖墙面专用腻子满批时砌筑要求说明:1.为控制轻制质砌块墙体体水泥砂浆粉刷层产生空鼓、裂缝,不用水泥砂浆粉刷,直接采用专用腻子或粉刷石膏腻子批面;2.砌筑墙体垂直度控制在3mm以内。
二、屋面部分(一)油毡瓦做法油毡瓦施工工艺说明:1、屋面基层面找平应严格按照规程操作,不得出现空鼓、起壳等现象,找平面宜用铁板压平,脊与脊表面平整度应控制在10㎜以内,油毡瓦铺钉前找平层应符合干燥及强度要求。
2、屋面阴、阳角线应保持顺直,所有屋面阴、阳屋脊线处均应做成圆弧状,并保持平滑。
3、屋面卷材防水层铺贴应平整牢固,无起鼓脱开现象,搭接符合规范要求。
4、屋面防水施工完成后,应选用植筋方案将Ф6@1500-2000网点式钢筋植入钢筋砼内,要求植入钢筋与防水层交接处密封处理。
5、油毡瓦屋面与突出屋面部分交接处均应做泛水处理,可沿屋面坡度做通长挡水线,并在挡水线下做老鹰嘴(见图2),油毡瓦屋面与突出屋面管道交接处做法(见图3)。
6、油毡瓦铺设前,应在屋面板面弹线放样,如发现檐口与相应脊线不完全平行,则应弹线放样时均匀调整。
7、油毡瓦铺钉应与基层紧贴,瓦面应平整,自檐口向上铺设,第一层应与檐口平行,油毡瓦应用油毡钉固定。
8、铺设油毡瓦脊瓦时,脊瓦与脊瓦之间的搭盖应保证压盖后外露面为油毡瓦有效外露面(见图4、5)。
9、当采用成品塑料檐沟时,油毡瓦宜挑出20㎜-30㎜,人字屋面出檐(如老虎窗部位)部位油毡瓦宜挑出10㎜(见图6、7)。
10、油毡瓦与油毡瓦水平错缝搭盖时,错缝搭接水平长度不小于200㎜(见图7)。
11、铺钉油毡瓦第二层应与第一层叠合,切槽应向下并指向檐沟。
第三层油毡瓦部分压在第二层油毡瓦上,并保证第二层油毡瓦露出切槽140㎜(见图7),第三层油毡瓦及以上部分油毡瓦做法依此类推。
12、油毡瓦所有固定用专用油毡钉必须钉平、钉牢。
大面严禁钉帽外露油毡瓦表面。
每片油毡瓦不应少于4个油毡钉,当屋面坡度大于45度时应适当增加钉数量。
13、坡屋面伸缩缝铺油毡瓦时,基层找平时向缝两边高出屋面30mm斜面翻边,用防水油膏或保温板封堵伸缩缝后,粘贴SBS防水卷材,伸缩缝处铺油毡瓦脊瓦(见图8)。
(二)平板瓦节点做法平板瓦施工工艺(1)说明1、施工工序依次为:混凝土结构层-找平层-防水层-保温层-钢网混凝土保护层-顺水条-挂瓦条-水泥平板瓦。
2、屋面基层找平层平整度不超过20mm,施工时确保阴脊与阳脊、檐口与屋脊拉通线。
3、基层找平面用铁板压光。
4、防水层卷材铺贴从下而上竖向施工,卷材搭接符合设计和规范要求,粘结牢固,无起鼓或脱开现象。
5、钢网细石砼保护层与结构混凝土板用钻孔φ6植筋工艺连接,植筋钢筋与防水层结合处表面做密封处理,φ6植筋横、竖向间距为1.5~2米。
6、保温板与基层面结合可以用胶水掺水泥点粘。
7、钢丝网细石砼用C20塌落度<6cm,随捣随抹光,平整度不超过10mm。
8、顺水条规格40×10杉木条,间距不大于400,挂瓦条规格30×30杉木条,用水沥青涂刷防腐处理,用镀锌钢钉固定在钢丝砼上。
9、当屋面坡度>35度时,挂瓦条宜采用局部膨胀螺栓固定。
平板瓦施工工艺(2)说明1、施工工序依次为:混凝土结构层-找平层-防水层-顺水条(嵌套保温板)-挂瓦条-水泥平板瓦。
2、屋面基层找平层平整度不超过1cm,施工时确保阴脊与阳脊、檐口与屋脊拉通线。
3、基层找平面用铁板压光。
4、防水层卷材铺贴从下而上竖向施工,卷材搭接符合设计和规范要求,粘结牢固,无起鼓或脱开现象。
5、顺水条宽30,厚度根据保温板厚度确定,间距≤400,用水沥青涂刷防腐处理。
6、保温板与基层面结合可以用胶水掺水点粘。
7、挂瓦条规格30×30杉木条,用水沥青涂刷防腐处理,用镀锌钢钉固定在钢丝砼上。
8、当屋面坡度>35度时,顺水条宜采用局部膨胀螺栓固定。
说明: 1、此图以规格为420X300的拉法基瓦片为例,同一坡面瓦片,必须统一排版;2、瓦片外挑宽度在有檐沟时40-50mm ,无檐沟时70mm 。
(三)筒瓦节点做法筒瓦施工工艺(1)说明:1、施工工序依次为:混凝土结构层-找平层-防水层-保温层-钢网砼保护层-顺水条-挂瓦条-顺瓦条-筒瓦。
2、屋面基层找平层平整度不超过1cm,施工时确保阴脊与阳脊、檐口与屋脊拉通线。
3、基层找平面用铁板压光。
4、防水层卷材铺贴从下而上竖向施工,卷材搭接符合设计和规范要求,粘结牢固,无起鼓和脱开现象。
5、钢筋网细石砼保护层与结构混凝土板在防水层完成后用植筋(φ6)工艺连接,植筋钢筋与防水层结合点表面做密封处理,φ6植筋横、竖向间距为1.5-2米。
6、保温板与基层面结合可以用胶水掺水泥点粘。
7、钢丝网细石砼用C20塌落度<6cm,随捣随抹光,平整度不超过10mm。
8、顺水条规格40×10杉木条,间距不大于400,挂瓦条规格30×30杉木条,顺瓦条宽度30,厚度根据瓦弄净空而定,杉木条用水沥青涂刷防腐处理,用镀锌钢钉固定在钢砼上。
9、当屋面坡度>35度时,挂瓦条宜采取局部膨胀螺栓固定。
筒瓦施工工艺(2)说明:1、施工工序依次为:混凝土结构层-找平层-防水层-顺水条(嵌套保温板)-挂瓦条-顺瓦条-筒瓦。
2、屋面基层找平层平整度不超过20mm,施工时确保阴脊与阳脊、檐口与屋脊拉通线。
3、基层找平面用铁板压光。
4、防水层卷材铺贴从下而上竖向施工,卷材搭接符合设计和规范要求,粘结牢固,无起鼓或脱开现象。
5、顺水条宽30,厚根据保温板厚度确定,间距≤400,用水沥青涂刷防腐处理。
6、保温板与基层面结合可以用胶水掺水点粘。
7、挂瓦条规格30×30杉木条,用水沥青涂刷防腐处理,用镀锌钢钉固定在钢丝砼上。
8、当屋面坡度>35度时,顺水条宜采用局部膨胀螺栓固定。
筒瓦施工工艺(3)说明:1、施工工序依次为:砼结构层-找平层-防水层-保温层-钢网混凝土保护层 - 座浆-顺瓦条-筒瓦。
2、屋面基层找平层平整度不超过20mm,施工时确保阴脊与阳脊、檐口与屋脊拉通线。
3、基层找平面用铁板压光。
4、防水层卷材铺贴从下而上竖向施工,卷材搭接符合设计和规范要求,粘结牢固,无起鼓或脱开现象。
5、钢筋网细石砼保护层与结构砼板用结构胶钻孔植筋(φ6)工艺连接,植筋钢筋与防水层结合点表面做密封处理,φ6植筋横、竖向间距为1.5-2米。
6、保温板与基层面结合可以用胶水掺水点粘。
7、钢丝网细石砼用C20塌落度<6cm,随捣随抹光,平整度不超过10mm。
8、用1:1:6混合砂浆座浆铺瓦,注意避免砂浆污染瓦片。
9、面坡度>35度时,不适合本工艺。
筒瓦施工工艺(4)说明——工艺(2)改进:1、施工工序依次为:混凝土结构层-找平层-40X8顺水条-防水层-顺水条(嵌套保温板)-挂瓦条-顺瓦条-筒瓦。
2、屋面基层找平层平整度不超过20mm,施工时确保阴脊与阳脊、檐口与屋脊拉通线。
3、基层找平面用铁板压光。
4、40×8mm顺水条间距不大于400mm。
5、防水层卷材铺贴从下而上竖向施工,卷材搭接符合设计和规范要求,粘结牢固,无起鼓或脱开现象。
6、顺水条宽度30,厚度根据保温板厚度确定,间距≤400,顺水条之间嵌铺保温板,顺水条必须用水沥青涂刷防腐处理。
7、挂瓦条规格30×30杉木条,顺瓦条宽度30,厚度根据瓦弄净空而定,杉木条用水沥青涂刷防腐处理。
8、屋面坡度>35度时,顺水条宜采用局部膨胀螺丝固定。
筒瓦屋面内檐沟做法 屋面与墙体交界处筒瓦做法说明:筒瓦根据屋面坡度,进行预排版、弹线、切割。
说明:筒瓦根据屋面坡度,进行预排版、弹线、切割。
(四)平屋面节点做法平屋面防水及保温标准施工节点本节点适用于上人屋面、非上人屋面、地下车库顶板、有保温屋面、无保温屋面。
