隧道大管棚施工工艺 ppt课件
- 格式:ppt
- 大小:573.50 KB
- 文档页数:30

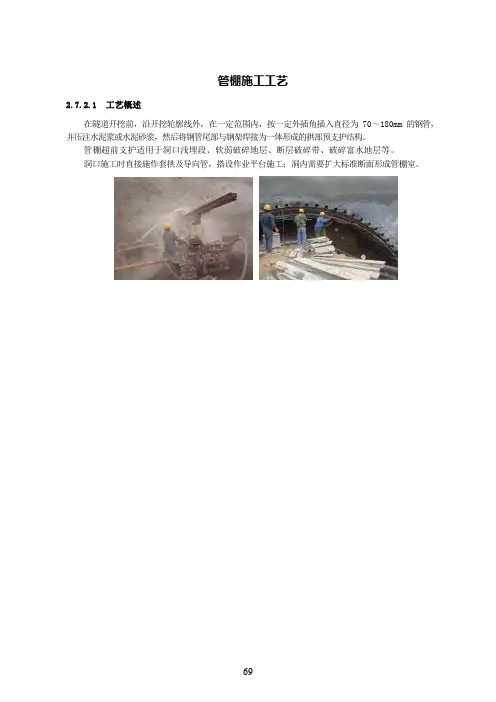

管棚施工工艺2.7.2.1工艺概述在隧道开挖前,沿开挖轮廓线外,在一定范围内,按一定外插角插入直径为 70~180mm 的钢管,并压注水泥浆或水泥砂浆,然后将钢管尾部与钢架焊接为一体形成的拱部预支护结构。
管棚超前支护适用于洞口浅埋段、软弱破碎地层、断层破碎带、破碎富水地层等。
洞口施工时直接施作套拱及导向管,搭设作业平台施工;洞内需要扩大标准断面形成管棚室。
- 69 -2.7.2.2作业内容1.架设拱架;2.安装导向管;3.浇筑导向墙混凝土;4.钻孔、清孔、验孔;5.大管棚的安装;6.注浆。
2.7.2.3质量标准及验收方法1.管棚所用钢管进场应按批抽取试件做力学性能(屈服强度、抗拉强度和伸长率)和工艺性能(冷弯)试验,其质量应符合国家有关规定及设计要求。
检验批数量:以同批号、同炉罐号、同规格、同交货状态的钢管,每 60t 为一批,不足 60t 按一批计。
施工单位每批抽检一次;监理单位按施工单位抽检次数的 10%进行见证检验,但至少一次。
2.管棚所用钢管的品种和规格应符合设计要求。
3.管棚搭接长度应符合设计要求。
4.注浆浆液的配合比应符合设计要求。
5.注浆压力应符合设计要求,注浆浆液应充满钢管及其周围的空隙。
6.管棚钻孔的允许偏差表见表 2.7.2-1表 2.7.2-1 管棚钻孔的允许偏差表管棚引孔顶入法施工工艺流程图见图 2.7.2-1管棚跟管钻进工艺流程图见图 2.7.2-2- 70 -- 71 -钻机就位导向管布置 钻孔 测量定位套拱施工搭设工作平台N钻孔验收NY注浆 参数 调整浆液制备 Y管路紧固N工作面泄漏N管路漏浆N注浆效果分析注浆作业压水试验连接注浆管路、调试浆液选择丝扣连接注浆设计地质调查导向控制下道工序掌子面复喷 喷混凝土封堵掌子面顶入管棚钢管加工 清孔图 2.7.2-1 管棚引孔顶入法施工工艺流程图施工准备- 72 -测量定位套拱施工注水清洗内杆钢管加工 退内杆导向管布置钻机就位图 2.7.2-2 管棚跟管钻进工艺流程2.7.2.5 工序步骤及质量控制说明一、施工准备1. 熟悉施工图纸,做好技术交底及培训。
长管棚施工工艺长大管棚主要用于软弱砂砾地层或软岩、岩堆、破碎地带层,多用于隧道及其它地下导坑辅助施工,其支护原理是:在预计开挖断面外周,以一定间距、一定的外插角度,用钻孔方法先行设置钢管,通过管壁四周压浆孔,压入水泥-水玻璃单液浆,先行加固松散围岩体,边开挖边利用钢拱架喷锚等共同支护,对隧道开挖起到有效超前支护的方法。
超前长管棚,采用节长3米、6米Ф108*6mm垫轧无缝钢管,环向间距30cm,丝扣连接。
钢管设置于衬砌拱部,管心与衬砌设计外轮廓线间距大于30cm,平行路面中线布置。
要求钢管偏离设计位置的施工误差不大于20cm,沿隧道纵向同一横断面内接头数不大于50%,相邻钢管接头数至少须错开1m。
为增强钢筋的刚度,管内以30#水泥砂浆填充。
管棚布置见图1。
3.1、主要机具设备主要机具设备见表1。
主要机具设备表表13.2、确定管棚距开挖轮廓线间距浆液扩散半径设计为50cm,故取管棚距开挖轮廓线间距为43cm。
3.3、设置长管棚导向墙先行开挖明洞断面,在明洞衬砌外缘施作C25钢筋混凝土套拱.考虑钻进中的下垂,钻孔方向应较钢管设计方向上偏1度,为保证钻孔方向以及成洞面稳定,有明洞衬砌外设置了长工2.0m,厚60cm的25#钢筋混凝土套拱。
在套拱内按长管棚立面图中设ф150孔口管。
导向墙施工时,必须对称灌注,以避免钢筋骨架变形而影响孔口管的方向。
3.4、施钻钻孔顺序为先从两侧拱脚开始,对称向拱顶钻孔顶管,使下部注浆体有力地支托其上部钻进和顶管,既能防止坍孔,又便于顶管。
施钻时,将减速器升上限位置,把钻杆旋紧后,开启气动马达,待空载正常后,再慢慢开启推气缸,待钎头置于工作面上,关闭推进气缸,再开启冲击器,徐徐钻进,待钎头钻进100mm左右时,再以全风门冲击。
在钻进过程中,视进展快慢,慢慢开启或关闭推进气缸,使钻具始终保持一定推进力。
钻完第一根钻杆后,停止气动马达的转动,关闭冲击器停止钻进,将减速器置于下限位置,用叉子把钻杆固定在卡钎器内,反转减速器,使钻杆与减速器的接头脱开,然后将减速器升到上限位置装入第二根钻杆,连接牢固后,方可进行钻孔作业,直到设计深度。
