风机塔筒吊装工程专项施工方案
- 格式:ppt
- 大小:14.52 MB
- 文档页数:52
风力发电机组安装专项方案1。

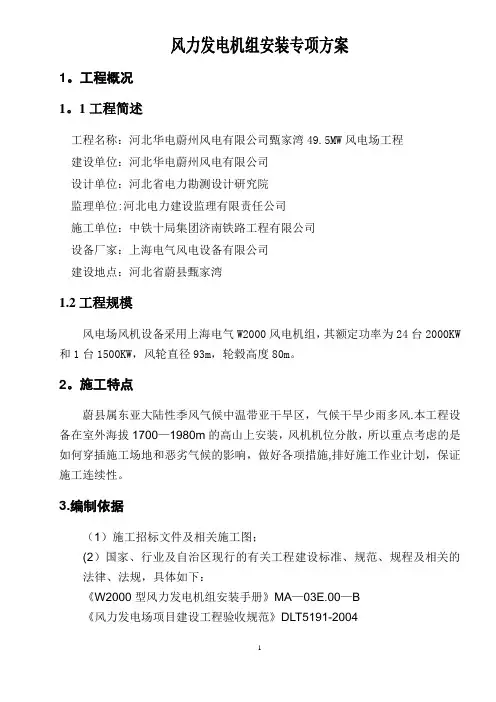

工程概况1。
1工程简述工程名称:河北华电蔚州风电有限公司甄家湾49.5MW风电场工程建设单位:河北华电蔚州风电有限公司设计单位:河北省电力勘测设计研究院监理单位:河北电力建设监理有限责任公司施工单位:中铁十局集团济南铁路工程有限公司设备厂家:上海电气风电设备有限公司建设地点:河北省蔚县甄家湾1.2工程规模风电场风机设备采用上海电气W2000风电机组,其额定功率为24台2000KW 和1台1500KW,风轮直径93m,轮毂高度80m。
2。
施工特点蔚县属东亚大陆性季风气候中温带亚干旱区,气候干旱少雨多风.本工程设备在室外海拔1700—1980m的高山上安装,风机机位分散,所以重点考虑的是如何穿插施工场地和恶劣气候的影响,做好各项措施,排好施工作业计划,保证施工连续性。
3.编制依据(1)施工招标文件及相关施工图;(2)国家、行业及自治区现行的有关工程建设标准、规范、规程及相关的法律、法规,具体如下:《W2000型风力发电机组安装手册》MA—03E.00—B《风力发电场项目建设工程验收规范》DLT5191-2004《电力建设施工及验收技术规范》(管道篇)DL5031-94《电力建设施工及验收技术规范》(钢制承压管道对接焊缝射线检验篇)DL/T5048-95《电力建设施工及验收技术规范》(管道焊缝超声波检验篇)DL/T820-2002 《电力建设施工及验收技术规范》(热工仪表及控制装置篇)CDJ279-1990 《电气装置安装工程高压电器施工及验收规范》BGL147—1990《电气装置安装工程电力高压电器、油浸电抗器、互感器施工及验收规范》GBJ148—90《电气装置安装工程母线装置施工及验收规范》GBJ149-90《电气装置安装工程电气设备交接试验标准》GB50150-2006《电气装置安装工程电缆线路施工及验收规范》GB50168—2006《电气装置安装工程接地装置施工及验收规范》GB50169-92《电气装置安装工程旋转电机施工及验收规范》GB50170—92《电气装置安装工程盘、柜及二次回路接续施工及验收规范》GB50171-92 《电气装置安装工程蓄电池施工及验收规范》GB50172-93《电力电缆导体用压接型铜、铝接线端子和连接管》GB/T 14315-2008《电力工程技术管理法规(试行)》(80)电技字第26号《风力发电场项目建设工程验收规程》DL/T5191—2004《风力发电厂运行规程》DL/T666-1999《风力发电场检修规程》DL/T797-2001《电业安全工作规程》(发电场与变电所电气部分)DL408-2004《电业安全工作规程》(热力和机械)电安生[1994]227号《汽车起重机和轮胎起重机安全规程》JB8176—1998《起重机械安全规程》GB6067—854。
履带吊在风电场施工中的风机塔筒安装与叶片吊装方案随着风力发电技术的快速发展,风电场的建设和施工已成为重要的能源项目。
在风电场施工中,风机塔筒的安装以及叶片的吊装是关键的环节之一。
针对这一问题,本文将介绍履带吊在风电场施工中的风机塔筒安装与叶片吊装方案,并对其具体步骤、安全措施以及注意事项进行阐述。

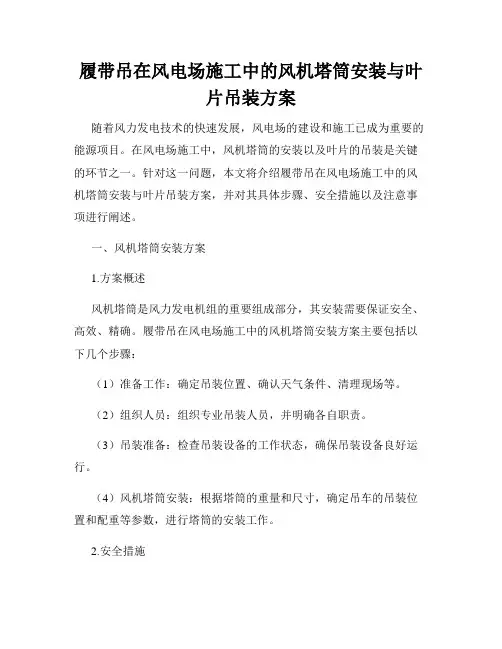

一、风机塔筒安装方案1.方案概述风机塔筒是风力发电机组的重要组成部分,其安装需要保证安全、高效、精确。
履带吊在风电场施工中的风机塔筒安装方案主要包括以下几个步骤:(1)准备工作:确定吊装位置、确认天气条件、清理现场等。
(2)组织人员:组织专业吊装人员,并明确各自职责。
(3)吊装准备:检查吊装设备的工作状态,确保吊装设备良好运行。
(4)风机塔筒安装:根据塔筒的重量和尺寸,确定吊车的吊装位置和配重等参数,进行塔筒的安装工作。
2.安全措施在风机塔筒安装过程中,安全是首要考虑的因素。
为了确保施工过程的安全,需要采取以下措施:(1)制定详细的安全操作规程,并确保所有人员都严格遵守。
(2)设置安全围栏和标识,以确保工作区域的安全。
(3)进行吊装设备的检查和维护,确保其正常运行。
(4)合理划定施工区域,确保吊装设备的安全操作空间。
3.注意事项在风机塔筒安装过程中,还需要注意以下几个问题:(1)根据天气条件合理安排施工计划,避免恶劣天气对施工造成影响。
(2)在安装过程中,需要对吊装点进行精确控制,确保塔筒的水平度和垂直度满足要求。
(3)严格按照施工流程进行作业,避免人员和设备的碰撞。
二、叶片吊装方案1.方案概述叶片是风力发电机组中的关键部件,其吊装过程需要高度精确。
履带吊在风电场施工中的叶片吊装方案主要包括以下几个步骤:(1)准备工作:确定叶片吊装位置、检查叶片吊装设备的运行状态。
(2)组织人员:组织专业吊装人员,并明确他们的职责。
(3)叶片吊装:根据叶片的重量和尺寸,选择合适的吊具和吊车进行吊装。
(4)叶片固定:将吊装好的叶片固定在风力发电机组的适当位置上。
.风机及塔筒吊装工程吊装方案批准:审核:编制:中国集团有限公司风电项目施工项目部2015年06月01日目录第一章工程概况 (1)第二章编制依据 (4)第三章项目组织机构 (5)第四章施工计划 (10)第五章施工工艺技术 (15)第六章施工安全保证措施 (33)第七章劳动力计划 (56)第八章计算书 (57)●附表一本工程劳动力计划表 (59)●附表二施工网络进度计划 (60)●附图三主要机型配置表 (61)●附表四临时用地表 (62)●附图五风机安装施工总平面图 (63)●附表六主吊工况性能表 (64)第一章工程概况1. 工程简介风力发电项目位于甘肃省金昌市以北18km处的地区,在省道以西4km处,风电场区域的海拔高程在1450m~1510m之间。
本期工程两标段共装机66台1500kW风力发电机组,总装机容量99MW。
同期建设道路、输电线路、升压站等工程。
风电机组采用金风科技GW93/1500风电机组,轮毂高度为75m。
本工程在风电场内新建一座110kV升压站,作为风电场的升压、配电、控制中心和办公、生活场所。
金风GW93-1.5MW机组的主要尺寸及数据见下表2. 主要施工范围本工程工作内容包括(但不限于):完成风电机组及各控制柜(变流器)和附件安装、塔架及附件安装、备品备件等设备的卸车、保管等工作,具体如下:(1)塔筒各个部位的安装;(2)机舱安装;(3)发电机安装(4)三片叶片和轮毂的地面组装和安装;(5)变频器、地面控制柜等塔筒基础平台设备安装;(6)塔筒外部人梯、内部爬梯;(7)塔筒接地;(8)风机安装完成后,机舱、塔架内的安装(包括塔筒内全部电缆、通讯线缆敷设和二次接线、电缆预留段连接、接地等),电气一、二次设备及材料施工安装至各控制及开关柜;(9)附件:螺栓、塔筒内饰件、电缆、风速仪、风向仪等的安装;(10)油漆(安装、卸货及其他原因造成的油漆损坏的补漆)及风机安装完成后在塔架底部喷漆编号;(11)安装前的风机、叶片、塔筒等设备的清洁和安装验收前的机舱、塔筒内清洁工作;(12)负责业主方移交的风机设备、塔筒、备品备件、专用工具的现场卸车、建档、保管、看护,设备临时堆放场的规划与建设。

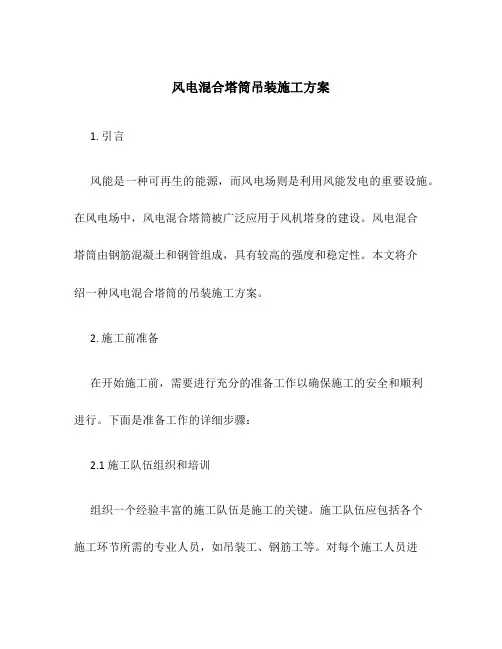

风电混合塔筒吊装施工方案1. 引言风能是一种可再生的能源,而风电场则是利用风能发电的重要设施。
在风电场中,风电混合塔筒被广泛应用于风机塔身的建设。
风电混合塔筒由钢筋混凝土和钢管组成,具有较高的强度和稳定性。
本文将介绍一种风电混合塔筒的吊装施工方案。
2. 施工前准备在开始施工前,需要进行充分的准备工作以确保施工的安全和顺利进行。
下面是准备工作的详细步骤:2.1 施工队伍组织和培训组织一个经验丰富的施工队伍是施工的关键。
施工队伍应包括各个施工环节所需的专业人员,如吊装工、钢筋工等。
对每个施工人员进行必要的培训,以确保他们熟悉并理解各个工作环节的要求和安全措施。
2.2 施工设备准备确保施工现场有足够的施工设备,如吊车、起重机等,并保证这些设备在施工前经过全面的检修和维护,以确保其正常工作。
2.3 施工现场准备对施工现场进行充分的准备,包括清理现场、架设安全警示标志、标明施工区域边界等。
同时,检查施工现场的地质条件,确保地基具备足够的承载力。
3. 吊装方案风电混合塔筒的吊装是整个施工过程中最关键的环节之一。
下面是吊装方案的详细步骤:3.1 预吊试验在正式吊装前,需要进行预吊试验,以确保吊装设备的安全性和可靠性。
同时还需检查吊装索具是否磨损、断裂等。
3.2 吊装计算根据风电混合塔筒的重量、尺寸等参数,计算出吊装设备所需的起重量和吊点位置。
确保吊装设备具备足够的吊重能力,并选择合适的吊装点。
3.3 吊装操作在进行正式吊装时,需要严格按照操作规程进行操作。
首先,将吊具绑扎在风电混合塔筒上,并用检测工具检查绑扎是否牢固。
然后,将吊装设备调整到合适的位置,以保持稳定。
接下来,缓慢提升风电混合塔筒,确保其垂直度和平衡性。
最后,将塔筒缓慢放置到预定位置,进行稳固和固定。
4. 施工安全措施在整个施工过程中,施工安全是最重要的考虑因素之一。
以下是一些常见的施工安全措施:•所有施工人员必须佩戴合适的安全帽、安全鞋等个人防护装备。
一、目的为确保风机吊装作业的安全、高效、有序进行,根据国家相关法律法规和行业标准,特制定本方案。
二、适用范围本方案适用于风力发电机组风机塔筒、叶片、轮毂等大型部件的吊装作业。
三、组织机构1. 成立风机吊装专项领导小组,负责吊装作业的全面协调和指挥。
2. 设立现场指挥中心,负责现场作业的实时监控和指挥。
3. 设立安全监督小组,负责现场作业的安全监督检查。
四、施工准备1. 作业人员培训:对所有参与吊装作业的作业人员进行专业培训,确保其具备相应的技能和素质。
2. 施工机械准备:检查吊装设备、吊车、索具等,确保其性能良好,符合吊装要求。
3. 施工场地准备:确保吊装场地平整、坚实,满足吊装作业需求。
4. 施工材料准备:备齐吊装所需的各种材料,如钢丝绳、吊带、吊钩等。
五、施工工艺1. 吊装前的检查:对吊装设备、吊车、索具等进行全面检查,确保其符合吊装要求。
2. 吊装前的准备:根据风机部件的重量、尺寸和吊装环境,制定吊装方案,确定吊装顺序和吊装方法。
3. 吊装过程:严格按照吊装方案执行,确保吊装过程安全、有序。
4. 吊装后的检查:吊装完成后,对吊装设备、吊车、索具等进行全面检查,确保其性能良好。
六、安全措施1. 安全生产责任制:明确各岗位人员的安全生产责任,确保安全生产。
2. 安全教育培训:对作业人员进行安全教育培训,提高安全意识。
3. 安全防护措施:在吊装过程中,严格执行安全防护措施,如佩戴安全帽、系好安全带等。
4. 应急预案:制定应急预案,应对突发事件。
5. 安全监督检查:设立安全监督小组,对现场作业进行监督检查。
七、验收与总结1. 吊装完成后,对吊装作业进行验收,确保符合要求。
2. 对吊装作业进行总结,分析存在问题,提出改进措施。
3. 将吊装专项方案及执行情况存档备查。
八、附则1. 本方案由风机吊装专项领导小组负责解释。
2. 本方案自发布之日起实施。
目录1.工程概况 (1)1.1 工程概况和特点 (1)1.2施工平面布置 (4)2.编制依据 (5)3.施工计划 (7)3.1施工进度计划 (7)3.2施工机具、主要设备材料计划 (7)4 施工工艺技术 (8)4.1风机技术参数 (8)4.2吊装工艺流程 (9)4.3施工准备 (9)4.4施工程序及方法 (10)5.施工管理及作业人员配备和分工 (29)5.1吊装组织机构图 (29)5.2作业人员分工 (29)6.安全保证及职业健康措施 (29)6.1 职业健康管理措施 (29)6.2安全保证措施 (30)6.3监测监控措施 (37)6.4危险因素辨识及控制措施 (37)6.5新型冠状病毒疫情防控措施 (41)7.环境保护措施 (41)7.1 环境保护管理控制措施 (41)7.2绿色施工 (42)8.质量保证措施 (43)8.1质量保证措施 (43)9.验收要求 (44)10.应急处置措施 (45)10.1目的 (45)10.2应急组织机构 (45)10.3施工应急处置措施 (46)11.强制性条文 (49)12.计算书及相关图纸 (51)12.1地基承载力计算 (51)12.2 卸车作业机械负荷及其相关计算 (52)12.2.1塔筒卸车 (52)12.3 吊装作业机械负荷及其相关计算 (52)13附图和附表 (58)13.1 风机吊装示意图 (58)13.2 吊车性能表 (62)13.3 特种设备作业人员资格证 (67)13.4附表吊装前安全检查表 (67)1.工程概况1.1 工程概况和特点1.1.1工程概况**50MW风电场项目位于**市西北部与**县交界低山丘陵区域,场址中心距**市直线距离约102km,距**市城区直线距离约85km,距**市城区直线距离约22km。
风电场附近现有1441#测风塔,距**气象站约25km。
场址区域呈不规则四边形,南北向长约4km、东西向宽约5km,风场面积约20km2,海拔高度在350m~900m。

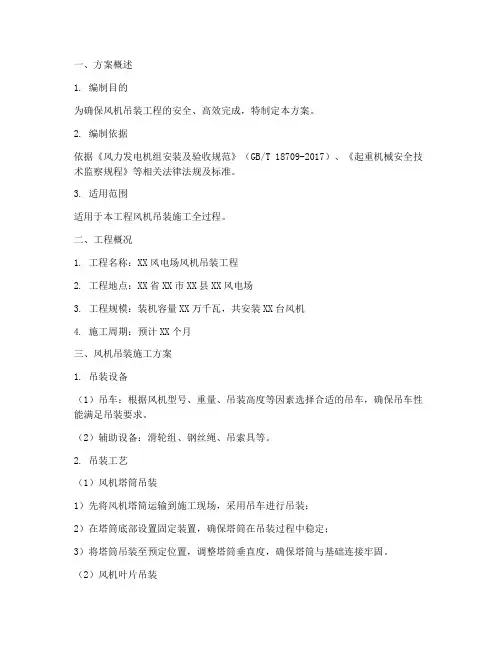

一、方案概述1. 编制目的为确保风机吊装工程的安全、高效完成,特制定本方案。
2. 编制依据依据《风力发电机组安装及验收规范》(GB/T 18709-2017)、《起重机械安全技术监察规程》等相关法律法规及标准。
3. 适用范围适用于本工程风机吊装施工全过程。
二、工程概况1. 工程名称:XX风电场风机吊装工程2. 工程地点:XX省XX市XX县XX风电场3. 工程规模:装机容量XX万千瓦,共安装XX台风机4. 施工周期:预计XX个月三、风机吊装施工方案1. 吊装设备(1)吊车:根据风机型号、重量、吊装高度等因素选择合适的吊车,确保吊车性能满足吊装要求。
(2)辅助设备:滑轮组、钢丝绳、吊索具等。
2. 吊装工艺(1)风机塔筒吊装1)先将风机塔筒运输到施工现场,采用吊车进行吊装;2)在塔筒底部设置固定装置,确保塔筒在吊装过程中稳定;3)将塔筒吊装至预定位置,调整塔筒垂直度,确保塔筒与基础连接牢固。
(2)风机叶片吊装1)将风机叶片运输到施工现场,采用吊车进行吊装;2)在叶片底部设置固定装置,确保叶片在吊装过程中稳定;3)将叶片吊装至塔筒顶部,调整叶片位置,确保叶片与塔筒连接牢固。
(3)风机机舱吊装1)将风机机舱运输到施工现场,采用吊车进行吊装;2)在机舱底部设置固定装置,确保机舱在吊装过程中稳定;3)将机舱吊装至塔筒顶部,调整机舱位置,确保机舱与塔筒连接牢固。
3. 施工步骤(1)现场勘查:了解施工现场环境,确认吊装路线、吊装位置等。
(2)设备准备:检查吊车、辅助设备等是否满足吊装要求。
(3)人员组织:成立吊装小组,明确各成员职责。
(4)吊装作业:按照吊装工艺进行风机吊装。
(5)验收:检查风机吊装质量,确保吊装符合规范要求。
四、安全管理1. 施工现场应设置安全警示标志,明确安全注意事项。
2. 吊装作业过程中,严格遵循操作规程,确保人员安全。
3. 定期对吊装设备进行检查、维护,确保设备正常运行。
4. 施工过程中,密切关注气象变化,确保在安全条件下进行吊装作业。

风机施工吊装施工方案一、工程概述本次风机施工吊装项目位于_____地区,共涉及_____台风机的安装工作。
风机型号为_____,轮毂高度为_____米,叶轮直径为_____米,单台风机重量约为_____吨。
该项目的建设旨在为当地提供清洁、可再生的能源,促进经济发展和环境保护。
二、施工准备1、技术准备熟悉风机设备的安装手册、技术规范和施工图纸,制定详细的施工方案和技术交底。
对施工人员进行技术培训,使其掌握风机吊装的工艺流程和操作要点。
2、场地准备清理吊装现场的障碍物,确保场地平整、坚实,满足吊车和运输车辆的通行和作业要求。
确定吊车的站位和行走路线,对地基进行承载力验算和处理,必要时铺设钢板或枕木。
3、设备和材料准备检查和调试吊车、起重机等吊装设备,确保其性能良好、安全可靠。
准备好风机的塔筒、机舱、叶轮等部件,以及连接螺栓、垫圈、密封胶等安装材料,并进行质量检验和验收。
4、人员准备组建专业的吊装施工队伍,包括吊车司机、起重工、安装工、电工、焊工等,并配备足够的管理人员和技术人员。
对施工人员进行安全教育和培训,提高其安全意识和操作技能。
三、吊装设备选型根据风机的重量、尺寸和安装高度,结合现场的场地条件和施工要求,选用_____吨吊车作为主吊设备,_____吨吊车作为辅助吊设备。
吊车的性能参数应满足风机吊装的要求,并且具有良好的稳定性和可靠性。
四、吊装工艺流程1、塔筒吊装在基础环上安装塔筒底部的连接螺栓和垫圈,并涂抹密封胶。
用主吊吊车将第一节塔筒吊起,缓慢移动到基础环上方,调整塔筒的位置和垂直度,使其与基础环对齐。
将塔筒底部的连接螺栓插入基础环的螺栓孔中,用电动扳手或液压扳手拧紧螺栓,达到规定的扭矩值。
按照上述方法依次吊装第二节、第三节塔筒,并进行连接和紧固。
2、机舱吊装在塔筒顶部安装机舱的连接螺栓和垫圈,并涂抹密封胶。
用主吊吊车将机舱吊起,缓慢移动到塔筒顶部上方,调整机舱的位置和方向,使其与塔筒对齐。
本工程为某风电场风机吊装安装工程,共有风机36台,型号为EN1102.5,塔筒高度为XX米。
风机吊装安装施工方案如下:二、施工准备1. 施工组织:(1)成立项目组,负责施工方案的制定、实施及监督。
(2)组织施工人员、机械设备、材料等。
2. 施工材料:(1)风机塔筒、叶片、机舱等主要部件。
(2)吊装设备,如履带起重机、汽车吊等。
(3)辅助材料,如绳索、滑轮、吊装索具等。
3. 施工设备:(1)风机塔筒、叶片、机舱等主要部件运输设备。
(2)吊装设备,如履带起重机、汽车吊等。
(3)辅助设备,如卷扬机、滑轮、索具等。
4. 施工技术:(1)风机吊装采用多吊点、分段吊装的方法。
(2)风机塔筒、叶片、机舱等主要部件采用专用吊装设备吊装。
(3)吊装过程中,严格控制吊装速度,确保安全。
三、施工工艺1. 施工流程:(1)风机塔筒吊装:1.1 风机塔筒运至施工现场,进行验收。
1.2 检查吊装设备,确保其完好。
1.3 根据吊装设备性能,确定吊装方案。
1.4 吊装风机塔筒,分段进行,确保塔筒垂直。
(2)风机叶片吊装:2.1 风机叶片运至施工现场,进行验收。
2.2 检查吊装设备,确保其完好。
2.3 根据吊装设备性能,确定吊装方案。
2.4 吊装风机叶片,确保叶片水平。
(3)风机机舱吊装:3.1 风机机舱运至施工现场,进行验收。
3.2 检查吊装设备,确保其完好。
3.3 根据吊装设备性能,确定吊装方案。
3.4 吊装风机机舱,确保机舱水平。
2. 施工要点:(1)吊装前,对吊装设备进行调试,确保其性能稳定。
(2)吊装过程中,严格控制吊装速度,避免振动。
(3)吊装过程中,确保吊装设备与风机部件之间的连接牢固。
(4)吊装过程中,确保风机部件的平衡,避免倾覆。
(5)吊装完成后,对风机部件进行检查,确保其安装质量。
四、施工安全措施1. 施工现场设置安全警示标志,确保施工人员安全。
2. 施工人员必须穿戴安全帽、安全带等防护用品。
3. 吊装过程中,确保吊装设备与风机部件之间的连接牢固。
本项目为广西首个海上风电项目——防城港海上风电示范项目A场址工程。
项目位于广西防城港南面海域,计划建设83台单机容量8.5兆瓦及以上风电机组,总装机容量70万千瓦。
本方案旨在为风电吊装工程施工提供指导,确保工程安全、高效、顺利进行。
二、施工准备1. 组织机构成立项目领导小组,负责整个吊装工程的组织实施、协调和监督。
2. 施工队伍组建专业的风电吊装施工队伍,包括吊装工程师、操作人员、安全员等。
3. 施工设备根据工程需要,配备相应的吊装设备,如吊车、海上升压站、海缆等。
4. 施工材料采购风电吊装所需的各类材料,如风机叶片、轮毂、塔筒等。
5. 施工场地确定吊装施工场地,确保场地平整、宽敞,满足吊装作业需求。
三、施工工艺1. 吊装顺序(1)先吊装风机塔筒,再吊装风机叶片、轮毂等部件。
(2)吊装过程中,注意保持风机部件的垂直度,确保吊装精度。
2. 吊装方法(1)采用吊车进行风机塔筒、叶片、轮毂等部件的吊装。
(2)利用海上升压站进行海上风机塔筒、叶片、轮毂等部件的吊装。
3. 施工步骤(1)将风机叶片、轮毂等部件运输至施工现场。
(2)采用吊车将风机塔筒吊装至指定位置。
(3)在塔筒顶部安装叶片和轮毂。
(4)检查风机叶片、轮毂等部件的安装质量,确保无误。
(5)进行风机试运行,确保风机正常运行。
四、安全措施1. 施工人员必须经过专业培训,具备相应的操作技能。
2. 施工现场设置安全警示标志,提醒施工人员注意安全。
3. 施工过程中,严格执行安全操作规程,确保吊装作业安全。
4. 定期对施工设备进行检查、维护,确保设备正常运行。
5. 设置安全员,负责施工现场的安全管理。
五、施工进度安排1. 施工前期准备:1个月2. 吊装施工:6个月3. 质量检查与试运行:1个月4. 工程验收:1个月总计:9个月六、总结本方案旨在为广西首个海上风电项目——防城港海上风电示范项目A场址工程的吊装工程施工提供指导。
通过精心组织、合理安排,确保工程安全、高效、顺利进行,为我国海上风电事业的发展贡献力量。
XX大唐国际寻乌县乱罗嶂风电场风机起重吊装安全专项施工方案编制单位:中国水利水电第七工程局XX 二〇一六年六月十二日目录一、工程概况2(一)编制说明2(二)工程概况2(三)安装流程图3二、吊装作业前的准备3(一)施工前安全教育3(二)施工前安全检查3(三)主要危险点、源与控制措施表4 三、吊装作业的实施5(一)吊装作业安全基本要求5(二)机舱内作业安全措施6(三)焊接或气割安全措施7(四)吊装作业安全措施7(五)塔架作业安全措施8(六)事故应急救援8四、吊装作业的总结8一、工程概况(一)编制说明风机安装主要起重吊装作业包括四节塔筒组装、机舱安装、叶片组装、风轮安装。
组装作业工艺复杂,吊装物件构型大、质量重、施工难度大,故而对起重吊装、高空作业安全施工要求高。
为满足职业健康安全、环境保护等要求,有力开展安全生产工作,特编制此专项安全施工方案指导施工,施工过程中严格执行。
(二)工程概况XX大唐国际寻乌乱罗嶂风电场工程位于寻乌县南面约36km处,位于XX市东南面约155km处,位于XX省XX平远县西北面约20km,位于寻乌县丹溪乡西北面约6km。
风电场X围主要位于XX省寻乌县丹溪乡境内。
场内最高峰为乱罗嶂,其海拔高度为1347.9m。
本风场本期装机规模为66MW,设置33台2MW风机。
本风场开发X围为乱罗嶂山脊,山脊海拔高程介于900m~1347.9m,山脊长约6.5km,山脊较宽,山体大,山势较缓,高差较大,山上植被以草甸为主,风场区域面积约16km2。
场址中心坐标:北纬24°38′41″,东经115°43′36″。
风机吊装在野外作业,施工作业受自然环境影响很大。
(三)安装流程图二、吊装作业前的准备(一)施工前安全教育1、所有进场参加风机吊装作业人员,必须进行三级安全教育培训,保证职工具备必要的安全生产知识,熟悉有关的安全管理制度和岗位安全操作规程,掌握本岗位的安全操作技能,经考试或考核合格后方可上岗,不合格者严禁上岗作业。
天津静海高传风电场工程风机吊装施工方案编制:审核:审批:一、工程概况天津市静海风电场工程安装 25台单机容量为 2000 kW 风力发电机组,轮毂高度为 122 m,机舱叶片长约 120 m,叶片重量约13.5 t,发电机重 45 t。
锥形钢管塔架,高度约为125 m,塔架及附件总重量约240 t,分三段现场安装。
根据本期工程风机的布置方案,在场址区域合理优化布置 25 台风机。
现场地形条件局部地区无法满足风机施工吊装的场地要求,需在每台风机基础附近,并依托施工道路修筑一个满足风机吊装要求的施工平台。
风力发电机安装场地尺寸初定为 40m×35m,距基础, 5 m存放塔筒,其用地面积按临时用地考虑。
安装场地平台采用碾压泥土的结构形式平台顶面敷设 300mm 厚宕渣,平台的倾斜度不能超过 1%,在不影响交通运输的情况下要尽可能利用施工道路。
本工程安装25 台单机容量为 2000 kW 等级风机,根据风机及塔架的重量和高度;主吊车利勃海尔 lg1750 型 750 吨桁架吊,另配置 1 台 80吨履带吊和 1 台 50 吨履带吊、1 台 50 吨汽车吊作为辅助吊车,负责主吊车拆、组车,配合主吊车进行风机安装。
另配置 1 辆铲车,辅助运输和场平。
为配合风机施工吊装的主、辅吊作业场地要求,需在每台风机基础附近,主吊工作幅度范围内构筑一个风机施工吊装作业平台。
二、编制依据设计院提供的图纸、联合动力厂家提供的技术要求、750t 吊车的吊装说明书三、施工方案“三通一平”工作:包括路通、水通、电通及场地平整。
施工吊装平台的挖填及整平,机械设备配置采用道路的机械。
四、施工进度计划安排1-25号风机平台制作、风机安装计划年月开工,于年月号完工。
五、具体施工方案1、吊装方案概述本工程拟投入壹套吊装机械、设备按安装顺序依次运输至安装现场。
风机塔筒吊装按照由下至上的顺序进行。
使用一台履带吊和一台汽车吊配合将塔筒各段分别安装。
淮安风电风机吊装施工方案一、项目背景淮安地区拥有丰富的风能资源,为了开发利用这些资源,淮安风电项目组决定在某地区进行风电场建设。
风机作为风电场的核心设备之一,其安装和吊装施工至关重要。
本文档旨在提供淮安风电风机吊装施工方案。
二、项目概述本项目计划安装 X 台风机,吊装施工需要考虑以下主要步骤:1.前期准备:确定施工方案、制定安全计划、编制吊装计划、准备必要的吊装设备和工具等。
2.现场准备:搭建安全围栏、限制人员和车辆进入吊装区域、清理吊装区域、确保工地畅通等。
3.风机解体:如果风机在出厂时为整体运输,需要将其进行拆解成各个组件,方便后续吊装操作。
4.吊装准备:将各个组件进行编号和标记,准备好吊装设备,确保设备的良好状态,检查吊装工具的完整性和可用性。
5.吊装操作:根据吊装计划,合理安排吊机和人员,进行吊装操作,确保吊装过程平稳、安全、高效。
三、施工方案3.1 前期准备在进行风机吊装施工之前,需要进行充分的前期准备工作。
具体包括:•制定安全计划:根据当地法规和安全标准,制定详细的安全计划,明确安全责任、应急措施,确保施工过程安全可控。
•编制吊装计划:根据风机的尺寸、重量等信息,编制吊装计划,确定吊装顺序、吊装工艺、吊装设备等。
•准备吊装设备和工具:根据吊装计划,准备好所需的吊装设备和工具,包括吊车、钢丝绳、吊装带等。
确保吊装设备的完好性和安全性。
•培训操作人员:组织吊装操作人员进行相关的培训,提高其吊装操作技术和安全意识。
在进行风机吊装施工时,需要对现场进行充分的准备工作。
具体包括:•搭建安全围栏:在吊装区域周围搭建安全围栏,明确限制非相关人员和车辆进入吊装区域,确保现场安全。
•清理吊装区域:清理吊装区域内的障碍物和杂物,保证吊装过程中无妨碍。
•确保工地畅通:确保吊装作业车辆在进出施工现场时没有障碍物,保障工地畅通。
3.3 风机解体如果风机在出厂时为整体运输,需要将其进行拆解,方便后续吊装操作。
具体包括:•风机解体计划:根据风机的结构和尺寸等信息,制定合理的拆解计划,确保拆解过程安全、高效。
风力发电塔筒施工方案一、项目背景随着人们对清洁能源的需求不断增加,风力发电成为了一种重要的可再生能源源头。
而风力发电塔筒是支撑风机叶片及发电机组的重要结构,其施工方案的设计与执行对于项目的成功运行至关重要。
二、施工前准备1. 环境评估:在施工前,必须对现场环境进行全面评估,并确保施工过程中不会对周围环境造成污染或其他负面影响。
2. 材料准备:根据风力发电塔筒设计要求,准备好符合相关标准的高强度钢材、焊接材料和防腐涂料等。
3. 设备准备:配备适当的施工设备,如吊车、塔吊、焊接机和涂料喷涂机等。
4. 施工人员培训:确保施工队员具备必要的技能和操作经验,熟悉相关安全操作规范。
三、施工流程1. 基础施工:首先,根据风力发电塔筒设计要求,在地面上建造混凝土基础,为风力发电塔筒提供牢固的支撑。
2. 塔筒制造:将钢材按照设计要求进行切割、翻边、弯曲和焊接,逐节制造风力发电塔筒。
3. 焊接质量检测:对每节塔筒进行焊接质量检测,确保焊缝牢固、无裂纹和缺陷。
4. 塔筒安装:使用吊车和塔吊将塔筒逐节垂直安装在基础上,确保塔筒的垂直度和水平度。
5. 防腐处理:完成塔筒安装后,对塔筒进行防腐涂层处理,以延长其使用寿命,并保护其不受自然环境的侵蚀。
6. 检测与调试:对风力发电塔筒的安装进行全面检测,包括受力性能测试和结构稳定性测试等,确保其符合设计要求。
7. 完成交付:经过所有检测和调试后,风力发电塔筒将正式交付给风力发电厂,供叶片和发电机组安装使用。
四、安全措施1. 工地设立警示标志,确保周围人员不会无意进入施工区域。
2. 施工人员必须佩戴个人防护设备,包括安全帽、安全带、防滑鞋等。
3. 各类设备必须经过安全检查,确保其正常运行,防止事故发生。
4. 施工人员需进行必要的安全培训,了解施工现场的各项安全规范,并严格遵守。
5. 对焊接作业进行专门管理,确保焊工的技术水平与安全操作。
五、项目管理1. 制定详细的工作计划,包括施工流程、工期、人员配备和资源需求等,确保施工按计划进行。
