临时烟囱钢架施工方案
- 格式:doc
- 大小:1.30 MB
- 文档页数:11
钢烟囱施工方案钢烟囱施工方案一、施工工艺流程1. 测量设计:根据设计要求,测量烟囱的高度、外径、内径等尺寸,并确定烟囱的位置。
2. 基础施工:首先进行地面开挖,然后进行混凝土基础的pour 筑,待混凝土凝固后,设置支撑架。
3. 搭建施工脚手架:根据施工需要,搭建合适的脚手架以支撑施工过程中的操作人员和设备。
4. 烟囱制作:根据设计要求,将预制的钢板进行弯曲、切割、穿孔等工序,然后进行烟囱的拼装和焊接工作。
5. 烟囱安装:使用起重机将制作完成的烟囱抬至合适的位置,利用吊车将烟囱逐节升起装配,并与支撑架进行连接,确保安全稳固。
6. 防腐处理:对钢烟囱进行防锈、涂层等处理,以增强其抗腐蚀性能和提高使用寿命。
7. 其他设备安装:根据设计要求,安装烟囱上的平台、梯子、护栏、照明设备等辅助设备。
8. 安全检测与验收:对烟囱进行安全检测,确保其符合相关标准和要求,经验收合格后,施工完成。
二、施工所需工具和材料1. 工具:测量工具、焊接机、切割机、起重机、吊车、脚手架、防护设备等。
2. 材料:钢板、钢管、螺栓、螺母、焊条、涂料等。
三、施工注意事项1. 做好施工前的准备工作,包括检查设备和工具的性能是否正常,筹备所需材料。
2. 坚持安全第一原则,严格遵守施工操作规范,做好个人防护,保证施工过程中的安全。
3. 施工过程中要严格按照设计要求进行操作,确保施工质量。
4. 在施工现场设置明显的警示标志,提醒周围人员注意安全。
5. 在高空作业时,要严格把好安全关,确保起重机和吊车的使用安全可靠。
6. 对烟囱安装后的防腐处理应严格按照相关规范进行,做到工艺合理、涂层均匀。
7. 完成施工后,进行安全检测和验收,确保烟囱的安全可靠。
四、施工效果及意义1. 钢烟囱采用钢结构制作,具有结构轻巧、强度高、施工周期短等特点。
2. 钢烟囱能够有效排放工业废气,减少对环境的污染。
3. 钢烟囱外观美观、耐用,能够提高企业形象。
4. 钢烟囱施工方案的制定和实施,能够保证施工过程的安全、质量和进度的控制。
烟囱钢结构施工方案1. 引言烟囱是工业设施中常见的结构,用于排放烟雾和废气。
烟囱的施工需要严格的工艺和规范,以确保结构的稳定和安全。
本文将介绍一种常见的烟囱钢结构施工方案。
2. 施工前准备在进行烟囱钢结构施工之前,需要进行充分的准备工作。
准备工作包括以下几个方面:2.1. 材料准备所需的材料包括钢管、钢板、连接件、螺栓等。
这些材料应符合规范要求,并经过质量检验。
2.2. 设备准备施工需要使用各种设备,如吊车、起重机、焊接设备等。
这些设备需要经过检查和调试,确保其正常运行。
2.3. 施工场地准备施工场地应平整、清洁,并确保有足够的空间供设备和材料操作。
同时,应设置安全警示标志,确保工人的安全。
2.4. 施工方案制定根据设计要求和施工条件,制定详细的施工方案。
方案应包括施工步骤、安全预措施、时间计划等。
3. 施工步骤3.1. 基础施工首先进行烟囱的基础施工。
根据设计要求,挖掘基础坑,然后进行基础混凝土浇筑。
待混凝土达到设计强度后,进行下一步。
3.2. 钢结构制作制作烟囱钢结构的各个组件。
根据设计图纸,对钢管和钢板进行切割、焊接等加工。
连接件和螺栓均需要进行质量检查,以确保其满足要求。
3.3. 吊装安装使用吊车或起重机将钢结构组件吊装到指定位置。
吊装过程中需要注意操作规范,以确保吊装安全。
3.4. 连接固定将吊装好的钢结构组件进行连接和固定。
使用合适的连接件和螺栓将组件连接在一起,确保结构的稳定和强度。
3.5. 焊接加固对连接件和关键部位进行焊接加固。
焊接操作需要技术熟练的焊工进行,确保焊接质量符合要求。
3.6. 防腐处理对烟囱钢结构进行防腐处理。
根据设计要求选择合适的防腐涂料或防腐膜进行涂覆,有效延长烟囱的使用寿命。
4. 安全措施在施工过程中,需要严格遵守相关安全规范,确保施工的安全性。
以下是一些常见的安全措施:•工人应穿戴合适的安全服装和防护用具,如安全帽、手套、安全鞋等。
•施工现场应设置安全警示标志,引导工人遵守安全规定。

临时烟囱钢架施工方案一、施工背景及目的为了满足工程项目的使用需求,需要进行临时烟囱的搭建工作。
该临时烟囱将用于排放工程项目中产生的烟尘和废气,确保施工期间的环境卫生和生产安全。
本施工方案旨在规划和组织临时烟囱钢架的施工过程,确保施工效果和质量。
二、施工准备工作1.项目组织:成立施工项目组织机构,明确责任分工和工作职责;2.施工人员:组织施工人员进行技术培训,确保施工人员操作规范,并持有相关的操作资格证书;3.材料准备:准备符合规范要求的钢材、螺栓、焊材等,并进行质量检测,确保施工材料的质量;4.设备准备:准备施工所需的起重设备、搭建设备等,对设备进行检测和维修,确保设备的正常使用;5.现场布置:对施工现场进行清理和整理,确保施工环境的整洁和安全。
三、施工程序1.地基处理:根据设计要求进行地基处理,确保地基承载力和稳定性;2.钢架制作:根据设计图纸,按照制作工艺和规范要求进行钢架的加工和制作;3.钢架组装:根据施工图纸和工艺要求,进行钢架的组装和连接,确保连接牢固和稳定;4.钢架安装:使用合适的起重设备将钢架吊装到指定位置,并进行水平和垂直校正,确保安装精度;5.钢架焊接:对钢架进行焊接,确保焊缝牢固和密封性好,以满足使用要求;6.检验验收:对钢架的制作和安装进行检验和验收,确保质量符合规范和要求;7.材料保护:为了保护钢材免受腐蚀和氧化,需要进行表面处理和涂装,以延长使用寿命;8.安全防护:在施工过程中要严格执行安全操作规程,保障施工人员的安全。
四、施工要点和注意事项1.点位固定:在施工前,要确定好临时烟囱钢架的具体位置和点位,确保施工的准确性;2.材料延伸:在选材时要充分考虑烟囱高度和载荷等因素,确保材料能够满足设计要求;3.材料质量:在收购钢材和其他施工材料时,要仔细检查质量凭证和检测报告,确保材料的质量;4.焊接质量:焊接工作要由专业的焊工进行,焊接工艺要符合相关标准和规范,确保焊接质量;5.安全措施:在施工现场要设置明显的安全警示标志,并进行安全培训和教育,确保施工人员的安全;6.交底记录:施工负责人要对施工过程进行详细的记录,包括施工时间、人员、材料等,以备后续追溯。
烟囱钢结构施工方案 (2)烟囱是工业设施中的重要组成部分,其主要作用是排放烟气和排烟,保障工厂生产效率和环境质量。
而烟囱的建造过程中,烟囱钢结构施工方案至关重要。
1. 施工前准备在进行烟囱钢结构施工前,首先需要进行充分的准备工作,包括施工图纸的审核确认、施工材料的准备、施工机械设备的检查保养等。
此外,还需要对施工现场进行安全检查和环境评估,确保施工过程中工人和环境的安全。
2. 施工工艺2.1 钢结构安装钢结构的安装是整个施工过程中至关重要的一部分。
首先需要根据设计图纸确定钢结构的吊装方案,然后进行起吊和安装,保证钢结构的稳固性和精准度。
在进行安装过程中,需要注意合理使用吊装设备,确保安全施工。
2.2 焊接工艺烟囱钢结构的焊接工艺是施工中不可或缺的环节。
焊接前需对焊接工艺进行合理设计和检查,保证焊接质量符合要求。
同时,焊接过程中需注意保护焊接工人的安全,避免焊接过程中发生意外。
2.3 防腐处理钢结构在使用过程中容易受到腐蚀的影响,为了延长烟囱的使用寿命,需要对钢结构进行防腐处理。
常见的防腐处理方法包括喷涂防腐涂料和热镀锌等,确保钢结构具有良好的耐腐蚀性能。
3. 施工质量控制为了保证烟囱钢结构施工质量,需要在施工过程中严格控制质量。
可以通过现场检查、质量验收和第三方检测等方式进行质量监控,确保施工质量符合设计要求。
同时,及时处理施工过程中发现的问题和质量缺陷,确保烟囱钢结构的安全和稳定性。
4. 施工后维护施工完成后,需要进行烟囱的定期维护和保养,确保烟囱的正常运行和使用寿命。
定期检查烟囱的结构和设备,及时处理发现的问题,避免烟囱因维护不当而引发安全隐患。
综上所述,烟囱钢结构施工方案在烟囱建造过程中具有重要意义,只有通过科学的施工方案和严格的施工控制,才能确保烟囱的质量和安全。
钢烟囱施工方案范文一、项目概况本施工方案针对钢烟囱的建设展开,烟囱高度为XX米,直径为XX米,位于XX工业园区。
本项目施工预计耗时XX天。
二、施工准备1.材料准备:根据设计要求,准备所需的钢材、焊接材料、防腐材料等。
2.设备准备:准备吊车、塔吊等施工所需的机械设备。
3.人员准备:组织有施工经验的工程师、施工人员和相关的安全负责人。
4.方案评审:组织专业人员对施工方案进行评审,并根据评审结果进行调整完善。
三、施工步骤1.地基施工:根据设计要求,进行地基开挖和处理,确保地基的承载力和稳定性。
2.钢结构制作:根据设计图纸,对钢烟囱所需的构件进行加工和焊接,确保构件的质量和尺寸精度。
3.吊装安装:使用吊车或塔吊进行钢烟囱的吊装安装,确保安装过程中的安全性和地基的承载情况。
4.焊接接头:对安装好的构件进行焊接接头处理,确保焊接接头的牢固性和防腐效果。
5.防腐处理:对焊接接头和整体钢烟囱进行防腐处理,延长烟囱的使用寿命和减少腐蚀问题。
6.检测验收:组织相关部门对钢烟囱进行检测,确保施工质量符合设计要求和相关标准。
7.策划移交:完成检测合格后,进行相关手续办理并将工程移交给业主方。
四、安全措施1.施工方案评审:组织专业人员对施工方案进行评审,确保方案的合理性和安全性。
2.施工现场保护:对施工现场进行封闭和警示,确保施工期间的安全和顺利进行。
3.人员定期培训:定期组织安全培训,提高施工人员的安全意识和技能水平。
4.安全设施设置:在施工现场设置安全栏杆、安全网等安全设施,保护工程人员的安全。
5.防火防爆措施:对施工现场进行防火防爆措施,确保施工过程中的安全性。
6.施工监督管理:组织专业人员对施工现场进行监督管理,确保施工过程安全可控。
五、环境保护措施1.排放控制:对施工期间产生的废气、废水等进行有效控制和处理,确保环境不受污染。
2.垃圾分类:对施工过程中产生的垃圾进行分类处理,减少对环境的影响。
3.噪声控制:采取隔音措施,降低施工过程中产生的噪声对周围环境的影响。
烟囱脚手架专项施工方案清晨的阳光透过窗帘的缝隙,洒在满是图纸和资料的书桌上。
我闭上眼睛,回忆起这十年来的方案写作经验,仿佛每一页纸都在讲述着过往的故事。
现在,我要写下的是一份烟囱脚手架专项施工方案。
一、工程概况这是一座高达一百米的烟囱,像一座巨大的针插在天际。
施工难度系数较高,脚手架的搭建和安全措施尤为重要。
烟囱主体采用钢筋混凝土结构,表面为陶瓷贴面,施工过程中需保证脚手架的稳定性,确保施工人员的安全。
二、脚手架设计1.脚手架类型:采用碗扣式脚手架,具有结构简单、拆装方便、承载能力强等特点。
2.脚手架布置:根据烟囱的形状和施工需求,脚手架分为四个区域,分别为A区、B区、C区和D区。
每个区域设置独立的升降通道,方便施工人员上下。
3.脚手架高度:脚手架高度与烟囱高度一致,共分为十层,每层高度为10米。
4.脚手架材料:选用优质钢管、扣件、脚手板等材料,确保脚手架的稳定性。
三、施工流程1.脚手架搭建:按照设计图纸,依次搭建脚手架的立杆、横杆、斜杆等,确保脚手架的稳定性。
2.脚手架验收:搭建完成后,由专业人员对脚手架进行检查验收,确保符合安全标准。
3.施工人员培训:对施工人员进行脚手架使用和安全知识培训,提高施工人员的安全意识。
4.施工过程:施工人员按照施工方案,进行烟囱主体的施工。
5.脚手架拆除:施工完成后,按照拆除顺序,依次拆除脚手架。
四、安全措施1.施工人员安全防护:施工人员需佩戴安全帽、安全带、防滑鞋等防护用品。
2.脚手架安全防护:在脚手架外侧设置安全防护网,防止施工过程中物品掉落伤人。
3.定期检查:对脚手架进行定期检查,发现问题及时整改。
4.应急预案:制定应急预案,确保在突发情况下,能够迅速采取措施,保障施工人员的安全。
五、施工难点及解决方案1.难点:烟囱高度较高,脚手架搭建和拆除难度大。
解决方案:采用分段施工法,降低脚手架的搭建和拆除难度。
2.难点:烟囱表面陶瓷贴面施工,需保证脚手架的稳定性。

一、工程概况1. 工程名称:XX项目临时烟囱施工2. 工程地点:XX市XX区XX项目现场3. 工程规模:XX米高,直径XX米4. 工程期限:XX天5. 施工单位:XX建筑工程有限公司二、施工准备1. 技术准备:组织施工技术人员进行图纸会审,明确施工要求;编制施工组织设计、施工方案和安全技术交底;进行施工材料、设备的采购、检验和试验。
2. 人员准备:组织施工队伍,明确各岗位人员职责;进行施工人员的安全教育培训。
3. 物料准备:准备施工所需的材料、设备、工具等,如钢材、混凝土、水泥、模板、脚手架等。
4. 施工场地准备:平整施工场地,设置临时施工道路;搭建临时办公、生活设施。
三、施工工艺1. 施工流程:测量放线→基础施工→烟囱筒身施工→烟囱顶板施工→装饰装修→验收。
2. 施工方法:(1)基础施工:采用混凝土基础,根据地质条件进行施工。
(2)烟囱筒身施工:采用滑模施工方法,分节分段进行施工。
(3)烟囱顶板施工:采用现浇混凝土施工,确保结构强度和刚度。
(4)装饰装修:对烟囱内外壁进行抹灰、刷涂料等装饰装修工作。
四、施工安全1. 严格遵守国家有关安全生产法律法规和标准,确保施工安全。
2. 设置安全警示标志,加强现场安全管理。
3. 对施工人员进行安全教育培训,提高安全意识。
4. 定期进行安全检查,及时发现和消除安全隐患。
5. 严格执行施工现场的消防安全措施。
五、质量控制1. 严格按照施工图纸和施工规范进行施工。
2. 加强施工过程中的质量控制,确保施工质量。
3. 对施工材料、设备进行检验和试验,确保质量合格。
4. 加强施工过程中的检验和验收,确保工程质量。
六、进度控制1. 制定施工进度计划,明确各阶段施工任务和工期要求。
2. 加强施工过程中的进度管理,确保工程按期完成。
3. 定期召开进度协调会,解决施工过程中遇到的问题。
4. 及时调整施工计划,确保工程进度。
七、环境保护1. 严格遵守国家有关环境保护法律法规和标准。
烟囱钢结构施工方案在现代建筑和制造业中,烟囱是一种重要的设施,用于排放烟尘和废气。
传统上,烟囱的构建采用砖、混凝土等材料,但随着技术的进步,烟囱钢结构逐渐成为一种更为普遍和先进的选择。
本文将介绍烟囱钢结构施工方案。
1. 施工前准备在开始施工之前,需要进行详细的规划和准备工作。
首先,要对施工现场进行清理和平整,并确保工作区域安全无隐患。
其次,需要准备好所需的材料和设备,包括钢结构构件、吊装设备、焊接设备等。
另外,要制定详细的施工计划,包括工期安排、施工顺序、人员分工等。
2. 钢结构安装烟囱钢结构施工的关键环节是钢结构的安装。
首先,要按照设计图纸和规范要求,精确测量和布置构件位置,确保安装的准确性和稳固性。
其次,要注意钢结构的连接方式和焊接质量,确保连接牢固、焊缝质量可靠。
在安装过程中,要时刻关注结构的垂直度和水平度,及时调整和修正偏差。
3. 混凝土浇筑在钢结构安装完成后,通常需要进行混凝土浇筑以增强烟囱的稳固性和耐久性。
在混凝土浇筑前,需要对钢结构进行检查,确保无明显缺陷和损坏。
混凝土浇筑前,要在钢结构外部设置支撑架和模板,以保证混凝土浇筑的形状和尺寸准确。
混凝土浇筑后,要进行充分养护,保证混凝土的强度和密实性。
4. 涂装和防腐处理最后一个环节是烟囱钢结构的涂装和防腐处理。
涂装可以提高烟囱的外观美观度,并起到保护作用,延长使用寿命。
在进行涂装前,要对烟囱表面进行清洁和打磨处理,确保涂装效果。
另外,要选择合适的涂料和防腐涂层,依据环境条件和使用要求进行选择,以保证涂装效果和防腐性能。
结语烟囱钢结构施工是一项工程复杂、技术要求高的工作,需要细致周密的计划和精湛的技术。
本文介绍了烟囱钢结构施工的主要内容,包括施工前准备、钢结构安装、混凝土浇筑、涂装和防腐处理等环节。
通过严格执行施工方案和质量控制,可以保证烟囱钢结构施工的顺利进行和效果质量。

X X X X公司热电厂增设临时烟囱工程施工方案建设单位:施工单位: 1批准:批准: 1安技科:车间审核:编制:XXXX年XX月XX日第一章 组织施工措施一、工艺流程二、筒体地面制作、防腐、吊装 1、地面制作根据现场实际情况,本工程临时烟囱设计高度为16.5米,直径为4米,首先材质选用Q235-B 碳素结构钢,化学成分均应符合GB/T700-1998的有关要求。
在地面制作焊接成10.5m 一节、4.5m 一节,0-12m 高度厚度为8mm ,12-16.5m 高度厚度为6mm 。
2、烟囱内外壁防腐烟囱制作成型后,对内壁进行除锈处理,然后防腐采用玻璃钢布贴二布四油防腐。
外壁除锈后涂刷一道C53-31红丹醇酸防锈底漆,漆膜厚度25-30um;再涂刷二道C04-42醇酸磁漆面漆,漆膜厚度40-60um;油漆干膜厚度达到65-90um。
烟囱现场焊缝两侧各50mm范围内暂时不涂漆,待施工完毕后再按规定补涂油漆,摩擦型高强度螺栓摩擦面不得涂漆。
3、净烟道开孔、防火、净烟道原烟道封堵措施3.1首先根据烟囱直径大小。
在净烟道上开适合烟囱直径大小的孔。
在净烟道孔上焊接法兰,因烟道内壁原采用玻璃鳞片防腐层,所以在焊接法兰时必须要有安全可靠的防火措施。
(1)磷片厂家提供结合我方平时施工经验,磷片防腐层涂刷后,经过厂方生产使用一段周期不会轻易着火。
(2)割口上下周围采用石棉布进行铺垫,开孔口背面净烟道内及二级除雾器上部全部用石棉布铺设隔离火种。
(3)在需要开孔直径4米的内侧放大300一500mm距离,把原来新旧防腐层全部清除,采用乌钢刨刀电风镐人工铲除、同时再用乌钢砂轮片打磨,钢丝绳磨光机切割打磨等一系列工具办法,彻底清除原旧磷片防腐层。
(4)开孔时高压水枪水泵跟踪割枪喷雾喷水,干粉灭火器,配套专用,随时跟踪,内外壁专人使用。
同时在烟道做好通风隔断。
3.2原烟道尺寸为3.5×4.8m,隔离烟气的隔板用6mm铁板隔断,在原烟道上口割开一条缝将插板吊进烟道内。

一、工程概况项目名称:临时烟囱工程工程地点:XX市XX区XX街道工程规模:临时烟囱一座,高度为10米,直径为1.2米。
工程内容:烟囱基础、主体结构、烟囱顶部设备安装等。
施工周期:预计30天。
二、施工准备1. 组织准备(1)成立临时烟囱工程施工领导小组,负责工程的组织实施和协调管理。
(2)明确各岗位职责,确保施工过程中的各项任务得到落实。
2. 技术准备(1)查阅相关设计图纸、规范和标准,了解施工技术要求。
(2)组织技术人员对施工方案进行审核,确保方案合理可行。
3. 材料准备(1)提前采购烟囱基础、主体结构、烟囱顶部设备等所需材料。
(2)确保材料质量符合国家标准,并做好进场验收工作。
4. 施工设备准备(1)准备挖掘机、吊车、搅拌机、卷扬机等施工设备。
(2)对设备进行检查和维护,确保设备正常运行。
三、施工工艺1. 烟囱基础施工(1)根据设计图纸,确定基础位置和尺寸。
(2)挖掘基坑,确保基础尺寸和深度符合要求。
(3)对基坑进行加固处理,防止塌方。
(4)浇筑混凝土基础,确保混凝土强度和密实度。
2. 烟囱主体结构施工(1)根据设计图纸,确定烟囱主体结构尺寸和施工顺序。
(2)采用分段施工方法,从下至上依次施工。
(3)对每段烟囱进行加固处理,确保结构稳定性。
(4)采用钢筋焊接、混凝土浇筑等方法,完成烟囱主体结构施工。
3. 烟囱顶部设备安装(1)根据设计图纸,确定烟囱顶部设备位置和尺寸。
(2)采用吊车将设备吊装至烟囱顶部。
(3)进行设备安装和调试,确保设备正常运行。
四、施工质量控制1. 严格控制材料质量,确保所用材料符合国家标准。
2. 加强施工过程中的质量控制,对关键工序进行检验。
3. 做好施工记录,对施工过程中的质量问题进行跟踪和整改。
五、安全文明施工1. 做好施工现场的安全防护措施,确保施工人员安全。
2. 加强施工现场的文明施工管理,保持施工现场整洁。
3. 定期对施工现场进行检查,确保施工质量。
六、施工进度计划1. 第1-5天:完成施工准备,组织施工队伍进场。
临时烟囱钢架施工方案-CAL-FENGHAI-(2020YEAR-YICAI)_JINGBIAN

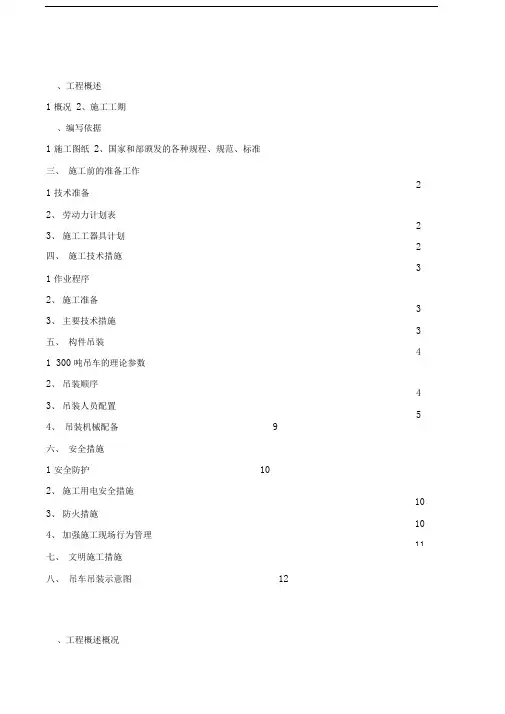

目录
一、工程概述
1、概况 1
2、施工工期 1
二、编写依据
1、施工图纸 1
2、国家和部颁发的各种规程、规范、标准 1
三、施工前的准备工作
1、技术准备 1
2、劳动力计划表 2
3、施工工器具计划 2
四、施工技术措施
1、作业程序 2
2、施工准备 3
3、主要技术措施 3
五、构件吊装
1、300吨吊车的理论参数 3
2、吊装顺序 5
3、吊装人员配置 10
4、吊装机械配备 10
六、安全措施
1、安全防护 10
2、施工用电安全措施 10
3、防火措施 10
4、加强施工现场行为管理 11
七、文明施工措施 12
八、临时烟筒示意图 13
一、工程概述概况
1、概况
华电贵州大方电厂4×300MW机组烟气脱硫临时烟囱支架改造工程,为全钢结构框架,从标高止,长米,宽5米,重约60吨。
2、施工工期
施工工期为60个工作日。
二、编写依据
1、施工图纸
2、国家和部颁发的各种规程、规范、标准
《电力建设安全健康与环境管理工作规定》 [2002]49号
《电力建设安全工作规程》第一篇火力发电厂
《钢结构工程施工质量验收规范》(GB50205—2001)
《建筑钢结构焊接技术规范》(JGJ81-2002)
《涂装前钢材表面锈蚀等级和除锈等级》(GB8923—1988)
《建筑结构荷载规范》(GB50009—2001)
《建筑抗震设计规范》(GB50011—2001)
《热轧H型钢和部分T型钢》(GB/T11263-1998)
《焊接H型钢》(YB3301-2005)
三、施工前的准备工作
1、技术准备
施工用水、用电,通风设备及施工道路满足施工要求;
组织施工、技术人员进场;
组织机械设备、工具及现场制作所需材料及安全设施进场;
对施工人员进行全面安全教育、素质教育、签定安全合同书,并对施工人员进行施工技术、安全交底。
2
四、施工技术措施
1、作业程序:
原材料进场→原材料检验→原材料底漆一遍→依据图纸现场放样配料→构件自检验收→构件预拼装→构件自检验收→构件组装→构件自检验收→构件油漆→构件自检验收→构件安装安装→框架自检验收。
2、施工准备
施工现场保护:施工区域划定后,将施工区和生产区用警示绳隔断,并安排人员监护。
原材料进场检验,原材料质保书,原材料合格证。
加工制作全过程的监控。
具体施工如下:
首先专人负责材料的验收,每个杆件必须出制作详图,配料前必须对每个杆件进行放样,确认无误后方可配料。
每个制作流程结束都要进行自检后在验收,合格后方可进入下道程序施工。
3、主要技术措施
现场制作用,技术专人负责,专人管理,专人检查。
、原材料进场检查原材料的合格证,
、零构件加工检查详图,放样尺寸及加工缺陷(如焊接、切割等。
)
、构件预拼装检查构件尺寸误差及构件变形量。
、构件组装检查组装尺寸误差,组装间隙,组装变形等
、构件油漆检查除锈,前道油漆是否完全干后在上后道油漆,油漆厚度。
、构件安装框架的垂直度,水平度,定位尺寸及焊缝油漆等质量。
五、构件吊装
1、 300吨吊车的理论参数:
2、吊装顺序:
从标高至标高位置第一节吊装,至标高位置第二节吊装;至标高位置第三节吊装,安装顺序见图:
第一节起吊高度48米,回转半径是23—24米,吊车主臂杆全部伸开61米,吊车理论起吊重量是吨。
所以第一节构件组装重量不得超过吨。
位置编号序号规格长宽数量重量
平面GL2-11HM350*175*7*1
1
21303
(2根)28417 38416
412412
GL2-21HM350*175*7*1
1
41346
(4根)28813 38811
412823
40平面GL1-11HM600*300*12*
17
23611
(2根)28431 38429
410426
512432
612431
712431
第二节至标高位置;起吊高度55米,回转半径是23—24米,吊车主臂杆全部伸开61米,吊车理论起吊重量是吨。
第三节至标高位置;起吊高度60米,回转半径是23—24米,吊车接副臂主臂杆全部伸开61米,吊车理论起吊重量是吨。
3
总指挥负责吊装现场的所有事务;安全员及警械员负责现场的安全警戒;吊装指挥员负责吊装过程中的吊车指挥。
其他任何人都不允许参与干涉吊装过程中的吊车指挥。
操作工在技术员的指导下,负责钢构件的就位。
焊工负责就位后钢构件的加固焊接。
所有登高人员必须佩带安全带,并将安全带系在牢固的地方。
1、安全防护
安全员负责整个吊装现场的安全工作。
安全警戒线,警戒牌必须到位
安全警戒人员负责外围的警械工作,无关人员不得入内。
进入吊装现场人员必须遵守厂规、厂纪。
佩戴安全帽,工作服,工作鞋。
担任高处作业人员必须身体健康,患有精神病、癫痫病及经医学鉴定患有高血压、心脏病等不宜从事高处作业的人员,不准参加高处作业。
凡发现工作人员有饮酒、精神不振时禁止登高作业
在施工过程中严禁嬉戏打闹。
每层标高必须要有一圈固定钢丝绳,作为操作员安全带的悬挂绳。
2、施工用电安全措施
配电箱的电缆线进出不能混乱,执行“三相五线制。
过道电线均采用硬质管,地面作标记。
室外支线用电缆,从电缆沟中敷设。
照明导线用绝缘子固定,禁用花线塑料胶质线,导线禁止随地拖拉或绑在脚手架上。
照明灯具的金属外壳均接地或接零。
单相回路的照明开关箱均装设漏电保护器。
室外照明灯具距地面高于3m,室内距地面不低于2.4m。
碘钨灯固定架设,保证安全,灯线严禁靠近灯具表面。
3、防火措施
施工作业时,必须严格执行国家有关法律、法规和安全生产管理协议要求,严格管理和监督。
本工程为拆除工程无可燃材料,因此本工程的防火重点为施工平台上的电器安全使用,在施工时严格注意以下几点:
防止产生电火花
在施工区域内使用的电器设备、动力线、照明设备及开关应选防爆型。
施工现场照明灯具必须系牢,并带有灯罩和钢保护圈,烟囱内使用的用电设备,必须是由正规厂家生产的合格产品,无安全隐患。
不得超负荷使用电器,灯线必须使用胶布线,不能漏电。
一切电气工具在使用前要进行安全检查。
照明电源要配备漏电保护器。
施工结束后,要关闭电气开关,切断电源,封闭施工区域。
对施工区域内的机械要保证轴承润滑良好,注意随时清扫可燃污垢。
4、加强施工现场行为管理
进入施工区域的施工人员要精简、高效,在施工区域内尽量避免上下交叉作业,否则要落实完善安全技术组织措施。
施工区域要实行监护制,无人施工时要有人看管,有人施工时,要有专人进行监护。
每天均要对施工区域内的安全状况进行检查。
每天在布置工作任务的同时,必须同时布置安全注意事项,落实责任,落实措施。
施工现场必须设置数量足够、品种合适的消防器材和必备的临时水源,并处于完好状态。
七、文明施工措施
遵守国家有关环境保护的法律法规,当地政府和建设单位的有关规定,采取措施控制施工现场的各种粉尘、废气、废水、废液、固体废弃物,以及噪声、振动对环境的污染和危害。
根据场地实际情况,采取最佳组合,设施设备按现场布置堆放。
道路畅通、平坦、整洁、不乱堆放,不散落物;
场地平整不积水,排水系统畅通不堵;
建筑垃圾集中堆放,及时处理。
不在现场焚烧垃圾等产生烟尘和恶臭气体的物质。
施工污水排入下水道,不随便乱流。
妥善处理泥浆水,未经处理不直接排放。
采取有效措施控制施工过程中的扬尘,对施工道路定时清扫,定时酒水,来往车辆限速行驶等。
将废弃的机械油等盛入油桶内,定期进行处理。
禁止将有毒有害废弃物用作土方回填。
对产生噪声、振动的施工机械,选用噪声、振动小的机械施工。
合理安排工作顺序,将有噪音的工作尽量安排在白天施工,以减小对其他人员夜间休息的影响。
八、临时烟筒布置图。
