土石方及基础工程计量及计价
- 格式:ppt
- 大小:1003.50 KB
- 文档页数:69
第一节、土石方工程1、了解本节容—包含人工、机械土石方两部分,共345个子目。
2、熟悉有关规定:①人工挖土方指:B>3m 或 S>20㎡或 h>30㎝的土方。
②人工挖沟槽指:B≤3m ,L>3B的挖土③人工挖基坑指S≤20㎡,L≤3B的挖土④土方、地坑、地槽分干、湿土两类。
土质有四种。
⑤原土打夯中原土指自然状态下的地表面或开挖出的槽(坑)底部原状土。
⑥回填土指将符合要求的土料填充到需要的部分,可分为松、夯填。
⑦平整场地指不符合挖土方、基槽、地坑的人工就地挖、填、找平。
⑧余土外运、缺土运3、掌握常用计算规则:①平整场地按建筑物外墙外边线每边各加 2m 以㎡计算。
例:计算下图建筑物平整场地工程量。
S =15.24 *45.24 +(15.24+45.24)*2 + 2*2*4= 826.42 ㎡②人工挖沟槽:V = S * L 以 m³计算。
L —沟槽长度(m),外墙按图示基础中心线长度计算,墙按图示基础底宽加工作面宽度之间净长度计算。
S = B x h(㎡)—沟槽截面积B —沟槽宽度(m)按设计宽度加工作面宽度计算人工挖三类土,深度超过1.5 m,放坡系数 = 0.33C —工作面宽度,砖基础每边:200㎜,混凝土基础每边: 300㎜h —挖土高度,自垫层下表面至设计室外地坪标高。
③人工挖基坑:按基坑体积计算。
长方体V =abh 倒圆台 = h/3 h( R²+ r² +rR)倒棱台 = h/6 [AB + (A+a)(B+b) + ab]④回填土按体积计算。
基槽、坑回填土体积 = 挖土体积 - 设计室外地坪以下埋设的体积(包括基础垫层、柱、墙基础及柱等)室回填土体积按主墙间净面积乘填土厚度计算,不扣除附垛及附墙烟囱等体积⑤运土工程量 = 挖土工程量–回填土工程量。
计算结果是“+ ”,表示余土外运“ - "表示缺土运4、工程量计算实例:例 1: 某建筑物的基础图如下,图中轴线为墙中心线,墙体为普通黏土实心一砖墙,室外地面标高为-0.2m ,室外地坪以下埋设的基础体积为22.23m³求该基础挖地槽、回填土的工程量(Ⅲ类干土)解:h = 2.5 — 0.2 = 2.3 m > 1.5 m 所以,要放坡工作面宽度 c = 200 mm 放坡系数 k = 0.33开挖断面上宽度 B = a + 2c + 2kh= 0.7 + 2 * 0.2 + 2 * 0.33 * 2.3= 2.618 m开挖断面下宽度 b = a + 2c = 0.7 + 2 * 0.2 = 1.1 m沟槽断面积 S = (B + b) * h ÷ 2= (2.618+ 1.1)* 2.3÷ 2= 4.2757 m²外墙沟槽长度 = (8 + 6) * 2 =28 m墙沟槽长度 = 6 - (0.24 + 2 * 0.0625 + 2 * 0.2)= 5.235 m挖基槽 V = S * L= 4.2757 * (28 + 5.235)= 142.10 m³回填土 V = 挖沟槽体积–埋设的基础体积= 142.10 – 22.23= 119.87 m³例 2:某建筑物的基础图如下,图中轴线为墙中心线,墙体为普通黏土实心一砖墙,室外地面标高为-0.3m ,求该基础人工挖土的工程量(Ⅲ类干土)解: h =2.5+0.1 – 0.3 = 2.3 m >1.5 m 放坡k = 0.33 c = 300 mm(1) 基坑挖土计算J—1 开挖断面上底宽 b = a + 2c +2kh= (0.8*2+0.1*2)+2 * 0.3 + 2* 0.33 *2.3 = 3.918m 开挖断面下底宽 B= a + 2c=1.8+ 2*0.3 = 2.4 mJ—1 基坑挖土V = h/6[AB+(A+a)(B+b)+ab]=h/6= 2.3/6[3.918²+(3.918+2.4)²+2.4²]= 23.394 m³J—2 开挖断面上底宽 b = a + 2c +2kh=(1.05*2+0.1*2)+2*0.33*2.3 = 4.418 m开挖断面下底宽 B= a + 2c = 2.3+2*0.3 =2.9 m J—2 基坑挖土V = h/6[AB+(A+a)(B+b)+ab]=h/6= 2.3/6[4.418²+(4.418+2.9)²+2.9²]= 31.235 m³基坑挖土V = 4V +2V =4*23.394+2*31.235= 156.05 m³(2) 沟槽挖土计算开挖断面上底宽 b = a + 2c +2kh=0.7+2*0.3 +2*0.33*(2.5 – 0.3)=2.752m开挖断面下底宽 B= a + 2c = 0.7+2*0.3 =1.3 m沟槽长度 = 2*(8 – 2.2 –2.7)+2*(6 – 2*1.18)+(6-2*1.43)= 16.62 m沟槽挖土V = (2.752+1.3)*2.2* ½ * 16.62 = 74.08 m³答:该基础挖基坑土156.05 m³ ; 挖沟槽土74.08 m³ .第二节打桩及基础垫层工程1、了解本节容—分打桩及基础垫层两个部分,共122个子目。
土石方工程中的土方计量与结算原则土石方工程是指在土地开垦、基础建设等施工中,需要进行土方开挖与填筑的工作。
土方计量与结算是土石方工程中的重要环节,能够准确测量和计算土方工程中需要的土石方数量,以便合理、公正地进行工程结算。
本文将介绍土石方工程中的土方计量与结算原则。
一、土方计量原则1. 清晰明确:土方计量应根据工程设计图纸和相应的规范要求,对土方工程的各个部分进行清晰明确的划分和计量。
这需要计量人员对土方工程有深入的了解,能够准确把握各个部分的范围和计量方法。
2. 适用合理:土方计量方法应当与实际情况相适应,并有合理性。
在实际工程中,土方多呈现出不规则的形状和分布,计量方法需要根据实际情况进行选择,以确保计量结果准确可靠。
3. 规范统一:土方计量应根据相应的计量规范进行操作,并遵循国家有关计量标准。
相关的文档、资料等需对施工方和监理方可见、可查,以保证计量结果得到公正认可。
二、土方结算原则1. 真实可靠:土方结算应以工程实际开挖和填方量为准,必须基于现场实测数据进行结算,不能凭主观臆断或估算。
因此,在进行土方工程测量时,需使用先进的测量仪器与设备,确保数据准确可靠。
2. 准确精细:土方结算应以较小的单位进行,尽量减少误差并提高结算精度。
对于土方的开挖和填方,可采用面积法或体积法进行计算,根据实测数据计算单位面积或单位体积的土方量,以确保结算结果准确。
3. 公正公平:土方结算应公正、公平,不偏袒任何一方。
结算依据需明确,监理单位或第三方机构应参与结算过程,确保结算结果公正合理。
同时,对于计量过程中可能出现的争议,需及时进行解决,并保持相关记录以备查证。
4. 完整清晰:土方结算文件需完整、清晰地记录土方工程的详细信息及计算依据,包括施工图纸、测量数据、计量仪器、计算公式等,以便于后期审查和审核。
三、土方计量与结算的注意事项1. 现场勘测:在开始土方工程之前,必须进行详细的现场勘测,以确定土方的类型、质量、分布特征等。
土石方工程计量规则土石方工程是指在土石基础工程中,进行挖土、填土及相关土方处理的工程。
在土石方工程中,计量规则是为了保证工程质量,合理评估工程量,制定合理的工程计量和计价标准。
下面将从土石方工程计量的基础原则、计量方法和计量规定等方面详细介绍土石方工程的计量规则。
一、土石方工程计量的基础原则1.准确性原则:计量必须准确无误,避免出现误差和漏项,以保证工程量计算的准确度。
2.公平性原则:计量应公正公平,不偏袒任何一方,以保证合同双方的利益平衡。
3.真实性原则:计量结果应真实可信,不能人为捏造数据和结果。
二、土石方工程计量的方法1.实测法:根据实际工程情况,对挖土、填土等进行现场实测,获取准确的工程量数据。
实测法是计量土石方工程最常用的方法,可以消除因设计偏差而产生的误差。
2.理论计算法:根据设计的土石方计算公式,通过计算确定土石方的工程量。
理论计算法适用于工程中较小的土石方计算,可以快速得出结果。
3.特殊方法:对于一些特殊类型的土石方工程,可以根据具体情况采用特殊的计量方法,例如X射线探测法、遥感测量法等。
三、土石方工程计量的规定1.计量单位:土石方工程计量的基本单位是立方米。
根据具体情况,可以使用亩、公顷等单位进行计量。
2.计量基础:土石方工程计量的基础是标高。
根据施工要求,可以选择设计标高、基准面标高等进行计量。
3.计量范围:土石方工程计量的范围应包括工程所需的全部土方工程量,包括挖土、填土、运输等。
4.计量时机:土石方工程计量应在施工过程中及时进行。
挖土、填土等工程完成后,应及时进行计量,避免因施工延误而导致计量错误。
5.计量依据:土石方工程计量依据包括设计文件、施工图纸、工程规范、技术要求等。
计量应严格按照相关规范和要求进行。
6.计量记录:土石方工程的计量应做好记录,包括计量数据、计量时间、计量人员等信息,以备工程验收和后续工程计量参考。
四、土石方工程计量的实施流程1.制定计量方案:根据工程实际情况,制定合理的计量方案,明确计量的基础、方法、依据等。
土石方工程施工中的土石方计量与结算土石方工程在土木工程中占据着重要的地位,是一项基础性的工程活动。
土石方计量与结算作为土石方工程中的一项重要工作,对于确保工程质量、合理控制工程成本以及保障合同权益具有重要意义。
本文将对土石方计量与结算的相关内容进行论述。
第一部分:土石方工程概述土石方工程是指在土地开发与基础设施建设中,进行土方和石方的挖、填、运、设施建设和再利用等过程。
它涉及到的范围广泛,包括基础地质勘察、场地平整、挖土施工等。
土石方工程施工中涉及的土石方计量与结算是确保工程进展顺利、质量可控的重要环节。
第二部分:土石方计量的原则与方法2.1 计量原则土石方计量的原则主要包括公正、准确、连续、实用四个方面。
公正是指土石方计量应当公平合理,保证各方权益得到保障;准确是指土石方计量应当根据实际施工情况进行准确测量;连续是指土石方计量应当及时进行,保证土石方工程的顺利推进;实用是指土石方计量应当符合实际工程需求,便于后续结算和审计工作。
2.2 计量方法土石方计量通常采用三角剖分法、差额法和应网法等方法。
三角剖分法是指基于地形地貌特征,将场地划分为若干个小三角形,通过测量各个小三角形的均高、面积等参数,计算出土方和石方的数量;差额法是指通过测量开挖前后的场地高程差值,根据不同地块的高程差值计算出土方和石方的数量;应网法是指在工程场地上建立网格,通过测量网格内的高程差值确定土方和石方的数量。
第三部分:土石方结算的相关问题3.1 结算依据土石方工程的结算依据主要包括工程量清单、设计文件、施工方案和检测报告等。
工程量清单是土石方结算的主要依据,其中记录了土方和石方工程的各项工程量参数;设计文件和施工方案是土石方结算的基础,其中包括了土石方的设计要求和施工工艺;检测报告是土石方结算的重要依据,通过现场检测和监测,确保土石方工程的质量可控。
3.2 结算方式土石方工程的结算方式主要包括按照开挖土方和填方的实际工程量进行结算,以及按照标准容重进行结算两种方式。

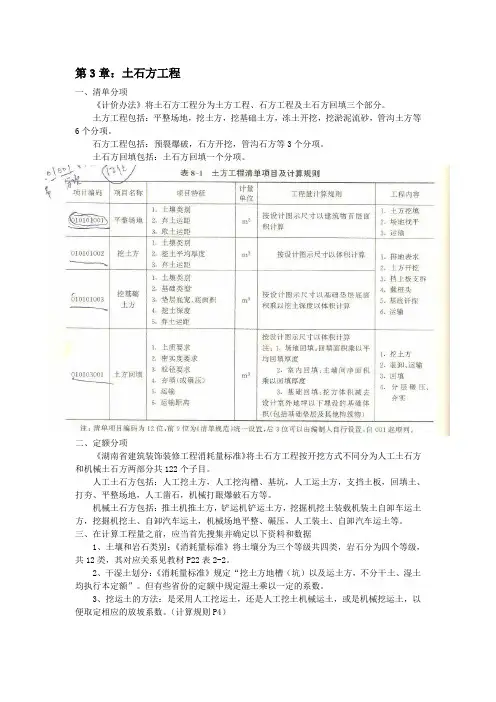

第3章:土石方工程一、清单分项《计价办法》将土石方工程分为土方工程、石方工程及土石方回填三个部分。
土方工程包括:平整场地,挖土方,挖基础土方,冻土开挖,挖淤泥流砂,管沟土方等6个分项。
石方工程包括:预裂爆破,石方开挖,管沟石方等3个分项。
土石方回填包括:土石方回填一个分项。
二、定额分项《湖南省建筑装饰装修工程消耗量标准》将土石方工程按开挖方式不同分为人工土石方和机械土石方两部分共122个子目。
人工土石方包括:人工挖土方,人工挖沟槽、基坑,人工运土方,支挡土板,回填土、打夯、平整场地,人工凿石,机械打眼爆破石方等。
机械土石方包括:推土机推土方,铲运机铲运土方,挖掘机挖土装载机装土自卸车运土方,挖掘机挖土、自卸汽车运土,机械场地平整、碾压,人工装土、自卸汽车运土等。
三、在计算工程量之前,应当首先搜集并确定以下资料和数据1、土壤和岩石类别:《消耗量标准》将土壤分为三个等级共四类,岩石分为四个等级,共12类,其对应关系见教材P22表2-2。
2、干湿土划分:《消耗量标准》规定“挖土方地槽(坑)以及运土方,不分干土、湿土均执行本定额”。
但有些省份的定额中规定湿土乘以一定的系数。
3、挖运土的方法:是采用人工挖运土,还是人工挖土机械运土,或是机械挖运土,以便取定相应的放坡系数。
(计算规则P4)4、余土和回填土的运距:确定现场有否多余土外运,或需外借回填土,运土距离是多少。
5、工作面、放坡或支挡土板:确定是否需要留工作面,工作面留多宽,以便确定施工时挖土宽度。
(计算规则P4、教材P25)四、相关说明1、土方平均厚度应按自然地面测量标高至设计地坪标高的平均厚度确定。
基础土方、石方开挖深度应按基础垫层底表面标高至设计场地标高确定,无设计场地标高时,应按自然地面标高确定。
2、土方与沟槽、基坑的划分:沟槽:槽长大于槽宽三倍,槽底宽在3m以内者,按沟槽计算;槽底宽在3m(不包括加宽工作面)以上者,按挖土方计算。
基坑:坑底面积在20m2以内,按基坑计算,坑底面积在20m2以上者,按挖土方计算。
土建工程计量与计价第一节 土石方工程一 工料计价法 工程量计算规则 (1)人工土方:①综合定额工程量,以房屋基础地槽、坑的挖土工程量为准。
②平整场地工程量按建(构)筑物地面积的外边线每边各放2m 计算。
③地槽、坑挖土深度自槽坑底至设计室外地坪。
如原地面标高平均低于设计室外地坪30cm 以上时,挖土深度算至原地面。
④地槽长度:外墙按外墙中心线长度计算,内墙按基础底净长计算,不扣除工作面、垫层及放坡重叠部分的长度,附墙垛凸出部分按砌筑工程规定的砖垛折加长度合并计算,不扣除搭接重叠部分的长度,垛的加深部分亦不增加。
⑤基础施工所需工作面,如施工组织设计未规定时按以下方法计算:基础或垫层为混泥土时,按混泥土宽度每边增加工作面30cm 计算;挖地下室土方按垫层底宽每边增加工作面(烟囱、水、油池、水塔埋入地下的基础,挖土方按地下室放工作面)。
如基础垂直表面需做防腐或防潮处理的,每边增加工作面80cm 。
砖基础或块石基础,每边增加工作面15cm 。
如同一槽、坑遇有多个增加工作面条件时,按其中较大的一个计算。
⑥地槽、坑放坡工程量按施工设计规定计算,如施工设计未规定时按下表方法计算:土壤类别 深度超过(m)放坡系数K说明一、二类土1.20.501、同一槽、坑土类不同时,以数量多者为放坡标准;2、放坡起点均自槽、坑底开始;3、如遇淤泥、流砂及海涂工程,放坡系数按施工组织设计的要求计算。
三类土 1.5 0.33四类土 2.0 0.25⑦有放坡和工作面的地槽、坑挖土体积按下式计算: I 地槽:V=(B+KH+2C)HL 式中:V —挖土体积(m 3); K —放坡系数;B —槽坑底宽度(m );C —工作面宽度(m ); H —槽深度(m );L —槽底长度(m )。
II 地坑:(方形)V=(B+KH+2C)(L+KH+2C)H+K2H3/3(圆型)V=πH/3[(R+C)2+(R+C)(R+C+KH)+(R+C+KH)2]式中:V—挖土体积(m3);K—放坡系数;B—槽坑底宽度(m);C—工作面宽度(m);R—坑底半径(m);H—坑深度(m);L—坑底长度(m)。
