工程造价案例分析真题在工程造价管理的学习过程中,案例分析是非常重要的一部分。
通过真实的案例分析,可以帮助学生更好地理解理论知识,并将知识应用到实际工程项目中。
下面我们就来看一个工程造价案例分析的真题。
某公司承建了一座地下停车场的工程项目,项目总投资为5000万元。
在工程实施过程中,出现了一些问题,导致工程造价超出了原定预算。
现在我们就来分析一下这个案例,找出问题所在,以及解决的办法。
首先,我们要分析造成工程造价超支的原因。
经过调查发现,主要原因包括设计变更、材料价格波动、施工进度延误等。
设计变更是因为业主在工程实施过程中提出了一些额外的要求,导致设计方案需要进行修改。
材料价格波动是由于市场供求关系的变化,导致工程所需材料的价格出现了波动。
施工进度延误则是因为施工过程中遇到了一些意外情况,导致工期延长,从而增加了施工成本。
接下来,我们要分析解决这些问题的办法。
针对设计变更,我们需要加强与业主的沟通,尽量在工程开始前就确定好设计方案,避免在施工过程中出现大的变更。
对于材料价格波动,我们可以在签订合同时与供应商进行谈判,尽量锁定价格,避免价格波动对工程造价的影响。
对于施工进度延误,我们需要加强施工管理,做好各种风险的预防工作,确保工程能够按时完成。
通过以上分析,我们可以得出结论,在工程造价管理中,需要及时发现问题,并采取有效的措施加以解决,以确保工程能够按时按质完成。
同时,也需要在工程实施过程中加强与相关方的沟通,做好风险预防工作,以避免出现不必要的超支情况。
通过以上案例分析,我们可以更好地理解工程造价管理的重要性,以及在实际工程项目中如何应对各种问题。
希望同学们能够通过案例分析,提高自己的工程造价管理能力,为将来的工程实践打下坚实的基础。

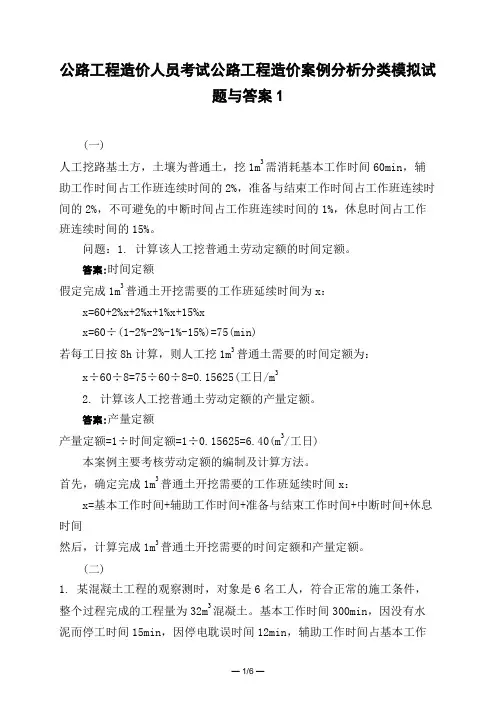

公路工程造价人员考试公路工程造价案例分析分类模拟试题与答案1(一)人工挖路基土方,土壤为普通土,挖1m3需消耗基本工作时间60min,辅助工作时间占工作班连续时间的2%,准备与结束工作时间占工作班连续时间的2%,不可避免的中断时间占工作班连续时间的1%,休息时间占工作班连续时间的15%。
问题:1. 计算该人工挖普通土劳动定额的时间定额。
答案:时间定额假定完成1m3普通土开挖需要的工作班延续时间为x:x=60+2%x+2%x+1%x+15%xx=60÷(1-2%-2%-1%-15%)=75(min)若每工日按8h计算,则人工挖1m3普通土需要的时间定额为:x÷60÷8=75÷60÷8=0.15625(工日/m32. 计算该人工挖普通土劳动定额的产量定额。
答案:产量定额产量定额=1÷时间定额=1÷0.15625=6.40(m3/工日)本案例主要考核劳动定额的编制及计算方法。
首先,确定完成1m3普通土开挖需要的工作班延续时间x:x=基本工作时间+辅助工作时间+准备与结束工作时间+中断时间+休息时间然后,计算完成1m3普通土开挖需要的时间定额和产量定额。
(二)1. 某混凝土工程的观察测时,对象是6名工人,符合正常的施工条件,整个过程完成的工程量为32m3混凝土。
基本工作时间300min,因没有水泥而停工时间15min,因停电耽误时间12min,辅助工作时间占基本工作时间l%,准备结束时间为20min,工人上班迟到时间8min,不可避免中断时间测时为10min,休息时间占定额时间的20%,下班早退时间5min。
问题:试计算时间定额和产量定额。
答案:1.设定额时间为x,则有x=300+300×1%+x×20%+20+10=416.252.时间定额=416.25×6/60×8×32=0.163(工日/m33.产量定额=1/0.163=6.135(m3/工日)本案例主要考核劳动定额的编制及计算方法,同时考查定额时间的组成。
造价员案例题某项目的造价员接到了一个建筑工程的投标任务,业主要求按照单位工程总价合理拆分和编制预算,并要求造价员提出对于建筑工程的价值工程优化建议。
于是,造价员开始了他的工作。
首先,造价员对项目的招标文件进行了详细的研究和分析,包括工程投标说明书、工程设计图纸、技术规范等。
在了解工程范围和要求的基础上,他开始进行工程量的测算和编制预算。
他首先对项目的资源和材料进行了梳理,根据设计图纸和工程要求确定了工程量,包括水泥、钢材、砖块、沙子等。
然后,他根据市场行情和供应商的报价,计算了各个材料的采购成本。
同时,他还考虑到了工程的施工细节,如铺设电线、安装门窗等,对人工成本进行了估算。
在得到各个材料和工作项的成本后,造价员开始编制预算。
他按照单位工程总价拆分了各个单项工程的成本,并编制了细化的预算表。
在编制预算的过程中,他还根据经验和市场价格进行了核算和调整,确保预算的准确性和合理性。
与此同时,造价员还对建筑工程的价值工程进行了分析和优化。
他首先对工程设计进行了评估,发现了一些不必要的或过时的设计要求。
他与设计师进行了沟通,提出了一些建议和改进方案,以减少材料和人工成本,并达到相同的效果。
他还对工程施工进行了优化,简化了施工工序和流程,提高了工作效率。
最后,他还对工程管理进行了优化,提出了一些合理的措施和建议,以降低工程风险和成本。
最终,造价员按照要求编制了详细的项目预算,并提出了价值工程优化建议。
他将预算和优化建议呈交给了项目经理和业主进行审阅和讨论。
所有的工作都得到了认可和肯定。
通过这个案例题,我们可以看到,造价员在建筑工程中起着至关重要的角色。
他不仅需要具备专业的知识和技能,还需要具备细心、耐心和审慎的工作态度。
只有通过科学的测算和合理的优化,才能为项目的成功提供可靠的保障。

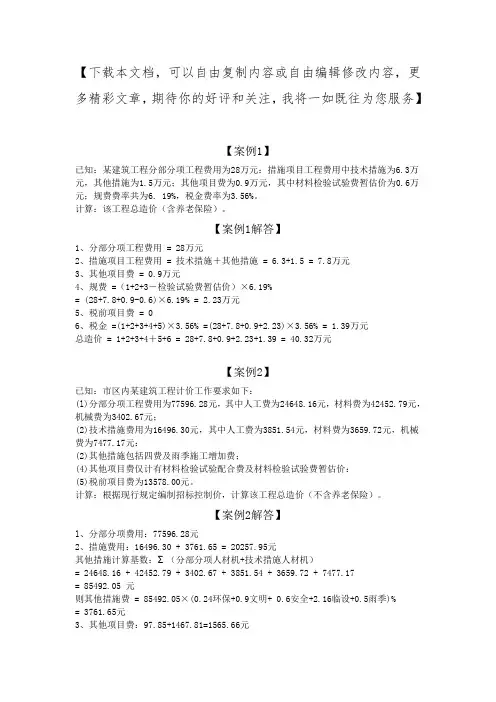

【下载本文档,可以自由复制内容或自由编辑修改内容,更多精彩文章,期待你的好评和关注,我将一如既往为您服务】【案例1】已知:某建筑工程分部分项工程费用为28万元:措施项目工程费用中技术措施为6.3万元,其他措施为1.5万元;其他项目费为0.9万元,其中材料检验试验费暂估价为0.6万元;规费费率共为6. 19%,税金费率为3.56%。
计算:该工程总造价(含养老保险)。
【案例1解答】1、分部分项工程费用 = 28万元2、措施项目工程费用 = 技术措施+其他措施 = 6.3+1.5 = 7.8万元3、其他项目费 = 0.9万元4、规费 =(1+2+3-检验试验费暂估价)×6.19%= (28+7.8+0.9-0.6)×6.19% = 2.23万元5、税前项目费 = 06、税金 =(1+2+3+4+5)×3.56% =(28+7.8+0.9+2.23)×3.56% = 1.39万元总造价 = 1+2+3+4+5+6 = 28+7.8+0.9+2.23+1.39 = 40.32万元【案例2】已知:市区内某建筑工程计价工作要求如下:(l)分部分项工程费用为77596.28元,其中人工费为24648.16元,材料费为42452.79元,机械费为3402.67元;(2)技术措施费用为16496.30元,其中人工费为3851.54元,材料费为3659.72元,机械费为7477.17元:(2)其他措施包括四费及雨季施工增加费;(4)其他项目费仅计有材料检验试验配合费及材料检验试验费暂估价:(5)税前项目费为13578.00元。
计算:根据现行规定编制招标控制价,计算该工程总造价(不含养老保险)。
【案例2解答】l、分部分项费用:77596.28元2、措施费用:16496.30 + 3761.65 = 20257.95元其他措施计算基数:Σ(分部分项人材机+技术措施人材机)= 24648.16 + 42452.79 + 3402.67 + 3851.54 + 3659.72 + 7477.17= 85492.05 元则其他措施费 = 85492.05×(0.24环保+0.9文明+ 0.6安全+2.16临设+0.5雨季)%= 3761.65元3、其他项目费:97.85+1467.81=1565.66元材料检验试验配合费及暂估价的计算基数= 分部分项工程费+措施项目费= 77596.28+20257.95 = 97854.23元则材料检验试验配合费 = 97854.23×0.1% = 97.85元材料检验试验费暂估价 = 97854.23×1.5% = 1467.81元(式中费率0.1%、1.5%取自桂建标[2009]7号文)4、税前项目费:13578.00元5、规费:7571.69元计算基数 =1 + 2 + 3 - 材料检验试验费暂估价=77596.28+20257.95+1565.66-1467.81 =97952.08元规费=97952.08×(4.08养老+3.49其他+0.16工伤)%=7571.69元详见费用定额P18;定额测定费停止征收故不计;其他=工程排污0.13+失业保险0.4+医疗保险1.63+住房公积金1.02+危险意外伤害险0.31=3.49(%)工伤保险费率0.16%取自桂建标[2008]37号文其中养老保险=97952.08×4.08%=3996.45元6、税金:计算基数 = l+2+3+4+5=77596.28+20257.95+1565.66+13578.00+7571.69=120569.58元则税金 =120569.58×3.56% = 4292.28元市区3.56%,城镇3.50%,其他地区3.37%,见费用定额P23总造价=1+2+3+4+5+6 - 养老保险(养老保险统收统支,故扣除)=77596.28+20257.95+1565.66+13578.00+7571.69+4292.28-3996.45=120865.41元【案例3】已知:市区内某建筑工程计价工作要求如下:(l)分部分项工程费用中人工费为24648.16元,材料费为42452.79元,机械费为3402.67元;(2)技术措施费用中人工费3851.54元,材料费3659.72元,机械费为7477. 17元;(2)其他措施包括四费及雨季施工增加费;(4)其他项目费仅计有材料检验试验配合费及材料检验试验费暂估价;(5)税前项目费为13578.00元。
