第一节 一般砖砌体砌筑工程
- 格式:doc
- 大小:34.00 KB
- 文档页数:3

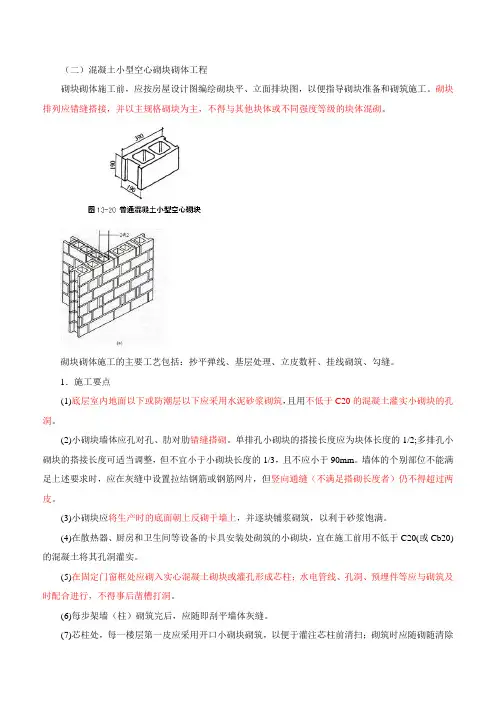

(二)混凝土小型空心砌块砌体工程砌块砌体施工前,应按房屋设计图编绘砌块平、立面排块图,以便指导砌块准备和砌筑施工。
砌块排列应错缝搭接,并以主规格砌块为主,不得与其他块体或不同强度等级的块体混砌。
砌块砌体施工的主要工艺包括:抄平弹线、基层处理、立皮数杆、挂线砌筑、勾缝。
1.施工要点(1)底层室内地面以下或防潮层以下应采用水泥砂浆砌筑,且用不低于C20的混凝土灌实小砌块的孔洞。
(2)小砌块墙体应孔对孔、肋对肋错缝搭砌。
单排孔小砌块的搭接长度应为块体长度的1/2;多排孔小砌块的搭接长度可适当调整,但不宜小于小砌块长度的1/3,且不应小于90mm。
墙体的个别部位不能满足上述要求时,应在灰缝中设置拉结钢筋或钢筋网片,但竖向通缝(不满足搭砌长度者)仍不得超过两皮。
(3)小砌块应将生产时的底面朝上反砌于墙上,并逐块铺浆砌筑,以利于砂浆饱满。
(4)在散热器、厨房和卫生间等设备的卡具安装处砌筑的小砌块,宜在施工前用不低于C20(或Cb20)的混凝土将其孔洞灌实。
(5)在固定门窗框处应砌入实心混凝土砌块或灌孔形成芯柱;水电管线、孔洞、预埋件等应与砌筑及时配合进行,不得事后凿槽打洞。
(6)每步架墙(柱)砌筑完后,应随即刮平墙体灰缝。
(7)芯柱处,每一楼层第一皮应采用开口小砌块砌筑,以便于灌注芯柱前清扫;砌筑时应随砌随清除小砌块孔内的毛边,并将灰缝中挤出的砂浆刮净,以保证芯柱的断面尺寸。
(8)芯柱混凝土宜选用专用小砌块灌孔混凝土。
浇筑芯柱混凝土应符合下列规定:1)每次连续浇筑的高度宜为半个楼层,但不应大于1.8m;2)浇筑芯柱混凝土时,砌筑砂浆强度应大于lMPa;3)清除孔内掉落的砂浆等杂物,并用水冲淋孔壁;4)浇筑芯柱混凝土前,应先注入适量与芯柱混凝土成分相同的去石砂浆;5)每浇筑400~500mm高度捣实一次,或边浇筑边捣实。
2.质量要求对砌体进行各项检查时,每检验批抽查均不应少于5处。
(1)砌体水平灰缝和竖向灰缝的砂浆饱满度,按净面积计算不得低于90%。
一般砖砌体砌筑工艺1范围本工艺适用于一般工业与民用建筑中砖混、外砖内模及有抗震构造柱的砖墙砌筑工程。
2 施工准备2.1材料及主要机具:砖:品种、强度等级必须符合设计规范和要求并有出厂合格证、试验单。
清水墙的砖应色泽均匀边角整齐。
水泥:品种及标应根据砌体部位及所处环境条件选择一般宜采用325普通硅酸盐水泥或矿渣硅酸盐水泥。
砂:用中砂配制M5以下砂浆所用砂的含泥量不超过10M5及其以上砂浆的砂含泥量不超过5使用之前用5mm孔径的筛子过筛。
掺合料:白灰熟化时间不少于7d或采用粉煤灰等。
其它材料:墙体拉结筋及预埋件、木砖应刷防腐剂等。
主要机具:应备有大铲、刨、瓦、扁子、托线板、线坠、小白线、卷尺、铁程度尺、皮数杆、小水桶、灰槽、砖灰子、扫帚等。
2.2作业条件:完成室外及房心回填土安装好沟盖板。
办完地基、根底工程隐检手续。
按标高抹好水泥砂浆防潮层。
弹好轴线墙身线根据进场砖的实际规格尺寸弹出门窗洞口位置线经历线符合设计规范和要求办完预检手续。
按设计标高要求立好皮数杆皮数杆的间距以15~20m为宜。
砂浆由试验室做好试配准备好砂浆试模〔6块为一组〕。
3操作工艺3.1工艺流程:砂浆搅拌↓作业准确→砖浇水→砌砖墙→验评3.2砖浇水:粘土砖必须在砌筑前一天浇水潮湿一般以水浸入砖四边1.5cm为宜含水率为10~15常温施工不得用干砖上墙;雨季不得使用含水率达饱和状态的砖砌墙;冬浇水有困难必须适当增大砂浆稠度。
3.3砂浆搅拌:砂浆配合比应采用重量比计量精度水泥为±2砂、灰膏控制在±5以内。
宜用机械搅拌搅拌时间不少于1.5min。
3.4砌砖墙:组砌:砌体一般采用一顺一丁〔满丁、满条〕、梅花丁或三顺一丁砌法。
砖柱不得采用先砌四周后填心的包心砌法。
排砖撂底〔干摆砖〕:一般外墙第一层砖撂底时两山墙排丁砖前后檐纵墙排条砖。
根据弹好的门窗洞口位置线认真核对窗间墙、垛尺寸其长度是否符合排砖模数如不符合模数时可将门窗口的位置左右挪动。

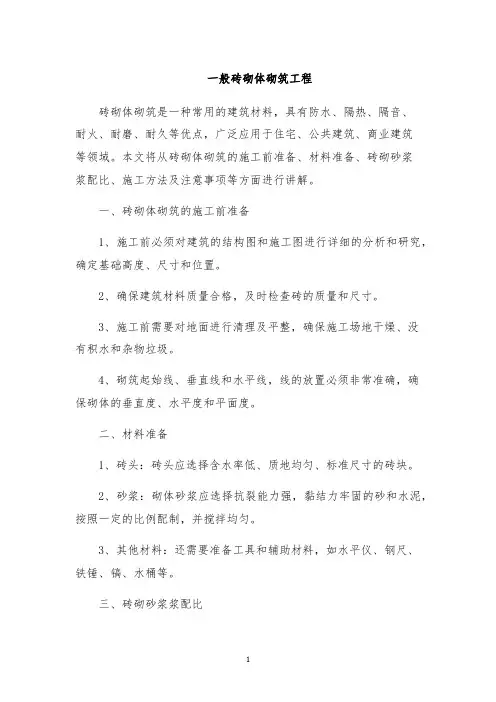

一般砖砌体砌筑工程砖砌体砌筑是一种常用的建筑材料,具有防水、隔热、隔音、耐火、耐磨、耐久等优点,广泛应用于住宅、公共建筑、商业建筑等领域。
本文将从砖砌体砌筑的施工前准备、材料准备、砖砌砂浆浆配比、施工方法及注意事项等方面进行讲解。
一、砖砌体砌筑的施工前准备1、施工前必须对建筑的结构图和施工图进行详细的分析和研究,确定基础高度、尺寸和位置。
2、确保建筑材料质量合格,及时检查砖的质量和尺寸。
3、施工前需要对地面进行清理及平整,确保施工场地干燥、没有积水和杂物垃圾。
4、砌筑起始线、垂直线和水平线,线的放置必须非常准确,确保砌体的垂直度、水平度和平面度。
二、材料准备1、砖头:砖头应选择含水率低、质地均匀、标准尺寸的砖块。
2、砂浆:砌体砂浆应选择抗裂能力强,黏结力牢固的砂和水泥,按照一定的比例配制,并搅拌均匀。
3、其他材料:还需要准备工具和辅助材料,如水平仪、钢尺、铁锤、镐、水桶等。
三、砖砌砂浆浆配比砌体砂浆的*佳混合比为1:3(用量比),即1份水泥和3份砂的混合比例。
在实际施工中可以根据所需强度和不同工程要求进行比例的调整。
四、施工方法及注意事项1、墙面清理:墙面要去除灰尘、油污、水渍、老砂浆等,并用清水进行冲洗,保持墙面干燥。
2、砌筑选线:在基础上选线,确认墙角、门洞、窗洞和溜槽位置,注意选线的垂直度和水平度。
3、砌筑基准槽:在基础上按选好的线用砖组成基准槽,然后再上一层线进行砌筑。
4、砌筑砖体:先涂上一层适量的浆料,然后放入砖头,检测垂直度和水平度,通过调整砂浆的厚度使其水平、垂直。
5、砌筑洞口:砖砌体的洞口应该在原先密封处挖掉原有砖体,然后按照洞口尺寸砌筑好墙造。
6、砌筑墙角:墙角要使用砖头和其他物品进行修整,使之符合墙角设计。
7、注意事项:施工过程中应保持工具的干净和整洁,及时将浆料和灰泥擦拭,保持施工区域的清洁。
同时,加强对施工现场的安全防护,严禁违章操作。
总结:砖砌体砌筑是一项重要的工程,需要施工人员具备一定的经验和技能。
建筑工程施工细部做法之砌体工程(一)1、普通砖砌体砌筑(1)砖的品种、强度必须符合设计要求,并应规格一致,用于清水砖墙的砖应色泽均匀,边角整齐。
(2)常温施工时,黏土砖应在砌筑前1~2d浇水湿润,一般以水浸入砖四面15mm~20mm 为宜;雨季施工不得使用含水率达到饱和状态的砖;冬期施工砖可不浇水,但必须适量加水调整砂浆稠度。
(3)砂浆应随拌随用。
常温施工时,水泥砂浆和水泥混合砂浆应分别在拌成后3h和4h内用完;当气温超过30℃时,应分别在拌成后2h和3h内用完。
(4)砌筑前应弹好墙身轴线、边线、门窗洞口线及构造柱位置线。
(5)按室内地坪立好皮数杆,皮数杆应立在墙体转角处、纵横墙交接处以及沿墙长间距不大于1.5m的位置。
立皮数杆示意图立皮数杆效果图(6)砖砌体一般采用一顺一丁、三顺一丁或沙包式组砌法,半砖墙用全顺组砌法,圆弧墙用全丁组砌法。
砖砌体组砌方法应保证上、下错缝,内外搭接,砖柱不得采用包心砌法。
三顺一丁组砌示意图沙包式组砌效果图(7)首先要盘角,盘好复查无误后方可挂线砌墙。
(8)砌筑时要沿纵横两个方向挂水平线,砌筑一砖及以上厚墙应双面挂线,当多人砌长墙使用一根通线时,中间应设几个支线点,小线要拉紧。
每皮砖要穿线看平,使水平灰缝均匀一致,平直通顺。
水平灰缝厚度和竖向灰缝宽度宜为10mm,但不应小于8mm,也不应大于12mm。
(9)砌砖宜采用“三一砌砖法”,(一铲灰,一块砖,一挤揉),满铺满挤,确保砂浆饱满。
砌砖时应将砖放平,并做到“上跟线,下对棱,左右相邻要对齐”。
清水砖不允许有三分头,不得在上部随意变活、乱缝。
当砌完一步架高时,宜每隔2m左右水平间距,在丁砖立棱位置弹两道垂直线分段控制游丁走缝。
(10)清水砖应随砌随划缝,划缝深度为8mm~10mm,并应深浅一致,清扫干净,混水砖墙应及时将舌头灰刮净。
(11)留槎:砖墙转角处和交接处应同时砌筑,若不能同时砌筑时必须留斜槎,普通砖砌体斜槎水平投影长度不应小于高度的2/3。

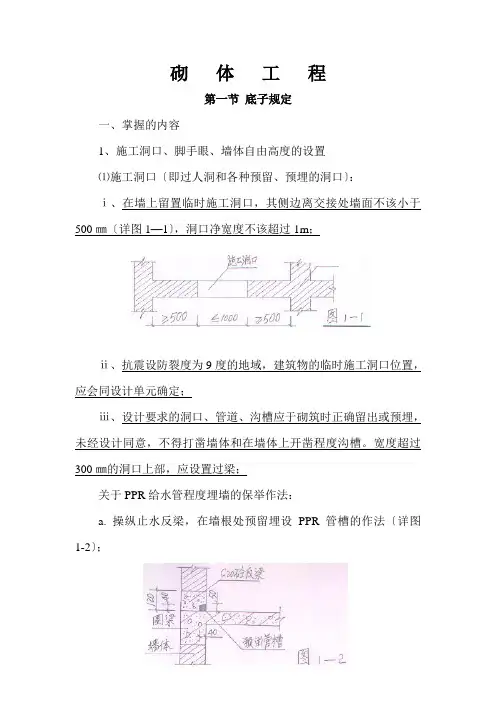

砌体工程第一节底子规定一、掌握的内容1、施工洞口、脚手眼、墙体自由高度的设置⑴施工洞口〔即过人洞和各种预留、预埋的洞口〕:ⅰ、在墙上留置临时施工洞口,其侧边离交接处墙面不该小于500㎜〔详图1—1〕,洞口净宽度不该超过1m;ⅱ、抗震设防裂度为9度的地域,建筑物的临时施工洞口位置,应会同设计单元确定;ⅲ、设计要求的洞口、管道、沟槽应于砌筑时正确留出或预埋,未经设计同意,不得打凿墙体和在墙体上开凿程度沟槽。
宽度超过300㎜的洞口上部,应设置过梁;关于PPR给水管程度埋墙的保举作法:a. 操纵止水反梁,在墙根处预留埋设PPR管槽的作法〔详图1-2〕;b. 在墙体上预留埋设PPR管槽的作法〔详图1-3〕。
ⅳ、临时施工洞口,最后应做好补砌。
⑵脚手眼:ⅰ、不得设置脚手眼的墙体和部位;a 、120㎜厚墙、料石清水墙和独立柱;b、过梁上与过梁成60o角的三角形范围及过梁净跨度1/2的高度范围内〔详图1—4〕;c 、宽度小于1m的窗间墙;d 、砌体门窗洞口两侧200㎜(石砌体为300㎜)和转角处450㎜(石砌体为600㎜)范围内;e 、梁或梁垫下及其摆布500㎜范围内;f、设计不允许设置脚手眼的部位。
ⅱ、施工脚手眼补砌时,灰缝应满填砂浆,不得用干砖填塞。
〔3〕墙和柱的自由高度:墙和柱的自由高度超过表中限值时,必需采用临时支撑的有效办法。
墙和柱的允许自由高度〔m〕注:a 本表适用于施工处相对标高〔H〕在10m范围内的情况。
10m<H≤15m,15<H≤20m时,表中的允许自由高度应别离乘以、的系数;如H>20m时,应通过抗倾覆验算确定其允许自由高度。
b 当所砌筑的墙有横墙或其他布局与其连接,并且横墙间距不大时,表中所列限值可放宽。
填充墙应重点注意无横墙的窗间墙的自由高度,每天砌筑高度应控制在一步架子的高度内〔高层建筑的填充墙应出格注意〕。
2、施工时楼面堆载控制砌体施工时,楼面和屋面堆载不得超过楼板的允许荷载值。
砖砌体砌筑工程方案一、工程概述砖砌体砌筑工程是指利用砖块进行建筑墙体的砌筑工程。
砖砌体砌筑具有施工简单、耐用性好、抗风压性能强等优点,因此被广泛应用于各类建筑工程中。
本方案旨在对一处建筑项目的砖砌体砌筑工程进行详细规划和设计,以确保工程质量和安全,满足建筑设计和使用要求。
二、工程内容1. 工程地点:本工程位于某市某区的一处新建住宅小区,建筑地块面积约10000平方米,总建筑面积约50000平方米。
2. 工程范围:本工程范围包括住宅小区内的所有建筑物的砖砌体砌筑工程,包括外墙和内墙的砌筑。
3. 工程要求:本工程要求砌筑质量高、工程进度快、工艺规范、安全可靠,且需满足相关建筑设计和使用要求。
4. 工程时间:本工程计划工期为6个月,预计从某年某月开始,至某年某月完工。
三、工程方案1. 施工组织设计(1)项目经理及技术负责人负责本工程的组织管理和技术指导;(2)各施工单位需严格按照规定的质量和安全标准进行施工,确保施工质量和安全可靠;(3)严格遵守国家相关法律法规和施工规范,确保施工过程中的环境保护和安全管理;2. 材料准备(1)砖块:根据设计要求和施工需要,选择品质优良的实心普通砖进行砌筑;(2)砂浆:采用符合相关国家标准的砂浆,根据砌筑墙体的具体要求确定砂浆的比例和配制方法;(3)其他辅助材料:如砂子、水泥、石灰等,均应选用质量合格的产品进行施工。
3. 施工方案(1)砖块的砌筑应按照建筑设计和施工图纸进行布局和施工,砌筑高度和砌筑质量均需符合相关规定和要求;(2)墙体砌筑应严格按照垂直度和水平度要求进行施工,墙体表面平整,松动砖块应及时整改;(3)砌筑墙体中需要设置门窗洞口时,应按照设计要求进行处理,确保洞口尺寸和位置准确无误;(4)内墙砖砌体的保温、隔音等特殊要求,需按设计图纸和规范要求进行施工,确保墙体的性能符合要求。
4. 施工技术要求(1)砌筑工序:墙体砌筑的工序应按照层、节奏进行,砌筑内外墙应分层进行;(2)施工工具:施工过程中应使用适当的施工工具,如砖斧、墙筒、水平仪、砂浆刮刀等;(3)砌筑质量检查:砌筑过程中,应定期对墙体进行砌筑质量检查,确保墙体的垂直度、水平度、平整度等均符合相关规定和要求;(4)专业人员:各施工单位应有一定的施工经验和专业技能,确保施工过程中的技术要求得到满足。
砖砌体砌筑工程施工方案及工艺方法一、前期准备工作1.1 砖料选择在进行砖砌体工程施工之前,需要根据工程要求选择质量稳定、规格一致、尺寸标准的砖块。
一般来说,砖块分为红砖、轻质砖、空心砖等不同类型。
其中,红砖是一种传统材料,具有质量稳定、强度高、隔音效果好的特点,是较为常用的砖材。
轻质砖和空心砖是近年来新兴的砖材,具有质量轻、保温隔热、易加工等特点,适用于多种场所。
1.2 工具和设备的准备进行砖砌体工程施工需要准备各种工具和设备,包括:•量具:测量各种尺寸数据;•常规工具:锤子、扳手、铁锤、切割机、细锉、刮刀、刷子等;•建筑工具:钢丝刷、扫把、水桶、砂浆刮板、混凝土搅拌机等;•安全用品:安全帽、工作手套、防护眼镜、工作鞋等。
1.3 现场环境准备砖砌体工程施工现场需要准备一个安全、清洁、整洁的环境。
为了保证施工质量和施工人员安全,需要:•将工地内的杂物清理干净;•避免施工现场形成淤泥和积水;•确保现场有一定的通风性和光照条件;•确保周围没有对施工的干扰和影响。
二、工艺流程2.1 起垄在进行砖砌体工程施工前,需要先做好起垄工作。
具体操作方法如下:•根据施工图纸计算需要砌筑的墙宽和高度,确定起点和水平线;•打草稿线,确定垂直和水平方向;•按起点位置和墙体厚度放置横向砖块;•在砖块两侧加砂浆,做好砖块表面的粘合;•检查砌体的垂直和水平状态。
2.2 砌筑砖墙开始砌筑砖墙时,需要一定的技巧和耐心。
具体砌筑方法如下:•在起垄上加砂浆;•按照施工图纸确定墙面上每个砖块的位置;•将砖块置于砂浆中,并用刮刀将多余的砂浆刮去;•利用水平尺检查砖块的水平方向,并纠正不正常的情况;•使用水泥浆来填充砖块之间的空缝;•圆润拐角处的角度需要旋转砖块,以免出现错误。
2.3 放置砖块在砌筑砖墙过程中,需要放置砖块。
具体操作方法如下:•使用铁锤和凿子将砖块进行切割,以适应不规则尺寸;•在砖块表面加上砂浆,使其与眼睛平齐;•放置砖块,用刮刀将多余砂浆挤出。

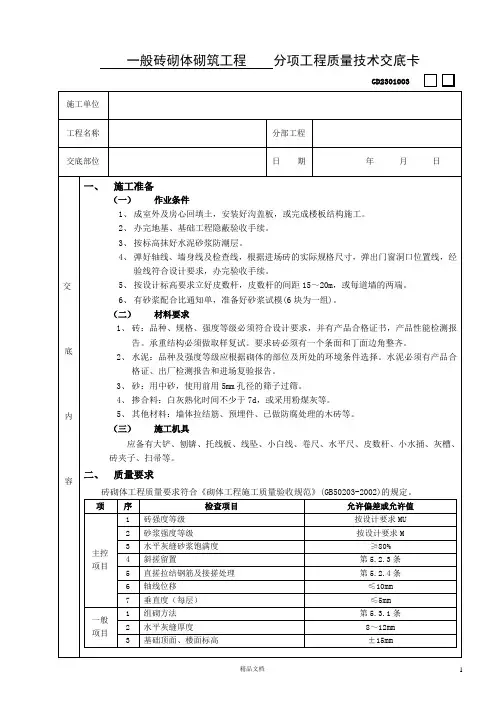

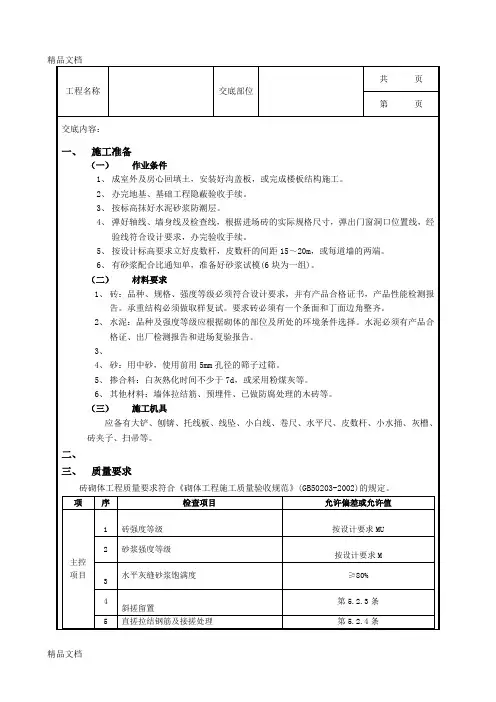

第一节一般砖砌体砌筑工程
一、施工准备
(一)作业条件
1.完成室外及房心回填土,安装好沟盖板,或完成楼板结构施工。
2.办完地基、基础工程隐蔽验收手续。
3.按标高抹好水泥砂浆防潮层。
4.弹好轴线、墙身线及检查线,根据进场砖的实际规格尺寸,弹出门窗洞口位置线,经验线符合设计要求,办完验收手续。
5.按设计标高要求立好皮数杆,皮数杆的间距15~20m,或每道墙的两端。
6.有砂浆配合比通知单,准备好砂浆试模(6块为一组)。
(二)材料要求
1.砖:品种、规格、强度等级必须符合设计要求,并有产品合格证书,产品性能检测报告。
承重结构必须做取样复试。
要求砖必须有一个条面和丁面边角整齐。
2.水泥:品种及强度等级应根据砌体的部位及所处的环境条件选择。
水泥必须有产品合格证、出厂检测报告和进场复验报告。
3.砂:用中砂,使用前用5mm孔径的筛子过筛。
4.掺合料:白灰熟化时间不少于7d,或采用粉煤灰等。
5.其他材料:墙体拉结筋、预埋件、已做防腐处理的木砖等。
(三)施工机具
应备有大铲、刨锛、托线板、线坠、小白线、卷尺、水平尺、皮数杆、小水桶、灰槽、砖夹子、扫帚等。
二、质量要求
(一)砖砌体工程质量要求符合《砌体工程施工质量验收规范》(GB50203-2002)的规定。
表2-1
作业准备→砖浇水→砂浆搅拌→砌砖墙→验收
四、操作工艺
(一)砖浇水
砌体用砖必须在砌筑前一天浇水湿润,一般以水浸入砖四边 1.5cm为宜,含水率为10%~15%,常温施工不得用干砖上墙;雨期不得使用含水率达饱和状态的砖砌墙;冬期砖不得浇水,可适当增大砂浆稠度。
(二)砂浆搅拌
砂浆配合比采用重量比,计量精度水泥为±2%,砂、灰膏控制在±5%以内,机械搅拌时,搅拌时间不得少于2min;加入粉煤灰或外加剂,搅拌不少于3min;掺用有机塑化剂的砂浆搅拌3~5min。
(三)砌砖墙
1.组砌方法:砌体一般采用一顺一丁砌法。
砖柱不得采用先砌四周后填心的包心砌法。
2.排砖撂底:一般外墙第一层砖撂底时,两山墙排丁砖,前后檐纵墙排条砖。
根据弹好的门窗口位置线及构造柱的尺寸,认真核对窗间墙、垛尺寸,其长度是否符合排砖模数,如不符合模数时,可将门窗口的位置左右移动。
若留破活,七分头或丁砖排在窗口中间、附墙垛或其他不明显的部位。
移动门窗口位置时,应注意暖卫立管及门窗开启时不受影响。
另外,在排砖时还要考虑在门窗口上边的砖墙合拢时也不出现破活。
所以排砖时必须全盘考虑。
前后檐墙排第一皮砖时,要考虑甩窗口后砌条砖,窗角上必须是七分头才是好活。
3.选砖:外墙砖要棱角整齐,无弯曲、裂纹,颜色均匀,规格基本一致。
敲击时声音响亮、焙烧过火变色、变形的砖可用在基础或不影响外观的内墙上。
4.盘角:砌砖前应先盘好角,每次盘角不要超过五层,新盘的大角,及时进行吊、靠。
如有偏差及时修整。
盘角时要仔细对照皮数杆的砖层和标高,控制好灰缝大小,使水平缝均匀一致。
大角盘好后再复查一次,平整和垂直完全符合要求后,再挂线砌墙。
5.挂线:砌筑37墙必须挂双线,如果长墙几个人共使用一根通线,中间应设几个支点,小线要拉紧,每层砖都要穿线看平,使水平缝均匀一致,平直通顺;砌24墙时,可采用挂外手单线(视砖外观质量要求情况,如果质量好要求高也可挂双线,提高砌砖质量。
)可照顾砖墙两面平整,为下道工序控制抹灰厚度奠定基础。
6.砌砖:砌砖采用一铲灰、一块砖、一挤揉的“三一”砌砖法。
砌砖时砖要放平。
里手高,墙面就要张;里手低,墙面就要背。
砌砖一定要跟线,“上跟线,下跟棱,左右相邻要对平”,砌筑砂浆要随搅拌随使用,一般水泥砂浆必须在3h内使完,混合砂浆必须在4h 内用完。
7.留槎:砖混结构施工缝一般留在构造柱处。
一般情况下,砖墙上不留直槎。
如果不能留斜槎时,可留直槎,但必须砌成凸槎,并应加设拉结筋。
拉结筋的数量为每120mm墙厚设一根φ6的钢筋,间距沿墙高不得超过500mm。
其埋入长度从墙的留槎处算起,一般每边均不小于500mm,末端加90°弯钩。
8.预埋木砖和墙体拉结筋:木砖预埋时应小头在外,大头在内,数量按洞口高度决定。
洞口高在1.2m以内,每边放2块;高1.2~2m,每边放3块;高2~3m,每边放4块,预埋木砖的部位一般在洞口上边或下边四皮砖,中间均匀分布。
木砖要提前做好防腐处理,防腐材料一般用沥青油。
预埋木砖的另一种方法:按照砖的大小尺寸制作砂浆块,制作时将木砖预埋好,达到强度后,按部位要求砌在洞口。
墙体拉结筋的位置、规格、数量、间距均按设计及施工规范要求留置,不得错放、漏放。
9.安装过梁、梁垫:安装过梁、梁垫时,其标高、位置及型号必须准确,坐灰饱满。
如坐灰厚度超过2cm时,要用豆石混凝土铺垫,边梁安装时,两端支座长度必须一致。
10.构造柱做法:在构造柱连接处必须砌成马牙槎。
每一个马牙槎高度方向为五皮砖,并且是先退后进。
拉结筋按设计要求放置,设计无要求按构造要求放置。
11.每层承重墙最上一皮砖,在梁或梁垫下面。
挑檐应是整砖丁砌层。
五、成品保护
1.墙体拉结筋,抗震构造柱钢筋,及各种预埋件、暖卫、电气管线等,均应注意保护,不得任意拆改或损坏。
2.砂浆稠度应适宜,砌墙时应防止砂浆溅脏墙面。
3.搭设脚手架或操作平台时,要认真操作,防止碰撞刚砌好的砖墙。
4.尚未安装楼板或面层板的墙和柱,当可能遇到大风时,应采取临时支撑等措施,保证施工中墙体的稳定性。
六、应注意的质量问题
1.舌头灰未刮尽,半头砖集中使用造成通缝;一砖墙非挂线面;砖墙错层造成螺丝墙。
半头砖要分散在较大的墙体上,首层或楼层的第一皮砖要查对皮数杆的标高及层高,防止到顶砌成螺丝墙。
2.构造柱砌筑不符合要求:构造柱砖墙应砌成大马牙槎,设置好拉结筋从柱脚开始两侧都必须是先退后进。
