第1篇一、项目概况项目名称:XX工程项目项目地点:XX市XX区XX路XX号建设单位:XX房地产开发有限公司施工单位:XX建筑工程有限公司监理单位:XX建设工程监理有限公司二、通知背景根据《建设工程安全生产管理条例》和《建筑起重机械安全监督管理规定》,为确保塔吊施工过程中的安全、质量和进度,现就本项目的塔吊施工方案进行通知,请施工单位严格按照方案执行。
三、塔吊施工方案1. 塔吊选型及主要参数(1)选型:根据工程特点和施工要求,本次施工采用QTZ80型塔吊。
(2)主要参数:- 起重量:80kN- 最大起重量:8t- 起升高度:120m- 跨度:60m- 转台半径:32m- 载荷:0.4m³2. 塔吊基础施工(1)基础类型:采用钢筋混凝土基础,基础平面尺寸为4m×4m,基础深度为1.5m。
(2)施工步骤:1)清除基础施工区域内的杂物、杂草,平整场地;2)按照设计图纸进行基础模板的安装;3)浇筑混凝土,确保混凝土强度达到设计要求;4)拆除模板,进行基础养护;5)基础养护期满后,进行基础验收。
3. 塔吊安装与调试(1)安装步骤:1)将塔吊底座与基础进行连接;2)安装塔身,调整塔身垂直度;3)安装吊臂,调整吊臂水平度;4)安装转台、驾驶室等附件;5)进行整体组装,调整塔吊的平衡;6)安装电缆和液压系统;7)进行试运行,确保塔吊各项性能指标符合要求。
(2)调试内容:1)检查塔吊的起升、变幅、回转等动作是否正常;2)检查液压系统、电气系统是否正常;3)检查安全防护装置是否齐全、有效;4)进行负荷试验,确保塔吊的承载能力。
4. 塔吊使用与维护(1)使用规定:1)塔吊操作人员必须持有相关资格证书;2)操作人员应严格遵守操作规程,确保操作安全;3)严禁超载使用塔吊;4)定期检查塔吊的运行状态,发现问题及时处理。
(2)维护保养:1)定期检查塔吊的钢丝绳、吊钩、卷筒等易损件,发现问题及时更换;2)定期检查液压系统、电气系统,确保系统正常运行;3)定期检查安全防护装置,确保其齐全、有效;4)定期对塔吊进行保养,确保塔吊的稳定性和安全性。

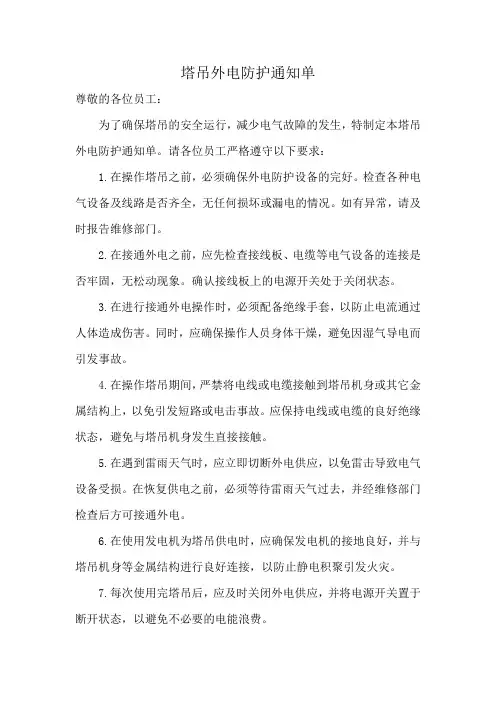

塔吊外电防护通知单
尊敬的各位员工:
为了确保塔吊的安全运行,减少电气故障的发生,特制定本塔吊外电防护通知单。
请各位员工严格遵守以下要求:
1.在操作塔吊之前,必须确保外电防护设备的完好。
检查各种电气设备及线路是否齐全,无任何损坏或漏电的情况。
如有异常,请及时报告维修部门。
2.在接通外电之前,应先检查接线板、电缆等电气设备的连接是否牢固,无松动现象。
确认接线板上的电源开关处于关闭状态。
3.在进行接通外电操作时,必须配备绝缘手套,以防止电流通过人体造成伤害。
同时,应确保操作人员身体干燥,避免因湿气导电而引发事故。
4.在操作塔吊期间,严禁将电线或电缆接触到塔吊机身或其它金属结构上,以免引发短路或电击事故。
应保持电线或电缆的良好绝缘状态,避免与塔吊机身发生直接接触。
5.在遇到雷雨天气时,应立即切断外电供应,以免雷击导致电气设备受损。
在恢复供电之前,必须等待雷雨天气过去,并经维修部门检查后方可接通外电。
6.在使用发电机为塔吊供电时,应确保发电机的接地良好,并与塔吊机身等金属结构进行良好连接,以防止静电积聚引发火灾。
7.每次使用完塔吊后,应及时关闭外电供应,并将电源开关置于断开状态,以避免不必要的电能浪费。
8.塔吊外电防护设备的维护工作应定期进行。
维修部门将定期检查塔吊的电气设备,并进行必要的维护和绝缘测试,确保设备的正常运行。
以上是塔吊外电防护通知单的要求,请各位员工务必遵守,共同维护工作环境的安全。
如有任何疑问或发现异常情况,请及时向维修部门报告。
谢谢各位的合作!
祝工作顺利!。
安全隐患整改通知书
检查单位
或部位
塔吊
施工标段
(或工区)
红岩村嘉陵江大桥北岸现场负责人签字检查人员
(签字)
存在隐患1、塔吊塔身结构多处变形
2、塔吊钢丝绳多处磨损
3、塔身爬梯松动
4、滑轮锈蚀严重
5、塔吊电机漏油且锈蚀严重
整改要求1、修复塔身变形的部分
2、更换磨损的钢丝绳
3、将松动的爬梯进行加固
4、对锈蚀的滑轮进行刷漆处理,严重的予以更换
5、进行刷漆处理并补漏
整改情况整改责任人:(盖章)年月日
下发通知单号,限于年月日前整改完毕
复查意见复查人员签字:
年月日
注:有关证明材料、图片资料等可附后。

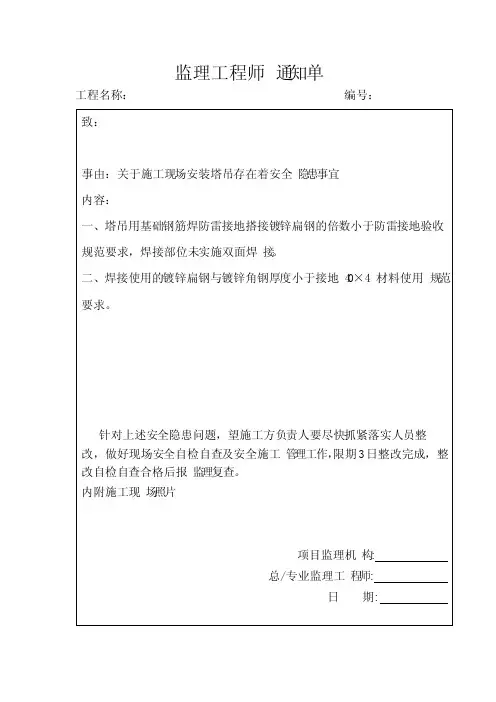

监理工程师通知单
工程名称:编号:
致:
事由:关于施工现场安装塔吊存在着安全隐患事宜
内容:
一、塔吊用基础钢筋焊防雷接地搭接镀锌扁钢的倍数小于防雷接地验收
规范要求,焊接部位未实施双面焊接。
二、焊接使用的镀锌扁钢与镀锌角钢厚度小于接地40×4材料使用规范
要求。
针对上述安全隐患问题,望施工方负责人要尽快抓紧落实人员整
改,做好现场安全自检自查及安全施工管理工作,限期3日整改完成,整
改自检自查合格后报监理复查。
内附施工现场照片
项目监理机构:
总/专业监理工程师:
日期:。

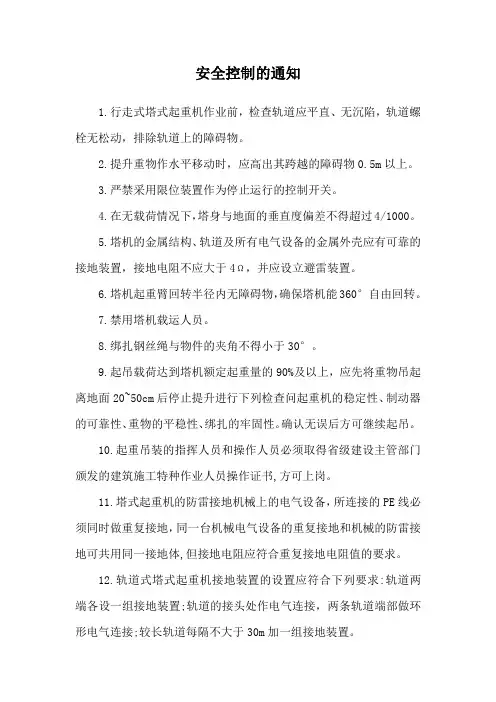

安全控制的通知1.行走式塔式起重机作业前,检查轨道应平直、无沉陷,轨道螺栓无松动,排除轨道上的障碍物。
2.提升重物作水平移动时,应高出其跨越的障碍物0.5m以上。
3.严禁采用限位装置作为停止运行的控制开关。
4.在无载荷情况下,塔身与地面的垂直度偏差不得超过4/1000。
5.塔机的金属结构、轨道及所有电气设备的金属外壳应有可靠的接地装置,接地电阻不应大于4Ω,并应设立避雷装置。
6.塔机起重臂回转半径内无障碍物,确保塔机能360°自由回转。
7.禁用塔机载运人员。
8.绑扎钢丝绳与物件的夹角不得小于30°。
9.起吊载荷达到塔机额定起重量的90%及以上,应先将重物吊起离地面20~50cm后停止提升进行下列检查问起重机的稳定性、制动器的可靠性、重物的平稳性、绑扎的牢固性。
确认无误后方可继续起吊。
10.起重吊装的指挥人员和操作人员必须取得省级建设主管部门颁发的建筑施工特种作业人员操作证书,方可上岗。
11.塔式起重机的防雷接地机械上的电气设备,所连接的PE线必须同时做重复接地,同一台机械电气设备的重复接地和机械的防雷接地可共用同一接地体,但接地电阻应符合重复接地电阻值的要求。
12.轨道式塔式起重机接地装置的设置应符合下列要求:轨道两端各设一组接地装置;轨道的接头处作电气连接,两条轨道端部做环形电气连接;较长轨道每隔不大于30m加一组接地装置。
13.轨道式塔式起重机的电缆不得拖地行走。
14.夜间工作的塔式起重机,应设置正对工作面的投光灯。
15.塔身高于30m的塔式起重机,应在塔顶和臂架端部设红色信号灯。
16.在强电磁波源附近工作,操作人员应戴绝缘手套和穿绝缘鞋,并应在吊钩与机体间采取绝缘隔离措施,或在吊钩吊装地面物体时,在吊钩上挂接临时接地装置。
17.外用电梯梯笼内、外均应安装紧急停止开关。
18.外用电梯和物料提升机的上、下极限位置应设置限位开关。
19.小车变幅的塔机,吊钩装置顶部升至小车架下端的最小距离为800mm处时,应能立即停止起升运动,但应有下降运动。

监理通知单塔吊施工方案一、塔吊基础施工要求基础施工必须按照设计要求和国家相关规范进行,确保基础稳固,承载能力满足塔吊工作要求。
基础施工前应进行地质勘察,确保基础设计符合地质条件。
基础施工完毕后,应按规定进行验收,合格后方可进行塔吊安装。
二、塔吊安装步骤安装前应对塔吊基础、构件等进行检查,确保其完好无损。
安装过程应遵循塔吊安装说明书的要求,按照规定的步骤进行。
安装过程中应确保各部件连接牢固,无松动现象。
安装完毕后,应进行全面的检查调试,确保塔吊运行平稳、安全可靠。
三、塔吊操作维护规范塔吊操作人员必须经过专业培训,持有有效的操作证书。
操作过程中应严格遵守安全操作规程,禁止违规操作。
定期对塔吊进行维护保养,确保其处于良好的工作状态。
发现异常情况应立即停机检查,排除故障后方可继续使用。
四、塔吊安装单位资质塔吊安装单位必须具备相应的施工资质,确保安装质量。
安装单位应配备专业的技术人员和安装队伍,确保安装过程安全可控。
五、塔吊安装条件塔吊安装应在风力、温度等环境条件符合规定要求下进行。
安装现场应有足够的作业空间,确保安装过程不受干扰。
安装过程中应有相应的安全防护措施,确保人员安全。
六、塔吊司机及人员资质塔吊司机必须具备相应的操作资质,熟悉塔吊操作规程。
塔吊操作人员应接受定期培训,提高安全意识和操作技能。
所有人员必须遵守现场安全规定,佩戴相应的安全防护用品。
七、安全生产责任合同塔吊安装单位应与总包单位签订安全生产责任合同,明确双方的安全生产责任。
合同应明确规定安全生产措施、事故应急预案等内容,确保安全生产工作得到有效落实。
八、塔吊检查与维护制度制定塔吊定期检查制度,确保塔吊在使用过程中始终处于良好状态。
检查内容包括但不限于:塔吊基础、钢结构、电气系统、安全装置等。
发现问题应及时处理并记录,确保问题得到根本解决。
建立塔吊维护档案,记录每次检查和维护的情况,为今后的维护保养提供参考依据。
以上监理通知单内容应严格遵守执行,确保塔吊施工过程中的安全和质量。
工地塔吊怎么开安全通知单
根据工地现场管理要求和安全作业规范,为确保工地塔吊的安全操作,以下是关于工地塔吊的安全通知单:
一、工地塔吊操作人员必须持证上岗,具备相应的资质和经验,严禁无证上岗或者操作证过期的情况发生。
二、操作人员在工作前必须进行塔吊的检查和试运行,确保设备完好无损,各部件齐全,润滑油充足,安全设施齐全有效。
三、操作人员在操作过程中必须专心致志,严禁进行与操作无关的活动,如打电话、玩手机等,以免分散注意力造成事故。
四、在操作过程中严格按照操作规程进行操作,严禁超负荷使用塔吊,不得随意修改设备工作参数。
五、施工现场应当设置明确的指挥信号,操作人员应按照指挥信号进行操作,保持通畅的沟通,确保施工安全。
六、操作人员应定期参加安全培训和考核,提高安全意识和操作技能,不断完善自身的工作水平。
七、塔吊使用完毕后必须进行及时维护和检修,做好设备保养工作,延长设备的使用寿命。
八、如发现塔吊设备存在故障或异常情况,应立即停止使用,并及时上报维修部门处理,确保设备安全运行。
以上为工地塔吊的安全通知单内容,希望全体工地人员认真执行,共同维护施工现场的安全环境。
祝工作顺利,安全第一!。
处罚通知单处罚单位:塔吊责任人部位:左岸非溢流坝处罚事由:➢2015.10.11日在浇筑左岸非溢流坝时,由于塔吊在安装前未能认真检查及保养,在开仓不久钢绳出现问题。
➢起吊重量与双方约定的起吊重量不一致,约定起吊重量为6吨,实际起吊重量不足3吨。
在这混凝土浇筑的紧要关头,在浇筑过程中起吊设备发生故障,混凝土不能继续浇筑。
给工人及设备带来经济损失,造成工期拖延和施工质量下降。
若左岸非溢流坝混凝土存在质量问题,由塔吊责任人承担。
我部决定将对塔吊相关责任人进行处罚。
希望塔吊责任人引起高度重视,若再有故障,加倍处罚。
➢处罚项目(各项均按1.5天计算)➢工人10名每人每天200元 1.5天小计3000元➢挖机一台每小时400元 1.5天小计6000元➢自卸车一辆每天1300元 1.5天小计1850元➢混凝土浇筑过程中停仓形成冷缝,须增加插筋和人工凿毛处理小计1500元➢塔吊相关责任人处罚小计5000元➢合计:17350元大写:壹万柒仟叁佰伍拾元➢2015.10.17开仓时,浇筑到下午17时又出现类似故障,维修人员迟迟不得到场,维修过程长达7小时,导致人员及设备误工。
对塔吊责任人要求处罚!➢处罚项目(各项均按1天计算)➢工人10名每人每天200元1天小计2000元➢挖机一台每小时400元1天小计4800元➢自卸车一辆每天1300元1天小计1300元➢塔吊相关责任人处罚小计5000元➢合计:13100 大写:壹万叁仟壹佰元●以上为两次造成的直接误工损失,混凝土浇筑质量有待后期有关人员检测,如果混凝土质量存在不合格及危机到大坝安全运行,塔吊责任人需承担全部责任。
两次共造成人员及设备误工费共计大写:叁万零肆佰伍拾圆正(小写:30450元)柏岭寺水库项目部2015.10.17附件:照片。

监理工程师通知单
工程名称:郧县一中新校园建设编号20110717
致:湖北惠儒城市建设有限公司
事由:
塔吊安全问题
内容:
教学楼III区、IV区使用的2#塔吊、施工电梯的备案和检测资料一直未报监理单位就私自投入使用,为了施工安全,现要求施工单位立即对以下几点进行整改:
1、塔吊、施工电梯立即停止使用,补办相关备案及检测资料报监理单位。
2、报塔吊司机及施工电梯操作人员、指挥人员上岗证于监理单位。
3、将塔吊、施工电梯的安、拆队伍资质报监理单位。
4、补办备案资料中立即对塔吊进行检测、保养修理,发现问题及时排除,并记录相关情况。
以上几点请施工单位重视,立即整改,整改到位回复监理单位并检查。
项目监理机构:湖北东泰建设管理咨询有限公司
总/专业监理工程师:
日期2011-07-17 本表一式三份,建设单位、监理单位、施工单位各一份。
