华电宁夏永利项目初步设计原则审查会议纪要_电气部分
- 格式:doc
- 大小:35.50 KB
- 文档页数:4
华电宁夏永利项目初步设计原则审查会议纪要_电气部分宁夏华电永利电厂2×660MW超超临界燃煤湿冷机组工程初步设计原则审查会议纪要电气部分(一)鉴于本期工程所处位置距750kV灵州换流站仅3.5公里,采用特高压输电接入系统经济性不高,建议设计单位结合接入系统设计进行充分论述,考虑以较低电压等级接入系统的可行性。
同时,考虑输电距离近,故障率低的特点,建议本期主接线考虑2机1线方案,以节省投资。
如接入系统为2机2线应考虑适合远期的过渡方案(四角型或桥型接线)。
考虑接入系统报告尚未批复,请设计单位配合接入系统设计对主接线方案做专题论证。
最终电气主接线方式应在接入系统方案审查后收口时审定。
(二)原则同意发电机参数暂定:额定功率按660MW,额定功率因数为0.90,冷却方式:水-氢-氢;励磁系统采用机端自并励静止励磁系统。
(三)原则同意本期工程采用发变组单元接线,接入厂内750kV 配电装置,发电机出口不装设断路器(GCB)。
同意750kV配电装置采用户外敞开式布置。
750kV断路器应采用罐式断路器。
(四)原则同意启动/备用电源暂按由厂外330kV变电所110kV 侧母线引接,两单元机组共用一台启动/备用变压器,带负荷调压。
由于厂内110kV配电装置仅用于1回启/备电源进线,占用空间有限,建议采用敞开式布置型式。
建议项目单位落实当地供电部门不收取启动/备用电源的容量电费的有关情况。
(五)设计方案可暂考虑主变压器选用三台单相变压器组,并暂按3×250MVA计列投资,不考虑设置备用相。
建议尽快落实运输条件,若运输条件允许且技术经济合理,主变压器宜采用三相式变压器;建议设计单位在主变压器专题论证报告中充分论证主变压器选型,并结合招标确定的发电机容量、参数等对主变压器容量做优化选择。
同意主变高压侧中性点采用直接接地方式。
(六)同意750kV断路器开断电流暂按63kA考虑,设计单位应结合接入系统批复方案,在初设阶段核算各级短路电流,作为设备选择的依据。

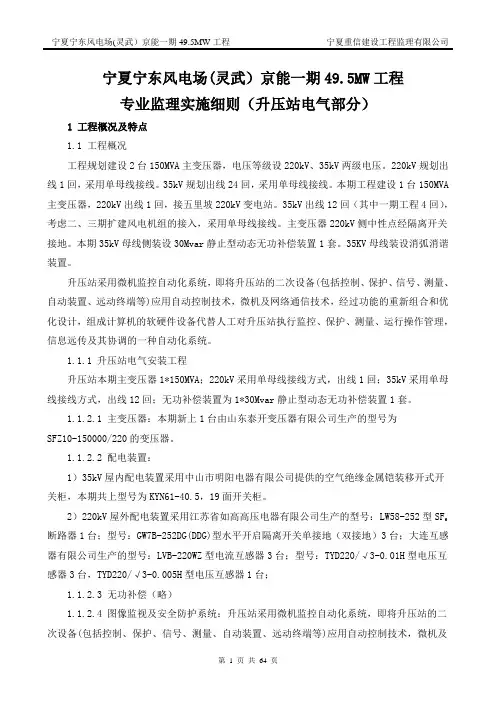

宁夏宁东风电场(灵武)京能一期49.5MW工程专业监理实施细则(升压站电气部分)1 工程概况及特点1.1 工程概况工程规划建设2台150MVA主变压器,电压等级设220kV、35kV两级电压。
220kV规划出线1回,采用单母线接线。
35kV规划出线24回,采用单母线接线。
本期工程建设1台150MVA 主变压器,220kV出线1回,接五里坡220kV变电站。
35kV出线12回(其中一期工程4回),考虑二、三期扩建风电机组的接入,采用单母线接线。
主变压器220kV侧中性点经隔离开关接地。
本期35kV母线侧装设30Mvar静止型动态无功补偿装置1套。
35KV母线装设消弧消谐装置。
升压站采用微机监控自动化系统,即将升压站的二次设备(包括控制、保护、信号、测量、自动装置、远动终端等)应用自动控制技术,微机及网络通信技术,经过功能的重新组合和优化设计,组成计算机的软硬件设备代替人工对升压站执行监控、保护、测量、运行操作管理,信息远传及其协调的一种自动化系统。
1.1.1 升压站电气安装工程升压站本期主变压器1*150MVA;220kV采用单母线接线方式,出线1回;35kV采用单母线接线方式,出线12回;无功补偿装置为1*30Mvar静止型动态无功补偿装置1套。
1.1.2.1 主变压器:本期新上1台由山东泰开变压器有限公司生产的型号为SFZ10-150000/220的变压器。
1.1.2.2 配电装置:1)35kV屋内配电装置采用中山市明阳电器有限公司提供的空气绝缘金属铠装移开式开关柜,本期共上型号为KYN61-40.5,19面开关柜。
2)220kV屋外配电装置采用江苏省如高高压电器有限公司生产的型号:LW58-252型SF6断路器1台;型号:GW7B-252DG(DDG)型水平开启隔离开关单接地(双接地)3台;大连互感器有限公司生产的型号:LVB-220WZ型电流互感器3台;型号:TYD220/√3-0.01H型电压互感器3台,TYD220/√3-0.005H型电压互感器1台;1.1.2.3 无功补偿(略)1.1.2.4 图像监视及安全防护系统:升压站采用微机监控自动化系统,即将升压站的二次设备(包括控制、保护、信号、测量、自动装置、远动终端等)应用自动控制技术,微机及网络通信技术,经过功能的重新组合和优化设计,组成计算机的软硬件设备代替人工对升压站执行监控、保护、测量、运行操作管理,信息远传及其协调的一种自动化系统。
华电宁夏永利电厂(一期)脱立项投资融资项目可行性研究报告(典型案例〃仅供参考)广州中撰企业投资咨询有限公司地址:中国〃广州目录第一章华电宁夏永利电厂(一期)脱项目概论 (1)一、华电宁夏永利电厂(一期)脱项目名称及承办单位 (1)二、华电宁夏永利电厂(一期)脱项目可行性研究报告委托编制单位 (1)三、可行性研究的目的 (1)四、可行性研究报告编制依据原则和范围 (2)(一)项目可行性报告编制依据 (2)(二)可行性研究报告编制原则 (2)(三)可行性研究报告编制范围 (4)五、研究的主要过程 (5)六、华电宁夏永利电厂(一期)脱产品方案及建设规模 (6)七、华电宁夏永利电厂(一期)脱项目总投资估算 (6)八、工艺技术装备方案的选择 (6)九、项目实施进度建议 (6)十、研究结论 (7)十一、华电宁夏永利电厂(一期)脱项目主要经济技术指标 (9)项目主要经济技术指标一览表 (9)第二章华电宁夏永利电厂(一期)脱产品说明 (15)第三章华电宁夏永利电厂(一期)脱项目市场分析预测 (15)第四章项目选址科学性分析 (15)一、厂址的选择原则 (15)二、厂址选择方案 (16)四、选址用地权属性质类别及占地面积 (17)五、项目用地利用指标 (17)项目占地及建筑工程投资一览表 (17)六、项目选址综合评价 (18)第五章项目建设内容与建设规模 (19)一、建设内容 (19)(一)土建工程 (20)(二)设备购臵 (20)二、建设规模 (20)第六章原辅材料供应及基本生产条件 (21)一、原辅材料供应条件 (21)(一)主要原辅材料供应 (21)(二)原辅材料来源 (21)原辅材料及能源供应情况一览表 (21)二、基本生产条件 (23)第七章工程技术方案 (24)一、工艺技术方案的选用原则 (24)二、工艺技术方案 (25)(一)工艺技术来源及特点 (25)(二)技术保障措施 (25)(三)产品生产工艺流程 (25)华电宁夏永利电厂(一期)脱生产工艺流程示意简图 (26)三、设备的选择 (26)(一)设备配臵原则 (26)(二)设备配臵方案 (27)主要设备投资明细表 (28)第八章环境保护 (28)一、环境保护设计依据 (29)二、污染物的来源 (30)(一)华电宁夏永利电厂(一期)脱项目建设期污染源 (30)(二)华电宁夏永利电厂(一期)脱项目运营期污染源 (31)三、污染物的治理 (31)(一)项目施工期环境影响简要分析及治理措施 (31)1、施工期大气环境影响分析和防治对策 (32)2、施工期水环境影响分析和防治对策 (35)3、施工期固体废弃物环境影响分析和防治对策 (37)4、施工期噪声环境影响分析和防治对策 (38)5、施工建议及要求 (39)施工期间主要污染物产生及预计排放情况一览表 (41)(二)项目营运期环境影响分析及治理措施 (42)1、废水的治理 (42)办公及生活废水处理流程图 (42)生活及办公废水治理效果比较一览表 (43)生活及办公废水治理效果一览表 (43)2、固体废弃物的治理措施及排放分析 (43)3、噪声治理措施及排放分析 (45)主要噪声源治理情况一览表 (46)四、环境保护投资分析 (46)(一)环境保护设施投资 (46)(二)环境效益分析 (47)五、厂区绿化工程 (47)六、清洁生产 (48)七、环境保护结论 (48)施工期主要污染物产生、排放及预期效果一览表 (50)第九章项目节能分析 (51)一、项目建设的节能原则 (51)二、设计依据及用能标准 (51)(一)节能政策依据 (51)(二)国家及省、市节能目标 (52)(三)行业标准、规范、技术规定和技术指导 (53)三、项目节能背景分析 (53)四、项目能源消耗种类和数量分析 (55)(一)主要耗能装臵及能耗种类和数量 (55)1、主要耗能装臵 (55)2、主要能耗种类及数量 (55)项目综合用能测算一览表 (56)(二)单位产品能耗指标测算 (56)单位能耗估算一览表 (57)五、项目用能品种选择的可靠性分析 (58)六、工艺设备节能措施 (58)七、电力节能措施 (59)八、节水措施 (60)九、项目运营期节能原则 (60)十、运营期主要节能措施 (61)十一、能源管理 (62)(一)管理组织和制度 (62)(二)能源计量管理 (62)十二、节能建议及效果分析 (63)(一)节能建议 (63)(二)节能效果分析 (64)第十章组织机构工作制度和劳动定员 (64)一、组织机构 (64)二、工作制度 (64)三、劳动定员 (65)四、人员培训 (66)(一)人员技术水平与要求 (66)(二)培训规划建议 (66)第十一章华电宁夏永利电厂(一期)脱项目投资估算与资金筹措 67一、投资估算依据和说明 (67)(一)编制依据 (67)(二)投资费用分析 (69)(三)工程建设投资(固定资产)投资 (69)1、设备投资估算 (69)2、土建投资估算 (69)3、其它费用 (70)4、工程建设投资(固定资产)投资 (70)固定资产投资估算表 (70)5、铺底流动资金估算 (71)铺底流动资金估算一览表 (71)6、华电宁夏永利电厂(一期)脱项目总投资估算 (71)总投资构成分析一览表 (72)二、资金筹措 (72)投资计划与资金筹措表 (73)三、华电宁夏永利电厂(一期)脱项目资金使用计划 (73)资金使用计划与运用表 (74)第十二章经济评价 (74)一、经济评价的依据和范围 (74)二、基础数据与参数选取 (75)三、财务效益与费用估算 (76)(一)销售收入估算 (76)产品销售收入及税金估算一览表 (76)(二)综合总成本估算 (76)综合总成本费用估算表 (77)(三)利润总额估算 (78)(四)所得税及税后利润 (78)(五)项目投资收益率测算 (78)项目综合损益表 (79)四、财务分析 (79)财务现金流量表(全部投资) (81)财务现金流量表(固定投资) (83)五、不确定性分析 (84)盈亏平衡分析表 (84)六、敏感性分析 (85)单因素敏感性分析表 (86)第十三章华电宁夏永利电厂(一期)脱项目综合评价 (87)第一章项目概论一、项目名称及承办单位1、项目名称:华电宁夏永利电厂(一期)脱投资建设项目2、项目建设性质:新建3、项目承办单位:广州中撰企业投资咨询有限公司4、企业类型:有限责任公司5、注册资金:100万元人民币二、项目可行性研究报告委托编制单位1、编制单位:广州中撰企业投资咨询有限公司三、可行性研究的目的本可行性研究报告对该华电宁夏永利电厂(一期)脱项目所涉及的主要问题,例如:资源条件、原辅材料、燃料和动力的供应、交通运输条件、建厂规模、投资规模、生产工艺和设备选型、产品类别、项目节能技术和措施、环境影响评价和劳动卫生保障等,从技术、经济和环境保护等多个方面进行较为详细的调查研究。

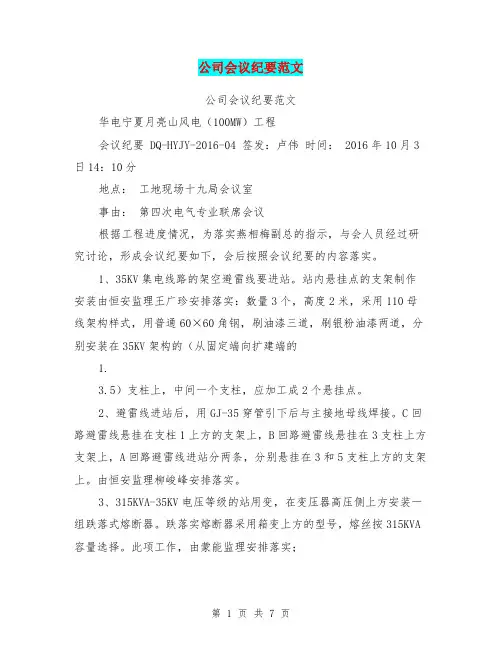

公司会议纪要范文公司会议纪要范文华电宁夏月亮山风电(100MW)工程会议纪要 DQ-HYJY-2016-04 签发:卢伟时间: 2016年10月3日14:10分地点:工地现场十九局会议室事由:第四次电气专业联席会议根据工程进度情况,为落实燕相梅副总的指示,与会人员经过研究讨论,形成会议纪要如下,会后按照会议纪要的内容落实。
1、35KV集电线路的架空避雷线要进站。
站内悬挂点的支架制作安装由恒安监理王广珍安排落实:数量3个,高度2米,采用110母线架构样式,用普通60×60角钢,刷油漆三道,刷银粉油漆两道,分别安装在35KV架构的(从固定端向扩建端的1.3.5)支柱上,中间一个支柱,应加工成2个悬挂点。
2、避雷线进站后,用GJ-35穿管引下后与主接地母线焊接。
C回路避雷线悬挂在支柱1上方的支架上,B回路避雷线悬挂在3支柱上方支架上,A回路避雷线进站分两条,分别悬挂在3和5支柱上方的支架上。
由恒安监理柳峻峰安排落实。
3、315KVA-35KV电压等级的站用变,在变压器高压侧上方安装一组跌落式熔断器。
跌落实熔断器采用箱变上方的型号,熔丝按315KVA 容量选择。
此项工作,由蒙能监理安排落实;4、315KVA-10KV电压等级变压器,10KV电缆的安装,应制作电缆终端盒,杆上终端盒的上方安装一组跌落式熔断器,熔丝按照315KVA 容量选择。
此项工作,由恒安监理王广珍安排落实。
(可现场观察定安装方案)。
5、升压站内和35KV集电线路安装过程中发现的问题和缺陷,恒安监理要及时安排督促消除。
6、业主方运行人员,要尽快把升压站内各设备名称和回路编号牌子安装好,给施工、送电和编写文件创造好条件。
并安排好二期工程所需要的各种标志牌的加工制作。
7、业主方运行人员,尽快准备好315KVA-10KV电压等级站用变压器和400V配电柜及所属设备的操作规程,以及110变电站各直流盘柜等回路停、送电操作顺序。
敬志辉王广珍刘俊峰蒙能邓总十九局胡守东裴新平本纪要发至:风电公司、恒安监理、蒙能监理、中铁十九局《公司会议纪要范文》附送:公司会议记录总结公司会议记录总结会议记录总结一、团队纪律1.开会时注意不穿拖鞋、手机静音、带好笔纸。
目录一、企业背景 (5)1.1 工商信息 (5)1.2 分支机构 (5)1.3 变更记录 (5)1.4 主要人员 (6)1.5 联系方式 (6)二、股东信息 (6)三、对外投资信息 (7)四、企业年报 (7)五、重点关注 (8)5.1 被执行人 (8)5.2 失信信息 (8)5.3 裁判文书 (9)5.4 法院公告 (9)5.5 行政处罚 (9)5.6 严重违法 (9)5.7 股权出质 (9)5.8 动产抵押 (9)5.9 开庭公告 (9)5.11 股权冻结 (10)5.12 清算信息 (10)5.13 公示催告 (10)六、知识产权 (10)6.1 商标信息 (10)6.2 专利信息 (10)6.3 软件著作权 (11)6.4 作品著作权 (11)6.5 网站备案 (11)七、企业发展 (11)7.1 融资信息 (11)7.2 核心成员 (11)7.3 竞品信息 (12)7.4 企业品牌项目 (12)八、经营状况 (12)8.1 招投标 (12)8.2 税务评级 (12)8.3 资质证书 (12)8.4 抽查检查 (12)8.5 进出口信用 (13)8.6 行政许可 (13)一、企业背景1.1 工商信息企业名称:宁夏华电永利发电有限公司工商注册号:640181000000927统一信用代码:91640181MA75W1H85F法定代表人:韩克珍组织机构代码:MA75W1H8-5企业类型:有限责任公司(自然人投资或控股的法人独资)所属行业:电力、热力生产和供应业经营状态:开业注册资本:5,000万(元)注册时间:2015-09-18注册地址:宁夏回族自治区灵武市白土岗乡营业期限:2015-09-18 至 2045-09-16经营范围:电力投资、建设、生产、销售(上网)及开发;热力生产、销售;电力技术设计、技术引进、新技术、新设备的开发与推广。
(依法须经批准的项目,经相关部门批准后方可开展经营活动)登记机关:灵武市市场监督管理局核准日期:2021-09-061.2 分支机构截止2022年02月21日,爱企查未找到该公司的分支机构内容。

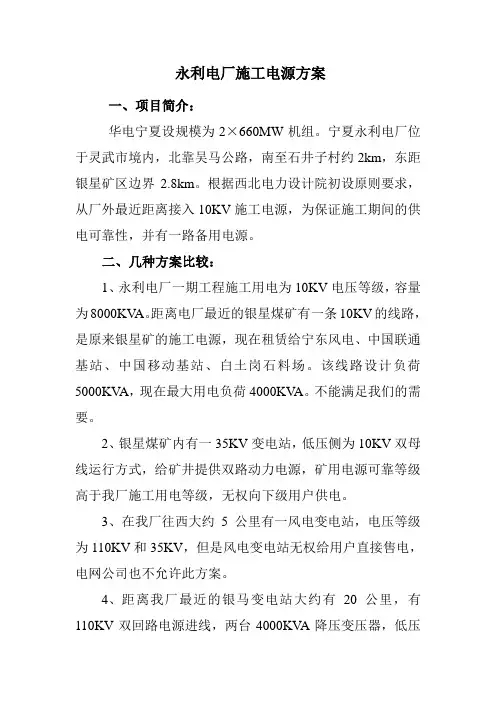

永利电厂施工电源方案一、项目简介:华电宁夏设规模为2×660MW机组。
宁夏永利电厂位于灵武市境内,北靠吴马公路,南至石井子村约2km,东距银星矿区边界2.8km。
根据西北电力设计院初设原则要求,从厂外最近距离接入10KV施工电源,为保证施工期间的供电可靠性,并有一路备用电源。
二、几种方案比较:1、永利电厂一期工程施工用电为10KV电压等级,容量为8000KV A。
距离电厂最近的银星煤矿有一条10KV的线路,是原来银星矿的施工电源,现在租赁给宁东风电、中国联通基站、中国移动基站、白土岗石料场。
该线路设计负荷5000KV A,现在最大用电负荷4000KV A。
不能满足我们的需要。
2、银星煤矿内有一35KV变电站,低压侧为10KV双母线运行方式,给矿井提供双路动力电源,矿用电源可靠等级高于我厂施工用电等级,无权向下级用户供电。
3、在我厂往西大约5公里有一风电变电站,电压等级为110KV和35KV,但是风电变电站无权给用户直接售电,电网公司也不允许此方案。
4、距离我厂最近的银马变电站大约有20公里,有110KV双回路电源进线,两台4000KV A降压变压器,低压侧电压等级为10KV,双母线分段运行方式,有备用间隔,容量能满足要求。
结论:综合上面各方案,最终确定:从银马变电站接入10KV电源、一杆双回路引至永利电厂做施工电源。
三、具体方案:根据西北电力设计院提出的设计原则,要求电源容量不小于8000KV A,一路施工电源一路备用电源的原则,决定采用一杆双回路10KV架空线路电源供电方式。
(一)技术要求:1、银马变接出的要求;银马变电站10KV是双母线分段运行方式,两路电源分别接在两条母线上,需要两个备用间隔。
2、线路的要求;一杆双回路架空线路3、厂区接入的要求;10KV线路进厂区东侧,靠近施工临建区,建造10KV配电室,配有10KV开关柜和箱式变,10KV开关的折断容量按照线路末端最大短路电路计算,厂内10KV进线电缆型号为VLV22-10-3×240地埋穿管电缆并做出标示,临围墙的沿围墙穿管支架明设。
招标编号:xxxxxx宁夏华电永利一期2 X 660MW工程第二批辅机设备招标110kV高压电力电缆及电缆户外终端技术规范书宁夏华电永利发电有限公司西北电力设计院有限公司二O—六年二月附件一技术规范 (1)附件二供货范围 (12)附件三技术资料和交付进度 (15)附件四交货进度 (17)附件五监造、检验和性能验收试验 (18)附件六技术服务和设计联络 (21)附件七分包与外购 (23)附件八大(部)件情况 (24)附件九差异表 (25)附件十罚款条件 (26)附件一技术规范1 总则1.1本技术规范书仅适用于宁夏华电永利一期2X 660MW工程110kV高压电力电缆及电缆户外终端设备,它提出该设备本体及其辅助设备的功能设计、结构、性能、安装和试验等方面的技术要求。
1.2本技术规范书提出的是最低限度的技术要求,并未对一切技术细节作出规定,也未充分引述有关标准和条文,投标方应保证提供符合本技术规范书和有关最新工业标准的优质产品及其相应服务,满足国家有关安全、环保等强制性标准的要求。
1.3如果投标方没有以书面形式对本技术规范书的条文提出异议(如有请在差异表中体现),则意味着投标方提供的设备完全符合本技术规范书的要求。
如有异议,不论多么微小,都应在投标书中以“对规范书的意见和同规范书的差异”为标题的专门章节中加以详细描述。
1.4本技术规范书所使用的标准(按最新颁布标准执行)如遇与投标方所执行的标准不一致时,按较高标准执行。
1.5本技术规范书经招、投标双方确认后作为订货合同的技术附件,与合同正文具有同等的法律效力。
1.6所使用的计量单位为国家法定计量单位。
1.7本规范书未尽事宜,由招、投标双方协商确定。
1.8当工程采用设备编码标识系统时,投标方提供的技术资料(包括图纸)和设备标识必须有设备编码,具体标识要求由设计方提出。
2 技术要求2.1 遵循的主要现行标准ISO9000系列,UL,FCC IEEE,NEMA PE-14.GB2952.1-2008 《电缆外护层第1部分:总则》GB2952.2-2008 《电缆外护层第2部分:金属套电缆外护层》GB/T3956-2008 《电缆的导体》GB311.1-2012 《绝缘配合第1部分:定义、原则和规则》GB50217-2007 《电力工程电缆设计规范》DL401-2002 《高压电缆选用导则》GB/T2951-2008 《电缆和光缆绝缘和护套材料通用试验方法》GB/T2900.10-2013 《电工术语电缆》GB/T3048-2007 《电线电缆电性能试验方法》GB/T3953-2009 《电工圆铜线》GB4005-1983 《电线电缆交货盘》GB/T6995-2008 《电线电缆识别标志方法》GB/Z18890-2015《额定电压220kV (Um=252kV交联聚乙烯绝缘电力电缆及其附件》GB50168-2006 《电缆线路施工及验收规范》IEC60859-1999 《电缆头标准》lEEEstd 48-1996 《2.5〜765kV交流电力电缆终端的要求和试验方法》IEC60815-2008 《污染环境中所用高压绝缘子的选择和尺寸测定》中华人民共和国《工程建设标准强制性条文》国家能源局《防止电力生产事故的二十五项重点要求》以上标准均执行最新版本。

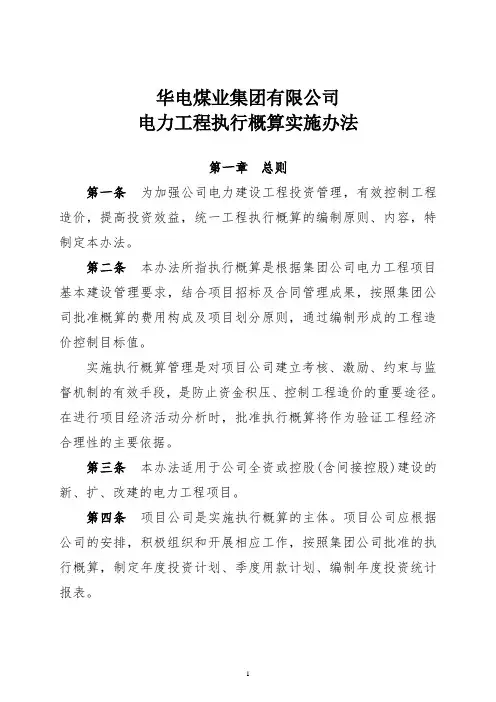

华电煤业集团有限公司电力工程执行概算实施办法第一章总则第一条为加强公司电力建设工程投资管理,有效控制工程造价,提高投资效益,统一工程执行概算的编制原则、内容,特制定本办法。
第二条本办法所指执行概算是根据集团公司电力工程项目基本建设管理要求,结合项目招标及合同管理成果,按照集团公司批准概算的费用构成及项目划分原则,通过编制形成的工程造价控制目标值。
实施执行概算管理是对项目公司建立考核、激励、约束与监督机制的有效手段,是防止资金积压、控制工程造价的重要途径。
在进行项目经济活动分析时,批准执行概算将作为验证工程经济合理性的主要依据。
第三条本办法适用于公司全资或控股(含间接控股)建设的新、扩、改建的电力工程项目。
第四条项目公司是实施执行概算的主体。
项目公司应根据公司的安排,积极组织和开展相应工作,按照集团公司批准的执行概算,制定年度投资计划、季度用款计划、编制年度投资统计报表。
第二章执行概算的编制第五条执行概算的编制条件(一)项目公司组织完成工程初步设计审查并已取得审查意见,初步设计及总概算已经集团公司批复。
(二)工程监理单位已通过招标确定,监理合同已签订。
(三)三大主机(锅炉、汽轮机、发电机)已招标结束,合同已签订。
主要辅机(磨煤机、送风机、吸风机、一次风机、给煤机、电除尘器、给水泵、高压加热器、低压加热器、凝结水泵、除氧器、凝汽器、主变压器、厂用高压变压器、起动/备用变压器、循环水泵、分散控制系统、脱硫装置、脱硝装置等)招标结束,且合同已经签订。
(四)主要设备(翻车机、堆料机、取料机、堆取料机)及主要辅机(皮带机、伸缩头、皮带秤、除铁器、起重机、胶带硫化机)招标结束,且合同已经签订。
(五)工程主体(主厂房土建及安装、烟囱、冷却塔、输煤等)施工队伍已经通过招标确定,施工合同已签订。
第六条执行概算的编制要求(一)执行概算应控制在批准的初步设计概算额度内。
(二)执行概算的项目设置应满足工程建设管理要求,并应与初步设计概算的项目划分口径一致。

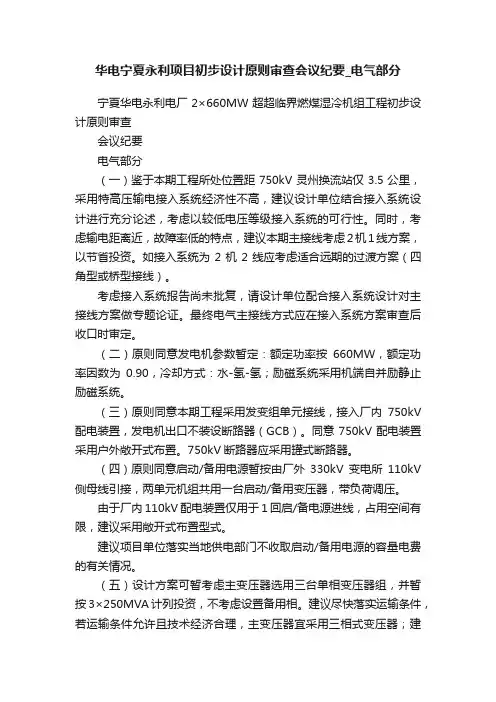

宁夏华电永利电厂2×660MW超超临界燃煤湿冷机组工程初步设计原则审查
会议纪要
电气部分
(一)鉴于本期工程所处位置距750kV灵州换流站仅3.5公里,采用特高压输电接入系统经济性不高,建议设计单位结合接入系统设计进行充分论述,考虑以较低电压等级接入系统的可行性。
同时,考虑输电距离近,故障率低的特点,建议本期主接线考虑2机1线方案,以节省投资。
如接入系统为2机2线应考虑适合远期的过渡方案(四角型或桥型接线)。
考虑接入系统报告尚未批复,请设计单位配合接入系统设计对主接线方案做专题论证。
最终电气主接线方式应在接入系统方案审查后收口时审定。
(二)原则同意发电机参数暂定:额定功率按660MW,额定功率因数为0.90,冷却方式:水-氢-氢;励磁系统采用机端自并励静止励磁系统。
(三)原则同意本期工程采用发变组单元接线,接入厂内750kV配电装置,发电机出口不装设断路器(GCB)。
同意750kV配电装置采用户外敞开式布置。
750kV断路器应采用罐式断路器。
(四)原则同意启动/备用电源暂按由厂外330kV变电所110kV侧母线引接,两单元机组共用一台启动/备用变压器,带负荷调压。
由于厂内110kV配电装置仅用于1回启/备电源进线,占用空间有限,建议采用敞开式布置型式。
建议项目单位落实当地供电部门不收取启动/备用电源的容量电费的有关情况。
(五)设计方案可暂考虑主变压器选用三台单相变压器组,并暂按3×250MVA计列投资,不考虑设置备用相。
建议尽快落实运输条件,若运输条件允许且技术经济合理,主变压器宜采用三相式变压器;建议设计单位在主变压器专题论证报告中充分论证主变压器选型,并结合招标确定的发电机容量、参数等对主变压器容量做优化选择。
同意主变高压侧中性点采用直接接地方式。
(六)同意750kV断路器开断电流暂按63kA考虑,设计单位应结合接入系统批复方案,在初设阶段核算各级短路电流,作为设备选择的依据。
(七)设计单位应对发电机装设转子匝间短路在线监测、主变装设油在线监测装置做充分调研,确定装设的必要性和主要技术要求。
(八)建议设计单位对厂用电接线方案做专题论证,说明高厂变数量、容量、电压等级选择及厂用分段方案等。
高压厂用变压器容量应在初步设计阶段进行核算,核算高压厂用变压器容量时,应限制高压厂用电短路水平不超过50kA。
同意高压厂用电系统中性点采用电阻接地方式;低压厂用电系统中性点采用直接接地方式,建议采用TN-C系统。
(九)保安电源容量应在初步设计阶段进行核算,应仅考虑必要的保安电源负荷。
(十)同意发电机~变压器组、发电机励磁系统、高低压厂用电源的控制、测量、信号等纳入机组DCS分散控制系统,实现炉、机、电一体化微机监控。
(十一)设计单位应根据接入系统批复意见及主接线论证方案确定网络微机监控系统(NCS)的配置。
(十二)建议设计单位对设置电气监控管理系统做专题论证,结合运行实践论证电气监控管理系统设置的必要性;如需设置,应进行优化设计,做到节省电缆、资源共享、避免功能重复。
(十三)同意每台机组直流系统设置1组220V蓄电池和2组110V蓄电池,采用阀控式密封铅酸蓄电组。
设计单位应在初步设计阶段核算蓄电池容量。
同意每台机组设置2套交流不停电电源(UPS),设计单位应在初步设计阶段核算其容量。
(十四)设计单位应在土壤电阻率确定后核算接地系统
设计原则及选择接地导体型式、规格。
根据宁夏地区土壤条件,建议不考虑设置阴极保护设施。
(十五)原则同意每台机组设置专用照明变压器为本机组照明系统供电,两台机照明变互为备用。
检修电源的供电宜由对应机组的动力中心引接。
(十六)建议设计单位补充说明水源地及灰场供电的具体方案。
(十七)原则同意电缆通道采用架空敷设为主的方案,应充分利用厂区管道支架。
