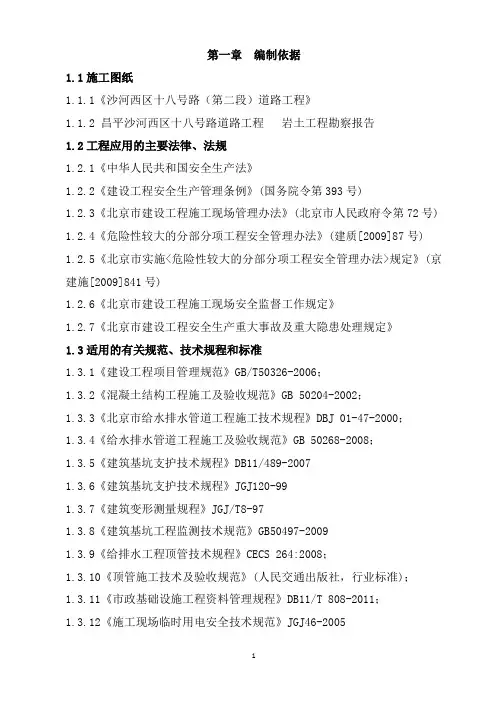

第一章编制依据1.1施工图纸1.1.1《沙河西区十八号路(第二段)道路工程》1.1.2 昌平沙河西区十八号路道路工程岩土工程勘察报告1.2工程应用的主要法律、法规1.2.1《中华人民共和国安全生产法》1.2.2《建设工程安全生产管理条例》(国务院令第393号)1.2.3《北京市建设工程施工现场管理办法》(北京市人民政府令第72号) 1.2.4《危险性较大的分部分项工程安全管理办法》(建质[2009]87号) 1.2.5《北京市实施<危险性较大的分部分项工程安全管理办法>规定》(京建施[2009]841号)1.2.6《北京市建设工程施工现场安全监督工作规定》1.2.7《北京市建设工程安全生产重大事故及重大隐患处理规定》1.3适用的有关规范、技术规程和标准1.3.1《建设工程项目管理规范》GB/T50326-2006;1.3.2《混凝土结构工程施工及验收规范》GB 50204-2002;1.3.3《北京市给水排水管道工程施工技术规程》DBJ 01-47-2000;1.3.4《给水排水管道工程施工及验收规范》GB 50268-2008;1.3.5《建筑基坑支护技术规程》DB11/489-20071.3.6《建筑基坑支护技术规程》JGJ120-991.3.7《建筑变形测量规程》JGJ/T8-971.3.8《建筑基坑工程监测技术规范》GB50497-20091.3.9《给排水工程顶管技术规程》CECS 264:2008;1.3.10《顶管施工技术及验收规范》(人民交通出版社,行业标准);1.3.11《市政基础设施工程资料管理规程》DB11/T 808-2011;1.3.12《施工现场临时用电安全技术规范》JGJ46-20051.3.13《北京市市政工程施工安全操作规程》DBJ01-56-2001;1.3.14《埋地无压预制混凝土排水圆形管管基及接口》YBJ-PS03-2004;1.3.15《市政排水管道工程及附属设施》06MS201-4;1.3.16《建筑机械使用安全技术规程》 JGJ33-20011.3.17《北京市建筑工程施工现场生活区设置和管理标准》DBJ1-72-2003 1.3.18《建设工程施工现场安全防护、场容卫生、环境保护和保卫消防标准》DBJ01-83-2003第二章工程概况2.1 工程简介依据设计,为收集沙河西区十八号路(第二段)立交范围内盲沟地下水,沿沙河西区十八号路(第二段)道路两侧修建盲沟排水管(D=500~1550),盲沟排水管接入雨水泵站内盲沟水泵房。

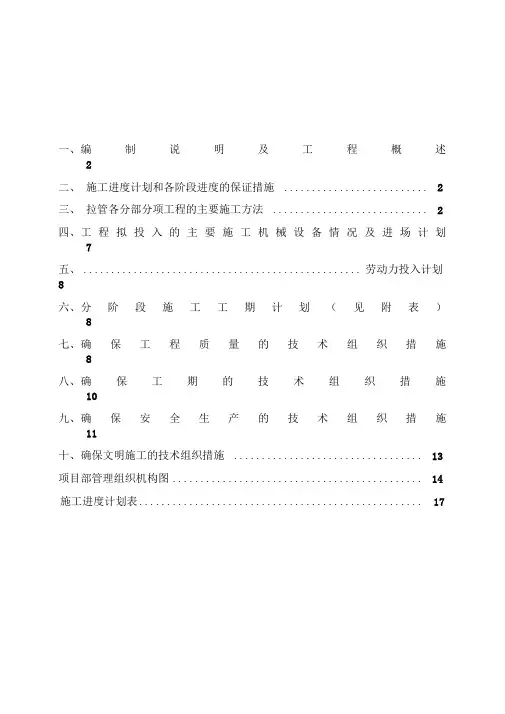

目录一、编制说明及工程概述 (2)二、施工进度计划和各阶段进度的保证措施 (2)三、拉管各分部分项工程的主要施工方法 (2)四、工程拟投入的主要施工机械设备情况及进场计划 (7)五、劳动力投入计划 (8)六、分阶段施工工期计划(见附表) (8)七、确保工程质量的技术组织措施 (8)八、确保工期的技术组织措施 (10)九、确保安全生产的技术组织措施 (11)十、确保文明施工的技术组织措施 (13)项目部管理组织机构图 (14)施工进度计划表 (16)一、编制说明及工程概述1、本施工组织设计依据2013年城网工程铁路穿越拉管施工及普通拉管施工工程招标文件、施工图纸和答疑文件,结合我公司以往类似工程经验以及施工现场情况编制而成。
本工程需要PE160管4孔,光缆管1孔,全长约500米(穿越400米,不穿越100米)。
2、工期目标:承诺工期为20日历天。
3、质量目标:确保合格工程。
二、施工进度计划和各阶段进度的保证措施公司将选派管理能力强、技术好、施工经验丰富的同志担任项目经理。
为确保工期内完成施工任务,本公司将采取如下保证措施:1.充分做好开工前以及各施工阶段的准备工作,包括设备进场、临建搭设、材料供应、劳动力调配、技术准备等,尽量避免现场的停、窝工现象的发生。
2.加强对现场管理人员和操作人员的安全、技术交底,增强质量、安全意识,确保施工安全和质量,减少返工。
3.编制切实可行的进度计划。
在施工过程中上下协调,确保工期的顺利实现。
4.充分利用时间和空间,合理安排平行施工。
选派足够的劳动力和机械设备,拓展工作面,保证基坑开挖和拉管施工平行施工。
5.搞好雨季施工防护措施。
针对工程施工过程中发生的意外漏水、冒水现象,现场预备2台抽水设备,确保进度计划的实现。
5.根据检查找出计划与实施的差距,采取相应的措施对施工进度进行调整。
可采取加班、多个班组作业的形式实现预定的计划。
6.坚持计划与实际进度对比检查制度。
做好进度、质量、安全检查记录。

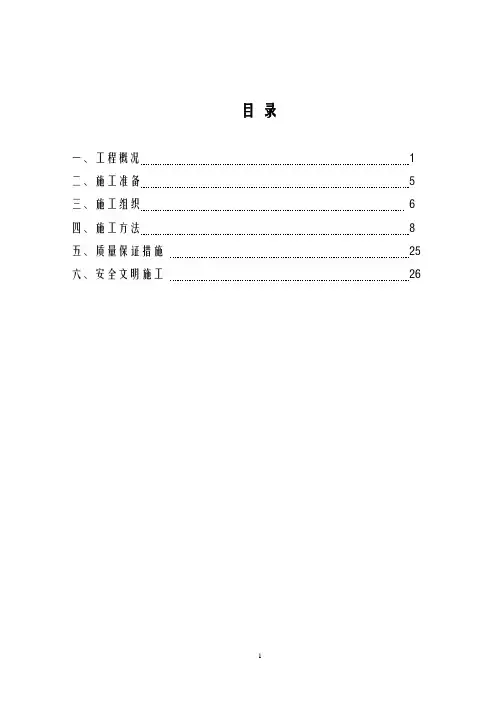

目录一、工程概况 1二、施工准备 5三、施工组织 6四、施工方法8五、质量保证措施25六、安全文明施工261、工程概况1.1工程简介污水工程,横穿马路设计机械顶管内径Φ1200mm的钢筋砼管,设计管外底深5m,顶管长度50m。
非开挖铺设具有:占用场地较少,施工速度快,对交通影响小的优点。
1.2编制依据1、《市政工程通用图集》(YBJ-PS03-2004)2、《工程测量规范》(GB50026-93)3、《市政基础设施工程资料管理规程》(DBJ01-71-2003)4、《施工现场临时用电安全技术规范》(JGJ46-2005)5、《建筑机械使用安全技术规程》(JGJ33-2001)6、《锚杆喷射混凝土支护技术规范》(GBJ86-85)7、《钢筋焊接及验收规程》(JGJ18-96)8、《钢结构工程施工及验收规范》(GB50205-95)9、《建设工程施工现场安全防护、场容卫生、环境保护及保卫消防标准》(DBJ01-83-2003)10、施工图纸1.3 编制原则1.3.1总原则(1)满足业主单位的要求。
(2)充分考虑本工程的特点和施工环境。
(3)符合本施工单位的技术水平,根据以往的施工经验配备管理人员、施工设备和施工队伍。
(4)以总体施工方案、施工进度、施工方法和技术措施为本施工组织设计的重点。
1.3.2 确保实现安全、质量目标以有关规范为依据,紧密结合现场实际情况,编制技术先进、切实可行、经济合理的施工组织设计,配备性能优良、配套的施工设备,确保实现安全、质量目标,确保施工安全和质量合格。
1.3.3 确保工期目标依据我项目部现有的技术水平、施工经验和设备配套能力,科学统筹安排施工进度,安排体现合理、高效,施工区段划分作到协调统一,均衡生产,以确保本工程施工总工期。
1.3.4 确保实现环保目标严格执行山东省东营市相关法律、法规,保护环境文物,争创文明工地。
施工中采取周密有效的环境保护措施,使之对环境影响降到最低,并注意搞好与施工区域周边部门、单位及居民之间的协调关系,避免扰民和民扰事件的发生,争取本工程成为文明施工的典范。
一、施工组织设计说明1、施工组织设计简介本施工组织设计是在全面、认真熟悉施工图纸,并充足考察现场实际情况,充足考虑我公司现有技术水平、施工管理水平及机械配套能力的基础上,本着保证安全,保证质量,缩短工期,减少造价的原则来编写的。
施组以科学为依据,以服务业主为宗旨。
1.1.施工总体部署安排和资源配置本部分重要涉及“施工总体部署安排与施工进度计划”、“施工机械设备表”等内容。
其中“施工总体部署与施工进度计划”重要介绍施工过程中工区划分、施工顺序和进度目的;“施工机械设备表”等内容阐述的是为实现本工程质量、安全、工期目的而配置的资源。
1.2.重要施工工艺和施工方法本部分是施工组织设计的重要内容,重要涉及工程项目及涉及的重要技术的不同而分节叙述。
1.3.质保、文明施工、消防安全等各种保证措施2、编制范围以上结构施工的总体施工方案部署、工期进度安排、设备劳动力资金投入及各分项工程施工工艺、工艺流程、施工方法等;以及为实现我公司在本项目中质量、工期、安全、信誉总目的而采用的监测、质保、文明施工、环境保护、消防安全、保卫、健康等措施。
3、编制原则3.1.以保证安全为前提,可操作性强;3.2.施工方案合理,可以减少工程造价;3.3.施工组织设计以人为本:(1)以IS09002质量体系为标准,保证过程产品和成品质量满足设计和规范规定;(2)以IS014001环境保护体系为标准,保证施工过程中各项活动符合国家和沈阳市有关环保法律、法规规定;4.施工组织设计以科学为依据:(1)采用监控系统和信息反馈系统作为指导施工的依据;(2)施工时地表沉降进行超前研究;4、编制目的4..1工程安全目的:各种变形均控制在允许范围内,保证行人和行车安全;4.2.工程质量目的:本标段工程质量优良,争创优质工程;4.3.工程工期目的:按照甲方规定竣工;5、编制依据1、《工程测量规范》(GB50026-93)。
2、《市政基础设施工程资料管理规程》(DBJ01-71-2023)。
(非开挖钻进铺管)施工方案编制:审核:施工方案一、工程概况:1、工程名称: 海汇热源接引工程2、施工所用管材: DN300预制直埋保温管3、工程量:两趟总计240米三、施工次序:1、测量放线2、现场场地平整3、设备及材料进场4、 全系统联机调试5、导向孔钻进6、回扩7、管线摆放8、预制拖管头9、拉管 10、管线回拖 11、清场 四、施工劳动组织: (一)、施工现场布置施工用地长10m(二).施工现场布置原则项目经理部、施工队、材料站的地址选择及设置,本工程项目经理部设在交通便利,与各施工队距离较近;便于组织施工的显著位置。
(三)组织机构图:(见下表)五、主要机械设备及材料:六、施工技术方法1、现场勘察:其目的是查明工作区的所有地下管线的基本分布和大致走向、深度、采用仪器进行勘查,精心设计和施工,事先检测待穿越物体的深度,做好设计.穿越管道一定要保证其深度,对有怀疑的地方或关键之处可挖槽进行进一步的确认.2、测量:1、主要测量内容是钻孔中心线和对应地面各点标高,每6米做一次测探记录.2、要求在入射端设一基准点,在钻孔中心线上每6m设置一个标记,标高突变之处增设一个标记,在每个标记上标明该点的标高和基点的距离.3、测量仪器采用经纬仪,测量精度正负1cm.4、向孔施工前应对导向仪进行标定或复验,以保证探头深度.3、机械安装:1、采用吊车将钻机放置在入射点,准确调整钻机的位置和角度,以保证入射点位置。
2、施工前应用管线探测仪反复对地下原有关线分布情况了解清楚,确保在铺管区域内无其它障碍物。
3、选用有定向钻进施工经验的高级工程师作技术负责人,选用工程技术人员作项目经理,并选用熟练工人进行操作钻机,从人员上保证素质,严格管理。
4、实地目测寻找井盖位置进行连线推测,弄清每根管线的起点和终点。
5、根据设计曲线进行导向孔钻进并用探测器随时探测钻头位置,并根据情况进行调整,保证导向孔符合设计曲线。
4、导向孔钻进:1、导向孔钻进是工程的关键,施工中应引起特别重视,严格按照设计和操作规程进行施工.2、钻孔段要尽量保证平直,平均每6m测量一次深度,随时监视钻头倾角和左右偏差,导向钻头倾角控制在正负2%之间,上下左右偏差控制在0.5m内.3、根据钻进行程及不同的钻进地层情况确定不同配方的泥浆钻进冲洗液.5、扩孔:1、第一次扩孔至Φ150mm2、第二次扩孔至Φ300 mm3、第三次扩孔至Φ350 mm4、第四次扩孔至Φ400 mm5、第五次扩孔至Φ500 mm依实际地层条件必要时应增加扩孔次数(观察钻机扩孔时的扭矩和回拉阻力,决定是否终止扩孔实施管道回拖),在最后一次扩孔的同时,安排人员同步作业,连接涨紧式拉管头、U型卡子、拉管盘、分动器、扩孔钻头和钻杆.以此将钻杆与被拉管连接起来,然后启动钻机回转拉管.因此分动器的配套,隔离了钻杆的回转运动.在管道尚未入孔、仅在地表被拖行时,观看钻机仪表显示的回拉力是否正常和稳定.在管道入孔后,回拉力会缓慢上升,如回拉力突然上升,应采取加大泵量,加大化学泥浆降阻等技术措施,保证回拉力维持在10T以内,直至拉管完毕.管道焊接:采用专用PE管热熔焊接机将每12米一根管道焊接成要求长度,为了保证焊接质量,焊接时4MP压力保持时间在20分钟以上。

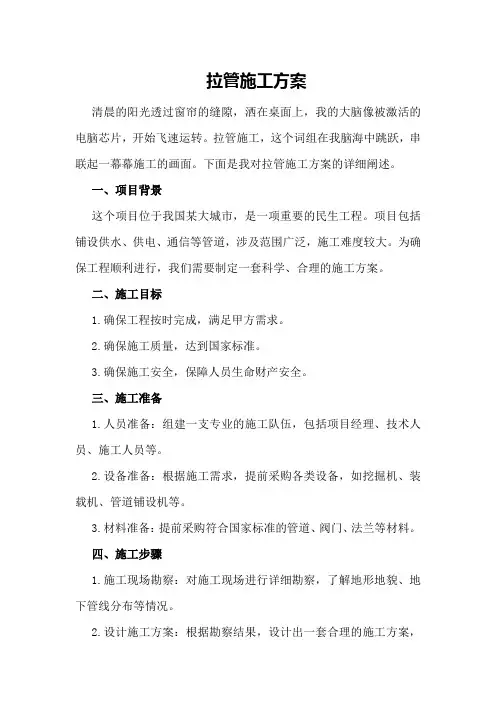

拉管施工方案清晨的阳光透过窗帘的缝隙,洒在桌面上,我的大脑像被激活的电脑芯片,开始飞速运转。
拉管施工,这个词组在我脑海中跳跃,串联起一幕幕施工的画面。
下面是我对拉管施工方案的详细阐述。
一、项目背景这个项目位于我国某大城市,是一项重要的民生工程。
项目包括铺设供水、供电、通信等管道,涉及范围广泛,施工难度较大。
为确保工程顺利进行,我们需要制定一套科学、合理的施工方案。
二、施工目标1.确保工程按时完成,满足甲方需求。
2.确保施工质量,达到国家标准。
3.确保施工安全,保障人员生命财产安全。
三、施工准备1.人员准备:组建一支专业的施工队伍,包括项目经理、技术人员、施工人员等。
2.设备准备:根据施工需求,提前采购各类设备,如挖掘机、装载机、管道铺设机等。
3.材料准备:提前采购符合国家标准的管道、阀门、法兰等材料。
四、施工步骤1.施工现场勘察:对施工现场进行详细勘察,了解地形地貌、地下管线分布等情况。
2.设计施工方案:根据勘察结果,设计出一套合理的施工方案,包括施工顺序、施工方法等。
3.施工图纸绘制:根据设计方案,绘制施工图纸,明确施工要求。
4.施工现场布置:按照施工图纸,对施工现场进行布置,设置施工区域、材料堆放区等。
5.施工开始:按照施工方案,有序开展施工工作。
五、施工方法1.挖掘机施工:利用挖掘机对管道铺设区域进行挖掘,挖掘深度应符合设计要求。
3.回填土方:管道铺设完成后,及时对沟槽进行回填,确保管道稳定。
4.验收工作:施工完成后,组织相关人员对工程进行验收,确保施工质量。
六、施工安全1.安全培训:对施工人员进行安全培训,提高安全意识。
2.安全措施:制定详细的安全措施,如设置安全警示标志、配备安全防护设备等。
3.安全巡查:加强施工现场的安全巡查,及时发现并整改安全隐患。
七、施工进度1.制定施工计划:根据工程总量和施工能力,制定详细的施工计划。
2.进度跟踪:对施工进度进行实时跟踪,确保施工进度符合计划要求。

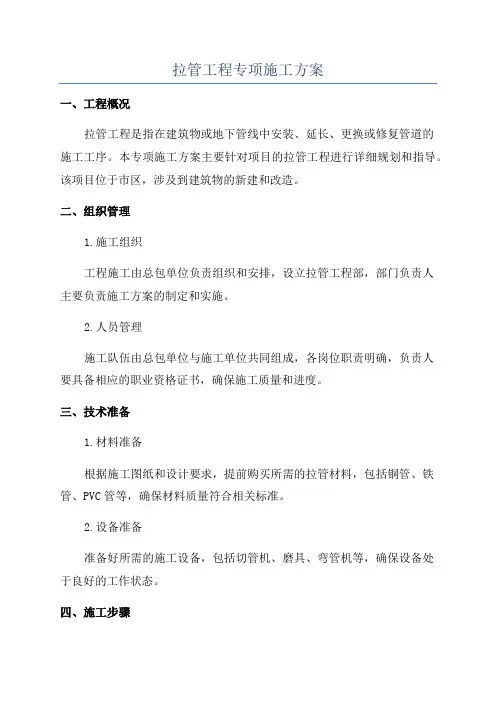

拉管工程专项施工方案一、工程概况拉管工程是指在建筑物或地下管线中安装、延长、更换或修复管道的施工工序。
本专项施工方案主要针对项目的拉管工程进行详细规划和指导。
该项目位于市区,涉及到建筑物的新建和改造。
二、组织管理1.施工组织工程施工由总包单位负责组织和安排,设立拉管工程部,部门负责人主要负责施工方案的制定和实施。
2.人员管理施工队伍由总包单位与施工单位共同组成,各岗位职责明确,负责人要具备相应的职业资格证书,确保施工质量和进度。
三、技术准备1.材料准备根据施工图纸和设计要求,提前购买所需的拉管材料,包括铜管、铁管、PVC管等,确保材料质量符合相关标准。
2.设备准备准备好所需的施工设备,包括切管机、磨具、弯管机等,确保设备处于良好的工作状态。
四、施工步骤1.管道布置根据设计图纸确定管道的走向和位置,标明出进出口位置和连接方式,确保管道的布置符合规范要求。
2.材料加工根据实际需要,使用相应的工具对管材进行切割、修整和弯曲等处理,确保管材的准确尺寸和良好连接。
3.管道安装将准备好的管材按照设计要求进行焊接、螺纹连接或卡固等方式安装至相应位置,确保连接牢固、密封良好。
4.防腐处理在管道安装完成后,根据设计要求进行防腐处理,包括刷涂防腐漆、包裹防腐带等,确保管道的抗腐蚀性能。
5.管道试验对安装完成的管道进行试验,主要包括压力试验和泄漏试验,确保管道的安全可靠性和良好的密封性。
6.管道保护在管道试验合格后,进行管道保护工作,包括管道周围的填埋、防撞措施、防火措施等,确保管道的安全使用。
五、质量控制1.施工现场监督施工过程中,设置专人负责施工现场的监督工作,及时发现和解决施工中的质量问题,确保施工质量。
2.施工记录和报验在施工过程中,及时记录施工情况,包括材料使用量、施工进度和质量问题等,确保施工过程的可追溯性,同时将施工材料和工程进行报验。
六、安全措施1.施工安全教育在施工前进行安全教育培训,确保施工人员了解相关安全规定和操作要求,做好个人防护措施。

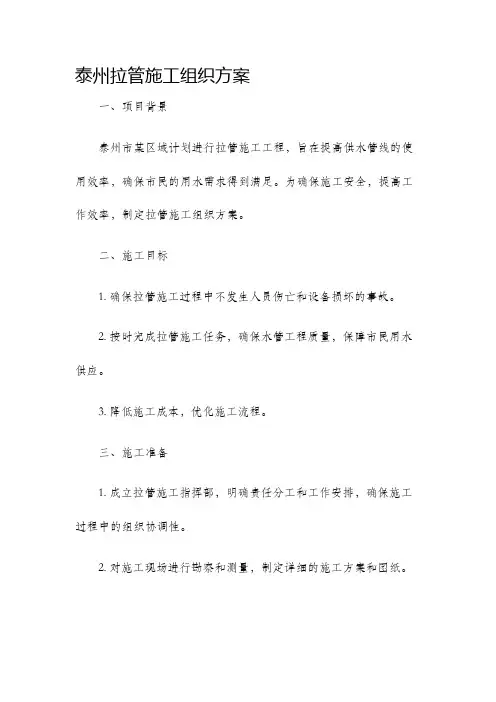

泰州拉管施工组织方案一、项目背景泰州市某区域计划进行拉管施工工程,旨在提高供水管线的使用效率,确保市民的用水需求得到满足。
为确保施工安全,提高工作效率,制定拉管施工组织方案。
二、施工目标1. 确保拉管施工过程中不发生人员伤亡和设备损坏的事故。
2. 按时完成拉管施工任务,确保水管工程质量,保障市民用水供应。
3. 降低施工成本,优化施工流程。
三、施工准备1. 成立拉管施工指挥部,明确责任分工和工作安排,确保施工过程中的组织协调性。
2. 对施工现场进行勘察和测量,制定详细的施工方案和图纸。
3. 采购和准备所需的施工材料、设备和工具,并进行验收和入库。
四、施工流程1. 施工前期准备a. 制定详细的施工计划,并向相关单位报备。
b. 清理施工区域,确保施工区域的安全和整洁。
c. 组织施工人员进行安全培训和操作规程培训,提高施工人员的安全意识和技能水平。
2. 施工工序a. 按照施工图纸和方案进行起挖、埋管、回填等工序。
b. 严格按照相关要求进行管道布置和连接,确保管道的质量和稳定性。
c. 进行施工中的安全检查,及时发现和排除安全隐患。
d. 进行施工质量检查,确保施工质量符合相关标准和要求。
3. 施工后期收尾a. 清理施工现场,恢复施工区域原貌。
b. 进行工程验收和评估,确保施工质量和工程完整性。
c. 编制施工报告,并将相关资料进行归档。
五、安全保障措施1. 施工现场设置明显的警示标志,完善施工区域的临时防护设施。
2. 按照相关规定配备个人防护用品,并对施工人员进行安全教育和培训。
3. 建立健全施工现场安全监测和报警机制,及时预警和处理事故隐患。
4. 定期组织施工人员进行安全会议,交流经验并改进施工安全措施。
六、环境保护措施1. 严格按照环保相关要求进行施工,控制噪音、扬尘和废水排放等污染源。
2. 采取合理的施工工艺和技术措施,减少对周边环境的影响。
3. 对开展环境保护工作的情况进行监督和检查,确保施工过程中的环境保护措施得到有效执行。

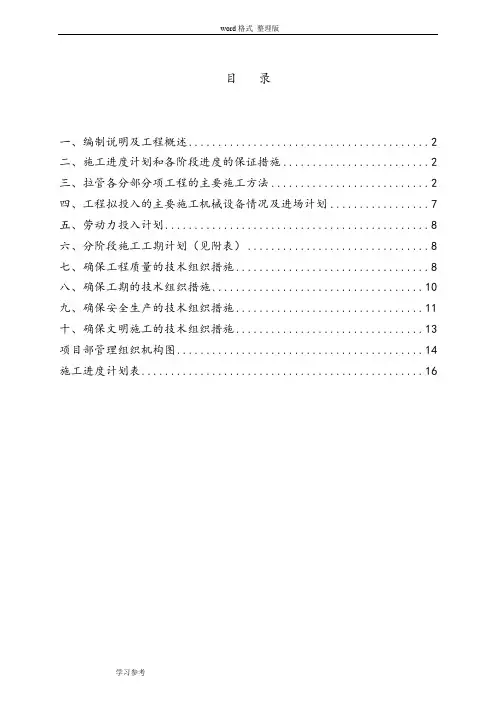

一、编制说明及工程概述2二、施工进度计划和各阶段进度的保证措施 (2)三、拉管各分部分项工程的主要施工方法 (2)四、工程拟投入的主要施工机械设备情况及进场计划7五、.................................................. 劳动力投入计划8六、分阶段施工工期计划(见附表)8七、确保工程质量的技术组织措施8八、确保工期的技术组织措施10九、确保安全生产的技术组织措施11十、确保文明施工的技术组织措施 (13)项目部管理组织机构图 (14)施工进度计划表 (17)一、编制说明及工程概述1、本施工组织设计依据2013年城网工程铁路穿越拉管施工及普通拉管施工工程招标文件、施工图纸和答疑文件,结合我公司以往类似工程经验以及施工现场情况编制而成。
本工程需要PE160管4孔,光缆管1孑L,全长约500米(穿越400米,不穿越100米)。
2、工期目标:承诺工期为20日历天。
3、质量目标:确保合格工程。
二、施工进度计划和各阶段进度的保证措施公司将选派管理能力强、技术好、施工经验丰富的同志担任项目经理。
为确保工期内完成施工任务,本公司将米取如下保证措施:1.充分做好开工前以及各施工阶段的准备工作,包括设备进场、临建搭设、材料供应、劳动力调配、技术准备等,尽量避免现场的停、窝工现象的发生。
2.加强对现场管理人员和操作人员的安全、技术交底,增强质量、安全意识,确保施工安全和质量,减少返工。
3.编制切实可行的进度计划。
在施工过程中上下协调,确保工期的顺利实现。
4.充分利用时间和空间,合理安排平行施工。
选派足够的劳动力和机械设备,拓展工作面,保证基坑开挖和拉管施工平行施工。
5.搞好雨季施工防护措施。
针对工程施工过程中发生的意外漏水、冒水现象,现场预备2台抽水设备,确保进度计划的实现。
5.根据检查找出计划与实施的差距,采取相应的措施对施工进度进行调整。
可采取加班、多个班组作业的形式实现预定的计划。
〔非开挖钻进铺管〕施工方案施工方案一、工程概况:1、工程名称:海汇热源接引工程2、施工所用管材:DN300预制直埋保温管3、工程量:两趟总计240米三、施工次序:1、测量放线2、现场场地平整3、设备及材料进场4、全系统联机调试5、导向孔钻进6、回扩7、管线摆放8、预制拖管头9、拉管10、管线回拖11、清场四、施工劳动组织:〔一〕、施工现场布置施工用地长10m〔二〕.施工现场布置原那么工程经理部、施工队、材料站的地址选择及设置,本工程工程经理部设在交通便利,与各施工队距离较近;便于组织施工的显著位置。
〔三〕组织机构图:〔见下表〕五、主要机械设备及材料:六、施工技术方法1、现场勘察:其目的是查明工作区的所有地下管线的根本分布和大致走向、深度、采用仪器进展勘查,精心设计和施工,事先检测待穿越物体的深度,做好设计.穿越管道一定要保证其深度,对有疑心的地方或关键之处可挖槽进展进一步确实认.2、测量:1、主要测量内容是钻孔中心线和对应地面各点标高,每6米做一次测探记录.2、要求在入射端设一基准点,在钻孔中心线上每6m设置一个标记,标高突变之处增设一个标记,在每个标记上标明该点的标高和基点的距离.3、测量仪器采用经纬仪,测量精度正负1cm.4、向孔施工前应对导向仪进展标定或复验,以保证探头深度.3、机械安装:1、采用吊车将钻机放置在入射点,准确调整钻机的位置和角度,以保证入射点位置。
2、施工前应用管线探测仪反复对地下原有关线分布情况了解清楚,确保在铺管区域内无其它障碍物。
3、选用有定向钻进施工经历的高级工程师作技术负责人,选用工程技术人员作工程经理,并选用熟练工人进展操作钻机,从人员上保证素质,严格管理。
4、实地目测寻找井盖位置进展连线推测,弄清每根管线的起点和终点。
5、根据设计曲线进展导向孔钻进并用探测器随时探测钻头位置,并根据情况进展调整,保证导向孔符合设计曲线。
4、导向孔钻进:1、导向孔钻进是工程的关键,施工中应引起特别重视,严格按照设计和操作规程进展施工.2、钻孔段要尽量保证平直,平均每6m测量一次深度,随时监视钻头倾角和左右偏差,导向钻头倾角控制在正负2%之间,上下左右偏差控制在0.5m内.3、根据钻进展程及不同的钻进地层情况确定不同配方的泥浆钻进冲洗液.5、扩孔:1、第一次扩孔至Φ150mm2、第二次扩孔至Φ300 mm3、第三次扩孔至Φ350 mm4、第四次扩孔至Φ400 mm5、第五次扩孔至Φ500 mm依实际地层条件必要时应增加扩孔次数〔观察钻机扩孔时的扭矩和回拉阻力,决定是否终止扩孔实施管道回拖〕,在最后一次扩孔的同时,安排人员同步作业,连接涨紧式拉管头、U型卡子、拉管盘、分动器、扩孔钻头和钻杆.以此将钻杆与被拉管连接起来,然后启动钻机回转拉管.因此分动器的配套,隔离了钻杆的回转运动.在管道尚未入孔、仅在地表被拖行时,观看钻机仪表显示的回拉力是否正常和稳定.在管道入孔后,回拉力会缓慢上升,如回拉力突然上升,应采取加大泵量,加大化学泥浆降阻等技术措施,保证回拉力维持在10T 以内,直至拉管完毕.管道焊接:采用专用PE管热熔焊接机将每12米一根管道焊接成要求长度,为了保证焊接质量,焊接时4MP压力保持时间在20分钟以上。
完美 WORD 格式(非开挖钻进铺管)施工方案北京日盛达建筑企业集团2015年10月21日目录一、工程概况---------------------------------------------------------------------------1二、工程名称---------------------------------------------------------------------------1三、地质条件---------------------------------------------------------------------------1四、编制依据---------------------------------------------------------------------------1五、定向钻施工工艺流程及方法---------------------------------------------------1六、钻机性能及相关配套设备------------------------------------------------------3七、定向钻施工措施------------------------------------------------------------------3八、管道回拖力和泥浆配比---------------------------------------------------------3九、施工进度计划---------------------------------------------------------------------4十、质量保证保证体系及措施------------------------------------------------------4十一、文明施工现场措施---------------------------------------------------------------4十二、施工现场安全措施---------------------------------------------------------------5十三、人力资源计划---------------------------------------------------------------------6十四、主要机具使用计划---------------------------------------------------------------6十五、其他说明---------------------------------------------------------------------------6附表一---------------------------------------------------------------------------6附表二---------------------------------------------------------------------------8附表三---------------------------------------------------------------------------9附表四---------------------------------------------------------------------------10附表五---------------------------------------------------------------------------11施工方案一、工程概况 : 本工程是军用光缆硅芯管管线定向穿越马路及河道,总工程量约1300 米。
目录第一章编制依据 (1)第二章工程概述 (1)2.1 工程概况 (1)2.2 施工概要 (1)第三章施工进度计划 (2)3.1 原则 (2)3.2 施工日期 (2)3.3 施工计划 (2)3.3.1 投入的机械设备使用计划 (2)3.3.2 劳动力计划 (2)3.3.3 材料投入计划 (3)3.4 施工总体部署要点 (3)3.5 施工准备 (3)3.5.1 现场拆迁 (4)3.5.2 技术准备 (4)附表一:拟投入本工程的主要施工设备表 (5)附表二:拟配备本工程的试验和检测仪器设备表 (6)附表三:劳动力计划表 (7)第四章施工方法及技术措施 (8)4.1 概况 (8)4.2 沟槽开挖 (8)4.2.1明开施工 (8)4.2.2拉管工作坑施工 (9)4.3 中粗砂基础 (9)4.4.1现场勘察 (10)4.4.2钻机设备就位前准备 (10)4.4.3钻机就位 (10)4.4.4钻进前准备 (11)4.4.5导向孔的钻进 (11)4.4.6扩孔施工 (12)4.4.7管线焊接 (12)4.4.8管线回拖 (13)4.4.9管线回拖终结 (14)4.5 阀门等管件安装 (15)4.6 检查井施工 (15)4.8 水压试验 (15)4.9 回填土 (18)第五章质量保证体系及措施 (20)5.1 质量标准和质量目标 (20)5.1.1质量标准 (20)5.1.2 质量目标 (20)5.2 工程质量保证体系 (20)5.3 工程质量保证措施 (20)5.3.1 施工管理保证措施 (20)5.3.2 物资、设备管理措施 (21)5.3.3 施工技术保证措施 (22)5.3.4 单项工程质量保证措施 (22)5.3.5 成品保护的保证措施 (23)5.3.6 质量通病的防治与专项技术措施 (24)第六章绿色文明施工措施 (26)6.2文明施工、环境保护保证体系 (26)6.3文明施工措施 (26)6.3.1加强文明施工宣传教育 (26)6.3.2强化文明施工工地建设 (26)6.4环境保护措施 (28)6.5水环境保护 (29)6.6固体废弃物处理 (29)6.7提高节能意识,加强资源二次利用 (29)6.8扬尘污染控制措施 (29)第七章安全施工措施 (32)7.1安全目标 (32)7.2安全管理措施 (32)7.3安全防护重点 (32)7.3.1防交通事故 (32)7.3.2防土方坍塌 (33)7.3.3防机械伤害 (33)7.3.4防触电 (33)第一章编制依据北京大兴京城高尔夫俱乐部二期改造项目中水引入工程施工图。
1 编制依据1.1 编制依据(1)市泉北污水处理厂一期工程配套管网-路污水管道工程图纸;(2)中路工程地质勘查报告;(3)中路施工技术调查报告;(4)设计交底及图纸会审答疑;(5)实施性施工组织设计;1.2 编制原则认真贯彻执行国家方针、政策、标准和设计文件,严格执行基本建设程序,实现工程项目的全部功能;全面履行工程合同,满足建设单位要求,有效的集中施工力量,按期完成;按照工序关系,合理安排施工顺序,统筹考虑。
2 工程概况2.1 工程简介市路污水管道施工,西起古泉路,东至太和路,分三段排水区域,分别为:古泉路至界首路以西接入古泉路污水干管;界首路至老泉河接入界首路污水干管;老泉河至太和路接入太和路污水干管。
污水管为双侧布管,干管管径为DN500与DN600,支管管径为DN400。
管材采用PE给水实壁管,施工方式采用水平定向钻施工,其中DN500管道长3277.5m,DN600管道长1070m,DN400管道长339m。
2.2 设计概况本工程全线污水管道采用定向钻施工,管材采用PE给水实壁管,PE100级公称压力0.6Mpa;附属检查井均采用砖砌污水检查井,外均抹灰,井盖及井座采用树脂复合材料,踏步采用灰口铸铁踏步。
2.3 计划工期本单位工程计划工期95天,具体开工日期以业主开工令为主。
2.4 主要技术标准及规(1)《室外排水设计规》(GB50014-2006);(2)《给水排水管道工程施工及验收规》(GB50268-2008);(3)《给水排水工程管道结构设计规》(GB50332-2002);(4)《埋地用聚乙烯(PE)结构壁管道系统-聚乙烯缠绕结构壁管材》(GB/T 19472.2-2004);(5)《埋地聚乙烯排水管道工程技术规程》(CECS164:2004);(6)《水平定向钻进管线铺设工程技术规》;(7)《埋地聚乙烯给水管道工程技术规程》(CJJ101-2004);(8)《给水用(PE)聚乙烯管材》(GB/T 13663-2000);(9)《给水排水管道工程施工及验收规》GB50268-2008;2.5 自然条件2.5.1 地形地貌拟建场地位于市城区西北部,微地貌单元属老泉河漫滩,现场地地形略有起伏,现有道路两侧原有多条水沟及池塘,现在均为绿化带和人行道,孔口高程(黄海高程)为 28.17~31.76 米,高差 3.59 米。
拉管施工组织设计一、工程概述本次拉管施工项目市新建住宅小区的供水管道拉管工程。
总长5000米,管道规格为DN300,材质为HDPE(高密度聚乙烯)。
二、施工方案1.整体施工方案:-工程划分为10个工段,每个工段长度500米。
-先后使用挖掘机、铲车、大型起重机等设备进行土方开挖、沟槽开挖和吊装工作。
-采用水平定向钻机(HDD)进行管道拉通,保证施工效率和施工质量。
-进行管道连接及检测,安装阀门、水表等附件。
2.施工步骤:-土方开挖:根据管道轨迹,使用挖掘机开挖土方,确保施工现场的安全和管道的顺利施工。
-沟槽开挖:依照工程设计图纸要求进行沟槽开挖,保证沟槽的宽度、深度和平整度。
-敷设管道:使用水平定向钻机进行管道拉通,并进行管道的安装、连接和检测。
-安装阀门和水表:根据设计要求和施工图纸,安装阀门、水表等附属设备。
三、工时计划1.工期:整个工程预计完成时间为6个月。
具体工期安排如下:-第1个月:工程准备、设备调配、人员培训等。
-第2-3个月:土方开挖、沟槽开挖。
-第4-5个月:管道拉通、管道连接。
-第6个月:安装阀门和水表。
2.工时计划:-每个工段的土方开挖和沟槽开挖预计需要3天完成。
-每个工段的管道拉通和连接预计需要7天完成。
-每个工段的阀门和水表安装预计需要3天完成。
四、资源配置1.人力资源:-施工队伍:由1名项目经理、2名技术员、10名工人组成。
-监理人员:由1名工程监理负责监督施工过程。
2.设备资源:-挖掘机:2台-铲车:1台-大型起重机:1台-水平定向钻机:1台五、安全措施1.施工现场设立警示标识,设置施工防护栏和标志牌,确保施工区域的安全。
2.人员配备安全帽、安全鞋等个人防护装备,严格遵守施工现场规章制度,确保施工人员的人身安全。
3.监测天气状况,避免在大风、雨雪等恶劣天气施工,确保施工质量和安全。
六、质量控制1.对土方开挖、沟槽开挖、管道连接等工作进行现场检查,确保施工符合设计要求和施工规范。
目录第一章编制依据1第二章工程概述12.1 工程概况12.2 施工概要1第三章施工进度计划13.1 原则13.2 施工日期13.3 施工计划13.4 施工总体部署要点33.5 施工准备3第四章施工方法及技术措施84.1 概况84.2 沟槽开挖94.3 中粗砂基础94.4拉管施工104.5 阀门等管件安装144.6 检查井施工144.8 水压试验144.9 回填土16第五章质量保证体系及措施185.1 质量标准和质量目标185.2 工程质量保证体系185.3 工程质量保证措施18第六章绿色文明施工措施226.1文明施工、环境保护目标226.2文明施工、环境保护保证体系226.3文明施工措施226.4环境保护措施236.5水环境保护246.6固体废弃物处理246.7提高节能意识,加强资源二次利用246.8扬尘污染控制措施24第七章安全施工措施267.1安全目标267.2安全管理措施267.3安全防护重点26第一章编制依据北京大兴京城高尔夫俱乐部二期改造项目中水引入工程施工图。
义绣路(芦东路-汇源路)再生水工程施工图设计。
我公司ISO9001质量体系、ISO14001环保体系文件。
北京市实施建设工程技术规范,质量检验及评定标准和施工验收规范;《给水排水管道工程施工及验收规范》(GB50268-2008);《市政基础设施工程质量检验与验收统一标准》(DBJ01-90-2004);《北京市给水排水管道工程技术规程》(DBJ01-47-2000);《市政给水管道工程及附属设施》(07MS101);《埋地聚乙烯给水管道工程技术规程》(CJJ101-2004、J362-2004);《给水用聚乙烯(PE)管材》(GB/T13663-2000);我公司相似工程施工中成熟的施工技术和管理经验,及相关管理办法。
第二章工程概述2.1 工程概况本项目位于北京市大兴新城核心区,项目建设单位为了积极响应水务部门节水及水资源再利用的号召,拟向人工湖D内接入再生水管线,通过人工湖D 内原有管线由现状泵站向其余人工湖进行输水,以满足湖内水量的补给和场内植物灌溉的需要2.2 施工概要项目占地14.59公顷,用水量30L/s,每天运行约4小时。
经核算,应选用规模为DN200的管道进行供水。
因此,本次设计再生水管线干管为DN200的PE100级塑料管,全长130m。
本工程再生水管线管材采用PE再生水塑料管,PE100级、公称压力1.0MPa。
管道采用热熔对接方式连接,与阀门连接时采用法兰片连接。
采用聚乙烯(PE100)管材焊制二次加工成型的管件,所选管材的公称压力等级,不应小于管道系统所选管材压力等级的1.25倍。
厂家提供的管件应与管材配套。
第三章施工进度计划3.1原则(1)积极响应业主招标文件中关于合同工期的要求,合理安排本工程的工期。
(2)施工中严格按照北京市文明施工、环境保护及安全生产规定的要求,对施工现场进行全方位管理,严格落实各项方针政策。
3.2 施工日期招标文件明确要求,本工程工期要求:15日历天,计划开工日期2015年4月20日,计划竣工日期2015年5月5日。
3.3 施工计划沟槽施工: 1天砂石基础施工: 1天管线安装施工: 4天检查井施工: 5天打压试验: 2天回填土: 2天3.3.1 投入的机械设备使用计划根据本合同段工程数量、定额测算机械台班需要量和施工进度总体安排,结合我单位现有机械设备状况,将投入足够的机械设备和试验、测量、检测仪器,确保上场设备完好率100%,出勤率90%以上,备余量10%~20%。
机械设备将根据工程实际进度和监理工程师的要求进行动态调配。
拟投入本工程的主要施工机械设备表详见附表一:主要施工设备一览表。
3.3.2 劳动力计划根据劳动力计划,本工程在施工高峰期劳动力需求较大,因此,必须做好一切准备保证劳动力能及时到位,准时开工,确保施工工期。
(1)根据目前我公司自有施工力量的情况,在投标期间,即与各专业施工队伍联系,保证在中标后及时入场,准时开工。
(2)由施工负责人根据各施工段开展的工作面计算劳动力的准确需要量,制订详细的劳动力需求表,提交项目经理部进行劳动力的统一调配,既防止劳动力不足引起施工停顿,也防止劳动力过多引起劳动力的浪费。
(3)加强技术工人的培训工作以及其他劳动力的熟练程度,确保劳动效率。
(4)项目部工会组织随时掌握施工队伍劳动力的动向,配备相应的、足够的医药,及时对发生疾病的工人进行治疗或转院治疗,对工人宿舍区进行定期消毒处理,改善工人住宿条件,确保不发生传染性的疾病而导致劳动力的严重缺失。
(5)由于施工期间为24小时轮流作业,工人需采用换班制度,根据施工强度确定每天的换班制度,如三班制、两班制等,确保劳动力得到充分的休息,提高劳动效率。
具体劳动力计划安排见附表:劳动力计划表。
3.3.3 材料投入计划(1)根据施工进度计划安排好的各种材料的进场时间,并确立仓库及场地堆放的面积和地点。
(2)定货源、找厂家,考、选、评合理供应商,看质量、组织好货源、安排好运输车辆。
(3)做试验:各种材料除必须有出厂合格证外,水泥、钢材、防水材料等要按规定取样做力学性能复试,做好砂、石、水泥的材料分析,砼、砂浆配合比要提前由试验室作出报告。
(4)进场把关:按施工总平面图组织材料的现场堆放,除点数、检尺、过秤外还要查看质保书,质保书不合格者严禁进场。
(5)施工机具准备:根据施工方案和进度计划的要求,编制施工机具需用量计划,为组织运输和确定机具停放场地提供依据。
3.4 施工总体部署要点针对本工程施工控制重点文明施工、环境保护与安全的要求,树立企业形象,现场设置文明施工标志牌,围挡美观、整齐一致,现场运输道路经硬化处理,保持平整坚实,畅通。
合理安排施工顺序,夜间避免进行噪音较大的工序。
加强与附近社区、单位的联系,取得当地群众的支持。
合理计划每日工作安排,在将施工对周边环境的影响降低到最小程度的基础上,保证整体工期的实现。
项目部建立安全生产领导小组,项目部主要领导及安全主管负责现场的安全生产管理工作。
项目经理部与各施工作业队签订安全生产责任状,使安全生产工作责任到人、层层负责。
施工中,应重视与外界的协调配合,积极配合有关部门做好共建工作,共同促进施工生产。
做好施工人员文明施工、安全施工教育工作,加强自身队伍管理,努力减少施工期间对周边的干扰和影响。
本工程跨越雨季施工,应合理安排季节性施工项目,制定针对性的季节性施工方案,确保工程质量,严格控制回填土、混凝土浇筑、砖砌体施工质量。
3.5 施工准备工程开工前,根据设计单位提供的图纸资料、沿线地下构造物和管线资料,地质勘察资料、设计交底、图纸会审和测量交桩,做好现场的技术准备、劳动力准备、物资准备、设备准备等工作。
进场后及时做好场地的三通一平和临时设施搭建工作,同时做好地下管线的调查及测量点位复测工作。
3.5.1 现场拆迁(1)进场后我们将本工程内的地上、地下施工障碍进行再调查、探测、挖探、现场保护。
制定可行的加固或改移方案、组织实施加固或改移工程、保证各类设施和各方面的安全,配合及协调工作由专人负责。
(2)进场后组织有关人员进入现场调查了解现场情况及周边环境情况;了解并落实现场临时占地,提出临时占地申请并联系办理有关事宜;了解现况交通情况,路口流阻情况,道路沿线单位及村镇出入情况,将给周边的居民及工作单位造成的不便降到最低限度。
(3)了解地上地下各种管线障碍物,向业主、监理提交拆迁报告及地下障碍物的改移保护方案;将地上的各种建筑物进行调查并标注在图上,以便将来道路施工进行妥善保护,遇有拆迁遗留下的房渣土,尽快调查联系可以消纳渣土及现场弃土的外运消纳场地。
3.5.2 技术准备(1)熟悉图纸资料和有关文件①根据设计文件对业主提供的导线点进行复测,建立工程需要的平面控制网及高程控制网,开工前进行导线、中线和高程的复测,并每100m增设一临时水准点。
②在施工前组织工程技术人员认真学习图纸、施工规范、工艺流程,并进行构造物几何尺寸和平面位置的复核工作,为工程施工顺利进行创造条件。
依据本工程的施工图纸完成工程量复核、图纸会审及技术交底工作。
施工过程中及时收集各种施工技术原始资料,及时研讨施工方案,力求做到方案最优。
(2)技术交底根据设计文件和工程性质,逐级做好技术交底工作,通常包括施工图纸交底、施工技术措施交底以及安全技术交底等。
该项交底工作分别由高一级技术负责人、单位工程负责人、施工队长、作业班组长逐级组织进行。
附表二:拟配备本工程的试验和检测仪器设备表附表三:劳动力计划表单位:人第四章施工方法及技术措施4.1 概况与义绣路相交处采用开槽施工,再生水桩号0+000-0+010及0+123-0+130采用开槽施工。
本工程再生水管全线均采用PE100级、公称压力1.0MPa的再生水塑料管。
管道基础采用砂石基础,其中0+000-0+010位于义绣路红线处,基础及回填应同时满足义绣路设计方规定。
4.2 沟槽开挖4.2.1明开施工本工程明开部分采用机械人工配合自然放坡的方法进行沟槽开挖。
沟槽开挖前对槽段内地上杂物、石块等进行清除,作业区及临时通道内的沟坎、陡坡进行平整,保证车辆正常运行。
沟槽开挖前还应对地下管线进行详细探查。
开槽用自卸汽车配合挖掘机进行,根据土质情况存放,对表层的房渣土、垃圾一次性弃掉,对土质较好,无杂物的素土集中存放留做回填材料,对地面线以下的渣土也按表层土处理,不得与好土混放,避免造成后期土方回填困难。
施工前向挖掘机司机及跟机人员进行施工交底,给定开槽宽度、坡度、深度等数据。
土质以粉土、细砂、粉砂、粉质、渣土为主,对于深度小于3m的,边坡按1:0.33放坡,结合现场土质情况,可将坡度放大到1:0.5;对于深度在3~5m的,按照1:0.5放坡,结合现场土质情况,可将坡度放大到1:0.75。
施工时,对现场操作人员进行该施工区域内的各种地下设施进行详细交底并提出保护措施,防止机械损坏和人员伤亡事故。
开槽时测量人员到位盯槽,随时检查开槽线位、高程和宽度,保证开槽合格。
挖掘机开槽预留20cm左右不挖,用人工进行清槽,以防扰动土基。
开挖沟槽后及时进行钎探试验,并约请业主,监理及设计人员进行验收,达到要求后进行下到工序的施工。
如发现地基土质松软、与设计不符,或发现坟穴、枯井等特殊情况,均须会同设计、监理共同研究确定处理措施并办理设计变更或洽商手续后进行地基处理。
经各方共同签认达到要求后,再进行下道工序的施工。
4.2.2拉管工作坑施工由于桩号0+010-0+123段地面有果岭、珍贵植被及已建高尔夫发球台,因此,此段采用拉管施工。
拉管工作坑位于0+010及0+123处,采用1:0.5放坡的开挖方式,如土质无法保证放坡要求可根据现场实际情况加大放坡坡度,或采用土钉挂网支护方式。
