绿化工程监理细则一、绿化工程施工及监理工作流程二、绿化工程的监理工作要点1、开工报告审批(1)申查施工计划安排的合理性,人员的资质是否满足《合同文件》的要求,能否保证在合同工期内完成施工任务。
(2)是否附有种植物供应来源的全部资料,是否有预防植物病害相关的措施和相关的检疫证明。
(3)表土的铺设厚度是否满足植物、草皮生长要求,植物以及草皮转运中的保证措施是否恰当。
(4)是否明确了具体管理、养护措施,有无施工合同及责任缺陷期间的施肥、修剪的次数和时间安排,有无成活率的具体指标。
对发生病虫害或其他因素而死亡的种植物是否有明确补种期限。
2、施工过程监理(1)监理工程师应根据业主与承包人签订的《合同文件》、设计图纸及有关技术规范对承包人的施工情况进行检查和验收。
(2)监理工程师应根据设计单位的设计交底,在承包人种植施工进行前,督促承包人按设计图纸进行现场核对;当有不符合之处时,应及时提交设计变更文件。
(3)监理工程师应及时检查验收承包人对地表的整平、翻松和表土的铺设工作,确定表土的厚度和性能是否满足乔木、灌木和草皮的生长要求,注意检查表土表面标高是否比路缘石、行车道或其它类似结构低25mm。
(4)监理工程师应根据承包人提供的种植物供应来源,在苗圃或采集场地挖移以前前往检查所有种植物。
对承包人运抵施工现场的植物,应注意检查植物有无损伤,是否为病虫害植物,乔、灌木的高、干径、冠幅是否满足合同要求。
(5)监理工程师应按图纸标出的种植地段、种植位置要求承包人进行放样,并要求承包人将种植地段进行合理整修,使之具有舒顺的外形。
(6)在种植施工过程中,监理工程师应通过旁站、巡视等监理手段发现承包人在施工过程中存在的问题,如种植深度是否适宜,是否按要求撒布有机肥,是否按要求回填、浇水。
(7)监理工程师应严把验收收关,对于有病虫害、未成活的乔、灌木,以及不合格的草皮,必须要求承包人及时清除,补种合格的植物品种。
(8)监理工程师应根据施工组织设计检查承包人能否按期完成施工任务,必要时应要求承包人采取有效的、合理的措施加快施工进度。
绿化、景观工程施工质量控制要点及保证措施绿化和景观工程的施工质量控制至关重要。
以下是几个关键点和保证措施:1.根据图纸规定,在不同的地段和区域选择适宜的树种和草种,并在当地适宜的种植季节进行施工作业。
2.认真制定施工组织设计,包括进度计划、物资供应、工人调配等,以确保高质量地完成绿化施工任务。
3.按照招标文件的要求配备足够的专业园林工程师作为绿化技术指导或代理人,提供技术指导和领导。
4.绿化设备必须满足绿化工程的需要,绿化用车辆必须符合上路手续要求,以保证绿化养护工作正常进行。
5.在工程开工前,应编制开工报告,包括施工程序和进度计划、苗木调运安排、工程所需材料进度表、机械与运输车辆和工具的使用计划、施工技术和安全措施等内容。
在准备工作阶段,需要注意以下几点:1.施工工艺必须规范,设备应配备完善,材料应准备充足,作业人员必须具备专业性。
2.土壤的土层厚度、PH值、全盐含量、有机质含量、容重及块径等应符合相关规范规定。
3.清理场地时,应彻底清除渣土、工程废料、宿根性杂草、树根及有害污染物等杂质。
在栽植阶段,需要注意以下几点:1.在绿化栽植或播种前,应对该地区的土壤理化性质进行化验分析,采取相应的土壤改良、施肥和置换客土等措施,绿化栽植土壤有效土层厚度应符合相关规范规定。
2.栽植基础严禁使用含有害成分的土壤,绿化栽植土壤有效土层下不得有不透水层。
3.同林植物栽植土应包括客土、原土利用、栽植基质等,栽植土土层厚度、PH值、全盐含量、有机质含量、容重及块径应符合设计和规范规定。
最后,在整理和养护阶段,需要注意以下几点:1.对于有各种管线的区域、建(构)筑物周边的整理绿化用地,应在其完工并验收合格后进行,将现场内的渣土、工程废料、宿根性杂草、树根及其有害污染物等杂质清除干净。
2.废弃构筑物、工程渣土、不符合栽植土理化标准的原状土等应做好测量记录、签认。
3.回填土壤、造型胎土、栽植土应符合设计要求并有检测报告,回填土壤应分层适度劳实,或自然沉降达到基本稳定,严禁用机械反复标高、范围、厚度、坡度碾压。

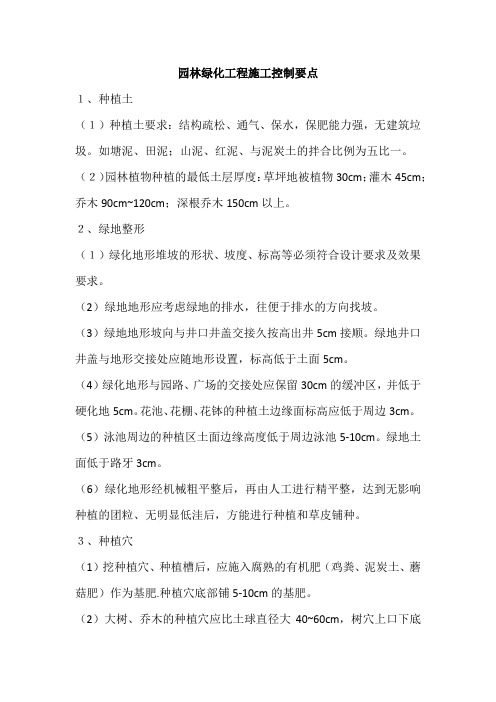

园林绿化工程施工控制要点1、种植土(1)种植土要求:结构疏松、通气、保水,保肥能力强,无建筑垃圾。
如塘泥、田泥;山泥、红泥、与泥炭土的拌合比例为五比一。
(2)园林植物种植的最低土层厚度:草坪地被植物30cm;灌木45cm;乔木90cm~120cm;深根乔木150cm以上。
2、绿地整形(1)绿化地形堆坡的形状、坡度、标高等必须符合设计要求及效果要求。
(2)绿地地形应考虑绿地的排水,往便于排水的方向找坡。
(3)绿地地形坡向与井口井盖交接久按高出井5cm接顺。
绿地井口井盖与地形交接处应随地形设置,标高低于土面5cm。
(4)绿化地形与园路、广场的交接处应保留30cm的缓冲区,并低于硬化地5cm。
花池、花棚、花钵的种植土边缘面标高应低于周边3cm。
(5)泳池周边的种植区土面边缘高度低于周边泳池5-10cm。
绿地土面低于路牙3cm。
(6)绿化地形经机械粗平整后,再由人工进行精平整,达到无影响种植的团粒、无明显低洼后,方能进行种植和草皮铺种。
3、种植穴(1)挖种植穴、种植槽后,应施入腐熟的有机肥(鸡粪、泥炭土、蘑菇肥)作为基肥.种植穴底部铺5-10cm的基肥。
(2)大树、乔木的种植穴应比土球直径大40~60cm,树穴上口下底应接近,绝不能形成下小上大的种植穴。
种植穴的深度应比土球高度深20-50cm。
(3)种植穴挖出的石块,垃圾,影响生长的杂物应清除。
4、大树种植(1)种植前复核苗木品种规格、长势是否符合设计要求。
(2)验点验线,必须与要求种植的品种、位置相符。
(3)大树种植前,应检查种植穴大小是否比土球直径大40~60cm;深度是否比土球高度20-50cm。
(4)大树种植前需剪除部分侧枝、密枝、弱枝、徒长枝、枯枝、病虫枝,摘除部分叶片,拆除不易腐烂的包装物;对特殊类树种的枝干保护包裹和起吊绑扎时的保护包裹。
(5)种植大树时,起吊时应软性另吊包裹,应保持大树直立,不得倾斜,观赏面(生长向)朝向主要观景点;回填种植土应分层夯实,使土球底部及周边种植土充分接触,粘结在一起。
绿化工程质量控制要点首先,设计阶段是绿化工程质量控制的基础和关键。
设计人员应根据工程所处环境、土壤条件、植物特性等因素,科学合理地确定植物种类、数量和布局。
设计应符合建设规划和景观要求,确保植物与周围环境的协调统一、设计还应考虑到绿化工程的可持续性,选择适应当地气候和土壤条件的植物,防止因缺水、缺肥、病虫害等因素影响植物生长。
第二,施工阶段是绿化工程质量控制的关键节点。
施工组织要合理,施工人员要经过专业培训,对绿化技术有扎实的掌握。
首先,对土壤进行改良处理,确保土壤通透性和肥力。
其次,进行植物选种、引种、移植等作业时,要注意姿势正确、根系完整,保证植物的生存率。
施工期间还要遵守施工规程,做好工程质量验收记录,以及对出现的施工质量问题及时处理。
第三,养护阶段是绿化工程质量控制的延续和保障。
养护人员要定期巡视、修剪植物,及时清除杂草和积水,保持绿化区域的整洁和良好的环境。
同时,要合理施肥和浇水,确保植物的生长需要得到满足。
养护人员还要及时发现和处理植物病虫害,防止其蔓延。
除了以上要点,绿化工程质量控制还应注意以下几个方面:首先,材料的选择直接影响着绿化工程的质量。
要选择具有良好生长特性、病虫害抵抗力强的植物材料。
同时,对于土壤、肥料、农药等材料也要选择优质的产品,确保其安全无害。
其次,绿化工程质量还需要关注工期的控制。
合理安排施工进度,科学制定施工计划,确保施工有序进行。
特别是在气候条件特殊的地区,要注意避开高温、寒冷、风雨等恶劣天气,以免对植物生长造成不利影响。
最后,绿化工程质量控制还需要注重监督和验收。
相关管理部门应加强对绿化工程的监督,对施工过程和工程质量进行检查,及时发现和解决问题。
同时,对绿化工程的建设过程和最终成果进行验收,确保质量达到设计要求。
总之,绿化工程质量控制是保障绿化工程质量的重要环节。
设计、施工、养护等各个环节都需要严格把控,确保绿化工程最终达到预期效果。
只有做好绿化工程质量控制,才能为人们创造一个美丽、舒适、健康的生活环境。
园林绿化工程质量控制标准园林绿化工程的质量控制是确保项目顺利进行并最终达到预期效果的关键要素。
通过制定一套合理的质量控制标准,可以有效地管理和监督施工过程,从而确保工程实施的质量和可持续性。
本文将介绍园林绿化工程的常见质量控制标准,并讨论其实施方法和重要性。
一、土壤准备质量控制要点在园林绿化工程中,土壤是植物生长的基础。
因此,土壤准备过程中的质量控制十分重要。
以下是一些土壤准备的质量控制要点:1. 土壤分析:在施工前,应对施工区域的土壤进行分析,包括土壤类型、质地、酸碱度等指标的检测。
根据分析结果,确定合适的土壤改良措施,以满足植物的生长需求。
2. 土壤改良措施:根据土壤分析结果,采取适当的土壤改良措施,比如添加有机肥料、石粉、腐殖酸等,以改善土壤的肥力和水分保持能力。
3. 基础处理:确保施工区域的地面平整,并消除淤泥、杂草等杂物。
对于有施工基础的区域,如草坪或花坛,应按照设计要求进行基础处理。
二、植物选用质量控制要点植物的选择是园林绿化工程中的一个重要环节。
以下是一些植物选用的质量控制要点:1. 适应性考虑:选择具有良好适应性的植物品种,能够适应当地气候、土壤条件和光照水平。
应考虑到植物对温度、日照、湿度、风力等环境要素的耐受能力。
2. 病虫害防治:选择对病虫害抵抗力较强的植物品种,减少后期的病虫害防治工作。
同时,在选用植物时,应注意其可能带来的潜在病虫害传播风险。
3. 营养条件:根据植物的生长特点和生态需求,选择适宜的土壤类型和肥料配方,以提供充足的营养物质,促进植物的健康生长。
三、景观效果质量控制要点园林绿化工程的最终目标是创造美观的景观效果。
以下是一些景观效果的质量控制要点:1. 植物布局:在植物的选择和布局上,应保证植物组合的多样性、层次感和适度稀疏。
通过合理的植物分布,可以形成丰富的景观层次和视觉效果。
2. 花卉配置:对于花卉区域,应根据花期、花色和花香等因素,选择合适的花卉进行配置。
园林绿化工程施工质量控制要点园林绿化工程对于城市的美化、环境的改善起到了十分重要的作用。
为了确保园林绿化工程的施工质量,避免出现瑕疵和问题,以下是园林绿化工程施工质量控制的要点。
1. 施工前准备在施工前的准备阶段,应该做好以下几个方面的工作。
首先,要制定详细的工程施工方案。
此方案应包括园林景观设计图纸、设备机械清单、施工工序及时间安排等内容。
其次,要对施工人员进行专业技能培训,确保他们掌握必要的园林绿化施工技能。
同时,还需要安排专业的监理人员,负责对施工过程进行监督和检查。
2. 施工材料选择在园林绿化工程中,选择合适的施工材料至关重要。
首先,要选择符合国家标准的材料,确保其质量和安全性。
其次,要根据具体的园林风格和设计要求,选择适用的施工材料。
例如,对于花坛砖砌建设,选择防滑、抗冻、抗风化的砖石材料是必要的。
3. 土壤准备和改良园林绿化施工的土壤准备和改良是至关重要的,它直接影响到植物的成活率和生长情况。
首先,要对施工区域的土壤进行检测和分析,确定土壤的类型和质量。
其次,要根据土壤检测结果,进行适当的土壤改良措施。
例如,在酸性土壤中可以添加石灰来中和酸性,提高土壤的肥力和透水性。
4. 绿化植物的选择和培植在园林绿化工程中,绿化植物的选择和培植过程要严谨。
首先,要根据施工区域的自然条件和气候要素,选择适应性强、生长适宜的绿化植物。
其次,要保证绿化植物的质量和健康状况。
在培植过程中,要注意给予适当的养分和水分,并定期除草、修剪和施肥。
5. 灌溉和排水系统建设园林绿化工程的灌溉和排水系统是保证植物健康生长的重要环节。
灌溉系统要合理选择,包括滴灌、喷灌等方式,确保植物得到适量的水分。
同时,要确保排水系统的畅通,避免积水导致植物根部腐烂。
6. 联动施工和维护管理园林绿化工程施工质量的控制还需要注重施工过程中的协调和配合。
各个分项工程要相互协调,确保工程的整体效果。
同时,还需要制定相应的维护管理计划,确保绿化植物的长期健康生长。
景观绿化施工监理控制要点
一、前期准备阶段
1.对绿化工程的设计方案进行审核,确保设计方案符合相关规范要求。
2.对施工单位的资质和技术实力进行审核,确保施工单位具备施工条件。
3.编制监理控制计划,明确监理控制的目标和内容。
二、施工阶段
1.进行现场巡查,确保施工过程中符合相关的安全规范。
2.检查材料的合格证明,并进行抽检,确保材料的质量符合标准要求。
3.监督施工现场的环境保护工作,确保施工过程不会对周边环境产生
负面影响。
4.监督施工单位的施工进度,确保施工按照合同要求进行。
5.搭建监测系统,对施工现场的土壤、水源等环境因素进行监测,确
保施工过程中环境的安全性。
6.监督施工单位的施工质量,对施工过程中的工艺控制、材料配比等
进行检查,确保施工质量达到设计要求。
三、施工完成阶段
1.对绿化工程的成果进行验收,确保工程质量达到设计要求。
2.评估绿化工程的可持续性,包括植物的适应性、养护管理等。
3.编制监理报告,对整个监理过程进行总结和评估。
四、其他要点
1.与业主和施工单位保持良好的沟通,及时解决问题。
2.及时记录施工过程中的问题和变更,并进行记录和归档。
3.进行相关人员的培训和交流,提高监理人员的专业技能。
4.根据实际情况,调整监理控制计划,确保监理工作的顺利进行。
以上是景观绿化施工监理控制的要点,通过有效的监理措施,可以保证绿化工程的施工质量和进度,从而实现绿化工程的可持续发展。
园林的绿化工程监理控制要点园林绿化工程的监理控制是确保绿化工程施工质量和进度的重要环节。
在园林绿化工程监理控制中,需要注意以下几个要点:1.监理人员的资质和责任监理人员需要具备相应的资质和经验,对园林绿化工程有一定的了解和实际操作经验。
监理人员需要对工程进展进行全程监督,以确保工程按照合同要求进行,并及时发现和解决问题。
2.施工图纸的准确性施工图纸是园林绿化工程的施工依据,监理人员需要仔细核对图纸的准确性,包括设计尺寸、材料规格、施工工艺等。
同时,还需要与设计人员进行沟通,了解设计意图,以便更好地掌握工程的要求。
3.施工队伍的管理施工队伍是园林绿化工程的主要执行力量,监理人员需要对施工队伍进行管理。
包括施工人员的技术能力、工作纪律、安全意识等方面的要求。
监理人员需要及时指导施工队伍的工作,确保工程按照要求进行。
4.材料的选择和验收园林绿化工程中使用的材料种类繁多,监理人员需要对材料的选择进行监督。
需要对材料的性能、质量进行评估,并与合同要求进行比对。
同时,还需要对材料的进场验收进行监督,包括材料的数量、质量和规格等。
5.施工现场的管理监理人员需要对施工现场进行管理,包括材料的存放、施工场地的清理、施工结构的标示等。
同时,还需要对施工工艺的合理性进行审核,确保施工过程中的质量和安全。
6.施工质量的控制监理人员需要对施工质量进行全程监控,包括施工工艺、施工质量和施工工序的合理性。
监理人员需要对每个施工环节进行检查,包括防水、护坡、绿化配套设施等方面,以确保施工质量达到合同要求。
7.安全生产的控制安全是园林绿化工程的首要任务,监理人员需要对施工现场的安全生产进行监督。
监理人员需要确保施工人员的安全意识,督促施工人员履行安全措施。
同时,还需要对施工现场进行安全隐患排查,及时消除安全隐患。
8.工程进度的控制监理人员需要对园林绿化工程的进度进行全程监控,包括施工计划的制定和调整。
监理人员需要与施工队伍和设计人员进行沟通,保持工程进度的推进,并及时调整措施,确保工程按时完成。
景观绿化工程质量控制重点内容及方法一、土壤质量的监理控制要点1、换土工程:若道路两侧及隔离带现有土质不符合设计要求,对现有土质进行换土以确保绿化的有利生长。
换土工程实施过程中,监理将根据设计要求严格控制换土后的底标高,做到每一道工序必须做到符合设计要求以及规范规定,方可转到下一道工序施工,使换土工程满足设计要求,为下一步的绿化施工中苗木的成活率的提高打下坚实的基础。
2、碎石滤水层及土工布工程:为了使换土后的土壤有效地排水,在种植土回填前,设计做出了相应的技术措施,即铺设碎石和土工布。
由于该道工序是整个工程的重中之重,利用此道工序,首先可以有效的隔离开引进的种植土与原有的土壤,避免原有的土壤因与种植土的接触而污染所引进的种植土;其次利用滤水层与土工布可以进一步的起到改良客土中仍然存在的少量不良成分含量的作用,通过自然的雨水渗透,带走了土壤中的盐和碱,并通过滤水层和透水管排入市政道路排水管网中,因此引进的种植土中的盐碱含量可以随着时间的推移和雨水的逐步淡化进一步的降低,所以说此道工序对土壤改良也起到了相当大的作用。
在碎石和土工布的铺设过程中,严格控制碎石的铺设厚度和土工布的搭接长度,从而确保有效排水和绿化土不渗入滤水层。
二、绿化工程栽植物质量要求1、灌木的质量要求栽植种类要求高度地上部分根系重点栽植材150~枝不在多,须有上拙下根系须茂盛料200CM垂,横猗之势一般栽植材150CM 枝条要有分枝交叉回同上料折,盘曲之势防护林和大150CM枝条宜多,树冠浑厚同上片绿地花篱茎杆有枝密树茂能依附它物,攀缘性随机成型二、乔木的质量要求栽植种类要求高度地上部分重要地点栽树干挺直胸树冠要茂盛针叶树植材料(主要径大于 8CM应苍翠层次清晰干道、广场及绿地中主景)同上根系树系必须发育良好不得有损伤土球应符合规程规定一般绿地栽主杆挺拔胸同上同上植材料径大于 6CM具有抗风,耐烟尘,防护林和大树干弯曲不抗有害气体等要求,同上片绿地得超过两处针叶树宜树冠紧密,分枝教低。
园林绿化工程质量控制的工作要点园林绿化是现代城市建设中不可缺少的一部分,它不仅能为城市带来美丽的景观,还能改善城市生态环境,提升城市品质。
园林绿化工程的质量控制是保证园林绿化工程质量的关键,下面就园林绿化工程质量控制的工作要点进行详细阐述。
一、从源头控制园林绿化工程质量控制的重要前提是从源头上进行全面的掌控和管理。
在园林绿化工程质量控制的过程中,可以在选材、设计、施工和验收等多个环节上进行全面掌控,从而提高园林绿化工程的质量。
例如,在选材方面,应该选择成熟、有经验、信誉好的企业,确保材料的真实性和质量;在设计方面,应彻底研究环境要素,充分考虑地形、水文、生态等因素,确保设计合理、科学、有效,避免质量上的问题。
在施工方面,应对施工过程进行全程管理,确保每一个施工环节的质量;在验收方面,应使园林绿化工程通过规范的验收程序,合格后才能移交使用。
二、加强管理与服务在园林绿化工程的质量控制中,应加强对园林绿化工程的管理和服务,这不仅能提高园林绿化工程的质量,也能提高用户的满意度。
在管理方面,应建立健全的质量管理体系,完善规章制度,并开展培训与指导服务,提高工程人员的专业技能和质量意识。
在服务方面,应针对用户的需求,及时提供专业的技术服务和售后服务,解决用户在使用过程中可能遇到的各种问题,提高用户的满意度。
三、加强质量监管在园林绿化工程的质量控制中,加强对工程的质量监管也是至关重要的。
应对工程实施过程中的质量问题及时发现、纠正,尽可能地降低工程质量缺陷。
在监管方面,应制定监管计划,明确监督要点和监管周期,全程跟踪,及时纠正发现的问题,做到早发现、早纠正。
同时,开展监督检查和质量抽查,对园林绿化工程的质量进行严格检验,及时发现质量问题并加以纠正。
四、严格执行质量标准园林绿化工程的质量控制中,应严格执行相关质量标准,包括国家标准、行业标准和企业标准等。
应确保园林绿化工程全部符合标准规定的质量要求。
在执行中,应严格按照标准要求进行,确保工程质量符合标准规定,通过规范标准的执行,提高园林绿化工程的质量。
绿化工程控制要点绿化工程控制要点栽植土主控项目1.1树木(行道树)栽植土壤要求:PH 值应控制在 6.5-7.5 ,对喜酸性的植物PH值应控制在4.5-6.5,有机质含量》2%有效土层必须符合表1的规定;花坛、花境栽植土壤要求:PH值6-7.5,酸性花卉土壤PH值4.5-6 , 有机质含量》2%通气孔隙度》6%有效土层》30cm;地被栽植土壤要求:PH值6-7.5 ,有机质含量》2%通气孔隙度》10% 有效土层》30cm草坪(运动型草坪)栽植土壤要求:PH值6-7.5,有机质含量》2% 总孔隙度》45%有效土层》30cm;检验方法:检查土壤的检测报告及观察检查。
一般项目1.2栽植土外观土色及密实度应符合下列规定:无白色盐霜,无建筑垃圾、杂草、树根,疏松不板结,土块易捣碎。
检验方法:观察检查或取样检测。
1.3栽植土中的石砾、瓦砾等杂物含量应符合下列规定:树木的栽植土基本整洁,且基本无>5cm粒径的石砾、瓦砾等杂物,w 5cm 粒径的石砾、瓦砾等杂物的含量<10%花苗栽植地基本无石砾、瓦砾等杂物;地被栽植土壤中,石砾粒径w 2cm,石砾、瓦砾等杂物的含量应<5% 草坪的栽植土中石砾粒径w 1cm,石砾、瓦砾等杂物的含量应<5%检验方法:观察、尺量检查。
栽植土整理主控项目体造型效果必须符合设计要求,地下水位深度符合植物生长要求。
检验方法:观察和尺量检査。
一般项目2.2栽植土地形平整度、地形标高、造型和排水坡度应符合下列规定:地表基本平整,回填的栽植土已达到自然沉降的状态,地形标高符合设计要求,地形的造型和排水坡度应符合设计要求(当设计单位对排水坡度没有具体要求时,宜$3%。
),无明显的低洼和积水处,基本无积水;检验方法:用水准仪测量或尺量检查、观察检查。
2.3栽植土与道路(挡土墙或挡土侧石)接壤处及边口线应符合下列规定: 栽植土与道路(挡土墙或挡土侧石)接壤处,栽植土应略低于3—5CM, 栽植土与边口线基本平直;检验方法:观察、尺量检查。
2.4栽植土工程的尺寸要求、允许偏差和检验方法应符合表1的规定。
检验方法:观察、尺量检查。
表1栽植土工程的尺寸要求、允许偏差和检验方法草坪、花坛、地被30cm清除石块、残根、杂草,施入基肥;应进行杀虫和灭菌处理,严禁使用未经改良的强酸强碱土、盐碱土、重粘土及含有其它有害成分的土壤;必须采用30 -0植物材料(乔木)工程主控项目3.1植物材料的种类、规格必须符合设计要求;起掘乔木、灌木的土球或根盘,应分别按表2—7要求,且应尽量保持多量根系;带土球起掘的树木, 不得掘破土球,土球包扎形式应保证牢固防止土球破碎;严禁带有严重的病、虫、草害。
检验方法:观察检查和对照图纸中的植物材料的种类、规格,检查“苗木出圃单”及植物材料的“植物检疫证”(异地苗木应提供植物检疫证)。
乔木带土球或根盘规格表2植物材料基本项目表表33.2植物材料的允许偏差和检验方法应符合表4的规定植物材料的允许偏差和检验方法表4主控项目4.1植物材料的种类、规格必须符合设计要求;起掘乔木、灌木的土球或根盘,应分别按表2—7要求,且应尽量保持多量根系;带土球起掘的树木,不得掘破土球,土球包扎形式应保证牢固防止土球破碎;严禁带有严重的病、虫、草害。
检验方法:观察检查和对照图纸中的植物材料的种类、规格,检查“苗木出圃单”及植物材料的“植物检疫证”(异地苗木应提供植物检疫证)。
灌木带土球或根盘规格表5竹类带土球规格表6般项目4.2植物材料基本项目应符合表7的规定植物材料基本项目表表7树木栽植工程一般项目5.1树木栽植工程应符合表8的规定。
树木栽植工程基本项目表表8乔灌木树穴规格表9草坪工程主控项目6.1植物材料的种类、规格必须符合设计要求;严禁带有严重的病、虫、草害。
检验方法:观察检查和对照图纸中的植物材料的种类、规格,检查“苗木出圃单”及植物材料的“植物检疫证”(异地苗木应提供植物检疫证)一般项目6.2植物材料基本项目应符合表10的规定。
植物材料基本项目表表10草坪栽植工程基本项目表表11花苗、地被工程主控项目7.1植物材料的种类、规格必须符合设计要求;起掘时应尽量保持多量根系;土球包扎形式应保证牢固防止土球破碎;严禁带有严重的病、虫、草害。
检验方法:观察检查和对照图纸中的植物材料的种类、规格,检查“苗木出圃单”及植物材料的“植物检疫证”(异地苗木应提供植物检疫证)一般项目7.2花苗、地被栽植工程一般项目应符合表12的规定。
花苗、地被栽植工程基本项目表表12水生植物工程主控项目8.1水生植物的种类、规格必须符合设计要求。
检验方法:观察检查和对照图纸中的植物材料的种类、规格。
一般项目8.2为适合水深的要求,可砌筑栽植槽或用缸盆架设水中,种植时应牢固埋入泥中,防止浮起。
检验方法:观察检查。
8.3对漂浮类水生花卉,可从产地捞起移入水面,任其漂浮繁殖。
检验方法:观察检查。
8.4主要水生植物最适水深,应符合表13的规定。
水生植物适宜水深表13行道树栽植工程主控项目9.1行道树的品种、规格必须符合设计图纸的要求。
必须选择树干直、生长健壮、无病虫害的优质树木,栽植在城市道路两侧的行道树分枝点应高于3.5m,栽植在小区道路两侧的行道树分枝点应高于 2.5m。
检验方法:尺量检查。
9.2树穴规格尺寸,长*宽*深不得小于1m*1m*1m穴底的尺寸不得小于上口。
树穴周围及穴底能自然渗水,否则必须采取措施达到渗水要求。
检验方法:观察检查和尺量检查。
9.3树木土球规格,应符合表14要求。
树木根系和带土球规格表14一般项目9.4主干略有弯曲的树木,栽植时其弯曲面应与道路走向平行,最大弯曲面朝向护树单柱桩,且宜选择自然分叉三级以上的全冠树木。
检验方法:观察检查。
9.5树木栽植后的覆土高度应与地表持平。
待土下沉,加土持平后,用地被植物覆盖,做到种植土不外露。
检验方法:观察检查。
9.6行道树栽植后宜进行支撑,护树桩的穴位应与行道树的走向平行、整齐、统一。
检验方法:观察检查。
大树移植工程主控项目10.1大树移植前,应按规定进行截根和移植处理。
检验方法:检查截根或移植的资料及观察检查。
10.2树穴必须符合下列规定:树穴的直径(正方树穴的边长)必须通过土球或裸根树根系直径的大小而定,每边必须放宽40CM以上,但树穴的直径(正方形树穴的边长)必须大于150CM深度必须大于100CM严禁在树穴下有不透水层,上下口径一致;对有建筑垃圾、有害物质的树穴,树穴的规格必须放大至不影响大树的正常生长。
检验方法:尺量、观察及测量记录检查。
10.3树穴栽植土壤的质量必须符合要求。
应根据各树种的生物学特性,选择适宜其生长的优良土壤。
严禁使用建筑垃圾土、盐碱土、重粘土及含有其它有害成份的土壤。
检验方法:检验栽植土的检验报告及观察检查。
10.4大树的树种必须符合设计要求;严禁带有严重的病、虫、草害。
检验方法:根据大树种植布置图进行对照检查,“大树移植记录表”和“苗木检疫证”(跨省运输或来自疫区的苗木应提供植物检疫证)。
一般项目10.5大树移植工程的基本项目应符合表15的规定。
检验方法:观察和尺量检查。
大树移植工程基本项目表表15地下设施覆土绿化基本项目主控项目11.1必须具有良好的防水、排灌系统检验方法:排水系统按隐蔽工程全面检查其铺设和产品出厂合格证等。
一般项目11.2地下设施覆土绿化应以植物造景为主,绿化种植材料应选择适应性强、耐旱、耐贫瘠、抗风的园林植物。
检验方法:观察检查。
11.3在地下设施顶板自身防水层以上,应有水泥砂浆找平层,排水坡度应在1%T-2% 必要时做二次防水处理。
检验方法:用水平仪(水平尺)、拉线、尺量检查和观察检查。
11.4为防止部分植物根系穿透防水层,需在防水层上面铺设隔根层。
可用高密度聚乙烯土工膜、PVC卷材等多种材料,如用PVC卷材,厚度1〜2mm 搭接宽度8cm如地下设施边缘有侧墙,则应向侧墙面上翻25〜35cm排(蓄)水设施必须铺设在隔根层的上面。
检验方法:观察检查和尺量检查,检查产品出厂合格证。
11.5排水设施可采取铺设专用排水材料、排水管、砾石层等方式,若土壤粘重,为保证植物生长,应在植物根系主要分布层以下增设网状排水管,使绿地整体,特别是覆土绿化的周边区域排水顺畅,避免在覆土绿化部分产生地表积水。
检验方法:观察检查和检查隐蔽验收签证。
11.6为了防止栽植土壤经冲刷后细小颗粒随水流失,造成土壤中的成分和养料流失,并堵塞排水系统。
应在排水层上面铺设过滤层,过滤层应具有较强的渗透性和根系穿透性。
可用级配砂石、细沙、土工织物等多种材料。
如用双层土工织物材料,下层为具有过滤作用的无纺布材料(聚丙烯或聚酯材料),100〜150g/川;上层是兼有蓄水功能的蓄水棉,200〜300g/川。
搭接宽度不宜小于20cm覆土时使用器械应注意不损坏土工织物。
检验方法:观察检查,检查产品出厂合格证和隐蔽验收签证。
11.7由于受到地下设施的阻断,覆土绿化的植物无法通过土壤毛细管上升作用吸引到生长所需的地下水。
因此栽植土壤层应符合常绿和落叶乔木、灌木、草坪等不同植物生长对栽植土层厚度的要求,保证绿化的长期效果。
回填种植土厚度不宜小于100cm最低不小于50cm。
不应回填渣土、建筑垃圾土和有污染的土壤。
检验方法:观察检查和尺量检查。
屋顶绿化基本项目主控项目12.1 屋顶绿化必须有良好的防水、排灌系统。
检验方法:排水系统按隐蔽工程全面检查其铺设和产品出厂合格证等。
12.2屋面边缘应设置30CM-50C啲隔离带。
检验方法:观察检查。
一般项目12.3在屋面防水层以上,应设找平层,必要时做二次防水处理,屋面防水层侧面应高出屋面种植层10-15CM且应选择防水性能良好、轻质强韧的防水材料。
卷材防水应搭接完整,接缝均匀一致,粘结牢靠、密封性好。
检验方法:观察检查,检查材料合格证。
12.4防水层上设置隔根层,隔根层选用轻质、耐腐材料,接缝处塔接宽度为8CM。
检验方法:观察检查。
12.5排水层设置在隔根层上,厚度不宜小于5CM蓄排水材料粒径宜在4-16MM屋面排水口一般设置两个,有条件的可增设溢水口;排水口应定期做好清洁和疏通工作,严禁覆盖,周围不应种植植物。
检验方法:观察检查和尺量检查。
12.6蓄排水层上设置过滤层。
过滤层的总孔隙度不宜小于65%,过滤材料、接缝搭接不宜小于20CM。
检验方法:观察检查,查阅相关资料。
12.7屋顶绿化宜采用轻质、吸水性和通透性好、养分适度、清洁无毒的栽植土。
栽植土的厚度应依据屋顶的承载力和种植植物的种类而变化,最低不宜小于30cm。
检验方法:检查栽植土检测报告,尺量检查。
12.8屋顶绿化应以植物造景为主,绿化种植材料应选择适应性强、耐旱、耐贫瘠、喜阳、抗风、不易倒伏的园林植物。
不宜栽植高大的乔木。
