低温季节卵砾石围堰防渗施工
- 格式:pdf
- 大小:162.63 KB
- 文档页数:2
2023年二级建造师之二建水利水电实务每日一练试卷A卷含答案单选题(共60题)1、(2011年真题)堤防工程的级别根据工程的()确定。
A.规模B.等别C.保护对象D.防洪标准【答案】 D2、高处作业的安全网距离工作面的最大高度不超过()m。
A.2B.3C.4D.5【答案】 B3、《水利水电工程施工质量评定表》(试行)中关于合格率的填写,正确的是()。
A.0.51B.92.21%C.95%D.42.0%【答案】 D4、材料体积内被固体物质所充实的程度称为材料的()。
A.孔隙率B.密实度C.填充率D.空隙率【答案】 B5、强度等级为C25的混凝土是指混凝土的fcu,k为()。
A.fcu,k=25MPaB.28MPa<≤fcu,k≤30MPaC.25MPa≤fcu,k<28MPaD.25MPa<≤fcu,k<30MPa【答案】 D6、下列库容的水库中,属于中型水库的是()。
A.5×10^5m3B.5×10^6m3C.5×10^7m3D.5×10^8m3【答案】 C7、材料储存量公式q=QdK/n中Q表示()。
A.高峰年材料总需要量B.年工作日数C.需要材料的储存天数D.材料总需要量的不均匀系数【答案】 A8、水利施工企业按照国家有关规定足额提取安全生产费用的最高限度为建筑安装工程造价的()。
A. 1.2%B. 2.0%C. 1.5%D. 2.5%【答案】 B9、将砂、石、水、水泥同时加入搅拌筒进行搅拌的拌合方式称为()。
A.一次投料法B.二次投料法C.三次投料法D.混合投料法【答案】 A10、根据《中华人民和国招标投标法实施条例》(国务院令第613号),施工投标保证金最高不得超过()万元。
A.30B.50C.80D.100【答案】 C11、下列注册建造师执业工程范围中,不属于水利水电工程专业的是()A.隧道B.钢结构C.爆破与拆除D.预拌商品混凝土【答案】 A12、在水电站厂区枢纽中,配送电能的场所是()。

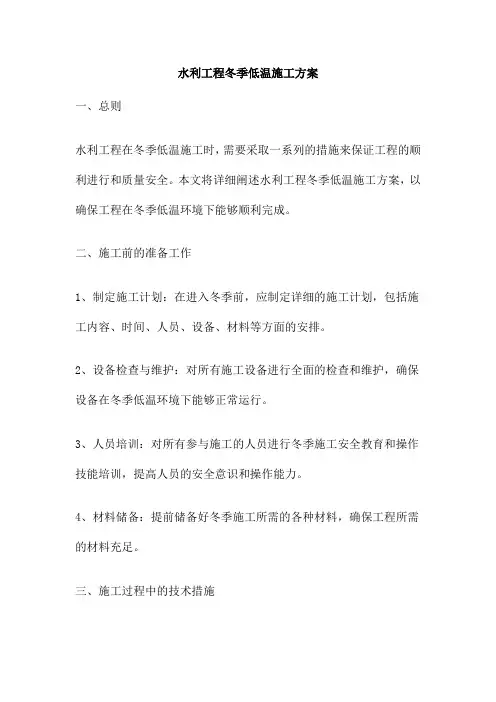

水利工程冬季低温施工方案一、总则水利工程在冬季低温施工时,需要采取一系列的措施来保证工程的顺利进行和质量安全。
本文将详细阐述水利工程冬季低温施工方案,以确保工程在冬季低温环境下能够顺利完成。
二、施工前的准备工作1、制定施工计划:在进入冬季前,应制定详细的施工计划,包括施工内容、时间、人员、设备、材料等方面的安排。
2、设备检查与维护:对所有施工设备进行全面的检查和维护,确保设备在冬季低温环境下能够正常运行。
3、人员培训:对所有参与施工的人员进行冬季施工安全教育和操作技能培训,提高人员的安全意识和操作能力。
4、材料储备:提前储备好冬季施工所需的各种材料,确保工程所需的材料充足。
三、施工过程中的技术措施1、土方开挖与填筑:在土方开挖和填筑过程中,应采取保暖措施,如覆盖草席、塑料薄膜等,以防止土方冻结。
同时,应合理安排施工时间,尽量在温度较高的时间段进行作业。
2、混凝土施工:在混凝土施工过程中,应采用适合冬季的混凝土配方和施工工艺,如添加防冻剂、采用保温模板等。
同时,应加强混凝土的养护,采取覆盖草席、塑料薄膜等措施来防止混凝土受冻。
3、钢筋工程施工:在钢筋工程施工中,应采取必要的保暖措施,如对钢筋进行加热处理、采用保温措施等。
同时,应加强钢筋的焊接质量检查,确保焊接质量符合要求。
4、砌石工程施工:在砌石工程施工中,应采用适合冬季的砂浆配方和施工工艺,如添加防冻剂、采用保温模板等。
同时,应加强砂浆的养护,采取覆盖草席、塑料薄膜等措施来防止砂浆受冻。
四、施工现场管理措施1、加强现场巡查:在施工过程中,应加强现场巡查,及时发现并解决可能出现的安全隐患和质量问题。
2、做好施工记录:应做好施工记录,详细记录每个施工环节的情况和数据,以便后期进行总结和评估。
3、合理安排人员和设备:应根据工程需要进行合理的人员和设备安排,确保工程进度和质量。
4、加强与气象部门的:应及时了解天气变化情况,做好应对措施。
冬季施工方案一、引言在寒冷的冬季,施工面临着许多挑战,如低温、降雪、冰冻等。

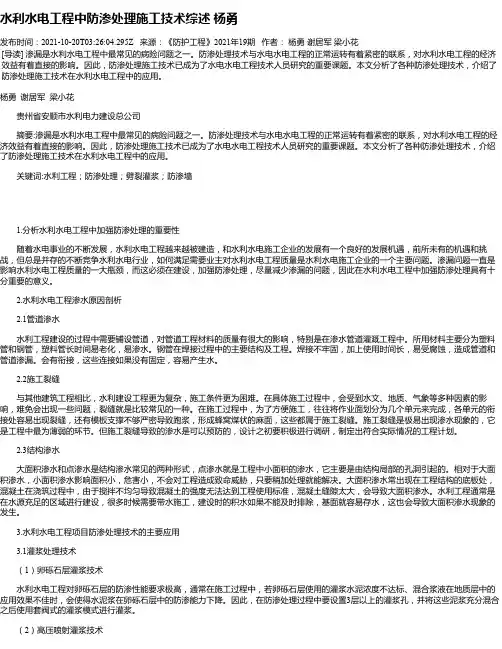

水利水电工程中防渗处理施工技术综述杨勇发布时间:2021-10-20T03:26:04.295Z 来源:《防护工程》2021年19期作者:杨勇谢居军梁小花[导读] 渗漏是水利水电工程中最常见的病险问题之一。
防渗处理技术与水电水电工程的正常运转有着紧密的联系,对水利水电工程的经济效益有着直接的影响。
因此,防渗处理施工技术已成为了水电水电工程技术人员研究的重要课题。
本文分析了各种防渗处理技术,介绍了防渗处理施工技术在水利水电工程中的应用。
杨勇谢居军梁小花贵州省安顺市水利电力建设总公司摘要:渗漏是水利水电工程中最常见的病险问题之一。
防渗处理技术与水电水电工程的正常运转有着紧密的联系,对水利水电工程的经济效益有着直接的影响。
因此,防渗处理施工技术已成为了水电水电工程技术人员研究的重要课题。
本文分析了各种防渗处理技术,介绍了防渗处理施工技术在水利水电工程中的应用。
关键词:水利工程;防渗处理;劈裂灌浆;防渗墙1.分析水利水电工程中加强防渗处理的重要性随着水电事业的不断发展,水利水电工程越来越被建造,和水利水电施工企业的发展有一个良好的发展机遇,前所未有的机遇和挑战,但总是并存的不断竞争水利水电行业,如何满足需要业主对水利水电工程质量是水利水电施工企业的一个主要问题。
渗漏问题一直是影响水利水电工程质量的一大瓶颈,而这必须在建设,加强防渗处理,尽量减少渗漏的问题,因此在水利水电工程中加强防渗处理具有十分重要的意义。
2.水利水电工程渗水原因剖析 2.1管道渗水水利工程建设的过程中需要铺设管道,对管道工程材料的质量有很大的影响,特别是在渗水管道灌溉工程中。
所用材料主要分为塑料管和钢管,塑料管长时间易老化,易渗水。
钢管在焊接过程中的主要结构及工程。
焊接不牢固,加上使用时间长,易受腐蚀,造成管道和管道渗漏。
会有衔接,这些连接如果没有固定,容易产生水。
2.2施工裂缝与其他建筑工程相比,水利建设工程更为复杂,施工条件更为困难。
砂卵砾石地层薄壁防渗墙化学泥浆护壁、钻抓成槽施工工法砂卵砾石地层薄壁防渗墙化学泥浆护壁、钻抓成槽施工工法一、前言随着城市发展和工程建设的不断推进,地下工程的建设需求越来越大。
砂卵砾石地层是常见的地下工程施工难点之一,其水沙含量高、坚硬程度大等特点给施工带来了很大的困难。
为了克服这些问题,研究人员开发了砂卵砾石地层薄壁防渗墙化学泥浆护壁、钻抓成槽施工工法,有效解决了施工难题。
二、工法特点砂卵砾石地层薄壁防渗墙化学泥浆护壁、钻抓成槽施工工法具有以下特点:1) 利用化学泥浆形成的薄壁防渗墙,可有效阻止水沙的渗透,提高工程的安全性和稳定性。
2) 采用钻抓成槽施工,能够准确控制墙体的厚度和高度,确保工程施工的精度和稳定性。
3) 该工法适用于各种砂卵砾石地层,具有较好的适应性和广泛的使用范围。
4) 施工速度快,施工效率高,能够节约时间和人力成本。
三、适应范围砂卵砾石地层薄壁防渗墙化学泥浆护壁、钻抓成槽施工工法适用于以下场所和工程:1) 水利工程,如河堤、堤坝和渠道等。
2) 地铁、隧道和地下通道等地下工程。
3) 油田、矿山和化工厂等工业场所。
4) 污水处理厂、垃圾填埋场和尾矿库等环保工程。
5) 基础设施工程,如公路、桥梁和建筑物等。
四、工艺原理砂卵砾石地层薄壁防渗墙化学泥浆护壁、钻抓成槽施工工法的工艺原理是通过采用化学泥浆与钻抓成槽技术相结合,形成一道具有抗渗透能力的薄壁防渗墙,有效隔离地下水和水沙。
具体实施过程如下:1) 首先,根据设计要求确定墙体的位置和尺寸,并对施工区域进行清理和准备工作。
2) 接着,采用钻抓成槽技术,在地下钻孔设备的辅助下,控制墙体的深度和形状,并清洗孔壁的杂质以保证墙体的牢固性。
3) 然后,将一种特殊的化学泥浆注入钻孔中,然后与钻机共同工作,使泥浆与土壤发生化学反应,形成一道防渗墙。
4)最后,经过一段时间的固化和硬化,形成具有抗渗透能力的薄壁防渗墙。
五、施工工艺砂卵砾石地层薄壁防渗墙化学泥浆护壁、钻抓成槽施工工法具体施工工艺如下:1) 清理施工区域,去除杂物和垃圾,并对地面进行平整处理。

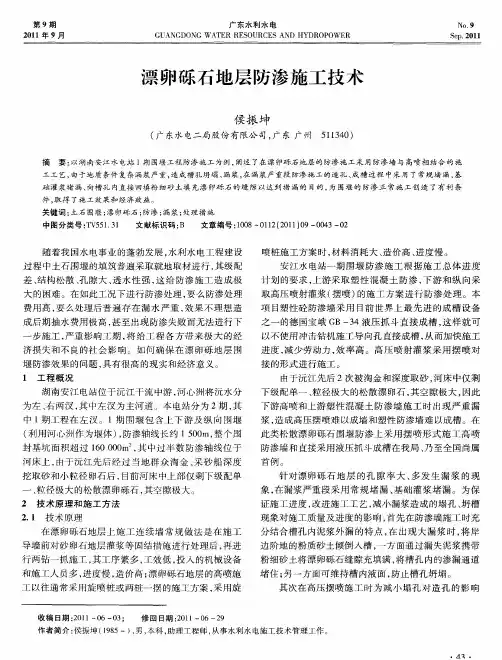

1概述1.1工程项目及工作内容围堰高喷防渗墙工程项目及工作内容包括:围堰高喷钻孔;围堰高喷灌浆。

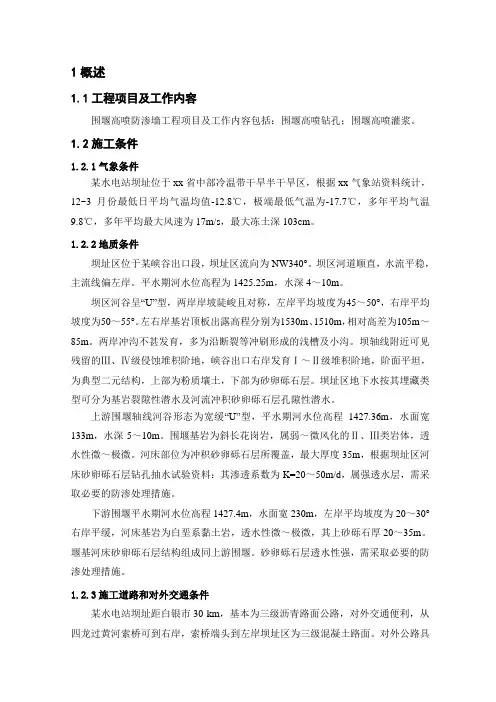

1.2施工条件1.2.1气象条件某水电站坝址位于xx省中部冷温带干旱半干旱区,根据xx气象站资料统计,12~3月份最低日平均气温均值-12.8℃,极端最低气温为-17.7℃,多年平均气温9.8℃,多年平均最大风速为17m/s,最大冻土深103cm。
1.2.2地质条件坝址区位于某峡谷出口段,坝址区流向为NW340°。
坝区河道顺直,水流平稳,主流线偏左岸。
平水期河水位高程为1425.25m,水深4~10m。
坝区河谷呈“U”型,两岸岸坡陡峻且对称,左岸平均坡度为45~50°,右岸平均坡度为50~55°。
左右岸基岩顶板出露高程分别为1530m、1510m,相对高差为105m~85m。
两岸冲沟不甚发育,多为沿断裂等冲刷形成的浅槽及小沟。
坝轴线附近可见残留的Ⅲ、Ⅳ级侵蚀堆积阶地,峡谷出口右岸发育Ⅰ~Ⅱ级堆积阶地,阶面平坦,为典型二元结构,上部为粉质壤土,下部为砂卵砾石层。
坝址区地下水按其埋藏类型可分为基岩裂隙性潜水及河流冲积砂卵砾石层孔隙性潜水。
上游围堰轴线河谷形态为宽缓“U”型,平水期河水位高程1427.36m,水面宽133m,水深5~10m。
围堰基岩为斜长花岗岩,属弱~微风化的Ⅱ、Ⅲ类岩体,透水性微~极微。
河床部位为冲积砂卵砾石层所覆盖,最大厚度35m,根据坝址区河床砂卵砾石层钻孔抽水试验资料:其渗透系数为K=20~50m/d,属强透水层,需采取必要的防渗处理措施。
下游围堰平水期河水位高程1427.4m,水面宽230m,左岸平均坡度为20~30°右岸平缓,河床基岩为白垩系黏土岩,透水性微~极微,其上砂砾石厚20~35m。
堰基河床砂卵砾石层结构组成同上游围堰。
砂卵砾石层透水性强,需采取必要的防渗处理措施。
1.2.3施工道路和对外交通条件某水电站坝址距白银市30 km,基本为三级沥青路面公路,对外交通便利,从四龙过黄河索桥可到右岸,索桥端头到左岸坝址区为三级混凝土路面。

围堰基础防渗施工方案1 概述1.1施工内容本标基础防渗工程主要分布在:一期上下游围堰、二期围堰、泄洪冲砂闸、左岸副坝、尾水渠、泊滩堰取水闸与船闸左导墙连接段等部位。
基础防渗施工内容包括:普通混凝土防渗墙、塑性混凝土防渗墙、高压旋喷灌浆。
1.2主要工程量基础防渗主要工程量包括:塑性混凝土防渗墙138639m2,C25普通混凝土防渗墙19285m2,高喷灌浆14568m,补充勘探孔3091m,具体分布见表5-1。
表1 基础防渗主要工程量分布表(1)一期围堰基础防渗工程一期上、下游围堰堰基全部采用0.8m厚的塑性混凝土防渗墙进行防渗。
上游围堰轴线长551.49m,堰顶高程为384.8m,防渗墙位于围堰轴线上游侧3.0m 处;下游围堰轴线长695.73m,堰顶高程为379.8m,防渗墙位于围堰轴线下游侧3.0m 处;轴线总长1247.22m,堰顶施工平台宽20m。
防渗墙穿过强透水性的砂卵砾石层,进入下伏中等透水性的弱风化砂岩夹薄层泥岩层中,入岩深度1.0m,平均深度约为25.8m。
(2)二期围堰基础防渗工程①上游副坝围堰位于近坝段副坝右侧,防渗轴线长度约为943m。
堰基采用0.8m厚的塑性混凝土防渗墙进行防渗,堰顶高程为390.6m,堰顶施工平台宽15m。
防渗墙轴线位于围堰中心线外侧2.5m处,墙体穿过强透水性的砂卵砾石层,进入下伏中等透水性的弱风化砂岩夹薄层泥岩层中,入岩深度1.0m,平均深度约为27.1m。
②下游防洪堤围堰位于闸坝下游近坝段防洪堤右侧,防渗轴线长度约为790m。
堰基采用高压旋喷进行防渗,堰顶高程为380.07m,堰顶施工平台宽10m。
高喷轴线位于围堰中心线上,灌浆穿过强透水性的砂卵砾石层,进入下伏中等透水性的强风化砂岩夹薄层泥岩层中,入岩深度0.5m。
高喷采用单排、孔距1m布置,平均孔深约为18.5m。
(3)泄洪冲砂闸泄洪冲砂闸采用C25砼W8防渗墙,基础防渗墙轴线长约218m,墙下设帷幕灌浆。

砾石(卵)堤防施工要点学习砾石(卵)堤防施工这么久,今天来说说关键要点。
我理解啊,首先材料的选择很重要。
砾石或者卵石得挑那种质地比较坚硬的,像沙子里混着好多软石头的肯定不行。
我就见过有的工程贪图便宜或者检查不仔细,用了质量不太好的材料,结果没过几年堤防就有破损,这维修起来多麻烦呀。
这就好比盖房子,你用烂木头做大梁,房子能结实吗?这是个很基本但是很容易被忽视的点。
在基础处理方面呢,我总结那一定要平整坚实。
就像咱们种树,地面坑坑洼洼的,树就长不好。
如果基础不好,砾石(卵)堤防以后就可能会出现沉降裂缝等问题。
我以前就对基础处理这个步骤理解不深,只想着往上面堆石头就行,后来才明白这就跟盖高楼打地基一样重要。
多看看一些以前失败的案例,对理解这个要点很有帮助,网上有很多这种工程案例库,可以去搜搜看。
然后说到堆放的方式,我理解要分层堆放,一般得有一定的坡度。
这样做有啥好处呢?就类似于堆沙子堡,你要是直直的堆起来,很容易就倒了,有一定坡度就稳定得多。
坡度具体多少得根据具体的工程要求来,这个不能瞎猜。
我以前对这个坡度设计老记不住,后来我就用自己做小模型的方式去记忆,画不同坡度的图,对比不同坡度下堤防的稳定性,这样就好记多了。
对了还有个要点,就是排水。
砾石(卵)堤防水流如果渗透进去排不出来,时间长了也会对堤防造成破坏。
这让我联想到我们家里积水,如果不及时排出去,家具啥的都会泡坏掉。
所以要设置合理的排水系统,像排水管道的铺设,排水口的位置和大小都是非常关键的因素。
这部分得结合当地的降水情况和水位等因素综合考虑。
压实也特别重要。
实打实的把那些砾石或者卵石压实了,堤才牢固。
我见过那种压实工具不合格的,表面上看起来压实了,实际里面松松垮垮的。
这就得挑对压实工具,根据工程要求确定压实的次数和方法。
这就和我们压蛋糕一样,你没压实,蛋糕一切就散了。
我也知道自己对砾石(卵)堤防施工要点还有很多需要学习的地方,不过把目前我理解到的这些分享给大家,希望对大家也能有所帮助。
围堰工程冬季施工方案一、施工条件分析围堰工程是指利用土石料筑造的,以限制水流,调控水位,防治洪涝和保证陆地安全使用的构筑物。
其施工对环境条件要求高,对存在的水体、地质和气象条件较敏感。
在冬季施工,受到天气寒冷、暴风雪、结冰等气候条件的影响,工程施工难度较大。
因此,在进行围堰工程的冬季施工方案制定中,应充分考虑到环境条件、工程特点及冬季施工必要的措施以确保施工安全、质量和进度的保障。
1.环境条件分析冬季气温低且波动大,极端情况下可能会出现暴风雪等极端天气条件,对施工人员和设备造成一定的影响。
同时,水体结冰等现象也是冬季施工中需要面对的问题。
地质条件方面,冬季气温低容易导致地质构造不稳定,增加了工程施工难度。
2.工程特点分析围堰工程的施工需要对水体进行一定的封闭操作,并将土石料垫铺进行围堰构筑,因此需要采取一定的措施来确保围堰工程施工的顺利进行。
3.施工必要措施在冬季施工中,为确保围堰工程施工的安全、质量和进度,需要采取切实可行的工况措施:包括预先做好气象观测,做好施工安全预案,并配备相关的保暖设备等。
二、施工方案根据环境条件、工程特点及施工必要措施的分析,制定了以下冬季围堰工程施工方案:1.施工前准备工作(1)气象观测工作在冬季施工中,需要提前对天气条件进行观测,根据气温、风力等因素做出准确的预判,以便采取相应的措施。
(2)施工安全预案在冬季施工中,由于天气条件的不稳定,需制定完善的施工安全预案,以确保施工人员和设备的安全。
2.采取有效的防寒措施由于冬季施工环境恶劣,需要采取有效的防寒保暖措施。
为保障施工人员的健康和安全,需要适时配备保暖衣物和保暖设备,提醒施工人员多休息,保持身体健康。
3.保障设备和材料顺利供应在冬季施工中,需加强对设备和材料的保护工作,避免因恶劣的气候条件导致设备和材料受损,影响施工进度。
4.加强对水体结冰的控制冬季水体容易结冰,对施工造成一定影响。
需要采取措施对水体结冰情况进行监测,及时对结冰情况进行处理。
围堰基础防渗施工方案一、前言围堰是指为了遏制水流或提高水位而在江河、湖泊、水库或河道上设置的以淤泥或石块等为材料、以人工法或自然法建成的临时性或永久性水利工程。
而围堰基础施工中防渗是一个至关重要的步骤,防止水体通过围堰渗漏,降低围堰的安全性和稳定性。
本文将介绍围堰基础防渗施工方案,以确保围堰工程的质量和长期稳定。
二、围堰基础防渗施工方案概述围堰基础防渗施工主要包括以下几个步骤:1.基坑开挖:根据设计要求和地质条件,在围堰基础位置开挖基坑,清理表面杂物,保持基坑整洁。
2.基础处理:在基坑底部进行基础处理,包括填土夯实、铺设防渗材料等。
3.防渗层施工:根据设计要求,在基础处理完毕的基础上施工防渗层,确保围堰基础的防渗性能。
4.回填与夯实:在防渗层施工完成后,对围堰基础进行回填与夯实工作,增强基础稳定性。
下面将详细介绍每个施工步骤的具体措施和要求。
三、基坑开挖基坑开挖是围堰基础防渗施工的第一个步骤,关乎基础工程质量的基础。
具体施工要求包括:•清理基坑:保持基坑内干燥清洁,清除表面积水和杂物。
•挖土坡护坡:根据基坑设计深度施工挖土坡,设置合理的坡度和支撑结构。
•土方运输:采取合理的土方运输方案,保持基坑周边交通通畅。
四、基础处理基础处理是围堰基础防渗施工的重要环节,关系到围堰基础防渗层的牢固性和密封性。
施工要求如下:•填土夯实:根据设计要求,在基坑底部填充夯实符合标准的砂土或碎石。
•铺设防渗材料:在填土夯实完成后,铺设防渗材料,如高密度聚乙烯膜等,确保基础防渗效果。
五、防渗层施工防渗层施工是围堰基础防渗施工的重中之重,是保证围堰不渗水的核心环节。
下面是具体的施工措施:•涂刷胶结剂:在防渗材料铺设完成后,对其进行胶结剂涂刷,提高防渗效果。
•铺设防渗层:根据设计要求,铺设合适材质的防渗层,如柔性防渗材料、水泥混凝土等。
六、回填与夯实回填与夯实工作是围堰基础防渗施工的最后一道工序,其目的是增加基础的稳定性和承载能力。

砂卵砾石地层薄壁防渗墙化学泥浆护壁、钻抓成槽施工工法砂卵砾石地层薄壁防渗墙化学泥浆护壁、钻抓成槽施工工法一、前言地下工程中,常常需要对砂卵砾石地层进行防渗处理,以确保工程的安全和稳定。
本篇将介绍一种砂卵砾石地层薄壁防渗墙化学泥浆护壁、钻抓成槽施工工法,该工法通过使用化学泥浆进行地层固化,然后钻抓成槽施工,形成坚固的防渗墙。
二、工法特点1. 本工法采用化学泥浆进行地层护壁,具有固化速度快、坚固耐久、施工无振动等特点。
2. 工法适用于对砂卵砾石地层进行防渗处理,在地下工程中应用广泛。
3. 采用钻抓成槽施工,可以保证施工过程的准确性和高效率。
三、适应范围本工法适用于砂卵砾石地层,主要用于防渗墙的施工,适用于各类地下工程,如隧道、地下室等。
四、工艺原理该工法通过化学泥浆固化地层,形成坚固的防渗墙。
首先,施工人员在地层表面进行清理和处理,确保地层表面平整。
然后,将适量的化学泥浆注入地层中,化学泥浆中的化学成分能够与地层中的颗粒结合形成坚固的固结体,固化地层。
接下来,采用钻抓成槽技术,使用钢筋和混凝土填充地层中的空隙,并逐渐形成防渗墙。
五、施工工艺1. 清理地层表面:施工人员利用挖掘机等工具对地层表面进行清理和处理,确保地层表面平整。
2. 注入化学泥浆:在清理完地层表面后,将化学泥浆通过管道注入地层中,均匀覆盖整个地层。
3. 化学泥浆固化:化学泥浆中的化学成分与地层中的颗粒结合形成坚固的固结体,固化地层。
4. 钻抓成槽施工:利用钻抓成槽机具,从地层中挖掘出成槽,同时填充钢筋和混凝土,逐渐形成防渗墙。
六、劳动组织施工人员应按照工艺要求进行合理的劳动组织,包括清理地层表面、化学泥浆注入、钻抓成槽等各个环节,确保施工进度和施工质量。
七、机具设备1. 挖掘机:用于清理地层表面。
2. 注浆机:用于化学泥浆注入地层。
3. 钻抓成槽机具:用于钻抓成槽施工。
八、质量控制施工过程中,需要严格按照施工规范进行操作,确保注入化学泥浆的量和浆液配比合理;同时,施工人员应对钻抓成槽的深度、钢筋和混凝土的填充等进行严格控制,以确保施工质量满足设计要求。
Science &Technology Vision科技视界水利工程关系到国家的经济发展和民生稳定,水利工程的修建是一项对水利资源进行综合利用的过程,同时也是一项需要精密设计,严谨施工的过程。
本文主要探讨水利工程土石围堰防渗墙的施工技术和方法,总结了相关的施工经验。
1土石围堰施工工艺1.1土石围堰的分类1.1.1不过水土石围堰对于土石围堰,由于不允许过水,而且扛冲能力较差,一般情况下不宜做纵向围堰,但如果河谷较宽且做了防冲措施,也可将土石围堰作为纵向围堰。
土石围堰的水下部位一般采用混凝土防渗墙防渗,水上部位采用粘土心墙、粘土斜墙、土工合成材料等防渗。
1.1.2过水土石围堰为了降低造价,便于拆迁,当采用淹没基坑方案时,许多工程选择采用过水土石围堰型式。
为了克服过水时水流对堰体表面冲刷和由于渗透压力引起的下游边坡连同堰顶一起的深层滑动,目前普遍的是下游护面上压盖混凝土面板。
1.2土石围堰施工技术特点土石围堰就是由土石填筑而成,围住水中建筑物施工基坑修建的临时挡水建筑物。
土石围堰能充分利用当地材料,对基础适应性强,施工工艺简单,对地形地质要求较低,便于加高培厚,应用较广。
土石围堰能够得以迅速发展,主要基于一下几点:1)按现代技术的精心设计和严格施工使土石围堰寿命长久且安全可靠,运行费用低廉,通常只有护坡需要维修。
2)土石围堰的抗震性能也比较好。
3)岩土力学的理论测试手段和电算技术的发展使土石围堰的设计理论和计算方法得到提高,设计质量和安全可靠性也有了提高。
4)土石围堰较能适应不良的气候条件和各种地形地质条件,一般的土石围堰可以在低温严寒多雨的地区建造。
5)随着大型施工机械的发展,土石围堰工程机械化程度提高,再配合使用新的工艺流程,施工效率会有很大的提高。
6)土石围堰有较好的经济效益。
在同等条件下,土石围堰的坝体方量虽比混凝土重力坝大6倍,但其单价仅为混凝土坝的1/15-1/20。
土石围堰工程的泄洪、导流等建筑物的工程量一般比混凝土坝要大,但基础工程量小得多。
