大体积混凝土的质量控制措施
- 格式:docx
- 大小:190.48 KB
- 文档页数:4
1、大体积混凝土出现裂缝的原因大体积混凝土由于水泥的水化热,致使混凝土体内产生很高的温度,但又不易散发,导致混凝土体内部与表面产生很大的温差。
当温差超过一物的质量。
2、大体积混凝土原材料要求1)、在保证混凝土强度等级的前提下,减少水泥的用量,以控制水化热。
2)、使用水化热较低的大坝水泥、矿渣水泥、粉煤灰水泥或低强度水泥等。
3、大体积混凝土浇筑的质量控制要点1)、合理分层分块,控制其每次浇筑的几何尺寸,加快混凝土散热速度。
2)、控制水化热。
3)、降低混凝土入仓温度。
4)、控制混凝土体的内外温度。
4、大体积混凝土浇筑的质量控制措施1)、减小浇筑层厚度,分层浇筑时,各分块平均面积不宜小于50㎡。
2)、优先选用水化热较低的水泥。
3)、在保证混凝土强度等级的前提下,减少水泥用量。
4)、冷却骨料,或加入冰块。
5)、按规定在部分混凝土中适量埋入石块。
6)、在必要情况下,可在混凝土中埋设冷却水管,通水冷却。
7)、混凝土浇筑安排在一天中气温较低时进行。
8)、采取温控措施,加快测温工作,并实施监控。
9)、区别不同的环境、条件,对已浇筑的混凝土分别采取浇水、覆盖、积水等相应的养护方法。
1、混凝土裂缝产生原因因混凝土的硬化中,水泥放出大量水化热,造成其内外温差大。
造成混凝土表面受内部混凝土的约束,产生很大应力,使混凝土因早期强度低而产生裂缝,这种情况出现的裂缝往往较浅。
当浇筑混凝土时温度很高,加上水化热的温升很大,使混凝土的温度更高,在混凝土冷却收缩后,内部出现很大的拉应力没有被释放,则会出现较深裂缝。
2、当在施工中出现以上裂缝的征兆时,需立即采取如下预防措施:1)、降低混凝土的浇筑温度。
如采用降低骨料的温度,或加冰水,或采取有效措施减少混凝土的温度回升,或用液态氮降低混凝土的温度等。
2)、降低混凝土的浇筑厚度,使混凝土的水化热得到充分散失。
3)、加强浇筑混凝土的表面保护。
如浇筑后,表面应与时用麻袋等覆盖,并洒水养护,在炎热夏天应适当延长这一状态养护。
大体积混凝土控制措施本工程地下室一般底板厚度500m。
混凝土一次浇注量较大因此属于大体积混凝土施工范畴。
对此必须重点控制有害裂缝的发生,确保混凝土结构的使用安全。
通过以往类似工程的施工经验,对工程施工过程中如何控制大体积混凝土裂缝的产生,我们确定出以下防治措施:1、优化混凝土配合比:在满足泵送条件下使用较小的水灰比,骨料有良好级配,使空隙率最小,藉以尽可能的减小混凝土的干缩和终凝前的塑性收缩。
同时根据使用要求不同掺加的高效减水剂,缓凝剂或复合外加剂。
2、混凝土的施工防裂措施:施工中制订出从浇筑顺序、施工缝留置、浇筑程序、振捣要求到收活的作法,以至养护等整套工艺。
严格按操作规程进行,控制混凝土的塑性收缩、温度收缩和干缩,使之尽量减小,确保混凝土早期不开裂或不出现有害裂缝。
根据施工图中后浇带的位置合理的划分施工段,混凝土浇注完毕后养护及时合理,可以防止大部分有害裂缝的发生。
3、大体积混凝土的养护:混凝土的养护必须保持混凝土的湿润,防止混凝土表面与内部温差超过25℃防止过快的降温是确保大体积混凝土不出现有害裂缝的关键环节。
本工程底板厚度为600mm。
根据计算施工时首先在混凝土表面覆盖一层塑料布,然后铺设两层阻燃草帘子,其厚度约为23mm左右,可以满足要求。
混凝土浇注完毕后及时进行养护,先铺一层塑料布,防止水份的蒸发,其上覆盖阻燃草帘子两层,以使混凝土表面温度不过快的散发而造成内外温差过大。
并根据测温记录,决定是否增加覆盖厚度,养护时间不少于12天。
4、混凝土测温:现场设专人进行测温记录。
为了能及时掌握温度变化情况,在混凝土中设置测温点,在底板处设置至少5处。
设在底板厚度的1/2处,采用电子电热偶进行测温。
每个测温孔设专人记录温度,以掌握混凝土内外温差随时对混凝土的养护进行调整。
5、混凝土试块的留置:⑴混凝土强度检验:结构实体检验用同条件养护试件龄期确定。
同条件养护试件的留置方式和取样数量,符合下列要求:同条件养护试件所对应的结构构件或结构部位,由监理(建设)、施工等各方共同选定;对混凝土构件工程中的各混凝土强度等级,均留置同条件养护试件;同一强度等级的同条件养护试件,其留置的数量根据混凝土工程量和重要性确定,不宜少于10组,且不少于3组。
大体积混凝土的质量控制大体积混凝土的质量控制一、引言大体积混凝土在工程建设中具有广泛的应用,如水坝、桥梁、高层建筑等。
为确保大体积混凝土的质量,需要进行严格的质量控制。
本文档将详细介绍大体积混凝土的质量控制过程及相关事项。
二、混凝土材料的选用1. 水泥:根据工程需求和设计要求选择合适的水泥品种和标号。
2. 细集料:选择粒径适中、表面光滑的细集料,确保混凝土的坍落度和强度。
3. 粗集料:选择强度和质量稳定的粗集料,确保混凝土的抗压性能。
4. 外加剂:根据工程要求选择适当的外加剂,如减水剂、增强剂等。
三、配合比设计1. 根据工程设计要求和前期试验结果,进行混凝土的配合比设计。
2. 考虑到大体积混凝土的体积巨大和施工难度,配合比设计应兼顾材料的经济性、施工性和性能要求。
四、搅拌工艺与设备1. 选择合适的搅拌设备,确保混凝土的均匀性和质量稳定。
2. 控制搅拌时间和搅拌速度,避免过度搅拌导致混凝土失去坍落度和强度。
五、浇筑与振捣1. 确保浇筑过程中混凝土的均匀性和连续性。
2. 采取适当的振捣方式和振捣时间,确保混凝土的密实性和牢固性。
六、养护措施1. 在混凝土浇筑后,及时进行养护工作,确保混凝土的早期强度发展和耐久性。
2. 控制水分蒸发,防止混凝土开裂,并采取适当的养护温度和湿度。
七、质量检测与评定1. 对混凝土进行抗压强度、抗渗性能等指标的检测,并与设计要求进行比较。
2. 根据检测结果,评定混凝土的质量合格与否,并对不合格的混凝土进行处理或重新浇筑。
八、安全与环境保护1. 在混凝土的制备和使用过程中,要严格遵守相关的安全规定和操作规程。
2. 确保混凝土生产和使用过程中不对环境造成污染。
扩展内容:1、本文档所涉及附件如下:- 大体积混凝土配合比设计表- 混凝土材料试验报告- 混凝土浇筑记录表- 混凝土强度检测报告- 养护记录表2、本文档所涉及的法律名词及注释:- 混凝土强度等级:指混凝土的抗压强度等级,标识了混凝土的力学性能。
大体积混凝土质量通病及防治措施在建筑工程中,大体积混凝土的应用越来越广泛。
然而,由于其体积大、结构厚实、施工技术要求高,在施工过程中容易出现一些质量通病,如裂缝、蜂窝麻面、孔洞等,这些问题不仅影响混凝土的外观质量,还可能降低其结构性能和耐久性。
因此,了解大体积混凝土质量通病的产生原因,并采取有效的防治措施,对于保证工程质量具有重要意义。
一、大体积混凝土质量通病(一)裂缝裂缝是大体积混凝土最常见的质量通病之一。
裂缝按深度不同可分为表面裂缝、深层裂缝和贯穿裂缝。
表面裂缝一般危害性较小,但在外界因素的影响下,可能会发展成为深层裂缝或贯穿裂缝。
深层裂缝和贯穿裂缝会严重影响混凝土的结构性能和耐久性。
裂缝产生的原因主要有以下几个方面:1、水泥水化热大体积混凝土中水泥用量较大,水泥在水化过程中会释放出大量的热量,导致混凝土内部温度升高。
由于混凝土的导热性能较差,内部热量不易散发,从而形成较大的内外温差。
当温差超过一定限度时,混凝土表面就会产生拉应力,当拉应力超过混凝土的抗拉强度时,就会产生裂缝。
2、外界气温变化在混凝土施工过程中,如果外界气温突然下降,会导致混凝土表面温度急剧下降,而内部温度下降较慢,从而形成较大的内外温差,产生裂缝。
3、混凝土收缩混凝土在硬化过程中会发生收缩,包括塑性收缩、干燥收缩和自收缩等。
如果收缩受到约束,就会产生拉应力,导致裂缝的产生。
4、约束条件大体积混凝土在浇筑过程中,如果受到地基、模板等的约束,不能自由变形,就会在混凝土内部产生拉应力,当拉应力超过混凝土的抗拉强度时,就会产生裂缝。
(二)蜂窝麻面蜂窝麻面是指混凝土表面局部出现酥松、砂浆少、石子多,石子之间形成空隙类似蜂窝状的窟窿,以及混凝土表面局部缺浆、粗糙,或有许多小凹坑的现象。
蜂窝麻面产生的原因主要有以下几个方面:1、混凝土配合比不当混凝土中水泥、砂、石的比例不合适,或者砂率过小、石子粒径过大,都会导致混凝土和易性差,容易产生蜂窝麻面。
大体积砼质量保证措施大体积混凝土施工是指单次连续浇筑体积超过500m³的混凝土工程。
由于其施工量大、建筑周期长、操作繁琐等特点,对质量保证措施的要求也较高。
下面将从原材料选择、配合比设计、施工控制、养护等方面详细介绍大体积混凝土的质量保证措施。
一、原材料选择1.水泥:应选择合格的水泥,符合国家标准的要求,选用的水泥应有质量合格检验证明,确保水泥品质稳定。
2.骨料:骨料应选用符合国家标准要求的天然石料或石粉砂,确保骨料的质量稳定,不得使用对混凝土有害的骨料。
3.粉煤灰:粉煤灰应选用经过实验证明能提高混凝土性能的粉煤灰,确保粉煤灰的质量稳定。
4.外加剂:应选用符合国家标准要求的外加剂,确保外加剂的类型和用量符合设计要求。
二、配合比设计1.配合比设计要参照国家标准和工程经验,根据大体积混凝土的特点,合理确定水灰比、骨料用量、外加剂掺量等。
配合比设计要进行试验验证,确认其满足强度、坍落度、收缩膨胀等要求。
2.在设计配合比时,要注意碾后骨料应达到规定的级配要求,控制骨料含水率,避免骨料吸水过多引起混凝土变质。
三、施工控制1.搅拌设备:选用大型混凝土搅拌车进行搅拌,确保混凝土搅拌均匀,避免混凝土组分分离。
2.浇筑过程:在浇筑过程中,应采用连续浇筑方式,避免中途中断造成接头缝,浇筑速度要适中,避免引起温度应力集中。
3.振捣:振捣是混凝土浇筑中的重要工序,要按照设计要求,保证振捣的均匀性和质量,避免混凝土内部空隙、虚夹层等缺陷的产生。
4.温度控制:大体积混凝土在水化过程中会产生大量的热量,易引起温度升高和收缩问题。
在施工过程中要做好温度测量和控制,采取降温措施,如喷水养护、降温剂等,防止温度升高过快。
四、养护措施1.保湿养护:混凝土浇筑完成后,要做好保湿养护。
采取覆盖塑料薄膜、喷水湿润等措施,保持混凝土表面的湿度,防止水分蒸发过快,导致混凝土干燥收缩。
2.早期养护:在混凝土硬化初期,要进行适当的早期养护,采取包覆保温、喷水、涂抹防龟裂剂等措施,促进混凝土的早期强度发展。
大体积混凝土的质量控制措施大体积混凝土的质量控制措施引言:大体积混凝土是指单次浇筑体积超过3000 m³的混凝土工程,关于大体积混凝土质量控制措施的研究对于保障工程质量、提高施工效益具有重要意义。
本文将详细介绍大体积混凝土的质量控制措施,包括原材料的选择、配合比设计、制备过程的监控、施工期间的保养措施以及质量检测方法等。
一、原材料选择及质量要求1.1 水泥:选择标号为P.O 42.5或者P.O 52.5的普通硅酸盐水泥,水泥应具有稳定的质量,符合国家标准要求。
1.2 砂石骨料:选择符合规范要求的天然砂、碎石作为骨料,骨料的粒径应满足设计要求,含泥量和杂质应控制在允许范围内。
1.3 混凝土外加剂:选用具备优良性能的外加剂,确保混凝土性能的稳定和可控。
1.4 混凝土掺合料:根据工程要求选择适当掺合料,如粉煤灰、矿山渣等,注意掺合料的含量和粒径分布。
二、配合比设计2.1 确定抗压强度等级:根据工程要求和混凝土使用环境,确定合适的抗压强度等级。
2.2 确定配合比:根据工程要求、原材料特性和施工工艺,进行配合比设计,确保混凝土的流动性、稳定性和强度满足要求。
2.3 水灰比:合理确定水灰比,注意适当降低水灰比对控制混凝土收缩、抗渗性和耐久性具有重要意义。
三、制备过程的监控3.1 搅拌设备和工具:选用具有良好性能的搅拌设备和工具,确保搅拌均匀、混凝土质量稳定。
3.2 搅拌时间:根据混凝土配合比和搅拌设备性能,确定合理的搅拌时间,使混凝土充分搅拌均匀。
3.3 出料速度控制:控制混凝土出料速度,避免浮现阻塞或者分层现象。
3.4 温度控制:在高温或者低温条件下施工时,采取相应措施控制混凝土温度,防止裂缝和温度应力产生。
3.5 监控施工过程:定期抽样检测混凝土质量,记录温度、坍落度和浇筑时间等重要参数,确保施工过程符合设计要求。
四、施工期间的保养措施4.1 混凝土覆盖:及时对已浇筑的大体积混凝土进行湿养护,防止水分蒸发过快,影响混凝土强度的发展。
大体积混凝土施工质量控制大体积混凝土在现代建筑工程中应用广泛,如大型基础、大坝、桥墩等。
由于其体积大、结构厚,水泥水化热释放集中,容易产生温度裂缝等质量问题,因此施工质量控制至关重要。
一、大体积混凝土的特点大体积混凝土与普通混凝土相比,具有以下显著特点:1、体积大一般实体最小尺寸大于 1m,由于其体积庞大,混凝土浇筑后内部热量积聚不易散发,容易导致温度升高。
2、水泥用量多为了满足强度要求,大体积混凝土通常需要使用大量的水泥,这会导致水化热增加。
3、施工技术要求高由于其结构复杂,施工过程中需要严格控制浇筑顺序、振捣方式、养护措施等,以确保混凝土的质量。
二、大体积混凝土施工质量问题及原因在大体积混凝土施工中,常见的质量问题主要包括温度裂缝、收缩裂缝、泌水和分层等,其产生的原因主要有以下几点:1、温度应力水泥水化过程中会释放大量的热量,使混凝土内部温度迅速升高。
而混凝土表面散热较快,形成内外温差,当温差超过一定限度时,就会产生温度应力,导致裂缝产生。
2、收缩变形混凝土在硬化过程中会发生体积收缩,包括干燥收缩、化学收缩等。
如果收缩受到约束,就会产生拉应力,从而引起裂缝。
3、施工工艺不当如混凝土搅拌不均匀、振捣不密实、浇筑间歇时间过长等,都会影响混凝土的质量,导致裂缝等问题的出现。
4、原材料质量不稳定水泥品种、骨料级配、外加剂性能等原材料的质量波动,也可能影响混凝土的性能和质量。
三、大体积混凝土施工质量控制措施为了保证大体积混凝土的施工质量,需要采取一系列的控制措施,包括设计优化、原材料控制、施工过程控制和养护等方面。
1、设计优化在设计阶段,应合理确定混凝土的强度等级、配合比和结构形式,尽量减少混凝土的水泥用量,降低水化热。
同时,可设置后浇带、变形缝等,以释放混凝土的收缩应力。
2、原材料控制(1)水泥优先选用低热水泥,如矿渣硅酸盐水泥、粉煤灰硅酸盐水泥等,以降低水化热。
(2)骨料选用级配良好、粒径较大的骨料,以减少水泥用量和混凝土的收缩。

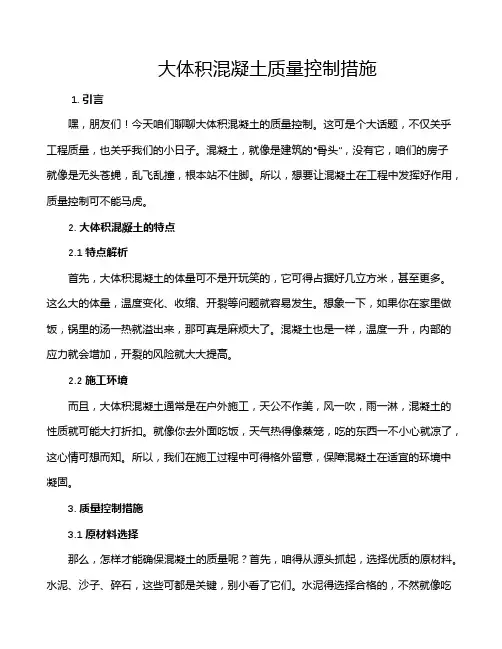

大体积混凝土质量控制措施1. 引言嘿,朋友们!今天咱们聊聊大体积混凝土的质量控制。
这可是个大话题,不仅关乎工程质量,也关乎我们的小日子。
混凝土,就像是建筑的“骨头”,没有它,咱们的房子就像是无头苍蝇,乱飞乱撞,根本站不住脚。
所以,想要让混凝土在工程中发挥好作用,质量控制可不能马虎。
2. 大体积混凝土的特点2.1 特点解析首先,大体积混凝土的体量可不是开玩笑的,它可得占据好几立方米,甚至更多。
这么大的体量,温度变化、收缩、开裂等问题就容易发生。
想象一下,如果你在家里做饭,锅里的汤一热就溢出来,那可真是麻烦大了。
混凝土也是一样,温度一升,内部的应力就会增加,开裂的风险就大大提高。
2.2 施工环境而且,大体积混凝土通常是在户外施工,天公不作美,风一吹,雨一淋,混凝土的性质就可能大打折扣。
就像你去外面吃饭,天气热得像蒸笼,吃的东西一不小心就凉了,这心情可想而知。
所以,我们在施工过程中可得格外留意,保障混凝土在适宜的环境中凝固。
3. 质量控制措施3.1 原材料选择那么,怎样才能确保混凝土的质量呢?首先,咱得从源头抓起,选择优质的原材料。
水泥、沙子、碎石,这些可都是关键,别小看了它们。
水泥得选择合格的,不然就像吃了变质的食物,后果可想而知。
而沙子和碎石的颗粒度也要讲究,太细了不稳,太粗了又难混合,真是一门学问。
3.2 配合比设计接着,配合比的设计也是一门技术活。
咱们得根据具体的工程需求,合理调配水泥、沙子和水的比例。
这就像做蛋糕,配方一不对,味道就差得远。
混凝土的配比要合理,才能保证强度和耐久性,毕竟,咱们可不想住在“豆腐渣”工程里,对吧?3.3 施工过程监控然后,施工过程中也得时刻监控。
你要知道,混凝土浇筑后可不是一劳永逸,得定期检查温度和湿度,确保它在最佳状态下养护。
就像我们在养花,浇水和光照可不能少。
每天定时查看,保证它不缺水,不缺营养,这样才能长得健壮。
3.4 养护的重要性此外,混凝土浇筑后,养护绝对是个重头戏。
大体积混凝土的施工质量控制大体积混凝土是建筑施工中常见的一种混凝土,其特点是浇筑的混凝土量大、浇筑时间长、结构复杂、质量要求高。
在大体积混凝土施工过程中,施工质量控制显得尤为重要。
本文将从材料准备、浇筑施工过程、养护管理几个方面,探讨大体积混凝土的施工质量控制。
一、材料准备1. 水泥大体积混凝土采用的水泥应该符合国家标准GB175或GB 175-2007的要求。
水泥应在保质期内使用,且在使用前应检查水泥的品种、标号和检测报告是否符合施工要求。
2. 骨料骨料应选用符合GB14685规定的普通级配混凝土用河沙、碎石等。
必须保证骨料的质量符合设计要求,并且应该在进场前进行检测,符合要求后方可使用。
3. 外加剂外加剂应采用国家允许使用的外加剂,外加剂的种类和掺量应符合设计要求,并且应该在进场前进行检测,符合要求后方可使用。
外加剂的使用应严格按照技术要求和施工配合比确定。
4. 混凝土配合比设计应根据混凝土的材料特性和要求的强度等级,合理设计混凝土的配合比。
应当严格按照设计要求配制、使用,并严格控制水灰比,以保证混凝土的质量。
二、浇筑施工过程1. 浇筑前的准备工作在进行大体积混凝土的浇筑施工前,需要做好以下几项准备工作:(1)布置吊篮、施工设备等,保证能够顺利进行大体积混凝土的浇筑。
(2)搅拌站将调制好的混凝土及时送达的浇筑现场,保证浇筑过程中材料不会发生堵塞、流动不畅的问题。
(3)浇筑前需要对模板、支模等进行检查,确保可以满足浇筑的要求。
2. 浇筑过程中的控制在大体积混凝土的浇筑过程中,需要进行浇筑高度的控制,避免浇筑过程中的偏差。
同时还需要控制浇筑速度,保证混凝土能够在规定的时间内完成浇筑,防止出现接缝和冷缝现象。
在浇筑过程中,需要定时对混凝土进行振捣,以排除气泡,提高混凝土的密实性和强度。
三、养护管理1. 温度和湿度的控制在大体积混凝土浇筑之后,需要对混凝土进行养护,以保证混凝土的早期强度和长期的使用性能。
大体积混凝土施工质量保证措施:㈠主控项目:1、结构混凝土的强度等级必须符合设计要求。
2、现浇结构的外观质量不有严重缺陷。
对已经出现的严重缺陷,由我单位提出技术处理方案。
并经监理(建设)单位认可后进行处理。
对经处理的部位,重新检查验收。
3、现浇结构无影响结构性能和使用功能的尺寸偏差。
4、混凝土按国家现行标准《普通混凝土配合比设计规程》JGJ55的有关规定,根据混凝土强度等级、耐久性和工作性等要求进行配合比设计。
对有特殊要求的混凝土,其配合比设计符合国家现行有关标准的专门规定。
5、混凝土运输、浇筑及间歇的全部时间不超过混凝土的初凝时间。
在底层混凝土初凝后浇筑上一层混凝土时,按施工技术方案中对施工缝的要求进行处理。
6、混凝土中氯化物和碱的总含量应符合现行国家标准《混凝土结构设计规范》G1350010和设计要求。
㈡主要质量关键点的控制:1、混凝土浇筑出现冷缝:主要是混凝土供应频率不足和每层铺混凝土过宽造成,协调商品混凝土供应商确保供应频率,浇筑线过长增加输送泵,加大浇筑速度,浇筑过宽严格按方案中规定的宽度浇筑。
2、表层浮浆过厚:主要因混凝土骨浆比过大、塌落度过大和过度振捣造成。
应调整配合比,减小塌落度,减少振捣时间至15s以内。
出现后可在表面撒布与原配合比中相同的渣石制成的带浆石子。
3、混凝土表面不平:主要是水平标高控制不准,铺筑混凝土过厚或过薄,大杠刮平不到位造成。
应在施工中严格控制。
4、混凝土水化热温度过高:主要是由使用水泥不当或过多,气温过高等原因造成。
如在施工前计算温升过高,尽量降低混凝土的入模温度,或采取内部降温的方案。
5、混凝土养护期内外温差过大:主要由保温层厚度不足,铺盖不严造成。
重新计算保温层厚度,增加保温层。
6、混凝土出现裂缝:加强养护,出现裂缝后应根据裂缝的开展情况和严重程度采取封闭和化学品或水泥浆灌缝的措施补救。
二次结构工程质量保证措施:㈠保温砌块墙体施工:1、砌体施工要先进行抄平、立皮数杆,根据设计标高要求、块材规格和灰缝厚度标明皮数等部位标高。
大体积混凝土的质量控
制措施
Company Document number:WTUT-WT88Y-W8BBGB-BWYTT-19998
大体积混凝土的措施
1、大体积混凝土出现的原因
大体积混凝土由于水泥的水化热,致使混凝土体内产生很高的温度,但又不易散发,导致混凝土体内部与表面产生很大的温差。
当温差超过一定临界值时,会使混凝土体产生裂缝,降低混凝土的,从而影响物的质量。
2、大体积混凝土原材料要求
1)、在保证混凝土强度等级的前提下,减少水泥的用量,以控制水化热。
2)、使用水化热较低的大坝水泥、矿渣水泥、或低强度水泥等。
3、大体积混凝土浇筑的质量控制要点
1)、合理分层分块,控制其每次浇筑的几何尺寸,加快混凝土散热速度。
2)、控制水化热。
3)、降低混凝土入仓温度。
4)、控制混凝土体的内外温度。
4、大体积混凝土浇筑的质量控制措施
1)、减小浇筑层厚度,分层浇筑时,各分块平均面积不宜小于50㎡。
2)、优先选用水化热较低的水泥。
3)、在保证混凝土强度等级的前提下,减少水泥用量。
4)、冷却骨料,或加入冰块。
5)、按规定在部分混凝土中适量埋入石块。
6)、在必要情况下,可在混凝土中埋设冷却水管,通水冷却。
7)、混凝土浇筑安排在一天中气温较低时进行。
8)、采取温控措施,加快测温工作,并实施监控。
9)、区别不同的环境、条件,对已浇筑的混凝土分别采取浇水、覆盖、积水等相应的养护方法。
的应急预案
1、混凝土裂缝产生原因
因混凝土的硬化中,水泥放出大量水化热,造成其内外温差大。
造成混凝土表面受内部混凝土的约束,产生很大应力,使混凝土因早期强度低而产生裂缝,这种情况出现的裂缝往往较浅。
当浇筑混凝土时温度很高,加上水化热的温升很大,使混凝土的温度更高,在混凝土冷却收缩后,内部出现很大的拉应力没有被释放,则会出现较深裂缝。
2、当在中出现以上裂缝的征兆时,需立即采取如下预防措施:
1)、降低混凝土的浇筑温度。
如采用降低骨料的温度,或加冰水,或采取有效措施减少混凝土的温度回升,或用液态氮降低混凝土的温度等。
2)、降低混凝土的浇筑厚度,使混凝土的水化热得到充分散失。
3)、加强浇筑混凝土的表面保护。
如浇筑后,表面应及时用麻袋等覆盖,并洒水养护,在炎热夏天应适当延长这一状态养护。
3、对于部分出现了裂缝的治理方法如下:
1)、对于一般结构的缝宽小于的裂缝,因可自行愈合,只采取封闭措施,即一般采用涂两遍环氧胶泥,贴环氧玻璃布,以及喷等机型裂缝表面封闭。
2)、对于有防水要求的结构,缝宽大于的深度及贯穿性裂缝,可根据裂缝的可灌程度采取灌浆方法进行裂缝修补。
