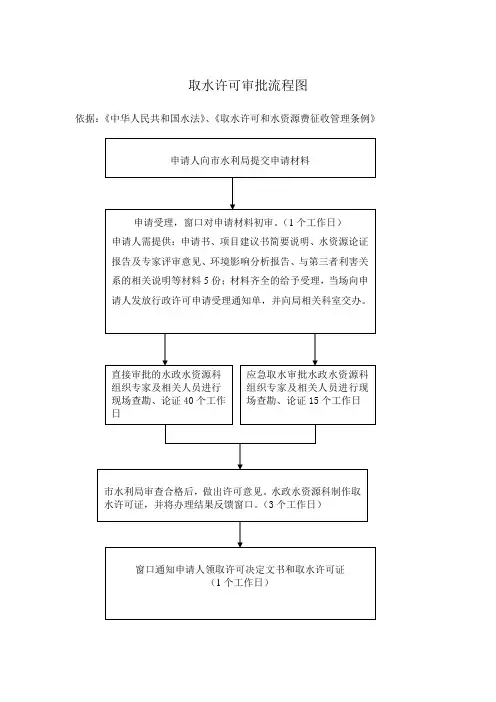

取水许可流程图
(法定办结时限45个工作日,承诺办结时限12个工作日)
申请材料齐全,符合法定形式,当场决定受理
申请材料不
齐全、不符合法定形式
关于申请××项目取水许可的函(样本)
XX水利局:
根据《取水许可和水资源费征收管理条例》有关规定,我单位组织编制完成××项目水资源论证报告,并通过你局审查批复。
现将××项目取水许可申请材料报送你局,请予批复。
取水单位名称(盖章)
年月日
计算机编码:取水许可申请书
(空白)
取水许可申请人
(签章)
中华人民共和国水利部监制
注:退水包括工业废水、生活污水、农业灌溉尾水等
取水许可申请书样本
建设项目水资源论证报告表专家评审意见
取水许可证书样本。
水利局行政审批事项办理流程图一、行政许可审批项目1、开发建设项目水土保持方案审批及设施验收(含省级下放项目)资料不全一次性书面告知申请人补齐核发许可决定或制作发放相关证照核发不予许可决定书并注明不予办理原因和申诉途径窗口牵头,水保科组织进行现场勘察或专家评审行政服务中心窗口受理,审查申请材料,录入网上审批系统,出具《限时办结单》申请人申请现场勘察或专家评审未通过需整改的项目,书面出具整改意见书,窗口办件挂起,整改合格后重新组织现场勘察或专家评审(办理挂起,时限暂停)单位相关领导根据现场勘察或专家评审意见审签,或单位局务会等集体研究决定窗口根据审签意见作出审批决定,加盖行政审批专用章2、中型水库和影响县城安全或坝高30m 以上小型水库的大坝安全鉴定意见的审定资料不全一次性书面告知申请人补齐核发许可决定或制作发放相关证照核发不予许可决定书并注明不予办理原因和申诉途径窗口牵头,建管科组织进行现场勘察或专家评审行政服务中心窗口受理,审查申请材料,录入网上审批系统,出具《限时办结单》申请人申请现场勘察或专家评审未通过需整改的项目,书面出具整改意见书,窗口办件挂起,整改合格后重新组织现场勘察或专家评审(办理挂起,时限暂停)单位相关领导根据现场勘察或专家评审意见审签,或单位局务会等集体研究决定窗口根据审签意见作出审批决定,加盖行政审批专用章3、市本级河道采砂(石)审批(含省级下放项目)资料不全一次性书面告知申请人补齐核发许可决定或制作发放相关证照核发不予许可决定书并注明不予办理原因和申诉途径窗口牵头,水政水资源科组织进行现场勘察或专家评审行政服务中心窗口受理,审查申请材料,录入网上审批系统,出具《限时办结单》申请人申请现场勘察或专家评审未通过需整改的项目,书面出具整改意见书,窗口办件挂起,整改合格后重新组织现场勘察或专家评审(办理挂起,时限暂停)单位相关领导根据现场勘察或专家评审意见审签,或单位局务会等集体研究决定窗口根据审签意见作出审批决定,加盖行政审批专用章4、建设水工程符合流域规划审查资料不全一次性书面告知申请人补齐核发许可决定或制作发放相关证照核发不予许可决定书并注明不予办理原因和申诉途径窗口牵头,计财科组织进行现场勘察或专家评审行政服务中心窗口受理,审查申请材料,录入网上审批系统,出具《限时办结单》申请人申请现场勘察或专家评审未通过需整改的项目,书面出具整改意见书,窗口办件挂起,整改合格后重新组织现场勘察或专家评审(办理挂起,时限暂停)单位相关领导根据现场勘察或专家评审意见审签,或单位局务会等集体研究决定窗口根据审签意见作出审批决定,加盖行政审批专用章5、权限内水库大坝竣工验收资料不全一次性书面告知申请人补齐核发许可决定或制作发放相关证照核发不予许可决定书并注明不予办理原因和申诉途径窗口牵头,建管科组织进行现场勘察或专家评审行政服务中心窗口受理,审查申请材料,录入网上审批系统,出具《限时办结单》申请人申请现场勘察或专家评审未通过需整改的项目,书面出具整改意见书,窗口办件挂起,整改合格后重新组织现场勘察或专家评审(办理挂起,时限暂停)单位相关领导根据现场勘察或专家评审意见审签,或单位局务会等集体研究决定窗口根据审签意见作出审批决定,加盖行政审批专用章6、权限内取水许可资料不全一次性书面告知申请人补齐核发许可决定或制作发放相关证照核发不予许可决定书并注明不予办理原因和申诉途径窗口牵头,水政水资源科组织进行现场勘察或专家评审行政服务中心窗口受理,审查申请材料,录入网上审批系统,出具《限时办结单》申请人申请现场勘察或专家评审未通过需整改的项目,书面出具整改意见书,窗口办件挂起,整改合格后重新组织现场勘察或专家评审(办理挂起,时限暂停)单位相关领导根据现场勘察或专家评审意见审签,或单位局务会等集体研究决定窗口根据审签意见作出审批决定,加盖行政审批专用章7、水利基建项目初步设计文件审批以及水利水电工程施工图设计审查资料不全一次性书面告知申请人补齐核发许可决定或制作发放相关证照核发不予许可决定书并注明不予办理原因和申诉途径窗口牵头,建管科、防办组织进行现场勘察或专家评审行政服务中心窗口受理,审查申请材料,录入网上审批系统,出具《限时办结单》申请人申请现场勘察或专家评审未通过需整改的项目,书面出具整改意见书,窗口办件挂起,整改合格后重新组织现场勘察或专家评审(办理挂起,时限暂停)单位相关领导根据现场勘察或专家评审意见审签,或单位局务会等集体研究决定窗口根据审签意见作出审批决定,加盖行政审批专用章8、建设项目水资源论证报告书审批资料不全一次性书面告知申请人补齐核发许可决定或制作发放相关证照核发不予许可决定书并注明不予办理原因和申诉途径窗口牵头,水政水资源科组织进行现场勘察或专家评审行政服务中心窗口受理,审查申请材料,录入网上审批系统,出具《限时办结单》申请人申请现场勘察或专家评审未通过需整改的项目,书面出具整改意见书,窗口办件挂起,整改合格后重新组织现场勘察或专家评审(办理挂起,时限暂停)单位相关领导根据现场勘察或专家评审意见审签,或单位局务会等集体研究决定窗口根据审签意见作出审批决定,加盖行政审批专用章二、公共服务项目1、县(市、区)年度水量分配方案和年度取水计划备案资料不全一次性书面告知申请人补齐核发许可决定或制作发放相关证照核发不予许可决定书并注明不予办理原因和申诉途径窗口牵头,水政水资源科组织进行现场勘察或专家评审行政服务中心窗口受理,审查申请材料,录入网上审批系统,出具《限时办结单》申请人申请现场勘察或专家评审未通过需整改的项目,书面出具整改意见书,窗口办件挂起,整改合格后重新组织现场勘察或专家评审(办理挂起,时限暂停)单位相关领导根据现场勘察或专家评审意见审签,或单位局务会等集体研究决定窗口根据审签意见作出审批决定,加盖行政审批专用章2、市级抗旱规划、预案审批资料不全一次性书面告知申请人补齐核发许可决定或制作发放相关证照核发不予许可决定书并注明不予办理原因和申诉途径窗口牵头,防办组织进行现场勘察或专家评审行政服务中心窗口受理,审查申请材料,录入网上审批系统,出具《限时办结单》申请人申请现场勘察或专家评审未通过需整改的项目,书面出具整改意见书,窗口办件挂起,整改合格后重新组织现场勘察或专家评审(办理挂起,时限暂停)单位相关领导根据现场勘察或专家评审意见审签,或单位局务会等集体研究决定窗口根据审签意见作出审批决定,加盖行政审批专用章3、权限内渡汛方案审批资料不全一次性书面告知申请人补齐核发许可决定或制作发放相关证照核发不予许可决定书并注明不予办理原因和申诉途径窗口牵头,防办组织进行现场勘察或专家评审行政服务中心窗口受理,审查申请材料,录入网上审批系统,出具《限时办结单》申请人申请现场勘察或专家评审未通过需整改的项目,书面出具整改意见书,窗口办件挂起,整改合格后重新组织现场勘察或专家评审(办理挂起,时限暂停)单位相关领导根据现场勘察或专家评审意见审签,或单位局务会等集体研究决定窗口根据审签意见作出审批决定,加盖行政审批专用章。
1、建设项目水资源论证报告书审批流程图2、占用农业灌溉水源、灌排工程设施审批流程图3、水利基建项目初步设计文件审批流程图4、水工程建设规划同意书审批流程图5、河道管理范围内建设项目审批流程图(行政许可类第5、6项)6、取水许可审批流程图7、生产建设项目水土保持方案审批流程图8、入河排污口的设置和扩大审核流程图划审批流程图(子项1:大中型水库。
水利水电工程移民安置规划划审批流程图(子项2:大中型水库移民后期扶持规划审批二、行政处罚类1、水行政处罚类简易程序流程图(行政处罚类第1-119项)2、水行政处罚一般程序流程图(行政处罚类第1-119项)三、行政强制类1、违法建筑物、构筑物,取水工程或设施等强行拆除流程图(行政强制类第1-5项)2、不缴纳、拖延缴纳或者拖欠缴纳水资源费、水土保持补偿费,加处罚款或滞纳金流程图(行政强制类第7项)3、代履行流程图(行政强制类第6、8、9项)4.行政强制流程图(行政强制类第10、12项)5.查封、扣押实施违法行为的工具及施工机械、设备流程图(行政强制类第11项)6.河道、水库管理范围内阻碍行洪障碍物的强行清除流程图(行政强制类第13、14项)7.紧急防汛期紧急措施的采用流程图8.抗旱期间限制措施的采用流程图9.紧急抗旱期间物资、设备、运输工具的征用流程图四、行政征收类1.水资源费征收流程图2.生产建设项目水土保持补偿费征收流程图五、行政检查类1. 水行政检查流程图(行政检查类第1-4项)2.水资源费征收使用管理监督检查流程图3.最严格水资源管理制度考核流程图4.水资源论证制度监督检查流程图5.节约用水监督检查流程图6.水土保持监督行政检查流程图7.水利建设市场主体行为监督检查流程图8.水利工程质量监督检查流程图9.水利工程建设安全生产监督管理程序流程图10.招标投标监督检查流程图11.水利工程建设项目稽察流程图12.水利工程建设项目监督检查流程图13.水利工程建设项目法人考核流程图14.防洪日常工作检查流程图15.汛期水工程运用检查流程图是否是否是否16.抗旱检查流程图17.河道采砂检查流程图六、行政确认类1.水利水电工程施工资质审核流程图(7日内完成)(7日内完成)2.法人验收质量结论核定核备流程图双方无分歧双方仍有分歧3.水资源使用权确认流程图4.大型及省直属水闸的安全鉴定意见审定流程图七、其他职权类1.水资源费项目实施方案审核流程图2.水量分配方案审查流程图3.水资源专项规划审查流程图4.用水计划的核定、下达、新增、核减流程图5、节水设施建设竣工验收流程图6、水事纠纷调解流程图。
取水许可审批流程图依据:《中华人民共和国水法》、《取水许可和水资源费征收管理条例》河道采砂审批流程图依据:《中华人民共和国河道管理条例》利用国有水库、人工水道从事养殖、旅游、体育、餐饮等活动审批流程图依据:《安徽省实施<中华人民共和国水法>办法》在江河湖泊新建、改建和扩建排污口的审批流程图依据:《中华人民共和国水法》洪水影响评价报告书审批流程图依据:《中华人民共和国防洪法》占用规划保留区土地审批流程图依据:《中华人民共和国防洪法》在河道、湖泊、水库内开发旅游项目审批流程图依据:《安徽省实施<中华人民共和国防洪法>办法》建设项目水资源论证报告书审批流程图依据:《中华人民共和国水法》占用农业灌溉水源、灌排工程设施的审批流程图依据:国务院令第412号水利基本建设项目初步设计文件审批流程图依据:国务院令第412号水利工程开工审批流程图依据:国务院令第412号小水电项目可行性研究报告审批流程图依据:《国务院令第412号(参照)》小水电项目初步设计审批(转报)流程图依据:《国务院令第412号(参照)》附件一(14)开发建设项目水土保持方案审批流程图依据:《中华人民共和国水土保持法》河道、水工程管理范围内建设项目建设方案审批流程图依据:《安徽省实施〈中华人民共和国水法〉办法》城市建设填堵原有水利工程的审查流程图依据:《中华人民共和国防洪法》城市、村镇和其他居民点以及工厂、矿山、铁路、公路建设降低设防高程批准流程图依据:安徽省实施《中华人民共和国防洪法》办法水工程防洪规划同意书审批流程图依据:《中华人民共和国防洪法》蓄滞洪区避洪设施建设审批流程图依据:国务院令第412号河道、水工程管理范围内工程设施建设的位置和界限审查批准流程图依据:《中华人民共和国防洪》河道、水工程管理范围内建设项目施工方案审批流程图依据:安徽省实施《中华人民共和国水法》办法防洪工程林木采伐审批流程图依据:安徽省实施《中华人民共和国防洪法》办法大坝竣工验收流程图大坝管理范围内修建码头鱼塘方案许可流程图险坝改变原设计运行方式审批流程图。

行政权力流程图
1、取水许可:审批时刻7个工作日
2、新建、改建、扩大排污许可:审批时刻15个工作日
3、建设项目水资源论证报告书审批:审批时限20个工作日
4、采砂许可:7个工作日
5河道涉河工程项目建设方案:7个工作日(重要河流30个工作日)
6填堵占用或者拆毁江河的故道、旧堤原有工程设施等:7个工作日
7、临时占用护堤地:7个工作日
8、护堤护岸林采伐:3个工作日
9、河道治理范畴内建设项目工程建设方案:10个工作日
10、堤顶戗台及堤顶(县市管辖范畴内)水库、大坝顶兼作公路20个工作日
