管桩施工组织设计
- 格式:doc
- 大小:188.50 KB
- 文档页数:19
PHC管桩施工组织设计一、施工准备工作在进行PHC管桩施工前,需要进行详细的施工准备工作。
首先,要对施工现场进行勘察和测量,了解地质条件和地下设施,并制定相应的施工方案。
其次,要进行材料准备,包括PHC管桩、水泥、绳索、钢筋等。
还要准备好必要的施工机械和设备,如起重机、钢板桩、锤头等。
此外,还要组织人力资源,包括施工人员和监理人员。
二、施工工艺方案施工组织设计中最重要的一步是制定施工工艺方案。
首先,要确定施工方法。
PHC管桩施工主要包括预制桩和现浇桩,需要根据具体情况选择合适的施工方法。
其次,要确定施工顺序。
一般情况下,先进行地面清理和破碎、桩位测量和标志,然后进行钢筋组织和浇筑混凝土。
最后,要确定施工参数,如桩长、桩直径、桩间距、钢筋用量和混凝土配合比等。
这些参数要根据设计要求和地质条件进行合理确定。
三、安全施工措施在进行PHC管桩施工时,必须要重视安全施工措施。
首先,要进行现场安全培训,使施工人员具备必要的安全知识和技能。
其次,要对施工现场进行严格的安全管理,包括设置安全警示标志、配备必要的安全设施和设备。
此外,还要加强施工现场的巡视和监督,及时发现和解决安全问题。
最后,在施工过程中要严格执行施工操作规程和操作规范,确保施工安全。
四、质量控制措施在进行PHC管桩施工时,要加强质量控制措施,确保施工质量。
首先,要对施工材料和机械设备进行检查和验收,确保达到质量要求。
其次,要加强现场质量监督和检查,对施工过程中的关键节点和关键工序进行抽样检测,确保施工质量符合规范要求。
此外,还要加强施工人员的技术培训和管理,提高施工人员的技术水平和质量意识。
最后,要对施工质量进行跟踪和评估,及时发现和解决质量问题。
综上所述,PHC管桩施工组织设计对保证施工安全、效率和质量起着至关重要的作用。
施工准备工作、施工工艺方案、安全施工措施和质量控制措施是施工组织设计的主要内容。
在实际施工中,要根据具体情况和要求,制定合理的施工组织设计方案,并加强施工管理和监督,确保施工顺利进行。
管桩工程施工方案一、工程概况管桩工程是在基坑、河道改道、土石方边坡加固、深基坑支护、河岸护坡、海岸线护坡、码头工程等工程中广泛应用的一种地基处理技木。
管桩施工是指在地下用机械设备挖孔,将管状钢筋网壳和捣实混凝土一次性打入地基土中,专门用来承受较大水平和竖向荷载的地面工程构筑物。
管桩工程施工包括钻孔、吊装、防腐等工序,是一项复杂、综合性较强的地基处理工程。
本工程为某市区河道改道及护岸工程中的管桩工程施工部分,工程概况如下:项目名称:某市区河道改道及护岸工程管桩工程施工工程地址:某市某区建设单位:某市水利局施工单位:某市某公司监理单位:某市某工程监理有限公司开工日期:XXXX年X月X日完工日期:XXXX年X月X日工程总投资:XX万元二、施工组织设计1.工程人员组织项目经理:某市某公司工程部负责人施工队长:某市某公司管桩工程专业队长技术员:某市某公司管桩工程技术员现场施工人员:某市某公司管桩工程技术工人2.工程施工分包本工程采用总包方式施工,依托总包单位的强大资源整合能力,保证工程的质量和效率。
3.施工机具设备本工程所需的施工机具和设备包括:振动钻机、吊装设备、钢筋网壳等。
具体设备由施工单位根据工程实际情况选择。
三、施工准备工作1.施工前准备施工前,施工单位应提前向建设单位及相关部门申请施工许可证、工程抛石等手续。
同时,施工单位应完成对施工现场的勘察工作,检查周边环境和地质情况,评估施工风险。
2.施工方案设计在施工前,施工单位应根据现场具体情况综合分析,设计施工方案。
施工方案包括施工序列、各项技术措施、施工工艺、安全防护措施等内容。
3.施工图纸编制根据施工方案设计,施工单位应编制详细的施工图纸,并按照相关标准和规范进行审图。
四、施工工艺流程1.现场布置施工前,施工单位应对施工现场进行布置,清理现场杂物,确保施工区域空旷,便于施工作业。
同时,设置安全隔离区,保证周边人员和交通的安全。
2.钻孔根据工程设计要求确定孔位,使用振动钻机进行孔洞钻挖。

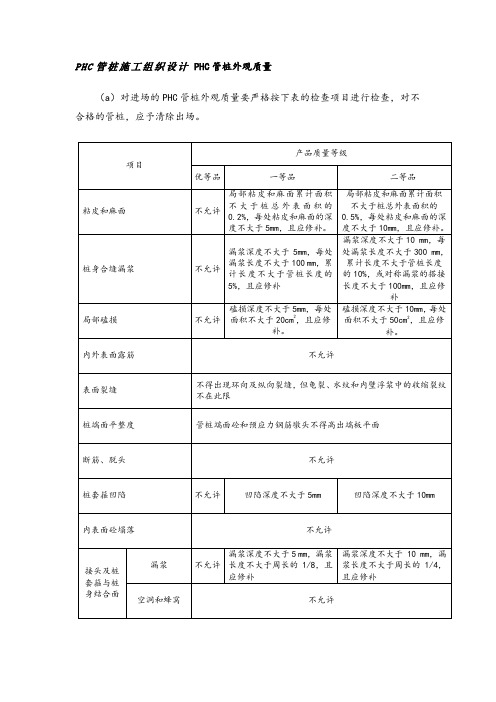

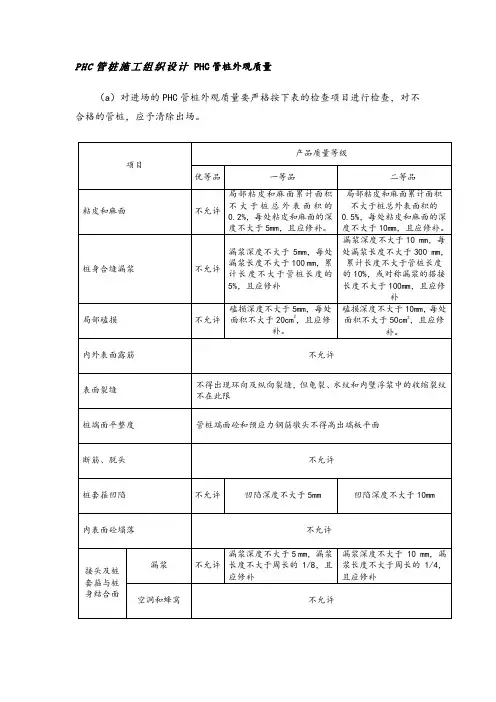

PHC管桩施工组织设计PHC管桩外观质量(a)对进场的PHC管桩外观质量要严格按下表的检查项目进行检查,对不合格的管桩,应予清除出场。
(b)整桩尺寸允许偏差注:L为整桩长度。
(4)PHC管桩储存、运输a.储存:PHC管桩堆放场地必须平整坚实,垫木与支承点要保持在同一横断面平上,各层垫木应上下对齐,并采用Φ48钢管搭支架作为堆放时的防滑移措施,PHC管桩堆放层数不得超过四层。
b.运输PHC管桩在吊运时采用两头钩吊法,轻卸轻吊轻放,保持平衡,保护桩身质量,水平运输时,桩身采用橡皮衬垫,做到桩身平衡放置,堆放层数不宜超过二层。
严禁在场地上以直接拖拉桩位方式,代替装车运输。
(5)PHC管桩打桩施工技术措施a.桩机就位及进桩验收设备进场组装调试后,移机至桩位上就位调整。
在上海地区软弱地基上沉桩时,桩机下部垫钢板或路基板。
调整桩架使之处于垂直平稳状态。
施工前在拟打桩的侧面和送桩器的侧面上设置标尺,以便于每米(或每0.3m)沉桩锤击数的记录和最终贯入度的测定。
沉桩前,检查成品PHC桩的质量及其质量保证资料,确保其强度、龄期达到设计要求和规范规定,对检验不合格的桩,不得施打。
b.吊桩吊车水平两点起吊(吊机的两根钢丝绳夹角不得大于60°),直接将桩吊送至桩机起吊位置附近。
喂桩时桩机2#卷筒起吊,使桩顶对入桩帽内,将桩喂入桩帽内,以防桩损断裂。
随即桩尖对准桩位点就位。
在桩头部位用纸垫或木垫(约15cm~28cm厚)将其垫平,施工过程中经常检查及时更换失去弹性的垫层材料,但不宜过厚,满足减振要求即可,以免弹性过大,影响沉桩。
c.沉桩沉桩时用两台经纬仪在打桩机正面和侧面成90°控制桩身垂直度,并使桩锤、桩帽、桩身中心线在一条直线上,以免沉桩时发生偏击,造成桩头破损。
桩身垂直度控制在1%L以内(L为桩长)。
在施工过程中必须严格控制第一节桩的沉桩质量,垂直度要控制在0.5%L,认真注意稳桩、压锤时的桩身变化情况,发现有偏移、倾斜或斜桩过大时,立即分析原因,采取有效的校正措施。
第1篇一、工程概况本工程位于XX市XX区,占地面积约为XX平方米,总建筑面积约为XX平方米。
本工程采用预制管桩基础,桩基础设计为预应力混凝土管桩,桩径为Φ500mm,桩长为XX米,单桩承载力设计值为XXkN。
本方案旨在为预制管桩施工提供详细的施工步骤和注意事项。
二、施工准备1. 施工图纸及资料熟悉并掌握施工图纸,包括桩基础平面布置图、桩基础详图、桩基础施工图等,确保施工过程符合设计要求。
2. 材料设备(1)预制管桩:应符合国家标准GB/T 51028-2015《预应力混凝土管桩》的要求,质量合格证齐全。
(2)桩尖:应符合国家标准GB/T 51028-2015的要求,质量合格证齐全。
(3)混凝土:应符合国家标准GB 50164-2011《混凝土质量控制标准》的要求,质量合格证齐全。
(4)钢筋:应符合国家标准GB 1499.2-2007《钢筋混凝土用钢第2部分:热轧钢筋》的要求,质量合格证齐全。
(5)施工设备:桩机、吊车、振动锤、平板振动器、钢筋切断机、钢筋弯曲机、混凝土搅拌机、混凝土输送泵等。
3. 人员组织成立预制管桩施工班组,明确各工种人员职责,确保施工质量。
4. 施工现场布置(1)桩基施工区域应平整、坚实,排水畅通。
(2)设置桩基施工围挡,确保施工安全。
(3)设置材料堆场,分区堆放材料,确保材料整齐有序。
三、施工工艺1. 桩位放样根据施工图纸,利用全站仪进行桩位放样,确保桩位准确无误。
2. 桩基开挖(1)根据桩位放样,进行桩基开挖,开挖深度应满足设计要求。
(2)桩基开挖过程中,应保持土体稳定,防止坍塌。
3. 桩基清底(1)清除桩基底部杂质,确保桩基底部平整。
(2)桩基底部土体不得有积水,如有积水,应及时清除。
4. 桩基打桩(1)根据桩基设计要求,选择合适的桩机进行打桩。
(2)桩机就位后,进行桩机调试,确保桩机运行正常。
(3)开始打桩,桩机应以匀速、平稳的方式将桩体打入土层,确保桩体垂直度符合要求。
第一章总则1.1 工程概况工程名称:建设单位:设计单位:监理单位:项目地点:1.2 施工条件1.周边环境及场地条件。
本工程位于X X X ,施工现场无建筑物,场地内的平整已完成。
地质条件(详见地质报告)1.3 设计和施工要求1、本工程采用预应力管桩,桩型套用图集为苏10G-2012 PC-400(95)AB –C60。
沉桩采用静压法施工。
2.桩位施工前,按总平面图结合桩位图尺寸进行放线,并经监理和设计单位校核无误后方可施工。
3.压桩全过程现场应有完整记录,内容包括准确记录桩入土深度和压力表读数的关系及桩顶标高。
第二章施工部署2.1 编制依据(1)《地基基础设计规范》(GB50007)(2)《建筑地基基础工程施工质量验收规范》(GB50202)(3)《预制预应力混凝土管桩》(GB13476-2009)(4)《建筑桩基技术规范》(JGJ94-2008)(5)质量手册及质量体系程序文件(SMCC)(6)工程质量策划(SMCC)。
(7)国家及苏州市颁布的安全操作规程及文明施工规定。
2.2 施工部署1.地上、地下障碍物清除静压桩施工由于其施工原理(反力法)的不同,对施工场地承载要求相对较高。
场地的好坏直接影响沉桩的施工质量,如果桩机施工中出现场地表层土体沉陷,很可能会因为浅层(4~5m深)土体挤压作用造成桩身偏移、甚至桩身弯曲、断裂的严重质量事故。
所以首先要对场地障碍物、明浜、暗浜淤泥、高空电缆等进行清理。
我司采用压桩机最小工作面为5米,即边桩5米范围内不得有地上或空间障碍物。
从现场踏勘后,我司认为就目前的施工场地,局部地耐力不能满足压桩施工。
残留河堤、条石已清理完毕。
清除后用道渣或碎砖类建筑垃圾回填并压实,以确保压桩正常施工。
2.3 设备选用根据现场地质情况及桩位布置图,我方计划用 YZY-300 型1台静力压桩机进入该工地施工,其它设备若干。
具体见《附表一施工机械设备一览表》2.4 工期、质量和安全目标1. 工期目标一、本工程计划工期为40天。
管桩桩基工程施工组织设计桩基工程施工组织设计是指在桩基工程施工中,经过全面研究和分析,结合工程特点和施工条件,制定出详细的施工方案和施工组织设计,明确施工流程、工艺、材料、设备和人员配置等,确保施工能够按照规定的程序、质量要求和安全要求来进行。
一、项目概况桩基工程是工程项目的一个重要组成部分,其中包括工程的桩基施工、测量、检测等工作。
本工程包括xx种类型的桩基,共计xx根。
施工单位为xx公司,负责本工程的施工。
二、施工目标1.安全目标:确保施工过程中的人身安全和财产安全。
2.质量目标:保证桩基施工按照设计要求和规范进行。
3.进度目标:合理安排施工时间,保证工程按时完工。
4.经济目标:以科学的施工方法和规范的管理,控制成本,确保经济效益。
三、施工方案1.施工流程:按照开挖基坑、测量放线、桩基施工、检测等顺序进行。
2.施工方法和工艺:采用挖孔灌注桩施工方法,包括挖孔、打桩筒、钢筋安装、模板安装、灌注等工艺。
3.材料和设备:根据设计要求选用桩基材料,并保证供应及时。
选用符合规范要求的设备,并确保设备运行良好。
4.施工组织:明确工程负责人、技术负责人和施工人员的职责,制定施工管理制度和安全操作规程。
5.安全措施:采取必要的安全措施,包括人员佩戴安全帽、安全带,合理设置警示标志,设立安全监控系统等。
四、施工计划1.进度计划:根据施工工艺和仔细计算,编制桩基工程的施工进度计划,明确各个施工阶段的时间节点。
2.资源计划:合理安排人员、设备和材料的使用,确保供应及时、充足。
3.风险分析:根据工程特点和施工条件,分析可能出现的风险,并制定相应的应对措施。
五、质量控制1.质量目标:根据设计要求及相关规范,制定桩基施工的质量目标,包括桩基强度、垂直度、水平度等。
2.质量控制措施:严格按照工艺规范和施工要求进行操作,对桩基施工过程进行全程监控和检测,确保施工质量。
3.质量验收:经过相应的质量检测,对桩基进行验收,确保施工质量符合要求。
静压预应力管桩施工组织设计一、引言静压预应力管桩是一种高效、环保、节能的桩基工程技术,广泛应用于各类建筑基础工程中。
其优点在于施工速度快、质量稳定、承载力高,且具有较好的经济效益和社会效益。
为了确保静压预应力管桩施工顺利进行,本文将对静压预应力管桩的施工组织设计进行详细阐述。
二、工程概况本工程为某市一商业综合体,包含一栋五星级酒店、一栋写字楼及商业裙楼。
为确保建筑物的安全性和稳定性,设计采用静压预应力管桩进行基础工程处理。
根据工程特点,施工组织设计应注重施工流程的优化、施工质量的控制以及施工安全的管理。
三、施工流程1、测量放线:按照设计要求,对桩基进行精确测量放线,确定桩位。
2、桩机就位:将桩机移动到指定桩位,确保桩机稳定。
3、压桩:将预制管桩按照设计要求进行压入。
4、接桩:根据设计要求,对接桩进行焊接。
5、送桩:将桩顶送至设计标高。
6、终压:达到设计终压值后,停止压桩。
7、截桩:截除多余的桩头。
8、验收:对桩基进行质量验收。
四、施工质量控制1、预制管桩质量:进场的预制管桩应符合设计要求,并经过严格的质量检验。
2、施工过程控制:施工过程中,应定期对桩机的水平度和垂直度进行检查和调整,确保压桩质量。
同时,对压入的预制管桩进行实时监测,确保其满足设计要求。
3、焊接质量:对接桩的焊接应按照相关规范进行,确保焊接质量和连接性能。
4、终压值控制:终压值应按照设计要求进行控制,确保预制管桩的承载力满足设计要求。
5、截桩控制:截除多余的桩头时,应确保截面平整,不影响桩基质量。
6、验收控制:质量验收应严格遵循相关规范和设计要求,确保预制管桩的施工质量满足标准。
五、施工安全管理1、培训与教育:对施工人员和管理人员进行全面的安全教育培训,提高安全意识。
2、安全防护措施:制定并执行严格的安全防护措施,如穿戴防护设备、定期检查施工现场的安全状况等。
3、安全操作规程:制定并执行安全操作规程,规范施工过程中的各项操作,确保施工安全。
预应力管桩施工组织设计方案预应力管桩是一种广泛应用于土木工程中的地基基础,它具有较高的承载力和抗震性能,广泛应用于大型桥梁、高建筑、隧道、码头、水利工程等领域。
预应力管桩施工组织设计方案是保证工程建设质量和高效施工的重要手段。
以下是一个以为限的预应力管桩施工组织设计方案的样例。
一、背景与目的本次施工项目是建设一座跨越江河的铁路大桥,桥墩基础采用预应力管桩,目的是提高桥梁的承载力和抗震性能。
本次施工的背景是基础地质条件较复杂,需要充分发挥预应力管桩的优势,同时确保施工安全和质量。
本次施工组织设计的目的是制定一套科学合理的施工方案,保证项目的高质量、高效率、低风险推进。
二、施工组织设计原则根据本项目的实际情况,本次预应力管桩施工组织设计应遵守以下原则:1.安全第一,预防和消除事故隐患。
制定详细严格的安全管理制度,确保施工过程中的每一个环节都符合安全要求。
2.生产高效,质量可靠。
采用先进的设备和工艺技术,保证施工进度和质量。
3.环境友好,文明施工。
减少对施工环境的影响,控制施工噪音和尘土污染。
4.科学合理,经济节约。
优化设计方案,降低施工成本,提高使用效益。
三、施工方案1.预备工作1)确定施工区域,进行网格化标准化建设,确保施工场地平整牢固,为施工打好基础。
2)制定现场安全生产方案,制定专门的资产管理和作业规范,安排督导人员严密监督施工过程并及时发现问题。
3)采用机械化装备对地面进行清理,管道运输车辆和大型机械进出场地进行封闭,保证施工安全、整洁有序。
同时制定良好的现场文明施工制度,保证施工现场的整洁和环境的净化。
2.管桩制作1)水泥搅拌站根据原材料配比制作预制管桩,严格控制质量,并在成品库中进行分类储存,做好记录管理工作。
2)在管桩制作前,进行检查检测,检查管材尺寸、墙厚和钢筋的位置是否符合设计要求,如果出现了质量问题及时进行调整。
3.管桩施工1)确定施工顺序和方法,遵循管桩施工的安全规范,采用科学的施工方案。
HC管桩作业组织设计HC(混凝土)管桩作业是一种常见的地基处理方法,广泛应用于建筑工程、桥梁、港口码头等项目中。
为了保证施工的顺利进行和高质量的完成,需要进行合理的组织设计。
本文将从施工组织、施工设备、施工人员、施工程序等方面进行设计。
一、施工组织设计1.组织设置:建立由一名主管、两名副工、若干名技术员和作业人员组成的工作组,对施工全过程进行全方位监督和协调。
2.任务分工:主管负责工作计划的制定和施工进度的控制,副工负责具体的施工组织和现场管理,技术员负责施工技术指导和质量检查,作业人员则负责具体的施工作业。
3.协调配合:与项目管理部门、供货商、监理单位等各方进行有效的沟通和协调,及时解决施工中遇到的各类问题。
二、施工设备1.钢筋切断机和锯片:用于切断和整理钢筋,确保施工工艺的顺利进行。
2.混凝土搅拌机和泵车:用于混凝土的搅拌和运输,保证施工过程中混凝土的质量和供应的连续性。
3.振动器:用于混凝土的振捣,使其在浇筑后能够充分密实和排除气泡。
三、施工人员1.主管:具备较高的管理能力和技术水平,熟悉HC管桩施工工艺和规范要求。
2.副工:具备一定的管理经验和技术知识,协助主管完成各项工作。
3.技术员:具备较高的技术能力,掌握HC管桩施工的各项技术要求和规范,能够进行现场技术指导和质量检查。
4.作业人员:具备一定的施工经验和技能,能够熟练操作施工设备和完成作业任务。
四、施工程序1.施工前准备:包括材料和设备的准备、工地的平整和打桩点的测量等。
2.施工过程:包括挖掘基坑、设置导桩和桩位标志、锤击和测挡、钢筋和导管的布置、混凝土的搅拌和浇筑、振捣和养护等。
3.施工质量控制:包括混凝土的配合比和强度的控制、桩的垂直度和偏差的检查、钢筋的连接和焊接质量的检验等。
4.施工安全措施:包括施工现场的防护、作业人员的个人防护和安全培训等。
5.竣工验收:包括施工记录的整理、竣工图纸的编制、验收测试和质量检查等。
以上是对HC管桩作业组织设计的一些基本要点,具体的设计应根据项目的具体要求和实际情况进行,确保施工的安全、高效和质量。
一、工程概况本工程为某综合楼项目,位于XXXX地区,总建筑面积约XXX平方米。
基础采用预制管桩,桩型为PHC-A300(100)-30a80c高强混凝土管桩,桩长30米,单桩承载力特征值550KN。
工程总桩数XXX根,预计工期为6个月。
二、施工组织设计1.施工准备(1)人员准备:组织专业施工队伍,配备项目经理、技术负责人、施工员、质量员、安全员等岗位人员。
(2)材料准备:确保预制管桩、钢筋、混凝土等材料符合设计要求,并提前进行采购、检验、储备。
(3)机械设备准备:配备打桩机、吊车、搅拌机、振捣器等机械设备,确保施工过程中设备正常运行。
2.施工工艺(1)桩基施工:采用静压法预制管桩施工,按照以下步骤进行:1)测量放样:根据设计图纸,进行桩位测量放样,确保桩位准确。
2)桩基施工:采用静压法将预制管桩压入土层,直至达到设计桩长。
3)桩顶处理:对桩顶进行切割、凿毛等处理,为后续施工创造条件。
(2)钢筋施工:根据设计图纸,对桩基进行钢筋绑扎,确保钢筋位置、间距、保护层厚度符合要求。
(3)混凝土施工:按照混凝土配合比,搅拌混凝土,进行桩基混凝土浇筑,确保混凝土质量。
3.质量控制(1)材料检验:对预制管桩、钢筋、混凝土等材料进行检验,确保材料质量符合设计要求。
(2)施工过程检验:对桩基施工、钢筋施工、混凝土施工等过程进行检验,确保施工质量符合规范要求。
(3)验收:桩基施工完成后,进行桩基质量验收,确保工程质量合格。
4.安全措施(1)施工人员安全培训:对施工人员进行安全培训,提高安全意识。
(2)现场安全检查:定期进行现场安全检查,发现安全隐患及时整改。
(3)施工防护措施:在施工过程中,采取相应的防护措施,确保施工人员安全。
5.进度安排(1)施工准备阶段:1个月。
(2)桩基施工阶段:2个月。
(3)钢筋施工阶段:1个月。
(4)混凝土施工阶段:1个月。
(5)验收阶段:1个月。
三、结语本工程预制管桩施工组织设计旨在确保工程顺利进行,提高施工质量,确保工程安全。
